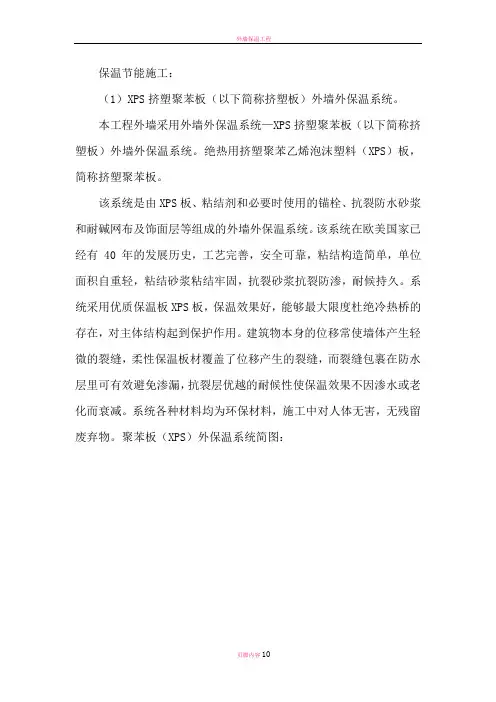

XPS挤塑板外墙保温施工方法
- 格式:docx
- 大小:14.18 KB
- 文档页数:4
保温节能施工:(1)XPS挤塑聚苯板(以下简称挤塑板)外墙外保温系统。
本工程外墙采用外墙外保温系统—XPS挤塑聚苯板(以下简称挤塑板)外墙外保温系统。
绝热用挤塑聚苯乙烯泡沫塑料(XPS)板,简称挤塑聚苯板。
该系统是由XPS板、粘结剂和必要时使用的锚栓、抗裂防水砂浆和耐碱网布及饰面层等组成的外墙外保温系统。
该系统在欧美国家已经有 40 年的发展历史,工艺完善,安全可靠,粘结构造简单,单位面积自重轻,粘结砂浆粘结牢固,抗裂砂浆抗裂防渗,耐候持久。
系统采用优质保温板XPS板,保温效果好,能够最大限度杜绝冷热桥的存在,对主体结构起到保护作用。
建筑物本身的位移常使墙体产生轻微的裂缝,柔性保温板材覆盖了位移产生的裂缝,而裂缝包裹在防水层里可有效避免渗漏,抗裂层优越的耐候性使保温效果不因渗水或老化而衰减。
系统各种材料均为环保材料,施工中对人体无害,无残留废弃物。
聚苯板(XPS)外保温系统简图:(2)挤塑板(XPS)外墙外保温系统施工方案施工操作要点:基层处理:彻底清除基层墙体表面浮灰、油污、空鼓及风化物等影响粘结强度的材料。
为了增加挤塑板与基层及面层的粘结力,应在挤塑板表面涂刷专用界面剂,然后再用聚合物砂浆作粘结剂或保护层。
弹控制线:在外门窗洞口及伸缩缝处弹水平、垂直控制线。
外保温系统每层的伸缩缝位置根据建筑立面设计和面砖模数的情况留置。
配制专用粘结剂:1)将一份净水倒入干净的塑料桶,加入5份(重量比)干混砂浆,应边加砂浆边搅拌,然后用手持式电动搅拌器搅拌5分钟,直到搅拌均匀,且稠度适中为止。
2)将配置的粘结剂静置5分钟,再搅拌2分钟即可使用,配制好的粘结剂宜在1小时内用完。
3)专用粘结剂的配制只需加入净水,不得加入其它添加物(剂)。
(3)安装挤塑板:1)标准板尺寸为1200 mm×600 mm,挤塑板用工具刀切割。
2)网格布翻包:门窗洞口、阳角、檐口等处预粘网格布,总宽度为200 mm,翻包部分宽度为80 mm。
挤塑板外墙保温施工方案一、方案概述挤塑板是一种常用的外墙保温材料,其具有优良的保温性能和施工方便的特点。
本方案旨在通过挤塑板的应用,提高建筑物的保温性能,减少能源消耗。
二、施工准备1.材料准备:挤塑板、外墙胶粘剂、固定件等。
2.施工工具:墙面刷子、滚筒刷、镘刀、刷子、锤子、电钻等。
三、施工步骤1.基层处理(1)清理基层表面,确保无油污、灰尘等。
(2)修补基层裂缝,填充空鼓和凸起等。
2.涂胶粘剂(1)将胶粘剂倒入桶内,搅拌均匀。
(2)用滚筒刷将胶粘剂均匀涂抹在基层表面。
(3)在胶粘剂不干燥之前,进行下一步操作。
3.固定挤塑板(1)将挤塑板切割成合适的尺寸。
(2)将切割好的挤塑板贴在基层上,将其与基层紧密贴合。
(3)使用固定件将挤塑板固定在基层上,保证其牢固性。
4.填缝处理(1)用刷子在挤塑板与墙体之间涂抹胶粘剂。
(2)用镘刀将胶粘剂填充在挤塑板之间,使其缝隙完全封闭。
5.表面涂料(1)在挤塑板表面涂抹底漆,增强粘接力。
(2)在底漆完全干燥之后,用刷子或辊涂将面漆涂在挤塑板表面,使其光滑均匀。
四、注意事项1.施工过程中要注意安全,佩戴劳动防护用品。
3.施工中要保持施工现场整洁,防止杂物对施工质量的影响。
4.在施工过程中,如果发现基层存在严重问题,如开裂、空鼓等,应及时进行修复处理。
5.施工结束后,应及时清理施工工具和材料,保持施工现场的清洁。
五、施工效果六、总结挤塑板外墙保温施工方案通过简单的步骤和材料,可以实现建筑物的保温需求,并提高建筑物的节能性能。
在实际施工中,施工人员应严格按照施工方案操作,确保施工质量。
为了保证施工效果和使用寿命,建议定期对挤塑板外墙进行检查和维护。
外墙挤塑板保温施工流程如下:1. 基层处理:首先检查基层墙体的平整度、垂直度、阴阳角方正等,最大偏差应控制在4mm以内。
如果基层存在空鼓、疏松部位,需要将其剥除,并将凹凸不平处用1:3水泥砂浆找平。
同时,墙体表面需要清洁,去除油污、脱模剂、涂料、风化物、灰尘、污垢等影响粘结强度的杂物。
2. 弹线、挂线:根据设计图纸和实际墙体尺寸,在墙体上弹出水平线和垂直线,以确保挤塑板施工的规整。
3. 粘贴翻包网格布:在墙体阴阳角、门窗洞口等部位,先粘贴一层翻包网格布,再涂抹一层聚合物胶浆,以增强墙角和洞口的抗裂性能。
4. 铺设挤塑板:将裁剪好的挤塑板铺设在墙体上,板与板之间应留有20-30mm 的缝隙,以利于胶浆的填充。
同时,应保证挤塑板在墙体上的平整度,避免出现翘边、鼓泡等现象。
5. 锚固件固定:在挤塑板表面均匀地安装塑料膨胀锚固件,每平方米的锚固件数量应控制在6-9个。
锚固件应深入墙体基层,且与挤塑板紧密连接,以保证固定的牢固性。
6. 涂抹聚合物胶浆:在挤塑板表面涂抹一层聚合物胶浆,厚度应均匀,以增加挤塑板与墙体基层的粘结强度。
涂抹胶浆时应避免出现漏涂、厚薄不均等现象。
7. 铺设耐碱玻璃纤维网格布:在挤塑板表面铺设一层耐碱玻璃纤维网格布,以增加墙体的抗裂性能。
铺设网格布时应平整、牢固,避免出现松动、翘边等情况。
8. 涂抹面层胶浆:在耐碱玻璃纤维网格布表面涂抹一层聚合物胶浆,厚度应均匀,以增加网格布与挤塑板的粘结强度。
9. 装饰面层施工:根据设计要求,可以选择弹性涂料、面砖等作为墙体装饰面层。
施工时应确保饰面层的平整、美观。
10. 施工完成后的检查:施工完成后,应对墙体进行检查,确保保温层的施工质量和饰面层的平整度、美观度符合设计要求。
以上就是外墙挤塑板保温施工的整个流程。

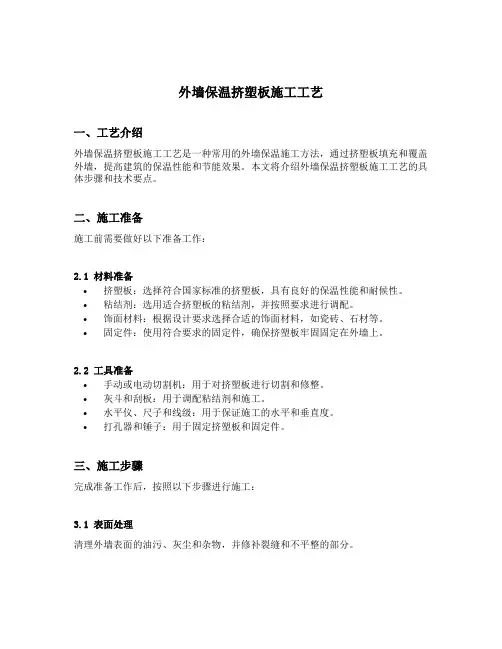

外墙保温挤塑板施工工艺一、工艺介绍外墙保温挤塑板施工工艺是一种常用的外墙保温施工方法,通过挤塑板填充和覆盖外墙,提高建筑的保温性能和节能效果。
本文将介绍外墙保温挤塑板施工工艺的具体步骤和技术要点。
二、施工准备施工前需要做好以下准备工作:2.1 材料准备•挤塑板:选择符合国家标准的挤塑板,具有良好的保温性能和耐候性。
•粘结剂:选用适合挤塑板的粘结剂,并按照要求进行调配。
•饰面材料:根据设计要求选择合适的饰面材料,如瓷砖、石材等。
•固定件:使用符合要求的固定件,确保挤塑板牢固固定在外墙上。
2.2 工具准备•手动或电动切割机:用于对挤塑板进行切割和修整。
•灰斗和刮板:用于调配粘结剂和施工。
•水平仪、尺子和线级:用于保证施工的水平和垂直度。
•打孔器和锤子:用于固定挤塑板和固定件。
三、施工步骤完成准备工作后,按照以下步骤进行施工:3.1 表面处理清理外墙表面的油污、灰尘和杂物,并修补裂缝和不平整的部分。
3.2 粘结剂涂布将粘结剂均匀地涂布在外墙上,厚度控制在3-5mm之间,注意要避免漏涂和过厚。
3.3 挤塑板安装将切割好的挤塑板按照需要的尺寸和位置粘贴在粘结剂上,通过压实和固定件固定在外墙上。
3.4 挤塑板修整使用切割机对挤塑板进行修整,使其平整、垂直,并保持一定的接缝。
3.5 粘结剂涂抹将粘结剂再次均匀涂抹在挤塑板表面,填补板与板之间的接缝,并使表面平整。
3.6 饰面材料安装等待粘结剂干燥后,按照设计要求安装饰面材料,如瓷砖、石材等。
3.7 清理和检查清理施工现场,检查外墙保温挤塑板的施工质量,确保工程达到规范要求。
四、注意事项在进行外墙保温挤塑板施工时,需注意以下事项:4.1 粘结剂的使用粘结剂的配比要准确,搅拌均匀,使用时要遵循施工要求,严禁将已凝固的粘结剂水泥砂浆再加水使用。
4.2 挤塑板的质量检查挤塑板要符合国家标准,检查是否有损坏、开裂和变形等情况,严禁使用质量不合格的挤塑板。
4.3 固定件的选择和固定选择适合的固定件,固定件的数量和位置要符合设计要求,确保挤塑板牢固固定在外墙上。
外墙挤塑聚苯乙烯泡沫保温板保温系统施工方案**公司目录一、编制依据二、工程概况三、外墙外保温施工工艺四、后期维修五、质量标准六、质量保证措施七、安全、文明施工措施一、编制依据1、编制依据《外墙外保温建筑构造》02J121-1《建筑构造通用图集》88J2-92、执行规范《建筑节能工程施工质量验收规范》GB50411-2007《外墙外保温工程技术规程》JGJ144-2004《外墙外保温工程技术规程》DBJ01/50-2002《建筑工程质量检查评定统一标准》GB50300-2001《建筑工程饰面面砖粘结强度检验标准》JGJ110-1997《建筑工程质量检查评定标准》GB/T50375-2006 《建筑施工安全检查标准》JGJ59-99《建设工程施工现场供用电安全规范》GB50194-93《施工现场临时用电安全技术规范》JGJ46-2005其他相关的规范、标准、规程等。
二、工程概况工程名称:建设地点:建设单位:监理单位:施工单位:三、外墙挤塑聚苯乙烯泡沫保温板保温系统施工工艺1、施工做法挤塑板板外墙挤塑聚苯乙烯泡沫保温板保温系统,外墙饰面为涂料。
是以挤塑板板为保温材料,耐碱玻纤网格布为增强材料(外墙为瓷砖的用镀锌网作为增强材料),外墙外保温专用粘结砂浆和外墙外保温专用抹面砂浆作面层的建筑外墙外保温体系的施工标准和验收标准。
该外墙外保温体系基本构造见表1:表1外墙外保温基本构造2、施工条件外墙外门窗口施工及验收完毕,基层达到《建筑工程质量检验评定标准》的要求。
门窗边框与墙体连接应预留出外保温层的厚度。
外墙面上的雨水管卡,预埋铁件等提前安装完毕,并预留保温的厚度。
施工用吊篮或脚手架搭设牢固,安全检验合格。
施工现场环境温度和基层墙体表面温度连续24h中的最低温度不应低于5℃,风力不大于5级。
严禁雨天施工。
雨季应做好防雨措施,防止雨水冲刷墙面。
施工时,应避免阳光曝晒。
3、基层墙体的处理基层应坚实平整,表面平整度不大于5mm,凸起、空鼓和疏松部位应剔除,用1:3的水泥沙浆填平。

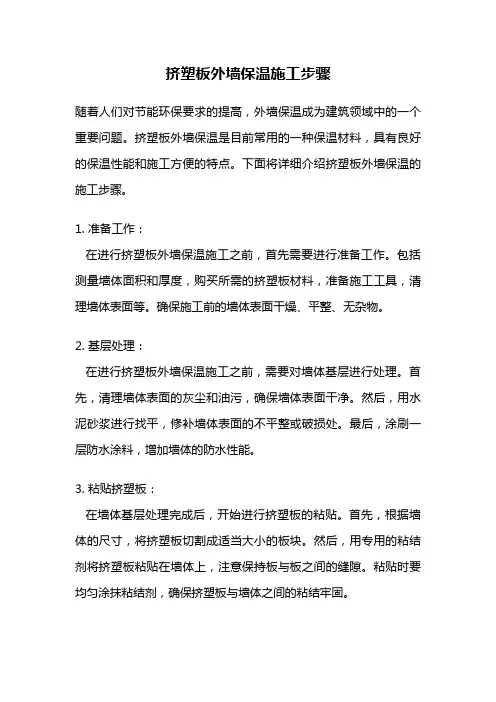

挤塑板外墙保温施工步骤随着人们对节能环保要求的提高,外墙保温成为建筑领域中的一个重要问题。
挤塑板外墙保温是目前常用的一种保温材料,具有良好的保温性能和施工方便的特点。
下面将详细介绍挤塑板外墙保温的施工步骤。
1. 准备工作:在进行挤塑板外墙保温施工之前,首先需要进行准备工作。
包括测量墙体面积和厚度,购买所需的挤塑板材料,准备施工工具,清理墙体表面等。
确保施工前的墙体表面干燥、平整、无杂物。
2. 基层处理:在进行挤塑板外墙保温施工之前,需要对墙体基层进行处理。
首先,清理墙体表面的灰尘和油污,确保墙体表面干净。
然后,用水泥砂浆进行找平,修补墙体表面的不平整或破损处。
最后,涂刷一层防水涂料,增加墙体的防水性能。
3. 粘贴挤塑板:在墙体基层处理完成后,开始进行挤塑板的粘贴。
首先,根据墙体的尺寸,将挤塑板切割成适当大小的板块。
然后,用专用的粘结剂将挤塑板粘贴在墙体上,注意保持板与板之间的缝隙。
粘贴时要均匀涂抹粘结剂,确保挤塑板与墙体之间的粘结牢固。
4. 打破胶凹槽:在挤塑板粘贴完成后,需要在挤塑板表面打破胶凹槽。
这样可以增加挤塑板与墙体之间的粘结面积,提高保温效果。
打破胶凹槽的深度一般为2-3mm,间距为20-30cm。
打破胶凹槽时要用专用工具,确保槽面平整、均匀。
5. 纤维网布增强:在打破胶凹槽后,需要在挤塑板表面贴上纤维网布进行增强。
纤维网布可以增加挤塑板的抗拉强度和抗冲击性能,提高外墙保温系统的稳定性和耐久性。
贴纤维网布时要保持网布平整、无皱褶,并用粘结剂将其牢固粘贴在挤塑板表面。
6. 涂抹面层:在纤维网布贴好后,需要进行面层的涂抹。
面层一般采用聚合物水泥砂浆,具有良好的抗裂性和耐候性。
涂抹面层时要注意均匀涂抹,确保整个墙面表面平整、光滑。
在涂抹过程中,可以使用专用的抹光工具进行修整,使墙面达到理想的效果。
7. 防护层施工:在面层涂抹完成后,需要进行防护层的施工。
防护层可以增加外墙保温系统的抗污染性和耐久性。

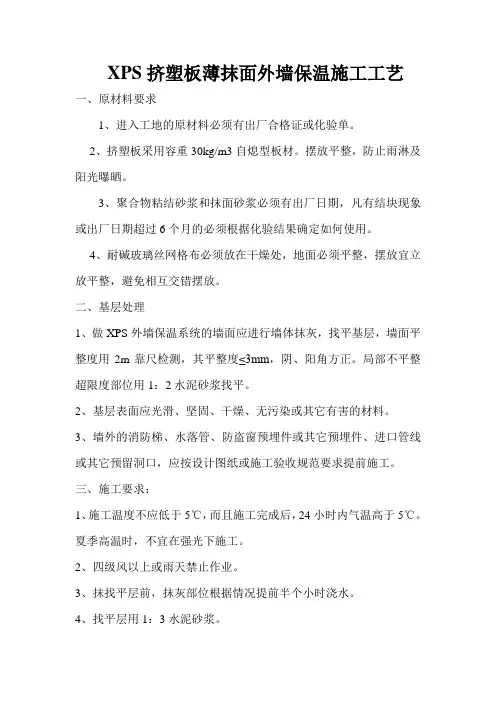

XPS挤塑板薄抹面外墙保温施工工艺一、原材料要求1、进入工地的原材料必须有出厂合格证或化验单。
2、挤塑板采用容重30kg/m3自熄型板材。
摆放平整,防止雨淋及阳光曝晒。
3、聚合物粘结砂浆和抹面砂浆必须有出厂日期,凡有结块现象或出厂日期超过6个月的必须根据化验结果确定如何使用。
4、耐碱玻璃丝网格布必须放在干燥处,地面必须平整,摆放宜立放平整,避免相互交错摆放。
二、基层处理1、做XPS外墙保温系统的墙面应进行墙体抹灰,找平基层,墙面平整度用2m靠尺检测,其平整度≤3mm,阴、阳角方正。
局部不平整超限度部位用1:2水泥砂浆找平。
2、基层表面应光滑、坚固、干燥、无污染或其它有害的材料。
3、墙外的消防梯、水落管、防盗窗预埋件或其它预埋件、进口管线或其它预留洞口,应按设计图纸或施工验收规范要求提前施工。
三、施工要求:1、施工温度不应低于5℃,而且施工完成后,24小时内气温高于5℃。
夏季高温时,不宜在强光下施工。
2、四级风以上或雨天禁止作业。
3、抹找平层前,抹灰部位根据情况提前半个小时浇水。
4、找平层用1:3水泥砂浆。
5、窗口,窗膀水平角及垂直角要挂线施工。
四、XPS外墙保温系统施工1、施工程序基面检查或处理→工具准备→阴阳角、门窗膀挂线→基层墙体湿润→配制聚合物砂浆,挑选XPS板→粘贴XPS板→ XPS板塞缝,找平墙面→配制聚合物砂浆→XPS板面抹聚合物砂浆,门窗洞口处理,粘贴玻纤网,面层抹聚合物砂浆→找平修补,嵌密封膏→外饰面。
2、粘贴XPS板准备2. 1工具明细1.锯条或刀锯2.小压子或铁勺3.铝合金靠尺4.铁卷尺5.线绳、线坠6.墨斗2.2配料工具1. 铁灰槽(建议1m×0.4m×0.3m)2. 小铁平锹3. 提漏(1kg/个或5k/个)4. 塑料桶(建议能装15kg水泥作为量桶)3、粘贴挤塑板(XPS板)3.1 配制聚合物砂浆必须有专人负责,以确保搅拌质量。
3.2 聚合物砂浆应随用随配,配好的聚合物砂浆最好在1小时之内用光。
挤塑板外墙保温施工方案挤塑板外墙保温施工方案是目前比较常用的外墙保温施工方法之一。
下面是一个关于挤塑板外墙保温施工方案的700字详细介绍。
一、施工准备1. 安全措施:施工前需对施工现场进行安全检查,确保施工人员的安全;施工过程中需佩戴安全帽、防护眼镜等必要的防护装备。
2. 现场清理:清理施工现场,将杂物、尘土等清除干净。
3. 材料准备:按照施工方案所需的挤塑板、胶水、螺钉等材料进行准备。
二、基层处理1. 基层清理:清理基层墙面的尘土、浮灰等杂物。
2. 基层修补:对基层墙面的空鼓、裂缝等进行修补,确保基层平整牢固。
三、挤塑板安装1. 挤塑板切割:测量挤塑板尺寸,使用专用刀具将挤塑板切割成所需尺寸。
2. 挤塑板粘贴:在基层墙面上均匀涂抹胶水,然后将挤塑板按照一定的顺序粘贴上去。
四、框架安装1. 龙骨安装:根据设计要求,在挤塑板上安装木龙骨或金属龙骨。
2. 固定龙骨:使用螺丝或专用胶黏剂将龙骨固定在挤塑板上。
五、表面处理1. 保温层处理:对龙骨之间的空隙进行填充,确保保温效果的均匀与牢固。
2. 表面装饰:根据设计要求进行外墙装饰,可采用抹灰、砖瓷、涂料等装饰方式。
六、验收与维护1. 施工验收:进行施工质量验收,检查外墙保温层的平整度、牢固度等指标。
2. 维护管理:对外墙保温体系进行定期维护,确保保温层的使用寿命和保温效果。
以上就是一个关于挤塑板外墙保温施工方案的700字详细介绍。
不同的施工现场可能会有一些细节上的差异,施工人员在具体操作时需根据实际情况进行调整。
在施工过程中要严格按照相关规范和要求进行操作,确保施工质量和施工安全。
《挤塑聚苯板外墙外保温系统》施工组织方案编制:审核:目录一.工程概况二.编制依据三.施工工艺四.质量及验收标准五.质量保证措施六.成品保护措施七. 材料节约措施八.安全及文明措施九.其他注意事项一、工程概况工程名称:泰州市美岸栖庭三期外墙保温工程工程概况:美岸栖庭三期总用地面积36603㎡,总建筑面积41694.31㎡位于向阳路及港城路。
附近公共场所配备齐全,交通便利,坏境优美。
二、编制依据:1.《民用建筑节能设计标准(采暖居住建筑部分)》(JGJ26—95)2.《外墙外保温工程技术规程》(JGJ144-2004)3.《膨胀挤塑板薄抹灰外墙外保温系统》(JG149—2003)4.《建筑工程施工质量验收统一标准》GB50300-2001;5.《建施A02-01(修1)》三、施工工艺1.1施工概况:屋面用50mm厚挤塑聚苯板,屋面与外墙之间设置500mm宽,50mm厚岩棉板防火隔离带。
外墙用20厚挤塑聚苯板,每层层高处设置300mm,20mm厚岩棉板防火隔离带。
2.1 施工构造:本规程是以挤塑聚苯板为保温材料,耐碱玻纤网格布为增强材料,外墙外保温专用粘接砂浆和外墙外保温专用罩面砂浆作面层的建筑外墙外保温体系的施工标准和验收标准。
该外墙外保温体系基本构造见表1:表1 挤塑聚苯板外墙外保温基本构造除遵守本规程外,尚应遵守国家及本市现行的有关标准的规定2.2 工具电热切割丝、手锯、壁纸刀、螺丝刀、剪刀、扫帚、钢丝刷、墨斗、棕刷、电动搅拌器、冲击钻、抹子、打磨抹子、压子、阴阳角抿子、托线板、2m靠尺等2.3施工条件2.3.1 外墙和外门窗口施工及验收完毕。
2.3.2操作地点环境温度和基底温度不低于5℃、风力不大于5级,雨雪天不能施工。
2.3.3清除施工基层上的浮灰、疏松物油污和其他废弃物3.施工工艺3.1.本作法采用由下到上施工,按“示意图1”的程序施工。
3.2.1结构墙体基面必须清理干净,并检验墙面平整度和垂直度。

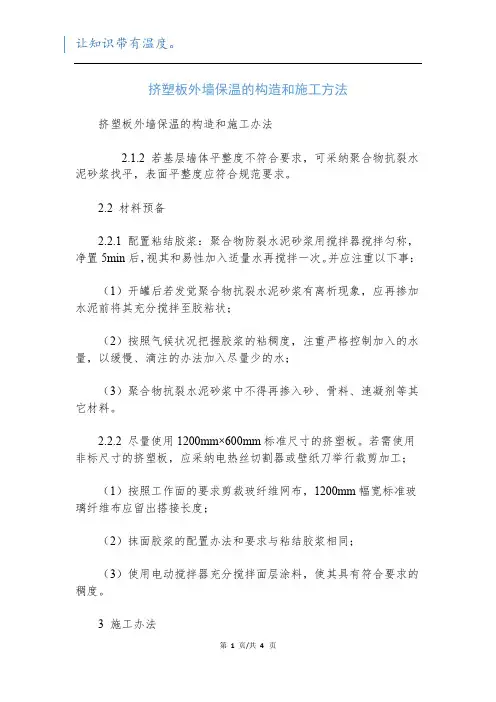

挤塑板外墙保温的构造和施工方法挤塑板外墙保温的构造和施工办法2.1.2 若基层墙体平整度不符合要求,可采纳聚合物抗裂水泥砂浆找平,表面平整度应符合规范要求。
2.2 材料预备2.2.1 配置粘结胶浆:聚合物防裂水泥砂浆用搅拌器搅拌匀称,净置5min后,视其和易性加入适量水再搅拌一次。
并应注重以下事:(1)开罐后若发觉聚合物抗裂水泥砂浆有离析现象,应再掺加水泥前将其充分搅拌至胶粘状;(2)按照气候状况把握胶浆的粘稠度,注重严格控制加入的水量,以缓慢、滴注的办法加入尽量少的水;(3)聚合物抗裂水泥砂浆中不得再掺入砂、骨料、速凝剂等其它材料。
2.2.2 尽量使用1200mm×600mm标准尺寸的挤塑板。
若需使用非标尺寸的挤塑板,应采纳电热丝切割器或壁纸刀举行裁剪加工;(1)按照工作面的要求剪裁玻纤维网布,1200mm幅宽标准玻璃纤维布应留出搭接长度;(2)抹面胶浆的配置办法和要求与粘结胶浆相同;(3)使用电动搅拌器充分搅拌面层涂料,使其具有符合要求的稠度。
3 施工办法3.1 粘贴挤塑板3.1.1 在外墙的阴阳角处挂垂直通线,每面墙2根,注重使其距墙面尺寸全都。
当实行分段粘贴时,在开头层弹一道水平控制线,依垂竖立线挂一道水平通线,作为粘贴挤塑板的控制线;3.1.2 挤塑板的粘贴采纳点粘法。
用不锈钢抹子沿挤塑板周边涂抹粘结胶浆,其宽度为50mm,厚10mm。
采纳标准尺寸挤塑板时,应在板的中部匀称布置8个点,每点直径为100mm,间距为200mm。
采纳非标准尺寸板时,粘结胶浆的涂抹面积与挤塑板的面积之比不得少于1/3,详细做法见下图。
3.1.3 挤塑板抹完粘结胶浆后,应立刻将板平贴在基层墙体上滑动就位。
粘贴时应立刻将板平贴在基层墙体上滑动就位。
粘贴时应轻揉、匀称挤压,使其与挂线相符。
为了保证板面的平整度,应随时用一根长度不小于2m的靠尺检查平整度;3.1.4 挤塑板应自下而上沿水平方向横向铺贴,每排板应错缝1/2板长;3.1.5 板粘24h后,随时用专用的搓抹子将板边的不平之处搓平,尽量削减板与板之间的高差接缝,当板缝间隙大于1.6mm时,应用挤塑板条填实后磨平;3.1.6 墙角处挤塑板应垂直交叉衔接,保证拐角处板材安装的垂直度,并将印有厂名的板边露在外侧;3.1.7 挤塑板表面不平处应用专用打磨抹子磨平,然后将囫囵墙面打磨一遍。

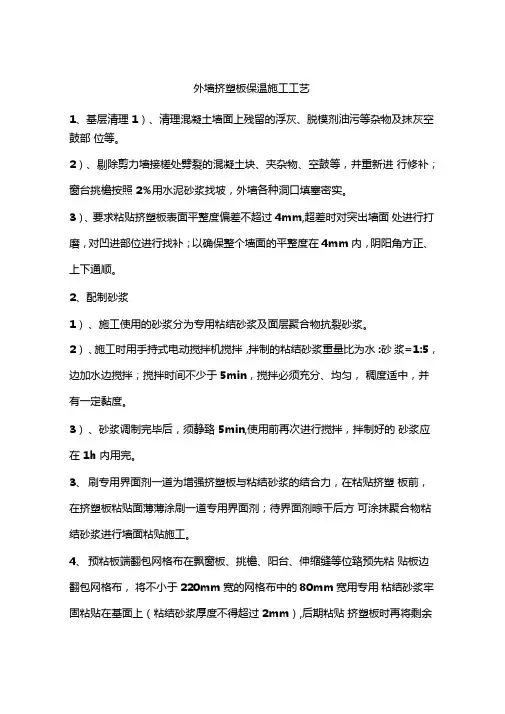

外墙挤塑板保温施工工艺1、基层清理1)、清理混凝土墙面上残留的浮灰、脱模剂油污等杂物及抹灰空鼓部位等。
2)、剔除剪力墙接槎处劈裂的混凝土块、夹杂物、空鼓等,并重新进行修补;窗台挑檐按照2%用水泥砂浆找坡,外墙各种洞口填塞密实。
3)、要求粘贴挤塑板表面平整度偏差不超过4mm,超差时对突出墙面处进行打磨,对凹进部位进行找补;以确保整个墙面的平整度在4mm 内,阴阳角方正、上下通顺。
2、配制砂浆1)、施工使用的砂浆分为专用粘结砂浆及面层聚合物抗裂砂浆。
2)、施工时用手持式电动搅拌机搅拌,拌制的粘结砂浆重量比为水:砂浆=1:5,边加水边搅拌;搅拌时间不少于5min,搅拌必须充分、均匀,稠度适中,并有一定黏度。
3)、砂浆调制完毕后,须静臵5min,使用前再次进行搅拌,拌制好的砂浆应在1h 内用完。
3、刷专用界面剂一道为增强挤塑板与粘结砂浆的结合力,在粘贴挤塑板前,在挤塑板粘贴面薄薄涂刷一道专用界面剂;待界面剂晾干后方可涂抹聚合物粘结砂浆进行墙面粘贴施工。
4、预粘板端翻包网格布在飘窗板、挑檐、阳台、伸缩缝等位臵预先粘贴板边翻包网格布,将不小于220mm 宽的网格布中的80mm 宽用专用粘结砂浆牢固粘贴在基面上(粘结砂浆厚度不得超过2mm),后期粘贴挤塑板时再将剩余网格布翻包过来。
5、粘贴挤塑板1)、施工前,根据各栋号整个外墙立面的设计尺寸编制挤塑板的排板图,以达到节约材料、提高施工速度的目的。
挤塑板以长向水平铺贴,保证连续结合,上下两排板须竖向错缝1/2 板长,局部最小错缝不得小于200mm。
2)、指定某一基面处理完成的楼层作为样板层交与外保温单位进行样板层施工。
挤塑板的粘贴应从细部节点(如飘窗、阳台、挑檐)及阴、阳角部位开始向中间进行。
施工时要求在建筑物外墙所有阴阳角部位(如飘窗、阳台、挑檐等)沿全高挂通线控制其顺直度,并要求事先用墨斗弹好底边水平线及100mm 控制线,以确保水平铺贴,在区段内的铺贴由下向上进行。
一、概述综合楼外墙外保温主要采用50㎜厚挤塑板为主要保温隔热材料,采用粘结方式辅以锚栓与基层墙面固定,并以聚合物抗裂砂浆耐碱玻纤网格布为保护增强层、涂料饰面的外墙外保温系统。
该系统配合专用的聚合物抗裂砂浆和耐碱玻纤网格布具有增强保护层的抗裂、防水作用和整体强度,从而保证了保温系统性能的持久和稳定及整体墙面的高抗冲击性能和高抗风压能力。
二、具体做法:1、基层墙体:墙砌体。
2、粘结层:粘结砂浆。
3、保温层:50㎜厚挤塑板,25kg/m3。
4、必要时可加设机械锚栓。
5、底层防护层:防裂砂浆。
6、增强材料:耐碱玻纤网格布。
外墙保温做法详图7、罩面材料:防裂砂浆。
8、外饰面:腻子,面层涂料。
三、材料规格和性能1、挤塑聚苯乙烯泡沫板:使用规格一般为1200mm*600mm*50mm,平头式、阻燃型,表观密度为25kg/m3,,吸水率为<1.5%.2、专用粘结剂、聚合物抗裂砂浆3、锚固件:Φ8聚乙烯(尼龙)胀塞,采用长80mm镀锌木螺丝和塑料垫板(Ф30mm)对保温板进行固定。
4、耐碱玻纤网格布:孔径为4mm*4mm,单位面积重量130g/m2。
四、施工条件1、基层墙体应坚实、清洁、无妨碍粘接的污染物,垂直度和平整度应满足规范要求。
2、在施工作业期间和板粘结完工后的24小时内,环境和基层表面温度均应高于5℃,严禁在雨中施工。
如遇雨或雨季施工时应有可靠的防雨措施,风力不得大于5级。
3、所有外墙的门窗框、水落管、进户管线等都已安装到位,并通过隐蔽验收和办理交接手续。
五、工艺流程基层清理→刷专用界面剂→调配底层聚合物粘结砂浆→粘贴板边翻包网格布→粘贴挤塑板→钻孔安装固定件(板粘贴完8小时后)→挤塑板清洁→隐蔽验收→刷一遍专用界面剂→抹底层聚合物抗裂砂浆→粘贴网格布→抹面层聚合物抗裂砂浆。
六、施工过程中的质量控制1、挤塑聚苯乙烯保温板的粘贴采用条点法施工,在板面四周涂抹一圈搅拌好的胶泥,其宽度为50mm,侧面留50*50mm宽排气口,而后在板的中间部位均匀布置6个粘接点,每点直径100mm(指压贴后的直径),中心距离200mm,涂胶面积应大于30%,然后将聚苯板直接贴在墙面上左右轻揉即可。
外墙挤塑板保温施工方案
外墙挤塑板保温施工方案
一、施工准备
1.材料准备:外墙挤塑板、胶粘剂、保温带、抹面砂浆等。
2.设备准备:搅拌机、电动剪刀、钢丝刷等。
二、施工步骤
1.清理墙体:将墙体上的油污、灰尘等杂物清除干净,确保墙
体表面光滑干净。
2.粘贴保温板:将胶粘剂均匀涂抹在墙体表面,然后将挤塑板
按照设计要求粘贴在墙体上。
3.插入保温带:在挤塑板的接缝处插入保温带,确保接缝处的
保温性能。
4.涂抹抹面砂浆:用抹面砂浆将挤塑板的表面进行均匀的涂抹,使其与墙体表面完全贴合。
5.修整表面:用钢丝刷等工具修整抹面砂浆的表面,使其光滑
均匀。
6.保温层饰面:根据设计要求,选择合适的饰面材料进行装饰,如涂料、贴瓷砖等。
三、注意事项
1.施工前要做好墙体的检查,确保墙体没有裂缝、潮湿和结构不稳定等问题。
2.施工时要注意安全,使用合适的个人防护装备,避免意外伤害。
3.在施工过程中,要确保材料的质量合格,并根据施工要求使用。
4.施工完成后要进行质量检验,确保施工质量符合要求。
5.在保温层饰面施工时要注意材料的选择,保证其饰面效果和耐久性。
通过以上施工方案,可以有效地提高墙体的保温性能,减少能源消耗,提高建筑的舒适性和使用寿命。
XPS挤塑板外墙保温施工方法施工流程:基础墙体水泥砂浆找平→弹线挂线→调拌聚合物胶浆→铺设翻包网格布→粘贴挤塑保温板→安装塑料膨胀锚固件→涂抹面层胶浆→铺设耐碱玻璃纤维网格布→涂抹面层胶浆→弹性涂料或面砖施工一、施工条件1、施工时室外温度不低于5℃,施工完24小时内气温高于5℃,夏季不宜在强光下施工。
2、风力小于5级,4级以上风力或雨天禁止作业.二、施工前准备1、用2m靠尺检查基层表面平整度、立面垂直度、阴阳角方正等项目最大偏差均不大于4mm。
空鼓、疏松部位须剥除,凹凸不平处用1:3水泥砂浆找平。
2、墙体表面须坚实清洁,应去除油污、脱模剂、涂料、风化物、灰尘、污垢等影响粘结强度的杂物。
3、基层表面附着力有疑问时,应做附着力实验。
当基层不具备粘贴条件时,应全部采用机械固定方式,每平米锚固件为6—9个。
三、粘贴挤塑板1、视墙面窗口分布进行挤塑板排版并在基层弹线,然后按平整度和垂直度要求挂水平线和垂直线。
2、粘结胶浆确保不掺入砂、速凝剂、防冻剂等其它添加剂,并放置于阴凉处。
搅拌好聚合物砂浆,静置5分钟,用前再拌一次.胶浆随用随拌,已搅拌好的胶浆应在2小时内用完。
3、首先进行系统起端、终端及门窗周边的翻包和包边施工。
涂抹胶浆宽度为100毫米,厚度为2毫米。
翻包用的网格布裁剪宽度约为230毫米,将100毫米网格布压入胶浆,甩出部分网格布要保持清洁。
4、挤塑板应横向粘贴,自下而上。
竖缝逐行错缝1/2板长,局部最小错缝不得小于100mm.必要时进行裁剪,尽量使用标准尺寸,切割尺寸误差为±1.5mm。
5、粘结胶浆应涂在挤塑板上,不应涂在基层上,涂胶面积不小于40%。
采用周边涂胶(50mm×10mm)、中间点涂(100mm×10mm 中心距200mm)或条涂(10mm×10mm 条间距50mm)的涂胶方法,侧面不得涂胶.6、挤塑板涂胶后应立即粘贴,轻揉滑动就位,用靠尺压平,禁止局部用力按压。
外墙挤塑板保温施工方案一、施工前准备。
在进行外墙挤塑板保温施工前,首先需要对施工现场进行清理和准备工作。
清理工作包括清除外墙表面的杂物、尘土和油污,确保外墙表面平整、干净。
同时,需要对外墙进行检查,确保外墙结构完好无损,没有裂缝和渗漏现象。
另外,还需要准备好所需的施工材料和工具,包括挤塑板、胶粘剂、锚栓、角铁、切割工具等。
二、施工工艺。
1. 外墙表面处理。
在进行挤塑板保温施工前,需要先对外墙表面进行处理。
首先是进行清洁,清除外墙表面的油污、尘土等杂物,确保外墙表面干净。
然后进行找平,对外墙表面进行找平处理,保证外墙表面平整。
最后是进行防水处理,使用专业的防水材料对外墙进行防水处理,以防止水分渗透。
2. 挤塑板固定。
挤塑板是外墙保温的主要材料,需要将挤塑板固定在外墙表面。
首先在外墙表面打孔,然后使用锚栓将挤塑板固定在外墙上。
在固定挤塑板时,需要注意孔位的间距和深度,确保挤塑板固定牢固。
3. 挤塑板切割和拼接。
在固定挤塑板后,需要对挤塑板进行切割和拼接,以适应外墙的形状和尺寸。
切割时需要使用专业的切割工具,确保切割面平整。
拼接时需要使用胶粘剂将挤塑板拼接在一起,确保整体保温效果。
4. 角铁安装。
在挤塑板施工完成后,需要对墙角和边缘进行角铁的安装。
角铁的安装可以增强外墙的整体稳定性和美观性,同时也可以保护外墙保温系统不受外部损坏。
5. 表面装饰。
最后一步是对外墙进行表面装饰,可以选择合适的装饰材料进行装饰,以提升外墙的美观性和保温效果。
三、施工注意事项。
1. 施工质量。
在进行外墙挤塑板保温施工时,需要严格按照施工工艺进行操作,确保施工质量。
特别是在挤塑板切割和拼接、角铁安装等环节,需要注意细节,保证施工质量。
2. 安全施工。
施工过程中需要严格遵守安全操作规程,做好施工现场的安全防护工作,确保施工人员的人身安全。
3. 施工环境。
施工现场需要保持干净整洁,确保施工环境良好,有利于施工质量的提升。
四、施工验收。
外墙挤塑板保温施工方案1. 简介外墙挤塑板保温施工方案主要用于建筑外墙的保温工程,以提供建筑物的保温效果。
本方案旨在对外墙挤塑板保温施工过程进行详细的描述和讲解,以便工程团队能够正确、高效地进行施工工作。
2. 施工前准备在施工工作开始前,我们需要做一些准备工作,以确保施工的顺利进行。
2.1 原材料准备•外墙挤塑板:选择优质的挤塑板材料,厚度根据需要进行选择。
•粘结剂:选择适合挤塑板粘结的粘结剂,注意选用环保无毒的产品。
•固定材料:选择适当的固定材料,如塑料钉或膨胀螺栓等。
•辅助材料:如打孔机、刷刷子、刮板等。
2.2 施工工具准备•泡沫板切割机:用于将挤塑板按照需要的尺寸进行切割。
•打孔机:用于在挤塑板上打孔,以便将固定材料固定在墙面上。
•搅拌机:用于搅拌粘结剂。
•刷刷子、刮板:用于将粘结剂涂刷在挤塑板上。
•防护用具:如手套、口罩、护目镜等。
3. 施工步骤3.1 准备工作首先,对施工现场进行清理和整理,确保工作环境干净整洁。
清理墙面,将原有的脏物、灰尘、油污等清除干净。
清理完毕后,进行墙面的检查,如有裂缝、凹陷等需要先进行修复。
3.2 外墙挤塑板安装1.将挤塑板按照尺寸要求进行切割。
使用泡沫板切割机,将挤塑板切割成需要的尺寸,确保与墙面大小相匹配。
2.使用打孔机在挤塑板上打孔。
根据需要,在挤塑板的四角和中心处进行打孔,以便将固定材料固定在墙面上。
3.将粘结剂涂刷在挤塑板上。
使用刷刷子将粘结剂均匀涂抹在挤塑板的表面上,确保粘结效果良好。
4.将挤塑板贴附在墙面上。
将涂有粘结剂的挤塑板贴附在墙面上,根据需要进行调整,确保水平垂直,表面平整。
5.使用固定材料固定挤塑板。
将固定材料穿过挤塑板上的孔洞,固定在墙面上,确保挤塑板的牢固固定。
3.3 粘结剂抹平1.使用刮板将粘结剂抹平。
在挤塑板贴附完毕后,使用刮板将挤塑板表面的粘结剂进行抹平,确保整个表面平整,无明显的凹凸或堆积。
2.检查施工质量。
对施工后的挤塑板进行检查,确保质量合格,没有明显的问题。
挤塑板外墙保温施工方案引言挤塑板外墙保温施工是一种常见的建筑外墙保温方式,其具有优良的保温性能和施工便捷性。
本文档将介绍挤塑板外墙保温施工方案的具体步骤和注意事项。
步骤以下是挤塑板外墙保温施工的具体步骤:1.墙面准备–清理墙面,确保墙面表面干净、平整。
–处理墙面上的凹凸不平,以确保挤塑板能够完整贴合墙面。
2.挤塑板安装–将挤塑板切割成适当的尺寸,并按照墙面大小进行排列。
–使用专用粘接剂,将挤塑板粘贴在墙面上。
–对挤塑板进行上下交错的排列,以提高保温效果。
3.挤塑板固定–使用专用的塑料带或不锈钢扣具,将挤塑板固定在墙面上。
–确保扣具紧密固定,有效防止挤塑板松动或脱落。
4.挤塑板缝隙处理–使用挤塑板胶进行挤塑板之间的缝隙处理。
–确保缝隙填充完整,防止冷热桥产生。
5.网格布安装–在挤塑板上涂布专用胶水,并将网格布贴附在挤塑板上。
–确保网格布完全贴合挤塑板,并使胶水充分渗透网格布。
6.抹灰处理–使用专用的抹灰工具,将防护砂浆均匀地涂抹在网格布上。
–确保抹灰层厚度均匀,并尽量避免出现抹灰层厚度不均的情况。
7.表面处理–待抹灰层干透后,使用砂纸或其他工具对墙面进行打磨,以获得平整的表面。
–如有需要,可以施加防水涂料或装饰面层进行表面保护或美化。
注意事项在进行挤塑板外墙保温施工时,需要注意以下事项:1.材料质量–确保挤塑板、粘接剂、塑料带等材料的质量符合相关标准要求。
2.施工温度–进行施工时,应注意环境温度,避免在温度过低或过高的情况下施工,以免影响施工效果。
3.施工平整–在进行挤塑板安装时,需确保墙面平整,否则会影响挤塑板的贴合效果。
4.挤塑板固定–挤塑板固定的扣具应牢固可靠,以免挤塑板发生松动或脱落。
5.挤塑板缝隙处理–确保挤塑板之间的缝隙填充完整,避免冷热桥的产生。
6.防护砂浆均匀性–在抹灰处理时,要确保防护砂浆的厚度均匀,避免出现厚薄不一的情况。
7.表面处理–进行抹灰后,及时对墙面进行打磨,以获得平整的表面。
XPS挤塑板外墙保温施工方法
施工流程:基础墙体水泥砂浆找平→弹线挂线→调拌聚合物胶浆→铺设翻包网格布→粘贴挤塑保温板→
安装塑料膨胀锚固件→涂抹面层胶浆→铺设耐碱玻璃纤维网格布→涂抹面层胶浆→弹性涂料或面砖施工
一、施工条件
1、施工时室外温度不低于5℃,施工完24小时内气温高于5℃,夏季不宜在强光下施工。
2、风力小于5级,4级以上风力或雨天禁止作业。
二、施工前准备
1、用2m靠尺检查基层表面平整度、立面垂直度、阴阳角方正等项目最大偏差均不大于4mm。
空鼓、疏松部位须剥除,凹凸不平处用1:3水泥砂浆找平。
2、墙体表面须坚实清洁,应去除油污、脱模剂、涂料、风化物、灰尘、污垢等影响粘结强度的杂物。
3、基层表面附着力有疑问时,应做附着力实验。
当基层不具备粘贴条件时,应全部采用机械固定方式,每平米锚固件为6-9个。
三、粘贴挤塑板
1、视墙面窗口分布进行挤塑板排版并在基层弹线,然后按平整度和垂直度要求挂水平线和垂直线。
2、粘结胶浆确保不掺入砂、速凝剂、防冻剂等其它添加剂,并放置于阴凉处。
搅拌好聚合物砂浆,静置5分钟,用前再拌一次。
胶浆随用随拌,已搅拌
好的胶浆应在2小时内用完。
3、首先进行系统起端、终端及门窗周边的翻包和包边施工。
涂抹胶浆宽度为100毫米,厚度为2毫米。
翻包用的网格布裁剪宽度约为230毫米,将100毫米网格布压入胶浆,甩出部分网格布要保持清洁。
4、挤塑板应横向粘贴,自下而上。
竖缝逐行错缝1/2板长,局部最小错缝不得小于100mm。
必要时进行裁剪,尽量使用标准尺寸,切割尺寸误差为±1.5mm。
5、粘结胶浆应涂在挤塑板上,不应涂在基层上,涂胶面积不小于40%。
采用周边涂胶(50mm×10mm)、中间点涂(100mm×10mm 中心距200mm)或条涂(10mm×10mm 条间距50mm)的涂胶方法,侧面不得涂胶。
6、挤塑板涂胶后应立即粘贴,轻揉滑动就位,用靠尺压平,禁止局部用力按压。
保证平整度和粘贴牢固。
7、板与板之间要挤紧,相邻板要齐平,板间缝隙不大于2mm,板间高差不大于1.5mm。
板间缝隙大于2mm时,用保温条塞满,不得用胶浆直接添缝。
板间高差大于1.5mm应打磨平整。
粘好后立即刮除残留胶浆。
8、所有门窗的拐角处不允许有拼接缝,需用整块保温板切割成型,且板缝距拐角不小于200mm。
9、阴阳拐角处必须采用错缝粘贴的方法,用90度靠尺检查,确保立面垂直,阴阳角方正。
四、安装锚固件、
1、安装锚固件要在挤塑板粘贴24小时后开始,在每块保温板四周及中间锚固,每平米不少于4个。
2、要用电锤在基层墙体上钻10mm孔,并深入墙体50mm。
3、锚固件头部略低于保温板,确保尾部回拧,并及时用胶浆抹平,防止雨水渗入。
4、在阳角及门窗口周围,锚固件数量适当增加。
锚固件距门窗口边缘不小于50mm。
五、分格缝施工
1、按图纸设计弹出分格缝线,剔出分格缝,一般宽15mm,深10mm。
2、在分格缝两边65mm宽范围内涂抹2mm厚聚合物胶浆。
3、裁剪150mm宽网格布,用塑料条从中间将网格布压入分格缝,使之与保温板齐平。
4、将两边网格布压入胶浆,不允许有翘边、皱褶。
六、铺设网格布
1、涂抹面层胶浆前应检查保温板是否干燥,平整度偏差小于4mm,去除表面杂物。
2、用抹子在保温板表面均匀涂抹2mm厚、面积大于一块网格布的抹面胶浆,立即将网格布压入。
3、网格布应自上而下沿外墙一圈一圈铺设。
不得有网线外露,不得使网布翘边、空鼓、皱褶。
4、拼接处搭接宽度不小于100mm。
阳角处从两边双向绕角,相互搭接不小于200mm,阴角处不小于100mm。
5、遇到门窗洞口,应在四角沿45度方向贴一块200mm×300mm标准网格布,以防开裂。
6、建筑物2米以下易受撞击部位可加铺一层网格布,以增加强度。
这时,
第一层网格布不搭接,只对接。
七、抗裂沙浆层施工
待表面砂浆稍干可碰触时,涂抹第二道胶,使网格布完全覆盖。
找平墙面,并使面层胶浆厚度达到3-5mm。
