百度文库- 让每个人平等地提升自我11 四川惠昌建设有限公司福星.西城国际二期1-4#楼项目部工作联系函工作联系函主题:施工准备工作事宜工作联系函编号: JS-2013-002日期:2013-07-18承包商:四川惠昌建设有限公司绵阳豪盛投资有限公司:由我公司承建的福星.西城国际二期1-4#楼工程项目,施工任务重、工期紧。
自我单位进场以来,立即开展前期施工准备工作,现已完成了临时设施的搭建;施工围挡、施工临时用水已完成;项目班子已组建完善,项目部管理人员已全部到位;施工组织设计、各种专项施工方案已完成;施工图预算正在编制中;劳务施工单位已确定;已拟定施工机械、材料的合作单位。
为进一步做好正式施工前的准备工作、完善和确定相关事项,我项目部在现场已多次和贵单位管理人员沟通和交流,现将有关事宜书面汇报如下,请尽快确定相关事宜,保证本工程顺利开工,争取尽快全面开展施工工作。
1、加快进度完成西城国际二期施工范围内原一期搭建的临时设施拆除(因一期临时设施未拆除完成,目前能放线的只有1#、2#楼)。
2、绵阳市测绘所在现场施测的已知控制点(A1、A2)中A2已知控制点的绝对高程为481.77m;经现场复核一期正负的绝对工程为482.77m。
而施工图中正负的绝对工程为482.500m,请确定二期工程正负的绝对工程值;绵阳市测绘所根据“2010年总平面定位图”在现场施测的地下室制点(J1、J2、J3)与我方收到的“2011版总平面定位图”和施工图不符,经我方与绵阳市测绘所沟通:为处理好地下室与主楼的关系,搞清“2011版总平面定位图”和“2010年总平面定位图”之间的关系,测绘所安排建设单位将“2011版总平面定位图”电子版发给测绘所进行校核并办理放线委托进行放线。
附“测绘报告”。
3、尽快完善施工许可证事宜。
四川惠昌建设有限公司福星.西城国际二期1-4#楼项目部二〇一三年七月十八日起草批准姓名: 姓名:日期日期:建设单位接收:日期:抄送姓名签字成都交大工程建设监理有限公司。

本文部分内容来自网络整理,本司不为其真实性负责,如有异议或侵权请及时联系,本司将立即删除!== 本文为word格式,下载后可方便编辑和修改! ==函是否要编号篇一:关于规范编号的函-成套关于规范招标编号、中标通知书编号的函东北电力集团成套设备有限公司为规范招标资料管理,决定对招标编号、中标通知书编号进行统一规定,具体说明如下。
一、招标编号公开招标方式:LNDL201X-XX-HW/GC-项目主管部门简称非招标采购方式:LNDL201X-XXF-HW/GC-项目主管部门简称其中:LNDL201X--代表辽宁省电力有限公司201X年招标;XX--代表招标批次,例如01;F--代表非招标采购方式;HW--代表货物招标,GC--代表工程招标(二者只选一个);项目主管部门简称使用如下编号:生产工程-SC,基建工程-JJ,调通工程-DT,信通工程-XT,营销工程-YX等。
二、中标通知书编号中标通知书编号格式:LNDL201XHW/GCXXXX其中:LNDL201X--代表辽宁省电力有限公司201X年招标XXXX--代表招标通知书流水号,例如0001;HW--代表货物招标,GC--代表工程招标(二者只选一个)。
中标通知书统一进行编号,编号不得重复;若中标通知书变更后,则在新中标通知书中声明原编号中标通知书作废,新中标通知书的编号为原编号后加(GX),第一次变更X为1,以后依此类推。
201X年2月19日招投标管理中心篇二:工作联系函编号002工作联系函编号:002工作联系函编号:002篇三:公文函头格式使用规范上海象屿置业有限公司(来自:WWw. : 函是否要编号 )各项目部、各职能部门:为了规范我司对外发文的形象,办公室对规范使用红头文件及便函,文字排版及格式作了简要规范,凡需对外用印的文件、对外函件,从201X年9月18日起,均需按以下格式规范使用:一、各使用函头范例(一)对外公文应由办公室统一编号,经审批后方可行文。
工作联系函

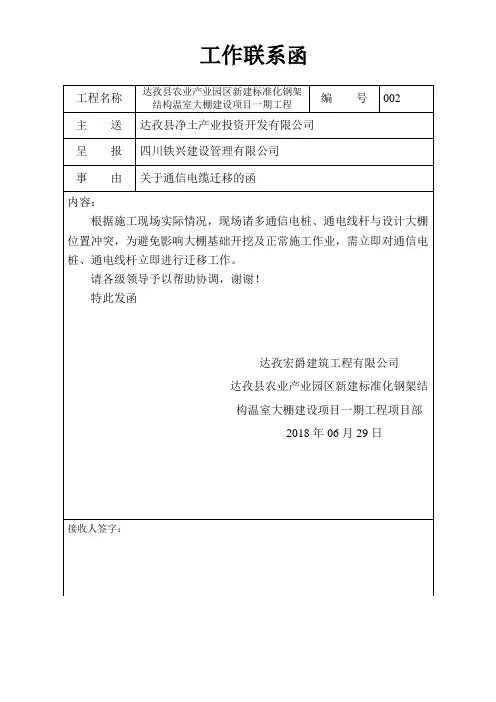

编号002
工程名称达孜县农业产业园区新建标准化钢架
结构温室大棚建设项目一期工程
主送达孜县净土产业投资开发有限公司
呈报四川铁兴建设管理有限公司
事由关于通信电缆迁移的函
内容:
根据施工现场实际情况,现场诸多通信电桩、通电线杆与设计大棚位置冲突,为避免影响大棚基础开挖及正常施工作业,需立即对通信电桩、通电线杆立即进行迁移工作。
请各级领导予以帮助协调,谢谢!
特此发函
达孜宏爵建筑工程有限公司
达孜县农业产业园区新建标准化钢架结
构温室大棚建设项目一期工程项目部
2018年06月29日
接收人签字:。
发建设单位格式:工作联系函(施工准备事宜)格式工作联系函主题:施工准备工作事宜工作联系函编号:JS-2013-002承包商:XXX日期:2013-07-18尊敬的XXX:我公司承建的福星.西城国际二期1-4#楼工程项目,施工任务重、工期紧。
自我单位进场以来,立即开展前期施工准备工作,现已完成了临时设施的搭建,施工围挡和施工临时用水。
项目班子已组建完善,项目部管理人员已全部到位。
施工组织设计和各种专项施工方案已完成,施工图预算正在编制中,劳务施工单位已确定,施工机械和材料的合作单位也已拟定。
为进一步做好正式施工前的准备工作、完善和确定相关事项,我项目部在现场已多次和贵单位管理人员沟通和交流。
现将有关事宜书面汇报如下,请尽快确定相关事宜,保证本工程顺利开工,争取尽快全面开展施工工作。
1、加快进度完成西城国际二期施工范围内原一期搭建的临时设施拆除。
因为一期临时设施未拆除完成,目前只能放线的是1#、2#楼。
2、绵阳市测绘所在现场施测的已知控制点(A1、A2)中A2已知控制点的绝对高程为481.77m。
经现场复核,一期正负0.000的绝对工程为482.77m。
而施工图中正负0.000的绝对工程为482.500m。
请确定二期工程正负0.000的绝对工程值。
XXX根据“2010年总平面定位图”在现场施测的地下室制点(J1、J2、J3)与我方收到的“2011版总平面定位图”和施工图不符。
经我方与XXX沟通,为处理好地下室与主楼的关系,搞清“2011版总平面定位图”和“2010年总平面定位图”之间的关系,测绘所安排建设单位将“2011版总平面定位图”电子版发给测绘所进行校核并办理放线委托进行放线。
附“测绘报告”。
3、尽快完善施工许可证事宜。
XXX福星.西城国际二期1-4#楼项目部XXX一三年七月十八日起草姓名:日期:建设单位接收:抄送:批准:姓名:日期:。
A11

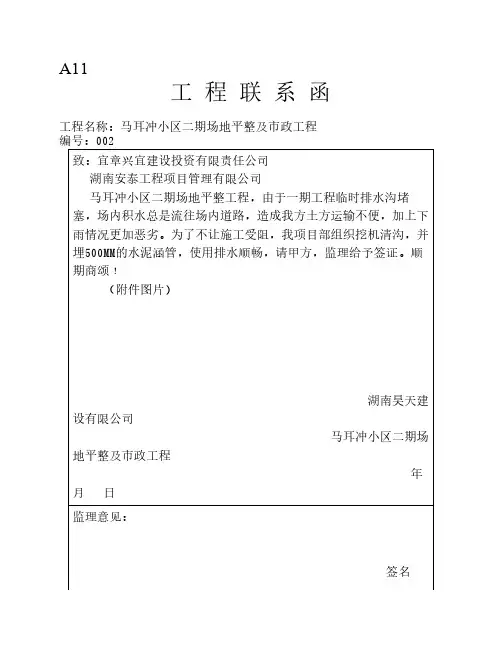

工 程 联 系 函
工程名称:马耳冲小区二期场地平整及市政工程 编号:002
致:宜章兴宜建设投资有限责任公司
湖南安泰工程项目管理有限公司
马耳冲小区二期场地平整工程,由于一期工程临时排水沟堵塞,场内积水总是流往场内道路,造成我方土方运输不便,加上下雨情况更加恶劣。
为了不让施工受阻,我项目部组织挖机清沟,并埋500MM的水泥涵管,使用排水顺畅,请甲方,监理给予签证。
顺
期商颂﹗
(附件图片)
湖南昊天建设有限公司
马耳冲小区二期场地平整及市政工程
年 月 日
监理意见:
签名
(章):
年
月 日
业主现场代表意见:
签名(章):
年
月 日。

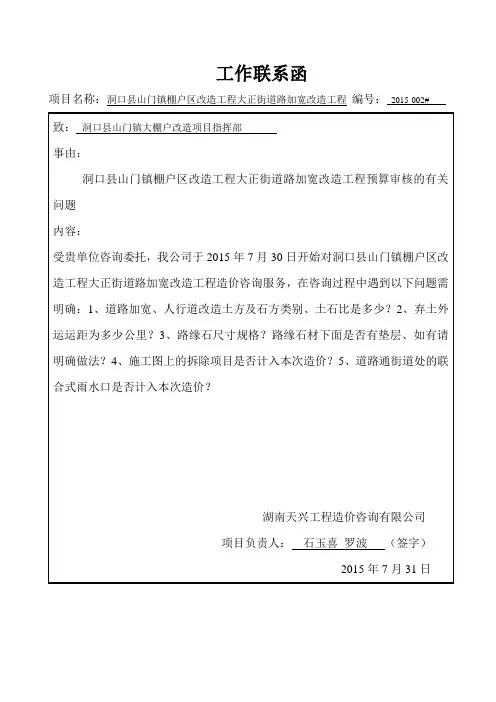

工作联系函
项目名称:洞口县山门镇棚户区改造工程大正街道路加宽改造工程编号:2015-002# 致:洞口县山门镇大棚户改造项目指挥部
事由:
洞口县山门镇棚户区改造工程大正街道路加宽改造工程预算审核的有关问题
内容:
受贵单位咨询委托,我公司于2015年7月30日开始对洞口县山门镇棚户区改造工程大正街道路加宽改造工程造价咨询服务,在咨询过程中遇到以下问题需明确:1、道路加宽、人行道改造土方及石方类别、土石比是多少?2、弃土外运运距为多少公里?3、路缘石尺寸规格?路缘石材下面是否有垫层、如有请明确做法?4、施工图上的拆除项目是否计入本次造价?5、道路通街道处的联合式雨水口是否计入本次造价?
湖南天兴工程造价咨询有限公司
项目负责人:石玉喜罗波(签字)
2015年7月31日
委托方回复意见:
1、道路加宽、人行道改造土方及石方类别、土石比是多少?
答:道路加宽、人行道改造工程土方类别:坚土;石方类别:Ⅲ类岩体;土石比:坚土50%、Ⅲ类岩体50%。
2、弃土外运运距为多少公里?
答:弃土外运运距暂按3.0km计算。
3、路缘石尺寸规格?路缘石材下面是否有垫层、如有请明确做法?
答:路缘石尺寸规格为660*300*120;路缘石垫层;C20 100mm厚。
4、施工图上的拆除项目是否计入本次造价?
答:由于拆除项目存在不确定因素,本次造价不予计算;施工中以现场实际签证计算。
5、道路通街道处的联合式雨水口是否计入本次造价?
答:道路通街道外的联合式雨水口本次造价不予计算;施工中以现场实际签证计算。
回复人:洞口县山门镇大棚户改造项目指挥部
时间:2015年08月03日。
本文部分内容来自网络整理,本司不为其真实性负责,如有异议或侵权请及时联系,本司将立即删除!== 本文为word格式,下载后可方便编辑和修改! ==函是否要编号篇一:关于规范编号的函-成套关于规范招标编号、中标通知书编号的函东北电力集团成套设备有限公司为规范招标资料管理,决定对招标编号、中标通知书编号进行统一规定,具体说明如下。
一、招标编号公开招标方式:LNDL201X-XX-HW/GC-项目主管部门简称非招标采购方式:LNDL201X-XXF-HW/GC-项目主管部门简称其中:LNDL201X--代表辽宁省电力有限公司201X年招标;XX--代表招标批次,例如01;F--代表非招标采购方式;HW--代表货物招标,GC--代表工程招标(二者只选一个);项目主管部门简称使用如下编号:生产工程-SC,基建工程-JJ,调通工程-DT,信通工程-XT,营销工程-YX等。
二、中标通知书编号中标通知书编号格式:LNDL201XHW/GCXXXX其中:LNDL201X--代表辽宁省电力有限公司201X年招标XXXX--代表招标通知书流水号,例如0001;HW--代表货物招标,GC--代表工程招标(二者只选一个)。
中标通知书统一进行编号,编号不得重复;若中标通知书变更后,则在新中标通知书中声明原编号中标通知书作废,新中标通知书的编号为原编号后加(GX),第一次变更X为1,以后依此类推。
201X年2月19日招投标管理中心篇二:工作联系函编号002工作联系函编号:002工作联系函编号:002篇三:公文函头格式使用规范上海象屿置业有限公司(来自:WWw. : 函是否要编号 )各项目部、各职能部门:为了规范我司对外发文的形象,办公室对规范使用红头文件及便函,文字排版及格式作了简要规范,凡需对外用印的文件、对外函件,从201X年9月18日起,均需按以下格式规范使用:一、各使用函头范例(一)对外公文应由办公室统一编号,经审批后方可行文。
工作联系函
工程名称:咸阳市民文化中心文化场馆工程编号:YG-002-2015-3-30 致:陕西建工集团总公司咸阳市民文化中心文化场馆工程第一项目部
事由及内容:
南区文化长廊与主馆采光顶钢结构、规划馆与非遗馆之间钢结构、规划馆与档案馆之间钢结构、档案馆与图书馆之间钢结构安装进度迟缓,已影响我公司此区域外架不能搭设,并导致相应部位的陶板、石材及玻璃幕墙埋板钢架无法正常施工,已严重影响施工进度,请贵项目部尽快解决此问题。
谢谢。
施工单位:西安艺格装饰工程有限责任公司咸阳市民文化中心项目部
现场负责人:
日期:2015年3月30日
备注栏:。
主送:杭州景浦置业有限公司编号:001抄送:杭州荣庆工程监理咨询有限公司关于施工前期“三通一平”、施工用水、施工道路相关事宜的函大家小墅公寓Ⅰ标段项目已顺利开展工作,开工施工作业已有21天左右,为了符合建设单位对施工工期的节点要求,我总包方对桩基分包单位加强管理、监督力度,在确保施工质量、施工安全的前提下,严抓施工进度。
目前,大家小墅公寓Ⅰ标段人员配置情况基本到位,桩基单位打桩作业人员80人(桩机13台),管理人员6人,泥工班组作业人员28人,总包项目部管理人员13人,临时水电安装作业人员5人。
(注:大家小墅公寓Ⅱ标段打桩作业人员由于场地的活动房未开始搭设,存在居住问题,经过双方协商,Ⅱ标段打桩作业人员临时居住在Ⅰ标段生活区18人,需签约安全协议书,共计132人。
我方根据贵司的要求,从龙元建设大门口临时设了一条2分管的生活用水,根据现场实际情况,远远满足不了施工需求与工人的基本生活需求,目前一个口子分出三个接口(即:售楼部、杭州建工、宝庆建设),生活用水流量较缓慢。
我方根据现场用水情况编制了措施,增设临时性的应急蓄水桶,避免发生工地停水引发工人罢工现象,望甲方在施工用水及生活用水问题上抓紧时间进行协调。
春季2~3月份雨季较为频繁,给施工造成不必要的麻烦,临设施工作业产生窝工状态,也引发了施工进度的缓慢,望甲方予以谅解。
为了响应招投标内容,贵司要求南侧河道边为主要进出口方向。
2月19日左右在公园西路,某市政公司、城管部门在龙元建设大门口与贵司的售楼部之间挖沟截断通道(详见北大门截断附图一、北大门截断附图二),我方希望贵司跟杭州建工进行协商在龙元大门口附近设置冲洗设备,避免进出车辆沾污车辆道路。
3月2日上午李海平土方工程车队在进行施工作业时,由于南侧施工道路的泥泞、坑洼以及窄小,不慎将工程车侧翻在河道里,直至傍晚2台吊车才将工程车吊起,幸好无人员伤亡。
3月3日,由于在3月2日引发的安全事故,保险公司进行了报案处理,政府执法部门给予了相当的理解,于3月3日下午在绿城房地产大门口中部截断南侧河道施工道路(详见附图南侧施工道路附图一、附图二、附图三)。
工作联系函编号:002工程名称:马过河文化旅游小镇度假酒店改造工程
致:云南马过河旅游投资有限公司
事项:关于马过河文化旅游小镇度假酒店改造工程工期延误
内容:
贵司将马过河文化旅游小镇度假酒店改造工程主体工程与屋面瓦工程承包与我司,我司施工人员与2013年11月20进场施工,于2014年12月4日贵司整体验收合格,总施工时间为一年左右。
1、我司在施工过程中由于2013年11月贵司对ⅠⅡⅢ三层图纸临时进行修改,修改时间为1个月,期间我司在该区域内不能施工,延误工期时间为一个月。
2、新增门廊±0层原本于2014年1月25日浇砼,因贵司临时更改图纸,一直延误到春节后2014年3月4才浇砼,延误工期1个月零10天。
3、Ⅱ区顶圆弧和ⅠⅢ区楼梯间顶层原本于3月21日浇砼,因贵司领导于2014年3月19日在现场临时更改,导致已架好的模板全部拆除重架后于2014年4月17日浇砼,延误工期为28天。
4、我司粉刷工原本计划于2014年1月就进场,因贵司水电、门窗等施工单位一直未确定,导致我司粉刷工于2014年3月18日进场。
期间由于项目部始终未书面确定外墙贴砖与外墙漆位置,导致我司外墙抹灰于2014年4月27日完工,由于水电施工单位未进场之前甲方不允许做室内抹灰,我司遣散所有抹灰人员。
水电施工单于2014年6月中旬进场施工,我司从新组织抹灰人员进场,延误工期1个月零18天。
屋面贴瓦、找平、找坡工程合同签订时间为2014年6月30日,合同工期为一个月,完成时间为2014年8月30日,完成工期为2个月,期间因屋面要做两次防水、改外架、新增门廊与Ⅱ区大厅顶屋面造型耽误工期一个月,实际贴瓦、找平、
工作联系函编号:002工程名称:马过河文化旅游小镇度假酒店改造工程
找坡工期为一个月(改外架不在贴瓦合同内,防水与屋面造型不属于我司施工)。
门窗施工单位于2014年9月进场导致我司后期组织人员收门窗小口,由于二次防水工程导致我司后期组织人员对屋面女儿墙、挑檐等从新抹灰。
外墙砖进场时间为2014年8月,因外墙砖镶嵌与外墙涂料和外墙涂料颜色修改,导致我司一直不能拆除外架,外架不拆除项目部一直不组织人验收。
2013年11月20日至2014年12月4日施工期间停电8天。
综上所述因修改图纸、水电、门窗、外墙砖、外墙涂料、结构造型、外架等原因导致工期延误6个月零4天。
抄送:云南马过河旅游投资有限公司项目部
昆明昭朝工程监理咨询有限公司
江西省万通建设有限公司
2015年2月13日。
