西卓煤矿二期井巷工程施工组织设计澄合矿务局西卓煤矿西卓煤矿井巷二期巷道工程施工项目(第一标段、第二标段、第三标段)施工招标招标编号:0866-13B1SXQY223/02投标文件(技术标)招标编号:投标人:(盖单位章)法定代表人或其委托代理人:(签字)日期:年月日目录一、施工组织设计二、项目管理机构三、拟分包情况四、其他材料一、施工组织设计目录编制说明第一章工程概况第二章施工准备第三章巷道支护说明第四章施工方案及施工工艺第五章施工辅助系统配备第六章一通三防第七章劳动组织及主要技术经济指标第八章质量目标和质量保证措施第九章施工进度计划及保证工期的措施第十章安全技术措施第十一章文明施工前言我公司根据西卓煤矿井巷二期巷道工程施工项目(第一标段、第二标段、第三标段)招标文件,结合招标图纸等相关资料编制了本工程施工组织设计。
我公司如若中标该工程将在施工中,本着对业主高度负责的态度,积极与质量监督部门配合,服从业主管理,从严控制工程质量,狠抓工期,在保证工程质量和工程进度的同时认真做好安全文明施工,制定环保措施,制定安全生产措施,建立安全保证体系,确保施工中不发生伤亡事故,创建安全文明工地。
同时,在施工中力争将业主投资的每一分钱落到实处,以达到有效控制投资的目的,更好更快地交出让业主满意的精品工程。
一、西卓煤矿井巷二期巷道工程施工项目(第二标段)工程目标和承诺:1、工程质量目标:达到国家现行井巷工程质量检验评定标准合格要求,杜绝质量事故。
2、工期:128天。
3、工程安全:在整个施工过程中杜绝重大伤亡事故。
4、文明施工:创建一流的施工现场,争创省级安全文明施工工地。
二、施工组织设计中采用的文件、规范等:1、《煤矿安全规程》(2011)2、《煤矿井巷工程施工规范》GB50511-20103、《煤矿井巷工程质量验收规范》GB50213-20104、《煤炭工业建设工程质量技术资料管理规定》5、《煤矿井巷工程质量检验评定标准》(MT5009-94)6、其它与本工程有关的国家及部颁现行的各种技术规范、规程、规定。
淮南矿业集团顾桥煤矿井巷掘砌二期工程施工组织设计中煤第七十一工程处二OO四年十月十日企业精神团结守信求是开拓优质高效创业争先质量方针科学管理优质工程信誉至上服务四方处长:总工:生产管理部:安全监察部:机电部门:编制人:编号:ZM/71-SGZS-GQFJEQ-01 版次:A/0生效日期:二00四年十月十二日发放号码:受控状态:目录第一章概况一、工程概况二、工程内容第二章施工方案的选择第三章施工工艺一、工程施工进度及施工排队二、二期工程施工工艺三、关键部位施工技术及处理特殊地质变化技术措施四、排水方案第四章临时改绞及施工辅助系统一、提升系统及井内管路二、井筒平面布臵及悬吊三、临时改绞施工方案四、施工辅助系统第五章施工组织与管理一、施工组织管理机构二、施工管理第六章施工进度计划与进度控制一、工期安排二、工期保证措施第七章施工技术安全措施、灾害预防和安全保证体系一、安全工作目标二、安全管理体系三、安全管理措施四、施工安全技术措施五、灾害预防第八章工程质量检测管理措施和质量保证体系一、工程质量检测管理措施二、质量保证体系第九章文明施工及环境、职业健康保证措施第十章冬雨季施工措施及地下管线等保护加固措施前言编制本施工组织设计大纲的指导思想是:贯彻执行国家及本行业部门有关建设方针和技术政策,采用先进的科学技术,充分利用本处的施工能力和技术经验,提高矿井建设的综合效益,在确保安全和工程质量的前提下,合理安排施工顺序及工程进度。
本着工期短、效率高、质量优、效益好的原则,建设本矿井。
我处通过了质量、环境、职业健康安全三体系即ISO9001、ISO14001、GB/T28001标准,并经过多年的运行,确保工程施工的每一个阶段、每一个环节、每道工序处于受控状态,从而确保工程质量。
本施工组织设计的编制依据是:(1)杨柳煤矿井巷掘砌二期工程设计图纸;(2)《矿山井巷工程施工及验收规范》(GBJ213-90);(3)《煤矿井巷工程质量检验评定标准》(MT5009-94);(4)《煤炭建设工程质量技术资料管理规定与评级办法》(国家煤炭局1999年2月10日,颁布的煤规字[1999]34号文);(5)《煤矿安全规程》(2004年版);(6)国家和省市其它相关法律、法规、规范、规定的要求;第一章概况一、工程概况淮南矿业(集团)有限责任公司顾桥煤矿,位于安徽省淮南市风台县境内,由煤炭工业合肥设计研究院设计,设计生产能力5.0Mt/a,预留10.0Mt/a的生产能力,采用立井开拓方式,工广内布臵主、副、回风三个井筒。

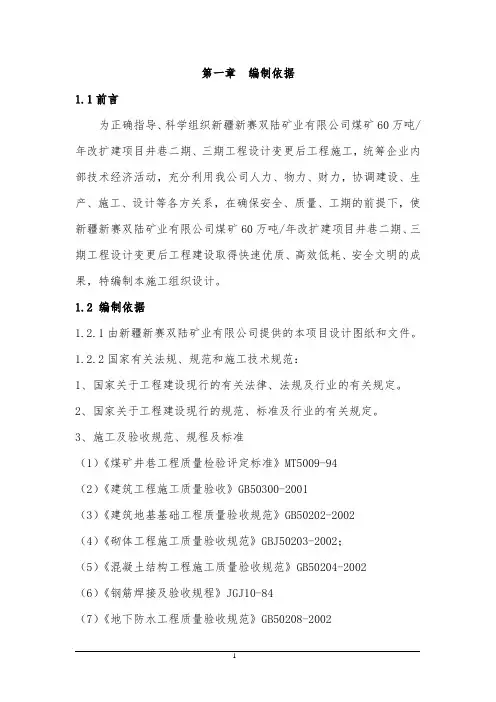

第一章编制依据1.1前言为正确指导、科学组织新疆新赛双陆矿业有限公司煤矿60万吨/年改扩建项目井巷二期、三期工程设计变更后工程施工,统筹企业内部技术经济活动,充分利用我公司人力、物力、财力,协调建设、生产、施工、设计等各方关系,在确保安全、质量、工期的前提下,使新疆新赛双陆矿业有限公司煤矿60万吨/年改扩建项目井巷二期、三期工程设计变更后工程建设取得快速优质、高效低耗、安全文明的成果,特编制本施工组织设计。
1.2 编制依据1.2.1由新疆新赛双陆矿业有限公司提供的本项目设计图纸和文件。
1.2.2国家有关法规、规范和施工技术规范:1、国家关于工程建设现行的有关法律、法规及行业的有关规定。
2、国家关于工程建设现行的规范、标准及行业的有关规定。
3、施工及验收规范、规程及标准(1)《煤矿井巷工程质量检验评定标准》MT5009-94(2)《建筑工程施工质量验收》GB50300-2001(3)《建筑地基基础工程质量验收规范》GB50202-2002(4)《砌体工程施工质量验收规范》GBJ50203-2002;(5)《混凝土结构工程施工质量验收规范》GB50204-2002(6)《钢筋焊接及验收规程》JGJ10-84(7)《地下防水工程质量验收规范》GB50208-2002(8)《工程测量规范》GB50026-93(9)《建筑电气工程施工质量验收规范》GB50303-2002(10)《井巷工程施工及验收规范》GBJ213-904、其他需要执行的法规标准和规范规程(1)中华人民共和国矿山安全法;(2)煤矿安全规程(2010年版);(3)煤矿安全建设规定;(4)混凝土外加剂应用技术规范;(5)混凝土强度检验评定标准;(6)矿山井巷工程测量规范;(7)有关采矿、建井、建筑工程手册(8)2010′版《煤矿测量规程》;(9)辽宁东煤基本建设有限责任公司关于安全生产的各项管理制度。
第二章工程概况及地质概况2.1工程概况新疆新赛双陆矿业有限公司煤矿位于伊宁盆地北缘,东南至伊宁22Km,西北至霍城县23Km,主井口距312国道0.5Km,交通条件便利。

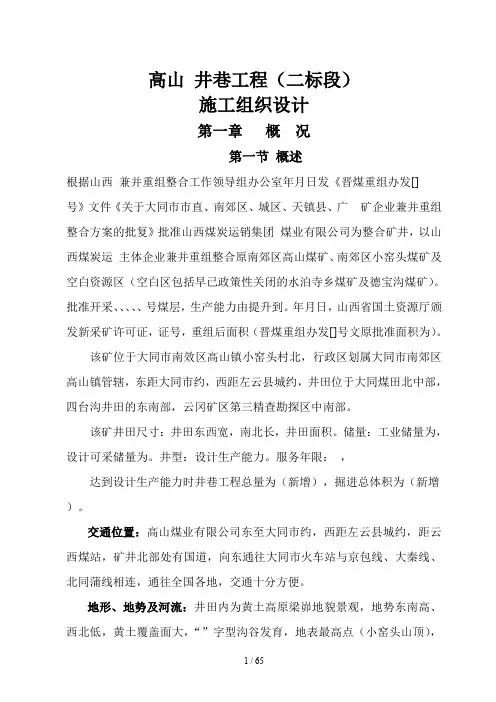

高山井巷工程(二标段)施工组织设计第一章概况第一节概述根据山西兼并重组整合工作领导组办公室年月日发《晋煤重组办发[]号》文件《关于大同市市直、南郊区、城区、天镇县、广矿企业兼并重组整合方案的批复》批准山西煤炭运销集团煤业有限公司为整合矿井,以山西煤炭运主体企业兼并重组整合原南郊区高山煤矿、南郊区小窑头煤矿及空白资源区(空白区包括早已政策性关闭的水泊寺乡煤矿及德宝沟煤矿)。
批准开采、、、、、号煤层,生产能力由提升到。
年月日,山西省国土资源厅颁发新采矿许可证,证号,重组后面积(晋煤重组办发[]号文原批准面积为)。
该矿位于大同市南效区高山镇小窑头村北,行政区划属大同市南郊区高山镇管辖,东距大同市约,西距左云县城约,井田位于大同煤田北中部,四台沟井田的东南部,云冈矿区第三精查勘探区中南部。
该矿井田尺寸:井田东西宽,南北长,井田面积。
储量:工业储量为,设计可采储量为。
井型:设计生产能力。
服务年限:,达到设计生产能力时井巷工程总量为(新增),掘进总体积为(新增)。
交通位置:高山煤业有限公司东至大同市约,西距左云县城约,距云西煤站,矿井北部处有国道,向东通往大同市火车站与京包线、大秦线、北同蒲线相连,通往全国各地,交通十分方便。
地形、地势及河流:井田内为黄土高原梁峁地貌景观,地势东南高、西北低,黄土覆盖面大,“”字型沟谷发育,地表最高点(小窑头山顶),最低点(五台湾沟),最大相对高差。
本区河流属海河流域,永定河水系。
井田内没有河流,主要沟谷有五台湾沟,平时干涸无水,只在雨季才有短暂洪流。
气象:本区域属于北温带半干旱季风气候,以冬季较长,寒冷干燥,夏无酷暑,春秋多风,气温干燥,风沙大,风期长,四季分明,温差显著为本地区气候特点。
第二节井田开拓一)、井田内地质构造、煤层及水文等条件对开采的影响、井田以小型褶曲构造为主,地层倾角不大,一般小°,中小断层,特别是小断层较发育,井田内未发现陷落柱等构造,无岩浆岩侵入,矿井地质构造复杂程度属简单。

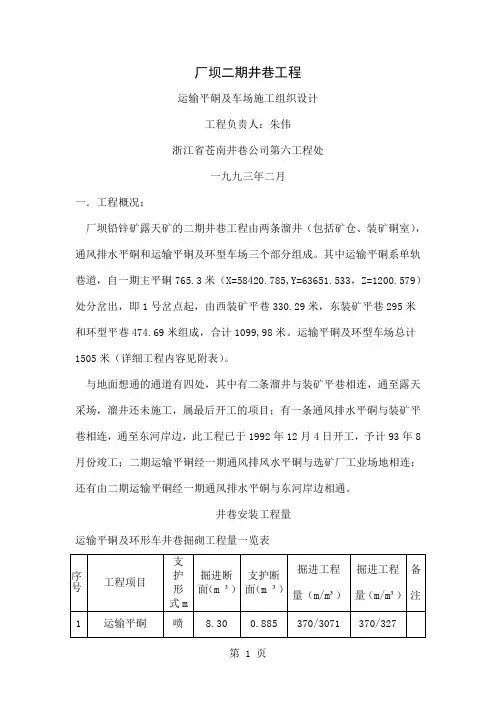

厂坝二期井巷工程运输平硐及车场施工组织设计工程负责人:朱伟浙江省苍南井巷公司第六工程处一九九三年二月一.工程概况:厂坝铅锌矿露天矿的二期井巷工程由两条溜井(包括矿仓、装矿硐室),通风排水平硐和运输平硐及环型车场三个部分组成。
其中运输平硐系单轨巷道,自一期主平硐765.3米(X=58420.785,Y=63651.533,Z=1200.579)处分岔出,即1号岔点起,由西装矿平巷330.29米,东装矿平巷295米和环型平巷474.69米组成,合计1099,98米。
运输平硐及环型车场总计1505米(详细工程内容见附表)。
与地面想通的通道有四处,其中有二条溜井与装矿平巷相连,通至露天采场,溜井还未施工,属最后开工的项目;有一条通风排水平硐与装矿平巷相连,通至东河岸边,此工程已于1992年12月4日开工,予计93年8月份竣工;二期运输平硐经一期通风排风水平硐与选矿厂工业场地相连;还有由二期运输平硐经一期通风排水平硐与东河岸边相通。
井巷安装工程量运输平硐及环形车井巷掘砌工程量一览表运输平硐及环形车井巷安装工程量一览表二、碎石运输方案的选择:第一方案:巷道掘进碎石通过溜井提升至露天矿矿坑,在用汽车运至废石场。
该方案井巷施工与露天生产之间干扰大,运输层次多,施工管理复杂,施工期长,成本高。
第二方案:将二期通风排水平硐做为施工期的开拓平硐,即施工出入口,碎石由平硐运出,施工材料及设备由平硐运出。
运输单一,距离短,运输设备少,施工管理简单,施工成本低。
第三方案:在一期通风排水平硐内打一措施巷道,与二期运输平硐相连做为施工出入口。
措施巷道道长400m,需二期通风排水平硐也已竣工,此方案施工期提前的可能不明显。
第四方案:将一期运输主平硐做为出入口,碎石运至选矿厂工业场地。
再由汽车运出,因一期主平硐正在生长无施工运输的可能性。
比较上述四个方案,第二方案优于其他方案,采用第二方案后,溜井可与坑内巷道同时施工,较大的缩短整个巷道的施工周期,对早日完成二期建设工程提供了可能。

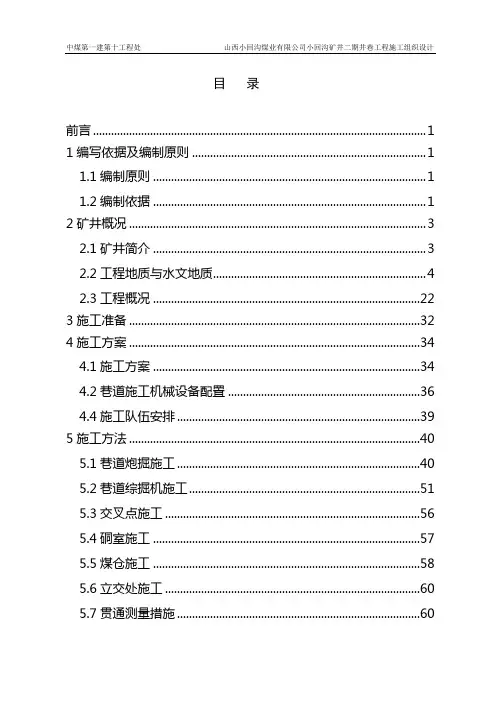

目录前言 (1)1编写依据及编制原则 (1)1.1编制原则 (1)1.2编制依据 (1)2矿井概况 (3)2.1矿井简介 (3)2.2工程地质与水文地质 (4)2.3工程概况 (22)3施工准备 (32)4施工方案 (34)4.1施工方案 (34)4.2巷道施工机械设备配置 (36)4.4施工队伍安排 (39)5施工方法 (40)5.1巷道炮掘施工 (40)5.2巷道综掘机施工 (51)5.3交叉点施工 (56)5.4硐室施工 (57)5.5煤仓施工 (58)5.6立交处施工 (60)5.7贯通测量措施 (60)5.8巷道穿越破碎带施工 (61)6 防治水方案 (62)7 施工设备选型与辅助系统 (66)7.1排水 (66)7.2 压风 (66)7.3 供水 (67)7.4供电 (67)7.5通风系统 (68)7.6照明、通讯与信号、监控系统 (77)7.7运输系统 (78)7.8砼搅拌系统 (79)7.9斜井提升安全设施 (80)7.10安全避险“六大系统” (80)8施工组织及循环作业方式 (86)8.1施工组织机构和劳动力配备 (86)8.2正规循环作业 (86)9工程进度计划及保证措施 (93)9.1施工进度计划 (93)9.2施工排队图 (93)9.3工期保证措施 (93)10工程质量目标、质量保证体系及保证工程质量的主要措施 (95)10.1工程质量目标 (95)10.2建立健全质量保证体系 (95)10.3工程质量标准 (95)10.4质量控制关键点 (96)10.5关键工序的控制措施 (96)10.6保证质量目标的主要措施 (98)10.7质量检测监测手段 (100)11安全技术措施及安全保证体系 (105)11.1安全目标 (105)11.2安全管理机构 (105)11.3安全检查、控制措施 (108)11.4安安全教育、考核和责任追究 (110)11.5预控防范措施 (112)11.6安全专项控制 (121)12职业健康安全管理 (134)12.1职业健康安全管理目标 (134)12.2职业健康安全管理组织机构及职责 (134)12.3主要安全管理制度 (135)13文明施工、环保、消防、降噪声及安全质量标准化 (137)13.1文明施工措施 (137)13.2环保措施 (137)13.3消防措施 (138)13.4降噪声措施 (138)13.5安全质量标准化 (138)13.6地下管线及其他地上、地下周围设施或建筑物的防护措施错误!未定义书13.7现场维护管理措施 (139)14资料管理 (142)14.1计划、统计报表的编制与传递 (142)14.2信息管理 (142)15附件 (143)前言小回沟矿井隶属于山西小回沟煤业有限公司,井田位于山西省太原市清徐县西北15km处,行政区划隶属清徐县、古交市管辖,开采资源属太原西山煤田。
王行庄煤矿二期工程管子道施工安全技术措施河南煤建王行庄工程项目部2005年10月10日一、工程概况及水文地质概况管子道是排水泵房排水管道必经之路,也是整个矿井排水系统咽喉所在,整个管子道主体工程量为26.7米,管子道平台9.7米,另外还有小绞车硐室2.5米,人行通道11.5米,掘进体积为889.3立方米。
如附图所示,整个管子道高差达11.76米,起始位置轨面标高为-293.540米,管子道平台轨面标高为-281.780米。
掘进断面包括1—1断面、2--2(5--5)断面、3—3断面、4—4断面,临时支护形式为锚网喷50mm,锚杆规格为φ20×2000㎜树脂锚杆,网片φ6.5×1000×2000 mm钢筋网。
根据钻孔资料探测情况和主排水泵房掘进裸露岩石情况可以看出,此处岩石条件较好,以砂岩为主,岩石破碎度较小,便于施工。
二、施工方法1、采用常规施工方法,根据现在的掘进情况,从低处向高处施工,即施工上山巷道;2、由于该上山为35°,所以出矸较容易,出矸方法是,将扒矸机安置在距管子道开口处5米的位置,在开口出对帮打上楔子,安设导轮,这样即能顺利出矸,又能保证施工人员和设备的安全;3、由测量人员标出管子道开口中线,并控制好变坡点位置,施工到变坡点位置以后,再由测量人员给出上山巷道中腰线,就可以以35°上山向上掘进,在施工期间测量人员要控制好下一变坡点位置,以确保施工准确无误;4、当施工至管子道平台位置时,施工队停止掘进,并及时通知测量人员,由测量人员测量停掘位置的底板标高,如果与设计标高吻合或误差在允许范围内,由测量人员给出变坡以后平巷的施工腰线,转入平巷施工;如果测量停掘位置的底板标高小于设计值,继续按35°向上施工,直到底板标高与设计值符合为止。
5、施工支护形式为锚网喷50㎜,使用φ20×2000㎜树脂锚杆,φ6.5×1000×2000㎜钢筋网片,施工循环采用两掘一喷的循环模式,锚杆、网片及时跟进,严禁超距离空顶现象出现;6、由于该管子道已经由一期施工单位从副井井筒施工大约3米,所以施工时一定要做好贯通准备工作,当掘至距贯通处10米位置时,要打超前探眼,掘至5米处时,采用短段放炮掘进,打眼深度控制在1米左右,并采用导洞法施工,即只掘进拱部;同时通知安装公司,在贯通的另一侧安装防护栅栏,以防止矸石蹦落到副井井筒内,当至贯通处还有1米左右时,停止放炮掘进,采用人工用风镐扩刷,以保证安全贯通。
掘二队九月份工程汇总1、10-703工作面末采施工锚杆1095根,锚索115根,扩刷上端头倒角。
2、设备外库装10-7041巷皮带机变频器2个,8芯电缆1盘,95平方电缆150米。
3、3、设备外库装10-704工作面前后部溜子大链各400米,装载机大链100米,装前后溜机尾电机及减速器、过渡槽,超前支架4架。
4、地面装50平方、70平方电缆共计3520米,95平方电缆400米,装电缆承载小车30个,吊梁30根,采煤机一套。
5、10-7042巷拉95平方高压电缆4000余米,并进行吊挂。
105个工6、10-7042工作面敷设12根高压电缆共计3920米。
7、地面交120根道轨,28T回柱绞车1台,卸1米的皮带机头1套,皮带架子290个,卸三联滚1200个。
&机分厂装变频器、电控箱各1车,机组电缆拖缆2车。
9、副井10人处理机组摇臂掉道,并重新捆绑。
10、10-7041巷皮带机头装1.4米的托辊1020个,下架子20个,上架子9个,横梁40根,1.4米皮带11卷,油泵1台,开关4台,70 平方电缆550米,皮带电机1台并出井交设备外库。
11、北大巷装道轨30根,并出井上交。
12、将10-7022巷车场支架拉至10-7031联巷。
13、地面下4平方的电缆1000米,从10-7041巷充电硐室拉至措施巷口单轨吊停放处,并接线充电,开至单轨吊充电硐室处,充完电后电缆回撤出井。
14、地面装单轨吊电瓶下放至10-7041巷单轨吊充电硐室,将旧电瓶装车出井。
15、东区三联巷装单轨吊横梁95根,坏油缸、胶轮车轮胎及其他杂物共6车出井交设备外库。
16、10-7031巷拆破碎机电机减速器单轨吊运至10-7041巷机尾处,将更换下的减速器、油葫芦出井检修好后下放至10-7041巷,皮带机尾出超前支架1架,装载机槽子2节单轨吊运至联巷口装车出井。
17、10-7041巷行人侧起底平整巷道2000米,措施巷回撤70平方电缆350米装车出井。
平陆县大金禾副井第二期工程单1、全井半坡9号煤出打柱子6根;2、主水仓由内巷清理杂物、废旧电柜,计一个工;3、煤仓处大柱子7根,以及放顶、清渣;4、东巷密闭上山口1个(1.8×2×0.24米);5、东巷架棚61架,清理巷道100米(2×0.2×100米)6、东巷排水以及接水管、水泵,10个工;7、清理煤库1次3个工,空压机处架刚棚3架,以及焊接,计6个工;8、材料巷半坡,安全门以下处打柱子7根,以及清渣;9、主掘进巷架棚11架,由镐降底板(25.5×1.0×0.35米);10、回风上山清巷68米,严重(35×2×1.6米),打柱子65根;11、维修采面、风镐刨煤36人次、推槽、放顶、打柱子75人次;12、工作面超前支护加15米,4个工;13、整修三部刮板机合15个工;14、掘进下山打柱子15根,架棚3架;15、换17型刮板电机2台,一上一下,8个工;16、拆17型刮板机一部,4个工;17、清理3号水仓2次,打柱子4根,计3个工;18、一部顺槽由风镐降底板82米(82×1.1×0.3米);19、清理3部皮带机尾水仓2次,计2个工;20、二部皮带机尾上面(二下山)架棚2架、刨台阶20米;21、二不皮带接皮带、换机尾液筒各一次;22、二部皮带增加托轨60个,4个工;23、二部皮带巷上半部刨台阶85米;24、总回风天眼高处清理巷道15米,打点柱13根(13×0.5×2.2米)顶棚栏15米;25、总回风密闭一个(20号)以及清理废旧钢轨;26、总回风9.5米处以下架钢棚3架;27、整修台阶2个工;其它部分1、从井口往采面运柱子300根,从采面往井口运坏柱子60根、坏梁40根、坏镏槽30块,从井下往外运坏电机3台、水泵5台、开关5个、低压变压器2个、风机2台;2、开皮带、刮板机42次;3、开液压泵、空压机30人次;4、放煤、推车42人次;5、下料(木料100根、沙3吨、黄土2方)计10个工;6、换河滩水泵、井下吃水泵各2次、计4个工;7、清理外场垃圾以及废旧机电设备5个工;8、河滩挖水渠4个工;9、到三门矿井下拉水管给大洼矿,河滩抽水用6个工;10、加工澡堂水管拉丝口3个工;11、外场大门刷漆、挂牌2个工;12、换钢丝绳(主绞车)4个工;13、探水钻安装、拆卸、以及探水17个工;14、维修多级泵2台;15、维修乳化泵1次。
招标编号:[招标编号]招标单位:[招标单位名称]发布日期:[发布日期]一、项目概况[招标单位名称]为满足生产需求,现对建井二期工程进行公开招标。
本项目位于[项目地点],建设规模为[项目规模],总投资约[总投资金额]万元。
本次招标范围为建井二期工程的施工、监理及后期服务工作。
二、招标内容1. 施工招标内容:(1)建井二期工程土建施工;(2)安装工程;(3)配套设施建设;(4)设备采购及安装;(5)工程保修期内的维修保养服务。
2. 监理招标内容:(1)建井二期工程全过程监理;(2)工程质量、进度、安全、造价、合同管理等方面的监理服务;(3)工程验收、移交及保修期内的监理服务。
3. 后期服务工作:(1)项目竣工验收及移交;(2)工程保修期内的维修保养服务;(3)工程资料整理、归档及信息化管理。
三、投标人资格要求1. 施工投标人资格要求:(1)具有独立法人资格,注册资金[注册资金金额]万元以上;(2)具备房屋建筑工程施工总承包[相应等级]资质;(3)近三年内完成过类似工程业绩[具体业绩要求];(4)有良好的企业信誉和财务状况;(5)无不良记录。
2. 监理投标人资格要求:(1)具有独立法人资格,注册资金[注册资金金额]万元以上;(2)具备工程监理综合资质;(3)近三年内完成过类似工程业绩[具体业绩要求];(4)有良好的企业信誉和财务状况;(5)无不良记录。
3. 后期服务投标人资格要求:(1)具有独立法人资格,注册资金[注册资金金额]万元以上;(2)具备工程后期服务资质;(3)近三年内完成过类似工程业绩[具体业绩要求];(4)有良好的企业信誉和财务状况;(5)无不良记录。
四、招标文件获取1. 招标文件获取时间:[招标文件获取时间]2. 招标文件获取地点:[招标文件获取地点]3. 招标文件获取方式:[招标文件获取方式]4. 招标文件售价:[招标文件售价]元/套。
五、投标文件递交1. 投标文件递交截止时间:[投标文件递交截止时间]2. 投标文件递交地点:[投标文件递交地点]3. 投标文件递交方式:[投标文件递交方式]六、开标时间及地点1. 开标时间:[开标时间]2. 开标地点:[开标地点]七、评标办法1. 评标委员会将根据招标文件要求,对投标文件进行审查,包括投标人的资格、业绩、信誉等方面;2. 评标委员会将按照评标办法对投标文件进行综合评分,最终确定中标人。
单位名称: 马军峪煤焦有限公司旭光井(一号井接替井)
单位名称: 马军峪煤焦有限公司旭光井(一号井接替井)
单位名称: 马军峪煤焦有限公司旭光井(一号井接替井)
单位名称: 马军峪煤焦有限公司旭光井(一号井接替井)
温州宏源
二、三期井巷工程单位工程造价一览表第一标段
二、三期井巷工程单位工程造价一览表第二标段
二、三期井巷工程单位工程造价一览表第二标段
重煤五处
山西马军峪煤焦有限公司旭光井(一号井接替井)
二、三期井巷工程单位工程造价一览表
第一标段
二、三期井巷工程单位工程造价一览表第二标段
二、三期井巷工程单位工程造价一览表第二标段
温州通业
二、三期井巷工程单位工程造价一览表第一标段
二、三期井巷工程单位工程造价一览表第二标段
二、三期井巷工程单位工程造价一览表第二标段。
