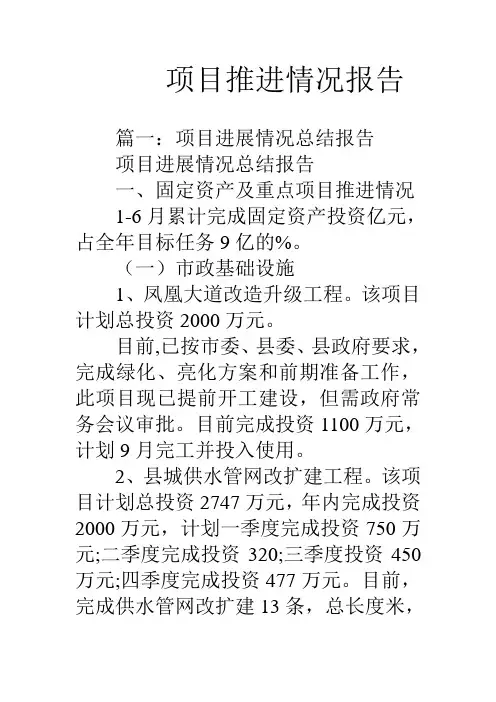

重点工程重大项目推进情况一览表
- 格式:doc
- 大小:58.46 KB
- 文档页数:5
项目推进情况报告篇一:项目进展情况总结报告项目进展情况总结报告一、固定资产及重点项目推进情况1-6月累计完成固定资产投资亿元,占全年目标任务9亿的%。
(一)市政基础设施1、凤凰大道改造升级工程。
该项目计划总投资2000万元。
目前,已按市委、县委、县政府要求,完成绿化、亮化方案和前期准备工作,此项目现已提前开工建设,但需政府常务会议审批。
目前完成投资1100万元,计划9月完工并投入使用。
2、县城供水管网改扩建工程。
该项目计划总投资2747万元,年内完成投资2000万元,计划一季度完成投资750万元;二季度完成投资320;三季度投资450万元;四季度完成投资477万元。
目前,完成供水管网改扩建13条,总长度米,累计完成投资1900万元,预计9月竣工。
3、县城燃气管网建设。
该项目今年计划完成投资2000万元,主要是做好中心气站建设。
目前完成投资1600万元,完成年初计划的80%。
4、文笔公园一期建设。
该项目总投资2亿元,2011年计划完成投资4000万元。
规划总面积公顷。
目前,招商工作已完成,BT开发合同已签订,土地置换资金2760万元已就位,正在进行施工图设计和入口建筑物设计等工作,7月底可开工建设。
5、通源大街北段建设工程:对通源大街北段进行绿化、亮化建设,工程计划投资200万元。
目前,正在做前期准备工作。
(二)保障性住房建设2011年师宗县下达保障性住房建设任务10万平方米,项目总投资亿元。
其中廉租住房8万平方米,公共租赁住房2万平方米。
目前,累计完成投资3800万元,政府统建的廉租房和公租房建设地点已确定,正开展土地征收工作;编制初设、申报计划、可研、设计等前期准备工作已完成;融资工作正有序进行,近期各项目正陆续开工建设。
(三)房地产建设项目今年我县房地产建设项目7个,拟建6个,续建1个,分别是:汇达花园、金穗园、宏强宛小区、龙凤庄园、二期水务花园、漾月社区小区,续建项目,计划完成投资亿元。
目前,各项目正在进行项目审查中,累计完成投资8100万元。

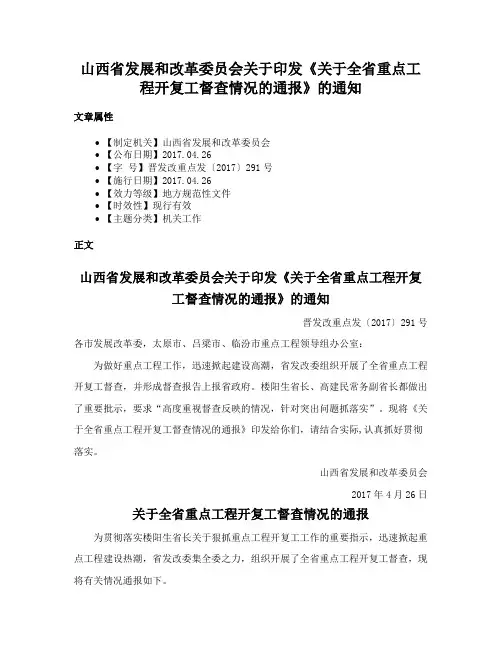

山西省发展和改革委员会关于印发《关于全省重点工程开复工督查情况的通报》的通知文章属性•【制定机关】山西省发展和改革委员会•【公布日期】2017.04.26•【字号】晋发改重点发〔2017〕291号•【施行日期】2017.04.26•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】机关工作正文山西省发展和改革委员会关于印发《关于全省重点工程开复工督查情况的通报》的通知晋发改重点发〔2017〕291号各市发展改革委,太原市、吕梁市、临汾市重点工程领导组办公室:为做好重点工程工作,迅速掀起建设高潮,省发改委组织开展了全省重点工程开复工督查,并形成督查报告上报省政府。
楼阳生省长、高建民常务副省长都做出了重要批示,要求“高度重视督查反映的情况,针对突出问题抓落实”。
现将《关于全省重点工程开复工督查情况的通报》印发给你们,请结合实际,认真抓好贯彻落实。
山西省发展和改革委员会2017年4月26日关于全省重点工程开复工督查情况的通报为贯彻落实楼阳生省长关于狠抓重点工程开复工工作的重要指示,迅速掀起重点工程建设热潮,省发改委集全委之力,组织开展了全省重点工程开复工督查,现将有关情况通报如下。
一、督查组织情况4月6日至13日,省发改委派出6个督查组,每组由一名副厅级领导带队,分别对11个市重点工程开复工情况进行了督查。
这次督查具有四个特点:一是安排周密。
制订了督查方案,对督查的内容、方式、流程,特别是对“三表四清单”督查规定动作进行了明确,督查方案报高建民常务副省长和王赋副省长审定。
督查之前,姜四清副主任召开督查组全体成员会议,进行安排部署。
二是重点突出。
督查内容主要是重点工程开复工情况,特别是产业转型项目和“铁公机”、“岸港网”等重大项目推进情况,中间又增加了对各市一季度固定资产投资情况的督查内容。
三是形式多样。
督查中听取了被督查市和省重点工程项目单位的情况汇报,结合实际查阅了文件资料,对88个省重点工程项目,特别是产业转型和“铁公机”、“岸港网”等重大项目进行了实地督查,现场协调解决问题33个,各督查组就督查情况向各市作了反馈。

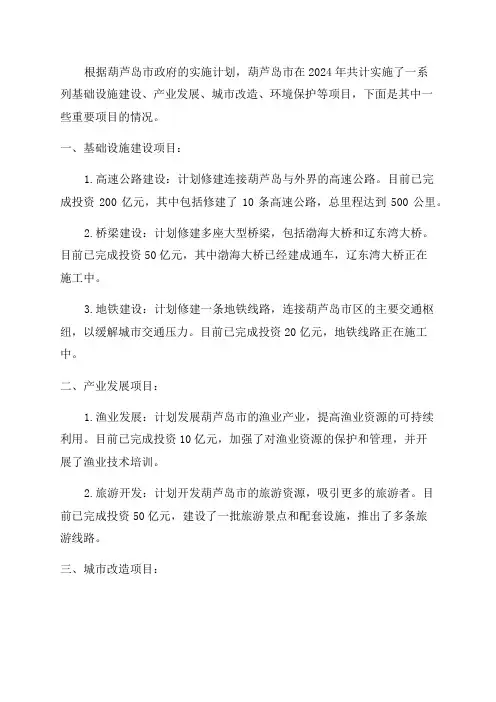

根据葫芦岛市政府的实施计划,葫芦岛市在2024年共计实施了一系列基础设施建设、产业发展、城市改造、环境保护等项目,下面是其中一些重要项目的情况。
一、基础设施建设项目:1.高速公路建设:计划修建连接葫芦岛与外界的高速公路。
目前已完成投资200亿元,其中包括修建了10条高速公路,总里程达到500公里。
2.桥梁建设:计划修建多座大型桥梁,包括渤海大桥和辽东湾大桥。
目前已完成投资50亿元,其中渤海大桥已经建成通车,辽东湾大桥正在施工中。
3.地铁建设:计划修建一条地铁线路,连接葫芦岛市区的主要交通枢纽,以缓解城市交通压力。
目前已完成投资20亿元,地铁线路正在施工中。
二、产业发展项目:1.渔业发展:计划发展葫芦岛市的渔业产业,提高渔业资源的可持续利用。
目前已完成投资10亿元,加强了对渔业资源的保护和管理,并开展了渔业技术培训。
2.旅游开发:计划开发葫芦岛市的旅游资源,吸引更多的旅游者。
目前已完成投资50亿元,建设了一批旅游景点和配套设施,推出了多条旅游线路。
三、城市改造项目:1.旧城区改造:计划对葫芦岛市旧城区进行改造,提升城市形象和居民的居住环境。
目前已完成投资30亿元,改造了一批老旧小区和老旧建筑,提供了更好的居住条件。
2.城市绿化:计划提高葫芦岛市的绿化率,建设更多的公园和绿地。
目前已完成投资10亿元,新建了多个公园和绿地,为市民提供了休闲娱乐的场所。
四、环境保护项目:1.污水处理厂建设:计划建设多个污水处理厂,净化葫芦岛市的水环境。
目前已完成投资30亿元,新建了多个污水处理厂,实现了对废水的有效处理。
2.垃圾处理中心建设:计划建设多个垃圾处理中心,改善葫芦岛市的垃圾处理状况。
目前已完成投资20亿元,新建了多个垃圾处理中心,实现了对垃圾的分类处理和资源化利用。
以上为葫芦岛市2024年计划实施项目的情况表,总投资约为420亿元。
这些项目的实施将进一步促进葫芦岛市的经济发展、提升城市形象和居民的生活质量,为葫芦岛市的可持续发展奠定了基础。

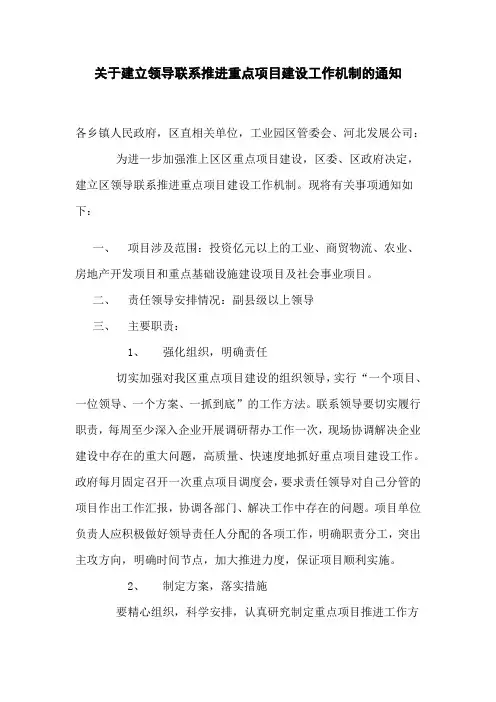

关于建立领导联系推进重点项目建设工作机制的通知
各乡镇人民政府,区直相关单位,工业园区管委会、河北发展公司:为进一步加强淮上区区重点项目建设,区委、区政府决定,建立区领导联系推进重点项目建设工作机制。
现将有关事项通知如下:
一、项目涉及范围:投资亿元以上的工业、商贸物流、农业、房地产开发项目和重点基础设施建设项目及社会事业项目。
二、责任领导安排情况:副县级以上领导
三、主要职责:
1、强化组织,明确责任
切实加强对我区重点项目建设的组织领导,实行“一个项目、一位领导、一个方案、一抓到底”的工作方法。
联系领导要切实履行职责,每周至少深入企业开展调研帮办工作一次,现场协调解决企业建设中存在的重大问题,高质量、快速度地抓好重点项目建设工作。
政府每月固定召开一次重点项目调度会,要求责任领导对自己分管的项目作出工作汇报,协调各部门、解决工作中存在的问题。
项目单位负责人应积极做好领导责任人分配的各项工作,明确职责分工,突出主攻方向,明确时间节点,加大推进力度,保证项目顺利实施。
2、制定方案,落实措施
要精心组织,科学安排,认真研究制定重点项目推进工作方案。
要协调组织项目单位抓紧制定项目推进的实施方案,打破常规,实化
任务,硬化措施,量化形象,切实提高重点项目建设水平。
要严格按照方案组织实施,对项目的进展要明确任务,排出企业建设时间表,列出每天建设进度;对项目实施实行动态管理和实时监测,确保重点项目建设按序时进度扎实推进。
附:领导联系推进淮上区重点项目一览表
二〇一〇年二月二十二日
附件:
2010年重点项目领导联系表。

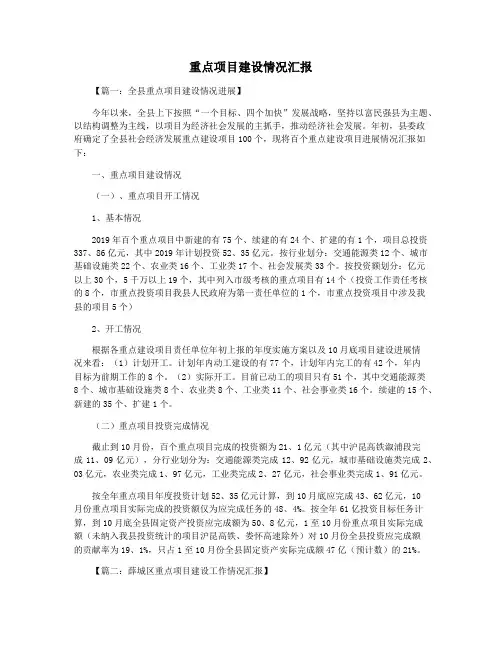

重点项目建设情况汇报【篇一:全县重点项目建设情况进展】今年以来,全县上下按照“一个目标、四个加快”发展战略,坚持以富民强县为主题、以结构调整为主线,以项目为经济社会发展的主抓手,推动经济社会发展。
年初,县委政府确定了全县社会经济发展重点建设项目100个,现将百个重点建设项目进展情况汇报如下:一、重点项目建设情况(一)、重点项目开工情况1、基本情况2019年百个重点项目中新建的有75个、续建的有24个、扩建的有1个,项目总投资337、86亿元,其中2019年计划投资52、35亿元。
按行业划分:交通能源类12个、城市基础设施类22个、农业类16个、工业类17个、社会发展类33个。
按投资额划分:亿元以上30个,5千万以上19个,其中列入市级考核的重点项目有14个(投资工作责任考核的8个,市重点投资项目我县人民政府为第一责任单位的1个,市重点投资项目中涉及我县的项目5个)2、开工情况根据各重点建设项目责任单位年初上报的年度实施方案以及10月底项目建设进展情况来看:(1)计划开工。
计划年内动工建设的有77个,计划年内完工的有42个,年内目标为前期工作的8个。
(2)实际开工。
目前已动工的项目只有51个,其中交通能源类8个、城市基础设施类8个、农业类8个、工业类11个、社会事业类16个。
续建的15个、新建的35个、扩建1个。
(二)重点项目投资完成情况截止到10月份,百个重点项目完成的投资额为21、1亿元(其中沪昆高铁溆浦段完成11、09亿元),分行业划分为:交通能源类完成12、92亿元,城市基础设施类完成2、03亿元,农业类完成1、97亿元,工业类完成2、27亿元,社会事业类完成1、91亿元。
按全年重点项目年度投资计划52、35亿元计算,到10月底应完成43、62亿元,10月份重点项目实际完成的投资额仅为应完成任务的48、4%。
按全年61亿投资目标任务计算,到10月底全县固定资产投资应完成额为50、8亿元,1至10月份重点项目实际完成额(未纳入我县投资统计的项目沪昆高铁、娄怀高速除外)对10月份全县投资应完成额的贡献率为19、1%,只占1至10月份全县固定资产实际完成额47亿(预计数)的21%。
武汉市人民政府关于表彰2012年度市重大项目建设和前期推进(策划)工作先进单位和个人的通报文章属性•【制定机关】武汉市人民政府•【公布日期】2013.03.08•【字号】武政[2013]24号•【施行日期】2013.03.08•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】机关工作正文武汉市人民政府关于表彰2012年度市重大项目建设和前期推进(策划)工作先进单位和个人的通报(武政〔2013〕24号)各区人民政府,市人民政府各部门:2012年,在市委、市人民政府深化实施“项目兴市”战略的正确决策和全面部署下,经过全市上下共同努力,我市重大项目建设及前期推进(策划)工作成效显著。
全年重点推进258项市级重大项目,年度计划投资1576亿元,实际完成投资1685亿元,占全市固定资产投资的33.5%;121项市级重大建设项目,有27项按期建成或者提前竣工投产;78项市级重大争取新开工项目,如期开工建设76项;59项市级重大前期项目,有8项提前1年实现开工建设;策划入库储备新的市级重大项目260项,估算总投资4897亿元,进一步巩固了“投产一批、建设一批、准备一批、策划一批”的梯度推进良好发展态势,成为全市投资持续增长的重要支撑,有力地促进了我市经济平稳快速发展。
为鼓励先进,进一步推动我市重大项目建设和前期推进(策划)工作,经研究,决定对江岸区人民政府等27个2012年度市重大项目建设立功单位、汉阳区人民政府等56个2012年度市重大项目建设先进单位、朱国华等142名2012年度市重大项目建设先进个人、江岸区人民政府等15个2012年度市重大项目前期推进(策划)工作先进单位、韩承文等51名2012年度市重大项目前期推进(策划)工作先进个人、市人民政府重点工程督查协调办公室等15个市重大项目工作优质服务单位予以通报表彰(具体名单附后)。
希望受到表彰的单位和个人与时俱进,开拓创新,再创佳绩、再立新功;参与全市重大项目建设和前期推进(策划)工作的单位及工作人员要虚心向先进学习,真抓实干,不断进取,为实现我市跨越式发展、努力建设国家中心城市作出新的更大贡献!武汉市人民政府2013年3月8日2012年度市重大项目建设和前期推进(策划)工作先进单位和个人名单一、市重大项目建设先进单位和个人(一)立功单位(27个)江岸区人民政府江汉区人民政府硚口区人民政府武昌区人民政府青山区人民政府洪山区人民政府东西湖区人民政府黄陂区人民政府新洲区人民政府武汉经济技术开发区管委会武汉新港管委会市发展改革委市经济和信息化委市城乡建设委市交通运输委市商务局市住房保障房管局武汉地铁集团市城投公司武汉地产集团上海通用汽车有限公司武汉分公司武昌造船厂集团有限公司武汉80万吨/年乙烯项目管理部武汉天河机场有限责任公司武汉万达东湖置业有限公司武汉天兴洲道桥投资开发有限公司武汉王家墩中央商务区建设投资股份有限公司(二)先进单位(56个)汉阳区人民政府汉南区人民政府江夏区人民政府蔡甸区人民政府武汉东湖新技术开发区管委会武汉化工区管委会市信息产业办市水务局市教育局武汉中央商务区管委会武汉新区开发建设指挥部武汉供电公司武汉福兴达投资开发有限公司和记黄埔地产(武汉江汉南)有限公司武汉双龙堂房地产发展有限公司武汉越秀地产开发有限公司武汉世茂锦绣长江房地产开发有限公司武汉誉天红光置业有限公司武汉福星惠誉置业有限公司武汉奥山世纪房地产开发有限公司武汉聚精化工有限公司武汉万科新里程房地产有限公司吴家山台商工业园区管委会湖北中技桩业有限公司武汉中建幕墙有限公司和众健康产业投资有限公司数码模冲压技术(武汉)有限公司武汉汉口北商贸市场投资公司市汉口北华中家俱之都投资有限公司武汉大世界投资有限公司湖北珩生五洲建材股份有限公司武汉花山生态新城投资有限公司武汉光谷生物产业基地建设投资有限公司武汉光谷建设投资有限公司神龙汽车有限公司格力电器(武汉)有限公司武汉鲁华粤达化工有限公司市市政建设集团中国石油化工股份有限公司武汉分公司中国长江动力公司(集团)江汉区建设局汉阳区建设局武昌区建设局武汉西四环线高速公路建设管理有限公司武汉水资源发展投资有限公司武汉统建城市开发有限责任公司市园林建筑规划设计院中国移动通信集团湖北有限公司武汉分公司市卫生局中部医疗服务中心办公室武汉新区建设开发投资有限公司武汉城开房地产开发有限公司武汉地铁集团建设(事业)总部武汉新城国际博览中心有限公司武汉铁路局站场工程建设指挥部武汉钢铁(集团)公司中铁十一局集团有限公司(三)先进个人(142名)朱国华彭涛凃健郭庆王瑞杨小黎吕汉洋杨俊徐岗雷汉平叶奇超尹天兵李楠叶平XXX 宋明干王峰丁跃李丁王康金崇高王战峰陈人华余奇伟戚昌耀陈彤喻峰胡波陈克超刘运武高城周茂禾郑云清魏磊蒲红文王纯李康冯建华凃辉朱慧琳王太清戈爱珍吉祺炜朱健峰陈双喜王立华游浩方华军陈博王祥辉李耀强黄杰邱新德万冬生舒贵传汪志忠明铭孙培良高翔黄正新龚德茂李炎江鹏姚路刘清华唐崇峰陈永慧陶维烈崔洪海彭晓涛江堃熊芸韩晖肖梦奇欧阳鹍吴永久田伟王涛罗莉婷肖毓武骆寿权文兵刘金秀汪晓媛赵强孙志伟刘虹邓广明晏涛平刘震舒基元余刘琦李俊杰阮汉萍毛冬英向荣松黄灏黄运萍杨汉明陈必林张义华王卫民叶鹏谭珊陈训明戴克军孙鑫鹏罗曼黎李震寰杨明涂开智杨忠何丰张刚王锋胡勇涛黄清耀杜伟王军张德华彭泽君梅维胜姚建平王澍辛杰周峰熊贻沛张慧君熊四喜邹汉享袁镇邹畅孔翔毕玮石崇润韩俊陈勇涛吴有玉向慧张铭崔婷唐昌海二、市重大项目前期推进(策划)工作先进单位和个人(一)先进单位(15个)江岸区人民政府汉阳区人民政府武昌区人民政府洪山区人民政府东西湖区人民政府汉南区人民政府江夏区人民政府黄陂区人民政府新洲区人民政府武汉东湖新技术开发区管委会武汉经济技术开发区管委会市发展改革委市城乡建设委市交通运输委武汉地铁集团(二)先进个人(51名)韩承文詹文萍李宇飞余宏哲田浩王雷王聚福孙选文田军王亮杜绍明王震球杨道虹杨富毛杨华杨金莲谭炜王忠祥曾之俊汪海涛许明清余璟周华杰李维徐荣中魏怡平陈斌周向阳廖明辉殷轶晖吴婉秋金友玉程旭沛徐涛姚兆覃家明潘芾林明利虹涂孝斌闫梓锋张伟朱敬华李光辉袁铁成陈勇胡毕虎杨洪方忠书杜平李玉栾华杰三、市重大项目工作优质服务单位(15个)市人民政府重点工程督查协调办公室市发展改革委市城乡建设委市国土规划局市住房保障房管局市环保局市公安局市公安消防局市监察局市财政局市审计局市安监局市统计局市档案局市总工会。
专栏子类3,科技创新2030重大工程(一)金融要素供给侧结构改革(四)建立金融宏观审慎管理框架(二)现代种业(五)智慧农业(六)农产品质量安全7,高端装备创新发展工程专栏子类(二)生物产业倍增(三)空间信息智能感知(四)储能与分布式能源(五)高端材料(六)新能源汽车(二)物联网应用推广(三)云计算创新发展(四)“互联网”+行动(五)大数据应用(七)电子商务其他专栏子类5,现代金融体系建设6,农业现代化重大工程9,信息化重大工程8,战略性新兴产业发展行动10,交通建设重点工程(十)智能交通(二)煤炭清洁高效利用(三)可再生能源(三)特色小城镇(四)智慧城市(五)绿色、森林城市(六)海绵城市(八)美丽乡村专栏子类(一)革命老区振兴发展行动(二)民族地区奔小康行动(三)沿边地区开发开放行动(一)全民节能行动(二)全民节水行动(一)工业污染全面达标排放(二)大气环境治理(四)土壤环境治理碳排放环保产业专栏子类19,脱贫攻坚重点工程(一)特色产业扶贫20,教育现代现代化重大工程(八)教育信息化(六)智慧医疗(八)食药安全24,社会关爱行动计划(四)敬老养老25,文化重大工程(七)传播能力建设17,环境治理保护重点工程、 18,山水林田湖生态工程21,健康中国心动计划13,新型城镇化建设重大工程11,能源发展重大工程14,特殊类型地区发展重大工程16,资源节约集约循环利用重大工程项目内容③智能电网⑤大数据⑥智能制造和机器人⑧京津冀环境综合治理⑨健康保障/推进双创;打造一批“双创”示范基地和城市;鼓励大型企业建立技术转移和服务平台;好发挥政府创业投资引导基金作用。
科技金融、绿色金融、普惠型农村金融/进一步放宽基础设施、公用事业等领域的市场准入限制,采取特许经营、政府购买服务等政府和社会合作模式,鼓励社会资本参与投资建设运营。
完善财政资金投资模式,更好发挥产业投资引导基金撬动作用。
覆盖所有,含互联网金融及跨境金融的综合统计、风险监测与管理体系。
关于两重工作推进情况的调查报告两重工作大家做到哪个层度了?今天给大家带来了关于两重工作推进情况的调查报告,有需要的小伙伴来看一下吧,坚信可以帮到大家。
两重工作推进情况的调查报告主任、各位副主任、各位委员:为进一步推进我二区“两重”工作,近日,在区人大常委会高层领导的随同带领下,我委对全区“两重”工作推进查核情况进行调查了解,现将调查情况报告如下表所示:一、基本情况1、从总体大力推进情况看。
今年,我区共安排“两重”项目150个,年度计划投资327.8亿元,1-10月份已竣工项目28个,开工达序时项目38个,累计完成投资191.9亿元,占比58.6%。
其中,重大项目115项,年度计划投资217.9亿元,1-10月份完成114.7亿元,占比52.7%;重点工程35项,年度计划投资109.9亿元,1-10月份完成77.2亿元,占比70.2%。
2、从盐城考核指标项目看。
今年我区列入盐城“两重”项目共12项,年度计划投资51.3亿元,1-10年初盐城认定我区47.9亿元,占比93.4%,超过序时10.1个百分点。
其中重大项目10项,年度计划投资39.3亿元,1-10月份完成29.5亿元,占比75.1%;重点工程2项,年度计划投资12亿元,1-10月份完成18.4亿元,占比153.4%,比不重点工程施工完成占比列盐城第一。
4、从实施责任货币资本看。
草堰镇、苏盐园区、小海镇、发改委、总工会、住建局等单位推进较快,分别完成目标任务的107.9%、90%、83.3%、124.2%、100%、88.9%。
开发区、港区、高新区、交通局等单位完成投资较大,分别完成36.2亿元、36.7亿元、25.3亿元、xx.7亿元。
二、存在问题我区“两重”工作虽然取得了一定的成绩,但与总体目标任务相比,与兄弟县(市、区)相比,还存在着一定的分野,需要尔奥尔县引起重视并切实加以解决。
1、任务完成项目前期差距较大。
从前述基本情况可以看出,全区“两重”任务欠序时较多,整体欠序时24.7个百分点,重大项目欠序时30.6个百分点,重点工程欠序时13.1个百分点,开工欠序时项目54个、未开工30个,分别占项目总数36%、20%。
竭诚为您提供优质文档/双击可除项目推进情况报告篇一:项目进展情况总结报告项目进展情况总结报告一、固定资产及重点项目推进情况1-6月累计完成固定资产投资1.65亿元,占全年目标任务9亿的17.6%。
(一)市政基础设施1、凤凰大道改造升级工程。
该项目计划总投资2000万元。
目前,已按市委、县委、县政府要求,完成绿化、亮化方案和前期准备工作,此项目现已提前开工建设,但需政府常务会议审批。
目前完成投资1100万元,计划9月完工并投入使用。
2、县城供水管网改扩建工程。
该项目计划总投资2747万元,年内完成投资2000万元,计划一季度完成投资750万元;二季度完成投资320;三季度投资450万元;四季度完成投资477万元。
目前,完成供水管网改扩建13条,总长度15818.9米,累计完成投资1900万元,预计9月竣工。
3、县城燃气管网建设。
该项目今年计(:项目推进情况报告)划完成投资2000万元,主要是做好中心气站建设。
目前完成投资1600万元,完成年初计划的80%。
4、文笔公园一期建设。
该项目总投资2亿元,20XX年计划完成投资4000万元。
规划总面积168.67公顷。
目前,招商工作已完成,bT开发合同已签订,土地置换资金2760万元已就位,正在进行施工图设计和入口建筑物设计等工作,7月底可开工建设。
5、通源大街北段建设工程:对通源大街北段(3公里的延长线)进行绿化、亮化建设,工程计划投资200万元。
目前,正在做前期准备工作。
(二)保障性住房建设20XX年师宗县下达保障性住房建设任务10万平方米,项目总投资1.87亿元。
其中廉租住房8万平方米,公共租赁住房2万平方米。
目前,累计完成投资3800万元,政府统建的廉租房和公租房建设地点已确定,正开展土地征收工作;编制初设、申报计划、可研、设计等前期准备工作已完成;融资工作正有序进行,近期各项目正陆续开工建设。
(三)房地产建设项目今年我县房地产建设项目7个,拟建6个,续建1个,分别是:汇达花园(交通小区)、金穗园(粮贸公司)、宏强宛小区、龙凤庄园、二期水务花园、漾月社区小区,续建项目(润森花园),计划完成投资6.51亿元。
关于重大项目推进情况的汇报关于重大项目推进情况的汇报关于重大项目推进情况的汇报今年以来,虹桥工业园区紧紧围绕“三年大变、五年巨变”的奋斗目标,认真落实市委、市政府的工作部署,坚持一手加快推进基础设施建设,一手狠抓招商引资和项目开发,全区经济保持平稳较快发展。
上半年,完成工业国税开票销售41.6亿元,同比增长78.8%,占市交年计划的50.6%;完成财政收入1.35亿元,同比增长56.05%,占市交年计划的50.16%;完成技改投入21.09亿元,同比增长24.67%,占市交年计划的51.44%;完成注册协议利用外资1.32亿美元,实际利用外资3125万美元,主要经济指标顺利实现“双过半”,为完成全年目标任务奠定了坚实基础。
一、上半年重大项目推进情况1、加大征地拆迁和协调服务力度,确保重大项目顺利实施。
一是扎实抓好征地拆迁工作,上半年共征用流转土地2100多亩,完成签约519户、腾房交钥匙453户,保证了扬子鑫福造船、方泰合成革、新兴产业片区相关项目和虹桥新城十大工程的顺利实施。
二是加快推进交通、电力、污水管网等基础设施工程,在完善六圩港路、四通路、腾飞路、上同路配套工程的同时,抓紧建设虹桥大道等区间道路;把污水处理厂作为虹桥新城十大重点工程之一,与其它工程在4月初同时开工,提升综合承载能力。
三是突出抓好对项目建设的服务,落实“第一责任”、强调“第一时间”,帮助方泰合成革完成环评、安评;帮助展兴实业与港口局对接,做好报批工作;帮助扬子鑫福造船完成增资变更手续;帮助10多家企业办理项目审批、工商注册、税务登记等各项前期工作;及时协调解决重大项目建设过程中的矛盾问题30多起。
2、加大项目建设推进力度,确保重大项目早日竣工。
上半年,共实施1000万元以上重大项目28个,计划总投资94.24亿元,累计完成投资50.32亿元。
这28个项目中,已竣工的项目2个,分别是:利源化工机械项目,完成投资5000万元;华钰电力金具项目,完成投资3000万元。
湖北省关于进一步做好重大项目建设工作的通知各市、州、县人民政府,省政府各部门:为贯彻落实中央扩大内需促进经济平稳较快增长的有关政策措施和《中共湖北省委湖北省人民政府关于加大投资扩大内需保持经济持续较快发展的若干意见》(鄂发〔20 08〕17号),充分发挥投资对经济发展的拉动作用,加快全省重大固定资产投资项目前期推进速度,加大重大项目建设协调服务力度,现就有关事项通知如下:一、切实提高对重大项目建设工作重要性的认识加快重大项目建设,是扩大内需促进经济平稳较快增长的迫切需要,是抢抓发展机遇、增强发展后劲、夯实发展基础、转变发展方式、实现“弯道超越”的实际需要。
各地、各部门要充分认识重大项目建设对投资增长的重要支撑作用,加强对重大项目建设工作的领导,将重大项目建设作为推进经济社会发展的大事来抓。
二、进一步明确重大项目建设工作的重点全省重大项目建设的重点是省重点建设项目、省委和省政府着力推进的“十大重点工程”建设项目、总投资在亿元以上的其他建设项目。
项目管理分前期推进和在建两大类。
三、建立完善推进重大项目建设的工作机制各地、各有关部门主要领导要亲自挂帅,形成上下联动、部门配合、专班负责、责任到人的工作体系,对重大项目前期推进和建设实行全程跟进,及时协调解决重大项目推进过程中存在的困难和问题。
实行重大项目省、市、县政府分级负责制,各级政府投资主管部门及省直主管投资项目的单位对重大固定资产投资项目前期推进和建设服务具体负责。
明确重大项目推进工作的目标和责任,将重大前期推进项目、重大在建项目纳入目标责任制管理,形成全省合力抓好重大项目前期推进和建设服务的工作格局。
四、落实重大项目建设工作的责任主体各地、各有关部门要切实承担起工作责任,加强重大项目的前期推进和建设服务工作。
各市、州、县人民政府是本地区重大项目建设的责任主体,省政府有关部门是省直属和跨市(州)重大项目建设的责任主体。
各责任主体必须按照“一个项目、一个领导挂帅、一个专班、一个责任人、一套工作方案”的原则,分解工作任务,制订具体工作目标和实施方案,定期检查和督办落实重大项目建设有关工作。
关于重大工程进展情况的XX以下是第一给大家提供的关于重大工程进展情况的公告,供大家阅读参考。
各县区开展改革局、高新区经发局、恒口示范区经发局、瀛湖生态区规划建立局,市直有关部门:今年以来,在宏观形势极为严峻、经济下行压力加大,以及重点工程建立任务繁重的情况下,各县区、各部门突出各自优势和开展重点,千方百计扩投资,积极主动抓工程,重点工程建立根本实现开门红,为确保实现工程建立“双过半”目标,现将全市1-4月重点工程进展情况予以通报并就做好下阶段相关工作通知如下。
一、全市重点工程建立情况截止4月底,200个市级重点建立工程完成投资87.1亿元,占年度方案的30.3%,其中:121个续建工程完成投资56.9亿元,占年度方案的32.8%;79个新建工程已开工47个,完成投资30.2亿元,占年度方案的26.6%。
按行业划分,51个根底设施工程完成投资24.93亿元,占年方案的23.7%,113个产业工程完成投资28.16亿元,占年方案的33.9%,30个民生工程工程完成投资31.96亿元,占年方案的37%,6个生态环保工程完成投资2.1亿元,占年方案的16.7%。
分县区来看,建立进度很不平衡,汉滨区、岚皋县、宁陕县三县完成年度投资任务的45%以上,紫阳县、平利县、镇坪县、白河县和高新区完成年度投资在31%以上,但汉阴县、石泉县、旬阳县、恒口示范区、瀛湖生态旅游区分别完成年度任务的15.6%、26.6%、24.6%、18.8%、3.8%,严重拖了重点工程建立的后腿。
纳入省上考核的天贸物流城、金属镍循环产业园、旬阳烟厂技改三个重大产业工程完成投资2.2亿元,占年方案的25.6%。
主要特点:一是根底设施工程进展顺利。
跨市根底设施工程完成投资13亿元,占年度方案的26.6%,其中:安平高速完成投资8.24亿元,占年度方案的41.2%;西成客专宁陕段完成投资2.7亿元,占年度方案的21.6%。
阳安铁路复线和±800千伏酒泉至湖南特高压直流输电工程正在开展征地前调查工作。
2021年重点项目建设进展情况汇报报重点项目建设对一个地区的发展至关重要,抓重点项目建设,就是抓根本、就是抓一个地区发展的支撑力,今年以来,全乡上下各尽其责,通力合作,搞好服务,及时协调解决项目用地、用电、用水、环保、融资等方面的困难和问题,确保项目招得进、留得住、建得快、开得好。
一、项目进展情况1、储备:任务___亿元,___月份完成储备项目___个___亿元,占任务___%,即北来沟滑雪配套项目___亿元,太岳国际户外运动度假区项目___亿元,沁源县鑫兴锰铁矿___亿元,造峪养马项目___万元,沁源县泽源环保建材___万元,高棱水电站___万元,奶牛养殖及奶制品加工___亿元。
2、签约。
任务___亿元,完成项目___个亿元,占任务%,太岳国际户外运动度假区项目___亿元,沁源县鑫兴锰铁矿___亿元,荣华水泥技改___万元,沁源县泽源环保建材___万元,造峪养马项目___万元。
3、落地。
任务___亿元,完成___个亿元,占任务%,和信源肉鸡养殖___万元,土老帽种养项目___万元,亚泰建材___万元,泽源环保建材___万元,河道清障___万元。
4、开工。
任务___亿元,实际亿元,占任务%,即滑雪场项目___亿元,高棱水电站___万元。
5、建设。
任务___亿元,重点建设项目___个投资完成亿元,占任务___%。
6、投产:任务___亿元,完成___个亿元,占任务%,即荣华水泥技改项目___万元,亚泰建材___万元,泽源环保建材___万元,和信源肉鸡养殖___万元,土老帽种养项目___万元,河道清障___万元。
截至___月底,___项重点工程按计划进度推进建设的___项,超计划进度施工的___项,施工未完成计划进度的___项。
二、主要工作措施1、加强___领导,保障项目建设顺利开展。
牢固树立抓项目就是抓发展的理念,把重点项目建设摆在高于一切、重于一切的位置,加强___领导,创新工作方式,较好地推进了项目建设。
