危险性较大的分部分项工程需编制专项施工方案
- 格式:doc
- 大小:54.50 KB
- 文档页数:6

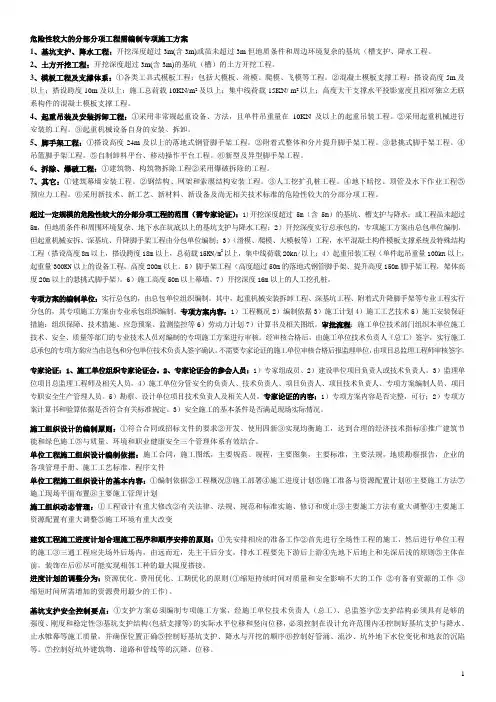

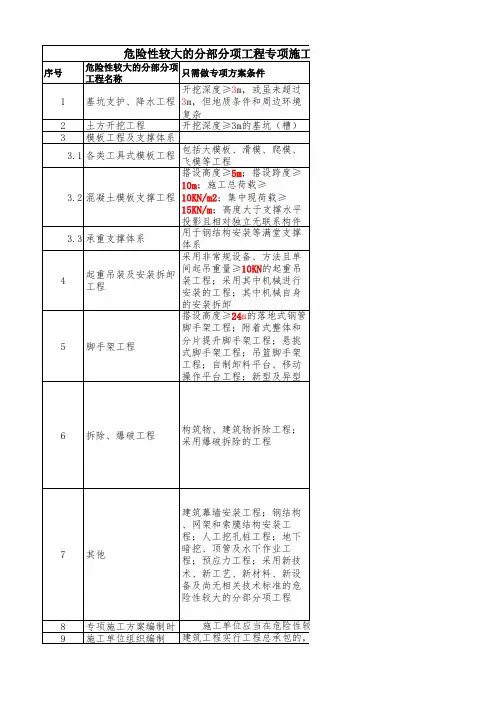

哪些工程需要编制专项方案,哪些还需要专家论证?哪些工程需要编制专项方案,哪些还需要专家论证?专项方案的全称是危险性较大的分部分项工程安全专项施工方案,是指施工单位在编制施工组织(总)设计的基础上,针对危险性较大的分部分项工程单独编制的安全技术措施文件。
专家论证是指对于超过一定规模的危险性较大的分部分项工程,施工单位还应当组织专家对专项方案进行论证。
《危险性较大的分部分项工程安全管理办法那么,哪些工程需要编制专项方案?又有哪些还需要组织专家对专项方案进行论证呢?以下危险性较大的分部分项工程需要编制专项方案一、基坑支护、降水工程开挖深度超过3m(含3m)或虽未超过3m但地质条件和周边环境复杂的基坑(槽)支护、降水工程。
二、土方开挖工程开挖深度超过3m(含3m)的基坑(槽)的土方开挖工程。
三、模板工程及支撑体系(一)各类工具式模板工程:包括大模板、滑模、爬模、飞模等工程。
(二)混凝土模板支撑工程:搭设高度5m及以上;搭设跨度10m及以上;施工总荷载10kN/㎡及以上;集中线荷载15kN/m及以上;高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程。
(三)承重支撑体系:用于钢结构安装等满堂支撑体系。
四、起重吊装及安装拆卸工程(一)采用非常规起重设备、方法,且单件起吊重量在10KN 及以上的起重吊装工程。
(二)采用起重机械进行安装的工程。
(三)起重机械设备自身的安装、拆卸。
五、脚手架工程(一)搭设高度24m及以上的落地式钢管脚手架工程。
(二)附着式整体和分片提升脚手架工程。
(三)悬挑式脚手架工程。
(四)吊篮脚手架工程。
(五)自制卸料平台、移动操作平台工程。
(六)新型及异型脚手架工程。
六、拆除、爆破工程(一)建筑物、构筑物拆除工程。
(二)采用爆破拆除的工程。
七、其它(一)建筑幕墙安装工程。
(二)钢结构、网架和索膜结构安装工程。
(三)人工挖扩孔桩工程。
(四)地下暗挖、顶管及水下作业工程。
(五)预应力工程。

危险性较大分部分项专项施工方案安全管理制度1. 项目背景在建筑施工领域,危险性较大的分部分项专项施工方案安全管理制度具有重要意义。
为了确保施工过程中的安全性和稳定性,我们制定了本安全管理制度,旨在规范专项施工方案的执行,保障施工人员和公众的安全。
2. 风险评估在制定专项施工方案之前,我们首先进行了详细的风险评估。
通过分析施工过程中可能出现的危险因素,我们确定了高危区域和高风险工序,并制定了相应的应对措施。
3. 安全责任制度为了明确各方在施工过程中的责任,我们建立了严格的安全责任制度。
施工单位应指定专人负责安全管理工作,明确各岗位的职责和义务,确保每位施工人员都意识到安全的重要性。
4. 安全培训在施工前,我们对施工人员进行了系统的安全培训。
培训内容包括工作流程、安全操作规程、应急处理等方面,确保施工人员具备必要的安全意识和技能。
5. 安全设施和装备为了提高施工现场的安全水平,我们配备了必要的安全设施和装备。
包括护栏、安全带、安全帽等,确保施工人员在高空、深坑等危险环境下的安全。
6. 安全监管我们建立了完善的安全监管机制,定期对施工现场进行安全检查和评估。
对存在的安全隐患进行及时整改,确保施工过程中的安全稳定。
7. 应急预案为了应对突发事件,我们编制了详细的应急预案。
包括逃生路线、应急联系方式、应急救援流程等,确保在发生意外情况时能够及时有效地应对。
8. 安全验收施工完成后,我们进行了全面的安全验收。
确保施工过程中的安全管理措施得到有效执行,消除潜在的安全隐患,为项目的顺利交付提供保障。
9. 结语专项施工方案的安全管理制度是保障施工过程安全的重要保障。
我们将认真执行本安全管理制度,积极创造安全、稳定的施工环境,确保项目顺利完成。

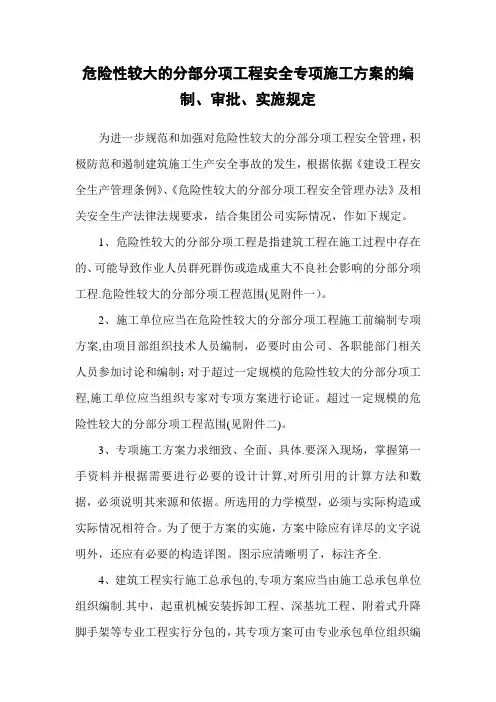

危险性较大的分部分项工程安全专项施工方案的编制、审批、实施规定为进一步规范和加强对危险性较大的分部分项工程安全管理,积极防范和遏制建筑施工生产安全事故的发生,根据依据《建设工程安全生产管理条例》、《危险性较大的分部分项工程安全管理办法》及相关安全生产法律法规要求,结合集团公司实际情况,作如下规定。
1、危险性较大的分部分项工程是指建筑工程在施工过程中存在的、可能导致作业人员群死群伤或造成重大不良社会影响的分部分项工程.危险性较大的分部分项工程范围(见附件一)。
2、施工单位应当在危险性较大的分部分项工程施工前编制专项方案,由项目部组织技术人员编制,必要时由公司、各职能部门相关人员参加讨论和编制;对于超过一定规模的危险性较大的分部分项工程,施工单位应当组织专家对专项方案进行论证。
超过一定规模的危险性较大的分部分项工程范围(见附件二)。
3、专项施工方案力求细致、全面、具体.要深入现场,掌握第一手资料并根据需要进行必要的设计计算,对所引用的计算方法和数据,必须说明其来源和依据。
所选用的力学模型,必须与实际构造或实际情况相符合。
为了便于方案的实施,方案中除应有详尽的文字说明外,还应有必要的构造详图。
图示应清晰明了,标注齐全.4、建筑工程实行施工总承包的,专项方案应当由施工总承包单位组织编制.其中,起重机械安装拆卸工程、深基坑工程、附着式升降脚手架等专业工程实行分包的,其专项方案可由专业承包单位组织编制。
5、专项方案应当由施工单位技术部门组织本单位施工技术、安全、质量等部门的专业技术人员进行审核.经审核合格的,由施工单位技术负责人签字.实行施工总承包的,专项方案应当由总承包单位技术负责人及相关专业承包单位技术负责人签字。
不需专家论证的专项方案,经施工单位审核合格后报监理单位,由项目总监理工程师审核签字。
6、超过一定规模的危险性较大的分部分项工程专项方案应当由施工单位组织召开专家论证会。
实行施工总承包的,由施工总承包单位组织召开专家论证会。
山西东运公路工程有限公司对危险性较大的分部分项工程安全管理措施本措施所称危险性较大的分部分项工程是指公路建设工程在施工过程中存在的、可能导致人员群死群伤和重大经济损失或造成重大不良社会影响的分部分项工程、临时工程、特殊复杂的工作内容等。
1、施工单位应当在危险性较大的分部分项工程施工前编制专项方案。
本措施中专项方案审查论证分为两类,一类为项目总监理工程师审查签字批准实施;另一类为超过一定规模的危险性较大的分部分项工程,由施工单位组织专家对专项方案进行论证,并按论证修改意见完善后,经施工单位技术负责人、总监理工程师签字后实施。
2、专业性较强的分部分项工程实行分包的,其专项方案可由分包单位组织编制,施工单位进行复核,超过一定规模的应当组织专家进行论证。
专项方案编制应当包括以下内容:(1)工程概况:危险性较大的分部分项工程概况、施工平面布置、施工要求和技术保证条件。
(2)编制依据:相关标准、规范及图纸等。
(3)施工计划:进度计划、材料与设备计划。
(4)施工工艺:施工方法、工序流程、工艺控制、工序检查、验收环节等。
(5)施工安全保证措施:组织保障、技术措施、应急预案、监测监控、施工技术管理人员及作业人员专项方案安全培训和技术交底工作等。
(6)劳动力计划:专职安全生产管理人员、特种作业人员等。
(7)计算书及相关图纸。
3、不需要专家论证的专项方案应当由项目技术负责人组织本项目技术、安全、质量等相关部门的专业技术人员进行内审,内审合格后由项目技术负责人签字报送监理单位,由总监理工程师组织相关专业监理工程师进行评审合格后,由总监理工程师签字批准实施,记录资料中,应当附上参加审查专项方案会议人员的签到表。
4、需要专家论证的超过一定规模的危险性较大分部分项工程专项方案,由项目技术负责人组织本项目技术、安全、质量等相关部门的专业技术人员完成专项方案的编制、复核,并由项目负责人签字后上报本单位。
再由施工单位(法人)技术负责人组织本单位技术、安全、质量等部门的专业技术人员进行审核。
危险性较大的分部分项工程需编制专项施工方案1、基坑支护、降水工程:开挖深度超过3m(含3m)或虽未超过3m但地质条件和周边环境复杂的基坑(槽支护、降水工程。
2、土方开挖工程:开挖深度超过3m(含3m)的基坑(槽)的土方开挖工程。
3、模板工程及支撑体系:①各类工具式模板工程:包括大模板、滑模、爬模、飞模等工程。
②混凝土模板支撑工程:搭设高度5m及以上;搭设跨度10m及以上;施工总荷载10KN/m2及以上;集中线荷载15KN/ m2以上;高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程。
4、起重吊装及安装拆卸工程:①采用非常规起重设备、方法,且单件吊重量在10KN及以上的起重吊装工程。
②采用起重机械进行安装的工程。
③起重机械设备自身的安装、拆卸。
5、脚手架工程:①搭设高度24m及以上的落地式钢管脚手架工程。
②附着式整体和分片提升脚手架工程。
③悬挑式脚手架工程。
④吊篮脚手架工程。
⑤自制卸料平台、移动操作平台工程。
⑥新型及异型脚手架工程。
6、拆除、爆破工程:①建筑物、构筑物拆除工程②采用爆破拆除的工程。
7、其它:①建筑幕墙安装工程。
②钢结构、网架和索膜结构安装工程。
③人工挖扩孔桩工程。
④地下暗挖、顶管及水下作业工程⑤预应力工程。
⑥采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项工程。
超过一定规模的危险性较大的分部分项工程的范围(需专家论证):1)开挖深度超过5m(含5m)的基坑、槽支护与降水;或工程虽未超过5m,但地质条件和周围环境复杂、地下水在坑底以上的基坑支护与降水工程;2)开挖深度实行总承包的,专项施工方案由总包单位编制。
但起重机械安拆、深基坑、升降脚手架工程由分包单位编制;3)(滑模、爬模、大模板等)工程,水平混凝土构件模板支撑系统及特殊结构工程(搭设高度8m以上,搭设跨度18m以上,总荷载15KN/m2以上,集中线荷载20kn/以上;4)起重吊装工程(单件起吊重量100kn以上,起重量300KN以上的设备工程,高度200m以上。
危险性较大的分部分项工程专项施工方案的主要内容1.施工准备工作:包括施工人员组织、工程材料准备、设备选型准备等。
在危险性较大的分部分项工程中,施工前的准备工作尤为重要,包括编制详细的施工方案、制定作业指导书、分析风险因素等。
2.安全措施:危险性较大的分部分项工程需要特别注意施工安全措施,包括现场围护、通风疏散、施工设备安全保护等。
施工方案中需要详细说明各项安全措施的实施方法和注意事项,确保施工过程中人员和设备的安全。
3.施工步骤和工艺:危险性较大的分部分项工程需要在施工方案中详细说明施工步骤和工艺流程,确保施工的顺利进行。
例如,在高空作业时,需要说明使用的安全绳具、作业顺序、人员配备等。
4.操作规范和技术要求:危险性较大的分部分项工程需要制定操作规范和技术要求,明确施工人员的工作责任和操作步骤,保证施工的准确性和安全性。
例如,在电气工程中,需要详细说明电气设备的接线方式、电压标准等要求。
5.紧急处理措施:危险性较大的分部分项工程需要在施工方案中明确紧急处理措施,包括如何应对突发事故、疏散人员、报警求助等。
施工方案中需要列出各类可能发生的事故和应急预案,确保施工过程中能够及时有效地处置突发事件。
6.质量控制和检测:危险性较大的分部分项工程需要在施工方案中明确质量控制和检测要求,确保施工的质量和安全性。
例如,在土木工程中,需要制定强度检测的程序和方法,以保证施工过程中土建结构的强度符合要求。
总之,危险性较大的分部分项工程专项施工方案的主要内容包括施工准备工作、安全措施、施工步骤和工艺、操作规范和技术要求、紧急处理措施、质量控制和检测等。
这些内容的详细安排和实施,能够有效地预防和降低危险性较大工程事故的发生,保证施工的顺利进行和安全性。
哪些危险性较大的分部分项工程需要编制专项方案在建筑工程施工过程中,存在许多危险性较大的分部分项工程,需要编制专项方案来确保施工安全。
以下是一些常见的危险性较大的分部分项工程及其所需的专项方案:1.高处作业:这包括高空作业、悬挑作业等。
在高处作业中,存在坠落、物体坠落、高处坠物等风险。
此类作业需要编制高处作业专项方案,明确安全防护措施,如搭设安全网、使用安全带等。
2.建筑施工起重机械:在起重机械使用过程中,存在起重物坠落、起重机倾翻等风险。
需要编制起重机械使用专项方案,明确起重物固定方式、检查起重机械的合格证明等。
3.建筑施工电气设备:电气设备在使用过程中存在触电、短路等风险。
需要编制电气设备使用专项方案,确保设备符合安全规范,进行电气设备检测、维护等。
4.施工脚手架:脚手架搭建不牢固或使用不当会导致脚手架倒塌、工人坠落等事故。
需要编制脚手架使用专项方案,规定搭建、使用、拆除脚手架的要求。
5.施工挖掘机械:挖掘机械的操作风险包括坍塌、碾压等。
需要编制挖掘机械使用专项方案,规定操作人员的资质要求、挖掘机械的限制使用范围等。
6.施工钢筋工程:钢筋工程存在施工过程中坠落、刺伤等风险。
需要编制钢筋工程施工专项方案,规定作业人员的安全防护措施、钢筋的保护等要求。
7.施工起重吊装工程:吊装过程中存在起重物滑脱、吊点失稳等风险。
需要编制起重吊装工程专项方案,规定吊装器材的选择、检查要求等。
8.爆破工程:爆破工程存在爆炸、飞石等风险。
需要编制爆破工程专项方案,包括安全周围防护措施、爆破设备的正确使用方法等。
以上仅是一些常见的危险性较大的分部分项工程及其所需的专项方案,实际工程中还可能有其他需要编制专项方案的工程。
关键是在施工前对工程风险进行全面评估,并制定相应的专项方案来控制风险,确保施工安全。

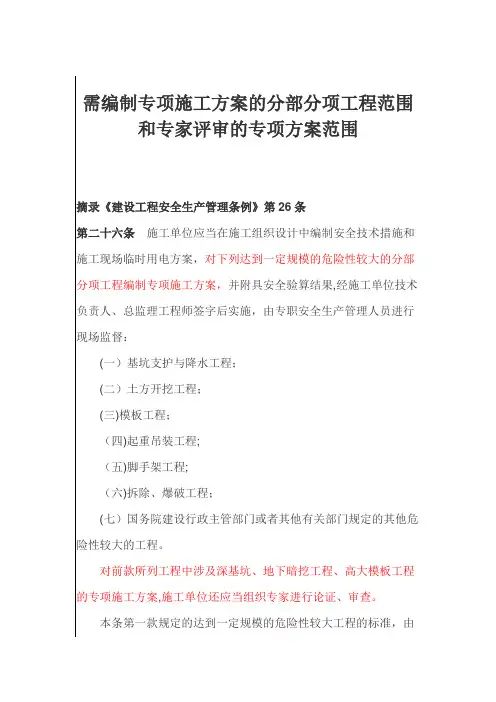

需编制专项施工方案的分部分项工程范围和专家评审的专项方案范围摘录《建设工程安全生产管理条例》第26条第二十六条施工单位应当在施工组织设计中编制安全技术措施和施工现场临时用电方案,对下列达到一定规模的危险性较大的分部分项工程编制专项施工方案,并附具安全验算结果,经施工单位技术负责人、总监理工程师签字后实施,由专职安全生产管理人员进行现场监督:(一)基坑支护与降水工程;(二)土方开挖工程;(三)模板工程;(四)起重吊装工程;(五)脚手架工程;(六)拆除、爆破工程;(七)国务院建设行政主管部门或者其他有关部门规定的其他危险性较大的工程。
对前款所列工程中涉及深基坑、地下暗挖工程、高大模板工程的专项施工方案,施工单位还应当组织专家进行论证、审查。
本条第一款规定的达到一定规模的危险性较大工程的标准,由例》第二十六条所指的七项分部分项工程,并应当在施工前单独编制安全专项施工方案。
(一)基坑支护与降水工程基坑支护工程是指开挖深度超过5m(含5m)的基坑(槽)并采用支护结构施工的工程;或基坑虽未超过5m,但地质条件和周围环境复杂、地下水位在坑底以上等工程。
(二)土方开挖工程土方开挖工程是指开挖深度超过5m(含5m)的基坑、槽的土方开挖。
(三)模板工程各类工具式模板工程,包括滑模、爬模、大模板等;水平混凝土构件模板支撑系统及特殊结构模板工程。
(四)起重吊装工程(五)脚手架工程1、高度超过24m的落地式钢管脚手架;2、附着式升降脚手架,包括整体提升与分片式提升;3、悬挑式脚手架;4、门型脚手架;5、挂脚手架;6、吊篮脚手架;7、卸料平台。
(六)拆除、爆破工程采用人工、机械拆除或爆破拆除的工程.(七)其他危险性较大的工程1、建筑幕墙的安装施工;2、预应力结构张拉施工;3、隧道工程施工;4、桥梁工程施工(含架桥);5、特种设备施工;6、网架和索膜结构施工;7、6m以上的边坡施工;8、大江、大河的导流、截流施工;9、港口工程、航道工程;10、采用新技术、新工艺、新材料,可能影响建设工程质量安全,已经行政许可,尚无技术标准的施工。
危险性较大的分部分项工程安全专项施工方案控制1 目的为加强对危险性较大的分部分项工程安全管理,明确危险性较大的分部分项工程安全专项施工方案及专项安全技术措施(以下简称“专项方案”)编制内容,规范专家论证程序,制定本程序。
2 范围适用于我公司土木工程、建筑工程、线路管道和设备安装工程及装修工程的新建、改建、扩建和拆除等活动。
3 编制依据3.1《危险性较大的分部分项工程安全管理办法》住建部建质[2009]87号3.2《国家电网公司基建安全管理规定》国家电网基建〔2010〕1020号3.3《建设工程高大模板支撑系统施工安全监督管理导则》住建部建设[2009]254号3 职责3.1公司总工程师负责审批危险性较大的和超过一定规模的危险性较大的分部分项工程。
3.2 项目总工程师负责组织编制专项方案,审定危险性较大的和超过一定规模的危险性较大的分部分项工程,负责组织专家对超过一定规模的危险性较大的分部分项工程专项方案进行论证。
3.3施工、质量、安全和机械管理部门(必须时)负责会审危险性较大的和超过一定规模的危险性较大的分部分项工程专项方案。
3.4 施工管理部是专项方案专家论证的归口管理部门,协助项目总工程师组织专项方案的论证。
3.5 施工管理部、专业公司技术人员负责编制专项方案,专业技术负责人负责审核,按照论证评审意见进行修改、完善,经批准后实施。
4 专项方案的管理要求4.1分公司应当在危险性较大的分部分项工程(见附件1)及重要临时设施、重要施工工序、特殊作业、危险作业项目(见附件3)施工前编制专项方案;对于超过一定规模的危险性较大的分部分项工程(见附件2),应当组织专项方案论证。
4.2每期工程开工前,项目总工程师应组织编制专项方案一览表,明确需要组织专家论证的专项方案,并报公司工程管理部备案。
4.3 专项方案由项目总工程师组织编制,专业技术负责人负责审核,施工、质量、安全和机械管理部门(必须时)参与会审,项目总工程师审定,经公司总工程师审批后实施。
危险性较大的分部分项工程专项施工方案编制指南一、基坑工程(一)工程概况1.基坑工程概况和特点:(1)工程基本情况:基坑周长、面积、开挖深度、基坑支护设计安全等级、基坑设计使用年限等。
(2)工程地质情况:地形地貌、地层岩性、不良地质作用和地质灾害、特殊性岩土等情况。
(3)工程水文地质情况:地表水、地下水、地层渗透性与地下水补给排泄等情况。
(4)施工地的气候特征和季节性天气。
(5)主要工程量清单。
2.周边环境条件:(1)邻近建(构)筑物、道路及地下管线与基坑工程的位置关系。
(2)邻近建(构)筑物的工程重要性、层数、结构形式、基础形式、基础埋深、桩基础或复合地基增强体的平面布置、桩长等设计参数、建设及竣工时间、结构完好情况及使用状况。
(3)邻近道路的重要性、道路特征、使用情况。
(4)地下管线(包括供水、排水、燃气、热力、供电、通信、消防等)的重要性、规格、埋置深度、使用情况以及废弃的供、排水管线情况。
(5)环境平面图应标注与工程之间的平面关系及尺寸,条件复杂时,还应画剖面图并标注剖切线及剖面号,剖面图应标注邻近建(构)筑物的埋深、地下管线的用途、材质、管径尺寸、埋深等。
(6)临近河、湖、管渠、水坝等位置,应查阅历史资料,明确汛期水位高度,并分析对基坑可能产生的影响。
(7)相邻区域内正在施工或使用的基坑工程状况。
(8)邻近高压线铁塔、信号塔等构筑物及其对施工作业设备限高、限接距离等情况。
3.基坑支护、地下水控制及土方开挖设计(包括基坑支护平面、剖面布置,施工降水、帷幕隔水,土方开挖方式及布置,土方开挖与加撑的关系)。
4.施工平面布置:基坑围护结构施工及土方开挖阶段的施工总平面布置(含临水、临电、安全文明施工现场要求及危大工程标识等)及说明,基坑周边使用条件。
5.施工要求:明确质量安全目标要求,工期要求(本工程开工日期、计划竣工日期),基坑工程计划开工日期、计划完工日期。
6.风险辨识与分级:风险因素辨识及基坑安全风险分级。
危险性较大的分部分项工程专项施工方案首先,针对危险性较大的分部分项工程,需要制定详细的施工方案,
确定施工顺序和施工方法。
施工方案中要考虑到各种危险因素,并采取相
应的措施进行防范。
例如,在高空作业中,必须设置安全保护措施,比如
围脚、安全网等,同时对施工人员进行安全培训,确保其具备相关的技能
和知识。
其次,应对施工过程中可能遇到的突发情况,需要制定应急预案。
应
急预案要包括各种可能的事故类型和应对措施,例如火灾、坍塌等。
在制
定应急预案过程中要充分考虑现场的具体情况和实际需求,制定出科学合
理的应急方案。
同时,进行演练和实施应急演练,提高施工人员的应急处
理能力。
第三,根据现场的实际情况,确定安全文明施工的具体要求。
这包括
施工现场的安全警示标志的设置、通道和安全出口的规划等。
同时,要制
定若干个施工检查制度,加强对施工过程的监督和管理。
施工现场应配置
合适的安全设备和器具,并定期进行检查和维护,确保安全设备的有效性。
最后,要加强施工人员的安全教育和培训。
施工企业要对施工人员进
行必要的培训,使其掌握安全操作的方法和技巧,并提高安全意识。
同时,要建立健全施工人员的庇护救助制度,对施工过程中遇到的安全问题进行
及时处理。
综上所述,危险性较大的分部分项工程专项施工方案需要从施工方案
确定、应急预案制定、安全文明施工要求确定和施工人员教育培训等方面
进行全面考虑和实施。
只有这样,才能确保危险性较大的分部分项工程专
项施工过程中的安全性。
危险性较大的分部、分项工程编写、审核、批准专项施工方案制度1.目的和适用范围1.1.为加强对危险性较大的分部、分项工程安全管理,明确安全专项施工方案编制内容,加强工程项目的安全技术管理,防止建筑施工安全事故,保障人身和财产安全,依据《危险性较大的分部分项工程安全管理办法》、《建设工程安全生产管理条例》及相关安全生产法律法规制定本制度。
1.2.本制度适用于公司总部各部室和各施工项目。
2.危险性较大的分部分项工程是指建筑工程在施工过程中存在的、可能导致作业人员群死群伤或造成重大不良社会影响的分部分项工程。
危险性较大的分部分项工程安全专项施工方案是指施工单位在编制施工组织(总)设计的基础上,针对危险性较大的分部分项工程单独编制的安全技术措施文件。
3.危险性较大的分部分项工程范围:(1)基坑支护、降水工程开挖深度超过3m(含3m)或虽未超过3m但地质条件和周边环境复杂的基坑(槽)支护、降水工程。
(2)土方开挖工程开挖深度超过3m(含3m)的基坑(槽)的土方开挖工程。
(3)模板工程及支撑体系①各类工具式模板工程:包括大模板、滑模、爬模、飞模等工程。
②混凝土模板支撑工程:搭设高度5m及以上;搭设跨度10m及以上;施工总荷载10kN/m2及以上;集中线荷载15kN/m及以上;高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程。
③承重支撑体系:用于钢结构安装等满堂支撑体系。
(4)起重吊装及安装拆卸工程①采用非常规起重设备、方法,且单件起吊重量在10KN及以上的起重吊装工程。
②采用起重机械进行安装的工程。
③起重机械设备自身的安装、拆卸。
(5)脚手架工程①搭设高度24m及以上的落地式钢管脚手架工程。
②附着式整体和分片提升脚手架工程。
③悬挑式脚手架工程。
④吊篮脚手架工程。
⑤自制卸料平台、移动操作平台工程。
⑥新型及异型脚手架工程。
(6)拆除、爆破工程①建筑物、构筑物拆除工程。
②采用爆破拆除的工程。
(7)其它①建筑幕墙安装工程。
危险性较大的分部、分项工程编写、审核、批准专项施工方案制度为进一步规范和加强对危险性较大的分部分项工程安全管理,积极防范和遏制建筑施工生产安全事故的发生,根据依据《建设工程安全生产管理条例》、《危险性较大的分部分项工程安全管理办法》及相关安全生产法律法规要求,结合集团公司实际情况,作如下规定。
1、危险性较大的分部分项工程是指建筑工程在施工过程中存在的、可能导致作业人员群死群伤或造成重大不良社会影响的分部分项工程。
危险性较大的分部分项工程范围见附件一。
2、施工单位应当在危险性较大的分部分项工程施工前编制专项方案,由项目部组织技术人员编制,必要时由公司各职能部门相关人员参加讨论和编制;对于超过一定规模的危险性较大的分部分项工程,施工单位应当组织专家对专项方案进行论证。
超过一定规模的危险性较大的分部分项工程范围见附件二。
3、专项施工方案力求细致、全面、具体。
要深入现场,掌握第一手资料并根据需要进行必要的设计计算,对所引用的计算方法和数据,必须说明其来源和依据。
所选用的力学模型,必须与实际构造或实际情况相符合。
为了便于方案的实施,方案中除应有详尽的文字说明外,还应有必要的构造详图。
图示应清晰明了,标注齐全。
4、建筑工程实行施工总承包的,专项方案应当由施工总承包单位组织编制。
其中,起重机械安装拆卸工程、深基坑工程、附着式升降脚手架等专业工程实行分包的,其专项方案可由专业承包单位组织编制。
5、专项方案应当由施工单位技术部门组织本单位施工技术、安全、质量等部门的专业技术人员进行审核。
经审核合格的,由施工单位技术负责人签字。
实行施工总承包的,专项方案应当由总承包单位技术负责人及相关专业承包单位技术负责人签字。
不需专家论证的专项方案,经施工单位审核合格后报监理单位,由项目总监理工程师审核签字。
6、超过一定规模的危险性较大的分部分项工程专项方案应当由施工单位组织召开专家论证会。
实行施工总承包的,由施工总承包单位组织召开专家论证会。
危险性较大的分部分项工程专项方案编制与审查制度第一条根据行业及地方《危险性较大的分部分项工程安全管理规定》或细则,以及集团公司《危险性较大的分部分项工程清单》,危险性较大的分部分项工程应当在施工前编制专项施工方案,对于超过一定规模的危险性较大的分部分项工程,应当按规定组织召开专家论证会,对已编制的专项施工方案进行论证审查。
第二条危险性较大的分部分项工程安全专项施工方案(以下简称“专项方案”),是指在编制施工组织(总)设计的基础上,针对危险性较大的分部分项工程单独编制的安全技术措施文件,专项方案未经审核或专家论证的,严禁进行施工作业。
第三条专项方案应当由公司技术负责人组织编制,并负责方案的审批、论证实施等。
编制完成后,根据要求是否组织专家进行论证,不需专家论证的专项方案,经公司技术负责人审核合格后报总监理工程师审核签字后实施;对于超过一定规模的危险性较大的单项工程,应由公司技术负责人组织专家对安全专项方案进行论证,根据论证报告修改完善专项方案,并经公司技术负责人审核签字报项目总监理工程师、建设单位审查批准后实施。
第四条项目部、分部(工区)必须严格按照批准的专项方案组织施工,不得擅自修改、调整专项方案。
如因设计、结构、外部环境等因素发生变化确需修改的,只需对原文进行局部修改的,应把修改内容进行记录;需要作较大调整或修改内容多的,修改后的专项方案应当按上述程序重新审核批准,对于超过一定规模的危险性较大工程的专项方案,应当重新组织专家进行论证。
第五条专项方案实施前,编制人员或技术负责人、技术主管应当向相关业务部门、现场管理人员和作业人员逐级进行安全技术交底。
第六条项目部、分部(工区)安全终端监督责任人负责对专项方案实施情况进行现场监督。
发现不按照专项方案施工的,应当要求其立即整改;对拒不整改或整改不到位的,应及时向上一级领导报告并做好记录发现有危及人身安全紧急情况的,应当立即组织作业人员撤离危险区域。
第七条对于按规定需要验收的危险性较大的单项工程,应当组织有关人员进行验收。
危险性较大的分部、分项工程专项施工方案编制、审核、批准规定本制度的目的是为了规范和加强对危险性较大的分部分项工程的安全管理,防范建筑施工生产安全事故的发生,保障人身和财产安全。
制定本制度的依据包括《中华人民共和国安全生产法》、《建设工程安全生产管理条例》和《建质[2009]87号》。
本制度适用于公司承建的建筑工程、市政工程及装修工程的新建、改建、扩建和拆除建筑安全生产及安全管理等活动。
危险性较大的分部分项工程是指建筑工程在施工过程中可能导致作业人员群死群伤或造成重大不良社会影响的分部分项工程。
危险性较大的分部分项工程安全专项施工方案是在编制施工组织(总)设计的基础上,针对危险性较大的分部分项工程单独编制的安全技术措施文件。
对于超过一定规模的危险性较大的分部分项工程,还应组织专家对专项方案进行论证。
危险性较大的分部分项工程及超过一定规模的危险性较大的分部分项工程包括基坑支护、降水工程、土方开挖工程、模板工程及支撑体系、起重吊装及安装拆卸工程、脚手架工程、拆除、爆破工程、建筑幕墙安装工程、钢结构、网架和索膜结构安装工程等。
针对危险性较大的分部分项工程,必须编制危险性较大的分部分项工程安全专项施工方案,并且按照规定进行审核和批准。
这样才能更好地保障施工人员的安全,防止事故的发生。
3、人工挖孔桩工程:该工程需要采用人工挖掘孔洞的方式进行,需要注意施工过程中的安全问题。
4、地下暗挖、顶管及水下作业工程:该工程需要在地下或水下进行施工,需要注意安全问题以及环境保护问题。
5、预应力工程:该工程需要采用预应力技术进行施工,需要注意施工过程中的安全问题和技术保证条件。
6、采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项工程:该工程需要采用新技术、新工艺、新材料、新设备进行施工,需要注意相关技术标准的缺失以及施工过程中的安全问题。
二)超过一定规模的危险性较大的分部分项工程范围:一)深基坑工程:1、开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程:该工程需要注意基坑开挖、支护、降水等过程中的安全问题。
危险性较大的分部分项工程需编制专项施工方案危险性较大的分部分项工程需编制专项施工方案1、基坑支护、降水工程:开挖深度超过3m(含3m)或虽未超过3m但地质条件和周边环境复杂的基坑(槽支护、降水工程。
2、土方开挖工程:开挖深度超过3m(含3m)的基坑(槽)的土方开挖工程。
3、模板工程及支撑体系:①各类工具式模板工程:包括大模板、滑模、爬模、飞模等工程。
②混凝土模板支撑工程:搭设高度5m 及以上;搭设跨度10m及以上;施工总荷载10KN/m2及以上;集中线荷载15KN/ m2以上;高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程。
4、起重吊装及安装拆卸工程:①采用非常规起重设备、方法,且单件吊重量在10KN及以上的起重吊装工程。
②采用起重机械进行安装的工程。
③起重机械设备自身的安装、拆卸。
5、脚手架工程:①搭设高度24m及以上的落地式钢管脚手架工程。
②附着式整体和分片提升脚手架工程。
③悬挑式脚手架工程。
④吊篮脚手架工程。
⑤自制卸料平台、移动操作平台工程。
⑥新型及异型脚手架工程。
6、拆除、爆破工程:①建筑物、构筑物拆除工程②采用爆破拆除的工程。
7、其它:①建筑幕墙安装工程。
②钢结构、网架和索膜结构安装工程。
③人工挖扩孔桩工程。
④地下暗挖、顶管及水下作业工程⑤预应力工程。
⑥采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项工程。
超过一定规模的危险性较大的分部分项工程的范围(需专家论证):1)开挖深度超过5m(含5m)的基坑、槽支护与降水;或工程虽未超过5m,但地质条件和周围环境复杂、地下水在坑底以上的基坑支护与降水工程;2)开挖深度实行总承包的,专项施工方案由总包单位编制。
但起重机械安拆、深基坑、升降脚手架工程由分包单位编制;3)(滑模、爬模、大模板等)工程,水平混凝土构件模板支撑系统及特殊结构工程(搭设高度8m以上,搭设跨度18m以上,总荷载15KN/m2以上,集中线荷载20kn/以上;4)起重吊装工程(单件起吊重量100kn以上,起重量300KN以上的设备工程,高度200m以上。

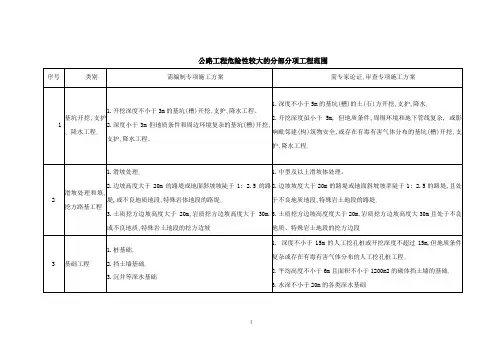

5)脚手架工程(高度超过50m的落地式钢管脚手架、提升高度150m脚手架工程,架体高度20m以上的悬挑式脚手架)。
6)施工高度50m以上幕墙。
7)开挖深度16m以上的人工挖孔桩。
专项方案的编制单位:实行总包的,由总包单位组织编制。
其中,起重机械安装拆卸工程、深基坑工程、附着式升降脚手架等专业工程实行分包的,其专项施工方案由专业承包组织编制。
专项方案内容:1)工程概况2)编制依据3)施工计划4)施工工艺技术5)施工安装保证措施:组织保障、技术措施、应急预案、监测监控等6)劳动力计划7)计算书及相关图纸。
审批流程:施工单位技术部门组织本单位施工技术、安全、质量等部门的专业技术人员对编制的专项施工方案进行审核。
经审核合格后,由施工单位技术负责人(总工)签字,实行施工总承包的专项方案应当由总包和分包单位技术负责人签字确认。
不需要专家论证的施工单位审核合格后报监理单位,由项目总监理工程师审核签字。
专家论证:1、施工单位组织专家论证会。
2、专家论证会的参会人员:1)专家组成员、2)建设单位项目负责人或技术负责人。
3)监理单位项目总监理工程师及相关人员。
4)施工单位分管安全的负责人、技术负责人、项目负责人、项目技术负责人、专项方案编制人员、项目专职安全生产管理人员。
5)勘察、设计单位项目技术负责人及相关人员。
专家论证的内容:1)专项方案内容是否完整,可行;2)专项方案计算书和验算依据是否符合有关标准规定。
3)安全施工的基本条件是否满足现场实际情况。
施工组织设计的编制原则:①符合合同或招标文件的要求②开发、使用四新③实现均衡施工,达到合理的经济技术指标④推广建筑节能和绿色施工⑤与质量、环境和职业健康安全三个管理体系有效结合。
单位工程施工组织设计编制依据:施工合同,施工图纸,主要规范、规程,主要图集,主要标准,主要法规,地质勘察报告,企业的各项管理手册、施工工艺标准、程序文件单位工程施工组织设计的基本内容:①编制依据②工程概况③施工部署④施工进度计划⑤施工准备与资源配置计划⑥主要施工方法⑦施工现场平面布置⑧主要施工管理计划施工组织动态管理:①工程设计有重大修改②有关法律、法规、规范和标准实施、修订和废止③主要施工方法有重大调整④主要施工资源配置有重大调整⑤施工环境有重大改变建筑工程施工进度计划合理施工程序和顺序安排的原则:①先安排相应的准备工作②首先进行全场性工程的施工,然后进行单位工程的施工③三通工程应先场外后场内,由远而近,先主干后分支,排水工程要先下游后上游④先地下后地上和先深后浅的原则⑤主体在前,装饰在后⑥尽可能实现相邻工种的最大限度搭接。
进度计划的调整分为:资源优化、费用优化、工期优化的原则(①缩短持续时间对质量和安全影响不大的工作②有备有资源的工作③缩短时间所需增加的资源费用最少的工作)。
基坑支护安全控制要点:①支护方案必须编制专项施工方案,经施工单位技术负责人(总工)、总监签字②支护结构必须具有足够的强度、刚度和稳定性③基坑支护结构(包括支撑等)的实际水平位移和竖向位移,必须控制在设计允许范围内④控制好基坑支护与降水、止水帷幕等施工质量,并确保位置正确⑤控制好基坑支护、降水与开挖的顺序⑥控制好管涌、流沙、坑外地下水位变化和地表的沉陷等。
⑦控制好坑外建筑物、道路和管线等的沉降、位移。
基坑施工应急处理措施:渗水或漏水①坑底设沟排水、引流修补②密实混凝土封堵③压密注浆④高压喷射注浆。
水泥土墙位移超过设计值①采用水泥土墙背后卸载②加快垫层施工③垫层加厚④加设支撑。
支撑式支护结构墙背土沉陷①增设坑内降水设备降低地下水②进行坑底加固③垫层随挖随浇④加厚垫层或采用配筋垫层⑤设置坑底支撑。
一般脚手架安全控制要点:①脚手架搭设之前,确定搭设(包括拆除)施工方案②当基础下有设备基础、管沟时,在脚手架使用过程中不应开挖,否则必须采取加固措施。
③高度在24m以下的单、双排脚手架,均必须在外侧立面的两端各设置一道剪力撑,并应由底至顶连接设置,底层斜杆下端均必须支承在垫块或垫板上④高度24m以下的单、双排脚手架,宜采用刚性连接件与建筑物可靠连接⑤人员持证上岗。
(加)单排脚手架高度不应超过24m;双排脚手架搭设高度不应超过50m,高度超过50m的双排脚手架,应采用分段搭设的措施。
一般脚手架检查与验收程序:1、脚手架的检查验收应由项目经理组织,项目施工、技术、安全、作业班组负责人等有关人员参加。
2、脚手架及其地基基础应在下列阶段进行检查和验收:①基础完工后及脚手架搭设前。
②作业层上施加荷载前③每搭设完6-8m高度后。
④达到设计高度后⑤遇有六级及以上大风与大雨后。
⑥寒冷地区土层开冻后⑦停用超过一个月的,在重新投入使用之前。
3、检查内容:①杆件的设置和连接,连接件、支撑、门洞桁架等的构造是否符合要求;②地基是否有积水,底座是否松动,立杆是否悬空;③扣件螺栓是否有松动;④高度在24m及以上的脚手架,其立杆的沉降与垂直度的偏差是否符合技术规范的要求;⑤架体的安全防护措施是否符合要求⑥是否有超载使用的现象等。
洞口、临边防护管理(脚手架安全控制要点):①脚手架搭设之前,应确定搭设(包括拆除)施工方案。
②楼梯口、楼梯边应设置防护栏杆。
③电梯井口除设置固定的栅门外,还应在电梯井内每隔两层(不大于10M)设一道安全平网进行防护④大的坑槽、陡坡等处,除需设置防护设施和安全警示标牌外,夜间还应设红灯示警。
洞口的防护设施要求:①楼板、屋面和平台等面上短边尺寸2.5cm-25cm的孔口,必须用坚实的盖板盖严,盖板要有防止挪动移位固定措施。
②楼板面等处边长为25-50cm的洞口、可用竹、木等盖住洞口。
③边长为50-150cm的洞口,必须设置钢管格栅网。
④边长在150CM以上的洞口,四周必须设防护栏杆,洞口下设安全平网防护。
吊顶工程应对下列隐蔽工程项目进行验收:①吊顶内管道、设备的安装及水管压②木龙骨防火防腐处理③预埋件或拉结筋④吊杆安装⑤龙骨安装⑥填充材料的设置地下水的控制方法主要有集水明排、真空井点降水、喷射井点降水、管井降水、截水回灌。
影响模板钢管支架整体稳定性的主要因素:立杆间距、水平杆的步距、立杆的接长、连墙件的连接、扣件的坚固程度。
和易性包括流动性、黏聚性和保水性三方面含义,流动性指标用坍落度试验来测定明龙骨安装方法有:搁置法、嵌入法、卡固法等暗龙骨安装方法有:钉固法、粘贴法、嵌入法、卡固法等潮湿和易触及带电体场所的照明,电源电压不得大于24V.钢筋的连接方法:焊接、机械连接、绑扎连接钢结构的连接方法:铆接、焊接、螺栓连接(高强度连接、普通连接)基础土方开挖的顺序、方法必须与设计工况相一致,并遵循“开槽支撑,先撑后挖,分层开挖,严禁超挖”。
大体积混凝土浇筑体在入模温度基础上的温升值不宜大于50度;混凝土浇筑体的里表温差不宜大于25度;混凝土浇筑体表面与大气温度不宜大于20度。
大体积混凝土控制出现裂缝的方法:留置变形缝、后浇带施工、跳仓法(跳仓的最大分块尺寸不宜大于40m,跳仓间隔施工的间隔时间不宜小于7d)预应力混凝土楼盖的张拉顺序是:先张拉楼板、后张拉楼面梁。
预应力筋的张接以控制张拉力为主,以伸长值为校核。
板中的无粘结筋可依次张拉,梁中的无粘结筋可对称张拉(两端张拉或分段张拉)。
不得采用掺氯盐的砂浆砌筑砌体:①对装饰工程有特殊要求的建筑物②配筋、钢配件无可靠防腐处理措施的砌体③接近高压电线的建筑物(如变电所、发电站等)④经常处于地下水们变化的范围内,以及在地下未设防水层的结构。
建筑物组成:由结构体系(竖向荷载和侧向荷载)、围护体系(安全性和私密性)和设备体系(水、暖、电)建筑构造的影响因素:荷载因素(活荷载、风荷载、雪荷载、地震作用)、环境因素(自然因素:风吹、日晒、雨淋、积雪、地下水、地震;人为因素:火灾、噪声、化学腐蚀、机械摩擦与振动)、技术因素(建筑材料、建筑结构、施工方法对建筑建造设计的影响)、建筑标准因素(造价标准、装修标准、设备标准)建筑构造设计的原则:坚固实用、技术先进(足够的强度和刚度,足够的整体性,安全可靠,经久耐用)、经济合理、美观大方。
五牌一图:工程概况牌、管理人员名单及监督电话牌、消防保卫牌、安全生产牌、文明施工和环境保护牌及施工现场总平面图。
文明施工主要内容:规范场容、场貌,保持作业环境整洁卫生;创造文明有序安全生产的条件和氛围;减少施工对居民和环境的不利影响;落实项目文化建设。
“竣工图”字样、施工单位、编制人、审核人、技术负责人、编制日期、监理单位、现场监理、总监理工程师施工现场综合考评的内容:①施工组织管理②工程质量管理③施工安全管理④文明施工管理⑤建设单位、监理单位的现场管理现场安全警示牌设置应遵循:标准、安全、醒目、便利、协调、合理1、在城市市区范围内从事建筑工程施工,项目必须在工程开工前向工程所在地县级以上地方人民政府环境保护部门申报登记。
