一、 施工范围 铝方板吊顶施工。
二、 施工准备1、 主要机具电锯、无齿锯、手电钻、冲击电锤、电动螺丝刀、射钉枪、拉铆枪、手锯、手刨子、 钳子、扳子、水准仪、靠尺、钢卷尺等。
2、 作业条件2.1吊顶工程在施工前应熟悉施工图纸及设计说明。
2.2施工前应按设计要求对房间的净高、洞口标高和吊顶内的管道、设备及其支架的标高进行交接检验。
2.3对吊顶内的管道、设备的安装及水管试压进行验收,安装面板前应完成吊顶内管道和设备的调试及验收。
2.4吊顶工程在施工中应做好各项施工记录,收集好各种有关文件。
2.5进场验收记录和复验报告、技术交底记录,材料的产品合格证书、性能检测报告。
2.6大面积施工前应事先做好样板间,经有关质量部门检查鉴定合格后, 方可组织班组进行大面积施工。
2.7施工人员进场进行集体培训,提高管理、操作人员安全质量意识。
在施工过程 中及时检查施工状况及质量情况,加强过程控制,防止返工。
2、施工要点 2.1弹线用水准仪在房间内每个墙(柱)角上抄出水平点(若墙体较长,中间也应适当抄几 个点),弹出水准线(水准线距地面一般为500伽),从水准线量至吊顶设计高度加上铝板的厚度,用粉线沿墙(柱)弹出水准线,即为吊顶次龙骨的下皮线。
同时,按吊顶平技术交底内三、施工工艺1、工艺流程顶棚标高弹水平线 T 划龙骨分档线 T 安装水电管线T 安装大龙骨T 安装次龙骨T 隐蔽验收T安装罩面板)、吊顶内填充吸声材料的品种和铺设厚度应符合设计要求,并应有防散落措施。
(5)、明龙骨吊顶工程安装的允许偏差和检验方法应符合下表的规定。
明龙骨吊顶工程安装的允许偏差。
铝扣板吊顶工程技术交底一、项目背景铝扣板吊顶工程是现代建筑装饰中常见的一种吊顶形式,其具有美观、耐用、易安装、易维护等特点,因此在商业建筑、办公楼、酒店等场所得到广泛应用。
本文将对铝扣板吊顶工程的技术交底进行详细介绍,包括工程材料、施工工艺、验收标准等方面的内容。
二、工程材料铝扣板吊顶工程所需的主要材料包括铝扣板、龙骨、吊杆、吊线、吊环等。
铝扣板是吊顶的主要构件,其材质为铝合金,具有轻质、防锈、防火等特点。
龙骨是支撑铝扣板的骨架,一般采用镀锌钢材制成,具有强度高、稳定性好等特点。
吊杆用于连接龙骨与吊顶之间,一般采用镀锌钢材制成。
吊线和吊环则用于固定吊顶的位置,一般采用不锈钢材料制成。
三、施工工艺1. 准备工作在进行铝扣板吊顶工程之前,首先需要进行准备工作。
包括施工方案的制定、材料的采购、施工人员的培训等。
施工方案应包括各个施工工序的具体要求、施工顺序、施工时间等内容。
2. 安装龙骨铝扣板吊顶的安装首先需要安装龙骨。
根据设计要求,在天花板上确定龙骨的位置,并使用螺丝或铆钉将龙骨固定在天花板上。
龙骨之间的间距应根据铝扣板的尺寸和重量进行合理安排,一般为600mm。
3. 安装吊杆在龙骨安装完成后,需要安装吊杆。
吊杆的长度应根据设计要求确定,并使用螺丝将吊杆与龙骨连接起来。
吊杆的数量和位置应根据铝扣板的尺寸和重量进行合理安排,以确保吊顶的稳定性。
4. 安装铝扣板在龙骨和吊杆安装完成后,可以开始安装铝扣板。
铝扣板应根据设计要求进行切割,并使用吊杆与龙骨连接起来。
在安装过程中,要注意铝扣板的平整度和间距的一致性,以确保吊顶的整体效果。
5. 安装吊线和吊环在铝扣板安装完成后,需要安装吊线和吊环。
吊线应根据设计要求进行调整,并使用吊环将吊线固定在天花板上。
吊线的数量和位置应根据铝扣板的尺寸和重量进行合理安排,以确保吊顶的稳定性。
四、验收标准在铝扣板吊顶工程完成后,需要进行验收。
验收标准应包括以下几个方面:1. 外观质量:铝扣板吊顶的表面应平整、光滑,无明显的凹凸和划痕。
铝扣板吊顶工程技术交底引言概述:铝扣板吊顶是一种常见的室内装饰材料,具有美观、耐用、易安装等特点,因此在建筑工程中得到广泛应用。
本文将从材料选择、安装工艺、维护保养等方面对铝扣板吊顶工程技术进行详细阐述。
一、材料选择1.1 铝扣板材料铝扣板可以选择不同厚度的铝合金材料,常见的有0.6mm、0.8mm、1.0mm等规格。
选择合适的厚度要考虑吊顶的承重能力和使用环境,如大型公共场所通常需要选择较厚的铝扣板以确保安全。
1.2 铝扣板颜色和表面处理铝扣板可以根据设计需求选择不同颜色和表面处理方式,如喷涂、氧化、镀膜等。
颜色的选择要与整体装饰风格协调,表面处理要考虑防腐、防刮擦等功能。
1.3 吊顶骨架材料吊顶骨架通常采用铝合金材料,具有轻便、耐用的特点。
骨架的选择要考虑承重能力和安装方便性,同时要与铝扣板材料相匹配。
二、安装工艺2.1 准备工作在安装铝扣板吊顶之前,需要对基层进行清理和处理,确保基层平整、干燥。
同时,要制定详细的施工方案,包括吊顶布置、骨架安装等。
2.2 骨架安装根据施工方案,将吊顶骨架按照设计要求进行安装,确保骨架的平整度和稳固性。
安装时要注意骨架的连接方式和固定方法,以确保整个吊顶的稳定性。
2.3 铝扣板安装将预先加工好的铝扣板按照设计要求进行安装,通常采用卡扣式安装。
安装时要注意板材的对齐和间距,确保吊顶的整体美观和平整度。
三、维护保养3.1 日常清洁铝扣板吊顶的日常清洁可以使用柔软的布料擦拭,避免使用含有酸、碱等腐蚀性物质的清洁剂。
定期清洗可以保持吊顶的亮度和美观。
3.2 防止刮擦在使用过程中要避免尖锐物品的刮擦,以免损坏铝扣板表面。
如有刮擦,可以采用专业的修补方法进行修复。
3.3 定期检查定期检查吊顶骨架和铝扣板的连接情况,如有松动或损坏要及时修复。
同时,要注意检查吊顶周边的密封情况,确保吊顶的防水性能。
四、安全注意事项4.1 施工安全在安装铝扣板吊顶时,要注意施工安全,佩戴好安全帽、手套等防护用品。
铝扣板吊顶工程技术交底一、项目概述铝扣板吊顶工程是指在建筑物内部天花板上安装铝扣板,以美化室内空间,提高整体装饰效果的工程。
本文将详细介绍铝扣板吊顶工程的技术要求、施工流程、材料选用和质量控制等方面的内容。
二、技术要求1. 材料要求:a. 铝扣板:应选用优质铝合金材料,表面经过氧化处理,具有耐腐蚀、防火、防潮等特性。
b. 扣板龙骨:应选用优质镀锌钢材料,具有良好的稳定性和承重能力。
c. 吊杆:应选用优质钢材料,具有良好的抗拉强度和稳定性。
d. 吊索:应选用优质不锈钢材料,具有良好的耐腐蚀性能。
2. 施工要求:a. 施工前应对施工现场进行清理,确保无杂物和灰尘。
b. 吊顶龙骨的安装要求平整、牢固,吊杆的长度要根据吊顶高度进行合理调整。
c. 铝扣板的安装要求整齐、平直,板与板之间的缝隙应均匀一致。
d. 吊顶的安装要符合设计要求,不得有明显的变形、开裂和松动现象。
3. 质量控制:a. 施工过程中应进行质量检查,对材料和施工工艺进行抽样检验。
b. 完工后应进行验收,确保吊顶的平整度、牢固度和美观度符合设计要求。
c. 对于质量不合格的部分,应及时进行整改,直至达到要求为止。
三、施工流程1. 准备工作:a. 确定吊顶设计方案,编制施工图纸。
b. 采购所需材料和工具,检查材料质量是否合格。
c. 清理施工现场,确保施工区域干净整洁。
2. 龙骨安装:a. 根据设计要求,在天花板上标出龙骨的位置和间距。
b. 使用螺丝将龙骨固定在天花板上,确保平整牢固。
3. 吊杆安装:a. 根据设计要求,确定吊杆的长度和数量。
b. 使用螺丝将吊杆固定在龙骨上,确保稳定可靠。
4. 铝扣板安装:a. 根据设计要求,确定铝扣板的尺寸和排列方式。
b. 使用专用工具将铝扣板依次安装在龙骨上,确保板与板之间的缝隙均匀一致。
5. 质量验收:a. 完工后,对吊顶进行全面检查,确保吊顶的平整度、牢固度和美观度符合设计要求。
b. 如发现质量问题,及时进行整改,直至达到要求为止。
铝扣板吊顶工程技术交底一、项目概况铝扣板吊顶工程是指在建筑物内部顶部进行装修的一种工程,采用铝扣板作为装饰材料,安装在悬挂系统上,以达到美观、防火、隔音、隔热等功能。
本项目位于某商业综合体内,总面积为5000平方米,主要包括大厅、办公区、会议室等区域。
二、工程要求1. 材料选择:铝扣板采用厚度为0.6mm的铝合金板材,表面喷涂氟碳漆,颜色为白色。
悬挂系统采用热镀锌钢材。
2. 安装要求:铝扣板应紧密拼接,无明显缝隙,表面平整、光滑。
悬挂系统应牢固可靠,符合相关规范要求。
3. 防火要求:铝扣板应达到B1级防火标准,符合国家相关规定。
4. 隔音要求:铝扣板应具有良好的隔音效果,室内噪音降低至50分贝以下。
5. 隔热要求:铝扣板应具有良好的隔热效果,室内温度降低至28摄氏度以下。
三、施工流程1. 准备工作:确定吊顶区域范围,清理施工区域,保证施工区域干净整洁。
2. 悬挂系统安装:根据设计要求,按照悬挂系统图纸进行安装,确保悬挂系统平整、牢固。
3. 铝扣板安装:根据设计要求,将铝扣板逐块安装在悬挂系统上,确保拼接紧密、无缝隙。
4. 补充工作:对安装完成的铝扣板进行清洁,检查是否有松动、变形等问题,并及时处理。
5. 防火处理:对铝扣板进行防火处理,确保达到B1级防火标准。
6. 隔音处理:在铝扣板与悬挂系统之间填充隔音材料,提高隔音效果。
7. 隔热处理:在铝扣板下方安装隔热层,提高隔热效果。
8. 清理工作:清理施工现场,保持整洁。
四、质量控制1. 材料验收:对铝扣板和悬挂系统材料进行验收,确保符合设计要求和相关规范。
2. 安装验收:对悬挂系统和铝扣板安装过程进行验收,确保安装质量符合要求。
3. 防火验收:对铝扣板进行防火性能测试,确保达到B1级防火标准。
4. 隔音验收:对铝扣板进行隔音性能测试,确保室内噪音降低至50分贝以下。
5. 隔热验收:对铝扣板进行隔热性能测试,确保室内温度降低至28摄氏度以下。
五、安全措施1. 施工现场应设置明显的安全警示标志,保证施工人员的安全。
铝扣板吊顶天花施工技术交底
1、铝扣板吊顶天花前需按图纸要求把天花的标高弹线,并把吊杆位置弹线,按要求把吊杆位置钻孔,吊杆间距不应超过900mm。
2、四周墙面边龙骨如采用木方龙骨,则木方龙骨需先刷好防火漆,并在靠墙面一侧的木方龙骨刷上防腐剂后才能把木方龙骨固定在墙面上。
主龙骨间距不应超过1200mm,吊杆距主龙骨端部应小于300mm,主龙骨端部离墙约100mm,主龙骨距墙身不应大300mm。
3、次龙骨间距为400mm,横撑龙骨间距为600~800mm。
不上人天花的主龙骨,次龙骨和横撑龙骨为60X27X0.6。
4、副龙骨间距选择400mm宽,如能改用50骨可改为300mm宽间隙,这样会使受力均匀。
5、主副龙骨安装完成后,需把主副龙骨调平水,待隐蔽验收通过后才能把硅酸钙板固定在龙骨上。
6、固定硅酸钙板的螺丝间距为200mm,距板边距离不小于10mm,螺丝帽需进入硅酸钙板3mm。
板与板之间需留出5 mm的倒“V”字形缝隙,留待以后用石膏粘粉补平。
鲁JJ—005工程名称李沧区李家庵小学建设项目施工单位中启胶建集团有限公司交底部位大厅、图书阅览室、风雨操场等工序名称铝方通吊顶交底提要:铝方通吊顶施工工序中使用的材料、机具、施工顺序、工艺流程、作业条件、人员素质、注意事项、技术要点、成品保护、必要的安全、技术及环保措施、图文说明等。
交底内容:一、材料准备轻钢龙骨、配件、吊杆、膨胀螺栓、铝方通(30*100)等,进场检验合格且应有出厂合格证及材料质量证明。
二、机具准备型材切割机、电动曲线锯、手电钻、电锤、自攻螺栓钻、手提电动砂纸机等。
三、作业条件吊顶的范围内,机电安装均已施工完毕,各种管线均已试压合格,且已经过隐蔽验收。
1、已确定灯位、通风口及各种照明孔口的位置。
2、顶棚罩面板安装前,应作完墙、地面的湿作业工程项目。
3、搭好顶棚施工操作平台架子。
4、龙骨架顶棚在大面积施工前,应做样板间,对顶棚的起拱、灯具、烟感探测器、导向标识、风口等处进行构造处理,检查符合设计要求后再大面积施工。
四、施工工艺1、工艺流程弹标高控制线→弹吊杆点线→吊杆龙骨选材制作→吊杆固定→主、次龙骨安装→铝方通单元板块→细部、接口处理→分项验收2、施工要点1) 弹标高控制线根据图纸及现场实际情况确定标高,并在四周墙柱面弹出标高控制线,经测量人员复核无误。
2) 弹吊杆点线根据吊顶排版图确定吊杆中心点位置,用墨线弹出,龙骨间距控制在900mm至1200mm以内,边距300mm以内,吊点弹线完毕后应及时检查。
不得遗漏检修口、通道口等处的附加吊杆位置线。
3) 吊杆龙骨吊杆与龙骨进场后,将材料报验资料上报监理单位,通过进场验收后,方可使用。
龙骨搬运时造成翘曲、变形者,应予修理。
4) 吊杆固定按照标高要求制作吊杆,并根据吊点位置安装固定吊杆,Φ8金属吊杆用膨胀螺栓与结构顶板连接,双向吊杆中距900mm至1200mm。
5) 安装主、次龙骨项目(专业)交底人接受人技术负责人注:本记录一式两份,一份交底单位存,一份接受交底单位存。
铝扣扳吊顶工程分项工程质量技术交底卡GD2301003施工单位工程名称分部工程交底部位日期年月日交底内容施工准备作业条件安装完顶棚内的各种管线及设备,确定好灯位、通风口及各种照明孔口的位置。
顶棚罩面板安装前,应作完墙、地湿作业工程项目。
搭好顶棚施工操作平台架子。
轻钢骨架顶棚在大面积施工前,应做样板间,对顶棚的起拱度、灯槽、窗帘盒、通风口等处进行构造处理,经鉴定后再大面积施工。
材质准备铝合金方板板材、龙骨、吊杆等。
施工机具冲击钻、无齿锯、钢锯、射钉枪、刨子、螺丝刀、吊线锤、角尺、锤子、水平尺、白线、墨斗等。
质量要求具体要求参照本节“石膏板吊顶”相应部分。
工艺流程基层弹线→安装吊杆→安装主龙骨→安装边龙骨→安装次龙骨→安装铝合金方板→饰面清理→分项、检验批验收施工工艺弹线:根据楼层标高水平线,按照设计标高,沿墙四周弹顶棚标高水平线,并找出房间中心点,并沿顶棚的标高水平线,以房间中心点为中心在墙上画好龙骨分档位置线。
安装主龙骨吊杆:在弹好顶棚标高水平线及龙骨位置线后,确定吊杆下端头的标高,安装预先加工好的吊杆,吊杆安装用φ8膨胀螺栓固定在顶棚上。
吊杆选用φ8圆钢,吊筋间距控制在1200mm范围内。
安装主龙骨:主龙骨一般选用C38轻钢龙骨,间距控制在1200mm范围内。
安装时采用与主龙骨配套的吊件与吊杆连接。
安装边龙骨:按天花净高要求在墙四周用水泥钉固定25×25mm烤漆龙骨,水泥钉间距不大于300mm。
安装次龙骨:根据铝扣板的规格尺寸,安装与板配套的次龙骨,次龙骨通过吊挂件吊挂在主龙骨上。
当次龙骨长度需多根延续接长时,用次龙骨连接件,在吊挂次龙骨的同时,将相对端头相连接,并先调直后固定。
安装金属板:铝扣板安装时在装配面积的中间位置垂直次龙骨方向拉一条基准线,对齐基准线向两边安装。
安装时,轻拿轻放,必须顺着翻边部位顺序将方板两边轻压,卡进龙骨后再推紧。
清理:铝扣板安装完后,需用布把板面全部擦拭干净,不得有污物及手印等。
注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制
注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制
注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制
注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制
注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制。
铝扣板吊顶技术交底图文并茂技术交底记录
山东省建设工程质量监督总站监制

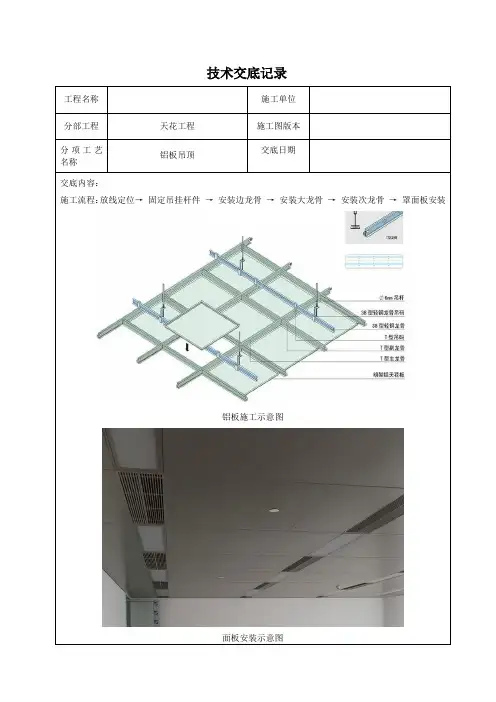

技术交底记录
山东省建设工程质量监督总站监制技术交底记录
交底内容 :
(7)清理:铝扣板安装完后,需用布把板面擦试干净, 不
得有污物及手印等。
五、质量要求
1、 铝合金装饰吊顶板工程所用材料的品种、规格颜色 以及
基层构造、固定方法等应符合设计要求。
2、 铝合金装饰吊顶板与龙骨的连接应紧密,表面应平 整,
不得有污染、折裂、缺棱掉角、锤伤、划痕等缺 陷。
3、 灯饰、通风口、检查孔等,应与吊顶协调配合,除 设计
上充分注意, 施工时也应注意其收口的质量要求。
在风口、检查孔与墙面或柱面交接部位,面板要做好封 口处理,不得露白槎。
项目(专业) 技术负责人
注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制
38轻钢龙骨
交底人
接受人
38轻钢龙骨吊码
M6螺母
三角龙骨
25*25边龙骨
三角龙骨吊件
300*300*6MM 铝
板
技术交底记录
交底内容
4、合金装饰吊顶板安装的允许偏差和检验方法:项次项目允许偏差检验方法
1表面平整3用2m 靠尺和楔形塞尺检查观
察
2表面垂直2用2m 托线板检查
3接缝平直0.5拉5m 线检查,不足5m 拉通线检查
4压条平直3拉5m 线检查,不足5m 拉通线检查
5接缝高低差 1 用直尺和楔形塞尺检查
6压条间距2用尺检查
六、成品保护措施
1、铝扣板存放在库房内,地面要平整,室内清洁、通风、干燥、底部应防枕木垫平,严禁与酸、碱、盐类物质接触。
应与热源隔开,避免受热变形。
2、安装时应注意不要将表面的面层膜损坏,或表面划痕。
操作时应带好手套轻轻将板卡入龙骨槽内,或者用自攻螺丝固定。
3、安装完成后严禁其他非专业施工人员随意拆除,在其他
专业施工时应注意不要撞击吊顶。
4、施工完成后将房间封闭,需要施工时有专人进行看管。
5、设备管道等不得与吊顶杆接触。
山东省建设工程质量监督总站监制技术交底记录
交底内容
2、安装铝扣板的方法不妥,也是易使吊顶不平,严重的还
会产生波浪形状。
如龙骨未调平就急于安装条板,再进行调平时,由于其受力不均产生波浪形状。
3、轻质条板吊顶,在龙骨上直接悬挂重物,承受不住发生局部变形。
4、吊杆不牢,引起局部下沉,由于吊杆本身固定不妥,或自行松动或脱落。
5、板自身变形,未加校正而安装产生不平,或者在运输过程中挤压变形。
6、安装扣板没插紧,下掉造成顶面不平。
防治措施:
1. 对于吊顶四周的标高线,应准确地弹在墙面上,其误差不能大于± 0.5mm,如果跨度较大,还应在中间适当位置加设标高控制点,在一个断面要拉通线控制,且拉线时不能下垂。
2. 待龙骨调直调平后方能安装条板。
3. 应同设备配合考虑,不能直接悬吊的设备,应另设吊杆直接与结构固定。
4. 如果采用膨胀螺栓固定吊杆,应做好隐检记录。
关键部位要做螺栓的拉拔实验。
5. 在安装前,先要检查板条平、直情况发现不妥者,应进行调整。
(2)接缝明显原因分析:板条接长部位的接缝明显表现在:
一是接缝
