《施工安全风险识别、评估及预控措施管理办法》国网(基建3)176-2015规章制度编码:国网(基建/3)176-2015国家电网公司输变电工程施工安全风险识别、评估及预控措施管理办法第一章总则第一条为坚持安全发展理念,贯彻落实“安全第一、预防为主、综合治理”的安全工作方针,规范国家电网公司(以下简称“公司”)输变电工程施工安全风险过程管理,根据《中华人民共和国安全生产法》、《建设工程安全生产管理条例》等国家现行安全生产法律、法规,以及《国家电网公司安全风险管理工作基本规范》、《生产作业风险管控工作规范》等公司有关规章制度、标准,制定本办法。
第二条输变电工程施工安全风险,是指在输变电工程施工作业中,对某种可预见的风险情况发生的可能性、后果严重程度和事故发生频度三个指标的综合描述。
第三条业主、监理、施工项目部是输变电工程施工安全风险管理的具体实施机构,施工作业应全面执行“输变电工程施工安全风险管理流程”(见附件 1),保证输变电工程施工安全风险始终处于可控、在控状态。
第四条本办法对输变电工程施工安全风险采用半定量 LEC安全风险评价法(“LEC 安全风险评价方法定义及计算方法”见附件 2),根据评价后风险值的大小及所对应的风险危害程度,将风险从小到大分为五级,一到五级分别对应:稍有风险、一般风险、显著风险、高度风险、极高风险。
第五条本办法按照静态识别、动态评估、分级控制的原则,对输变电工程施工安全风险进行管理。
四级和重要的三级施工安全作业风险,一般做为重大风险作业,纳入相关层级进行动态监控。
第六条本办法适用于公司系统投资建设的 110(66)kV 及以上输变电工程施工过程的安全风险管理,35kV 及以下输变电工程参照执行。
国网新源公司结合水电工程特点,参照本办法思路,单独编制水电工程施工安全风险识别、评估及控制措施管理办法。
第二章施工安全风险管理职责第七条国网基建部管理职责(一)制订输变电工程施工安全风险管理办法,根据实施情况适时组织修订。

军营110千伏输变电工程(电力隧道)(第三标段)三级及以上施工安全风险识别、评估和预控清册一、三级及以上施工安全风险识别、评估及控制管理针对三级及以上施工安全风险,项目部应采取以下管理措施:(1)施工项目部是现场施工安全风险识别、评估及控制的执行主体。
组织项目部所有员工学习《国家电网公司电网工程施工安全风险识别、评估及控制办法(试行)》文件,确保施工项目部管理人员、施工人员熟悉施工安全风险管理流程及相关工作。
(2)开展现场初勘,确定本项目各工序固有风险。
编制《施工安全风险识别、评估、预控清册》,对三级及以上作业风险逐一进行复测并填写《施工作业风险现场复测单》。
(3)将《三级及以上施工安全风险识别、评估和预控清册》和《作业风险现场复测单》报监理项目部审核并报业主项目部备案。
(4)根据作业前动态因素,计算确定作业动态风险等级,建立《三级及以上施工安全风险动态识别、评估及预控措施台帐》,并根据动态风险等级采取相应措施。
(5)三级及以上风险作业前,相关管理人员必须到岗到位。
(6)三级及以上风险作业必须填写《电网工程安全施工作业票B》。
同时,按照作业步骤填写《电网工程安全施工作业票B》中的作业风险控制卡有关项目,并由工作负责人逐项确认。
(7)将《三级及以上施工安全风险识别、评估和预控清册》报送公司审查,公司审查通过后报业主项目部和监理项目部审批。
(8)三级施工安全风险控制:施工班组负责人、安全员(监护人)和监理人员到场。
四级施工安全风险控制:施工单位要有分管领导组织现场检查,相关职能部门派专人监督,施工项目经理、专职安全员到位;监理单位要有分管领导组织现场检查,项目总监、安全监理工程师现场监督;建设单位要有分管领导组织现场检查,业主项目经理、业主项目部安全专职现场监督;省级公司要有基建安全管理人员适时开展监督检查。
项目部经过动态识别、计算得知,开挖深度大于5米的开挖作业内容的风险等级为3级。
三级及以上施工安全风险清册及计算公式见附表。
国网(基建/3)176-2015国家电网公司输变电工程施工安全风险识别、评估及预控措施管理办法第一章总则第一条为坚持安全发展理念,贯彻落实“安全第一、预防为主、综合治理”的安全工作方针,规范国家电网公司(以下简称“公司”)输变电工程施工安全风险过程管理,根据《中华人民共和国安全生产法》、《建设工程安全生产管理条例》等国家现行安全生产法律、法规,以及《国家电网公司安全风险管理工作基本规范》、《生产作业风险管控工作规范》等公司有关规章制度、标准,制定本办法。
第二条输变电工程施工安全风险,是指在输变电工程施工作业中,对某种可预见的风险情况发生的可能性、后果严重程度和事故发生频度三个指标的综合描述。
第三条业主、监理、施工项目部是输变电工程施工安全风险管理的具体实施机构,施工作业应全面执行“输变电工程施工安全风险管理流程”(见附件1),保证输变电工程施工安全风险始终处于可控、在控状态。
第四条本办法对输变电工程施工安全风险采用半定量LEC 安全风险评价法(“LEC安全风险评价方法定义及计算方法”见附件2),根据评价后风险值的大小及所对应的风险危害程度,将风险从小到大分为五级,一到五级分别对应:稍有风险、一般风险、显著风险、高度风险、极高风险。
第五条本办法按照静态识别、动态评估、分级控制的原则,对输变电工程施工安全风险进行管理。
四级和重要的三级施工安全作业风险,一般做为重大风险作业,纳入相关层级进行动态监控。
第六条本办法适用于公司系统投资建设的110(66)kV及以上输变电工程施工过程的安全风险管理,35kV及以下输变电工程参照执行。
国网新源公司结合水电工程特点,参照本办法思路,单独编制水电工程施工安全风险识别、评估及控制措施管理办法。
第二章施工安全风险管理职责第七条国网基建部管理职责(一)制订输变电工程施工安全风险管理办法,根据实施情况适时组织修订。
(二)指导省公司级单位(包括省、自治区、直辖市电力公司和公司直属建设公司,下同)基建管理部门开展输变电工程施工安全风险管理工作,检查、评价、考核省公司级单位风险管理工作。

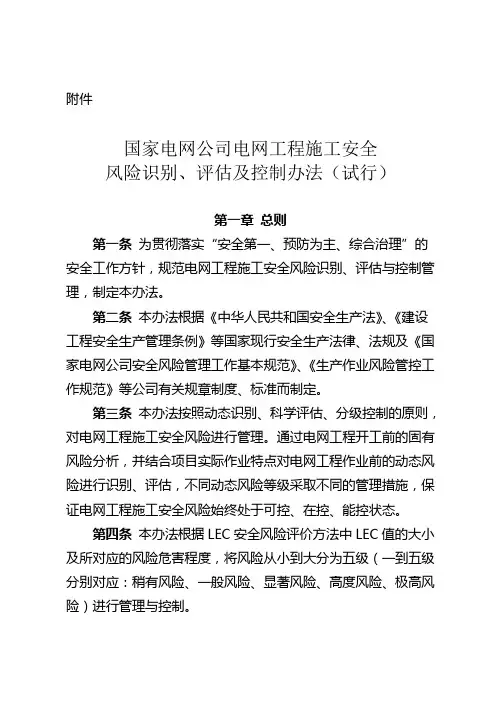

附件国家电网公司电网工程施工安全风险识别、评估及控制办法(试行)第一章总则第一条为贯彻落实“安全第一、预防为主、综合治理”的安全工作方针,规范电网工程施工安全风险识别、评估与控制管理,制定本办法。
第二条本办法根据《中华人民共和国安全生产法》、《建设工程安全生产管理条例》等国家现行安全生产法律、法规及《国家电网公司安全风险管理工作基本规范》、《生产作业风险管控工作规范》等公司有关规章制度、标准而制定。
第三条本办法按照动态识别、科学评估、分级控制的原则,对电网工程施工安全风险进行管理。
通过电网工程开工前的固有风险分析,并结合项目实际作业特点对电网工程作业前的动态风险进行识别、评估,不同动态风险等级采取不同的管理措施,保证电网工程施工安全风险始终处于可控、在控、能控状态。
第四条本办法根据LEC安全风险评价方法中LEC值的大小及所对应的风险危害程度,将风险从小到大分为五级(一到五级分别对应:稍有风险、一般风险、显著风险、高度风险、极高风险)进行管理与控制。
第五条本办法适用于国家电网公司(以下简称公司)系统投资建设的110(66)千伏及以上电网工程施工过程的安全风险管理。
第二章施工安全风险管理职责第六条公司总部管理职责(一)按照国家有关安全生产的法律、法规,制订电网工程施工安全风险识别、评估及控制管理办法,并根据实施情况适时修订。
(二)指导省级公司开展电网工程施工安全风险管理工作,检查省级公司施工安全风险识别、评估及控制管理办法贯彻执行情况,评价省级公司电网工程施工过程安全风险管理有效性。
(三)全面掌握公司系统电网工程五级施工安全风险情况,必要时开展现场督导。
第七条公司分部管理职责(一)检查区域省公司施工安全风险识别、评估及控制管理办法贯彻执行情况,评价区域省公司电网工程施工过程安全风险管理有效性。
(二)全面掌握区域省公司电网工程施工五级风险情况,必要时开展现场督导。
(三)参与并配合本办法的编写、修订工作。
规章制度编码:国网(基建/3)116-2015 国家电网公司输变电工程设计施工监理承包商资信及调试单位资格管理办法第一章总则第一条为规范国家电网公司(以下简称“公司”)输变电工程设计、施工、监理承包商(简称“承包商”)资信管理和智能变电站调试资格管理,完善承包商择优汰劣机制,提升承包商服务水平,制定本办法。
第二条本办法所称的资信管理是指资信平台管理、资信评价、资信评价结果认定等。
调试单位资格管理是指智能变电站调试单位资格认定、调试人员培训及考核等。
第三条公司输变电工程承包商资信管理和智能变电站调试资格管理实行公司总部、省(自治区、直辖市)电力公司(以下简称“省公司”)两级管理。
第四条承包商资信作为公司系统输变电工程招投标活动的重要依据,资信评价结果纳入招标评审范围,并在招投标文件和相关合同中予以约定。
第五条智能变电站调试资格根据调试单位具备的专业能力、技术装备、调试业绩、管理水平、专业人员配备和社会信誉等基本条件核定。
第六条智能变电站调试人员经培训考核,取得调试岗位资格后上岗。
第七条本办法适用于公司建设管理的35千伏及以上输变电工程(含新建变电站同期配套10千伏出线工程)设计、施工、监理承包商资信管理和智能变电站调试单位资格管理,其他工程的承包商资信管理和调试单位资格管理可参照执行。
第二章职责分工第八条国网基建部管理职责(一)负责公司输变电工程承包商资信及调试资格管理工作的归口管理,制定承包商资信和调试资格管理的各项规章制度,并组织实施;(二)负责500千伏及以上输变电工程承包商资信评价结果的核定、发布;(三)负责指导、监督省公司资信管理工作;(四)负责组织成立智能变电站调试单位资格评审专家组,对智能变电站调试单位资格进行审核、认定;(五)负责对省公司报送的智能变电站C级现场调试单位资格进行备案;(六)负责组织开展智能变电站调试人员的培训及考核,对调试人员资格进行认定。
第九条省公司建设部管理职责(一)负责辖区内承包商资信及调试资格管理工作,贯彻执行公司承包商资信和调试资格管理规定和要求;(二)负责对辖区内注册的承包商开展综合指标评价;(三)负责对参与辖区内工程建设的承包商开展工程指标评价;(四)负责汇总、审核辖区内500千伏及以上输变电工程承包商资信管理相关数据资料,并按规定向国网基建部报送;(五)负责辖区内330千伏及以下输变电工程承包商资信评价结果的核定、发布,并将资信评价结果向国网基建部报备;(六)负责配合国网基建部组织开展辖区内智能变电站调试单位资格管理工作;(七)负责辖区内智能变电站现场调试C级调试单位资格认定工作,并报送国网基建部备案;(八)负责组织开展辖区内智能变电站调试人员培训。
规章制度编码:国网(基建/3)176-2015国家电网公司输变电工程施工安全风险识别、评估及预控措施管理办法第一章总则第一条为坚持安全发展理念,贯彻落实“安全第一、预防为主、综合治理”的安全工作方针,规范国家电网公司(以下简称“公司”)输变电工程施工安全风险过程管理,根据《中华人民共和国安全生产法》、《建设工程安全生产管理条例》等国家现行安全生产法律、法规,以及《国家电网公司安全风险管理工作基本规范》、《生产作业风险管控工作规范》等公司有关规章制度、标准,制定本办法。
第二条输变电工程施工安全风险,是指在输变电工程施工作业中,对某种可预见的风险情况发生的可能性、后果严重程度和事故发生频度三个指标的综合描述。
第三条业主、监理、施工项目部是输变电工程施工安全风险管理的具体实施机构,施工作业应全面执行“输变电工程施工安全风险管理流程”(见附件 1),保证输变电工程施工安全风险始终处于可控、在控状态。
第四条本办法对输变电工程施工安全风险采用半定量 LEC安全风险评价法(“LEC 安全风险评价方法定义及计算方法”见附件 2),根据评价后风险值的大小及所对应的风险危害程度,将风险从小到大分为五级,一到五级分别对应:稍有风险、一般风险、显著风险、高度风险、极高风险。
第五条本办法按照静态识别、动态评估、分级控制的原则,对输变电工程施工安全风险进行管理。
四级和重要的三级施工安全作业风险,一般做为重大风险作业,纳入相关层级进行动态监控。
第六条本办法适用于公司系统投资建设的 110(66)kV 及以上输变电工程施工过程的安全风险管理,35kV 及以下输变电工程参照执行。
国网新源公司结合水电工程特点,参照本办法思路,单独编制水电工程施工安全风险识别、评估及控制措施管理办法。
第二章施工安全风险管理职责第七条国网基建部管理职责(一)制订输变电工程施工安全风险管理办法,根据实施情况适时组织修订。
(二)指导省公司级单位(包括省、自治区、直辖市电力公司和公司直属建设公司,下同)基建管理部门开展输变电工程施工安全风险管理工作,检查、评价、考核省公司级单位风险管理工作。
解读国网输变电工程施工安全风险识别、评估及预控措施管理办法(附样表)3.风险清册只是简单的罗列,没有进行汇总,应分别按照工序、风险等级进行汇总,风险等级、数量一目了然,并在项目部级培训会上进行交底,需要特殊注意的地方,要特别强调。
位置应与作业票里面的地理位置对应。
三级及以上风险要逐项列出,这样一来,工作量不小,好在不用写预控措施了。
5.新增了“风险编号”,取消了“固有风险评定值D1”,同时也取消了风险评估方法。
6.最新版本的管理办法,删除了“LEC安全风险评价方法定义及计算方法”、“固有风险评定值D1”,那么风险复测之后,如何确定风险等级,就失去明确的依据。
比如专家到现场,按照施工作业票,问现场负责人复测后风险等级如何确定的,估计100人有99人答不上来,这块又给专家留了个小尾巴了。
2.勘查时做好记录,掌握第一手资料,留存数码照片,具备条件的,应进行航拍。
3.风险初勘工作,应该由具有一定施工经验、安全职业素养的人员参与,能够敏感的发现安全隐患,科学的判断风险等级。
4.复测后安全风险有三种可能:降低、不变、提高。
降低的情况应该不多,比如初勘时周围有临近电力线,但是实际施工时该电力线迁移了,或者初勘时初步定为带电跨越,实际施工时停电跨越,风险等级降低了。
大多数都是保持不变,提高的情况也是存在的,比如原来基础是夏天或秋季施工,被迫推迟到冬季施工,原来是白天施工改成了夜间施工,施工风险都会相应提高,但是否达到提高等级的地步,就得根据实际情况而定了。
5.项目经理应该高度重视风险识别、评估及预控工作,按照管理流程认真开展或督促开展各项工作,真正做到心中有数。
参建项目部(业主、监理、施工)各级管理人员应熟悉安全风险管理流程,知道干什么,什么时候干,以便安全风险得到真正有效的控制。
恰恰,2019版风险管理办法还把管理流程图给删除了。
军营110千伏输变电工程(电力隧道)(第三标段)三级及以上施工安全风险识别、评估和预控清册一、三级及以上施工安全风险识别、评估及控制管理针对三级及以上施工安全风险,项目部应采取以下管理措施:(1)施工项目部是现场施工安全风险识别、评估及控制的执行主体。
组织项目部所有员工学习《国家电网公司电网工程施工安全风险识别、评估及控制办法(试行)》文件,确保施工项目部管理人员、施工人员熟悉施工安全风险管理流程及相关工作。
(2)开展现场初勘,确定本项目各工序固有风险。
编制《施工安全风险识别、评估、预控清册》,对三级及以上作业风险逐一进行复测并填写《施工作业风险现场复测单》。
(3)将《三级及以上施工安全风险识别、评估和预控清册》和《作业风险现场复测单》报监理项目部审核并报业主项目部备案。
(4)根据作业前动态因素,计算确定作业动态风险等级,建立《三级及以上施工安全风险动态识别、评估及预控措施台帐》,并根据动态风险等级采取相应措施。
(5)三级及以上风险作业前,相关管理人员必须到岗到位。
(6)三级及以上风险作业必须填写《电网工程安全施工作业票B》。
同时,按照作业步骤填写《电网工程安全施工作业票B》中的作业风险控制卡有关项目,并由工作负责人逐项确认。
(7)将《三级及以上施工安全风险识别、评估和预控清册》报送公司审查,公司审查通过后报业主项目部和监理项目部审批。
(8)三级施工安全风险控制:施工班组负责人、安全员(监护人)和监理人员到场。
四级施工安全风险控制:施工单位要有分管领导组织现场检查,相关职能部门派专人监督,施工项目经理、专职安全员到位;监理单位要有分管领导组织现场检查,项目总监、安全监理工程师现场监督;建设单位要有分管领导组织现场检查,业主项目经理、业主项目部安全专职现场监督;省级公司要有基建安全管理人员适时开展监督检查。
项目部经过动态识别、计算得知,开挖深度大于5米的开挖作业内容的风险等级为3级。
三级及以上施工安全风险清册及计算公式见附表。
输变电工程施工安全风险识别评估及预控措施管理办法解读随着社会经济的不断发展,输变电工程作为国家基础设施建设的重要组成部分,其安全问题也日益凸显。
为了确保输变电工程施工过程中的安全性,必须采取科学有效的风险识别评估及预控措施管理办法。
本文将围绕这一主题,进行解读。
一、输变电工程施工安全风险识别输变电工程施工安全风险识别是通过对施工过程中可能出现的不安全因素进行系统分析和判断,明确风险等级的过程。
其主要目的在于提前预知施工过程中可能出现的风险情况,从而采取预控措施,降低风险对施工安全的影响。
具体措施如下:1.梳理施工风险的范围首先,需要明确风险识别的范围,对输变电工程施工过程进行梳理,明确各个施工环节。
通过梳理不同施工环节中可能存在的安全问题,明确风险的来源和性质,有助于提前进行识别。
2.搜集安全风险情况的信息在明确风险识别的范围后,需要搜集相关安全风险信息,包括工程设计、施工图纸等工程文件,地形地貌和天气等因素,以及历史施工经验等。
通过搜集这些信息,可以更全面地了解工程施工中存在的风险因素。
3.组建风险识别小组为了更有效地识别风险,建议组建专业机构或专职团队,对输变电工程施工过程进行风险评估。
风险识别小组应该包括专业技术人员、安全管理人员等,以便充分评估风险的来源、性质、危害程度及未来概率。
4.进行逐步评估评估程序可分为初步评估、详细评估和定量风险分析,以逐步确定风险等级。
评估过程中,应特别注意对可能发生的事故类型、风险危害因素的预测和识别,建立施工安全风险档案。
二、输变电工程施工安全风险预控输变电工程施工过程中存在的风险因素给施工过程带来很大的不利影响,为了避免风险从严控制,必须采取科学的预控措施,最大程度地保证施工人员的生命安全和财产安全。
具体预控措施如下:1.从工程设计和施工前期开始规划安全预控工作应该从工程设计阶段和施工前期开始规划,根据风险评估的结果,规划安全预控措施,同时要对施工场地、设备、材料等进行特别管理。
军营110千伏输变电工程(电力隧道)(第三标段)三级及以上施工安全风险识别、评估和预控清册一、三级及以上施工安全风险识别、评估及控制管理针对三级及以上施工安全风险,项目部应采取以下管理措施:(1)施工项目部是现场施工安全风险识别、评估及控制的执行主体。
组织项目部所有员工学习《国家电网公司电网工程施工安全风险识别、评估及控制办法(试行)》文件,确保施工项目部管理人员、施工人员熟悉施工安全风险管理流程及相关工作。
(2)开展现场初勘,确定本项目各工序固有风险。
编制《施工安全风险识别、评估、预控清册》,对三级及以上作业风险逐一进行复测并填写《施工作业风险现场复测单》。
(3)将《三级及以上施工安全风险识别、评估和预控清册》和《作业风险现场复测单》报监理项目部审核并报业主项目部备案。
(4)根据作业前动态因素,计算确定作业动态风险等级,建立《三级及以上施工安全风险动态识别、评估及预控措施台帐》,并根据动态风险等级采取相应措施。
(5)三级及以上风险作业前,相关管理人员必须到岗到位。
(6)三级及以上风险作业必须填写《电网工程安全施工作业票B》。
同时,按照作业步骤填写《电网工程安全施工作业票B》中的作业风险控制卡有关项目,并由工作负责人逐项确认。
(7)将《三级及以上施工安全风险识别、评估和预控清册》报送公司审查,公司审查通过后报业主项目部和监理项目部审批。
(8)三级施工安全风险控制:施工班组负责人、安全员(监护人)和监理人员到场。
页脚内容1四级施工安全风险控制:施工单位要有分管领导组织现场检查,相关职能部门派专人监督,施工项目经理、专职安全员到位;监理单位要有分管领导组织现场检查,项目总监、安全监理工程师现场监督;建设单位要有分管领导组织现场检查,业主项目经理、业主项目部安全专职现场监督;省级公司要有基建安全管理人员适时开展监督检查。
项目部经过动态识别、计算得知,开挖深度大于5米的开挖作业内容的风险等级为3级。
三级及以上施工安全风险清册及计算公式见附表。
附件国家电网公司电网工程施工安全风险识别、评估及控制办法(试行)第一章总则第一条为贯彻落实“安全第一、预防为主、综合治理”的安全工作方针,规范电网工程施工安全风险识别、评估与控制管理,制定本办法。
第二条本办法根据《中华人民共和国安全生产法》、《建设工程安全生产管理条例》等国家现行安全生产法律、法规及《国家电网公司安全风险管理工作基本规范》、《生产作业风险管控工作规范》等公司有关规章制度、标准而制定。
第三条本办法按照动态识别、科学评估、分级控制的原则,对电网工程施工安全风险进行管理。
通过电网工程开工前的固有风险分析,并结合项目实际作业特点对电网工程作业前的动态风险进行识别、评估,不同动态风险等级采取不同的管理措施,保证电网工程施工安全风险始终处于可控、在控、能控状态。
第四条本办法根据LEC安全风险评价方法中LEC值的大小及所对应的风险危害程度,将风险从小到大分为五级(一到五级分别对应:稍有风险、一般风险、显著风险、高度风险、极高风险)进行管理与控制。
第五条本办法适用于国家电网公司(以下简称公司)系统投资建设的110(66)千伏及以上电网工程施工过程的安全风险管理。
第二章施工安全风险管理职责第六条公司总部管理职责(一)按照国家有关安全生产的法律、法规,制订电网工程施工安全风险识别、评估及控制管理办法,并根据实施情况适时修订。
(二)指导省级公司开展电网工程施工安全风险管理工作,检查省级公司施工安全风险识别、评估及控制管理办法贯彻执行情况,评价省级公司电网工程施工过程安全风险管理有效性。
(三)全面掌握公司系统电网工程五级施工安全风险情况,必要时开展现场督导。
第七条公司分部管理职责(一)检查区域省公司施工安全风险识别、评估及控制管理办法贯彻执行情况,评价区域省公司电网工程施工过程安全风险管理有效性。
(二)全面掌握区域省公司电网工程施工五级风险情况,必要时开展现场督导。
(三)参与并配合本办法的编写、修订工作。
电网公司输变电设备风险评估通用方法随着电力行业的不断进展和电网公司规模的不断扩大,输变电设备的安全性和牢靠性也越来越受到关注。
为了确保电网公司输变电设备的安全和稳定运行,需要建立一套科学、合理、完整的风险评估方法。
一、基本概念1. 风险:指在特定条件下,可能发生损失或造成财产损失、人身损害或环境破坏等不良后果的可能性。
2. 风险评估:指对电网公司输变电设备存在的安全隐患和可能引发的风险进行识别、定量化、评估和掌控的过程。
3. 输变电设备:指电力系统中对电能进行变电、输电和配电的设施,包括变电站、输电线路、配电线路等。
二、风险评估的对象和内容1. 评估对象:输变电设备及其周边环境。
2. 评估内容:识别设备存在的安全隐患和可能引发的风险,对风险进行定量化评估和掌控建议,为电网公司优化设备运行方式、维护方案等决策供给依据。
三、风险评估的方法1. 系统分析法通过对输变电系统各个环节的分析,确定可能带来风险的因素和其成因,进而识别从系统角度考虑的风险源。
2. 概率分析法运用概率论、统计学方法对输变电设备可能显现的故障、停电事件等风险进行分析,以定量化的形式给出系统失效的概率和风险等级。
3. 定性分析法对输变电设备进行实在的、细致的分析,包括设备的工作环境、设备使用时间和情形、设备与人员交往的方式等,通过分析产生的结果来评估风险,给出相应的建议。
4. 统计分析法采集输变电设备的历史数据、现场巡检数据等,并运用现代统计学方法对风险进行计算,包括故障发生频率、寿命分布、潜在的故障模式等,以定量化的方式给出风险等级。
四、评估指标1. 损失概率指输变电设备由于自然祸害、事故等原因造成故障的概率。
2. 损失后果指输变电设备失效造成的经济和社会损失。
3. 防备掌控费用指为防止输变电设备故障和削减故障损失所需的费用。
4. 风险等级依据评估指标的大小,将风险划分为低、中、高三个等级,以引导电网公司的相关决策。
五、风险评估引导方案在定量化分析输变电设备风险的基础上,应提出以下引导方案:1. 针对高等级的风险,建议电网公司实行加强设备维护、提升设备防护等措施。
国网(基建/3)176—2015国家电网公司输变电工程施工安全风险识别、评估及预控措施管理办法第一章总则第一条为坚持安全发展理念,贯彻落实“安全第一、预防为主、综合治理"的安全工作方针,规范国家电网公司(以下简称“公司”)输变电工程施工安全风险过程管理,根据《中华人民共和国安全生产法》、《建设工程安全生产管理条例》等国家现行安全生产法律、法规,以及《国家电网公司安全风险管理工作基本规范》、《生产作业风险管控工作规范》等公司有关规章制度、标准,制定本办法。
第二条输变电工程施工安全风险,是指在输变电工程施工作业中,对某种可预见的风险情况发生的可能性、后果严重程度和事故发生频度三个指标的综合描述。
第三条业主、监理、施工项目部是输变电工程施工安全风险管理的具体实施机构,施工作业应全面执行“输变电工程施工安全风险管理流程”(见附件1),保证输变电工程施工安全风险始终处于可控、在控状态。
第四条本办法对输变电工程施工安全风险采用半定量LEC 安全风险评价法(“LEC安全风险评价方法定义及计算方法”见附件2),根据评价后风险值的大小及所对应的风险危害程度,将风险从小到大分为五级,一到五级分别对应:稍有风险、一般风险、显著风险、高度风险、极高风险。
第五条本办法按照静态识别、动态评估、分级控制的原则,对输变电工程施工安全风险进行管理.四级和重要的三级施工安全作业风险,一般做为重大风险作业,纳入相关层级进行动态监控。
第六条本办法适用于公司系统投资建设的110(66)kV及以上输变电工程施工过程的安全风险管理,35kV及以下输变电工程参照执行。
国网新源公司结合水电工程特点,参照本办法思路,单独编制水电工程施工安全风险识别、评估及控制措施管理办法.第二章施工安全风险管理职责第七条国网基建部管理职责(一)制订输变电工程施工安全风险管理办法,根据实施情况适时组织修订.(二)指导省公司级单位(包括省、自治区、直辖市电力公司和公司直属建设公司,下同)基建管理部门开展输变电工程施工安全风险管理工作,检查、评价、考核省公司级单位风险管理工作.(三)全面掌握公司系统输变电工程动态评估曾达到五级及重要的四级作业风险,必要时开展现场督导。
附件国家电网公司电网工程施工安全风险识别、评估及控制办法(试行)第一章总则第一条为贯彻落实“安全第一、预防为主、综合治理”的安全工作方针,规范电网工程施工安全风险识别、评估与控制管理,制定本办法。
第二条本办法根据《中华人民共和国安全生产法》、《建设工程安全生产管理条例》等国家现行安全生产法律、法规及《国家电网公司安全风险管理工作基本规范》、《生产作业风险管控工作规范》等公司有关规章制度、标准而制定。
第三条本办法按照动态识别、科学评估、分级控制的原则,对电网工程施工安全风险进行管理。
通过电网工程开工前的固有风险分析,并结合项目实际作业特点对电网工程作业前的动态风险进行识别、评估,不同动态风险等级采取不同的管理措施,保证电网工程施工安全风险始终处于可控、在控、能控状态。
第四条本办法根据LEC安全风险评价方法中LEC值的大小及所对应的风险危害程度,将风险从小到大分为五级(一到五级分别对应:稍有风险、一般风险、显著风险、高度风险、极高风险)进行管理与控制。
第五条本办法适用于国家电网公司(以下简称公司)系统投资建设的110(66)千伏及以上电网工程施工过程的安全风险管理。
第二章施工安全风险管理职责第六条公司总部管理职责(一)按照国家有关安全生产的法律、法规,制订电网工程施工安全风险识别、评估及控制管理办法,并根据实施情况适时修订。
(二)指导省级公司开展电网工程施工安全风险管理工作,检查省级公司施工安全风险识别、评估及控制管理办法贯彻执行情况,评价省级公司电网工程施工过程安全风险管理有效性。
(三)全面掌握公司系统电网工程五级施工安全风险情况,必要时开展现场督导。
第七条公司分部管理职责(一)检查区域省公司施工安全风险识别、评估及控制管理办法贯彻执行情况,评价区域省公司电网工程施工过程安全风险管理有效性。
(二)全面掌握区域省公司电网工程施工五级风险情况,必要时开展现场督导。
(三)参与并配合本办法的编写、修订工作。
国家电网公司输变电工程施工危险点辨识及预控措施(试行)国家电网公司基建部二○○五年六月说明一、概述危险点辩识及预控是应用科学的方法和手段,对输变电工程建设中存在的人的不安全行为、物的不安全状态、以及环境危险因素进行全面识别和评价,确定危险点,并提出相应的危险控制措施或手段,超前防范,实现安全生产可控、在控。
输变电工程建设过程中起重、爆破、高处、带电或临近带电体等危险性作业频繁,危险点较多,必须强化管理、落实措施,才能有效防范事故的发生。
公司在输变电工程建设过程中普遍开展了危险点辩识及预控工作,对强化施工过程安全控制,消除隐患,提高安全作业环境水平,减少和防范事故的发生,保障人身安全起到了很好的促进作用。
公司基建部在总结经验的基础上,组织编制了本措施,以进一步指导和规范输变电工程施工危险点辩识及预控工作,各工程项目应结合各自实际制定有针对性和可操作性的预控措施。
二、实施要点1、树立任何风险都可以防范的意识。
通过科学的手段和有效的安全管理活动,危险点是可以辩识和预知的;通过有效地控制危险点,事故是可以避免的。
2、危险点分析预控工作的根本目的是实现对事故的超前防范,基础是对施工作业全过程中的危险点进行辩识、分析、评1价,关键是控制措施的制定和落实。
3、危险点的辩识和分析,主要依据是《电力建设安全工作规程》等各项规章制度,紧密联系本单位反违章(行为性违章、装置性违章、管理性违章)的实际,并结合系统内外各类事故教训进行,活动的开展应充分发动一线作业人员的工作积极性。
4、在危险点的辩识和分析的基础上,确定危险点,制定出切实可行的危险点控制措施。
危险点控制措施的基本要求是:首先预防施工过程中产生的危险因素(装置失灵和操作失误等);排除施工场所的危险因素;处置危险因素并控制在国家规定的限值内。
危险点控制措施包括:直接安全技术措施,以提高设备、设施的本质安全性能,消灭危险因素;间接安全技术措施,采用一种或多种安全防护装置或设施,最大限度地预防和控制危险因素的发生;指示性安全技术措施,采用检测报警装置、警示标志等措施,警告、提醒作业人员注意,并采用安全教育培训和个人防护用品等来预防等。
军营110千伏输变电工程(电力隧道)(第三标段)三级及以上施工安全风险识别、评估和预控清册一、三级及以上施工安全风险识别、评估及控制管理针对三级及以上施工安全风险,项目部应采取以下管理措施:(1)施工项目部是现场施工安全风险识别、评估及控制的执行主体.组织项目部所有员工学习《国家电网公司电网工程施工安全风险识别、评估及控制办法(试行)》文件,确保施工项目部管理人员、施工人员熟悉施工安全风险管理流程及相关工作。
(2)开展现场初勘,确定本项目各工序固有风险。
编制《施工安全风险识别、评估、预控清册》,对三级及以上作业风险逐一进行复测并填写《施工作业风险现场复测单》。
(3)将《三级及以上施工安全风险识别、评估和预控清册》和《作业风险现场复测单》报监理项目部审核并报业主项目部备案。
(4)根据作业前动态因素,计算确定作业动态风险等级,建立《三级及以上施工安全风险动态识别、评估及预控措施台帐》,并根据动态风险等级采取相应措施。
(5)三级及以上风险作业前,相关管理人员必须到岗到位。
(6)三级及以上风险作业必须填写《电网工程安全施工作业票B》。
同时,按照作业步骤填写《电网工程安全施工作业票B》中的作业风险控制卡有关项目,并由工作负责人逐项确认。
(7)将《三级及以上施工安全风险识别、评估和预控清册》报送公司审查,公司审查通过后报业主项目部和监理项目部审批.(8)三级施工安全风险控制:施工班组负责人、安全员(监护人)和监理人员到场.四级施工安全风险控制:施工单位要有分管领导组织现场检查,相关职能部门派专人监督,施工项目经理、专职安全员到位;监理单位要有分管领导组织现场检查,项目总监、安全监理工程师现场监督;建设单位要有分管领导组织现场检查,业主项目经理、业主项目部安全专职现场监督;省级公司要有基建安全管理人员适时开展监督检查.项目部经过动态识别、计算得知,开挖深度大于5米的开挖作业内容的风险等级为3级.三级及以上施工安全风险清册及计算公式见附表。
国网(基建/3)176-2015国家电网公司输变电工程施工安全风险识别、评估及预控措施管理办法第一章总则第一条为坚持安全发展理念,贯彻落实“安全第一、预防为主、综合治理”的安全工作方针,规范国家电网公司(以下简称“公司”)输变电工程施工安全风险过程管理,根据《中华人民共和国安全生产法》、《建设工程安全生产管理条例》等国家现行安全生产法律、法规,以及《国家电网公司安全风险管理工作基本规范》、《生产作业风险管控工作规范》等公司有关规章制度、标准,制定本办法。
第二条输变电工程施工安全风险,是指在输变电工程施工作业中,对某种可预见的风险情况发生的可能性、后果严重程度和事故发生频度三个指标的综合描述。
第三条业主、监理、施工项目部是输变电工程施工安全风险管理的具体实施机构,施工作业应全面执行“输变电工程施工安全风险管理流程”(见附件1),保证输变电工程施工安全风险始终处于可控、在控状态。
第四条本办法对输变电工程施工安全风险采用半定量LEC 安全风险评价法(“LEC安全风险评价方法定义及计算方法”见—3 —附件2),根据评价后风险值的大小及所对应的风险危害程度,将风险从小到大分为五级,一到五级分别对应:稍有风险、一般风险、显著风险、高度风险、极高风险。
第五条本办法按照静态识别、动态评估、分级控制的原则,对输变电工程施工安全风险进行管理。
四级和重要的三级施工安全作业风险,一般做为重大风险作业,纳入相关层级进行动态监控。
第六条本办法适用于公司系统投资建设的110(66)kV及以上输变电工程施工过程的安全风险管理,35kV及以下输变电工程参照执行。
国网新源公司结合水电工程特点,参照本办法思路,单独编制水电工程施工安全风险识别、评估及控制措施管理办法。
第二章施工安全风险管理职责第七条国网基建部管理职责(一)制订输变电工程施工安全风险管理办法,根据实施情况适时组织修订。
(二)指导省公司级单位(包括省、自治区、直辖市电力公司和公司直属建设公司,下同)基建管理部门开展输变电工程施工安全风险管理工作,检查、评价、考核省公司级单位风险管理—4 —工作。
(三)全面掌握公司系统输变电工程动态评估曾达到五级及重要的四级作业风险,必要时开展现场督导。
第八条省公司级单位基建管理部门管理职责(一)贯彻落实本办法,按要求开展施工安全风险管理工作。
(二)检查、评价、考核建设管理单位(负责具体工程项目建设管理的省公司级单位、地市供电企业、县供电企业,下同)和所属施工、监理单位风险管理工作。
(三)全面掌握投资建设管理的动态评估曾达到五级及重要的四级作业风险,执行“输变电工程三级及以上施工安全风险管理人员到岗到位要求”(见附件3,下同)。
(四)通过基建管理信息系统,按时上报预判及正在监控的重大风险作业管理动态信息。
第九条建设管理单位管理职责(一)建设管理的输变电工程,负责指导、检查、评价、考核施工、监理单位风险管理工作,按要求开展施工安全风险管理工作。
(二)全面掌握建设管理的四级和重要的三级作业风险,执行“输变电工程三级及以上施工安全风险管理人员到岗到位要求”。
—5 —(三)通过基建管理信息系统,按时上报预判和正在监控的重大风险作业管理动态信息。
第十条业主项目部管理职责(一)落实风险管理要求,组织监理、施工项目部严格按照“输变电工程施工安全风险识别、评估及控制措施记录统一表式”(见附件4,下同)开展风险过程管理工作。
在“安全管理总体策划”中明确安全风险管理要求。
(二)工程开工前,组织项目设计单位对施工、监理项目进行作业风险交底,以及风险作业初勘工作。
(三)审批通过计算列入三级及以上风险作业的动态结果。
(四)监督检查风险识别、动态评估和预控措施编制及落实工作,四级及重要的三级风险作业执行“输变电工程三级及以上施工安全风险管理人员到岗到位要求”。
(五)通过基建管理信息系统,按时上报预判和正在监控的重大风险作业动态信息。
第十一条设计单位管理责任(一)负责将项目环境(海拔、地质、边坡等)、工程主要特点(高支模、深基坑、线路工程重要跨越、临近电情况等)纳入设计文件,向监理、施工项目部交底施工安全作业风险。
(二)配合施工过程安全风险管理工作,优化设计方案及施工组织设计,提出降低施工安全风险等级的措施建议。
—6 —(三)执行“输变电工程三级及以上施工安全风险管理人员到岗到位要求”。
第十二条监理单位责任(一)负责组织本单位员工开展施工安全风险管理技能培训,确保监理人员熟悉施工安全风险管理流程。
(二)为工程项目配备认真履责、合格的安全监理工程师,按要求开展施工安全风险管理工作。
(三)检查、评价、考核监理项目部施工安全风险管理工作,及时掌握监理项目部安全风险管理情况,对发现的问题提出整改要求,监督整改闭环。
(四)全面掌握承揽项目的四级和重要的三级作业风险,执行“输变电工程三级及以上施工安全风险管理人员到岗到位要求”。
第十三条监理项目部责任(一)工程开工前,参与项目安全风险交底及风险的初勘。
(二)日常检查核实施工作业必备条件是否满足要求,监督检查风险作业预控措施编制和落实。
(三)三级及以上风险作业执行“输变电工程三级及以上施工安全风险管理人员到岗到位要求”。
(四)监督检查输变电工程安全施工作业票(见附件4)开具和执行,发现问题及时提出整改意见,监督整改闭环。
—7 —(五)通过基建管理信息系统,审核风险清册、动态评估结果和预控措施(见附件4),按时上报风险等级评估复核意见,监督施工项目部按时填报风险作业动态信息。
第十四条施工单位责任(一)履行施工安全风险管理主体责任,指导、检查、评价、考核所承揽项目各施工项目部施工安全风险管理工作。
(二)建立健全输变电工程施工安全风险识别、评估及控制体系,组织本单位员工开展风险管理技能培训,确保施工人员熟悉施工安全风险管理流程。
(三)建立所承揽项目三级及以上施工安全固有风险总台帐,制定检查计划,对所承揽工程,建设过程中开展不少于一次的风险动态评估和现场落实情况检查。
(四)全面掌握承揽项目所有四级作业风险和重要的三级作业风险,执行输变电工程三级及以上施工安全风险管理人员到岗到位要求。
第十五条施工项目部责任(一)组织所有参建人员学习掌握本办法,熟悉施工安全风险管理流程及相关工作,按要求开展施工安全风险管理工作。
(二)开展现场初勘,建立本工程项目风险初勘台账(见附件5),检查落实施工作业必备条件(见附件6)是否满足要求。
—8 —(三)通过基建管理信息系统,建立输变电工程施工安全风险识别、评估及控制措施记录及台账(见附件4)。
及时上报已开展的作业风险及控制情况信息。
(四)组织分层办理“安全施工作业A票和B票”,执行“输变电工程三级及以上施工安全风险管理人员到岗到位要求”。
(五)每月组织分析总结风险控制工作,开展作业风险管理常态化检查,确保作业现场风险控制措施落实。
第三章施工安全风险等级识别与评估第十六条固有施工安全风险作业识别与评估(一)施工项目部根据项目交底及风险初勘结果,根据“输变电工程固有风险汇总清册”(见附件8),按照“输变电工程施工安全风险识别、评估及控制措施记录统一表式”筛选、识别、评估与本工程相关的固有风险作业,报监理项目部审核。
(二)施工项目部筛选本工程三级及以上固有风险工序,建立“三级及以上施工安全固有风险识别、评估和预控措施清册”,报监理项目部审查、业主项目部批准,并报施工单位备案。
第十七条施工安全风险作业动态评估(一)在符合施工作业必备条件的前提下,施工项目部在每项作业开始前,根据人、机、环境、管理四个维度影响因素,—9 —按照“LEC安全风险评价方法定义及计算方法”,通过基建管理信息系统组织开展作业风险动态评估,计算确定该项作业的动态风险等级。
(二)施工项目部依据作业风险动态评估计算结果,针对风险影响因素,补充风险预控措施,在“固有风险清册”基础上,更新建立“施工安全风险动态识别、评估及预控措施动态管理台帐”(见附件4),报监理项目审核。
(三)施工项目部根据工程进度,针对已建立的“三级及以上施工安全固有风险识别、评估和预控措施清册”,对即将开始的固有三级及以上作业风险提前开展复测。
重点关注地形、地貌、土质、交通、周边环境、临边、临近带电或跨越等情况,初步确定现场施工布置形式、可采用的施工方法和动态因子修正意见,明确现场主要安全风险及补充控制措施。
复测结束,应填写《作业风险现场复测单》,报监理项目审核。
(四)现场实际作业时,当施工人员发现四个维度中因子与动态评估时选定内容发生明显变化时,现场应立即停止作业,将变化情况报施工项目部。
施工项目部根据四个维度影响因素的实际情况,重新计算动态风险值及作业存在的安全风险等级,报监理项目部重新审核。
第四章施工安全风险控制—10 —第十八条所有作业前均需对施工作业必备条件进行符合性判定。
第十九条安全施工作业票管理(一)所有作业前,在施工安全风险等级识别与动态评估基础上,都要先行办理安全施工作业票,并在作业全过程留存作业班组。
(二)一张安全施工作业票可包涵多个工序、多个部位的多个等级风险作业。
作业内容、作业部位、控制措施、主要作业人员(安全监护人、工作负责人及特种作业人员)不变时,可使用同一张作业票,按其中最高的等级确定作业票种类。
(三)安全施工作业票初期可通过本地计算机自建台账维护管理,逐步过渡到通过基建管理信息系统开具。
第二十条二级及以下施工安全风险控制管理(一)二级及以下施工安全风险等级工序作业由施工项目部组织开展风险控制。
(二)二级及以下固有风险工序作业前,施工项目部要复核各工序动态因素风险值,仍属二级风险的,要办理“输变电工程安全施工作业票A”,明确风险预控措施,并由施工队长签发。
(三)作业前安全监护人现场逐项检查落实,有序组织施—11 —工作业。
第二十一条三级及以上施工安全风险控制管理(一)三级及以上施工安全风险等级工序作业由施工、监理、业主项目部共同组织开展风险控制。
(二)三级及以上固有风险工序作业前,施工项目部要组织实地复测,填写“施工作业风险现场复测单”,评估计算动态风险等级,分析不利因素。
(三)针对不利因素,优先采取改善施工组织内容和方式的针对性措施,降低三级及以上施工工序风险等级。
采取措施后仍为三级及以上风险的,要办理“输变电工程安全施工作业票B”,制定“输变电工程施工作业风险控制卡”,补充风险控制措施,并由施工项目经理签发。
(四)“输变电工程安全施工作业票B”及其风险控制卡优先采取通过基建管理信息系统报监理项目部审查、业主项目部确认。
第二十二条固有作业风险等级升高管理(一)二级及以下固有风险经动态评估升级为三级及以上风险的,要采取措施消除动态评估中不利的影响因素,尽可能使作业风险回归至原有等级。
采取改善措施后,动态风险仍升级为三级以上时,要按照三级及以施工安全风险控制管理要求组织实施,办理“输变电工程安全施工作业票B”,补充编制风—12 —险控制卡,改由施工项目部经理签发。
