八号井八号井地面永久瓦斯抽放专项安全风险辨识评估报告公司八号井2019年4月3日八号井地面永久瓦斯抽放系统专项安全风险辨识评估报告一、安全风险辨识评估方法按照风险辨识与评估(关键任务识别)进行风险等级判定。
在对重点作业区域的作业任务进行风险识别的基础上,对风险可能产生的危害大小、发生的可能性、管控措施的可行性评价分值,计算后得出系统风险值。
风险值评定风险等级,评分表如下:风险等级划分表二、评估小组构成三、瓦斯抽放系统安装工程概况目前矿井地面永久瓦斯抽放系统已建设完成,为确保井下瓦斯抽放管路安装,保证后期瓦斯抽放系统正常运行,确保瓦斯抽放效率,需在B51204工作面回采前在斜风井、二采区回风上山巷道内敷设φ450mm抽放管,在B51204轨道顺槽敷设φ355mm抽放管,工作面回采期间需在B51204轨道顺槽设置6个高位抽放钻场。
(一)二采区回风上山需安装管路500米,斜风井需安装管路275米,需安装φ450mm管路775米,需安装提升运输绞车4台,其中JD-11.4型3台,JDHB-30型1台,共分为两段进行施工,首先安装B51204轨道顺槽回风联络巷口至斜风井下部平台段管路,再安装斜风井巷道内管路。
(二)B51204轨道顺槽需安装φ355mm管路940米。
(三)B51204工作面回采期间,需设置6组高位抽放钻场。
四、瓦斯抽放安全风险专项辨识评估结果通过辨识评估,瓦斯抽放管路安装、瓦斯抽放系统运行、瓦斯抽放钻场(钻孔)施工共辨识安全风险50项,其中重大风险0项,较大风险6项,一般风险33项,低风险11项。
辨识结果具体如下:(一)瓦斯抽放管路安装安全风险1.装车、捆绑封车不牢固,管路掉落损坏或砸伤作业人员。
2.施工地点顶板存在安全隐患,顶板、巷帮煤矸掉落伤人。
3.使用铲车调运瓦斯抽放管时司机误操作,起吊时管路坠落,砸伤作业人员。
4.人员站位不合理、吊葫芦不完好,连接固定不牢固、起吊钢丝绳不完好,管路坠落或误伤作业人员。
隧道工程施工安全风险评估中国中铁隧道工程施工安全风险评估一、工程概况一、工程地质条件王家寨隧道位于织金县牛场镇北东方向约4.0km,有乡村道路通到距隧道300m 处,交通不方便。
区内地势起伏大,最低海拔:1207。
4m,最高海拔:1516.5m,相对高差为309。
1m,隧道通过段高程:1320。
36,1482。
66m,相对高差162.3m。
隧道入口位于孤立山体斜坡上,前半段坡度平缓,地表为耕地和果园,出口位于山体斜坡上,坡度较陡,覆盖层较薄,植被发育多为灌木.属于高原型溶蚀型低中山地貌。
王家寨隧道为分离式双洞单线公路隧道,单洞长度1776m(左线895,右线881)。
?级围岩共940m(左线470,右线470),采用S-?a初衬型式,全断面开挖;?级围岩共400m,其中左洞进口端160m\出口端40m,右洞进口端160m\出口端40m,分为SX-?a、SX—?b、S—?c三种衬砌型式,根据?级围岩的特性及复合式衬砌结构要求,采用正台阶开挖法;?级围岩:共396m,其中左洞进口端175m\出口端30m, 右洞进口端171m\出口端20m,分为SX—Va、SX—Vb、SX—Vc三种衬砌型式,洞口段衬砌采用S-Ma型式。
王家寨隧道左线起讫里程ZK42+945 ,ZK43+840,最大埋深146m;右线起讫里程为YK42+949,YK43+830,最大埋深146m.隧道位于S型曲线上,左右幅隧道平面线形进口段分别位于半径1800m、1910m的圆曲线上,出口分别位于半径为1410m、1415m的圆曲线上。
左右幅隧道均为下坡,左幅隧道纵坡为-2。
9%和-2。
398%,右幅隧道纵坡分别为—2。
9%和-2.426%.开挖时洞室稳定性差,极易坍塌,甚至塌至地表.……………第1页……………中铁三局集团霍永高速公路西段六总队中国中铁隧道工程施工安全风险评估二、围岩级别王家寨隧道围岩级别构成表? ? ?明洞隧道名称长度比例比例长度比例长度进口出口 (m) (%)(m) (%) (m)(%)王家寨隧道左线470 52.5 200 22。

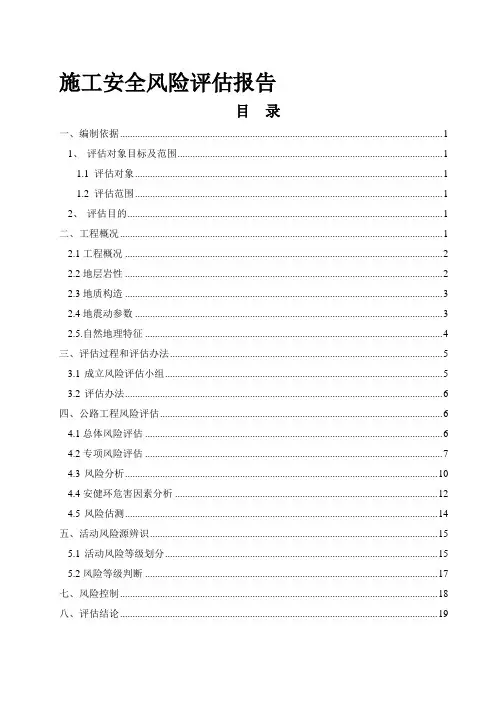

施工安全风险评估报告目录一、编制依据 (1)1、评估对象目标及范围 (1)1.1 评估对象 (1)1.2 评估范围 (1)2、评估目的 (1)二、工程概况 (1)2.1工程概况 (2)2.2地层岩性 (2)2.3地质构造 (3)2.4地震动参数 (3)2.5.自然地理特征 (4)三、评估过程和评估办法 (5)3.1成立风险评估小组 (5)3.2评估办法 (6)四、公路工程风险评估 (6)4.1总体风险评估 (6)4.2专项风险评估 (7)4.3风险分析 (10)4.4安健环危害因素分析 (12)4.5风险估测 (14)五、活动风险源辨识 (15)5.1活动风险等级划分 (15)5.2风险等级判断 (17)七、风险控制 (18)八、评估结论 (19)一、编制依据(1)《公路桥梁和隧道工程施工安全风险评估指南》(中国交通部【2011.5】)。
(2)《进场公路工程施工图设计文件(全四册)》(3)《进场公路工程施工总说明文件》(4)梅蓄电站业主及监理要求(5)现已提供的设计文件(6)梅蓄电站进场公路工程I标段实施性施工组织设计1、评估对象目标及范围1.1 评估对象评估的对象是XXX公路KXXX~KXXX工程X标段。
1.2 评估范围评估范围为梅蓄电站进场公路KXXX~KXXX所属工程施工阶段的风险评估,包括对安全、工期、环境以及第三方风险进行评估。
风险评估与管理必须本着安全第一的原则,环境、质量、投资、工期等都应服从于安全。
尤其要重视可能导致突发性、灾害性的风险事件。
2、评估目的对XXX公路的可行性、充分性、有效性进行评价,通过对该桥梁施工风险的识别、估计和评价,确定风险等级。
合理使用多种管理方法和技术手段对项目风险实行有效控制,将各类风险降到可接受水平,达到保安全、保护环境、保证建设工期、控制投资、提高效益、实现建设项目的总目标。
二、工程概况2.1工程概况XXXXXX公路工程,全长XX公里进行公路新建。

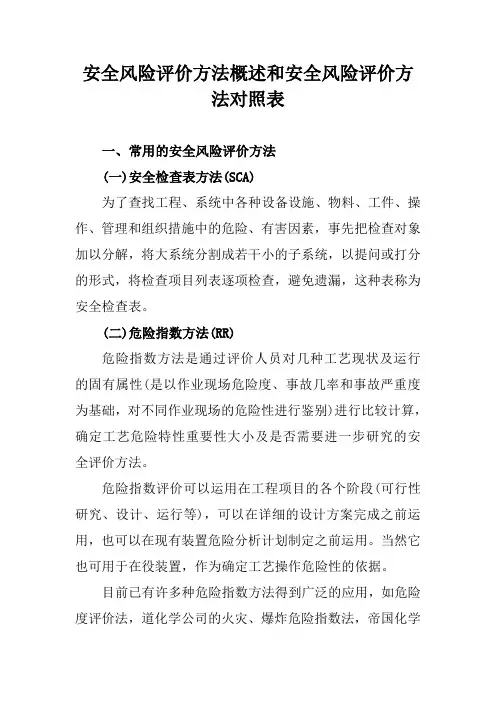

安全风险评价方法概述和安全风险评价方法对照表一、常用的安全风险评价方法(一)安全检查表方法(SCA)为了查找工程、系统中各种设备设施、物料、工件、操作、管理和组织措施中的危险、有害因素,事先把检查对象加以分解,将大系统分割成若干小的子系统,以提问或打分的形式,将检查项目列表逐项检查,避免遗漏,这种表称为安全检查表。
(二)危险指数方法(RR)危险指数方法是通过评价人员对几种工艺现状及运行的固有属性(是以作业现场危险度、事故几率和事故严重度为基础,对不同作业现场的危险性进行鉴别)进行比较计算,确定工艺危险特性重要性大小及是否需要进一步研究的安全评价方法。
危险指数评价可以运用在工程项目的各个阶段(可行性研究、设计、运行等),可以在详细的设计方案完成之前运用,也可以在现有装置危险分析计划制定之前运用。
当然它也可用于在役装置,作为确定工艺操作危险性的依据。
目前已有许多种危险指数方法得到广泛的应用,如危险度评价法,道化学公司的火灾、爆炸危险指数法,帝国化学工业公司(ICI)公司的蒙德法,化工厂危险等级指数法等等。
(三)预先危险分析方法(PHA)预先危险分析方法是一项实现系统安全危害分析的初步或初始工作,在设计、施工和生产前,首先对系统中存在的危险性类别、出现条件、导致事故的后果进行分析,目的是识别系统中的潜在危险,确定危险等级,防止危险发展成事故。
预先危险分析方法的步骤如下:(1)通过经验判断、技术诊断或其他方法确定危险源,对所需分析系统的生产目的、物料、装置及设备、工艺过程、操作条件以及周围环境等,进行充分详细的了解。
(2)根据以往的经验及同类行业生产中的事故情况,对系统的影响、损坏程度,类比判断所要分析的系统中可能出现的情况,查找能够造成系统故障、物质损失和人员伤害的危险性,分析事故的可能类型。
(3)对确定的危险源分类,制成预先危险性分析表。
(4)转化条件,即研究危险因素转变为危险状态的触发条件和危险状态转变为事故的必要条件,并进一步寻求对策措施,检验对策措施的有效性。
施工现场危险源及环境风险辨识、评价清单和控制措施工程名称:编制单位:审核人:编制人:日期:一、评价目的识别公司、项目在活动、产品或服务中影响职业健康安全的危险源,评价危险源的风险程度,确定重大危险源,并对危险源实施有效的控制。
二、适用范围评价适用于该公司、项目在活动、产品或服务中危险源的识别、风险的评价与风险控制的策划与更新。
三、危险源识别准备收集国家、地方、行业关于职业健康安全方面的法律、法规、文件等资料的现行版本,掌握相关的规定。
四、评价方法:1 、直接经验法,对照有关标准、法规、安全检查表(可以采用《安全性评价表》、《建筑施工安全检查标准(J GJ59-2011)》)或依靠分析人员的观察分析能力,借助于经验和判断能力直观地评价对象危险性和危害性的方法。
经验法是辨识中常用的方法,其优点是简便、易行,其缺点是受辨识人员知识、经验和占有资料的限制,可能出现遗漏。
为弥补个人判断的不足,常采取专家会议的方式来相互启发、交换意见、集思广益,使危险、危害因素的辨识更加细致、具体。
2 、定性评价:这种方法是依据以往的数据分析和经验对危险源进行的直观判断。
对同一危险源,不同的评价人员可能得出不同的评价结果,思想难以统一。
但对防治常见危害和多发事故来说,这种方法比较有效。
施工现场重点防治的“五大伤害”(高处坠落、触电、物体打击、机械伤害、坍塌),就是在对以往安全事故进行统计分析的基础上提出的。
定性评价不是简单“拍脑袋” ,而是一种“基于事实的决策方法” 。
3、定量评价:这种方法是对危险源的构成要进行综合计算,进而确定其风险等级。
常用的一种简单易行定量评价方法是“LEC法” ,即作业条件危险性评价法。
这种方法考虑构成危险源的三种因素——发生事故的可能性(L)、人体暴露在危险环境中的频繁程度(E)和一旦发生事故会产生的后果(C),取三者之积来确定风险值(D),用公式来表示,则为 D=LEC式中 D ——作业条件的危险性。
某建筑公司安全危险辨识与风险评价表项目名称:日期:版本号:1.项目概述描述项目的性质、规模和预期的工期。
2.安全危险辨识对项目进行详细的安全危险辨识,包括但不限于以下方面:- 高处作业风险:包括屋顶工作、梯子使用等涉及到高处作业的工作任务。
- 机械设备操作风险:包括操作吊车、挖掘机、钢梁等机械设备所涉及的操作风险。
- 电气设备风险:包括使用各种电动工具和设备时可能产生的电触电、电弧等风险。
- 危险物质风险:包括化学品、气体、粉尘等危险物质的使用和存储可能带来的风险。
- 施工过程风险:包括建筑材料运输、吊装、拆除等施工过程中可能引发的风险。
- 感染风险:在一些特定工作环境中可能存在的传染病或其他感染风险。
3.风险评价对每种安全危险进行风险评价,包括但不限于以下方面:- 风险等级划分:根据风险的可能性和严重程度对每种危险进行等级划分,如高、中、低。
- 风险成因分析:分析导致每种危险发生的原因,如操作不当、设备故障、缺乏防护措施等。
- 风险后果评估:评估每种危险发生后可能造成的后果,如人员伤亡、财产损失、进度延误等。
- 风险控制措施:针对每种危险制定相应的风险控制措施,包括预防措施和应急处理措施。
4.风险控制计划针对每种危险制定风险控制计划,包括但不限于以下方面:- 预防措施:列举并详细描述预防危险发生的措施,包括加强培训、强制使用安全装备等。
- 应急处理措施:列举并详细描述危险发生后应采取的应急处理措施,包括报警、撤离、急救等。
- 责任分工:明确每个相关人员的责任和职责分工,确保风险控制措施的实施和落实。
5.风险监控与改进指定专人或团队负责监控风险控制计划的实施情况,并定期对风险控制措施的有效性进行评估和改进。
以上是某建筑公司安全危险辨识与风险评价表的内容,通过对项目的安全危险进行辨识和评价,并制定相应的风险控制措施,可以减少事故的发生,保障施工过程的安全和顺利进行。
继续写相关内容,1500字:6. 培训和教育计划针对风险控制措施的有效实施,建立培训和教育计划是非常重要的。
工程施工危险辨识表模板项目名称:__________________工程地点:__________________施工单位:__________________编制日期:__________________一、工程概况1. 工程性质:__________________2. 工程规模:__________________3. 工程地形地貌:__________________4. 工程施工时段:__________________5. 主要施工内容:__________________二、危险辨识1. 高处作业危险危险描述:在楼房、桥梁等高处作业时,存在坠落、滑倒等风险。
可能导致的伤害:骨折、休克、死亡。
处置措施:统一配发安全带,设置警示标识,加强现场监督。
2. 机械设备危险危险描述:在使用吊车、挖掘机等机械设备时,存在碰撞、夹伤等风险。
可能导致的伤害:肢体严重伤害、设备损坏。
处置措施:设立专门操作人员,加强设备维护,定期检查设备安全性。
3. 施工现场交通危险危险描述:施工现场交通繁忙,存在车辆相撞、行人走失等风险。
可能导致的伤害:肢体伤害、交通事故。
处置措施:设立交通警示牌,明确施工区域,加强交通管理人员巡逻。
4. 电气设备危险危险描述:在电气设备维护、安装等作业时,存在触电、短路等风险。
可能导致的伤害:电击伤害、设备故障。
处置措施:配备专业电工,加强现场用电安全管理。
5. 施工材料储存危险危险描述:存在施工材料堆放不稳、滑落等风险。
可能导致的伤害:压伤、刺伤。
处置措施:规范存储方式,进行定期检查,设立材料存放区域。
6. 环境污染危险危险描述:在施工过程中,可能产生噪音、粉尘等环境污染。
可能导致的伤害:职工听力受损、呼吸道疾病。
处置措施:加强施工环境监测,配备相关防护设备,采取降噪、除尘措施。
7. 施工材料安全危险危险描述:部分施工材料具有腐蚀性、易燃性等危险特性。
可能导致的伤害:皮肤灼伤、火灾。
水电站危险源辨识及风险评价表(可以直接使用,可编辑实用优秀文档,欢迎下载)水电站危险源辨识及风险评价表2013年11月14日阿合布隆一级水电站工程2021年监理工作总结一、工程基本情况(一)工程建设依据阿合布隆一级水电站是根据新疆水利科研所《木扎提河流域轮廓规划报告》(1998年)、阿克苏地区水利局规划设计管理中心《阿克苏地区“十一五”水能发展规划》为依据而开发建设的。
工程由新疆电力设计院设计,于2021年1月完成可研报告,于2021年9月立项,由新疆泰盛源能源开发投资建设。
(二).工程所在地理位置阿合布隆一级水电站工程地处拜城县境内,位于木扎提河出口下游河道的南岸阶地上,电站厂房西距阿合布隆渠首3.5km,东距拜城县城约85km处,距拜城县察尔其镇35km,与拜城县国营羊埸隔河相望。
(三).主要建筑物及规模1. 工程主要建筑物本工程由引水枢纽、引水渠、压力前池、压力管道、厂房、尾水渠、泄水徒坡、分水渠、退水渠、升压站、防洪堤及生活区等部分组成.2.工程规模引水渠全长3486.1m。
压力前池长×宽=111.7×33m,蓄水量为5800m3。
压力钢管共三根:每根全长125.7m.其中一根管内径为2m,壁厚12mm;另两根钢管内径为2.5m,壁厚14mm。
三根钢管总重355T。
尾水渠长1745m,分水渠长1000m。
闸门共23扇,总重115T。
设计水头40.6m,设计流量45m3,设计装机三台混流式立式机组共2×6000+3400kw共15400kw。
主厂房地面±0以上尺寸:长×宽×高=46.1m×14m×14.5m(±0以下高15.6m。
将发电机层高程1747.25定为±0)付厂房紧靠主厂房上游侧,其±0以上尺寸为长×宽×高=46.1m×9m×5.4m(±0以下高5.2m)。
水利水电工程施工危险源辨识与风险评价导则1 总则1.1 为科学辨识与评价水利水电工程施工危险源及其风险等级,有效防范施工生产安全事故,根据《中华人民共和国安全生产法》《国务院安委会办公室关于印发标本兼治遏制重特大事故工作指南的通知》(安委办[2016]3号)和《国务院安委会办公室关于实施遏制重特大事故工作指南构建双重预防机制的意见》(安委办[2016]11号)等,制定本导则。
1.2 本导则适用于水利水电工程施工危险源的辨识与风险评价。
1.3 水利水电工程施工危险源(以下简称危险源)是指在水利水电工程施工过程中有潜在能量和物质释放危险的、可造成人员伤亡、健康损害、财产损失、环境破坏,在一定的触发因素作用下可转化为事故的部位、区域、场所、空间、岗位、设备及其位置。
水利水电工程施工重大危险源(以下简称重大危险源)是指在水利水电工程施工过程中有潜在能量和物质释放危险的、可能导致人员死亡、健康严重损害、财产严重损失、环境严重破坏,在一定的触发因素作用下可转化为事故的部位、区域、场所、空间、岗位、设备及其位置。
重大危险源包含《安全生产法》定义的危险物品重大危险源。
工程区域内危险物品的生产、储存、使用及运输,其危险源辨识与风险评价参照国家和行业有关法律法规和技术标准。
1.4 危险源辨识与风险评价应严格执行国家和水利行业有关法律法规、技术标准和本导则。
1.5 水利工程建设项目法人和勘测、设计、施工、监理等参建单位(以下一并简称为各单位)是危险源辨识、风险评价和管控的主体。
各单位应结合本工程实际,根据工程施工现场情况和管理特点,全面开展危险源辨识与风险评价,严格落实相关管理责任和管控措施,有效防范和减少安全生产事故。
水行政主管部门和流域管理机构依据有关法律法规、技术标准和本导则对危险源辨识与风险评价工作进行指导、监督与检查。
1.6 危险源的辨识与风险等级评价按阶段划分为工程开工前和施工期两个阶段。
1.7 开工前,项目法人应组织其他参建单位研究制定危险源辨识与风险管理制度,明确监理、施工、设计等单位的职责、辨识范围、流程、方法等;施工单位应按要求组织开展本标段危险源辨识及风险等级评价工作,并将成果及时报送项目法人和监理单位;项目法人应开展本工程危险源辨识和风险等级评价,编制危险源辨识与风险评价报告,主要内容及要求详见附件1。
安全评价方法的分类方法很多,常用的有按评价结果的量化程度分类法、按评价的推理过程分类法、按针对的系统性质分类法、按安全评价要达到的目的分类法等。
(一)按评价结果的量化程度分类法按照安全评价结果的量化程度,安全评价方法可分为定性安全评价方法和定量安全评价方法。
1.定性安全评价方法定性安全评价方法主要是根据经验和直观判断能力对生产系统的工艺、设备、设施、环境、人员和管理等方面的状况进行定性的分析,评价结果是一些定性的指标,如是否达到了某项安全指标、事故类别和导致事故发生的因素等。
属于定性安全评价方法的有安全检查表、专家现场询问观察法、因素图分析法、事故引发和发展分析、作业条件危险性评价法(格雷厄姆一金尼法或LEC法)、故障类型和影响分析、危险可操作性研究等。
2.定量安全评价方法定量安全评价方法是在大量分析实验结果和事故统计资料基础上获得的指标或规律数学模型),对生产系统的工艺、设备、设施、环境、人员和管理等方面的状况进行定量的计算,评价结果是一些定量的指标,如事故发生的概率、事故的伤害或破坏)范围、定量的危险性、事故致因因素的事故关联度或重要度等。
按照安全评价给出的定量结果的类别不同,定量安全评价方法还可以分为概率风险评价法、伤害或破坏)范围评价法和危险指数评价法。
(1)概率风险评价法。
概率风险评价法是根据事故的基本致因因素的事故发生概率,应用数理统计中的概率分析方法,求取事故基本致因因素的关联度(或重要度)或整个评价系统的事故发生概率的安全评价方法。
故障类型及影响分析、事故树分析、逻辑树分析、概率理论分析、马尔可夫模型分析、模糊矩阵法、统计图表分析法等都可以由基本致因因素的事故发生概率计算整个评价系统的事故发生概率。
(2)伤害或破坏)范围评价法。
伤害或破坏)范围评价法是根据事故的数学模型,应用数学方法,求取事故对人员的伤害范围或对物体的破坏范围的安全评价方法。
液体泄漏模型、气体泄漏模型、气体绝热扩散模型、池火火焰与辐射强度评价模型、火球爆炸伤害模型、爆炸冲击波超压伤害模型、蒸气云爆炸超压破坏模型、毒物泄漏扩散模型和锅炉爆炸伤害TNT当量法都属于伤害或破坏)范围评价法。
