配电工程施工方案
- 格式:doc
- 大小:371.50 KB
- 文档页数:41
配电及外线工程施工方案一、工程概况本项目为XX地区配电及外线工程,主要包括新建10kV配电线路、配电变压器安装、低压线路铺设等工程。
工程范围涉及XX街道、XX社区等多个区域。
工程目标是提供稳定、安全的电力供应,满足居民及商业用电需求。
二、施工方案1. 施工前期准备(1)办理施工许可:根据工程规模和施工内容,向有关部门申请办理施工许可,确保合法合规施工。
(2)现场勘查:对施工区域进行现场勘查,了解地形地貌、交通状况、电缆走向等因素,为施工方案制定提供依据。
(3)施工图纸及技术方案:根据勘查结果,编制详细的施工图纸和技术方案,明确施工内容、施工顺序、施工方法等。
2. 施工过程(1)配电线路施工① 杆塔架设:按照设计图纸,架设钢管杆、混凝土杆等杆塔,确保杆塔稳定可靠。
② 电缆敷设:采用直埋、架空等方式敷设电缆,电缆线路应符合相关规范要求。
③ 电缆连接:进行电缆连接,确保连接可靠、接触良好。
(2)配电变压器安装① 变压器选型:根据负载需求和供电电压,选择合适的配电变压器。
② 变压器安装:按照规范要求,进行变压器的安装,确保安装稳固、接地可靠。
(3)低压线路铺设① 低压电缆敷设:采用直埋、架空等方式敷设低压电缆,电缆线路应符合相关规范要求。
② 配电箱安装:设置配电箱,进行低压电缆的接线,确保接线正确、安全可靠。
3. 施工质量控制(1)材料验收:对进场的材料进行验收,确保材料质量符合国家标准和设计要求。
(2)过程控制:加强施工过程的质量控制,对关键工序进行验收,确保施工质量。
(3)验收合格:工程完成后,组织验收,确保工程质量达到设计要求和标准。
4. 施工安全措施(1)施工现场安全管理:设立施工现场安全管理制度,明确安全责任人,确保施工现场安全。
(2)个人防护:施工人员应穿戴符合国家标准的个人防护用品,进行安全培训。
(3)设备安全:施工设备应定期检查、维护,确保设备安全运行。
5. 环境保护措施(1)施工现场环境保护:加强施工现场的环境保护,严格执行国家有关环保法规。
配电工程优化施工方案一、综述配电工程是建筑物电气设计的重要组成部分,也是建筑物正常运行的基础。
优化配电工程施工方案,可以提高工程质量,保障电气设备的正常运行,降低安全隐患和维护成本。
本文将就配电工程优化施工方案的内容、方法、流程等方面进行详细的阐述。
二、优化配电工程施工方案的内容1. 配电线路优化配电线路是配电工程的核心部分,对其进行优化可以提高电气设备的运行效率、减少线路损耗,降低维护成本。
在进行配电线路优化时,应该考虑以下几个方面:(1)线路敷设方案应根据建筑物的结构和功能要求,合理规划和布置配电线路。
在布线时要避免线路过长、过密,尽量减少线路走向的转弯,提高线路的通畅度。
布线时要考虑到线路的产权,尽量避开对其他设备的影响。
(2)线材选择应根据电气负载的大小、线路的敷设环境等因素,选择合适的线径和线材。
对于大负载、长距离的线路,应使用截面积大的导线,以减小线路损耗和提高线路的稳定性。
(3)接线方式在进行配电线路的接线时,应采用适当的接线方式,以减小接头的阻抗,降低连接的电阻和电压损失。
同时要避免接头的松动和腐蚀,提高接线的可靠性。
2. 配电设备优化配电设备是配电工程的重要组成部分,对其进行优化可以提高电气系统的稳定性、耐用性和安全性。
在进行配电设备优化时,应考虑以下几个方面:(1)设备选型应选择具有良好品质和性能的配电设备,如开关柜、断路器、接触器、继电器等。
同时要考虑设备的额定电流、额定电压和环境适应性,选择符合实际需求的设备型号。
(2)设备布局在布置配电设备时,应考虑到设备的使用需求和安装环境,合理规划设备的位置和排布,便于设备的安装、使用和维护。
(3)设备连接在进行配电设备的连接时,应遵守设备生产厂家的安装要求和操作规程,严格按照工程图纸进行设备的连接和接线。
3. 配电保护系统优化配电保护系统是配电工程的重要保障部分,对其进行优化可以提高电气系统的安全性、可靠性和稳定性。
在进行配电保护系统优化时,应考虑以下几个方面:(1)保护装置选型应选择具有良好性能和适用范围的保护装置,如过流保护装置、短路保护装置、接地故障保护装置等。

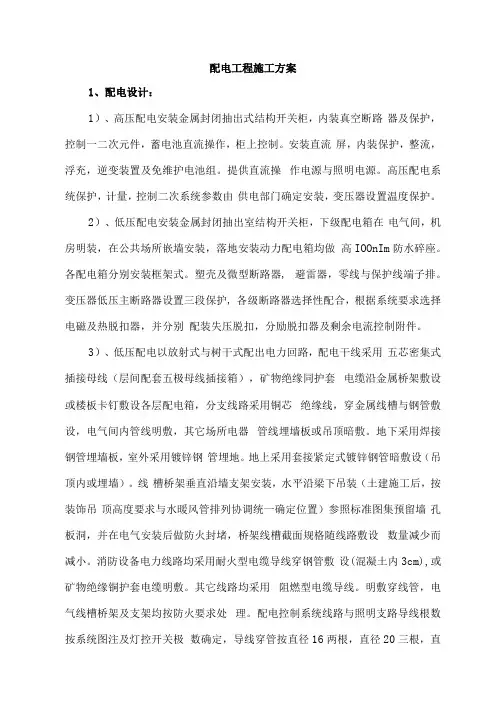

配电工程施工方案1、配电设计:1)、高压配电安装金属封闭抽出式结构开关柜,内装真空断路器及保护,控制一二次元件,蓄电池直流操作,柜上控制。
安装直流屏,内装保护,整流,浮充,逆变装置及免维护电池组。
提供直流操作电源与照明电源。
高压配电系统保护,计量,控制二次系统参数由供电部门确定安装,变压器设置温度保护。
2)、低压配电安装金属封闭抽出室结构开关柜,下级配电箱在电气间,机房明装,在公共场所嵌墙安装,落地安装动力配电箱均做高IOOnIm防水碎座。
各配电箱分别安装框架式。
塑壳及微型断路器, 避雷器,零线与保护线端子排。
变压器低压主断路器设置三段保护, 各级断路器选择性配合,根据系统要求选择电磁及热脱扣器,并分别配装失压脱扣,分励脱扣器及剩余电流控制附件。
3)、低压配电以放射式与树干式配出电力回路,配电干线采用五芯密集式插接母线(层间配套五极母线插接箱),矿物绝缘同护套电缆沿金属桥架敷设或楼板卡钉敷设各层配电箱,分支线路采用铜芯绝缘线,穿金属线槽与钢管敷设,电气间内管线明敷,其它场所电器管线埋墙板或吊顶暗敷。
地下采用焊接钢管埋墙板,室外采用镀锌钢管埋地。
地上采用套接紧定式镀锌钢管暗敷设(吊顶内或埋墙)。
线槽桥架垂直沿墙支架安装,水平沿梁下吊装(土建施工后,按装饰吊顶高度要求与水暖风管排列协调统一确定位置)参照标准图集预留墙孔板洞,并在电气安装后做防火封堵,桥架线槽截面规格随线路敷设数量减少而减小。
消防设备电力线路均采用耐火型电缆导线穿钢管敷设(混凝土内3cm),或矿物绝缘铜护套电缆明敷。
其它线路均采用阻燃型电缆导线。
明敷穿线管,电气线槽桥架及支架均按防火要求处理。
配电控制系统线路与照明支路导线根数按系统图注及灯控开关极数确定,导线穿管按直径16两根,直径20三根,直径25四-五根选择。
插座,壁灯,风机盘管等回路PE接地线并不剪断压接。
4)、5#~21#楼层卫生所等电源由层间密集式母线插接箱引出,在电度表箱做电能计量,楼梯间照明接公共电源,不做低压计量。
10kv配电工程施工方案一、工程概况我公司拟对某地区10kV配电线路进行改造升级,以适应当地经济发展和电力需求的增长。
本项目配电线路总长约300公里,为了确保电力供应的可靠性和安全性,我们将对配电线路进行全面的改造和施工。
本施工方案旨在确保施工过程安全、高效和顺利完成,为当地电力供应做出积极贡献。
二、施工内容1. 双回路10kV配电线路改造:对配电线路进行全面检修,升级设备,更换老化的线杆和绝缘子,并对线路进行全面清理和维护。
2. 配电变电站改造:对现有的变电站进行改造升级,更新设备,提高变电站的容量和运行效率。
3. 线路通道改造:对配电线路的通道进行整治,确保线路通道畅通,以提高供电可靠性。
三、施工方案1. 施工前期准备在正式施工前,我公司将对工程进行详细的勘测和设计,确保施工方案的科学性和合理性。
同时,我们将做好与当地相关部门和业主的协调工作,确保在施工期间不影响周边居民的正常生活。
2. 施工人员和设备准备我公司将组织精干的施工队伍和具备相关资质的施工人员,确保施工人员的素质和技术水平。
同时,我们将配备必要的施工设备和工具,确保施工过程的高效完成。
3. 安全管理安全是施工工作的首要任务,我公司将严格遵守相关安全规定,制定详细的安全生产方案,并严格执行。
对施工现场进行全面的安全检查和培训,确保施工过程中安全生产。
4. 施工工艺根据工程实际情况,我公司将采用科学合理的施工工艺,确保施工过程的高效和顺利进行。
同时,我们将做好现场管理和协调工作,确保施工的质量和进度。
5. 质量管理在施工过程中,我公司将严格按照相关技术标准和质量要求,确保施工工程的质量和可靠性。
并且,我们将加强对施工过程中的质量检查和监控,及时发现并处理问题,确保施工质量。
6. 环境保护我公司将积极配合当地相关部门,做好施工现场的环境保护工作,确保施工过程不对当地生态环境造成影响。
同时,我们将加强对施工废弃物的处理和清理工作,确保环境的整洁和美观。
配电工程施工组方案一、施工组织设计1.1 组建施工队伍本次配电工程施工需要组建专业的施工队伍,队伍中应包括有配电工程施工经验丰富的电工、电气设计师、安全监督员等工程技术人员,以确保工程施工的顺利进行和质量的保障。
1.2 施工人员培训在施工前,对参与施工的工程技术人员进行培训,包括施工工艺的操作规程、安全注意事项、现场管理要求等,确保施工人员对工程施工流程和安全规范有清晰的认识。
1.3 施工组织结构设立施工组织架构,明确各级负责人和施工人员的职责和权限,确保各个环节的协调配合和责任落实。
1.4 安全保障措施制定并实施安全管理制度,对施工现场进行安全检查、排查,采取有效的安全防护措施,确保施工过程中无安全事故发生。
二、施工准备工作2.1 施工前调研在施工前,针对施工现场进行调研,了解现场环境和地形地貌等情况,为后续施工提供必要的信息支持。
2.2 施工材料准备对所需施工材料进行清单和数量的核对,并进行充分的采购准备,以确保施工过程中材料的及时供应。
2.3 设备检测和维护对施工所需的设备进行检测和维护,确保设备的正常运行和安全使用。
2.4 施工图纸审核对工程施工图纸进行详细审核,确保施工的准确性和可行性。
2.5 施工方案制定制定详细的施工方案,包括施工工序、施工方法、现场管理、安全防护等内容,以明确施工过程中的各项工作任务和要求。
三、施工流程3.1 现场布置根据施工图纸和施工方案,对施工现场进行布置和划分,确保施工场地的整体有序性和安全性。
3.2 预处理工作对施工现场进行预处理工作,包括挖掘、砌筑、埋设管线、接地装置等,为后续的电气设备安装和电缆敷设做好准备。
3.3 电缆敷设根据施工图纸和设计要求,对电缆进行敷设,确保电缆的位置、规格符合要求,并进行必要的接地接线工作。
3.4 电气设备安装将配电柜、断路器、开关、插座等电气设备进行安装,符合设计图纸的要求,并进行必要的验收和调试。
3.5 系统调试对配电系统进行系统调试,进行电气设备的联动测试、负荷试验等,确保系统的正常运行和安全可靠。
10KV配电工程施工方案一、项目背景二、设计原则1.安全性:着重考虑施工中和运行中的安全要求,使用符合标准的设备和材料,确保工程的安全可靠。
2.可靠性:采用可靠的设备,提高供电系统的可靠性和稳定性,减少断电和故障的风险。
3.经济性:在满足质量要求的前提下,合理控制投资,降低工程造价和运行成本。
三、施工方案1.选址:根据用户需求、用电负荷和供电网络的布局选择合适的供电点。
2.变电站设计:根据用电负荷和用户的特点确定变电站的规模和容量。
需考虑变压器的型号选择、容量计算和运行方式等。
3.设备选型:根据变电站设计参数和用户需求,选用符合标准要求的设备,如断路器、隔离开关、变压器、配电柜等。
4.电缆敷设:根据设计参数确定电缆的规格和路径,保证电缆敷设的安全性和可靠性。
5.配电柜设计:根据用户需求和电缆的布线,设计符合标准要求的配电柜,并进行合理布局和防护措施。
6.接地系统建设:建设可靠的接地系统,确保设备的安全运行,防止因接地不良引起的电气事故。
7.自动化控制系统:根据用户需求,设计可实现远程监视和控制的自动化配电系统,提高供电系统的智能化和管理水平。
四、施工流程1.前期准备:组织调查研究,编制项目规划和施工方案。
2.施工准备:组织人员、采购材料和设备,搭建临时工地,并制定施工安全与质量管理计划。
3.基础设施施工:包括供电点选址、变电站建设、电缆敷设等。
4.配电柜建设:设计、制造和安装配电柜,并进行防护和接线工作。
5.接地系统建设:进行地网敷设和接地装置的安装与测试。
6.自动化控制系统建设:设计、安装自动化设备和监控系统,并进行调试和联网。
7.调试与验收:对工程进行综合调试,确保各项设备和系统的正常运行和安全可靠。
8.运行和维护:建立完善的运行和维护体系,保证供电系统的平稳运行。
五、项目收益1.提高供电可靠性:通过新建10KV配电工程,可以改善供电可靠性,减少停电和故障频率。
2.降低用电成本:通过合理设计和布局,可以减少线损和能耗,降低用户的用电成本。

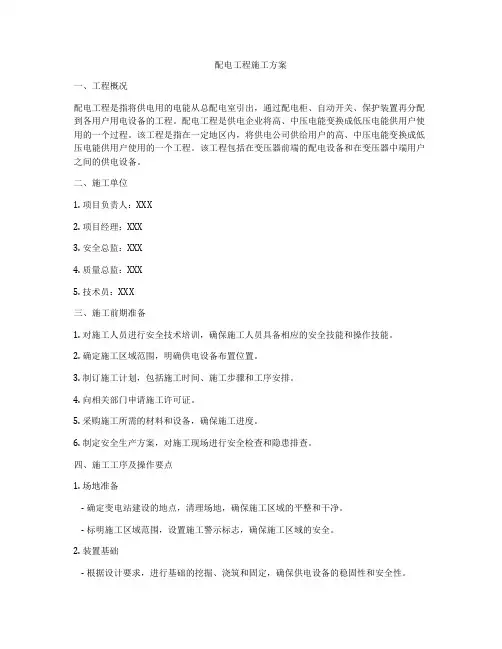

配电工程施工方案一、工程概况配电工程是指将供电用的电能从总配电室引出,通过配电柜、自动开关、保护装置再分配到各用户用电设备的工程。
配电工程是供电企业将高、中压电能变换成低压电能供用户使用的一个过程。
该工程是指在一定地区内,将供电公司供给用户的高、中压电能变换成低压电能供用户使用的一个工程。
该工程包括在变压器前端的配电设备和在变压器中端用户之间的供电设备。
二、施工单位1. 项目负责人:XXX2. 项目经理:XXX3. 安全总监:XXX4. 质量总监:XXX5. 技术员:XXX三、施工前期准备1. 对施工人员进行安全技术培训,确保施工人员具备相应的安全技能和操作技能。
2. 确定施工区域范围,明确供电设备布置位置。
3. 制订施工计划,包括施工时间、施工步骤和工序安排。
4. 向相关部门申请施工许可证。
5. 采购施工所需的材料和设备,确保施工进度。
6. 制定安全生产方案,对施工现场进行安全检查和隐患排查。
四、施工工序及操作要点1. 场地准备- 确定变电站建设的地点,清理场地,确保施工区域的平整和干净。
- 标明施工区域范围,设置施工警示标志,确保施工区域的安全。
2. 装置基础- 根据设计要求,进行基础的挖掘、浇筑和固定,确保供电设备的稳固性和安全性。
3. 设备安装- 按照设计方案,进行设备的安装、接线和调试,确保供电设备正常运行。
- 对设备进行验收和测试,确保设备性能符合要求。
4. 电缆敷设- 根据供电设备布置位置,进行电缆的敷设和接线。
- 对电缆进行绝缘测试,防止电缆敷设过程中发生安全事故。
5. 现场验收- 对供电设备、电缆和开关设备进行现场验收,并进行记录和归档。
六、施工后的清理与保养1. 对施工现场的材料和设备进行清理和整理,确保施工现场的整洁和安全。
2. 对供电设备和电缆进行定期的检查和保养,确保设备的正常运行和安全性。
七、安全管理1. 严格执行施工安全规定,确保施工现场的安全。
2. 安排专人负责施工现场的安全管理,对施工现场进行巡查和监控。
配电10KV工程施工方案一、项目概述本项目为一座10KV变电站的配电工程,主要包括线路铺设、设备安装、电力接入和试运行等工作内容。
二、工程准备1.设计报批:根据项目需求进行施工图设计,并提前进行报批手续,确保施工图合规。
2.材料准备:根据设计图纸要求,提前准备好所需的线缆、开关设备、绝缘子等材料。
3.人员组织及培训:组织合适的施工人员,并进行必要的培训,确保施工人员具备相关技能。
4.施工机具准备:根据施工需求,准备好足够的施工机械设备,并进行必要的保养和调试。
三、施工流程1.线路铺设:(1)根据设计图纸,在变电站周围进行现场测量和勘察,确定线路的走向和长度。
(2)根据测量结果,进行线路的挖掘和回填工作,确保线路的坚固和安全。
(3)进行线缆敷设工作,包括地下敷设和架空敷设,确保线路的畅通。
(4)对线缆进行绝缘处理,确保线路的安全可靠。
2.设备安装:(1)根据设计图纸,确定设备的安装位置和布局。
(2)对开关设备、绝缘子等进行安装固定,确保设备的稳定性。
(3)进行设备的接线工作,确保接线的正确性。
(4)进行设备的调试和检验,确保设备的正常运行。
3.电力接入:(1)根据设计图纸,确定电力接入点和电力接入方式。
(2)进行电力接入设备的安装和调试工作。
(4)进行电力设备的运行测试,确保电力供应的正常。
4.试运行:(1)进行设备的试运行,包括开关设备的开合、电力接入设备的工作和线路的供电等。
(2)进行设备和线路的检测和调试,确保工程的正常运行。
(3)进行设备和线路的安全性、可靠性等测试,确保工程的质量和安全。
四、工程管理1.施工计划编制:制定详细的施工计划,包括施工工期、进度安排和人员调配等。
2.施工现场管理:在施工现场设置标志和警示牌,确保施工现场的安全和秩序。
3.安全管理:制定并执行相关的安全操作规程,进行安全教育和培训,确保施工过程的安全。
4.质量管理:建立质量管理体系,进行工程质量检查和验收,确保工程质量符合相关标准和要求。
配电10KV工程施工方案一、项目概况配电10KV工程是在高压电网和低压电网之间搭建的一个重要环节,用于将高压电网传输的电能转换为适用于家庭和商业用电的低压电能。
本施工方案旨在确保配电10KV工程施工过程的安全、高效和质量,提供可靠的低压电能供应。
二、施工准备工作1.完善施工计划:根据项目需求和工期要求,制定详细的施工计划,确定各个工序的时间节点和工作内容。
2.人员配备:组建合作施工团队,确保具备必要的专业知识和技能。
包括施工队长、电工、管道工等。
3.施工材料准备:根据项目要求,提前准备好所需的电缆、接头、绝缘胶带等材料,确保施工过程中能及时供应。
4.施工设备调配:根据工作要求,调配好所需的起重设备、电动工具等,确保施工现场设备正常运行。
5.安全措施:制定安全操作规程,配备必要的安全设施,确保施工期间人员安全。
三、施工流程1.布置施工现场:根据施工计划和图纸要求,在工地上进行现场布置,确保施工现场整洁有序。
2.安装电缆线路:根据电缆线路图纸和设计要求,进行电缆敷设和布线,采用专业工具进行电缆剥皮和连接。
3.安装变电设备:按照图纸要求,将变压器等变电设备安装到指定位置,并进行电气连接和调试。
4.完善配电系统:根据低压电网要求,安装完善的开关、熔断器和保护装置等,确保电能传输的安全和可靠。
5.调试和测试:进行配电系统的调试和测试,确保系统的正常运行和容量满足需求。
6.完成施工文件:整理施工图纸、施工记录、安全记录等,形成完整的施工文件备查。
四、质量控制1.严格按照施工图纸和设计要求进行施工,确保工程质量符合规范和标准。
2.进行施工过程的实时监控和巡视,发现问题及时进行处理和整改。
3.配备专业的质量检测人员,对施工过程进行抽查和检测,确保施工质量。
4.配备专业的质量控制人员,对施工工艺和材料进行审查和验收。
五、安全管理1.严格遵守安全操作规程,杜绝违章作业和不良行为。
2.进行施工人员的安全培训,增强他们的安全意识和操作能力。
十、施工方法及技术措施(一)变压器安装调试1.施工前的准备落实变压器安装的作业要求,了解变压器制造厂的技术文件,掌握变压器器身重量、油重等技术参数,针对变压器安装工作进行技术交底。
2.变压器本体就位变压器在运输或装卸前,应该核对高、低压侧方向,避免安装时调换方向发生困难。
变压器就位应由起重工作业,电工配合,根据本项目实际情况进行吊装就位。
车间变压器一般为室内安装,安装时用枕木及槽钢铺垫至和变压器基础平齐并延伸至室外作为安装用辅助平台,变压器卸车后吊放到铺设的安装用平台上,再采用手拉葫芦牵引至室内基础上稳装,稳装时采用焊接固定。
变压器在搬运中不应有冲击或碰撞,机械牵引时变压器受力均匀,平稳前进。
进入变电所时,倾斜不应超过15°,机械牵引变压器的钢丝绳必须围在油箱四角,并垫橡皮或木块加以保护,但绝不允许围绕在油管上。
变压器油箱盖上的四个吊环作为吊芯用。
若要进行整体吊装时,只能采用油箱侧壁上端的吊耳。
变压器就位时,应注意其方位和尺寸应与图纸相符,允许误差为±25mm。
变压器基础的轨道应水平,轨距与轮距应配合,装有气体继电器的变压器,应使其顶盖沿气体继电器气流方向有1%~⒈5%的升高坡度(制造厂规定不需安装坡度者除外)3.变压器的器身检查检查时应符合下列规定:检查时间应选择在天气干燥、晴朗、无风、相对湿度较小的情况下进行,器身检查时应有防尘措施。
器身检查的主要内容与要求:器身各部位应无移动现象,所有螺栓应紧固,绝缘螺栓无损坏,防松绑扎完好;铁芯应无位移变形,铁扼与夹件间的绝缘垫应良好、铁芯应无多点接地,打开接地片,用摇表测量铁扼螺杆与铁芯、铁扼与夹件、螺杆与夹件间的绝缘电阻;各绕组排列应整齐,间隙均匀,油路无阻塞现象;绝缘层应完整、无破损、变位现象,绕组轴向压紧应无松动;绕组引线端部各接线部分的焊接应牢靠,引线绝缘层包扎牢固、无破损、拧弯现象,其固定支架应紧固,引线裸露部分应无毛刺和尖角;器身检查时还应清理油箱底部,不得有遗留杂物。
4.电力变压器调试(1)测量绕组连同套管的直流电阻:测量应在各分接头的所有位置进行。
1600KVA及以下变压器,相间差值应小于平均值的4% ,线间小于2% ;1600KVA以上的,相间小于2% ,线间小于1% 。
(2)检查所有分接头的变压比:用变压比电桥测取。
非并列运行的,不大于±2% ;并列运行的,不大于±1% 。
(3)检查变压器的三相接线组别:必须与设计要求及铭牌上的标记一致。
(4)测量绕组连同套管的绝缘电阻。
(5)绕组连同套管的交流耐压试验。
(6)绝缘油试验。
(7)冲击合闸试验:变压器在送电前,套管、瓦斯继电器等均应排气。
在额定电压下对变压器进行5次冲击合闸,每次间隔时间为5min,无异常现象。
冲击合闸在高压侧进行;对中性点接地的电力系统,试验时中性点必须接地。
(8)检查变压器的相位必须与电网相位一致。
(9)测量变压器的接地电阻:采用接地摇表测取,必须符合设计要求。
(二)成套配电柜及动力开关柜(盘)安装1.施工准备(1)设备及材料均符合国家或部颁发现行技术标准,符合设计要求,并有出厂合格证。
议备应有铭牌,并注明厂家名称,附件、备件齐全。
(2)主要机具。
吊装搬运机具:汽车、汽车吊、手推车、卷扬机、倒链、钢丝绳、麻绳索具等。
安装工具:台钻、手电钻、电锤、砂轮、电焊机、气焊工具、台虎钳、锉刀、套筒扳手、钢锯、榔头、改锥、钢丝钳、螺丝刀、电工刀等。
测试检验工具:水准仪、兆欧表、万用表;水平尺、试电笔、高压测试仪器、钢直尺、钢卷尺、吸尘器、塞尺、线坠等。
送电运行安全用具:高压验电器、高压绝缘靴、绝缘手套、编织接地线、粉沫灭火器等。
(3)作业条件。
土建工程施工标高、尺寸、结构及埋件均符合设计要求。
墙面、屋顶施工完毕、无漏水、门窗玻璃安装完、门上锁。
室内地面工程完、场地干净、道路畅通。
施工图纸、技术资料齐全。
技术、安全、消防措施落实。
设备、材料齐全,并运至现场库。
2.操作工艺(1)工艺流程设备开箱检查→设备搬运→基础槽钢制作安装→配电柜(盘)安装→柜(盘)上方母带配制→柜(盘)二次回路接线→柜(盘)试验调整→送电运行验收(2)设备开箱检查安装单位、供货单位或建设单位共同进行,并做好检查记录。
按照设备清单、施工图纸及设备技术资料,核对设备本体及附件、备件的规格型号应符合设计图纸要求;附件、备件齐全;产品合格证件、技术资料、说明书齐全。
柜(盘)本体外观检查应无损坏及变形,油漆完整无损。
柜(盘)内部检查:电器装置及元件、绝缘瓷件齐全、无损伤、裂纹等缺陷。
(3)设备搬运。
由起重工作业,电工配合。
根据设备重量、距离长短可采用汽车、汽车吊配合运输、人力推车运输或卷扬机滚杠运输。
设备运输、吊装时注意事项:道路要事先清理,保证平整畅通。
设备吊点、柜(盘)顶部有吊环者,吊索应穿在吊环内,无吊环者吊索应挂在四角主要承力结构处,不得将吊索吊在设备部件上。
吊索的绳长应一致,以防柜体变形或部件损坏。
汽车运输时,必须用麻绳将设备与车身固定牢,开车要平稳。
(4)基础型钢安装:。
调直型钢。
将有弯的型钢调直,然后,按图纸要求预制加工基础型钢架,并刷好防锈漆。
按施工图纸所标位置,将预制好的基础型钢架放在预留铁件上,用水准仪或水平尺找平、找正。
找平过程中,需要用垫片的地方最多不能超过三片。
然后,将基础型钢架、预埋铁件、垫片用电焊焊牢。
最终基础型钢顶部宜高出抹平地面l0mm,手车柜按产品技术要求执行。
基础型钢安装允许偏差下表。
基础型钢与地线连接:基础型钢安装完毕后,将室外地线扁钢分别引入室内(与变压器安装地线配合)与基础型钢的两端焊牢,焊接面为扁钢宽度的二倍。
然后将基础型钢刷两遍灰漆。
(5)柜(盘)安装:。
柜(盘)安装。
应按施工图纸的布置,按顺序将柜放在基础型钢上。
单独柜(盘)只找柜面和侧面的垂直度。
成列柜(盘)各台就位后,先找正两端的柜,在从柜下至上三分之二高的位置绷上小线,逐台找正,柜不标准以柜面为准。
找正时采用0.5mm铁片进行调整,每处垫片最多不能超过三片。
然后按柜固定螺孔尺寸,在基础型钢架上用手电钻钻孔。
一般无要求时,低压柜钻(1)12.2孔,高压柜钻16.2孔,分别用M12、M16镀锌螺丝固定。
允许偏差下表。
柜(盘)就位,找正、找平后,除柜体与基础型钢固定,柜体与柜体、柜体与侧档板均用钮锌螺丝连接。
柜(盘)接地:每台柜(盘)单独与基础型钢连接。
每台柜从后面左下部的基础型钢侧面上焊上鼻子,用6mm2铜线与柜上的接地端子连接牢固。
(6)柜(盘)顶上母线配制见“母带安装”要求。
(7)柜(盘)二次线路连结。
按原理图逐台检查柜(盘)上的全部电器元件是否相符,其额定电压和控制、操作电源电压必须一致。
按图敷设柜与柜之间的控制电缆连接线。
敷设电缆要求见“电缆敷设”。
控制线校线后,将每根芯线煨成圆圈,用镀锌螺丝、眼圈、弹簧垫连接在每个端子板上,端子板每侧一般一个端子压一根线,最多不能超过两根,并且两根线间加眼圈。
多股线应刷锡,不准有断股。
(8)柜(盘)试验调整。
高压试验应由当地供电部门许可的试验单位进行。
试验标准符合国家规范,当地供部门的规定及产品技术资料要求。
试验内容:高压柜框架、母线、避雷器、高压瓷瓶、电压互感器、电流互感器、高压开等。
调整内容:过流继电器调整、时间继电器、信号继电器调整以及机械连锁调整。
二次控制小线调整及模拟试验将所有的接线端子螺丝再紧一次。
绝缘摇测:用500V摇表在端子板处测试每条回路的电阻,电阻必须大于0.5 MΩ。
二次小线回路如有晶体管,集成电路、电子元件时,该部位的检查不准使用摇表和试铃测试,使用万用表测试回路是否接通。
接通临时的控制电源和操作电源;将柜(盘)内的控制、操作电源回路熔断器上端相线拆掉,接上临时电源。
模拟试验:按图纸要求,分别模拟试验控制、连锁、操作继电保护和信号动作,正确无误,灵敏可靠。
拆除临时电源,将被拆除的电源线复位。
(9)送电运行验收一般应由建设单位提供试验合格的验电器、绝缘靴、绝缘手套、临时接地编织铜线、绝缘胶垫、粉沫灭火器等。
彻底清扫全部设备及变配电室、控制室的灰尘。
用吸尘器清扫电器、仪表元件,另外,室内除送电需用的设备用具外,其它物品不得堆放。
检查母线上、设备上有无遗留下的工具、金属材料及其它物件。
试运行的组织工作、明确试运行指挥者,操作者和监护人。
安装作业全部完毕、质量检查部门检查全部合格。
试验项目全部合格、并有试验报告单。
继电保护动作灵敏可靠,控制、连锁、信号等动作准确无误。
送电:检查合格后,将电源送进室内,经过验电、校相无误。
由安装单位合进线柜开关,检查PT柜上电压表三相是否电压正常。
合变压器柜开关,检查变压器是否有电。
合低压柜进线开关,查看电压表三相是否电压正常。
在低压联络柜内,在开关的上下侧(开关未合状态)进行同相校核。
用电压表或万用表电压档500V,用表的两个测针,分别接触两路的同相,此时电压表无读数,表示两路电同一相,用同样方法,检查其它两相。
验收。
送电空载运行24h,无异常现象、办理验收手续,交建设单位使用。
同时提交变更洽商记录、产品合格证、说明书、试验报告单等技术资料。
3.成品保护(1)设备运到现场后,暂不安装就位,应及时用苫布盖好,并把苫布绑扎牢固,防止设备风吹、日晒或雨淋。
(2)设备搬运过程中,不许将设备倒立,防止设备油漆、电器元件损坏。
(3)设备安装完毕后,暂时不能送电运行,变配电室门、窗要封闭,设人看守。
(4)未经允许不得拆卸设备零件及仪表等,防止损坏或丢失。
4.应注意的质量问题(1)成套配电柜(盘)及动力开关柜安装应注意的质量问题下表。
常产生的质量问题和防治措施表(三)封闭插接母线桥安装1.施工准备(1)设备及材料要求。
封闭插接母线应有出厂合格证、安装技术文件。
技术文件应包括额定电压、额定容量、试验报告等技术数据。
型号、规格、电压等级、应符合设计要求。
各种规格的型钢应无明显锈蚀,卡件、各种螺栓、垫圈应符合设计要求,应是热镀锌制品。
其它材料:防腐油漆、面漆、电焊条等应有出厂合格证。
(2)主要机具。
主要机具:工作台、台虎钳、钢锯、榔头、油压煨弯器、手电钻、电锤、电焊机、力矩扳手等。
测试工具:钢角尺、钢卷尺、水平尺、绝缘摇表等。
(3)作业条件。
施工图纸及产品技术文件齐全。
封闭插接母线安装部位的建筑装饰工程全部结束。
暖卫通风工程安装完毕。
电气设备(变压器、开关柜等)安装完毕,且检验合格。
2.操作工艺(1)工艺流程设备点件检查→支架制作及安装→封闭插接母线安装→试运行验收(2)设备点件检查。
设备开箱点件检查,应有安装单位、建设单位或供货单位共同进行,并做好记录。
根据装箱单检查设备及附件,其规格、数量、品种应符合设计要求。
检查设备及附件,分段标志应清晰齐全、外观无损伤变形,母线绝缘电阻符合设计要求。
