隧道设计理论1
- 格式:ppt
- 大小:649.00 KB
- 文档页数:18

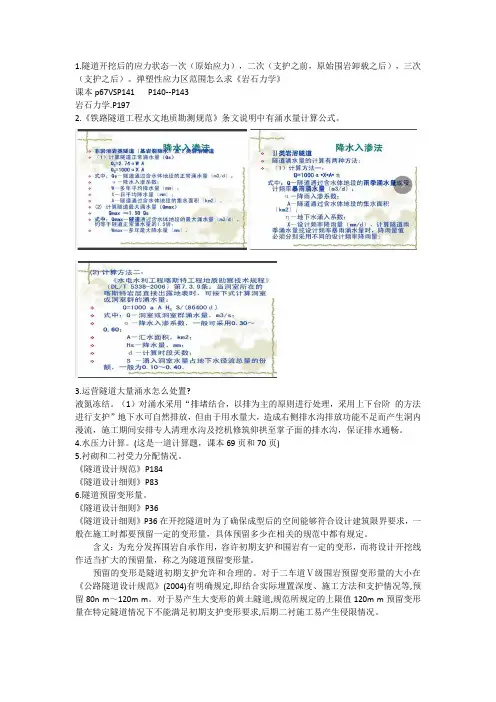

1.隧道开挖后的应力状态一次(原始应力),二次(支护之前,原始围岩卸载之后),三次(支护之后)。
弹塑性应力区范围怎么求《岩石力学》课本p67VSP141 P140--P143岩石力学.P1972.《铁路隧道工程水文地质勘测规范》条文说明中有涌水量计算公式。
3.运营隧道大量涌水怎么处置?液氮冻结。
(1)对涌水采用“排堵结合,以排为主的原则进行处理,采用上下台阶的方法进行支护”地下水可自然排放,但由于用水量大,造成右侧排水沟排放功能不足而产生洞内漫流,施工期间安排专人清理水沟及挖机修筑仰拱至掌子面的排水沟,保证排水通畅。
4.水压力计算。
(这是一道计算题,课本69页和70页)5.衬砌和二衬受力分配情况。
《隧道设计规范》P184《隧道设计细则》P836.隧道预留变形量。
《隧道设计细则》P36《隧道设计细则》P36在开挖隧道时为了确保成型后的空间能够符合设计建筑限界要求,一般在施工时都要预留一定的变形量,具体预留多少在相关的规范中都有规定。
含义:为充分发挥围岩自承作用,容许初期支护和围岩有一定的变形,而将设计开挖线作适当扩大的预留量,称之为隧道预留变形量。
预留的变形是隧道初期支护允许和合理的。
对于二车道Ⅴ级围岩预留变形量的大小在《公路隧道设计规范》(2004)有明确规定,即结合实际埋置深度、施工方法和支护情况等,预留80n m~120m m。
对于易产生大变形的黄土隧道,规范所规定的上限值120m m预留变形量在特定隧道情况下不能满足初期支护变形要求,后期二衬施工易产生侵限情况。
7.洞门设计及计算,端墙和翼墙洞门计算时最危险的条带在哪里?洞门的设计内容,怎样进行稳定性验算(按极限强度计算,按挡土墙结构计算由最大受力部位确定墙厚)?如何确定洞门压力?条分法(1)土力学中土压力计算(2)哪个条带最危险(3)稳定性验算8.荷载设计组合(四种组合)。
细则—P939.隧道结构计算边界条件如何简化。
(PPT chapter 6)6.1基本假定⑴在垂直荷载作用下拱圈向隧道内变形为自由变形,不产生弹性抗力;⑵拱脚产生角位移和线位移,并使拱圈内力发生改变,计算中除按固端无铰拱考虑外,还必须考虑拱脚位移的影响⑶拱脚没有径向位移,只有切向位移;⑷对称的垂直分位移对拱圈内力不产生影响;⑸拱脚的转角和切向位移的水平分位移是必须考虑的10.如何确定破裂面形状及原因,块体极限平衡理论。
