9、横担、金具及绝缘子安装1 适用范围1.1 电压等级35kV及以下配网工程。
1.2 电气类别横担、金具及绝缘子安装制作。
2 编写依据表2 编写依据3 作业流程图4 安全风险辨析与预控4.1 横担、金具及绝缘子安装作业前,施工项目部根据该项目作业任务、施工条件,参照《电网建设施工安全基准风险指南》(下简称《指南》)开展针对性安全风险评估工作,形成该任务的风险分析表。
4.2 按《指南》中与横担、金具及绝缘子安装作业相关联的《电网建设安全施工作业票》(编码:PWJX-01-01/01),结合现场实际情况进行差异化分析,确定风险等级,现场技术员填写安全施工作业票,安全员审核,施工负责人签发。
4.3 施工负责人核对风险控制措施,并在日站班会上对全体作业人员进行安全交底,接受交底的作业人员负责将安全措施落实到各作业任务和步骤中。
4.4 安全施工作业票由施工负责人现场持有,工作内容、地点不变时可连续使用10天,超过10天须重新办理作业票,在工作完成后上交项目部保存备查。
表4.1作业任务安全基准风险指南5 作业准备5.1 作业前施工条件表5.1 作业前施工条件5.2 人员、主要工器具及仪器仪表配置表5.2 人员、主要工器具及仪器仪表配置6 作业方法表6 作业方法7质量控制措施及检验标准7.1质量控制措施7.1.1现场负责人应根据现场情况安排技术人员负责质量监控。
7.1.2作业人员必须熟悉工程作业流程和质量检验标准;技术岗位人员必须持有与作业相应、有效的上岗证。
7.1.3现场负责人在进行安全技术交底时必须详细介绍本作业质量控制要点、常见的质量通病及其防治措施。
7.1.4作业现场必须有经审核批准的设计图纸和施工方案,作业人员必须按图施工。
7.1.5施工质量检验一般按以下方式进行。
质量检验一般采用三级检验制,施工队(组)对所施工的分项工程应进行100%的质量自检;项目部对所负责施工的分部工程和单位工程组织质量检查,复检比例不宜低于50%;公司对单位工程组织检查,抽检比例不宜低于20%。
编号: XXX
横担安装作业指导书
编写:年月日
审核:年月日
批准:年月日
工作负责人:
作业日期 2012 年 11 月 19 日 8 时至 2012 年 12 月 20 日 16 时
国网技术学院
1、范围
本指导书针对国网济南电力学院新进大学生技能培训任务。
2、引用文件
国家电网公司《电业安全工作规程》(电力线路部分)
东电颁发的《架空配电线路及设备运行规程》
东电颁发的《架空配电线路安装检修规程》
3、作业停电时间
4、工前准备
4.1 准备工作安排
4.2 人员要求
4.3 工器具
4.4 材料
4.5 危险点分析
4.6 安全措施
4.7 人员作业分工
5、作业程序及作业标准5.1 开工
5.2 作业内容及标准
5.3 工作终结
6验收记录
7、指导书执行情况评估
8、附录
注:。
1.作业方式绝缘斗臂车、绝缘手套作业法。

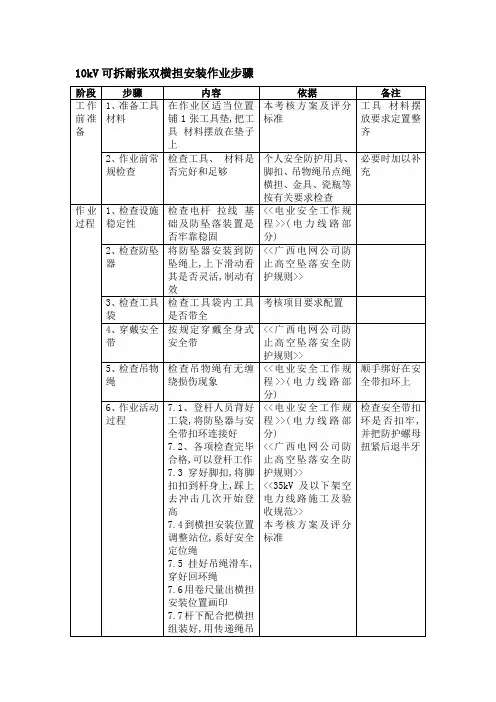

2.适用范围 10kV线路直线杆更换直线横担。

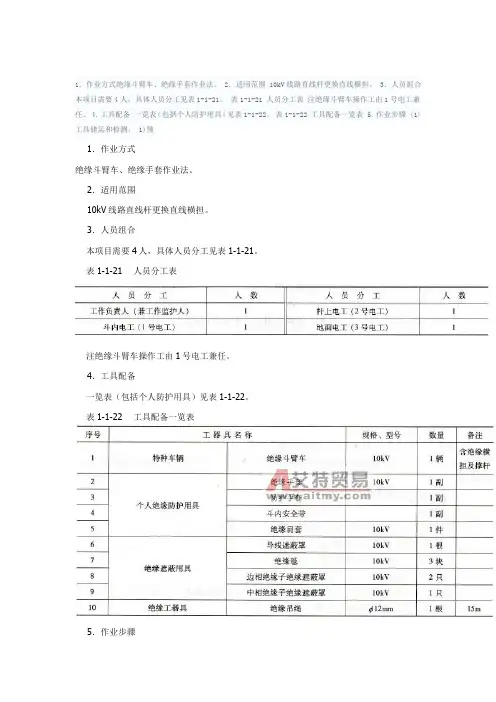

3.人员组合本项目需要4人,具体人员分工见表1-1-21。
表1-1-21 人员分工表注绝缘斗臂车操作工由1号电工兼任。
4.工具配备一览表(包括个人防护用具)见表1-1-22。
表1-1-22 工具配备一览表 5.作业步骤 (1)工具储运和检测。
1)领1.作业方式绝缘斗臂车、绝缘手套作业法。
2.适用范围10kV线路直线杆更换直线横担。
3.人员组合本项目需要4人,具体人员分工见表1-1-21。
表1-1-21 人员分工表注绝缘斗臂车操作工由1号电工兼任。
4.工具配备一览表(包括个人防护用具)见表1-1-22。
表1-1-22 工具配备一览表5.作业步骤(1)工具储运和检测。
1)领用绝缘工具、安全用具及辅助器具,应核对工器具的使用电压等级和试验周期。
2)领用绝缘工器具,应检查外观是否完好无损。
3)工器具运输前,各种工器具应存放在工具袋或工具箱内。
金属工具和绝缘工器具应分开装运,以防止相互碰擦造成外表损坏,降低工器具的绝缘水平。
(2)现场操作前的准备。
1)工作负责人应按带电作业工作票内容与当值调度员联系。
2)工作负责人核对线路名称、杆号。
3)绝缘斗臂车进入合适位置,并可靠接地;根据道路隋况设置安全围栏、警告标志或路障。
4)工作负责人召集工作人员交代工作任务,对工作班成员进行危险点告知、交代安全措施和技术措施,确认每一个工作班成员都已知晓,检查工作班成员精神状态是否良好,人员是否合适。
5)根据分工情况整理材料,对安全用具、绝缘工具进行检查,绝缘工具应使用绝缘检测仪进行分段绝缘检测,绝缘电阻值应不小于700MΩ(在出库前如已测试过的可省去现场测试步骤)。
6)查看确认绝缘臂、绝缘斗良好,调试斗臂车(在出车前如已调试过的可省去此步骤)。
7)1号电工戴好绝缘手套和防护手套,进入绝缘斗内,挂好保险钩。
(3)操作步骤。
1)1号电工将绝缘斗调整到内侧导线下,得到工作监护人许可后,对内侧导线进行绝缘遮蔽。
10kV及以下配网更换电杆、横担、绝缘子标准化作业指导书
四川荥经电力有限责任公司
______供电所
年月
10kV及以下配网更换电杆、横担、绝缘子
标准化作业指导书
会签单
批准:
会签人员:
编写:
10kV及以下配网更换电杆、横担、绝缘子标准化作业指导书
1.适用范围
本作业指导书适用于更换_______________________电杆工作。
2.人员配置
3 .主要工器具
注:所需工器具的型号及数量根据工程实际需要选用4.主要材料
注:所需材料的型号及数量根据工程实际需要选用
- 5 -
- 6 -
- 7 -
- 8 -
- 9 -
6.现场作业工序工艺质量记录卡
- 10 -。

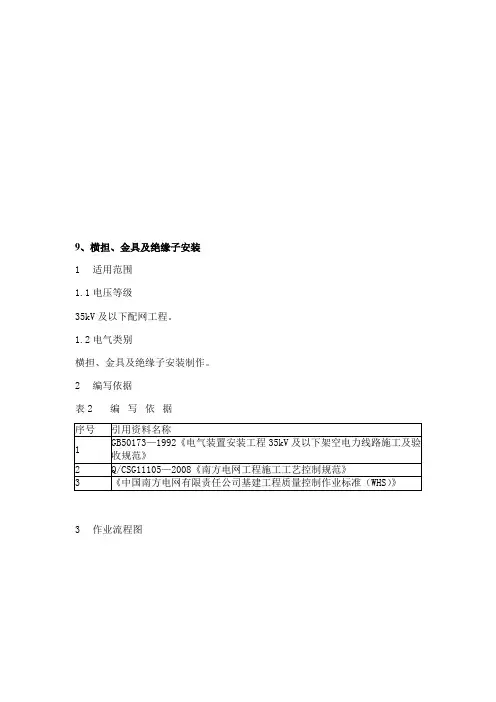

9、横担、金具及绝缘子安装1 适用范围1.1 电压等级35kV及以下配网工程。
1.2 电气类别横担、金具及绝缘子安装制作。
2 编写依据表2 编写依据3 作业流程图4 安全风险辨析与预控4.1 横担、金具及绝缘子安装作业前,施工项目部根据该项目作业任务、施工条件,参照《电网建设施工安全基准风险指南》(下简称《指南》)开展针对性安全风险评估工作,形成该任务的风险分析表。
4.2 按《指南》中与横担、金具及绝缘子安装作业相关联的《电网建设安全施工作业票》(编码:PWJX-01-01/01),结合现场实际情况进行差异化分析,确定风险等级,现场技术员填写安全施工作业票,安全员审核,施工负责人签发。
4.3 施工负责人核对风险控制措施,并在日站班会上对全体作业人员进行安全交底,接受交底的作业人员负责将安全措施落实到各作业任务和步骤中。
4.4 安全施工作业票由施工负责人现场持有,工作内容、地点不变时可连续使用10天,超过10天须重新办理作业票,在工作完成后上交项目部保存备查。
表4.1作业任务安全基准风险指南5 作业准备5.1 作业前施工条件表5.1 作业前施工条件5.2 人员、主要工器具及仪器仪表配置表5.2 人员、主要工器具及仪器仪表配置6 作业方法表6 作业方法7质量控制措施及检验标准7.1质量控制措施7.1.1现场负责人应根据现场情况安排技术人员负责质量监控。
7.1.2作业人员必须熟悉工程作业流程和质量检验标准;技术岗位人员必须持有与作业相应、有效的上岗证。
7.1.3现场负责人在进行安全技术交底时必须详细介绍本作业质量控制要点、常见的质量通病及其防治措施。
7.1.4作业现场必须有经审核批准的设计图纸和施工方案,作业人员必须按图施工。
7.1.5施工质量检验一般按以下方式进行。
质量检验一般采用三级检验制,施工队(组)对所施工的分项工程应进行100%的质量自检;项目部对所负责施工的分部工程和单位工程组织质量检查,复检比例不宜低于50%;公司对单位工程组织检查,抽检比例不宜低于20%。

高压电工更换、阻立电杆操作规程操作前检查:①检查操作人员持证情况,是否在有效期内。
②向现场工作人员及吊车司机交待安全注意事项及带电点、危险点③检查脚具、绝缘手套、绝缘鞋、钢丝绳是否合格完好④检查绝缘杆、安全帽、安全带,由起重工指挥吊车二、操作步骤:①将工作任务范围停电,在施工区域设置警戒带,无关人员禁止进入。
②在换杆两侧分别进行逐项验电。
验明确无电压后,线路两侧各挂三相短路接地线,并做好临时遮拦。
③在电杆适当位置固定钢丝绳,待吊车吊紧后,作业人员登上电杆,解开立瓶上导线,拆除所有金具和绝缘子,人员下杆撤离后起吊。
④用吊车拔出旧电杆,将新电杆组立到杆坑内,⑤再次登上电杆安装金具及绝缘子,绑扎立瓶。
⑥拆除线路两侧悬挂的三相短路接地线及其它安全措施,工作人员撤离。
三、操作后检查:1、电杆埋土夯实,电杆组立角度顺线路、垂直线路在正负5度内。
2、电杆上安装金具牢固,绝缘子与导线绑扎紧固,导线无搭接金具情况。
3、三相短路接地线已拆除,人员已撤离。
4、送电正常后撤离现场。
四、注意事项及应急处置:1、立杆过程中,杆坑内严禁有人工作。
除指挥人及指定人员外,其他人员必须在远离杆下1.2 倍杆高的距离以外。
回填土进行夯实,使杆牢固。
2、发生机械伤害时立即采取措施使伤者脱离危险区域,进行应急救治包扎后送往附近医院救治。
3、针对高处坠落紧急采取现场救护措施,然后送往附近医院进行处理。
高压电工更换、安装变压器操作规程操作前检查:①检查操作人员持证情况,是否在有效期内②检查脚具、绝缘杆、钢丝绳是否合格完好,配戴合格的劳保用品和绝缘用具。
③测试待安装变压器绝缘电阻是否合格,各部件是否完好、无损坏。
④向现场工作人员及起重指挥、吊车司机交待注意事项及带电点、危险点。
⑤检查低压侧,确无双电源反馈电可能。
检查杆基及变台是否牢固。
二、操作步骤:①操作人员戴上绝缘手套,穿绝缘靴。
②通知低压用户停运工作范围内的负荷,侧身拉开低压侧总开关。
双电源要有明显断开点,并悬挂警示牌。
安装横担时的安全措施下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by the editor. I hope that after you download them, they can help yousolve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!In addition, our shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts,other materials and so on, want to know different data formats and writing methods, please pay attention!随着电力行业的快速发展,横担的安装变得越来越普遍。
横担安装作业指导书横担安装作业指导书1.目的保证横担安装符合规程要求。
2.适用范围适用于0.4kV~10kV线路横担的安装。
3.引用标准《电业安全工作规程》DL409-91《架空配电线路设计技术规程及条文说明》SDJ206-87《电力建设安全工作规程》DL5009*2-94《电气装置安装工程35kV及以下架空电力线路施工及验收规范》GB50173-924.作业工具φ18或φ12㎜白棕绳30m1根;8磅小榔头1把;放线滑车2~3只等工具。
5.作业过程及要求5.1质量安全要求5.1.1不发生人员受伤事件。
5.1.2横担、顶帽无锈蚀、沙眼,规格符合设计要求,螺帽等无缺件。
5.1.3横担安装后应平整,上下左右为±20㎜,横担顶帽方向:直线杆对准顺线路方向,转角、直转对准内角平分线上。
5.1.4顶帽上抱箍上沿位置:直线杆10cm,耐张、转角、终端为15cm。
横担位置自杆顶向下:直线、转角、耐张杆的顶帽抱箍上沿向下60cm,转角、分支下横担为60cm。
双回路:直线杆为80cm,耐张、转角、终端为60cm。
5.1.5横担、拉铁、挂板等螺栓应紧固。
LJ—150导线及以上的耐张、转角、终端杆应加装补强螺栓。
5.2作业流程:W:危险点J:检查点Q:确认点5.3准备工作5.3.1接受工作任务及准备工器具材料。
检查材料:检查横担、顶帽、抱箍等无锈蚀、无沙眼、规格符合设计,开口销、螺帽等应无缺件,并填写“进货检验”报告。
5.3.2许可手续办理:进入工作现场工作负责人得到工作许可人许可后,并查看、核对现场措施与工作票、作业票是否相符合(不完备应补充安全措施),查看、核对无误后办理许可手续。
5.3.3工作负责人召集全体人员进行“二交一查”a宣读工作票和作业票,交待工作任务、工作地段、停电地段、带电部分、危险点及预防措施和人员分工等。
b检查全体作业人员是否戴好安全帽,人员应规范着装(穿长袖棉质衣服、穿软底绝缘鞋、戴手套)。
横担、金具及绝缘子安装作业指导书编码:PWJX-011 适用范围1.1 电压等级35KV及以下配网工程1.2 电气类别横担、金具及绝缘子安装制作2编写依据表2-1 编写依据3作业流程图N4安全风险辨析与预控表4-1工作前安全风险辨析及预控措施表请你认真检查并签名确认,你的签名意味着将承担相应的安全质量责任。
施工单位检查人:监理单位检查人:日期:日期:注1:对存在风险且控制措施完善赶写:“√”,存在风险而控制措施未完善填写“×”,不存在风险则填写“—”,未检查项空白。
5 作业内容5.1 作业前施工条件表5-1 作业前施工条件5.2 施工准备表5-2施工准备5.3 主要作业内容表5-3 主要作业内容5.4 质量检验表5-4 质量检验序号项目内容1 本工序工艺检验本工序完成后,现场工作负责人根据GB50173-1992《电气装置安装工程35KV及以下架空电力线路施工及验收规范》第一节电杆组立及拉线安装规定和根据表5-4中序号2质量控制点要求生成相关表格,并组织检验2 质量控制点序号控制点控制方式W H S1 线行、档距复测●2 被跨越物与邻近杆塔位距离●3 钢圈焊接质量和防腐处理●4 横担安装方向●5 混凝土杆基坑深度●6 底盘放置●7 接地网连接可靠,接地电阻符合设计要求●8 混凝土杆埋深●9 卡盘安装●10 电杆基坑回填●11 线路铭牌、回路色、相序牌、警示标色及警告标志牌●12 工序验收检查●3 完成本工序提交给下一道工序收集、整理、移交本工序相关资料注:质量控制点中H:停工待检点;W:见证点;S:旁站点。
附件:横担组装分项技术交底横担组装1、作业流程:2、设计标准:本工程安装采用国标03D103 86D173专电2046图集以及铁路电力设备安装标准。
金具全部热镀锌。
3、横担组装:1) 角钢横担的选择:(1)直线杆、以及5°以下的转角杆杆型均设为N横担选择2* /63*6*2100热浸镀锌角钢;(2) 5°至45°转角杆设为NJ1杆,横担选择2* / 75*6*2100热浸镀锌角钢;(3) 45°以上转角杆设为NJ2杆,横担选择2* / 63*6*2100热浸镀锌角钢;(4)终端杆杆型采用D3,横担选择2* / 95*6*1500热浸镀锌角钢;(5)隔离开关杆杆型采用GK2横担选择2* / 75*6*2200热浸镀锌角钢;(6)真空断路器杆杆型为DK横担选择2* / 95*1500热浸镀锌角钢;2) 横担、杆顶支座及中导抱箍距杆顶距离:(1)N型杆横担安装于杆顶下方950mn处;(2)NJ1型杆横担安装于杆顶下方1000mn处;(3)NJ2型杆横担安装于杆顶下方950mm 1400mn处;(3)D3 DK型杆横担安装于杆顶下方950mn处(4)N D3 Z、DK杆顶支座抱箍安装于杆顶下方150mn处;(5)NJ1杆顶支座抱箍安装于杆顶下方200mn处;(6)NJ2中导线抱箍安装于杆顶下方150mn处。
3) 抱横担安装应平直,其误差不应大于以下要求:( 1 )横担端部上下歪斜不应大于20mm;( 2)横担端部左右扭斜不应大于20mm.4) 穿钉穿向要统一朝一个方向;螺栓穿向为:从下向上,从内向外,横担穿钉穿向:螺母朝大里程方向(即安康方向) ,并沟线夹上螺栓朝向:螺母在上。
10kV耐张杆横担更换现场作业工艺工序标准卡
编写:(工作负责人)XX年XX月XX日
审核:(生产管理部门)XX年XX月XX日
复审:(安全监督部门)XX年XX月XX日
批准:(分管生产领导)XX年XX月XX日
计划作业日期:XXXX年XX月XX日XX时至XXXX年XX月XX日XX时
XX供电公司
编写说明:供电公司指县级供电公司。
1、编写依据
根据《公司拉线安装标准化作业指导书》编写。
备注:1、作业人员、辅助人员职责分工按具体作业分工不同填写2、安全监护人根据实际情况确定
4、工器具及材料准备
确认人:
确认人:XXX
- 4 -
- 5 -
- 6 -
- 7 -
确认人(工作负责人):XXX
- 8 -
6、施工总结(班后会):
工作负责人:×××
工作班成员:×××
日期:
- 9 -。
