工地例会汇报材料
- 格式:docx
- 大小:17.15 KB
- 文档页数:5

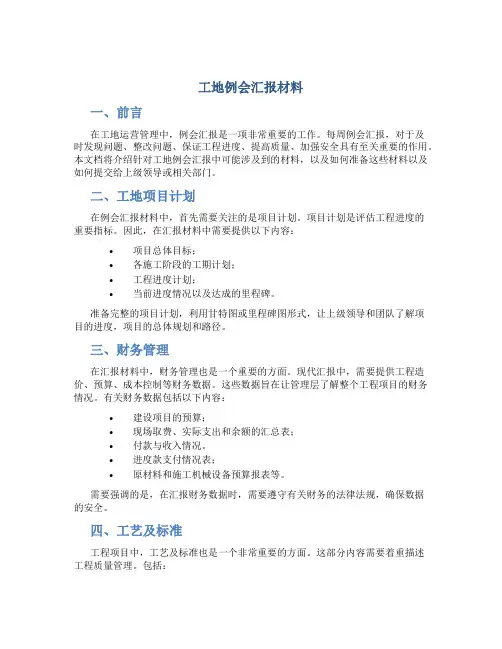

工地例会汇报材料一、前言在工地运营管理中,例会汇报是一项非常重要的工作。
每周例会汇报,对于及时发现问题、整改问题、保证工程进度、提高质量、加强安全具有至关重要的作用。
本文档将介绍针对工地例会汇报中可能涉及到的材料,以及如何准备这些材料以及如何提交给上级领导或相关部门。
二、工地项目计划在例会汇报材料中,首先需要关注的是项目计划。
项目计划是评估工程进度的重要指标。
因此,在汇报材料中需要提供以下内容:•项目总体目标;•各施工阶段的工期计划;•工程进度计划;•当前进度情况以及达成的里程碑。
准备完整的项目计划,利用甘特图或里程碑图形式,让上级领导和团队了解项目的进度,项目的总体规划和路径。
三、财务管理在汇报材料中,财务管理也是一个重要的方面。
现代汇报中,需要提供工程造价、预算、成本控制等财务数据。
这些数据旨在让管理层了解整个工程项目的财务情况。
有关财务数据包括以下内容:•建设项目的预算;•现场取费、实际支出和余额的汇总表;•付款与收入情况。
•进度款支付情况表;•原材料和施工机械设备预算报表等。
需要强调的是,在汇报财务数据时,需要遵守有关财务的法律法规,确保数据的安全。
四、工艺及标准工程项目中,工艺及标准也是一个非常重要的方面。
这部分内容需要着重描述工程质量管理。
包括:•工程承包方案;•施工组织设计和施工方案;•技术标准和施工规范;•现场质量检查、验收记录;•录音与监督、问题与协调等。
五、安全生产安全生产对于工程项目管理来说也是非常重要的方面。
以下是例会汇报中安全生产管理内容:•安全生产的管理体系及组织机构;•安全培训及工作规程;•安全检查、隐患排除及事故处置记录;•现场安全巡查、安全隐患排查以及整改记录等。
六、其他事项在上述内容之外,还有一些补充的说明需要提供。
这些事项可能由上级领导或其他相关部门要求。
1 包括工程材料报表、采购与供应商、环保汇报等一些相关内容。
七、在一个成功的例会汇报中,对材料的准备和撰写是非常重要的。
工地例会汇报材料
尊敬的领导、各位同事:
大家好!今天我向大家汇报一下最近工地的施工情况和存在的问题,希望大家
能够共同讨论解决,确保工程顺利进行。
首先,我要汇报的是工地的整体进度情况。
经过全体员工的努力,目前工地的
土方工程已经完成了80%,钢筋工程完成了60%,混凝土浇筑完成了40%。
整体
来看,工程进度还是比较顺利的,但是还需要大家继续努力,确保按时完成各项工程。
其次,我要向大家反映的是工地存在的一些问题。
首先是施工安全问题,最近
发生了几起安全事故,主要是因为操作不当导致的。
因此,我们需要加强安全教育和培训,提高员工的安全意识。
其次是材料供应问题,由于近期天气原因,材料供应出现了一些延迟,给工程进度带来了一定影响。
希望相关部门能够尽快解决这一问题,确保材料供应的及时性和稳定性。
另外,我还要向大家汇报一下最近工地的环境保护情况。
我们在施工过程中,
严格按照环保要求进行操作,确保不对周边环境造成污染。
同时,我们也要加强对工地周边环境的整治和保护,确保施工过程中不影响周边居民的生活。
最后,我想和大家讨论一下下一阶段的工作计划。
我们需要进一步优化施工方案,提高工程质量和效率。
同时,要加强与相关部门的沟通协调,解决好工地存在的问题,确保工程按时完成。
总的来说,工地的施工情况总体还是比较良好的,但是我们仍然需要不断努力,解决好存在的问题,确保工程的顺利进行。
希望大家能够共同努力,为工程的顺利完成而努力奋斗。
谢谢大家!。
工地例会材料汇报尊敬的各位领导和同事们:大家好!我是今天的例会汇报人,我将向大家汇报我们工地最近的工作进展和相关问题。
1. 安全生产问题:我们始终将安全生产放在首位,坚持“上级主管,班组负责,全员参与”的原则。
1.1 完成了安全培训:上周,我们组织了一次全员安全培训,内容包括安全规章制度的讲解、安全操作规范的培训等,增强了全员的安全意识。
1.2 加强了施工现场管理:我们组织了定期巡检,及时发现和处理安全隐患,并加强了对岗位操作人员的培训,以提高施工现场的安全水平。
2. 进度推进情况:为了保证项目按时完成,我们严格按照施工计划和相关要求推进工程进度。
2.1 完成了地基基础施工:我们按计划完成了地基基础的施工,确保了工程的稳定性。
2.2 正在进行主体结构施工:目前,我们正集中力量进行主体结构施工,加班加点确保工程按时交付。
3. 质量控制情况:我们高度重视工程质量,采取了一系列的措施来确保工程质量过硬。
3.1 强化了现场质量管理:我们加强了对施工质量的监督检查,对施工过程中存在的问题及时纠正,并按照要求进行验收。
3.2 做好材料检测:我们严格按照材料检测标准对材料进行抽检,确保材料质量达标。
4. 后期工作安排:为了保证后期工作的顺利进行,我们提前进行了相关的准备。
4.1 组织材料采购:根据施工需要,我们及时组织了材料的采购,并对材料进行了验收。
4.2 制定施工计划:我们正在制定后期的施工计划,明确工作目标和时间节点,做好各项协调工作。
以上是我们工地最近的工作进展和问题汇报情况,谢谢大家的关注与支持。
如果有任何意见和建议,欢迎大家提出。
谢谢!。
建筑质量月例会汇报材料各位领导,各位同事,大家好!今天我们又到了咱们建筑质量月例会的时间了。
转眼一个月又过去了,大家都忙碌得不可开交吧?不过呢,咱们今天就来好好聊聊最近这段时间咱们工地上的一些情况,不怕大家嫌话多,我们也就是想让大家放松一点,听听咱们这些亲切的汇报,顺便来个小小的自我总结。
咱们的建筑质量一直是大家心头的一块大石头,没错,咱们每一个环节、每一个细节都得抓得牢牢的。
大家肯定想:哎呀,又要开始唠叨了,还是那老一套的质量检查!真不是,今天我们有新鲜事要说。
比方说,大家可能不知道,咱们最近在施工过程中,对于一些质量问题的管控,真的是做得非常到位。
就拿咱们之前反馈的一些常见问题来说吧,像墙面裂缝、瓷砖掉落这类“小问题”,在过去那可是时常出现。
可现在咱们从源头控制,一开始材料进场的时候,咱们的监理就把关得死死的,这让问题在源头就被遏制了。
像这类从一开始就不放过的小细节,最后才会变成大问题,对吧?但是说到这里,咱们也得诚实地提一提,这一个月虽然在大部分环节都做得挺好,可还是有些地方,呃,稍微有点“掉链子”。
比如说,前段时间咱们有一部分施工队伍在现场作业时,稍微疏忽了一些细节,导致了几处电气线路的铺设不太规范。
这个问题虽然不大,但也得引起重视,毕竟这关系到整个建筑的安全,谁敢掉以轻心呢?大家知道,建筑这个行业,不像做菜,稍微多放一点盐就能补救。
质量这个事,得从头到尾,一步步严格把关,不能有一丝一毫的马虎。
不过说到这些问题,咱们也不能一味地批评嘛。
咱们的施工团队可不是吃干饭的,发现问题后,大家迅速就采取了改正措施。
每个施工细节都得亲力亲为,确保以后不再发生类似情况。
所以,虽然有些小问题,但也正是通过这些“坑”,咱们的质量管控才能变得越来越精细,越来越高效。
质量问题啊,不仅仅是工地上的问题,也是大家每个人的责任。
我得夸一下咱们的监理团队,真的是很认真,哪里有风吹草动,他们第一时间就能察觉到。
没有他们的细心,我们也无法在这么短的时间内纠正这些问题。

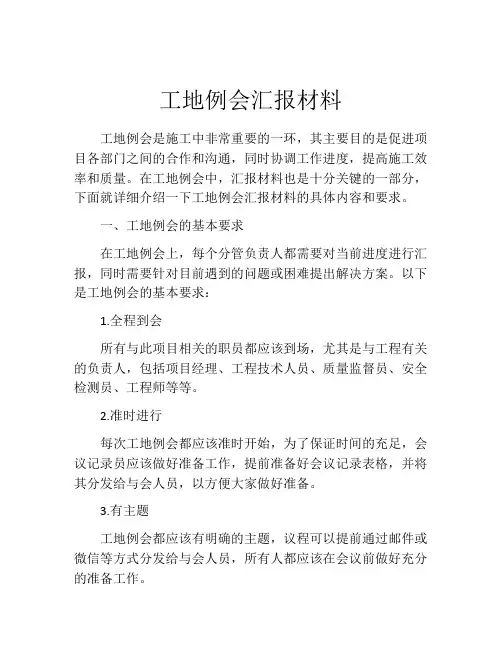

工地例会汇报材料工地例会是施工中非常重要的一环,其主要目的是促进项目各部门之间的合作和沟通,同时协调工作进度,提高施工效率和质量。
在工地例会中,汇报材料也是十分关键的一部分,下面就详细介绍一下工地例会汇报材料的具体内容和要求。
一、工地例会的基本要求在工地例会上,每个分管负责人都需要对当前进度进行汇报,同时需要针对目前遇到的问题或困难提出解决方案。
以下是工地例会的基本要求:1.全程到会所有与此项目相关的职员都应该到场,尤其是与工程有关的负责人,包括项目经理、工程技术人员、质量监督员、安全检测员、工程师等等。
2.准时进行每次工地例会都应该准时开始,为了保证时间的充足,会议记录员应该做好准备工作,提前准备好会议记录表格,并将其分发给与会人员,以方便大家做好准备。
3.有主题工地例会都应该有明确的主题,议程可以提前通过邮件或微信等方式分发给与会人员,所有人都应该在会议前做好充分的准备工作。
二、工地例会汇报材料的结构在工地例会中,汇报材料应该按照一定的结构进行汇报。
汇报材料应该简明扼要,重点突出,内容完整。
以下为汇报材料的结构:1.现场情况这一部分需要详细介绍工地现场的情况,包括当前的施工进度、人员配备、设备使用情况、物资准备情况等等。
2.质量问题在施工过程中,难免会遇到一些质量问题,这一部分需要详细介绍当前的质量问题,以及对应的解决方案,并说明对项目进度和质量的影响。
3.安全问题安全问题一直是施工中需要最为关注的问题,这一部分需要详细介绍当前的安全问题情况,以及遵循的安全标准和规定,以及对应的解决方案。
4.工期计划这一部分需要对施工进度进行详细的计划,包括当前的进度和计划进度相比的差距,以及后期的施工进度计划。
5.成本预算成本预算一直是施工中非常关键的一条,这一部分需要详细介绍当前的成本情况,以及在后期的施工中,需要消耗的材料、设备、工程人员等成本预算安排。
三、工地例会汇报材料的注意事项1.汇报材料应该简明扼要,重点突出,内容完整,能够深入浅出,让听众能够很快地明白需要表达的意思。
施工单位工地例会汇报材料样板尊敬的领导和各位同事:大家好!我是XX施工队的负责人,今天我将向大家汇报最近几周我们工地施工进展情况,并展示一些关于材料样板的信息。
首先,让我们来回顾一下最近几周我们工地的施工情况。
在过去的一个月里,我们团队积极配合,全力推进工地施工进度。
目前,我们已经完成了项目的基础工程和结构工程,并进入了室内装修和设备安装阶段。
我们严格按照项目计划进行施工,确保工程质量和进度的同时,也注重安全施工,保障工人的生命安全。
在施工过程中,我们始终坚持“安全第一,质量至上”的原则。
我们严格遵守相关的安全操作规范,加强了现场管理和监督,确保施工过程中没有发生任何安全事故。
同时,在质量控制方面,我们注重细节,采用了先进的施工技术和优质的材料,确保了工程的质量。
接下来,我想展示一些关于材料样板的信息。
作为施工单位,我们一直认为材料的质量是保证工程质量的关键之一、在这里,我将向大家展示我们选用的一些材料样板。
首先,我们选用的砖块材料是经过质量检测合格的实心砖,具有较高的抗压强度和抗冻性能。
我们选择这种实心砖的原因是它能够提供更好的保温和隔热效果,并且在长期使用中不会产生开裂和变形的情况。
其次,我们选用的瓷砖材料是经过严格筛选的优质陶瓷砖,具有优雅的外观和耐用的性能。
这种瓷砖不仅易于清洁,而且能够有效抵御潮湿和磨损。
我们选择这种材料是为了打造一个美观、舒适且易于维护的室内空间。
另外,我们选用的涂料材料是环保型的水性涂料,符合国家相关标准,并且经过了多次质量测试。
这种涂料具有良好的耐候性和耐久性,并且不含有害物质,对人体和环境没有负面影响。
此外,我们还选用了优质的电线、水管等建筑材料,以确保工程的安全性和可靠性。
我们在材料的选择上始终坚持高标准、优质量,以保证工程的质量。
最后,我想强调一下我们工地的例会制度。
我们每周都会召开工地例会,对上周的工作进行总结和评估,并制定下周的工作计划。
在例会中,我们还会就施工过程中遇到的问题进行讨论和解决,以确保施工进度和质量的稳定。
检测中心试验室工地例会汇报材料1. 引言大家好,我是XX公司检测中心试验室的负责人。
今天我将向大家汇报我们最近在工地上的检测工作情况。
本次例会的目的是分享我们的成果、解决遇到的问题,并制定下一步的工作计划。
2. 工地检测概况我们的检测中心试验室负责对各个工地的建筑材料和施工过程进行检测,以确保工程的质量和安全。
目前,我们已经在X个工地进行了检测工作,涉及到XX种建筑材料。
3. 检测成果汇报3.1 建筑材料检测我们对各种建筑材料进行了全面的检测,包括水泥、砂浆、钢筋等。
通过检测,我们发现有X%的材料符合国家标准,X%的材料存在一定程度的问题,需要及时处理。
我们已经与工地负责人沟通,制定了改进措施,并提供了相关技术支持。
3.2 施工过程检测除了建筑材料的检测,我们还对施工过程进行了全程监控。
通过现场采集数据和实时监测,我们发现X个工地存在施工质量不达标的问题,主要集中在XX方面。
我们已经向工地负责人提出了合理化建议,并将持续监测工地的施工质量。
3.3 安全隐患检测在工地检测过程中,我们也关注了安全隐患的存在。
通过对工地的巡视和检测,我们发现X个工地存在安全隐患,主要包括XX。
我们已经向工地负责人提出了整改建议,并将持续监测工地的安全情况。
4. 问题解决4.1 建筑材料问题解决我们与工地负责人密切合作,针对建筑材料存在的问题制定了改进措施。
我们提供了技术支持,并对材料进行了再次检测,确保问题得到解决。
目前,X%的问题已经得到了解决,我们将继续跟踪剩余问题的处理情况。
4.2 施工质量问题解决针对施工质量问题,我们向工地负责人提出了合理化建议,并进行了培训和技术指导。
我们将继续监测工地的施工质量,并与工地负责人保持密切沟通,确保问题得到解决。
4.3 安全隐患问题解决我们向工地负责人提出了针对安全隐患的整改建议,并对工地进行了安全培训和指导。
我们将持续监测工地的安全情况,并与工地负责人共同努力,确保工地的安全。
第一次工地例会汇报材料范文引言各位领导、同事,大家好!我是本月份的工地负责人,今天我来向大家汇报本月份的工作进展以及存在的问题。
本次汇报主要分为以下几部分:•工地总体情况•安全生产工作•技术进展•质量管理•阶段与下一步计划工地总体情况本月份,针对该工地的规划设计方案已经完成,相关设计文件和施工图纸经过认真的质检、评审,现已经上报至有关部门进行审批。
由于天气炎热,施工进展较慢,目前已经完成了基础部分的施工,并对基础部分进行了安全和质量检测。
为了保证施工的质量,我们在基础部分施工中特别注重了土方的排水和挖掘方法,保证土方的压实度和承载能力,同时,也加强了混凝土浇筑,特别留意了温度和湿度的影响。
因此,这一部分的施工顺利完成。
安全生产工作在这个建筑工地,我们非常注重安全生产工作,本月份,我们的安全部门进行了多次现场巡查,加强了施工安全教育,特别是在高处作业的过程中给予了重点关注,认真检查了脚手架、安全带、防护网等安全设施的设置情况,及时修复了发现的问题,严格保障了施工安全。
技术进展本月份,由于天气炎热,我们在施工中遇到了不少困难,施工速度有所减缓,然而我们并没有放弃,相反,我们加强了技术团队的沟通,针对遇到的困难及时采取适当措施,解决了挖掘、土方、混凝土浇筑等方面的问题,保证了施工质量。
质量管理本次汇报中,我想要重点提及的是质量管理方面。
在这个工地,我们高度重视施工质量,完善了全部施工过程的质量控制和质量检测流程,确保了每一道工序的顺利进行和适时修正。
在基础施工部分,我们重点关注了土方的排水和挖掘,增加了土方的承载能力。
在混凝土浇筑方面,我们精心调配了混凝土,掌握了浇筑的时间和湿度,保证了混凝土的内部结构和强度。
阶段与下一步计划在过去的一个月中,我们经历了很多,也学习到了很多,克服了种种困难,保证了工地的安全和施工的顺利进行。
在下一个月中,我们将继续保持对安全质量的高度关注,以保证施工全面、高效、协调,控制好风险,建设安全的工程。
工地例会汇报材料
尊敬的领导和各位同事:
大家好!我是XX工地的项目经理,今天我将向大家汇报本工地最近的工作情况和存在的问题,希望大家能够共同讨论解决方案,共同推动工地的建设进程。
首先,我要向大家汇报的是本工地最近的进展情况。
在上个月,我们工地的施工进度有了明显的提升,各项工程都在按计划进行。
土建工程已经完成了80%,钢结构安装工作也已经完成了60%,预计能够按时完成施工任务。
同时,我们也加强了安全管理和质量监督,确保了工地的施工安全和施工质量。
其次,我要向大家汇报的是工地存在的问题和困难。
在施工过程中,我们遇到了一些材料供应不及时的问题,导致了部分工程的延误。
同时,由于天气原因,施工进度也受到了一定的影响。
另外,工地管理中存在一些人员配备不足的情况,需要及时解决。
针对以上存在的问题,我们已经制定了解决方案和改进措施。
首先,我们将加强与供应商的沟通,确保材料供应的及时性和稳定性。
其次,我们将根据天气情况合理调整施工计划,确保工程进度不受影响。
同时,我们也将加强对工地管理人员的培训和配备,提高管理水平和效率。
最后,我要向大家提出的是对未来工作的展望和计划。
我们将继续加强工地的安全管理和质量监督,确保工程的安全和质量。
同时,我们也将加强与相关部门的沟通和协调,解决好工地存在的问题和困难,确保工程按时完成。
我们相信,在大家的共同努力下,本工地一定能够取得更好的成绩。
以上就是我对本工地最近工作情况的汇报,希望大家能够认真审议,提出宝贵意见和建议,共同推动工地的建设进程。
谢谢大家!
XX工地项目经理敬上。
《工地例会汇报材料》诸暨王家湖至白马墩公路工程汇报材料浙江恒川建设有限公司诸暨王家湖至白马墩公路工程第i合同段项目部202*年二月二十五日尊敬的各位领导:根据我合同段现阶段的工程进度和实际情况,现就我标段202x 年工作情况及以后的工作安排汇报如下:一、202x年施工情况:根据上次工地例会的会议精神以及我合同段的施工计划安排,在202x年,我项目部充分利用有限的晴好天气,在抓紧关键性工程暨东线与三环线交叉口施工的同时,加快了慢车道路面、接线工程及零星工程的施工。
1、路基土石方。
现我们完成了全线路基清表,挖除旧路面,路基挖方,改河、改渠、改路挖方,路基填方,改路、改沟、改渠填筑及软基处理工作,按预定计划全部完成,路基清表面积总共完成约60328.10m3,完成了预定计划的100%;路基挖方75548m3,约完成了预定计划的100%;路基填筑85844.6m3,约完成了预定计划的96%;路基抛石挤淤回填33001.8m,约完成了预定计划的100%。
2、桥梁方面。
李家弄主体工程全部结束,余留桥梁慢车道路面、泄水管道排水管及3#台锥护坡。
3、通涵结构物。
目前我部k0+891盖板涵已完成;接线工程盖板涵3道已完成;余下排水渠道拆除。
4、排水工程。
k0+040-k1+300雨污水管道已完成;k0+910-k1+300渠道已完成,排水沟已完成。
5、涵洞工程。
2道横穿圆管涵基本完工,1道倒虹吸基本完成,仅剩下2个竖井。
6、路面工程。
级配碎石厚150mm完成12950m2;水泥稳定碎石基层完成35180m2;水泥稳定碎石基层完成35930m2;沥青面层完成33930m2。
综合以上,202x年根据指挥部、监理办要求,按预定计划完成各项工作。
到2月底实际累计完成3730.8万元(其中变更金额393.6万元),占合同工程量的71.3%。
二、202x年工程质量、安全、环保的措施和存在问题202x年我部施工主要集中在通涵构造物及桥梁桩基开挖,以及部分路基土石方填筑。
工地例会汇报材料首次工地例会——材料汇报汇报单位:一、工程规模本工程为乡镇联网路改建工程,全长11.45公里。
采用参照四级公路及农村公路标准,6.5m路基设计速度为20km/h;4.5m路基设计速度为15km/h。
回头弯的设计速度采用10km/h。
K0+000~K7+970段路基宽度6.5m,K7+970~K11+450路基宽度4.5m,均为水泥混凝土路面。
总工期为300日历天。
二、主要工程量挖方7636m³,填方(片碎石)3740m³。
浆砌片石边沟m,浆砌片石暗沟120m。
新建水泥混凝土路面.5㎡,路面刻纹.5㎡。
水泥稳定碎石基层.5㎡,级配碎石调平层.5㎡。
土路肩加固2287.00m³。
新建和重建涵洞220m/32道。
护肩墙2296.7m³,护栏2980m,标志标牌172块,平交18处。
三、组织机构在业主和驻地监理的领导下,我标段已成立了相应的管理机构,项目部组建已完成。
四、驻地建设情况汇报1、我标段自中标后,施工管理人员陆续进场。
到目前为止,我标段已进行了红线边桩放样、控制点的复测、初步料源查勘情况及市场行情等一系列工作。
在指挥的要求下,我标段已进行了主要设备进场,进行了施工前期准备工作,落实临时用地、临时用电后,加紧安排建设事宜。
2、驻地建设方面,根据实际情况,我标段采用租用工地附近以前建设水库使用的民房,进行了简单装修,分别作项目部的办公、食堂和宿舍。
现已建设完成。
3、主要施工人员现已到位,个别人员有提哦啊恒,正准备上报指挥部、监理部批准。
具体人员到位情况如下:序号姓名在本项目负责情况1 项目经理2 项目副经理3 项目副经理4 项目技术负责人5 质量负责人6 工程材料计划科7 综合办8 质检员9 质检员10 技术员11 技术员12 安全员13 安全员联系电话五、设备进场情况根据现场具体情况,已进场如下施工机具:设备名称型号规格合同进场数量进场情况技术状况拟用何处小挖掘机 pc200-7 已进场 3 良好土石方工程装载机 ZL50 已进场 2 良好土石方工程震动压路机 YZ18T 已进场 2 良好路基路面工程平地机 GR500 * * * 良好路基路面工程水泥搅拌机 JDY350 * * * 良好砼工程混凝土运输车 FYG * * * * 良好砼工程删除了明显有问题的段落,改写了每段话,使其更加清晰易懂。
工地例会施工汇报材料篇一:工程工地例会汇报材料工程工地例会汇报材料一、工程概况xx高速永城段土建第四标段,起点桩号K125+500,终点桩号K132+550,线路全长7.05km。
标段范围内结构有2座大桥、2座中桥,4座分离式立交,10个盖板涵,6个盖板通道。
全线路基填筑长度约为6.1km,土方填筑107.8万方。
二、20XX年12月份工程进展情况1.人员进场情况。
截止12月25日,项目部主要管理人员已到位15人,另外二人因工作交接暂时未到现场,最近也会到场。
施工队伍已进场:路基土方队伍2个,涵洞施工队伍4个,基桩施工队伍2个,钢筋加工队伍1个,拌合站施工队伍1个,水泥搅拌桩队伍1个。
人员数量和资质都能满足当前施工需要。
2.设备进场情况。
截至11月25日,累计已进场设备如下:推土机4台、挖掘机4台,装载机3台,平地机2台,压路机4台、自卸运输车11辆,洒水车2台,旋挖钻机3台,回旋钻5台,水泥搅拌桩机1台,混凝土拌合站2套,砼运输车5辆。
暂时满足当前施工进度需要,其他设备也会陆续进场,以满足后续施工进度计划需要。
3.工程进展情况截至12月25日,我标段施工便道修建全线贯通,清表完成5.8km,冲击碾压完成5.69km。
试验室标定完成,拌合站一台投入使用,另一台正在进行使用前调试工作,在下月初也可以生产混凝土。
桩基浇筑64根,水泥搅拌桩411根,涵洞开工12道,涵洞基础浇筑完成5.5道。
三、监理工作情况:1.监理内部管理本月监理实际上岗人数8人,辅助人员2人。
能满足目前施工监理需要;驻地办将根据以后本驻地办要适应河南省高速公路建设发展这个大局,认真学习项目公司下发文件要求,要从源头抓好监理队伍建设,没有责任心或责任心差的监理人员坚决不能混入我们的队伍。
要有团结意识,品牌意识。
要把建立队伍建设成一个干练的和谐统一的整体。
只有团结才能齐心协力,高效地把各项工作往前推进。
2.质量控制本月下发04-05号监理通知,其主要主要问题如下:任务控制从进场材料抓起,不合格的材料不允许进入施工场地,严格控制各项工序的检验,检验不合格的坚决返工。
施工单位工程例会汇报材料第一篇:施工单位工程例会汇报材料监理例会汇报材料一、进度方面1)现场施工总人数135人,满足施工进度和工作的需要。
2)管道试压总完成26个试压包,总完成64%。
剩余全为气压包,管道射线检测拍片102张,返修1张。
3)7台压缩机油循环,已完成5台。
4)电气设备安装完成15台,电气电缆安装完成4KM,灯具安装完成32台。
仪表设备安装10台,仪表电缆安装32KM,仪表配管2KM。
5)附楼空调安装全部完成,压缩厂房不发火地坪面层施工总完成85%,管廊防渗地坪施工完成45%。
6)换热式转化炉框架钢结构面漆和管廊钢结构中间漆本周施工完成2500㎡。
下周工作安排1)压缩机油循环油质进行分析;2)电气仪表安装完成周进度;3)压缩厂房室内地坪面层和管廊防渗地坪面层施工完成4)做好新开保温工程的技术、安全交底及样板验收。
3 施工进度滞后项及赶工措施1)由于无公用介质,PSA工序吹除、试压从2015年2月至今未进行,相应的保温工作继续延后;2)二段转化炉烘炉由于无工艺空气和脱硫煤气,计划从2015年5月中旬滞后至今;二、质量管理及采取措施各承包商质量体系运转正常,完成分项工程验收4项,一次验收合格率100%;周焊接合格率99.8%。
针对目前现场施工质量点较多,督促现场质量工程师落实日巡查,及时掌握现场的质量情况,监督施工承包商执行各项质量保证措施及试压作业规定,对各专业技术交底情况检查针对3+1质量管理策划,根据目前的施工情况,重点对保温工程进行质量通病控制和重大质量风险控制交底;对过程进行全程控制并检查、确认,进入3+1台账进入管理。
三、HSE管理情况本周安全管理 1 本周施工情况 1)本周安全人工时9450时,无新进场人员进场;施工安全隐患排查发现5项问题,已整改。
2)针对压缩机安装过程中临边孔洞较多采取临时搭设平台措施,专人监护。
3)要求压缩厂房施工设置专人进出管理、杜绝重复性安全隐患发生,醒目位置悬挂警示牌,加强现场文明施工。
施工单位工地例会汇报材料样板尊敬的领导和各位同事:大家好!今天我将为大家汇报工地的施工情况以及材料使用情况。
在上个工期中,我们按照施工计划,顺利进行了各项工程的施工,并取得了一定的进展。
一、施工情况汇报1.进度情况针对本工期的工程进度,我们按照计划提前安排了工人和设备,并对不同的工程进行了合理的组织和调配。
经过大家的共同努力,我们目前的工作进展情况如下:(1)地基工程地基工程已经完成了70%,预计在本月底前完成全部工作。
我们对地基进行了精细测量,确保了地基的平整度和稳定性,为后续的建筑工程提供了良好的基础。
(2)主体结构施工主体结构施工已经完成了30%,预计在本季度内完成全部工作。
我们在施工过程中严格按照设计图纸要求进行操作,确保结构的牢固和安全。
(3)安装工程安装工程已经完成了10%,预计在本年度内完成全部工作。
我们在安装过程中注重细节,确保各种设备的安装质量和使用效果。
2.质量情况为了确保施工质量,我们始终严格按照相关标准和规范进行操作,并进行严密的质量监控。
目前,施工过程中未发生重大质量问题,质量达到了设计要求。
3.安全情况在工地施工过程中,我们始终高度重视安全工作。
通过加强安全培训和监督,工地上的安全意识得到了提高。
截至目前,没有发生任何安全事故,施工现场保持良好的安全环境。
二、材料使用情况汇报材料的采购和使用是施工工程的重要环节。
根据施工计划,我们及时采购了所需的各类材料,并保证了其质量和数量的合格。
1.水泥、钢筋等基础材料本工期所需的水泥、钢筋等基础材料已经全部到位。
供应商提供的材料符合质量标准,并经过验收合格。
2.建筑、装修等辅助材料针对建筑、装修等工程所需的辅助材料,我们根据计划进行了采购,并及时安排使用。
这类材料的品牌和型号选用符合工程要求,使用过程中无发现问题。
3.机械设备材料我们对所需的机械设备材料进行了仔细的筛选和采购,确保设备的质量和性能符合工程要求。
目前所有机械设备已在工地上正常使用。
一、会议背景根据项目施工进度安排,为了确保工程质量、进度、安全和投资控制,项目部于2023年4月25日召开了本周期工程施工监理例会。
本次会议旨在对上周施工情况进行总结,分析存在的问题,部署本周工作重点,确保工程顺利进行。
二、会议内容1. 上周施工情况汇报(1)施工进度:上周,本工程完成了基础施工、主体结构施工、装饰装修施工等各项工作,累计完成工程总量的30%。
(2)工程质量:上周,监理单位对施工现场进行了全面检查,发现存在以下问题:部分部位钢筋保护层厚度不足;部分墙体抹灰层出现空鼓现象;部分门窗安装不规范等。
(3)安全生产:上周,施工现场共发生3起安全事故,均为高处坠落事故。
针对事故原因,已及时采取整改措施,并对相关责任人进行处罚。
2. 本周工作部署(1)施工进度:本周,要确保完成主体结构施工、装饰装修施工等各项工作,累计完成工程总量的40%。
(2)工程质量:针对上周发现的问题,要求施工单位进行整改,并对整改情况进行跟踪检查,确保问题得到有效解决。
(3)安全生产:加强施工现场安全管理,落实安全生产责任制,加强对施工人员的安全教育,杜绝安全事故发生。
3. 其他事项(1)加强沟通协调,确保各参建单位之间的信息畅通。
(2)严格把控工程进度、质量和安全,确保工程按期、优质、安全地完成。
三、会议总结本次会议对上周施工情况进行了全面总结,明确了本周工作重点,为工程顺利推进提供了有力保障。
下一步,项目部将继续加强与监理单位、施工单位等各参建单位的沟通协作,确保工程按期、优质、安全地完成。
以下是具体工作安排:1. 施工单位要严格按照施工方案和设计要求进行施工,确保工程质量。
2. 监理单位要加强现场巡查,及时发现并解决施工过程中出现的问题。
3. 项目部要加强对施工现场的管理,确保工程进度、质量和安全。
4. 各参建单位要密切配合,共同推进工程进度,确保工程顺利完成。
敬请各位领导和专家予以监督指导,谢谢!。
工地例会安全生产汇报材料尊敬的领导,各位同事:大家好!我是工地安全生产部门的负责人,今天非常荣幸地向各位汇报我们工地的安全生产情况。
一、安全生产概况为了保障工地的安全生产,我们一直坚持“安全第一”的原则,严格按照国家法律法规和公司规章制度进行操作。
目前,我们的工地共有100多名工人,分为不同岗位进行作业。
二、安全保障措施1. 安全教育培训为了提高工人的安全意识和操作技能,我们每月举办安全培训班,包括安全操作规程、紧急情况处理等内容。
截至目前,我们已开展了10期安全培训,培训覆盖了100%的工人。
2. 安全设备使用工地上设置了必要的安全设备,如安全帽、防护服、防护眼镜等,并加强了对工人使用情况的监督。
同时,我们定期检查和维修设备,确保其正常运行。
3. 工地巡查每日我们都进行工地巡查,对现场存在的安全隐患进行及时整改。
并且,我们鼓励工人对发现的问题提出改进建议,以共同提升工地的安全性。
4. 紧急救援预案我们建立了完善的紧急救援预案,明确各岗位的责任和行动步骤。
在发生事故时,我们能够迅速做出反应,并进行适当的处置,最大限度地减少事故损失。
三、安全生产成果在大家的共同努力下,我们取得了一定的安全生产成果。
截至目前,全员无重伤和死亡事故发生,工地整体安全生产形势良好。
四、存在的问题和改进措施虽然我们取得了一定的成绩,但仍然存在一些问题需要解决。
主要问题包括:1. 工人的安全意识有待提高。
我们将加大安全教育力度,通过多种途径提高工人对安全的认识。
2. 安全设备的更新换代。
我们将根据工地实际情况,适时更新更先进、更安全的设备。
3. 安全巡查的频率和深度。
我们将加大巡查力度,加强对隐患的发现和整改。
以上问题我们将持续关注,并采取有效措施进行改进。
五、未来计划为了进一步提升工地的安全生产水平,我们拟定了以下计划:1. 继续加强安全教育培训,使每位工人都具备良好的安全意识和操作技能。
2. 完善安全设备配置,提高工人的个人防护能力。
页眉内容
共享知识分享快乐
第三次工地会议汇报材料
尊敬的各位领导、各位同仁:
大家好!
在此,我先对给予我单位热情关心和大力支持的各级领导表示衷心的感谢!
自开工以来,我标段在业主公司、地方政府领导的大力支持下,在监理处的正 确指导下,
各单位工程施工已正式步入正轨,各项工作正在有条不紊的展开,目前 主要开工的作业面有
K27+793.15 志溪河大桥、K26+500-K26+820
挖方段、
K26+080-K26+450 、K26+840-K27+650
路基填筑段、部分软土路基处理等,现
就我标段施工情况汇报如下:
一、 工程概况
S324宁乡朱良桥至桃江牛田(二期)公路改建工程 D
合同段起于泥江口七
里江村与益娄高速泥江口互通相连,经横堤村、扇子山村至终点泥江口镇花门楼村 接X023侍
南线(终点老路桩号 X023 K35+170 ),路基宽度为10m : 2 X
0. 5m
(土路肩)+2 X1m (硬路肩)+2 X3.5m (行车道)。硬路肩采用与行车道相同的 路面结构
形式,设计速度 60km/h,路线全长3.880km。
路面采用沥青混凝土路面,其中新建路基 3.0km,老路改造桩号:
K24+649.76〜K25+525.26 长度为0.876km。本项目桥梁共计 3
座(志溪河大 桥、七里江
桥、白竹山桥),有圆管涵 28道总合同工期为24个月,合同总造价为 3172万元。
二、 本月完成工程量进度情况
1、完成K27+992侍南线改道红线放样工作,以便下一步我部志溪河大桥 7#
墩改线征地及桩基施工
共享知识分享快乐
页眉内容
2、 K26+080-K26+400 、K27+225-K27+600
开始路基填筑。
3、 K26+500-K26+840
路基挖方段施工。
4、 完成路基 K26+853-K26+896
段设计抛石挤於。
5、 完成K27+793.15志溪河大桥2#墩、3-1#
、共计三根桩基砼灌注施工,自开工 以来总计完
成钻孔灌注桩8根,其中0-1#、1-1#已达到设计孔深。
6
、 自开工以来至本月底工程量完成情况
工程名称
单
位
本月完成
数量
本月完成 产值(元) 累计完成 数量 累计完成产 值(元) 完成合同造 价
百分比
总则第
100
章
50100 622900 34.8%
清理现场
m2 21602 38884 97209 174976 90%
路基填筑
m3 5500 32560 20500 121360 14.9%
挖土方
m3 6380 40003 23780 149100 19.3%
挖淤泥
m3 1393 21800 1902 29766 31.4%
回填砂性土
m3 591 26347 591 26347 46.9%
抛石挤於
m3 1115 98789 1115 98789 90.6%
桥梁桩基
m 94 359432 146 579288 35%
合计
667915 1802526 5.7%
三、内业资料
(1)完成了路基专项施工方案,5-8月份总施工计划的编制且通过监理处及业主 的审核。
(2 )完成分部、分项工程开工报告已经上报。
共享知识 分享快乐
页眉内容
(3 ) 安全资料、方案、台账记录能随施工进度同步跟进完善,安全施工方案已报 监理处审
批通过。
(4)完成了各施工作业点班组人员进场培训、三级安全教育、安全施工技术交底。
(5)工地试验室原材料、砼配合比等试验报告已上报监理处并通过了审批。
四、下个月工作计划安排
由于春雨季节未过、连日来的雨水天气、导致我部近段各施工作业面工程进度进 展缓慢、
下阶段施工任务繁重,我部将利用有限晴好天气加强内部管理,周密安 排,在人力、物力、财
力上加大投入,确保如期保质保量完成生产任务;根据本月 施工情况,结合工程实际, 6 月
份我标段工作计划如下:
1 、计划完成 K26+840-K27+172 、 K27+191-K27+669
路基填筑土
方
:26161m3
2 、计划完成 K26+500-K26+840 路基挖土方: 27569m3
3 、计划完成设计清淤 :1488m3
4、计划完成志溪河大桥 0#桥台、 1 #墩、桩基砼灌注。并开始 4#、5#
墩桩系 梁施
工、 6# 墩桩基钻孔施工。
五、安全质量控制措施
针对目前所开工项目,我部制定了相应的安全、质量控制措施,并在过程中 严格按照
设计图纸和施工技术规范要求,认真施工、严格检查、积极落实。具体如 下:
1
、为保证本项目施工期间交通安全而设置的临时安全设施和标志、标牌、四 口”“五
临边”等防护、防滑设施、各种应急救援设备及器材、急救药箱及器材、 现场作业人员安全防
护用品、安全生产宣传、教育、培训经费等。目前 5 月份已列 支安全生产经费:
35500
共享知识 分享快乐
页眉内容
元, 6 月份安全生产经费计划投入使用: 34500 元
2 、1-1#
桩基施工位于志溪河南岸防洪堤旁,为应对大堤水泥路来回穿梭的行 人与车
辆,我部在施工桩基旁设置了彩钢瓦钢管交织的防护栏。
3 、根据施工作业面的展开进度情况,我部在重要的交叉道口安置了 24
小时安 全警示
爆闪灯;在小的村道与我部施工作业面交叉路口设置了相应的安全警示标志 标牌。
4
、项目部对所有新入场人员进行安全教育,在进行技术交底时,同时注重安 全、环保和
文明施工交底,实行管生产必须管安全的管理制度即现场施工员又是安 全员,不定期对施工现
场进行安全排查,及时消除安全隐患。
5
、各项工程开工前,认真做好开工前的施工组织和计划安排,编制专项施工技 术方案报
监理工程师审批;并通过了自受监以来由市交通质监局、监理处、业主组 织的第一次全线质量
安全检查。
6
、施工前,对施工班组进行现场技术交底,着重强调施工过程中的重点和关键 工序的施
工方法;
7
、在施工过程中,通过加强测量、试验、质检等手段对工程质量进行全过程、 全方位的
控制。对已完工的每个分项工程,项目部都及时上报监理对其进行质量验 收。
8
、在施工过程中,不但做好现场工作,同时对每道工序的完成情况及时填写或 记录在相
应表格、台帐或日志上,及时将内业资料整理归档,做到实体工程和内业 资料相一致。
六、需要协调解决的问题
1
、电杆迁移问题:全线三杆一线迁移进展缓慢,特别是跨志溪河大桥上空的岳 衡泥线
#052-#053 的 110KV 高压线,目前因净空高度不符合电力设施运行安全要 求 ,0#
桥台、
1# 墩钻机无法摆放,工程施工机械及人员作业时距离太近易将发生 触电等安全事故 ,
且经湖
南省电力公司益阳检修公司巡查发现我部因工程施工机械超 高,与高压带电线路的安全距离不
共享知识 分享快乐
页眉内容
够,现已下达暂停桥梁施工作业的通知。
2 、志溪河大桥 7# 墩桩基位于 X023 乡道路面上(即 K27+992
侍南线),而
K27+992
侍南线上改道原设计无红线平面图、路基断面图等,因此未纳入征地红 线,经与业
主及设计院沟通,目前改道图纸已下发,但该段改线未征地,将严重影 响志溪河大桥 7# 墩桩
基施工。
3 、由于志溪大道加宽方案未确定,全线除 K27+793.15
志溪河大桥外其余桥涵 均暂时不
能施工,因本标段设计线路起点至终点桩号原地面地势呈左高右低,路基 填筑高度均高出原地
面 0.5-1.5m ,而全线涵洞暂时不能开挖导致原有水系得不到恢 复、连续几日来的特大暴雨造
成已填筑路基左侧农田、菜地、经济林、鱼塘均多次 被淹,路基边坡遭遇洪水冲刷浸泡、村民
时有上门阻工闹事赔偿不断。
益阳远程公路建设有限公司
S324
宁乡朱良桥至桃江牛田(二期)公路改建工程
第 D 标段项目经理部
2017 年 5 月 26
日
