湿地公园生态保护与恢复工程施工组织设计
- 格式:doc
- 大小:109.04 KB
- 文档页数:32

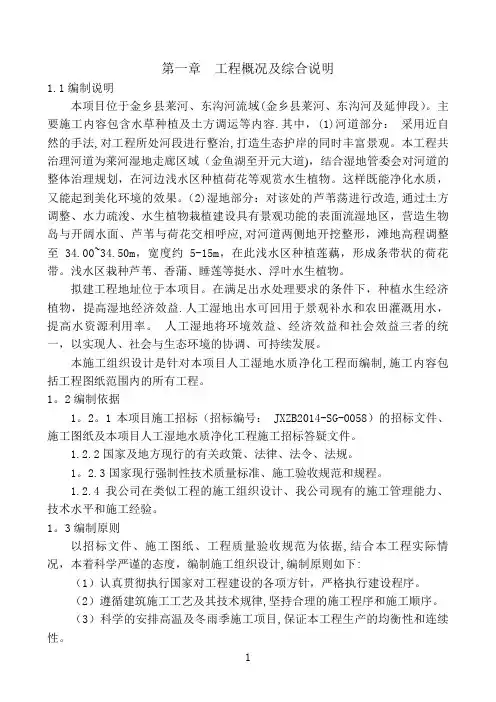

第一章工程概况及综合说明1.1编制说明本项目位于金乡县莱河、东沟河流域(金乡县莱河、东沟河及延伸段)。
主要施工内容包含水草种植及土方调运等内容.其中,(1)河道部分:采用近自然的手法,对工程所处河段进行整治,打造生态护岸的同时丰富景观。
本工程共治理河道为莱河湿地走廊区域(金鱼湖至开元大道),结合湿地管委会对河道的整体治理规划,在河边浅水区种植荷花等观赏水生植物。
这样既能净化水质,又能起到美化环境的效果。
(2)湿地部分:对该处的芦苇荡进行改造,通过土方调整、水力疏浚、水生植物栽植建设具有景观功能的表面流湿地区,营造生物岛与开阔水面、芦苇与荷花交相呼应,对河道两侧地开挖整形,滩地高程调整至34.00~34.50m,宽度约5-15m,在此浅水区种植莲藕,形成条带状的荷花带。
浅水区栽种芦苇、香蒲、睡莲等挺水、浮叶水生植物。
拟建工程地址位于本项目。
在满足出水处理要求的条件下,种植水生经济植物,提高湿地经济效益.人工湿地出水可回用于景观补水和农田灌溉用水,提高水资源利用率。
人工湿地将环境效益、经济效益和社会效益三者的统一,以实现人、社会与生态环境的协调、可持续发展。
本施工组织设计是针对本项目人工湿地水质净化工程而编制,施工内容包括工程图纸范围内的所有工程。
1。
2编制依据1。
2。
1本项目施工招标(招标编号: JXZB2014-SG-0058)的招标文件、施工图纸及本项目人工湿地水质净化工程施工招标答疑文件。
1.2.2国家及地方现行的有关政策、法律、法令、法规。
1。
2.3国家现行强制性技术质量标准、施工验收规范和规程。
1.2.4我公司在类似工程的施工组织设计、我公司现有的施工管理能力、技术水平和施工经验。
1。
3编制原则以招标文件、施工图纸、工程质量验收规范为依据,结合本工程实际情况,本着科学严谨的态度,编制施工组织设计,编制原则如下:(1)认真贯彻执行国家对工程建设的各项方针,严格执行建设程序。
(2)遵循建筑施工工艺及其技术规律,坚持合理的施工程序和施工顺序。

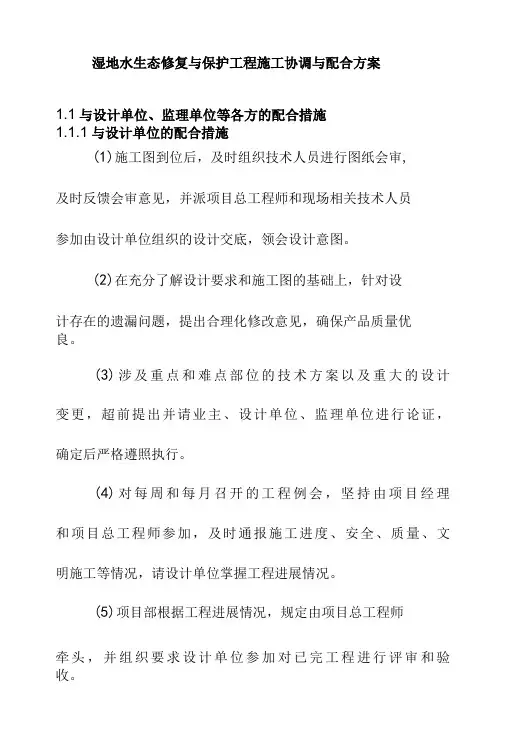

湿地水生态修复与保护工程施工协调与配合方案1.1与设计单位、监理单位等各方的配合措施1.1.1与设计单位的配合措施(1)施工图到位后,及时组织技术人员进行图纸会审,及时反馈会审意见,并派项目总工程师和现场相关技术人员参加由设计单位组织的设计交底,领会设计意图。
(2)在充分了解设计要求和施工图的基础上,针对设计存在的遗漏问题,提出合理化修改意见,确保产品质量优良。
(3)涉及重点和难点部位的技术方案以及重大的设计变更,超前提出并请业主、设计单位、监理单位进行论证,确定后严格遵照执行。
(4)对每周和每月召开的工程例会,坚持由项目经理和项目总工程师参加,及时通报施工进度、安全、质量、文明施工等情况,请设计单位掌握工程进展情况。
(5)项目部根据工程进展情况,规定由项目总工程师牵头,并组织要求设计单位参加对已完工程进行评审和验收。
(6)施工监测成果及时反馈给设计单位,作为设计单位指导施工和修改设计的依据。
(7)通过施工组织设计、项目质量计划、施工方案的报批充分与设计单位沟通,解决施工中的问题,形成记录并保存。
沟通方式包括收集设计提出的意见、会议纪要、设计变更、合同规范要求、隐蔽记录、主体工程验收、交付、竣工资料移交等。
(8)对电气、设备安装等其他相关设计接口部位,加强对设计图纸的阅读理解和相互对照,发现矛盾或理解不明确时,及时与设计单位进行沟通,确认处理意见,防止在后续施工中发生问题。
1.1.2与监理单位的配合措施(1)施工过程中积极配合监理工程师工作,全面接受监理工程师的监督与检查,提前制定关键部位质量事故易发生点的预防措施,通过监理工程师的检查,一旦发生问题应及时纠正。
(2)严格执行合同进度计划,按合同文件要求提前上报监理工程师,并将完成情况及时报请监理工程师审核。
(3)对每周和每月召开的工程例会,坚持由项目经理和项目总工程师参加,及时通报施工进度、安全、质量、文明施工等情况,请业主代表、监理工程师掌握工程进展情况。

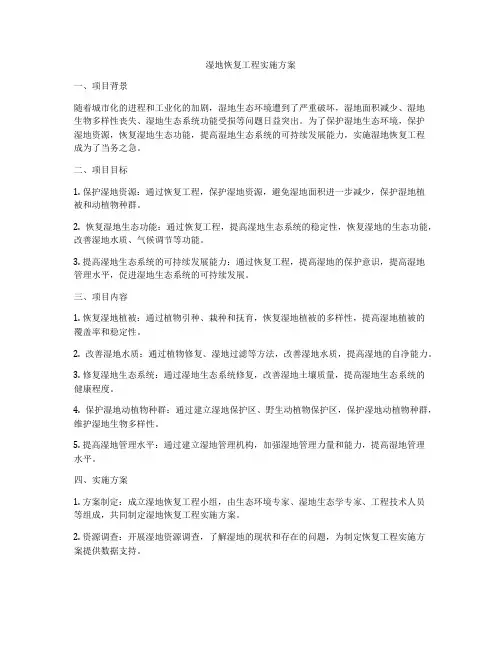

湿地恢复工程实施方案一、项目背景随着城市化的进程和工业化的加剧,湿地生态环境遭到了严重破坏,湿地面积减少、湿地生物多样性丧失、湿地生态系统功能受损等问题日益突出。
为了保护湿地生态环境,保护湿地资源,恢复湿地生态功能,提高湿地生态系统的可持续发展能力,实施湿地恢复工程成为了当务之急。
二、项目目标1. 保护湿地资源:通过恢复工程,保护湿地资源,避免湿地面积进一步减少,保护湿地植被和动植物种群。
2. 恢复湿地生态功能:通过恢复工程,提高湿地生态系统的稳定性,恢复湿地的生态功能,改善湿地水质、气候调节等功能。
3. 提高湿地生态系统的可持续发展能力:通过恢复工程,提高湿地的保护意识,提高湿地管理水平,促进湿地生态系统的可持续发展。
三、项目内容1. 恢复湿地植被:通过植物引种、栽种和抚育,恢复湿地植被的多样性,提高湿地植被的覆盖率和稳定性。
2. 改善湿地水质:通过植物修复、湿地过滤等方法,改善湿地水质,提高湿地的自净能力。
3. 修复湿地生态系统:通过湿地生态系统修复,改善湿地土壤质量,提高湿地生态系统的健康程度。
4. 保护湿地动植物种群:通过建立湿地保护区、野生动植物保护区,保护湿地动植物种群,维护湿地生物多样性。
5. 提高湿地管理水平:通过建立湿地管理机构,加强湿地管理力量和能力,提高湿地管理水平。
四、实施方案1. 方案制定:成立湿地恢复工程小组,由生态环境专家、湿地生态学专家、工程技术人员等组成,共同制定湿地恢复工程实施方案。
2. 资源调查:开展湿地资源调查,了解湿地的现状和存在的问题,为制定恢复工程实施方案提供数据支持。
3. 方案审批:将制定的湿地恢复工程实施方案提交相关部门审批,经审核通过后才能进行实施。
4. 工程施工:根据实施方案,进行湿地恢复工程的施工,包括植被恢复、水质改善、生态系统修复等工程。
5. 监督检查:对湿地恢复工程的施工过程和成果进行监督检查,确保工程质量和成效。
6. 效果评估:对恢复工程实施后的效果进行评估,收集资料、数据进行分析,评定恢复工程的成效。
一、项目背景随着我国城市化进程的加快,生态环境问题日益突出。
湿地公园作为城市生态系统的重要组成部分,对于改善城市生态环境、提高居民生活质量具有重要意义。
为充分发挥湿地公园的生态、景观、休闲等功能,特制定本专项设计方案。
二、项目目标1. 保护和恢复湿地生态系统,提高生物多样性。
2. 优化湿地景观,打造具有地方特色的湿地公园。
3. 满足市民休闲、娱乐、健身等需求,提升城市品质。
4. 促进可持续发展,实现经济效益、社会效益和生态效益的统一。
三、设计原则1. 生态优先原则:以生态保护和恢复为核心,确保湿地生态系统稳定。
2. 综合性原则:兼顾生态、景观、休闲、文化等多方面需求。
3. 可持续发展原则:注重资源节约和环境保护,实现可持续发展。
4. 地方特色原则:突出地方文化特色,打造独具特色的湿地公园。
四、设计方案1. 生态恢复与保护(1)加强湿地植被恢复,种植适应当地气候、土壤条件的植物,提高生物多样性。
(2)实施湿地水质净化工程,确保湿地水质达标。
(3)建设生态护岸,防止水土流失,维护湿地生态平衡。
2. 景观规划(1)打造具有地方特色的景观节点,如湿地博物馆、观鸟塔、亲水平台等。
(2)沿水系布置景观带,形成景观轴线,串联各景点。
(3)利用植物配置、地形塑造等手法,营造丰富的景观层次。
3. 休闲设施(1)建设游步道、自行车道等休闲设施,方便游客游览。
(2)设置儿童游乐场、健身器材等,满足不同年龄段游客的需求。
(3)提供餐饮、购物、咨询服务等,提升游客体验。
4. 文化展示(1)挖掘当地历史文化,建设文化展示馆,展示湿地与地方文化的关系。
(2)举办各类文化活动,如湿地摄影展、民俗表演等,丰富游客文化生活。
5. 管理与维护(1)建立健全湿地管理体系,明确管理职责,确保湿地生态安全。
(2)加强湿地监测,及时发现并处理生态问题。
(3)加强宣传教育,提高公众对湿地保护的认识。
五、实施计划1. 项目前期准备:完成项目可行性研究、规划设计、招标等工作。

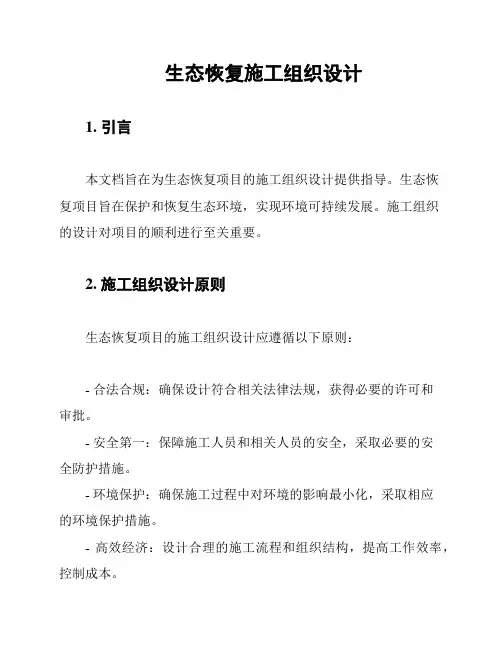

生态恢复施工组织设计1. 引言本文档旨在为生态恢复项目的施工组织设计提供指导。
生态恢复项目旨在保护和恢复生态环境,实现环境可持续发展。
施工组织的设计对项目的顺利进行至关重要。
2. 施工组织设计原则生态恢复项目的施工组织设计应遵循以下原则:- 合法合规:确保设计符合相关法律法规,获得必要的许可和审批。
- 安全第一:保障施工人员和相关人员的安全,采取必要的安全防护措施。
- 环境保护:确保施工过程中对环境的影响最小化,采取相应的环境保护措施。
- 高效经济:设计合理的施工流程和组织结构,提高工作效率,控制成本。
- 品质保证:质量控制体系的落实和施工质量的管控。
3. 施工组织设计内容生态恢复项目的施工组织设计应包括以下内容:3.1 项目管理- 设计项目管理组织结构,明确各职责和权限。
- 制定项目计划,包括施工进度安排、资源调配等。
- 进行项目风险评估,制定相应的风险应对措施。
3.2 施工流程- 制定施工流程图,明确各施工阶段的工作内容和先后顺序。
- 确定各施工阶段的工期和里程碑节点。
- 制定施工检查和验收的程序和标准。
3.3 组织结构- 设计施工组织结构图,明确各部门和岗位的职责和关系。
- 制定组织机构调整和沟通协调机制。
- 确定施工人员的招聘、培训和考核机制。
3.4 安全管理- 制定施工安全管理制度和操作规程。
- 确保施工人员的安全培训和个人防护用品配备。
- 定期进行安全检查和评估,及时处理安全隐患。
3.5 质量管理- 制定施工质量管理制度和标准。
- 设计施工检测和质量验收的方法和程序。
- 确保施工材料和设备的质量达到要求。
4. 总结生态恢复项目的施工组织设计是保障项目成功实施的重要环节。
本文档提供了一些基本原则和内容,希望能够对相关工作提供一些参考和指导。
[请注意,本文档仅供参考,具体设计应根据实际情况进行调整和完善。
]。

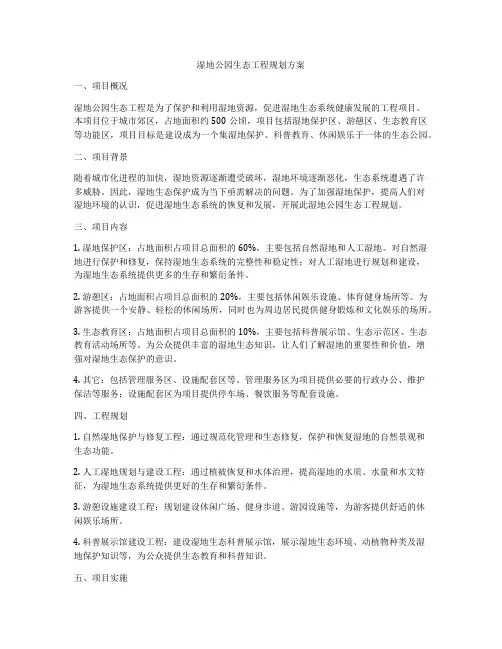

湿地公园生态工程规划方案一、项目概况湿地公园生态工程是为了保护和利用湿地资源,促进湿地生态系统健康发展的工程项目。
本项目位于城市郊区,占地面积约500公顷,项目包括湿地保护区、游憩区、生态教育区等功能区,项目目标是建设成为一个集湿地保护、科普教育、休闲娱乐于一体的生态公园。
二、项目背景随着城市化进程的加快,湿地资源逐渐遭受破坏,湿地环境逐渐恶化,生态系统遭遇了许多威胁。
因此,湿地生态保护成为当下亟需解决的问题。
为了加强湿地保护,提高人们对湿地环境的认识,促进湿地生态系统的恢复和发展,开展此湿地公园生态工程规划。
三、项目内容1. 湿地保护区:占地面积占项目总面积的60%,主要包括自然湿地和人工湿地。
对自然湿地进行保护和修复,保持湿地生态系统的完整性和稳定性;对人工湿地进行规划和建设,为湿地生态系统提供更多的生存和繁衍条件。
2. 游憩区:占地面积占项目总面积的20%,主要包括休闲娱乐设施、体育健身场所等。
为游客提供一个安静、轻松的休闲场所,同时也为周边居民提供健身锻炼和文化娱乐的场所。
3. 生态教育区:占地面积占项目总面积的10%,主要包括科普展示馆、生态示范区、生态教育活动场所等。
为公众提供丰富的湿地生态知识,让人们了解湿地的重要性和价值,增强对湿地生态保护的意识。
4. 其它:包括管理服务区、设施配套区等。
管理服务区为项目提供必要的行政办公、维护保洁等服务;设施配套区为项目提供停车场、餐饮服务等配套设施。
四、工程规划1. 自然湿地保护与修复工程:通过规范化管理和生态修复,保护和恢复湿地的自然景观和生态功能。
2. 人工湿地规划与建设工程:通过植被恢复和水体治理,提高湿地的水质、水量和水文特征,为湿地生态系统提供更好的生存和繁衍条件。
3. 游憩设施建设工程:规划建设休闲广场、健身步道、游园设施等,为游客提供舒适的休闲娱乐场所。
4. 科普展示馆建设工程:建设湿地生态科普展示馆,展示湿地生态环境、动植物种类及湿地保护知识等,为公众提供生态教育和科普知识。
湿地公园设计方案通用3篇(经典版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的经典范文,如工作计划、工作总结、实施方案、应急预案、活动方案、规章制度、条据文书、教学资料、作文大全、其他范文等等,想了解不同范文格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!Moreover, our store provides various types of classic sample essays, such as work plans, work summaries, implementation plans, emergency plans, activity plans, rules and regulations, document documents, teaching materials, essay compilations, and other sample essays. If you want to learn about different sample formats and writing methods, please pay attention!湿地公园设计方案通用3篇湿地公园设计方案(篇1)湿地公园设计方案引言:湿地是一种独特的生态系统,为许多动植物提供了生存和繁衍的理想环境。
绿化湿地公园施工方案湿地公园是指通过科学规划和设计将原有的空地或水域改造成可供市民休闲、游玩、观赏的公共绿地,同时还能起到保护生态环境的作用。
以下是一份绿化湿地公园施工方案。
一、项目背景湿地公园位于一个城市的边缘地带,占地面积约100亩,周边主要是农田和工厂。
湿地公园的建设旨在改善周边环境,发展城市绿化,提供市民休闲娱乐场所,并保护和恢复湿地生态系统。
二、规划设计1.生态湿地区将一部分湿地保持原貌,恢复湿地生态系统。
这个区域适宜栽种湿地植物,如芦苇、黑杨等,创建一个适合野生动植物栖息和繁衍的环境。
2.休闲活动区为市民提供休闲娱乐场所,包括散步道、自行车道、休息区等。
其中的散步道可以穿过湿地,供市民欣赏湿地景观。
周围的休息区可以设置一些长椅和棋牌桌,供市民休息和娱乐。
3.鸟类观察区湿地公园附近有一片较大的湖泊,是迁徙鸟类的栖息地。
在湖泊周围设立一些鸟类观察亭和观鸟平台,供市民观赏迁徙鸟类和湖泊景色。
4.动物园区在公园内设立一个小型的动物园,展示一些本地特色的动物,如水禽、水生哺乳动物等。
动物园区可以设置一些围栏和观赏窗口,让市民可以近距离观察动物。
5.景观建筑区在公园内适当的位置可以设置一些景观建筑物,如亭子、桥梁、观景台等,供市民欣赏湖泊景色和湿地生态。
三、工程建设1.土地治理湿地公园的建设需要先进行土地治理工作,将原有的污染物清除,修复受损土壤。
可以采用植物修复和生物修复相结合的方法,使土地恢复到适合植物生长的状态。
2.植物栽种根据本地气候和土壤条件,选择适宜的湿地植物进行栽种。
这些植物可以帮助净化水质,供给野生动物食物和栖息地,并为公园提供景观效果。
3.散步道和自行车道修建环绕湿地的散步道和自行车道,方便市民进行休闲活动。
散步道可以设置一些桥梁和观景亭,增加景观效果。
4.休息区在适当的位置设置一些休息区,可以铺设草坪和种植花草,增加公园的观赏价值。
同时,设置一些座椅和棋牌桌,方便市民休息和娱乐。
湿地环保工程施工方案一、工程概述湿地环保工程是针对湿地生态环境进行保护和修复的一项重要工程,旨在恢复和保护湿地生态系统的完整性和功能,提高湿地生态环境的质量。
本方案以福州机场第二高速公路项目涉闽江河口国家湿地公园段施工期环境保护为例,制定湿地环保工程施工方案。
二、工程目标1. 保护和修复湿地生态系统,维护湿地生态平衡。
2. 减少施工过程对周边环境的干扰和生态系统的影响。
3. 提高湿地生态环境的质量,实现可持续发展。
三、施工原则1. 保护优先原则:在施工过程中,应充分考虑湿地生态系统的保护,确保施工活动对湿地生态系统的负面影响降到最低。
2. 科学合理原则:根据湿地生态环境的特点和施工需求,制定合理的施工方案,确保施工过程的科学性和合理性。
3. 综合治理原则:针对施工过程中可能产生的各种环境问题,采取综合治理措施,确保湿地生态环境的修复和保护。
四、施工内容1. 施工区域清理:在施工前,对施工区域内的杂物、垃圾等进行全面清理,确保施工区域的整洁。
2. 施工临时设施建设:根据施工需求,建设临时设施,如临时道路、临时营地等,同时确保临时设施对湿地生态环境的影响降到最低。
3. 噪声污染控制:采取隔声、降噪等措施,减少施工噪声对周边环境的影响。
4. 废水处理与排放:对施工过程中产生的废水进行处理,达到国家相关标准后方可排放。
5. 防渗措施:对施工区域进行防渗处理,防止污染物渗入地下水和湿地生态系统。
6. 生态修复与保护:施工结束后,对湿地生态环境进行修复和保护,恢复湿地生态系统的功能。
五、施工工艺与方法1. 施工区域清理:采用人工和机械相结合的方式,全面清理施工区域内的杂物、垃圾等。
2. 施工临时设施建设:根据湿地生态环境的特点,采用环保材料和施工工艺,建设临时设施。
3. 噪声污染控制:采用隔声屏、降噪设备等设施,减少施工噪声的传播。
4. 废水处理与排放:采用物理、化学和生物处理方法,对施工过程中的废水进行处理。

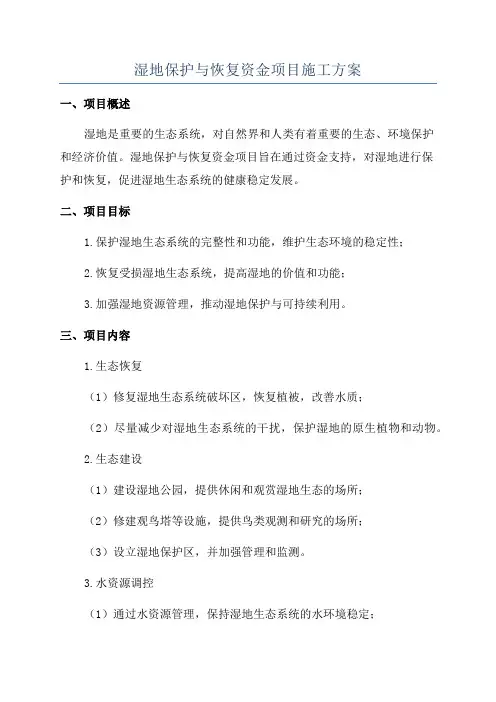

湿地保护与恢复资金项目施工方案一、项目概述湿地是重要的生态系统,对自然界和人类有着重要的生态、环境保护和经济价值。
湿地保护与恢复资金项目旨在通过资金支持,对湿地进行保护和恢复,促进湿地生态系统的健康稳定发展。
二、项目目标1.保护湿地生态系统的完整性和功能,维护生态环境的稳定性;2.恢复受损湿地生态系统,提高湿地的价值和功能;3.加强湿地资源管理,推动湿地保护与可持续利用。
三、项目内容1.生态恢复(1)修复湿地生态系统破坏区,恢复植被,改善水质;(2)尽量减少对湿地生态系统的干扰,保护湿地的原生植物和动物。
2.生态建设(1)建设湿地公园,提供休闲和观赏湿地生态的场所;(2)修建观鸟塔等设施,提供鸟类观测和研究的场所;(3)设立湿地保护区,并加强管理和监测。
3.水资源调控(1)通过水资源管理,保持湿地生态系统的水环境稳定;(2)建设湿地植被滞洪区,增加湿地的水贮存能力。
4.教育宣传(1)开展湿地教育活动,提高公众的湿地保护意识;(2)制作湿地保护宣传手册,通过媒体传播湿地保护知识。
四、项目实施方案1.技术方案(1)通过科学的生态评估,确定湿地生态系统的状况和恢复目标;(2)根据生态评估结果,制定合理的恢复和保护措施;(3)引入适应性管理方法,根据湿地的实际情况进行调整和改进。
2.资金使用方案(1)根据项目实施的不同阶段,合理划分资金用途;(2)确保资金的周转和使用效率,避免浪费和滥用资金。
3.环保措施(1)严格遵守环境保护法律法规,保护湿地生态环境;(2)提倡低碳、环保的施工工艺,减少对环境的影响;(3)根据需要,采取防护措施,保护湿地的生态系统。
4.监测与评估(1)建立湿地监测系统,定期对湿地进行监测和评估;(2)根据监测和评估结果,及时调整项目实施策略。
五、项目进度安排1.前期准备:科学评估和方案制定,资金筹备等。
2.实施阶段:根据方案进行生态恢复、生态建设和水资源调控。
3.后期管理:建立湿地保护区并加强管理和监测。

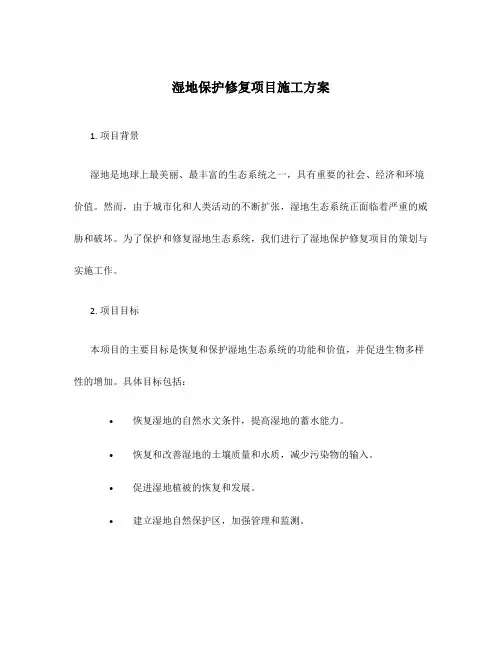

湿地保护修复项目施工方案1. 项目背景湿地是地球上最美丽、最丰富的生态系统之一,具有重要的社会、经济和环境价值。
然而,由于城市化和人类活动的不断扩张,湿地生态系统正面临着严重的威胁和破坏。
为了保护和修复湿地生态系统,我们进行了湿地保护修复项目的策划与实施工作。
2. 项目目标本项目的主要目标是恢复和保护湿地生态系统的功能和价值,并促进生物多样性的增加。
具体目标包括:•恢复湿地的自然水文条件,提高湿地的蓄水能力。
•恢复和改善湿地的土壤质量和水质,减少污染物的输入。
•促进湿地植被的恢复和发展。
•建立湿地自然保护区,加强管理和监测。
3. 项目实施步骤3.1. 前期准备工作在项目实施之前,需要进行详细的前期准备工作。
具体步骤包括:1.湿地调查和评估:对湿地进行详细的调查和评估,了解湿地的自然特征、生态功能和受威胁程度。
2.制定修复方案:根据湿地调查和评估的结果,制定湿地修复方案,确定项目的目标、方法和时间计划。
3.资金筹集:确定项目所需的资金,并进行相应的资金筹集工作。
4.项目人员组建:组建项目团队,包括项目经理、技术人员、监督人员等。
3.2. 施工阶段在项目实施过程中,需要进行下列施工工作:1.湿地水文调整:根据修复方案,对湿地的水文条件进行调整,包括增加蓄水能力、修复湿地的水流动力学特征等。
2.湿地土壤改良:通过改良土壤物理性质和化学性质,提高湿地的土壤质量,包括增加土壤水分保持能力、改善土壤透水性等。
3.湿地植被恢复:根据修复方案,进行湿地植被的恢复和发展工作,包括引种植物、重新植树等。
4.湿地水质治理:通过采取一系列措施,减少污染物的输入,提高湿地的水质。
例如,通过建设湿地过滤系统等。
3.3. 后期管理与监测项目完成后,需要进行后期管理与监测工作,以确保湿地的持续保护和修复。
具体包括:1.建立湿地保护区:建立湿地保护区,制定相应的管理规划和监测计划。
2.湿地监测:定期对湿地进行监测,包括水文水质监测、植被监测等,以评估修复效果并及时采取相应措施。
湿地建设及河道生态修复工程施工组织设计施工组织设计目录第一章工程概况第二章编制说明第1节编制原则第2节编制依据第三章工程目标第四章现场施工组织第1节施工管理机构第2节项目经理部主要管理人员第3节项目经理部主要职责第五章施工总布置第1节施工准备、施工放样第2节施工部署第3节劳动力准备第4节施工机械准备第5节施工机械设备配置原则第6节施工物资准备第7节施工准备的主要内容第8节场地清理第9节临时工程设施建设第六章施工方案与措施第1节施工测量第2节河道土方工程施工第3节钢筋石笼施工工艺第4节浆砌石工程施工第5节进出水小桥钢筋混凝土工程施工方案第6节围堰与拆除施工方案第7节瓜米石路面施工方案第8节绿化工程第七章质量管理体系与措施第1节质量承诺及目标第2节质量保证的组织管理措施第3节技术保证措施第4节施工质量把关措施第5节严格试验及计量管理第6节严格工程技术档案资料管理第7节主要质量管理措施第8节工程维护第9节质量通病防治措施第八章安全管理体系与措施第1节安全目标第2节安全管理体系第3节安全生产教育第4节安全技术交底第5节安全技术方案、技术措施及审核第6节施工设备、机具检查验收第7节用电的安全管理第8节安全生产保证措施第9节施工现场安全防火管理措施第九章文明施工管理体系与措施第1节文明施工管理组织体系第2节文明施工管理措施第3节现场设施的保护第4节文明施工要求第5节配合工作第6节创建文明工地活动方案第7节坚持政治思想工作领先,营造文明施工气氛第8节落实各项文明施工管理措施第9节加强综合治理,全面推进文明施工管理第10节施工场地治安保卫管理计划第十章环境保护管理体系与措施第1节环境保护要求第2节环境保护措施第3节水质污染控制措施第4节噪音污染控制第5节粉尘污染控制措施第6节生态环境保护第7节水土保护措施第8节场地清理第9节有毒、害物质处理第10节弃渣处理第11节垃圾清运及生活污水处理第十一章工程进度计划及措施第1节施工进度管理第2节建立项目责任制第3节设备保证措施第4节加强劳务工人的配备管理第5节保证工期的技术组织措施第6节保证工期的实施方案第十二章资源配置计划第1节劳动力安排计划及保证措施第2节主要材料投入计划及保证措施第3节资金使用及管理计划第十三章冬雨季施工措施第1节雨季的施工措施第2节冬季施工措施第十四章现场施工协调处理第1节与地方政府的关系第2节与当地村民的关系第3节与业主的关系第4节与监理的关系第十五章工程竣工验收及回访第十六章附图表第1节拟投入本标段的主要施工设备表第2节拟配备本标段的试验和检测仪器设备表第3节劳动力计划表第4节计划开、竣工日期和施工进度网络图第5节施工总平面图第6节临时用地表第一章工程概况第1节工程简介项目名称: 洱海源头万亩湿地建设工程-三南生态湿地建设及河道生态修复工程。
湿地公园工程建设方案一、项目背景湿地是生态系统中具有多种功能的特殊生态环境,是自然保护区的重要组成部分,也是城市绿地的重要资源。
随着城市化进程的加快,湿地生态环境面临着严重的破坏和威胁。
因此,建设湿地公园具有重要的现实意义和保护价值。
二、项目规划1.项目位置湿地公园项目选址应该在城市郊区或者城市内部,环境适宜、水资源充足。
同时,建设湿地公园要与自然保护区相结合,充分利用现有自然环境资源,合理规划选址。
2.项目规划湿地公园的规划应该立足于保护湿地生态环境,同时兼顾公众的休闲和观赏需求。
要充分考虑湿地植被、水域、野生动物等自然资源,合理规划游步道、观景台、停车场等基础设施。
三、项目设计1.湿地植被恢复与保护湿地公园工程建设要充分考虑湿地生态环境的独特性与脆弱性,采取合理的植被恢复与保护措施,如保护湿地内特有的湿地植被,引进符合当地气候和土壤条件的湿地植被种类,建立湿地植被自然保护区等。
2.水资源管理湿地公园的水资源管理是关键的一环,要合理规划水源地、湿地水系连接,加强湿地水体的净化功能,在建设过程中充分利用雨水收集设施,增加湿地生态水源的稳定性。
3.基础设施建设湿地公园建设应该充分考虑游客的观赏和休闲需求,合理规划游步道、观景台、停车场等基础设施,保障游客的安全和便利。
四、项目实施1.组织架构湿地公园工程建设的组织架构是项目成功的关键保障,要成立具有经验丰富和专业能力的湿地公园建设团队,包括设计、建筑、环保等领域的专业人才。
2.投资筹措湿地公园建设需要大量的资金投入,需要进行充分的投资筹措工作,可以借助政府资金、社会资本以及基金会等渠道,同时积极争取相关政策支持和资金奖励。
3.施工管理在湿地公园建设过程中,要严格按照施工管理计划,统筹协调施工进度和施工质量,加强安全生产和环保工作。
五、项目运营1.公园管理湿地公园的日常管理是保持湿地生态环境和提升游客体验的关键,要建立健全的湿地公园管理体系,招聘专业管理人员和保洁人员,做好日常巡查和维护工作。
生态公园湿地公园建设项目土方工程施工工艺及技术方案1.1土方开挖1.1.1湿地部分现场多为水坑等淤泥地段,对水系区域放线,明确开挖范围,沿现有机耕道路,以“一”字型或“T 字型铺设毛石临时便道,保证车辆通行与机械的操作。
同时进行环湖道路的基础工作,铺设毛石垫层作为临时通道,保证施工现场通道的顺畅,并且连接好电源及水源,做好现场准备工作。
1.1.2因湿地公园所处位置较周围地形较低,且周围是水坑及水渠环绕,土方开挖后,必将出现积水。
使用汽油泵或污水泵进行施工作业时的排水。
保证基础工程的顺利进行。
1.1.3协调指挥部提供临时囤土区域,暂时囤放可施工作,并遵照《建筑工程安全技术规范》的规定进行操作。
如果施工场地内的地面地下或水下发现有管线通过或其他异常物体时,应事先请有关部门协同查清,未查清前,不可动工,以免发生危险或造成其他损失。
1.1.4排水在施工之前排除地面积水,根据施工区地形特点在场地周围挖好排水沟(在山地施工为防山洪,在山坡上方应做截洪沟)。
使场地内排水通畅,而且场外的水也不致流入。
在低洼处或挖湖施工时,除挖好排水沟外,必要时还应加筑E堰或设水堤。
为了排水通畅,排水沟底纵坡不应小于2%,沟的边坡值1:1.5,沟底宽及沟深不小于50cm。
排除地下水一般多采用明沟,引至集水井,并用水泵排出;因为明沟较简单经济。
一般按排水面积和地下水位的高低来安排排水系统,先定出主干渠和集水井的位置,再定支线,但这样的自然地形放到地面上去是较难的;特别是在缺乏永久性地面物的空旷地上,在这种情况下应先在施工图上画方格网,再把方格网放大到地面上,而后把设计地形等高线和方格网的交点一一标到地面上并打桩,桩木上也要标明桩号及施工标高。
堆山时由于土层不断升高,桩木可能被土埋没,所以桩的长度应大于每层填土的高度,土山不高于5m 的,可用长竹竿做标高桩,在桩上把每层的标高定好,不同层可用不同颜色标志,以便识别。
另一种方法是分层放线、分层设置标高桩。
湿地保护与恢复资金项目施工方案一、项目背景自然湿地是生态系统中重要的组成部分,具有生态保护、水资源调节、气候调节等重要功能。
然而,由于人类活动以及自然因素的影响,许多湿地正面临退化、污染等问题。
为了保护湿地生态环境,恢复湿地功能,需要开展湿地保护与恢复资金项目。
二、项目目标湿地保护与恢复资金项目旨在通过有效的资源配置和工程实施,保护和恢复湿地生态系统,提高水质、保护物种多样性,实现生态文明建设目标。
三、施工方案1. 地形测量与规划•对湿地地形进行测量,编制详细的地形图;•根据测量结果,制定湿地保护与恢复规划,确定方案实施范围和重点区域。
2. 生态修复工程•利用当地植被,进行湿地植被恢复,提高湿地生态系统的稳定性和多样性;•建设湿地生态池塘,增加湿地水体面积,改善水质,提供栖息地。
3. 水利设施建设•建设湿地水利设施,保障湿地水资源供应;•配置排水系统,控制湿地水位,防止水资源浪费。
4. 教育宣传工作•开展湿地保护知识宣传活动,提高公众对湿地保护的认识和重视程度;•组织湿地保护志愿者队伍,加强湿地管理和监测工作。
四、项目效益•提高湿地生态系统的稳定性和多样性,改善当地生态环境;•保护水资源,改善水质,促进生态平衡;•增强社会公众对湿地保护的认识和参与度,推动生态文明建设。
五、总结湿地保护与恢复资金项目的施工方案涉及地形测量与规划、生态修复工程、水利设施建设以及教育宣传工作等内容,通过综合施工方案的实施,达到保护和恢复湿地生态系统的目的,实现生态文明建设目标。
希望通过不懈努力,能够为湿地保护事业做出更大的贡献,提高生态环境质量,实现可持续发展。
(此文档为Word格式,下载后可以任意编辑修改!)湿地公园生态保护与恢复工程施工组织设计工程名称:编制单位:编制人:审核人:批准人:编制日期:年月日第一章、编制依据第一节、编制依据1、某县住房和城乡规划建设局莒县沭河湿地公园生态保护与恢复工程招标文件及施工图纸2、《工程测量规范》(GB50026-93)3、《市政工程施工安全操作规程》(GB01-56-2001)4、城市绿化工程施工及验收规范(CJJ/T82—90)5、《施工现场临时用电安全技术规范》(JGJ46-88)6、《混凝土强度检验评定标准》(GBJ07-87)7、《沥青路面施工及验收规范》(GB50092-96)8、《市政道路工程质量评定标准》(DBJ01-22-95)9、《城市道路路基工程施工及验收规程》(CJJB-99)第二节、编制原则1、确保工期的原则根据工期要求编制本工程的施工计划,并以此为前提配备机械设备、劳动力、材料等,确保工期目标的实现。
2、优化施工方案的原则严格按照工程工期的要求,结合本工程的实际情况,优化施工方案。
积极推进技术与管理创新,确保工程质量和施工安全,努力降低工程成本。
3、均衡生产,突出重点的原则依据本工程的特色,在合理安排工期,搞好工序联接的前提下,将路面和引水渠的施工作为工程的要点。
在施工安排上优先安排,在现场办理,施工技能和物资资料供给方面要点保证,科学安排施工。
4、统筹兼顾,因地制宜,合理安排,灵活机动的准则。
结合施工实践,合理安排施工工序和施工现场,优化施工方案,正确处理施工建造与环境保护的联系,削减施工对当地环境以及群众生活的影响,保护好生态环境,搞好安全文明施工。
尽量兼顾当地群众利益,不占或少占犁地。
5、确保施工安全的原则制定切实可行的技术方案和工艺安全措施,定人定岗定职责,确保施工安全和人身安全,做到万无一失。
第二章、工程概况第一节、工程简介沿沭河河道景观整治、湿地公园绿化及配套工程等,全长约15.3公里。
②标段划分:一个标段。
建设地点:沭河西岸望海大道至206国道段第二节、主要工程项目及工程量1、本工程工期要求我公司将保证在开工后90天内竣工,为保证工程质量和工期,工程动工前,制定有效的施工措施。
2、本工程质量要求本工程质量标准为:合格。
第三章、施工总体部署第一节、项目部的组建根据本工程项目内容以及工程特点,结合我单位进类似工程施工的丰富经验,我公司决定;如我单位中标,公司将按照重点工程的各项要求,组建专业化的管理水平优异的项目经理部投入本工程的施工,公司委派具有丰富市政施工经验的人员担任本工程项目经理,并在项目经理的组织下,成立由具备工程师、经济师、助理工程师等资质技术、管理人员组成的项目集体,以一个整体素质优良、质量进度意识强、经营管理水平高、服务态度一流的项目部形象展开对本工程的组织、指挥。
施工队组的选择上,抽调长期与我单位合作的施工经验丰富的道路、绿化专业施工队伍,承担本工程的施工任务,所有进入本工程的管理人员、技术人员以及特殊岗位人员均具有相应的岗位证书和与之相称的技术职称,在项目经理的领导下,各岗位人员分工明确,责任明确。
1、项目部主要岗位职责分工1.1、项目经理:全面负责本项目部的施工组织管理,以项目工程质量、进度、环境负全面责任,使合同工程竣工后满足合同规定的工期、质量、环保文明施工的各项要求,执行公司新版二合一《管理手册》及《程序文件》,主持制定公司质量、环境目标,任命生产、技术负责人,确定管理职责和权限,主持落实本项目质量环境计划、施工组织设计、环境管理方案等,明确管理职责和权限,主持落实本项目质量环境计划、施工组织设计、环境管理案,明确各部门人员职责分工。
负责协调业主、监理等外部联系,负责各项劳动管理工程。
主持工程竣工及保修期工作,组织工程质量的检查、评定、整改活动,指导有关人员做好结算工作。
1.2、项目生产经理:协助分公司经理贯彻实施本项目部进度、质量、环境目标,对项目工程质量、进度和安全负管理责任,负责施工现场质量、环境管理方案的具体实施。
协助分公司经理进行项目部人力资源、机械设备及材料的配备,使施工人员的组合及机械设备的利用达到最佳状态,保证施工工地现场的材料供应。
协助项目部各组室解决施工中出现的问题,协调内外关系,确保工程按合同要求完成任务,创造经济效益。
确保工程按照合同要求的进度严格落实。
1.3、项目总工:对项目施工过程进行总体策划,领导施工过程中的质量及环境控制,使工程质量和环境因素处于受控状态。
对本合组室的测量、质检、环保人员进行监督检查,确保各项工作处于有效运转。
按照本标段具体情况,编制具体可操作的施工组织设计、项目质量计划等施工指导性文件。
1)、负责技术文件、施工规范、质量标准及施工作业指导书的贯彻执行,提出改进工程质量的技术措施和目标。
2)、合理策划施工工地的环境计划,贯彻落实环境管理方案各项内容,监督检查环境管理方案的落实情况协助生产经理加强对环境因素的测量和监控。
对整理出来的环境监测数据进行统计分析,确定环境管理重点,保证环境的持续改进。
3)、负责技术文件资料的整理,管理内部及外来文件,根据设计图纸组织施工员、测量员、质检员等有关人员进地学习,并组织设计交底和测量交桩工作。
负责测量复测工作,组织项目部施工、测量、质检、统计等部门负责人进行图纸会审工作,并填写“图纸会审记录”;邀请设计、监理、甲方、施工等部门共同参加举行设计交底工作,并及时填写“设计交底记录”。
4)、负责施工组织设计、项目质量计划、特殊作业指导书的编制工作。
5)、依据合同要求编写季度、月、旬作业计划,并进行检查,根据工程计划编制设备、材料需要及进场计划。
6)、工程完工后,主持工程竣工资料的编制工作,协助建设单位做好工程的备案验收工作,并组织竣工资料的交付、归档。
1.4、质检员:负责对本项目部工程施工原材料的试验工作,负责工程施工过程中的质量过程中的工序进行预检、隐检,班组进行交接检,专业检查按有关文件的规定,做好试验,委托有资质等级合格的实验室进行试验,并做好记录。
填写各种检验、试验资料,运用统计、图表及其它相关方法分析质量状况及产生的原因,并向项目总工反馈结果。
在项目总指导下,负责编写工程进度,参与工程竣工验收工作,参与竣工资料的整理、装订及送交工作。
1.5、施工员:在项目经理的领导下,负责对所安排施工人员的综合调配管理,协助项目生产经理协调生产、材料供应、工地部署等管理工作,对现场存在的质量问题及安全隐患及时采取有效措施,对重大质量事故和不合格及时上报,根据要求及时组织整改。
参与制定工程项目施工方案及质量、安全保证措施。
坚持深入施工第一线付诸实施。
善于发现和处理现场出现的各种问题,强化成本意识,降低消耗。
协助项目总工做好图纸会审、设计交底工作,按照施工组织设计的规定,编写技术交底单并发给施工队组织实施。
按照有关文件要求,收集、整理技术交底单和安全交底单。
编写施工日志,对工程每日进度及实际发生事项进行详细记载。
1.6、测量员:根据施工组织设计和施工进度安排,布设测量控制图,编制项目施工测量计划;负责做好控制测量工作,经常对测量标志进行检查复核,确保侧量标电位置正确。
发现测量标志变位,应及时向上级技术主管报告并补放正确标志;根据图纸和规范要求,做好书面记录报监理签认并存档。
实行现场测量交底签认制度,负责向施工人员提供全面、准确的测量数据,并将交底记录存档,负责测量内业资料的编制,报经理审批并存档;配合有关部门搞好工程竣工测量工作,为竣工提供所需测量数据资料,根据测量议器保管定期保养校核规定,建立仪器设备管理台帐,定期对测量议器进行校核,以保证测量议器的准确性,及时填写测量交底单,复核记录,妥善保管测量资料。
1.7材料员:根据实际情况及时编制材料计划,并报项目经理签字审批,实施采购;负责各种原始凭证、计量凭证、核算凭证、质量证明书等资料管理,并负责向生产经理反馈不合格信息;随时掌握施工材料消耗情况,并及时向项目以理提供分析资料;按照有关规定,负责进场材料的验收、贮存、包装、防护、标识和发放,并保存相关记录;严格按发料凭证办理领料;负责搞好施工现场材料管理,按质量标准和上料计划对到场材料进行验收、办理领料手续,监督施工人员搞好合理使用,避免材料的丢失和浪费;库存物资要定期盘点,做到日清月结,帐、卡、物、资金四项相符/负责,根据材料到货验收和相应的手续对进场材料登记入帐,并保证其及时准确。
第二节、施工技术准备1、学习和研究本工程招标文件、设计图纸文件并结合现场踏勘核实项目组织有关人员认真学习招标文件、设计图纸及有关文件,使施工人员明确设计思想,理解设计意图,熟悉设计文件的各个细节,对设计文件和图纸进行现场校核,对现场原地貌,现场地下管线进行详细地调查,对设计道路及地下管线的中线、主要控制点是否准确无误进行复核,对旧交叉管线的加固,对交通导行的技术措施进行分析、研究,并确定最优方案。
2、认真进行测量交接桩工作,项目部技术人员在工程正式开前,详细核测量交桩内容,并对所交的高程、中心桩点进行有效的保护,对测量交桩成果进行审核,要求达到规范规定的精度范围。
3、按照施工程序要求,必须进行详细设计交底工作,在由建设单位主持,有设计、监理、甲方、施工单位共同参与进行设计交底工作中,解决设计文件及现场调查发现的各种未知问题,并形成会议纪要,作为指导施必需的设计补充文件。
4、提前进行原材料的送检试验,为施工中的材料供应奠定基础。
第三节、施工总平面布置1、生活区平面布置生活区内设置办公区、工棚、钢筋加工棚、库房、等。
2、施工临时路在不影响交通情况下,供施工车辆通行。
3、施工区域平面布置根据对本工程施工图及施工现场的分析、调查和研究会,本工程施工场地满足现场槽边堆放土方要求,施工时开槽土方均堆至槽边,多余土方运至指定地点暂存。
尽量不发生交叉矛盾而不浪费施工空间为原则,各单位工程均采取流水线作业方式,尽量缩短占用施工空间的时间,为整体工程关键线路施工工序赢得时间和作业空间。
第四节、施工劳动力计划根据本工程实际情况,按照专业、高效选择施工队伍参与工程施工原则,整个工程拟安排道路专业施工队一个,专业施工队按照施工部署,为按期、优质完成施工任务,准备充足的施工工力,合理的人员结构,并按照施工进度计划及时进入施工现场,参与工程施工。
第五节、材料供应计划本工程主要材料供应计划严格按施工进度计划进行采购。
第六节、施工机具、设备供应计划根据本工程施工总体部署,利用自有和租赁来的施工机具、设备,保证施工需要。
第七节、施工进度计划1、各施控制阶段工作内容1)、施工准备阶段:调查施工现场地上、地下物具体情况;施工现场场地清理和平整,形成施工通道;生活区临设搭建及临时用水源、电源铺设或架设;协助测绘院交接桩及现场施工测量准备工作完成;施工主要材料设备进场,项目部技术、管理人员、施工人员进驻地;项目部组织学习施工图纸,进行图纸设计交底,监理、监督交底等;组织编写施工组织设计和单项方案,并报上级部门审批;进行施工组织设计交底工作。
