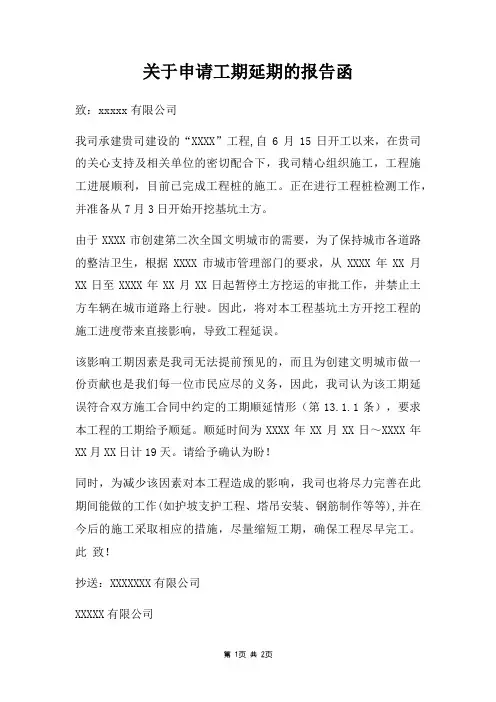

关于申请工期延期的报告函
致:xxxxx有限公司
我司承建贵司建设的“XXXX”工程,自6月15日开工以来,在贵司的关心支持及相关单位的密切配合下,我司精心组织施工,工程施工进展顺利,目前已完成工程桩的施工。
正在进行工程桩检测工作,并准备从7月3日开始开挖基坑土方。
由于XXXX市创建第二次全国文明城市的需要,为了保持城市各道路的整洁卫生,根据XXXX市城市管理部门的要求,从XXXX年XX月XX日至XXXX年XX月XX日起暂停土方挖运的审批工作,并禁止土方车辆在城市道路上行驶。
因此,将对本工程基坑土方开挖工程的施工进度带来直接影响,导致工程延误。
该影响工期因素是我司无法提前预见的,而且为创建文明城市做一份贡献也是我们每一位市民应尽的义务,因此,我司认为该工期延误符合双方施工合同中约定的工期顺延情形(第13.1.1条),要求本工程的工期给予顺延。
顺延时间为XXXX年XX月XX日~XXXX年XX月XX日计19天。
请给予确认为盼!
同时,为减少该因素对本工程造成的影响,我司也将尽力完善在此期间能做的工作(如护坡支护工程、塔吊安装、钢筋制作等等),并在今后的施工采取相应的措施,尽量缩短工期,确保工程尽早完工。
此致!
抄送:XXXXXXX有限公司
XXXXX有限公司
XXXX年XX月XX日。
关于工期延长的申请函
尊敬的项目负责人,
我写信是希望能够申请工程项目的工期延长。
经过详细的评估
和分析,我发现原先的工期安排存在一些无法预料的延误因素,这
导致了工程进展的困难和工期紧迫的局面。
首先,我们在项目启动初期遇到了材料供应的问题。
某些关键
材料的供应商出现了延迟交货的情况,这导致了一系列的工作延误。
接着,天气因素也影响了一些关键施工工序的进行。
不可预见的恶
劣天气导致了工人无法继续工作,进一步拖延了工期。
此外,人力
资源的不足也对工期产生了不利影响。
为了确保项目的顺利完成并保持工程质量,我恳请您考虑批准
我们的工期延长申请。
在延长工期的同时,我们将采取以下措施以
尽力缩短延误时间:
1. 与材料供应商协商,尽量缩短材料交货时间。
2. 加强对施工工序的组织和监督,以提高施工效率。
3. 招募临时工人,并加强对人力资源的调配,以弥补人力不足
的问题。
我们深知工期延长会对项目进度产生一定的影响,但我们保证
会竭尽全力确保工程的优质完成,并在延长的工期内尽快完成工程。
同时,我们会及时向您提供项目进展的每周报告,以确保您对项目
进展的清晰和透明。
再次,我们请求您审慎考虑我们的申请,并批准此次工期延长
申请。
如果您需要进一步的信息或与我们交谈,请随时与我们联系。
此致
(您的姓名)
(您的职位)
(您的联系方式)。
工期顺延申请书
尊敬的XXX公司:
非常抱歉给贵公司带来不便,我作为贵公司项目的承包商,因私人原因遇到了一些不可避免的情况,使得工期无法按时完成。
急需申请工期顺延,并额外支付相关费用。
首先,我非常珍视与贵公司的合作关系,希望我们能够持续地合作下去。
我清楚地知道,这个项目对贵公司来说是至关重要的。
但是,由于我的个人原因,我在完成项目的过程中遇到了困难。
现在只能向您提出工期顺延的请求,并承担相应的费用。
根据我们之前的工期安排,本项目将在下个月的XX日完成。
但是,由于我遇到了某些问题,导致进度滞后,使得项目无法如期完工。
经过目前的进度计划分析,我认为需要将工期顺延一个月,即到XX日。
这个顺延时间为您带来的损失是我
乐意承担的,我也会竭尽全力保证在顺延的这个月内能够加速进度,争取尽快将项目交付。
但是,我对于费用的支付有一些保留。
工期顺延将使得贵公司的利益受到一些损失,在此我表示深深的道歉。
同时,我非常珍视与贵公司的合作关系,我会尽我的努力来减小对贵公司的影响。
基于这些考虑,我希望能够按照合同规定,支付额外的费用来抵消贵公司的损失。
钱虽然是一个敏感的问题,但是我相信通过商议,我们能够找到一个公平合理的解决办法。
最后,我再次向贵公司表达我的歉意,并感谢贵公司对我的理解和支持。
如果贵公司有一些其他的建议或者想法,欢迎您随时与我商议。
谢谢。
此致
敬礼
XXX公司
申请人:______________
日期:_______________。
工程合同延期联系函模板
【标题】
《工程合同延期联系函》
【】
尊敬的[甲方公司名称]:
兹有我方承接的[项目名称]工程项目(以下简称“该项目”),根据双方签订的工程合同(合同编号:[合同编号]),原定工期为[原工期起始日期]至[原工期结束日期]。
由于以下原因:
1. [具体原因一]:例如,自然灾害、设计变更等;
2. [具体原因二]:例如,材料供应延迟、施工图纸审批延误等;
3. [具体原因三]:例如,工人短缺、现场安全问题等;
该项目的实际进度受到了影响,我们不得不申请延长工期。
经过仔细评估和计算,我们提出将工期延长[延期天数]天,新的工期预计为[新工期起始日期]至[新工期结束日期]。
我们已经采取了以下措施来尽量减少延期对项目的影响:
- [措施一]:例如,增加人力资源、加班加点等;
- [措施二]:例如,优化施工方案、调整作业计划等;
- [措施三]:例如,加强供应链管理、确保材料及时供应等;
我们理解工期的延长可能会给贵公司带来不便,对此我们深表歉意,并承诺将尽最大努力确保工程质量不受影响,同时保证新的工期内完成所有工作内容。
请贵公司在收到本函后,与我们联系确认上述延期事宜,并协商解决因延期可能产生的相关问题。
我们期待贵公司的理解与支持,并愿意就此事进一步沟通协商。
我们期待贵公司的回复,并希望能尽快达成一致,以确保项目的顺利进行。
此致
敬礼!
[乙方公司名称]
[乙方公司联系人姓名]
[乙方公司联系人职位] [乙方公司联系电话] [乙方公司电子邮箱] [日期]
【结束语】。
催要进度款和工期顺延函件

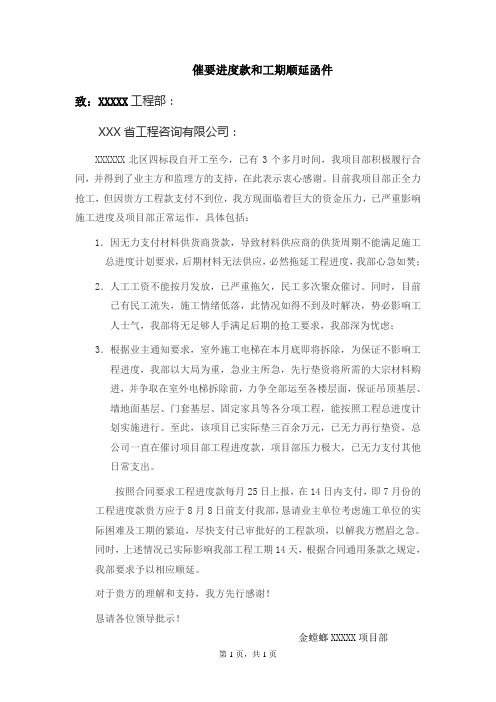

致:XXXXX工程部:
XXX省工程咨询有限公司:
XXXXXX北区四标段自开工至今,已有3个多月时间,我项目部积极履行合同,并得到了业主方和监理方的支持,在此表示衷心感谢。
目前我项目部正全力抢工,但因贵方工程款支付不到位,我方现面临着巨大的资金压力,已严重影响施工进度及项目部正常运作,具体包括:
1.因无力支付材料供货商货款,导致材料供应商的供货周期不能满足施工总进度计划要求,后期材料无法供应,必然拖延工程进度,我部心急如焚;
2.人工工资不能按月发放,已严重拖欠,民工多次聚众催讨。
同时,目前已有民工流失,施工情绪低落,此情况如得不到及时解决,势必影响工
人士气,我部将无足够人手满足后期的抢工要求,我部深为忧虑;
3.根据业主通知要求,室外施工电梯在本月底即将拆除,为保证不影响工程进度,我部以大局为重,急业主所急,先行垫资将所需的大宗材料购
进,并争取在室外电梯拆除前,力争全部运至各楼层面,保证吊顶基层、墙地面基层、门套基层、固定家具等各分项工程,能按照工程总进度计
划实施进行。
至此,该项目已实际垫三百余万元,已无力再行垫资,总
公司一直在催讨项目部工程进度款,项目部压力极大,已无力支付其他
日常支出。
按照合同要求工程进度款每月25日上报,在14日内支付,即7月份的工程进度款贵方应于8月8日前支付我部,恳请业主单位考虑施工单位的实际困难及工期的紧迫,尽快支付已审批好的工程款项,以解我方燃眉之急。
同时,上述情况已实际影响我部工程工期14天,根据合同通用条款之规定,我部要求予以相应顺延。
对于贵方的理解和支持,我方先行感谢!
恳请各位领导批示!
金螳螂XXXXX项目部
第1页,共1页。

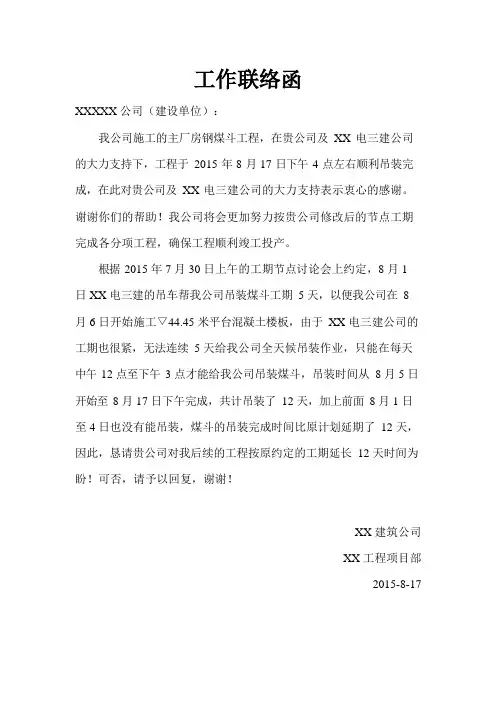

工作联络函
XXXXX 公司(建设单位):
我公司施工的主厂房钢煤斗工程,在贵公司及XX 电三建公司的大力支持下,工程于2015 年8 月17 日下午4 点左右顺利吊装完成,在此对贵公司及XX 电三建公司的大力支持表示衷心的感谢。
谢谢你们的帮助!我公司将会更加努力按贵公司修改后的节点工期完成各分项工程,确保工程顺利竣工投产。
根据2015 年7 月30 日上午的工期节点讨论会上约定,8 月1
日XX 电三建的吊车帮我公司吊装煤斗工期5 天,以便我公司在8 月6 日开始施工▽44.45 米平台混凝土楼板,由于XX 电三建公司的工期也很紧,无法连续5 天给我公司全天候吊装作业,只能在每天中午12 点至下午3 点才能给我公司吊装煤斗,吊装时间从8 月5 日开始至8 月17 日下午完成,共计吊装了12 天,加上前面8 月1 日至4 日也没有能吊装,煤斗的吊装完成时间比原计划延期了12 天,因此,恳请贵公司对我后续的工程按原约定的工期延长12 天时间为盼!可否,请予以回复,谢谢!
XX 建筑公司
XX 工程项目部
2015-8-17。

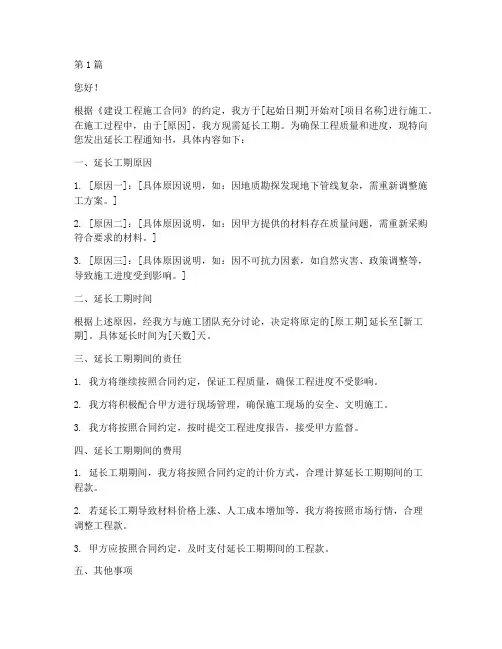

第1篇您好!根据《建设工程施工合同》的约定,我方于[起始日期]开始对[项目名称]进行施工。
在施工过程中,由于[原因],我方现需延长工期。
为确保工程质量和进度,现特向您发出延长工程通知书,具体内容如下:一、延长工期原因1. [原因一]:[具体原因说明,如:因地质勘探发现地下管线复杂,需重新调整施工方案。
]2. [原因二]:[具体原因说明,如:因甲方提供的材料存在质量问题,需重新采购符合要求的材料。
]3. [原因三]:[具体原因说明,如:因不可抗力因素,如自然灾害、政策调整等,导致施工进度受到影响。
]二、延长工期时间根据上述原因,经我方与施工团队充分讨论,决定将原定的[原工期]延长至[新工期]。
具体延长时间为[天数]天。
三、延长工期期间的责任1. 我方将继续按照合同约定,保证工程质量,确保工程进度不受影响。
2. 我方将积极配合甲方进行现场管理,确保施工现场的安全、文明施工。
3. 我方将按照合同约定,按时提交工程进度报告,接受甲方监督。
四、延长工期期间的费用1. 延长工期期间,我方将按照合同约定的计价方式,合理计算延长工期期间的工程款。
2. 若延长工期导致材料价格上涨、人工成本增加等,我方将按照市场行情,合理调整工程款。
3. 甲方应按照合同约定,及时支付延长工期期间的工程款。
五、其他事项1. 本通知书自送达甲方之日起生效。
2. 若甲方对延长工期有异议,请于收到本通知书之日起[天数]日内提出,双方协商解决。
3. 本通知书一式两份,甲乙双方各执一份。
敬请甲方予以重视,并予以支持。
如有疑问,请及时与我方联系。

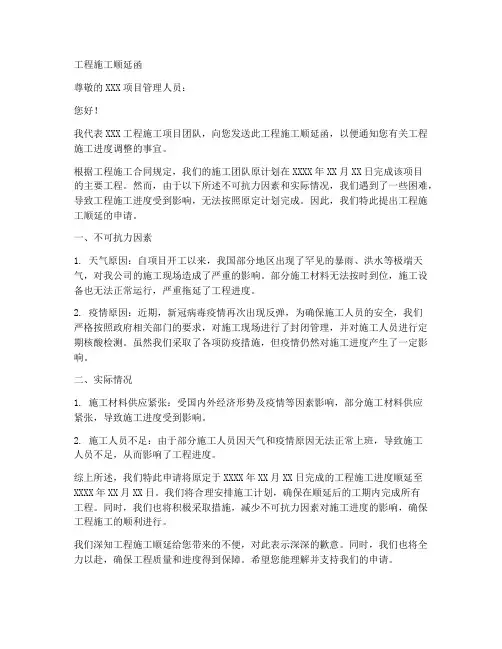

联系人:[姓名]联系电话:[电话号码][施工单位名称][日期]第2篇您好!我司承建的贵项目,自开工以来,严格按照合同约定和相关法律法规的要求,积极推进工程建设。
然而,由于以下原因,导致项目施工进度有所延长,现特此发出延长工程通知书,敬请予以关注。
一、延长原因1. 设计变更:在施工过程中,因设计单位对部分设计图纸进行了变更,导致施工图纸发生变化,需重新调整施工方案,从而影响了工程进度。

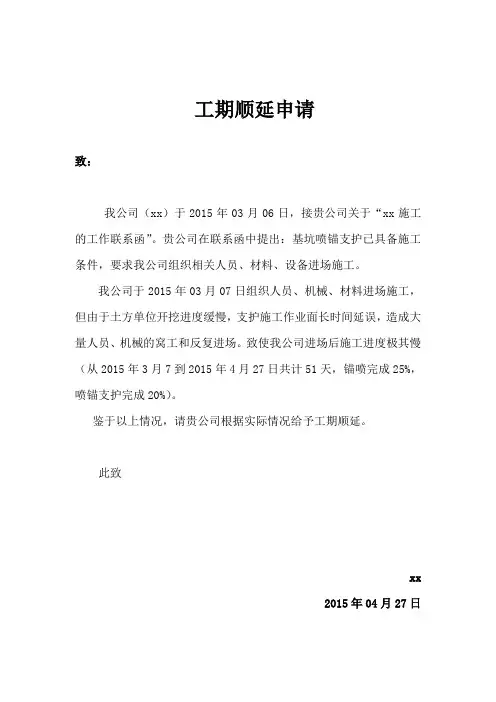

工期顺延申请
致:
我公司(xx)于2015年03月06日,接贵公司关于“xx施工
的工作联系函”。
贵公司在联系函中提出:基坑喷锚支护已具备施工
条件,要求我公司组织相关人员、材料、设备进场施工。
我公司于2015年03月07日组织人员、机械、材料进场施工,
但由于土方单位开挖进度缓慢,支护施工作业面长时间延误,造成大
量人员、机械的窝工和反复进场。
致使我公司进场后施工进度极其慢
(从2015年3月7到2015年4月27日共计51天,锚喷完成25%,
喷锚支护完成20%)。
鉴于以上情况,请贵公司根据实际情况给予工期顺延。
此致
xx
2015年04月27日。
