原材料进场验收检验流程一、工作流程:根据进场物资名称、型号和数量,登记《进场/入库物资验收登记簿》→同试验和监理一起对进场原材进行验收→将到场的物资材质单、合格证等资料原件交试验室(物机部留存复印件)并填写《物资送检台账》,对原材料取样、送检(监理见证)→取回复试报告,更新检验台账信息(复检不合格时,组织退场并留存影像资料,登记《不合格品退场记录》)→资料的整理、归档。

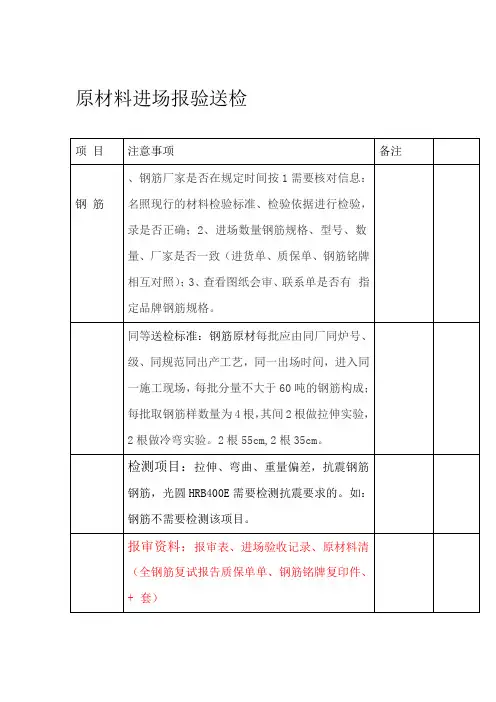

二、钢筋送检:1.需要核对信息:钢筋厂家是否在规定使用名录内,进场钢筋规格、数量与材质单是否相一致(钢筋铭牌、材质单、送货单相互对照检查)。
2.钢筋最大代表批量:60 t一个批次,每组取10根55㎝长钢筋。
3.检测项目:直径,每延米重量,屈服强度,抗拉强度,伸长率,冷弯试验。
4.形成的资料:钢筋进场验收记录、原材料进场清单(供应商出库单)、材质单、铭牌复印件+ 钢筋复试报告(全套)。
三、水泥送检:1.需要核对信息:水泥合格证和出厂检验报告是否相一致;使用部位及进场数量,施工现场按施工部位最大设计水泥用量。
2.水泥最大代表批量:袋装水泥为200吨,散装水泥为500吨。
3.检验项目:比表面积,强度,凝结时间,安定性,烧失量。
4.形成的资料:进场台账,送检台账,原材料进场清单、合格证、出厂检验报告(3天),复试报告,出厂检验报告(28天)<水泥厂家补送>。
四、粉煤灰送检1.需要核对信息:粉煤灰合格证和出厂检验报告是否相一致;2.粉煤灰最大代表批量:200吨一个批次。
3.检验项目:细度,需水量比,烧失量,游离氧化钙。
4.形成的资料:进场台账,送检台账,原材料进场清单、合格证、复试报告。
五、矿粉送检1.需要核对信息:矿粉合格证和出厂检验报告是否相一致;2.矿粉最大代表批量:200吨一个批次。
3.检验项目:密度,比表面积,流动度比,烧失量。
4.形成的资料:进场台账,送检台账,原材料进场清单、合格证、复试报告。
六、减水剂送检1.需要核对信息:减水剂合格证和出厂检验报告是否相一致;2.减水剂最大代表批量:50吨一个批次。
原材料进场报验送检流程
1.原材料进场登记:原材料进场后,需由仓库管理员进行进场登记,
包括原材料的品名、规格、数量、供应商信息等。
2.报验申请:采购部门需填写原材料报验申请单,包括原材料的名称、供应商、规格、数量等信息,并注明是否需要送检。
4.送检安排:如果质量控制部门决定需要进行送检,他们将向实验室
部门提交送检申请,包括原材料的名称、供应商、规格、数量等信息,并
说明送检要求和标准。
5.送检执行:实验室部门根据送检申请安排相关人员进行送检工作。
送检包括对原材料进行质量抽样、测试和检验等,以确认其质量是否符合
要求。
6.检验结果评估:实验室部门将完成的检验报告提交给质量控制部门。
质量控制部门会根据检验结果评估原材料的质量是否合格,并做出相应的
决策。
7.报验结果处理:根据检验结果,质量控制部门将报验结果通知采购
部门。
如果原材料合格,采购部门将安排将原材料移交给生产部门使用;
如果原材料不合格,采购部门将协商解决方案,如退回供应商、补充更换等。
8.记录管理:所有相关的报验单、送检申请、检验报告等文件将按要
求进行归档和管理,以备将来的审计和追溯需要。
以上就是原材料进场报验送检流程的大致步骤。
企业可以根据自身实际情况和要求,对该流程进行适当的调整和优化,以提高企业的采购管理效率和原材料质量控制水平。

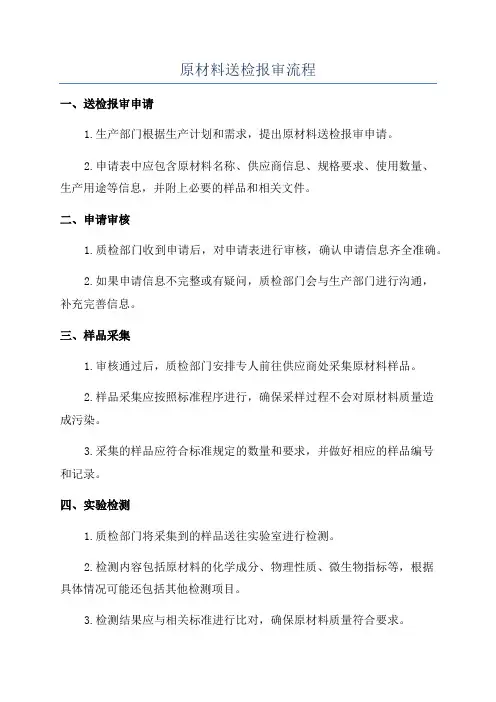

原材料送检报审流程一、送检报审申请1.生产部门根据生产计划和需求,提出原材料送检报审申请。
2.申请表中应包含原材料名称、供应商信息、规格要求、使用数量、生产用途等信息,并附上必要的样品和相关文件。
二、申请审核1.质检部门收到申请后,对申请表进行审核,确认申请信息齐全准确。
2.如果申请信息不完整或有疑问,质检部门会与生产部门进行沟通,补充完善信息。
三、样品采集1.审核通过后,质检部门安排专人前往供应商处采集原材料样品。
2.样品采集应按照标准程序进行,确保采样过程不会对原材料质量造成污染。
3.采集的样品应符合标准规定的数量和要求,并做好相应的样品编号和记录。
四、实验检测1.质检部门将采集到的样品送往实验室进行检测。
2.检测内容包括原材料的化学成分、物理性质、微生物指标等,根据具体情况可能还包括其他检测项目。
3.检测结果应与相关标准进行比对,确保原材料质量符合要求。
五、报审审核1.实验室完成检测后,将检测结果填写在报审表中。
2.报审表中应包含样品编号、检测结果、检测方法、检测日期等信息。
3.质检部门对报审表进行审核,确认检测结果和原材料质量是否符合要求。
六、报审结果处理1.审核通过的原材料送检报审,质检部门将报审结果通知生产部门,并签发相应的送检报审合格证明。
2.如果原材料质量不符合要求,质检部门将报审结果通知生产部门,并协商解决措施,如更换供应商、调整生产计划等。
七、报审结果记录1.质检部门将送检报审申请、审核记录、实验检测结果及处理措施等相关信息进行归档记录。
2.记录内容应包括原材料名称、供应商信息、申请审核记录、实验检测结果、处理措施等,便于日后查阅和追溯。
以上是一个简单的原材料送检报审流程,在实际应用中,还需要根据具体企业情况进行适当的调整和完善。
原材料进场验收程序 Prepared on 24 November 2020
原材料进场验收程序
1、原材料到施工现场后,由施工单位提出书面报验申请(附合格证、材料合格证明文件等),通知监理单位现场监理人员、建设单位现场工程师到场进行验收(主要检查该批材料的品种、型号、规格、数量、外观质量等是否符合合同、设计与规范要求;
2、需见证取样送检的材料(按现行建筑工程施工质量验收规范)由施工单位试验员现场取样,监理单位现场见证员、建设单位现场工程师现场见证取样、封样,由施工单位送样员与监理单位现场见证员,共同送检;
3、施工单位取回见证送检报告且合格后填写工程材料报审表(按要求附上材料合格证明文件),完善施工单位签字盖章手续后报监理单位审查,监理单位现场监理人员审查合格后进行签认同意使用,该种材料方可使用于工程部位。
注:按城建档案馆备案要求填写工程材料报验表,所有进场的建筑材料都必须先报验,后使用。
承包商在材料进场后,必须立即填写建材报验表,并附上报验材料的出厂合格证等三证质保资料。
对于半成品,必须提供原材料合格证以及半成品规格,申报监理审批。
在监理的见证下,按规定抽样送检,以保证样品的代表性,在试验报告未出来前,该批材料不能应用于工程上。
如果由于材料供应紧张、工期紧急,必须立即使用的,在该种材料除二次检验报告外的其余质保资料齐全、合格的前提下,经监理单位现场工程师、建设单位现场工程师同意后可先行使用。
但在该单位工程验收之前,必
须提供该批材料的试验报告,否则监理应拒绝验收。
如果试验结果显示该批材料不合格,承包商必须提出处理方案,经设计单位及监理审批同意后,再进行处理。
承包商必须承担由此造成的全部经济损失。

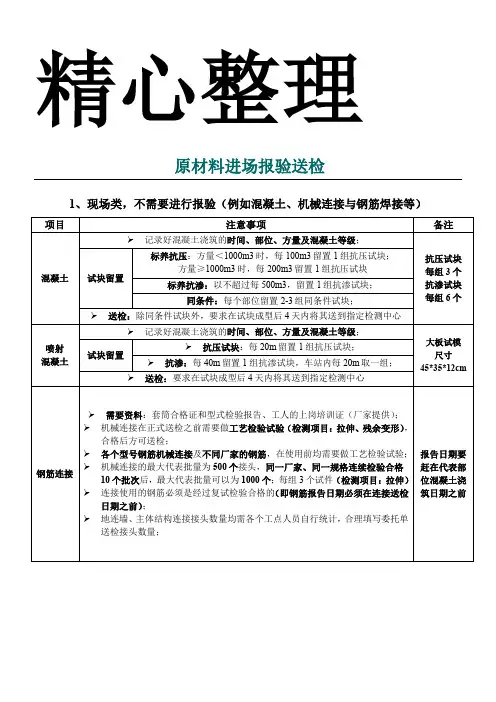

原材料进场报验送检1、现场类,不需要进行报验(例如混凝土、机械连接与钢筋焊接等)项目注意事项备注混凝土记录好混凝土浇筑的时间、部位、方量及混凝土等级;抗压试块每组3个抗渗试块每组6个试块留置标养抗压:方量<1000m3时,每100m3留置1组抗压试块;方量≥1000m3时,每200m3留置1组抗压试块标养抗渗:以不超过每500m3,留置1组抗渗试块;同条件:每个部位留置2-3组同条件试块;送检:除同条件试块外,要求在试块成型后4天内将其送到指定检测中心喷射混凝土记录好混凝土浇筑的时间、部位、方量及混凝土等级;大板试模尺寸45*35*12cm 试块留置抗压试块:每20m留置1组抗压试块;抗渗:每40m留置1组抗渗试块,车站内每20m取一组;送检:要求在试块成型后4天内将其送到指定检测中心钢筋连接需要资料:套筒合格证和型式检验报告、工人的上岗培训证(厂家提供);机械连接在正式送检之前需要做工艺检验试验(检测项目:拉伸、残余变形),合格后方可送检;各个型号钢筋机械连接及不同厂家的钢筋,在使用前均需要做工艺检验试验;机械连接的最大代表批量为500个接头,同一厂家、同一规格连续检验合格10个批次后,最大代表批量可以为1000个;每组3个试件(检测项目:拉伸)连接使用的钢筋必须是经过复试检验合格的(即钢筋报告日期必须在连接送检日期之前);地连墙、主体结构连接接头数量均需各个工点人员自行统计,合理填写委托单送检接头数量;报告日期要赶在代表部位混凝土浇筑日期之前钢筋焊接 需要资料:焊条、焊丝合格证及焊工证(填写委托单需要焊工证号);钢筋焊接在正式送检之前需要做工艺检验试验(检测项目:拉伸),合格后方可送检;各个型号类型的钢筋焊接(单面搭接焊、双面搭接焊、闪光对焊等)及不同厂家的钢筋(徐钢、沙钢等),在使用前均需要做工艺检验试验;焊接接头最大代表批量为300个接头;送检:闪光对焊一组6个试件(检测项目:拉伸、弯曲),其它每组3个(检测项目:拉伸)使用的钢筋必须是经过复试检验合格的(即钢筋报告日期必须在连接送检日期之前);地连墙、主体结构连接接头数量均需各个工点人员自行统计,合理填写委托单送检接头数量;报告日期要赶在代表部位混凝土浇筑日期之前2、需要进场报验送检的原材料(例如钢筋、水泥、钢板等需要进行进场复试的原材料资料)工作流程:根据物资提供的进场资料做好报审资料,登记台账→同监理一起对进场原材进行验收→原材的取样、送检(监理见证)→取回报告,更新台账信息,闭合报审资料→资料的整理、归档。
原材料进场报验送检1、现场类,不需要进行报验(例如混凝土、机械连接与钢筋焊接等)项目注意事项备注混凝土记录好混凝土浇筑的时间、部位、方量及混凝土等级;抗压试块每组3个抗渗试块每组6个试块留置标养抗压:方量<1000m³时,每100m³留置1组抗压试块;方量≥1000m³时,每200m³留置1组抗压试块标养抗渗:以不超过每500m³,留置1组抗渗试块;同条件:每个部位留置2-3组同条件试块;送检:除同条件试块外,要求在试块成型后4天内将其送到指定检测中心喷射混凝土记录好混凝土浇筑的时间、部位、方量及混凝土等级;大板试模尺寸45*35*12cm 试块留置抗压试块:每20m留置1组抗压试块;抗渗:每40m留置1组抗渗试块,车站内每20m取一组;送检:要求在试块成型后4天内将其送到指定检测中心钢筋连接 需要资料:套筒合格证和型式检验报告、工人的上岗培训证(厂家提供);机械连接在正式送检之前需要做工艺检验试验(检测项目:拉伸、残余变形),合格后方可送检;各个型号钢筋机械连接及不同厂家的钢筋,在使用前均需要做工艺检验试验;机械连接的最大代表批量为500个接头,同一厂家、同一规格连续检验合格10个批次后,最大代表批量可以为1000个;每组3个试件(检测项目:拉伸)连接使用的钢筋必须是经过复试检验合格的(即钢筋报告日期必须在连接送检日期之前);地连墙、主体结构连接接头数量均需各个工点人员自行统计,合理填写委托单送检接头数量;报告日期要赶在代表部位混凝土浇筑日期之前钢筋焊接 需要资料:焊条、焊丝合格证及焊工证(填写委托单需要焊工证号);钢筋焊接在正式送检之前需要做工艺检验试验(检测项目:拉伸),合格后方可送检;各个型号类型的钢筋焊接(单面搭接焊、双面搭接焊、闪光对焊等)及不同厂家的钢筋(徐钢、沙钢等),在使用前均需要做工艺检验试验;焊接接头最大代表批量为300个接头;送检:闪光对焊一组6个试件(检测项目:拉伸、弯曲),其它每组3个(检测项目:拉伸)使用的钢筋必须是经过复试检验合格的(即钢筋报告日期必须在连接送检日期之前);地连墙、主体结构连接接头数量均需各个工点人员自行统计,合理填写委托单送检接头数量;报告日期要赶在代表部位混凝土浇筑日期之前2、需要进场报验送检的原材料(例如钢筋、水泥、钢板等需要进行进场复试的原材料资料)工作流程:根据物资提供的进场资料做好报审资料,登记台账→同监理一起对进场原材进行验收→原材的取样、送检(监理见证)→取回报告,更新台账信息,闭合报审资料→资料的整理、归档。

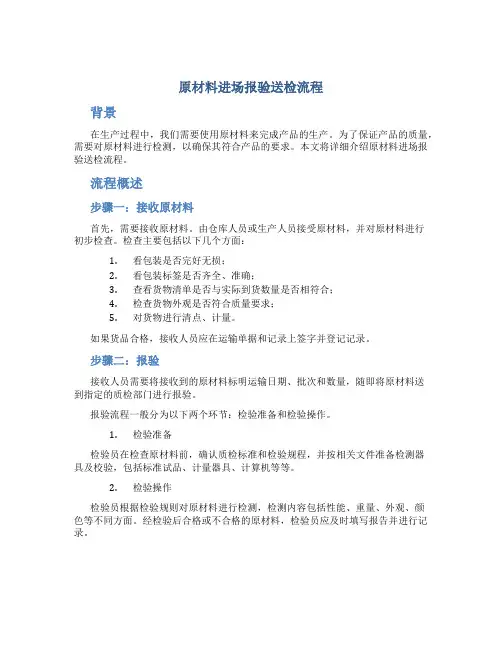

原材料进场报验送检流程1.原材料进场登记:原材料进场时,需经过门卫和仓库人员的登记,记录进场时间、批次号、供应商信息等基本信息。
2.报验申请:仓库人员根据进场原材料的品种和数量,填写报验申请表,注明所需进行的检验项目。
3.报验计划制定:质量部门根据原材料的特性和用途,制定报验计划,确定需要进行的检验项目和抽样数量。
4.采样抽检:根据报验计划,仓库人员抽取原材料的样品,确保样品能够代表整个批次的质量状况。
采样时需要注意保证采样的随机性和公正性。
5.样品标识和封存:采样后的样品需进行标识,标明批次号、采样时间等信息,并封存在特定的样品保管室或冰箱中,以防止样品受到污染或变质。
6.检验操作:根据报验计划,质量部门的检验人员对样品进行相应的检验,包括外观检验、化学性质检验、物理性质检验、微生物检验等项目。
所有的检验操作需按照相关的检验方法和标准进行。
7.检验结果记录和判定:检验人员将检验结果进行记录,并进行初步判定。
若样品合格,则准予进一步处理;若样品不合格,则必须按照不合格品处理程序进行处理,或要求供应商进行返工。
8.检验报告编制:质量部门根据检验结果,编制检验报告,报告内容应包括样品信息、检验方法、检验结果等。
9.送检结果处理:质量部门将检验报告送交相关部门进行审核,审核人员根据检验结果的判定,决定是否准予原材料使用或需返工。
10.结果通知:质量部门将检验结果通知相关部门和供应商,明确是否准予原材料使用。
11.在库管理:对于准予使用的原材料,仓库人员需按照规定的标准和方法,对原材料进行正确的保管和管理,确保其质量不受影响。
12.不合格品处理:对于不合格的原材料,仓库人员需按照不合格品处理程序进行处理,包括退货、返工等。
13.记录和档案管理:对于每次原材料进场报验送检的记录和检验报告,需进行归档管理,方便后续跟踪和查询,为公司的质量管理提供依据。
以上是原材料进场报验送检流程的主要步骤和操作,企业可根据自身的实际情况进行具体的流程设计和改进,以确保原材料质量的可控性和稳定性。
原材料进场检验工作流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor. I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!原材料进场检验工作流程原材料进场检验工作流程如下:一、材料接收1.1 材料接收登记1.2 材料外观检查二、抽样检验2.1 根据标准确定抽样数量2.2 按照规定方法进行抽样三、实验室检验3.1 检验项目及方法确定3.2 实验室检测及记录四、检验结果判定4.1 检验结果与标准对比4.2 合格或不合格判定五、检验报告出具5.1 检验报告编制5.2 检验报告签发总结:原材料进场检验工作流程涵盖了材料接收、抽样检验、实验室检验、检验结果判定和检验报告出具五个方面,每个方面都包括两个小点。

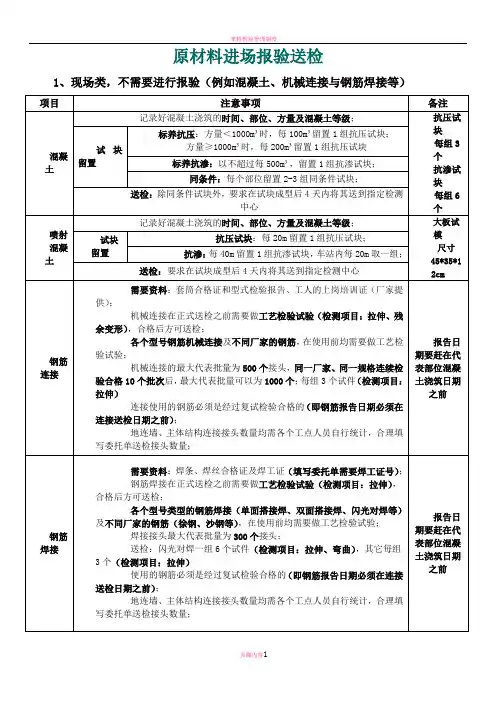

原材料进场报验送检1、现场类,不需要进行报验(例如混凝土、机械连接与钢筋焊接等)记录好混凝土浇筑的时间、部位、方量及混凝土等级;送检:除同条件试块外,要求在试块成型后4天内将其送到指定检测中心记录好混凝土浇筑的时间、部位、方量及混凝土等级;抗压试块:每20m留置1组抗压试块;抗渗:每40m留置1组抗渗试块,车站内每20m取一组;送检:要求在试块成型后4天内将其送到指定检测中心需要资料:套筒合格证和型式检验报告、工人的上岗培训证(厂家提供);机械连接在正式送检之前需要做工艺检验试验(检测项目:拉伸、残余变形),合格后方可送检;各个型号钢筋机械连接及不同厂家的钢筋,在使用前均需要做工艺检验试验;机械连接的最大代表批量为500个接头,同一厂家、同一规格连续检验合格10个批次后,最大代表批量可以为1000个;每组3个试件(检测项目:拉伸)连接使用的钢筋必须是经过复试检验合格的(即钢筋报告日期必须在连接送检日期之前);地连墙、主体结构连接接头数量均需各个工点人员自行统计,合理填写委托单送检接头数量;需要资料:焊条、焊丝合格证及焊工证(填写委托单需要焊工证号);钢筋焊接在正式送检之前需要做工艺检验试验(检测项目:拉伸),合格后方可送检;各个型号类型的钢筋焊接(单面搭接焊、双面搭接焊、闪光对焊等)及不同厂家的钢筋(徐钢、沙钢等),在使用前均需要做工艺检验试验;焊接接头最大代表批量为300个接头;送检:闪光对焊一组6个试件(检测项目:拉伸、弯曲),其它每组3个(检测项目:拉伸)使用的钢筋必须是经过复试检验合格的(即钢筋报告日期必须在连接送检日期之前);地连墙、主体结构连接接头数量均需各个工点人员自行统计,合理填写委托单送检接头数量;页脚内容12、需要进场报验送检的原材料(例如钢筋、水泥、钢板等需要进行进场复试的原材料资料)工作流程:根据物资提供的进场资料做好报审资料,登记台账→同监理一起对进场原材进行验收→原材的取样、送检(监理见证)→取回报告,更新台账信息,闭合报审资料→资料的整理、归档。
原材料进场报验送检
1、现场类,不需要进行报验(例如混凝土、机械连接与钢筋焊接等)
2、需要进场报验送检的原材料(例如钢筋、水泥、钢板等需要进行进场复试的原材料资料)
工作流程:根据物资提供的进场资料做好报审资料,登记台账-同监理一起对进场原材进行验收 -原材的取样、送检(监理见证)-取回报告,更新台账信息,
闭合报审资料-资料的整理、归档
3、只需要进行进场报验,不需要复试检验的物资、构配件(工字钢、套筒、焊条、焊丝等)
这些材料、构配件等不需要进行复试检验,直接进行资料报审就行。
工作流程:根据物资提供的进场资料做好报审资料,登记台账T同监理一起对
进场原材、构配件等进行验收T签字盖章后,将完整资料整理、归档。
完整资料:报审表、原材料进场清单、合格证、材质单、原材料检测报告(厂家提供)等。
