钢筋笼浮笼原因及处理措施
- 格式:doc
- 大小:30.50 KB
- 文档页数:1
钢筋笼浮笼原因及处理措施钻孔灌注桩灌注过程中钢筋笼上浮现象时有发生,轻者上浮几厘米到几十厘米,重者上浮数米,甚至全部浮起,对于工程质量有很大危害。
一、原因分析1、钢筋笼的上端吊筋在孔口未固定牢,当提升导管时容易被导管挂住而一同提起,从而导致钢筋笼上浮。
2、在混凝土灌注过程中,当混凝土面上返到达钢筋笼底端时,由于导管埋深较浅,混凝土灌注量相对过大,导致混凝土上返速度过大,产生很大的上冲力,从而托起导管和钢筋笼上浮。
3、当混凝土面和导管底端都进入钢筋笼内之后,如果导管埋深过大,将很容易造成钢筋笼上浮。
4、由于初灌混凝土一直处于钻孔内已灌注混凝土的上部,一旦混凝土出现易离析、初凝时间短、坍落度损失大等质量问题,时间稍长就会导致混凝土流动性变差,使上部的初灌混凝土出现凝固的趋势。
当流动性差甚至凝结的混凝土面接触钢筋笼底端时,极易托起钢筋笼5、当地层中存在粉细砂层时,若泥浆密度偏小,塌落的粉细砂则会铺在混凝土面上,从而形成具有一定厚度的垫层,垫住钢筋笼。
随着混凝土面的上升,同样会托起钢筋笼一起上浮。
二、防止钢筋笼浮笼措施1、在浇筑桩基混凝土时格外注意观察悬吊钢筋笼子的吊筋变化情况,如果看到吊筋有一点儿向上“撺”时,就已经表明钢筋笼子已经上浮了,此时要立即采取措施,放慢混凝土的浇筑速度,反复的用钻机上的卷扬机“慢提快落”导管,即慢慢的将浮出的钢筋笼子带回浇筑的混凝土中。
2、加大吊筋直径及根数,并在井口加配重,并可焊在护筒上。
3、当混凝土进入钢筋笼时,要求严格控制导管与钢筋公共埋深,最深不超过6m。
当导管底端提到安全距离以上时要适当控制导管埋深,这时只要混凝土流动性好,钢筋笼一般不会上浮。
4、灌注混凝土时随时测量孔内混凝土面高度,严格控制混凝土灌注速度,以控制混凝土上返的速度,减小其对钢筋笼的携带能力。
5、调整好混凝土的塌落度。
一般浇注水下混凝土塌落度应控制在18~22cm,浇筑桩基的混凝土都要求有很好的和易性与流动性,以此来保证混凝土在浇注的过程中能有很好的“泛浆”。
非通长配筋钢筋笼上浮的形成原因:当混凝土灌注至钢筋笼底时,由于浇注的混凝土自导管翻出由下而上的压力较大,托动了钢筋笼上浮;或由于混凝土因浇注时间较长,已近初凝,表面形成硬壳,砼与钢筋笼有一定握裹力,混凝土在导管翻出后将以一定的速度向上顶升,同时也带动钢筋笼上移。
非通长配筋钢筋笼上浮的防止措施:1.减少沉渣厚度:沉渣过厚尤其块状粘土,在和混凝土一起上升的过程中,非常容易使钢筋笼上浮。
当钻进到设计孔深时,应冲孔1小时左右,并把钻头上携带的粘土块、孔底残留的粘土块搅碎,清干净。
2.混凝土一定要搅拌好:当混凝土坍落度偏小或和易性差时钢筋笼易上浮,应严格控制混凝土配制、坍落度,坚决禁止使用不合格的混凝土。
3.导管埋深的影响:混凝土灌注快到钢筋笼底部时,尽量减小埋深,减小对导管的冲力(有人认为导管埋深离导管越远对导管的冲力越小,但在实践施工中发现埋深越小笼子越不容易上浮)。
4.尽可能减少浇注时间:减少灌注时间,挣取在最短的时间灌注完混凝土,防止混凝土表面形成硬壳带动钢筋笼上浮。
5.当灌注到钢筋笼底部时,应缓慢放料:缓慢放料减少对钢筋笼的冲力,直到埋住钢筋笼并且导管口也在钢筋笼内时才可加大放料速度。
6.应考虑运输距离、气温影响:在夏季或运输过程中时间较长时,应加混凝土缓凝剂,气温高、运距远,混凝土容易初凝,以至于在灌注时出现混凝土极易抱裹导管,提导管时带动笼子上浮,遇这种情况应经常活动导管,加快灌注。
7.导管的配置要好:导管的配置要使混凝土灌注到钢筋笼底部时不拆导管,导管口距离钢筋笼底较远,拆除导管后导管口进入钢筋笼底部以上,不可配置成拆除导管后,导管口在钢筋笼底附近。
8.法兰盘导管注意挂笼子:法兰盘导管容易挂住笼子,当导管提升有困难时,应旋转导管,不可硬提。
9.采用在主筋上焊"倒刺"的方法,来防止钢筋笼上浮,效果很好。
钢筋笼同一截面焊3~4个"倒刺",每个笼子设两道即可。
钢筋笼上浮的应急措施背景在进行土木工程施工时,钢筋笼的上浮是一个常见的问题。
钢筋笼上浮可能引起安全隐患,因此需要采取应急措施来解决这个问题。
问题描述钢筋笼上浮是指在施工过程中,钢筋笼的重量不足以抵消被注入的混凝土的浮力,导致钢筋笼上浮。
应急措施为了解决钢筋笼上浮的问题,可以采取以下应急措施:1. 加重钢筋笼重量:可以通过在钢筋笼中增加重物(例如砖块)的方式来增加其重量,以抵消混凝土的浮力。
加重钢筋笼重量:可以通过在钢筋笼中增加重物(例如砖块)的方式来增加其重量,以抵消混凝土的浮力。
2. 增加钢筋笼的下沉深度:可以将钢筋笼的下沉深度增加到更深的位置,以增加钢筋笼受力的稳定性,减少上浮的可能性。
增加钢筋笼的下沉深度:可以将钢筋笼的下沉深度增加到更深的位置,以增加钢筋笼受力的稳定性,减少上浮的可能性。
3. 增加混凝土的密度:可以调整混凝土的配合比,增加混凝土的密度,从而增加其重量,减少上浮的可能性。
增加混凝土的密度:可以调整混凝土的配合比,增加混凝土的密度,从而增加其重量,减少上浮的可能性。
4. 采用固定设备:可以使用固定设备(例如锚杆、固定器等)将钢筋笼固定在施工地点,防止其上浮。
采用固定设备:可以使用固定设备(例如锚杆、固定器等)将钢筋笼固定在施工地点,防止其上浮。
5. 增加施工监控:增加施工现场的监控,确保及时发现钢筋笼上浮问题,并采取相应的措施进行处理。
增加施工监控:增加施工现场的监控,确保及时发现钢筋笼上浮问题,并采取相应的措施进行处理。
结论钢筋笼上浮是一个常见的施工问题,但通过采取合适的应急措施,可以有效地解决这个问题。
在施工过程中,需要密切关注钢筋笼的稳定性,及时采取措施保证施工质量和安全性。
以上是《钢筋笼上浮的应急措施》的文档内容。
导致钢筋笼上浮的原因和预防处理措施导致钢筋笼上浮的原因一般有:
1. 混凝土初凝和终凝时间过短,孔内混凝土结块太早,当从导管往下灌注的混凝土
面升到钢筋笼底时,继续灌注的混凝土结块托起了钢筋笼。
2. 清孔时孔内泥浆里悬浮的砂粒过多,混凝土灌注过程中这些砂粒回沉在混凝土表
面,形成相对密实的砂层,并随孔内混凝土面的逐渐抬升,当砂层与钢筋笼底部再
继续抬升时便托起钢筋笼。
3. 混凝土灌注至钢筋笼底部时,混凝土密度有点大,且灌注速度过快,使得钢筋笼
上浮。
4. 钢筋笼孔口没有固定牢靠。
预防和处理钢筋笼上浮的主要技术措施有:
1. 在成孔前,首先必须检查最下部的护筒套管内壁,如若堆积大量粘着物,一定要
立即清理。
假若确认其有变形,马上进行修补,待成孔结束时,采用张大锤式抓
斗,把其反复升降几遍,以去除残余在管内壁上的砂土,保证孔底水平。
2. 箍筋与套管内壁之间的距离至少要大于粗骨料最大尺寸的2倍。
3. 对钢筋笼加工、组装的精度要注意其质量,防止钢筋笼在运输过程中因碰撞等原
因引起的变形,在下放笼时要确保钢筋笼的轴向准确度,不要让钢筋笼自由坠落到
井孔中,不能敲打钢筋笼的顶部,在贯入套管时一定要注意不要碰撞到钢筋笼。
4. 灌注的混凝土从导管高速流出后会以一定的速度向上顶升,当其甚至也带动钢筋
笼上升时,要立即暂停灌注混凝土,并立刻用测量设备准确算出导管埋深和已灌混
凝土面的标高,在提升一定高度导管后再进行灌注,上浮现象就会消失。

《关于‘灌注桩’灌注过程中钢筋笼上浮的原因分析、处理措施》
一、灌注桩浮笼原因分析:
1、泥浆质量影响:包括比重、含砂率、粘度各指标是否合格。
不合格的泥浆会影响桩身灌注、混凝土与钢筋的握裹力、钢筋笼上浮等严重质量问题;
2、混凝土质量影响:混凝土配合比是否合格,初凝时间是否过
早,塌落度是否符合要求,不合格的混凝土也是导致浮笼的关键因素;
3、钢筋笼重量影响:根据现场施工经验总结,钢筋笼重量
轻的浮笼率较高;
4、埋管深度影响:灌浆管埋深一般控制在2-6m,埋管过多
容易浮笼;
5、灌注速度的影响:灌注速度过快,混凝土上涌快,加大
了混凝土与钢筋笼的摩擦力与上浮力;
6、孔底沉渣:沉渣多会造成桩身夹泥,钢筋笼上浮等严重
质量事故。
二、处理钢筋笼浮笼的措施:
1、严重控制泥浆质量,特别是开灌时的泥浆指标,不合格者
不浇注;
2、现场检测混凝土塌落度,查看有无离析现象,杜绝使用不合格混凝土;
3、控制灌浆管埋深在2-6m,杜绝超埋现象;
4、剪球后的灌注速度不能过快;
5、开灌前要检测孔底沉渣厚度;
6、对钢筋笼重量较轻者,可采取笼低加焊锚筋,或者用钢筋
将笼顶与护筒焊接形成一个整体;
7、钢筋笼上浮之后,应当放缓灌注速度,检测混凝土面高度,
验算埋管深度,然后在允许的高度上下活动灌浆管,直到
钢筋笼下沉至设计高度为止。
非通长配筋钢筋笼上浮的形成原因:当混凝土灌注至钢筋笼底时,由于浇注的混凝土自导管翻岀由下而上的压力较大,托动了钢筋笼上浮;或由于混凝土因浇注时间较长,已近初凝,表面形成硬壳,砼与钢筋笼有一定握裹力,混凝土在导管翻岀后将以一定的速度向上顶升,同时也带动钢筋笼上移。
非通长配筋钢筋笼上浮的防止措施:1•减少沉渣厚度:沉渣过厚尤其块状粘土,在和混凝土一起上升的过程中,非常容易使钢筋笼上浮。
当钻进到设计孔深时,应冲孔1小时左右,并把钻头上携带的粘土块、孔底残留的粘土块搅碎,清干净。
2•混凝土一定要搅拌好:当混凝土坍落度偏小或和易性差时钢筋笼易上浮,应严格控制混凝土配制、坍落度,坚决禁止使用不合格的混凝土。
3•导管埋深的影响:混凝土灌注快到钢筋笼底部时,尽量减小埋深,减小对导管的冲力(有人认为导管埋深离导管越远对导管的冲力越小,但在实践施工中发现埋深越小笼子越不容易上浮)。
4•尽可能减少浇注时间:减少灌注时间,挣取在最短的时间灌注完混凝土,防止混凝土表面形成硬壳带动钢筋笼上浮。
5•当灌注到钢筋笼底部时,应缓慢放料:缓慢放料减少对钢筋笼的冲力,直到埋住钢筋笼并且导管口也在钢筋笼内时才可加大放料速度。
6•应考虑运输距离、气温影响:在夏季或运输过程中时间较长时,应加混凝土缓凝剂,气温高、运距远,混凝土容易初凝,以至于在灌注时岀现混凝土极易抱裹导管,提导管时带动笼子上浮,遇这种情况应经常活动导管,加快灌注。
7.导管的配置要好:导管的配置要使混凝土灌注到钢筋笼底部时不拆导管,导管口距离钢筋笼底较远,拆除导管后导管口进入钢筋笼底部以上,不可配置成拆除导管后,导管口在钢筋笼底附近。
8法兰盘导管注意挂笼子:法兰盘导管容易挂住笼子,当导管提升有困难时,应旋转导管,不可硬提。
9 •采用在主筋上焊"倒刺”的方法,来防止钢筋笼上浮,效果很好。
钢筋笼同一截面焊3〜4个”倒刺",每个笼子设两道即可。
10•加大吊筋直径,并在井口加配重,并可焊在护筒上。
钢筋笼上浮的阻止措施背景钢筋笼是混凝土结构建设中常用的一种施工工艺,在钢筋笼安装过程中经常会出现上浮的情况,对工程施工质量和安全性产生了很大的影响。
为了确保钢筋笼的固定和稳定,我们需要采取一系列有效的阻止措施。
主要阻止措施1.钢筋笼的下沉和固定在安装钢筋笼的过程中,需要确保钢筋笼的底部牢固地固定在混凝土基础中。
可以采用以下方法:将钢筋笼的底部与基础使用焊接或螺栓固定,确保稳固性。
使用垫片或底座等辅助工具,增加钢筋笼与基础的摩擦力,减少上浮的可能性。
2.锚固和加固带的使用在钢筋笼连接部位,使用合适的锚固和加固带能够有效地阻止上浮。
具体措施如下:使用钢筋带或钢丝绳等材料将钢筋笼的节点部分与周围的结构物进行牢固连接,以增加钢筋笼的稳定性。
在连接部位增加横向梁或支撑杆等加固构件,增强钢筋笼的抗浮性能。
3.技术沟通和施工控制在钢筋笼安装前,要进行充分的技术沟通,明确施工要求和安装要点。
并在施工过程中进行严密的施工控制,确保阻止措施的有效执行。
具体措施如下:对施工人员进行相关培训,提高其技术水平和操作规范。
严格按照设计图纸和施工工艺要求进行施工,确保每个工序的质量和安全。
4.应急处理和监测即使采取了上述阻止措施,如果发现钢筋笼仍然出现上浮的情况,需要及时采取应急处理措施。
同时,进行监测和检查,确保施工质量和安全。
具体措施如下:钢筋笼上浮后,及时将上浮部分压力释放,降低上浮力。
进行周边区域的检查,确定是否有其他因素导致上浮,例如地下水位过高等。
结论钢筋笼上浮是混凝土结构建设中常见的问题,需要采取一系列有效的阻止措施来保证施工质量和安全性。
通过钢筋笼的下沉和固定、锚固和加固带的使用、技术沟通和施工控制以及应急处理和监测等方面的措施,可以有效地防止钢筋笼的上浮现象,确保工程的稳定性和可靠性。

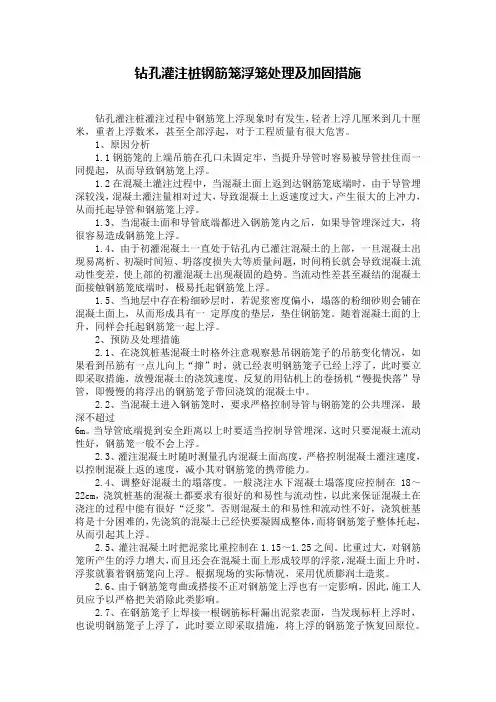

钻孔灌注桩钢筋笼浮笼处理及加固措施钻孔灌注桩灌注过程中钢筋笼上浮现象时有发生,轻者上浮几厘米到几十厘米,重者上浮数米,甚至全部浮起,对于工程质量有很大危害。
1、原因分析1.1钢筋笼的上端吊筋在孔口未固定牢,当提升导管时容易被导管挂住而一同提起,从而导致钢筋笼上浮。
1.2在混凝土灌注过程中,当混凝土面上返到达钢筋笼底端时,由于导管埋深较浅,混凝土灌注量相对过大,导致混凝土上返速度过大,产生很大的上冲力,从而托起导管和钢筋笼上浮。
1.3、当混凝土面和导管底端都进入钢筋笼内之后,如果导管埋深过大,将很容易造成钢筋笼上浮。
1.4、由于初灌混凝土一直处于钻孔内已灌注混凝土的上部,一旦混凝土出现易离析、初凝时间短、坍落度损失大等质量问题,时间稍长就会导致混凝土流动性变差,使上部的初灌混凝土出现凝固的趋势。
当流动性差甚至凝结的混凝土面接触钢筋笼底端时,极易托起钢筋笼上浮。
1.5、当地层中存在粉细砂层时,若泥浆密度偏小,塌落的粉细砂则会铺在混凝土面上,从而形成具有一定厚度的垫层,垫住钢筋笼。
随着混凝土面的上升,同样会托起钢筋笼一起上浮。
2、预防及处理措施2.1、在浇筑桩基混凝土时格外注意观察悬吊钢筋笼子的吊筋变化情况,如果看到吊筋有一点儿向上“撺”时,就已经表明钢筋笼子已经上浮了,此时要立即采取措施,放慢混凝土的浇筑速度,反复的用钻机上的卷扬机“慢提快落”导管,即慢慢的将浮出的钢筋笼子带回浇筑的混凝土中。
2.2、当混凝土进入钢筋笼时,要求严格控制导管与钢筋笼的公共埋深,最深不超过6m。
当导管底端提到安全距离以上时要适当控制导管埋深,这时只要混凝土流动性好,钢筋笼一般不会上浮。
2.3、灌注混凝土时随时测量孔内混凝土面高度,严格控制混凝土灌注速度,以控制混凝上返的速度,减小其对钢筋笼的携带能力。
2.4、调整好混凝土的塌落度。
一般浇注水下混凝土塌落度应控制在18~22cm,浇筑桩基的混凝土都要求有很好的和易性与流动性,以此来保证混凝土在浇注的过程中能有很好“泛浆”。
防止桩基钢筋笼上浮的预防措施及处理方法桥梁钻孔灌注桩基础在混凝土浇筑过程中钢筋笼上浮现场时有发生,可能导致桩基质量缺陷或质量问题,结合多年施工经验就桩基钢筋笼上浮的原因、预防措施、处理方法进行归纳总结,仅供各位参考。
一、钢筋笼上浮原因1、孔低沉渣清理不彻底。
粘土类块状沉渣中混凝土反压上升时浮与混凝土表面,块状粘土沉渣带动钢筋笼随混凝土一起上升,出现钢筋笼上浮。
2、钢筋笼重量较轻。
部分主筋及配筋较小的钢筋笼因自身重量轻,混凝土浮力大同样也易引起钢筋笼上浮。
3、导管埋置深度过大。
混凝土自下而上翻动过程中,由于导管埋置深度过大,钢筋笼表面与混凝土接触面增加,摩擦力的增加易使钢筋笼上浮。
4、混凝土浇筑速度过快。
混凝土浇筑速度过快,混凝土快速放入时的冲击力瞬时较大,易使钢筋笼上浮。
5、钢筋笼卡在导管上。
导管在提升时钢筋笼中的三角定型筋、或掉入孔的其它钢筋等卡在导管上,导致导管提升时带动钢筋笼上升。
6、混凝土工作性能差。
混凝土工作性能差时(如混凝土坍落度偏小或和易性差)时混凝土的流动性能受影响,可能会导致钢筋笼易上浮。
二、预防措施1、孔低沉渣清理不彻底导致的钢筋笼上浮。
预防措施:钻头上携带的粘土块、孔底残留的粘土块搅碎,清干净,并防止块状物掉入孔中。
2、导管埋置深度过大导致的钢筋笼上浮。
预防措施:混凝土浇筑过程中勤测量,导管埋置深度控制在2-6米较为适宜。
3、混凝土浇筑速度过快导致的钢筋笼上浮。
预防措施:首车混凝土开盘后应该适当控制混凝土的浇筑速率,混凝土不要高速入孔。
4、钢筋笼卡在导管上导致的钢筋笼上浮。
预防措施:钢筋笼下放时一定要将三角定型筋等钢筋割除后下放,同时防止孔口掉入钢筋、钢管等物体。
5、混凝土工作性能差导致的钢筋笼上浮。
预防措施:严格按配合比进行施工,坍落度控制在18-22,现场进行坍落度试验,及时调整混凝土工作性能。
6、孔子焊接固定预护措施:孔口处设置防浮钢管支撑(或钢筋),采用钢筋或钢管支撑将钢筋笼与护筒牢固焊接,防止在砼浇筑过程中发生上浮。

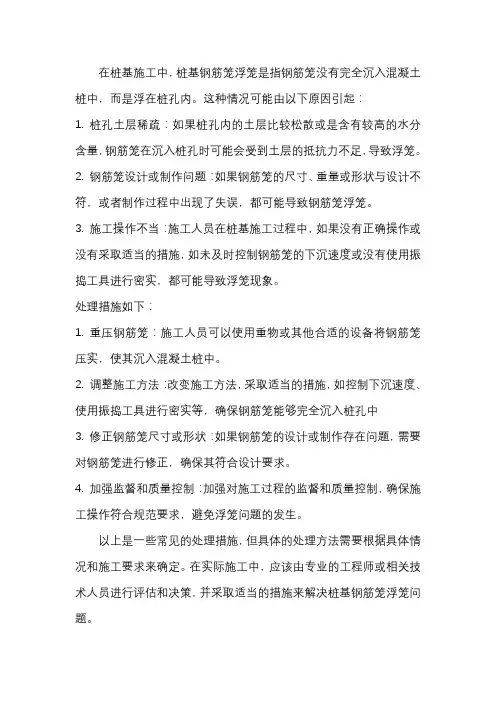

在桩基施工中,桩基钢筋笼浮笼是指钢筋笼没有完全沉入混凝土桩中,而是浮在桩孔内。
这种情况可能由以下原因引起:
1. 桩孔土层稀疏:如果桩孔内的土层比较松散或是含有较高的水分含量,钢筋笼在沉入桩孔时可能会受到土层的抵抗力不足,导致浮笼。
2. 钢筋笼设计或制作问题:如果钢筋笼的尺寸、重量或形状与设计不符,或者制作过程中出现了失误,都可能导致钢筋笼浮笼。
3. 施工操作不当:施工人员在桩基施工过程中,如果没有正确操作或没有采取适当的措施,如未及时控制钢筋笼的下沉速度或没有使用振捣工具进行密实,都可能导致浮笼现象。
处理措施如下:
1. 重压钢筋笼:施工人员可以使用重物或其他合适的设备将钢筋笼压实,使其沉入混凝土桩中。
2. 调整施工方法:改变施工方法,采取适当的措施,如控制下沉速度、使用振捣工具进行密实等,确保钢筋笼能够完全沉入桩孔中
3. 修正钢筋笼尺寸或形状:如果钢筋笼的设计或制作存在问题,需要对钢筋笼进行修正,确保其符合设计要求。
4. 加强监督和质量控制:加强对施工过程的监督和质量控制,确保施工操作符合规范要求,避免浮笼问题的发生。
以上是一些常见的处理措施,但具体的处理方法需要根据具体情况和施工要求来确定。
在实际施工中,应该由专业的工程师或相关技术人员进行评估和决策,并采取适当的措施来解决桩基钢筋笼浮笼问题。

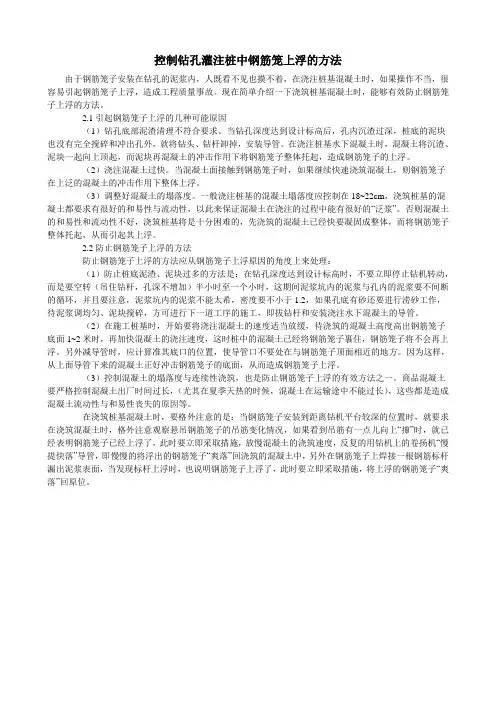

控制钻孔灌注桩中钢筋笼上浮的方法由于钢筋笼子安装在钻孔的泥浆内,人既看不见也摸不着,在浇注桩基混凝土时,如果操作不当,很容易引起钢筋笼子上浮,造成工程质量事故。
现在简单介绍一下浇筑桩基混凝土时,能够有效防止钢筋笼子上浮的方法。
2.1引起钢筋笼子上浮的几种可能原因(1)钻孔底部泥渣清理不符合要求。
当钻孔深度达到设计标高后,孔内沉渣过深,桩底的泥块也没有完全搅碎和冲出孔外,就将钻头、钻杆卸掉,安装导管。
在浇注桩基水下混凝土时,混凝土将沉渣、泥块一起向上顶起,而泥块再混凝土的冲击作用下将钢筋笼子整体托起,造成钢筋笼子的上浮。
(2)浇注混凝土过快。
当混凝土面接触到钢筋笼子时,如果继续快速浇筑混凝土,则钢筋笼子在上泛的混凝土的冲击作用下整体上浮。
(3)调整好混凝土的塌落度。
一般浇注桩基的混凝土塌落度应控制在18~22cm,浇筑桩基的混凝土都要求有很好的和易性与流动性,以此来保证混凝土在浇注的过程中能有很好的“泛浆”。
否则混凝土的和易性和流动性不好,浇筑桩基将是十分困难的,先浇筑的混凝土已经快要凝固成整体,而将钢筋笼子整体托起,从而引起其上浮。
2.2防止钢筋笼子上浮的方法防止钢筋笼子上浮的方法应从钢筋笼子上浮原因的角度上来处理:(1)防止桩底泥渣、泥块过多的方法是:在钻孔深度达到设计标高时,不要立即停止钻机转动,而是要空转(吊住钻杆,孔深不增加)半小时至一个小时,这期间泥浆坑内的泥浆与孔内的泥浆要不间断的循环,并且要注意,泥浆坑内的泥浆不能太希,密度要不小于1.2,如果孔底有砂还要进行涝砂工作,待泥浆调均匀、泥块搅碎,方可进行下一道工序的施工,即拔钻杆和安装浇注水下混凝土的导管。
(2)在施工桩基时,开始要将浇注混凝土的速度适当放缓,待浇筑的混凝土高度高出钢筋笼子底面1~2米时,再加快混凝土的浇注速度,这时桩中的混凝土已经将钢筋笼子裹住,钢筋笼子将不会再上浮。
另外减导管时,应计算准其底口的位置,使导管口不要处在与钢筋笼子顶面相近的地方。
钢筋笼上浮的原因分析及处置措施1、钻孔底部沉渣清理不合格当钻孔深度达到设计标高后,如果孔内沉渣过厚,孔底的泥块和碎岩没有完全搅碎并被泥浆带出孔外,就将钻头、钻杆卸掉,安装灌浆导管。
在浇注水下混凝土时,沉渣、泥块一起被混凝土向上顶起,在混凝土的冲击作用下将钢筋笼子整体托起,造成钢筋笼子的上浮。
对应的处置措施:除能自行造浆的黏性土层外,均应制备泥浆。
泥浆制备应选用高塑性黏土或膨润土。
泥浆应根据施工机械、工艺及穿越土层情况进行配合比设计,确保泥浆拥有足够的护壁和携带碎块沉渣的作用。
成孔后为保证混凝土的灌注质量,必须进行清孔,以降低泥浆稠度和清除孔底沉渣层。
在清孔过程中,应不断置换泥浆,直至完成水下混凝土浇注。
2、钢筋笼质量不合格钢筋笼焊接时,未能保证钢筋平顺;分段焊接搭接时,主筋没有保证同心,都容易导致钢筋笼出现弯曲变形,下入井孔后,易发生偏向一边的现象,混凝土灌注时,提升导管,容易造成导管挂住钢筋笼,导致钢筋笼上浮。
对应的处置措施:钢筋笼焊接时应采取必要措施,保证钢筋平顺,盘绕箍筋时,拉紧贴平,保持在同一直线上,及时点焊到位;分段对接时,应保证轴线一致;搬运和吊装钢筋笼时,应防止变形,安放应对准孔位,孔口扶正;导管下入井孔应缓慢进行,保证居中,保证导管各节轴线一致。
3、混凝土灌注速度不合理在混凝土灌注初期,如果灌注速度过快,混凝土在孔内上升时对钢筋笼产生的摩擦力会大大增加,同时孔内泥浆向上流动时对钢筋笼的摩擦力也会大大增加,而此时钢筋笼在导管底口以下混凝土内还没有足够的埋深,容易造成钢筋笼上浮。
当钢筋笼在导管口以下有足够埋深后,如果灌注速度太慢,超过混凝土的初凝时间,混凝土则会逐渐失去塑性,并且与钢筋笼之间产生一定的粘结力,在后续混凝土灌注时,钢筋笼就有可能随这部分混凝土一起上升。
对应的处置措施:在混凝土灌注初期应尽量放慢灌注速度,保持匀速灌注,确保能将孔底沉渣顶出孔底的同时,不对钢筋笼造成过大的扰动和冲击;在一次灌注混凝土保证导管埋入混凝土灌注面以下不少于0.8m,混凝土埋住钢筋笼时应该加大放料速度,避免灌注时间过长,超过混凝土初凝时间。
钻孔灌注桩钢筋笼上浮原因以及预防措施欧阳引擎钻孔灌注桩钢筋笼上浮原因以及预防措施钻孔灌注桩是一种常用的地基处理方法,用于增加地基的承载能力和稳定性。
然而,在施工过程中,我们可能会遇到钻孔灌注桩钢筋笼上浮的问题。
本文将详细介绍钻孔灌注桩钢筋笼上浮的原因以及预防措施。
一、钢筋笼上浮原因分析:1. 桩孔土壤条件不良:钢筋笼上浮的一个主要原因是桩孔周围土壤的稳定性不好。
例如,如果桩孔周围的土壤是松散的砂土或含有大量的水分,那么在灌注混凝土时,土壤会被冲刷走,导致钢筋笼上浮。
2. 灌注混凝土流动性过大:灌注混凝土的流动性过大也可能导致钢筋笼上浮。
当混凝土流动性过大时,它会将钢筋笼推向上方,使其浮起来。
3. 钢筋笼设计不合理:钢筋笼设计不合理也是导致上浮的原因之一。
如果钢筋笼的重量不足或者钢筋排列不合理,就容易发生上浮现象。
二、钢筋笼上浮预防措施:1. 合理选择施工孔径和钢筋笼直径:在施工前,需要根据实际情况合理选择施工孔径和钢筋笼直径。
孔径和钢筋笼直径应根据土壤条件和设计要求进行合理选择,以确保钢筋笼能够稳固地放置在桩孔中。
2. 加强孔壁支护:为了防止土壤流失和钢筋笼上浮,可以在钻孔过程中采取加强孔壁支护的措施。
例如,可以使用套管或者钢筋网等材料来加固孔壁,防止土壤流失。
3. 控制灌注混凝土的流动性:在灌注混凝土时,应控制其流动性,避免流动性过大。
可以通过调整混凝土的配合比、控制水灰比和使用减水剂等方式来控制混凝土的流动性。
4. 增加钢筋笼的重量:为了防止钢筋笼上浮,可以在钢筋笼中增加一定的重物,如加入砂石或者使用重型钢筋等。
这样可以增加钢筋笼的重量,提高其稳定性。
5. 加强施工监督和质量控制:在施工过程中,需要加强监督和质量控制,确保施工操作符合规范要求。
同时,及时发现并处理施工中的问题,避免钢筋笼上浮等质量问题的发生。
综上所述,钻孔灌注桩钢筋笼上浮是由于桩孔土壤条件不良、灌注混凝土流动性过大以及钢筋笼设计不合理等原因导致的。
钢筋笼上浮的应急措施背景钢筋笼是在土木工程中常用的结构件,它被用于加固土体和混凝土结构,在施工过程中具有重要作用。
然而,在某些情况下,钢筋笼可能会出现上浮现象,这对施工质量和安全性都会带来极大的风险。
因此,我们需要采取应急措施来解决这一问题。
上浮原因分析钢筋笼上浮主要有以下几个原因:1. 土壤条件不良:如果基坑周围的土壤条件较差,地下水位偏高或土壤容重较小,就会导致钢筋笼上浮。
2. 施工工艺问题:如果施工工艺不当,例如在安装钢筋笼时小心翼翼地控制重力,就可能导致钢筋笼上浮。
3. 季节性影响:季节性降雨或融雪会导致基坑周围土壤水分含量增加,减小土壤承载力,增加了钢筋笼上浮的风险。
应急措施1. 检测和监控在进行钢筋笼安装之前,需要进行详细的地质勘探和土壤力学性质测试,以了解地下水位、土壤承载力等关键参数。
同时,在施工过程中应设置监测点,定期检测和监控钢筋笼的沉降情况。
2. 加固土壤钢筋笼上浮的应急措施之一是加固土壤,提高土壤的承载力。
可以采取下列措施:- 注浆加固:通过注浆技术,将强力的水泥浆料注入土壤中,增加土壤的强度和稳定性。
- 锚杆加固:通过插入锚杆到土体深处,并与土体牢固连接,增加土体的抗浮能力。
3. 排水处理若土壤周围的地下水位过高导致钢筋笼上浮,需要采取相应的排水处理措施,以减少水的压力。
具体方法包括:- 地砖排水:在基坑底部铺设透水性较好的地砖,将水分迅速排出。
- 集水管排水:设置集水管系统,通过管网将地下水排出。
4.加重钢筋笼如果上述措施仍不能有效防止钢筋笼上浮,可以考虑加重钢筋笼。
具体方法包括:- 在钢筋笼上增加重物,如砖块、石块,增加钢筋笼自身的重量。
- 在钢筋笼底部设置铅块或混凝土块,增加钢筋笼的悬挂力。
5. 防止季节性影响如果上浮是由于季节性影响造成的,可采取以下措施:- 在雨季或融雪期间增加施工吸水排水措施,及时排除积水。
- 在季节转变之前对基坑周围进行地下排水系统的巩固和维修。
钢筋笼上浮的防范措施1.背景介绍在钢筋笼的施工过程中,由于施工现场的特殊环境以及可能存在的不可预测风险,钢筋笼上浮现象常常会发生。
钢筋笼上浮不仅会影响整个施工进程,还会增加工程成本,甚至对安全造成严重威胁。
因此,建立有效的防范措施对于保证施工质量和安全至关重要。
2.钢筋笼上浮原因分析钢筋笼上浮的原因主要有以下几点:地下水位上升;环境温度升高导致土体膨胀;钢筋笼重量计算不准确;周围环境的振动;施工工艺不合理。
3.钢筋笼上浮的危害钢筋笼上浮可能导致以下危害:施工延误,工期延长;施工质量下降;施工成本增加;安全风险增加。
4.钢筋笼上浮的防范措施为了避免钢筋笼上浮现象的发生,可采取以下防范措施:提前进行地下水位的勘测和监测,预测地下水位变化趋势;合理设计地下水井,减少地下水对土体的影响;在施工过程中保持严密的沟通与协作,确保施工人员都了解和掌握合适的施工工艺;进行充分的地质勘测和土体分析,评估土体的承载能力和稳定性;使用合适的钢筋笼重量计算方法,准确计算钢筋笼的质量;采用有效的土工材料,如土壤固结剂等,增强土体的稳定性;对于施工现场较为复杂和特殊的情况,可采取加固措施,如添加各种加固材料,设置辅助构筑物等。
5.钢筋笼上浮监测与应急预案为了及时发现并应对钢筋笼上浮现象,应进行监测和制定应急预案:安装合适的监测设备,如水位传感器、压力计等,对地下水位进行实时监测;针对不同浮动情况,制定相应的应急预案,包括及时修复、加固或进行其他紧急处理;建立监测报警机制,定期对施工现场进行检查,保持与施工人员的沟通和协作。
6.总结钢筋笼上浮是一个重要且常见的施工问题,为了避免上浮现象的发生,需要综合考虑各个因素,并采取相应的防范措施。
及时的监测和应急预案也是确保施工质量和安全的重要保障。
通过合理的规划和措施的实施,可以最大程度地减少钢筋笼上浮所带来的不良影响。
钢筋笼浮笼原因及处理措施
钻孔灌注桩灌注过程中钢筋笼上浮现象时有发生,轻者上浮几厘米到几十厘米,重者上浮数米,甚至全部浮起,对于工程质量有很大危害。
一、原因分析
1、钢筋笼的上端吊筋在孔口未固定牢,当提升导管时容易被导管挂住而一同提起,从而导致钢筋笼上浮。
2、在混凝土灌注过程中,当混凝土面上返到达钢筋笼底端时,由于导管埋深较浅,混凝土灌注量相对过大,导致混凝土上返速度过大,产生很大的上冲力,从而托起导管和钢筋笼上浮。
3、当混凝土面和导管底端都进入钢筋笼内之后,如果导管埋深过大,将很容易造成钢筋笼上浮。
4、由于初灌混凝土一直处于钻孔内已灌注混凝土的上部,一旦混凝土出现易离析、初凝时间短、坍落度损失大等质量问题,时间稍长就会导致混凝土流动性变差,使上部的初灌混凝土出现凝固的趋势。
当流动性差甚至凝结的混凝土面接触钢筋笼底端时,极易托起钢筋笼
5、当地层中存在粉细砂层时,若泥浆密度偏小,塌落的粉细砂则会铺在混凝土面上,从而形成具有一定厚度的垫层,垫住钢筋笼。
随着混凝土面的上升,同样会托起钢筋笼一起上浮。
二、防止钢筋笼浮笼措施
1、在浇筑桩基混凝土时格外注意观察悬吊钢筋笼子的吊筋变化情况,如果看到吊筋有一点儿向上“撺”时,就已经表明钢筋笼子已经上浮了,此时要立即采取措施,放慢混凝土的浇筑速度,反复的用钻机上的卷扬机“慢提快落”导管,即慢慢的将浮出的钢筋笼子带回浇筑的混凝土中。
2、加大吊筋直径及根数,并在井口加配重,并可焊在护筒上。
3、当混凝土进入钢筋笼时,要求严格控制导管与钢筋公共埋深,最深不超过6m。
当导管底端提到安全距离以上时要适当控制导管埋深,这时只要混凝土流动性好,钢筋笼一般不会上浮。
4、灌注混凝土时随时测量孔内混凝土面高度,严格控制混凝土灌注速度,以控制混凝土上返的速度,减小其对钢筋笼的携带能力。
5、调整好混凝土的塌落度。
一般浇注水下混凝土塌落度应控制在18~22cm,浇筑桩基的混凝土都要求有很好的和易性与流动性,以此来保证混凝土在浇注的过程中能有很好的“泛浆”。
否则混凝土的和易性和流动性不好,浇筑桩基将是十分困难的,先浇筑的混凝土已经快要凝固成整体,而将钢筋笼子整体托起,从而引起其上浮。
6、灌注混凝土时把泥浆比重控制在1~1.1左右。
比重过大,对钢筋笼所产生的浮力增大,而且还会在混凝土面上形成较厚的浮浆,混凝土面上升时,浮浆就裹着钢筋笼向上浮。
根据现场的实际情况,采用优质膨润土造浆。
7、由于钢筋笼弯曲或搭接不正对钢筋笼上浮也有一定影响,因此,施工人员应予以严格把关,消除此类影响。
8、可在钢筋笼子上焊接一根钢筋标杆漏出泥浆表面,当发现标杆上浮时,也说明钢筋笼子上浮了,此时要立即采取措施,将上浮的钢筋笼子恢复回原位。
