装配式化粪池施工组织设计
- 格式:doc
- 大小:255.00 KB
- 文档页数:7
化粪池工程施工方案(精选5篇)第一篇:化粪池工程施工方案化粪池工程施工方案(一)、施工工艺顺序:化粪池基坑土方开挖→基坑土体护坡加固→基坑降水→基坑底部清槽→铺垫层下卵石或碎石层→混凝土垫层→化粪池底板支模、绑筋、浇注混凝土→化粪池墙体支模、绑筋、浇注混凝土→化粪池墙体拆模→化粪池顶盖支模、绑筋、浇注混凝土→化粪池顶盖拆模→抹化粪池内壁、外壁防水砂浆→作化粪池24H 灌水实验→土方回填。
(二)、土方工程施工措施土方开挖采取机械大开挖,由于地下水位和土质情况,开挖土体放坡系数选用1:1.5,土方开挖过程中,严禁在基坑四周堆土,开挖多余土方外运,土方开挖至设计标高后,于基坑一角设置集水坑一处,并于基坑四周设置集水道,将地下水汇集于集水坑内,设置一台潜水泵昼夜抽水,设一专人昼夜看护。
为防止遇雨季天气,基坑开挖完成后,立即清理基槽,验槽完毕后,立即将垫层底部卵石或碎石层施工完成,浇注混凝土垫层。
(三)、钢筋工程施工措施1、材料要求1)、钢筋出厂合格证和复试试验报告结论均要符合设计和规范要求。
2)、成型钢筋、20~22 号火烧丝、水泥砂浆垫块(或塑料卡)。
2、主要机具钢筋钩子、小撬棍、钢筋板子、绑扎架、钢丝刷、运钢筋手推车、粉笔、脚手架、工作台等。
3、作业条件1)、按施工平面图规定的位置平整好场地,按不同规格型号垫好堆放。
2)、进场钢筋应对照设计图纸和配料单,详细核对其型号、尺寸、数量、钢号、对焊的接焊质量。
3)、弹好标高水平线及墙的外皮线。
4)、底板、墙体、顶板及板缝模板已做完预检记录,并将模内杂物清理干净。
4、操作工艺1)、底板绑扎钢筋,模板安装、墙体绑扎钢筋,模板安装。
顶板模板后,即可绑扎顶板钢筋,如果采用预制绑扎骨架时,可将骨架按编号吊装就位进行组装。
如在模内绑扎时,按设计图纸要求间距,在模板侧绑画箍筋位置,放箍筋后穿受力钢筋,绑扎箍筋。
注意箍筋必须垂直受力钢筋,箍筋搭接处应沿受力钢筋互相错开。
2)、底板、墙体、顶板钢筋的搭接长度:因混凝土为C30 等级,I 级钢筋搭接长度不少于30d,Ⅱ级钢筋不少于40d(d 为受力筋直径)。
化粪池专项施工方案化粪池是指用来收集和储存人类和动物的粪便及其他有机垃圾的设施,通常是一个由混凝土或其他材料制成的容器。
化粪池的施工需要专门的方案设计,下面是一份关于化粪池施工的专项方案。
一、前期准备工作1.确定化粪池的规格和容量,包括长、宽、高、深度等参数2.测量并确定施工地点的具体位置和实际情况,包括地势、土质等3.聘请专业工作人员进行现场勘察和测量,确保施工符合规范和要求二、施工材料和设备准备1.选择适当的材料,如混凝土、钢筋等,并进行购买和准备2.准备必要的施工设备,如挖掘机、起重机等,确保施工的顺利进行三、施工步骤1.确定施工的起点和终点,标出粪便输送管线的路径和位置,以便后续施工2.使用挖掘机进行开挖工作,按照设计要求挖掘出化粪池的位置和形状3.配置和安装必要的支撑结构,如钢筋网、支柱等,以保证化粪池的稳固和安全4.浇筑混凝土或其他材料,按照设计要求进行补强和固定,确保化粪池的密封性和耐久性5.进行管道的铺设和连接工作,确保粪便的输送畅通无阻6.检查并修正施工中可能存在的缺陷和问题,确保化粪池的质量和功能四、施工安全措施1.施工人员必须佩戴合适的安全装备,如安全帽、工作服等2.在施工现场设置合适的警示标志,保持交通畅通和人员安全3.对危险区域进行有效的封锁和管控,以防止人员误入4.严格遵守施工现场的安全操作规范,如避免高处作业、施工时遵守操作规程等五、施工质量验收1.对施工过程中的重要工艺节点进行检查和评估,确保施工质量与设计要求相符2.检查化粪池的密封性、强度和稳定性等参数指标,确保其正常运行和使用3.对化粪池周边环境进行清理和修复,恢复原状4.编制施工成绩报告,并提交相关部门进行验收和备案综上所述,化粪池的施工需要经过详细的方案设计和前期准备工作,包括确定规格和容量、测量勘察、选择材料等。
在施工中要注意安全措施,并进行质量验收,确保化粪池的功能和质量符合要求。
希望以上方案能对化粪池施工提供一定的参考。
化粪池施工方案(范本)背景介绍化粪池是一种用于收集和处理人类或动物粪便的设备,在农村地区和郊区的居民,尤其是没有连通到城市污水处理系统的地区,通常会使用化粪池来处理粪便。
化粪池的施工过程对于污水处理效果起着至关重要的作用。
本文将介绍一种化粪池的施工方案范本,帮助读者更好地了解如何进行化粪池的施工。
建材准备•砖块:选用质量好的砖块,尺寸一致,保证化粪池的结构密实。
•水泥:质量好的水泥用于砖块的砌筑和封固。
•砂子和碎石:用于调和水泥砂浆,增强砌体结构的稳固性。
•钢筋:用于化粪池的加固,增加池体的承载能力。
•沙土:用于填充化粪池底部,起到平整和支撑作用。
•防水材料:如沥青等,确保化粪池不渗漏。
施工步骤1.确定施工位置:根据当地环境和要求确定化粪池施工的位置,一般需远离居民区和水源地。
2.挖掘基坑:按照设计要求,挖掘化粪池的基坑,保证底部平整,边坡平缓,边界清晰。
3.搭建支模:在基坑周边搭建支模,以便后续的砌筑工作进行。
4.砌体施工:根据设计图纸,开始进行化粪池的砌筑工作,确保墙体结实,密实,无裂缝。
5.加固处理:完成砌体后,对化粪池进行加固处理,加入钢筋等材料,确保池体的稳固性。
6.砌顶封盖:砌体加固后,进行化粪池的顶部砌筑和封盖,防止渗漏和污染。
7.排水管道安装:安装化粪池的排水管道,确保污水排放顺畅,不积水。
8.填土覆盖:在化粪池周围填土覆盖,保护化粪池免受外界影响。
9.清理整理:清理施工现场,保持环境整洁,完成化粪池的施工工作。
施工注意事项•施工前需进行勘察设计:严格按照设计要求进行化粪池的施工,确保结构安全和污水处理效果。
•施工过程中严格按规范操作:施工过程中要严格按照操作规范进行,杜绝违规施工行为。
•注意安全防护:施工现场需进行安全防护,避免发生意外伤害。
•施工结束时做好清理工作:施工结束后,要及时进行清理整理,保持环境整洁。
总结化粪池的施工是一个复杂的过程,需要严格按照规范进行,保证污水处理效果和结构安全。
预制装配式钢筋混凝土化粪池施工工法一、前言预制装配式钢筋混凝土化粪池施工工法是一种高效、节省时间和成本的施工方法,能够提高化粪池建设的效率和质量。
本文将详细介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例。
二、工法特点该工法采用了预制装配式钢筋混凝土模块化结构,具有以下特点:1. 施工快速:预制装配式化粪池的构件在工厂预先制作,减少现场施工时间;2. 施工效率高:工人只需进行简单的组装和连接操作,无需繁琐的浇筑和模板搭设;3. 施工成本低:节省大量人力和材料,减少施工成本;4. 施工质量好:模块化结构保证了施工质量的一致性和可靠性;5. 使用寿命长:预制装配式化粪池具有良好的耐久性和抗腐蚀性。
三、适应范围该工法适用于各种规模的化粪池建设,无论是乡村、农田、工矿企业还是城市,都可以采用预制装配式钢筋混凝土化粪池施工工法。
四、工艺原理预制装配式钢筋混凝土化粪池的工艺原理是基于以下几个方面的技术措施:1. 模块化结构设计:将化粪池划分为多个预制装配式构件,减少现场施工时间和操作难度;2. 钢筋混凝土材料选用:选择高强度的钢筋混凝土材料,确保化粪池具有良好的强度和稳定性;3. 连接方式设计:采用可靠的连接方式,构件间无缝连接,确保化粪池的整体性能;4. 耐久性设计:针对化粪池的特殊环境进行耐久性设计,避免腐蚀和渗漏问题。
五、施工工艺 1. 土方开挖:按照设计要求进行土方开挖,并清理现场;2. 基础施工:进行化粪池的基础施工,采用预制构件来组装基础结构;3. 壁板组装:安装化粪池的壁板,将预制的模块化结构进行连接;4. 钢筋安装:按照设计要求进行钢筋的安装工作;5. 混凝土浇筑:进行混凝土的浇筑,并进行养护;6. 附属设施安装:安装必要的附属设施,如进出口管道、阀门等;7. 水密性测试:进行水密性测试,确保化粪池的水密性达到设计要求;8. 收尾工作:进行清理、整理和环境恢复的工作。
第1篇一、工程概况1. 工程名称:XX地区某住宅小区化粪池工程2. 工程地点:XX地区XX街道XX小区3. 工程规模:建设化粪池3座,总容积为300立方米4. 工程期限:60天5. 施工单位:XX建筑工程有限公司6. 设计单位:XX建筑设计研究院二、施工准备1. 组织准备- 成立化粪池工程施工领导小组,负责工程的组织、协调和监督。
- 指定项目负责人,负责日常施工管理和协调工作。
- 建立施工队伍,包括施工技术人员、施工员、质检员、安全员等。
2. 技术准备- 仔细阅读设计图纸,了解化粪池的结构、尺寸、材料等要求。
- 编制施工组织设计,明确施工工艺、施工顺序、施工方法等。
- 组织施工人员进行技术交底,确保施工人员掌握施工工艺和质量标准。
3. 材料准备- 购买符合设计要求的钢筋混凝土、钢筋、水泥、砂石等材料。
- 检查材料的合格证明,确保材料质量符合国家标准。
4. 设备准备- 准备挖掘机、吊车、搅拌机、振捣器等施工设备。
- 检查设备性能,确保设备正常运行。
三、施工工艺1. 场地平整- 清理施工现场,平整场地,确保场地坚实、平整。
2. 基坑开挖- 根据设计图纸,确定基坑尺寸和深度。
- 使用挖掘机进行基坑开挖,确保基坑尺寸和深度符合设计要求。
- 开挖过程中,注意保护地下管线和设施。
3. 基础施工- 在基坑底部铺设垫层,确保基础坚实。
- 钢筋绑扎:根据设计图纸,绑扎钢筋,确保钢筋间距、直径符合要求。
- 模板安装:根据设计图纸,安装模板,确保模板牢固、垂直、平整。
4. 混凝土浇筑- 混凝土搅拌:按照配合比进行混凝土搅拌,确保混凝土强度和耐久性。
- 混凝土浇筑:使用振捣器进行混凝土振捣,确保混凝土密实。
- 混凝土养护:浇筑完成后,进行混凝土养护,确保混凝土强度达到设计要求。
5. 化粪池封口- 在化粪池顶部安装封口盖板,确保化粪池密封性。
- 进行化粪池检查,确保无渗漏、裂缝等质量问题。
四、质量控制1. 材料质量控制- 严格检查材料的质量,确保材料符合设计要求和国家标准。
化粪池施工方案一、工程概况与目标本工程旨在建设一座高效、环保的化粪池,以满足当地环保要求和居民生活需求。
化粪池将采用钢筋混凝土结构,确保长期使用稳定性和安全性。
工程目标是在保证质量的前提下,按时完成施工任务,确保化粪池的正常运行。
二、施工准备与布置现场勘查:详细了解施工现场的地质、地形条件,制定相应的施工方案。
施工材料准备:按照设计要求,准备充足的钢筋、水泥、砂、石等施工材料。
施工设备准备:配置挖掘机、混凝土搅拌机、振动器等施工设备。
施工人员培训:对施工人员进行技术培训和安全教育,确保施工质量和安全。
三、基坑土方开挖与加固根据设计图纸进行基坑定位,确定开挖范围。
采用挖掘机进行土方开挖,确保基坑尺寸符合设计要求。
对基坑进行加固处理,如采用钢板桩或钢筋混凝土护坡等措施,确保基坑稳定。
四、底板、墙体施工底板施工:铺设钢筋网,浇筑混凝土,确保底板平整、坚固。
墙体施工:按照设计要求进行墙体钢筋绑扎,浇筑混凝土,确保墙体垂直、平整。
五、顶盖施工与拆模顶盖施工:在墙体顶部铺设钢筋网,浇筑混凝土,形成坚固的顶盖。
拆模:在混凝土达到一定强度后,进行模板拆除,确保拆模过程中不损坏混凝土表面。
六、防水砂浆施工对化粪池内壁和外壁进行防水砂浆施工,确保化粪池不渗漏。
防水砂浆施工应均匀、密实,无空鼓、裂缝等现象。
七、灌水实验与回填在防水砂浆施工完成后,进行灌水实验,检查化粪池是否渗漏。
灌水实验合格后,进行回填工作,确保回填材料符合设计要求,回填过程中不得损坏化粪池结构。
八、清理与验收对施工现场进行清理,确保施工现场整洁、有序。
按照设计要求和相关规范进行验收,确保化粪池施工质量符合要求。
本施工方案旨在确保化粪池施工的顺利进行和高质量完成。
在施工过程中,应严格按照施工方案进行,确保施工质量和安全。
同时,施工过程中应注意环保要求,减少对环境的影响。

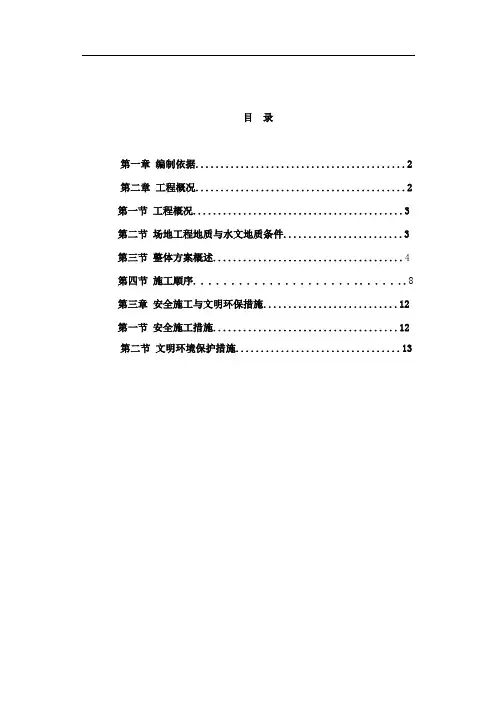

目录第一章编制依据 (2)第二章工程概况 (2)第一节工程概况 (3)第二节场地工程地质与水文地质条件 (3)第三节整体方案概述 (4)第四节施工顺序. . . . . . . . . . . . . . . . . . . . . .. . . . . ..8第三章安全施工与文明环保措施 (12)第一节安全施工措施 (12)第二节文明环境保护措施 (13)化粪池施工方案第一章、编制依据1.设计施工图纸2.《给排水管道工程施工及验收规范》GB50268-2008。
3.化粪池标准图集。
4.本工程特点、现场实际条件、自然环境。
第二章、工程概况第一节工程概况项目位于北京市,东至朝科开发区一号路,南至电子城西区二号路,西至京承高速,北至来。
项目总建筑面积平方米,其中地上平方米,地下平方米。
地上4层,地下2层。
本工程为化粪池的基坑开挖±0.00为38.75m,地面标高约为37.95m,化粪池开挖基底标高为33.73m。
化粪池位于学校的东南角,化粪池北侧距建筑4m,西侧距离车库5m。
第二节场地工程地质与水文地质条件一、工程地质条件拟建场地现状为拆迁后的整平场地,地势较平坦,场地表层为填土,其下为一般第四纪冲洪积成因的粉土和粘性土。
场地内各土层详细描述如下:填土层:杂填土①层:杂色,稍密,稍湿,以建筑垃圾为主,含有砖块、碎石、混凝土碎块等,夹少量粘性土。
粘质粉土素填土①1:褐黄色,稍密,稍湿,以粘质粉土为主,含植物根系、灰渣等。
一般第四纪冲洪积层:粘质粉土②层:褐黄色-灰褐色,中密-密实,稍湿-湿,含氯化铁,云母等,局部夹砂质粉土层。
粉质粘土②1层:褐黄色-灰褐色,湿,可塑,含氯化铁。
粘土②2层:褐黄色-灰褐色,湿,可塑,含氯化铁,局部含有机质及泥炭质粘土。
粉砂③层:褐黄色-灰褐色,稍密-中密,稍湿-湿,主要矿物成分为长石、石英、云母。
粉质粘土④层:褐黄色-灰褐色,中密-密实,稍湿-湿,含氯化铁,云母等,局部夹砂质粉土薄层。

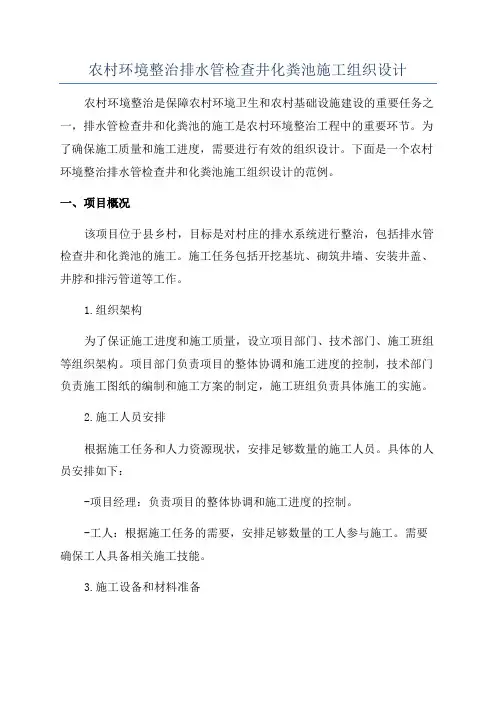

农村环境整治排水管检查井化粪池施工组织设计农村环境整治是保障农村环境卫生和农村基础设施建设的重要任务之一,排水管检查井和化粪池的施工是农村环境整治工程中的重要环节。
为了确保施工质量和施工进度,需要进行有效的组织设计。
下面是一个农村环境整治排水管检查井和化粪池施工组织设计的范例。
一、项目概况该项目位于县乡村,目标是对村庄的排水系统进行整治,包括排水管检查井和化粪池的施工。
施工任务包括开挖基坑、砌筑井墙、安装井盖、井脖和排污管道等工作。
1.组织架构为了保证施工进度和施工质量,设立项目部门、技术部门、施工班组等组织架构。
项目部门负责项目的整体协调和施工进度的控制,技术部门负责施工图纸的编制和施工方案的制定,施工班组负责具体施工的实施。
2.施工人员安排根据施工任务和人力资源现状,安排足够数量的施工人员。
具体的人员安排如下:-项目经理:负责项目的整体协调和施工进度的控制。
-工人:根据施工任务的需要,安排足够数量的工人参与施工。
需要确保工人具备相关施工技能。
3.施工设备和材料准备根据施工任务的需要,准备足够的施工设备和材料。
具体的设备和材料包括挖掘机、混凝土搅拌站、砌墙工具、钢筋、水泥、石头等。
确保设备和材料的数量充足,并检查设备的工作状态和材料的质量。
4.施工流程安排根据施工任务的具体要求,制定详细的施工流程安排。
具体的施工流程安排如下:-第一步:清理施工现场,将施工区域内的障碍物清理干净。
-第二步:挖掘基坑,按照施工图纸要求的尺寸和深度进行挖掘。
确保基坑坡度和墙壁的垂直度。
-第三步:浇筑混凝土,将混凝土浇筑至基坑底部,保证基坑的稳定性。
-第四步:砌筑井墙,将砖块或混凝土块进行一定的砌筑,保证井壁的强度和密封性。
-第五步:安装井盖和井脖,将井盖和井脖安装至井体上,确保井盖和井脖的稳定性和密封性。
-第六步:安装排污管道,将排污管道安装至井体和化粪池上,确保排污管道的顺畅和连接性。
-第七步:填充土方,用土方填充基坑和化粪池周围的空隙,保证基坑和化粪池的稳定性。

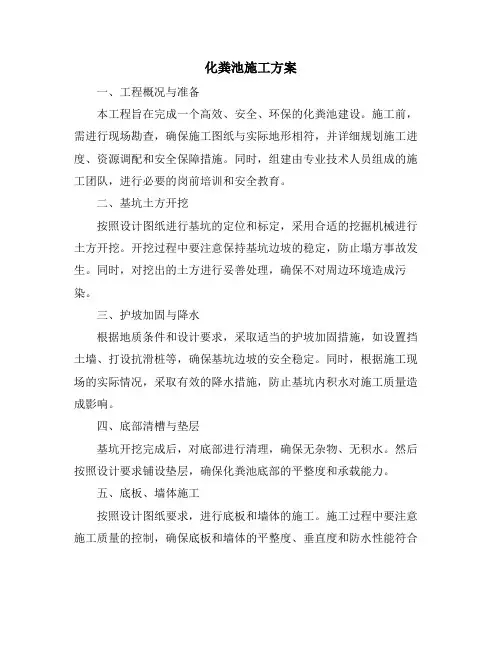

化粪池施工方案一、工程概况与准备本工程旨在完成一个高效、安全、环保的化粪池建设。
施工前,需进行现场勘查,确保施工图纸与实际地形相符,并详细规划施工进度、资源调配和安全保障措施。
同时,组建由专业技术人员组成的施工团队,进行必要的岗前培训和安全教育。
二、基坑土方开挖按照设计图纸进行基坑的定位和标定,采用合适的挖掘机械进行土方开挖。
开挖过程中要注意保持基坑边坡的稳定,防止塌方事故发生。
同时,对挖出的土方进行妥善处理,确保不对周边环境造成污染。
三、护坡加固与降水根据地质条件和设计要求,采取适当的护坡加固措施,如设置挡土墙、打设抗滑桩等,确保基坑边坡的安全稳定。
同时,根据施工现场的实际情况,采取有效的降水措施,防止基坑内积水对施工质量造成影响。
四、底部清槽与垫层基坑开挖完成后,对底部进行清理,确保无杂物、无积水。
然后按照设计要求铺设垫层,确保化粪池底部的平整度和承载能力。
五、底板、墙体施工按照设计图纸要求,进行底板和墙体的施工。
施工过程中要注意施工质量的控制,确保底板和墙体的平整度、垂直度和防水性能符合设计要求。
同时,对施工过程中出现的问题要及时进行处理,确保施工质量的稳定。
六、顶盖支模与浇注在底板和墙体施工完成后,进行顶盖的支模和浇注工作。
支模要牢固稳定,确保浇注过程中不发生变形或移位。
浇注过程中要注意控制混凝土的质量和浇注速度,确保顶盖的整体性和密实性。
七、防水砂浆与灌水实验顶盖浇注完成后,对化粪池内外进行防水砂浆处理,确保化粪池的防水性能符合要求。
然后进行灌水实验,检查化粪池的密封性和承载能力。
灌水实验过程中要密切关注水位变化和化粪池的整体情况,确保实验结果的准确性。
八、土方回填与验收灌水实验合格后,进行土方回填工作。
回填时要按照设计要求进行分层回填和压实,确保回填土的密实度和稳定性。
回填完成后进行整体验收,检查化粪池的外观质量、尺寸偏差和防水性能等是否符合设计要求。
验收合格后方可交付使用。
本施工方案是在充分考虑工程实际情况和安全要求的基础上制定的,施工过程中要严格按照方案执行,确保施工质量和安全。

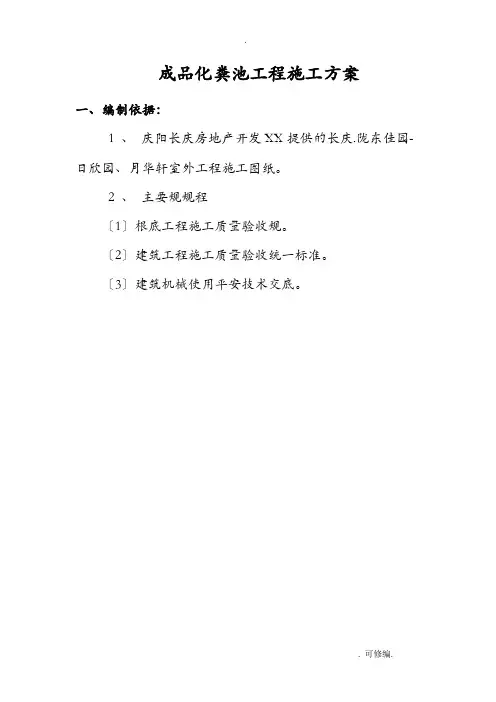

- . - . 可修编. 成品化粪池工程施工方案
一、编制依据: 1 、 庆阳长庆房地产开发XX提供的长庆.陇东佳园-日欣园、月华轩室外工程施工图纸。 2 、 主要规规程 〔1〕根底工程施工质量验收规。 〔2〕建筑工程施工质量验收统一标准。 〔3〕建筑机械使用平安技术交底。 - .
- . 可修编. 二、工程概况: 本工程位于省庆阳市区石油东路与大道交汇西南处,长庆.陇东佳园-日欣园、月华轩室外工程中化粪池共计11座: 其中月华轩6座〔1#楼76/U轴北侧HC1、HC2两座HZ1600,9.8mX4.7m; 5#楼25/P轴东侧HC3一座HZ1600,9.8mX4.7m; 41#楼A/3轴西侧HZ4、HZ5、HZ6三座HZ1600〕, 日欣园5座〔26#楼北侧14.43m处WA/HZ1200一座9.8mX4.7m;32#楼南侧8.67m处WB/HZ1000一座9.8mX4.7m、WC/HZ770一座9.8mX2.3m; 37#楼南侧11.8m出WD/HZ680一座9.8mX2.3m、WE/HZ1200一座9.8mX4.7m〕。 - .
- . 可修编. 三、施工部署及实施 1、根底开挖施工 根据现场场地及施工安排,由于地下水位低且土质良好,大局部基坑深度都大于5m,选择采用机械蹉台大开挖,基坑四周采用放坡系数为1:0.33。 开场按四周向部的方向开挖,采用ZL—50型挖机挖土方,两台装载机配合施工 具体步骤。
定位放线、验线 边坡控制 平安防护 复核线 机械挖土 自检 坑底整平 验槽 - . - . 可修编. 1〕 先放好坡顶线,坡底线,经复核、测量、验收合格后开场开挖。 2〕 机械挖土逐层开挖,最后测量整平。 3〕 第一步挖去面层渣土层至自然地坪下2m,由外向进展,逐层开挖,基坑四边留20cm人工斩基坑,配合修整。 4〕 基坑开挖至距离底面30cm以时,按照甲方现场确定±0.00,将标高引入基坑,测量人员在坑四周钉水平标高木楔,抄出50cm水平线,注意对标记进展保护,防止机械碰撞造成误差,每个施工环节必须复核检查标高尺寸。 5〕基槽开挖完成后,工程部进展自检,经自检标高开挖尺寸符合设计要求,再组织检查验收,验收合格后再进展3:7灰土层及混凝土垫层的施工。 6〕为了防止雨水浸泡槽底,沿基坑边30cm外做50cm宽挡水墙,且在转角处做排水坡,保证排水畅通。 2、化粪池的安装

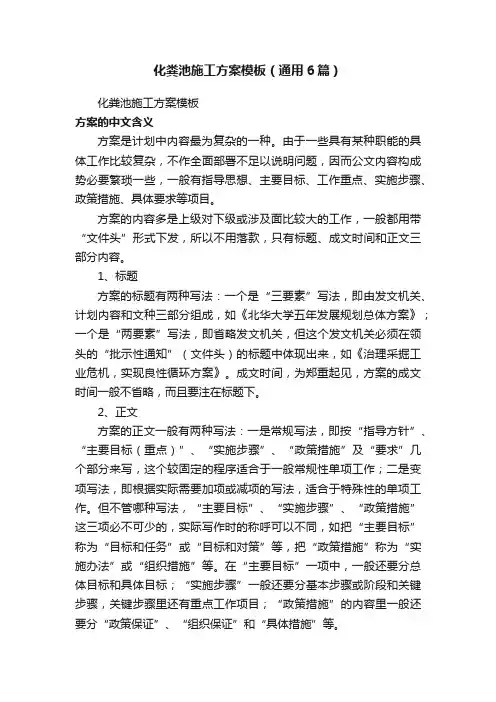

化粪池施工方案模板(通用6篇)化粪池施工方案模板方案的中文含义方案是计划中内容最为复杂的一种。
由于一些具有某种职能的具体工作比较复杂,不作全面部署不足以说明问题,因而公文内容构成势必要繁琐一些,一般有指导思想、主要目标、工作重点、实施步骤、政策措施、具体要求等项目。
方案的内容多是上级对下级或涉及面比较大的工作,一般都用带“文件头”形式下发,所以不用落款,只有标题、成文时间和正文三部分内容。
1、标题方案的标题有两种写法:一个是“三要素”写法,即由发文机关、计划内容和文种三部分组成,如《北华大学五年发展规划总体方案》;一个是“两要素”写法,即省略发文机关,但这个发文机关必须在领头的“批示性通知”(文件头)的标题中体现出来,如《治理采掘工业危机,实现良性循环方案》。
成文时间,为郑重起见,方案的成文时间一般不省略,而且要注在标题下。
2、正文方案的正文一般有两种写法:一是常规写法,即按“指导方针”、“主要目标(重点)”、“实施步骤”、“政策措施”及“要求”几个部分来写,这个较固定的程序适合于一般常规性单项工作;二是变项写法,即根据实际需要加项或减项的写法,适合于特殊性的单项工作。
但不管哪种写法,“主要目标”、“实施步骤”、“政策措施”这三项必不可少的,实际写作时的称呼可以不同,如把“主要目标”称为“目标和任务”或“目标和对策”等,把“政策措施”称为“实施办法”或“组织措施”等。
在“主要目标”一项中,一般还要分总体目标和具体目标;“实施步骤”一般还要分基本步骤或阶段和关键步骤,关键步骤里还有重点工作项目;“政策措施”的内容里一般还要分“政策保证”、“组织保证”和“具体措施”等。
化粪池施工方案模板(通用6篇)为了确保事情或工作有序有力开展,往往需要预先进行方案制定工作,方案是书面计划,是具体行动实施办法细则,步骤等。
那要怎么制定科学的方案呢?以下是小编精心整理的化粪池施工方案模板(通用6篇),欢迎阅读,希望大家能够喜欢。
化粪池施工方案策划化粪池施工方案策划一、前期准备工作:1.确定施工地点:根据环境、用途、施工难易程度等因素,选择合适的施工地点;2.测量和设计:根据施工地点的尺寸和深度,进行测量并设计合适的化粪池;3.申请审批:按照当地政府的相关规定,申请施工审批。
二、施工流程:1.材料准备:购买所需要的材料,如水泥、砂石、钢筋等;2.基础施工:挖掘施工地点的基础坑,确保其坚固和稳定;3.钢筋绑扎:根据设计要求进行钢筋的绑扎;4.模板搭设:按照设计要求,在施工地点搭设模板,确保施工质量;5.混凝土浇筑:将准备好的混凝土倒入模板中,进行浇筑;6.养护:进行养护工作,保证混凝土的强度和稳定性;7.密封施工:在化粪池的上部进行密封施工,确保化粪池的密封性;8.安装配件:安装化粪池的出水口、进水管、检修孔等配件;9.连接管线:将化粪池和排污管道连接起来,确保排泄物能正常排放;10.检验和验收:对施工的化粪池进行检验,确保其功能和质量;11.清理施工场地:清理工地垃圾和杂物,保持施工现场的整洁;12.编制施工记录:对整个施工过程进行记录和总结。
三、安全措施:1.施工现场设立警示标志,提醒他人注意安全;2.施工人员必须按照相关规定佩戴安全帽、安全鞋和工作服;3.对施工现场进行机械设备和工具的定期检查和维护,确保其安全性;4.严禁无关人员进入施工现场,防止意外伤害;5.施工人员应定期进行安全培训,提高安全意识和应急处理能力。
四、质量控制:1.严格按照设计要求施工,确保化粪池的结构和功能;2.对施工材料进行检验和甄别,确保其质量;3.施工过程中进行质量检查,发现问题及时纠正;4.定期进行质量抽查,确保施工质量符合标准。
五、环保措施:1.施工过程中,对废水和废渣进行集中处理,防止污染环境;2.施工现场保持整洁,垃圾和杂物妥善处理,避免对周围环境造成影响;3.使用环保型材料和设备,减少环境污染;4.施工期间,加强环保宣传教育,提高施工人员的环保意识。
化粪池专项施工方案目录1. 化粪池专项施工方案概述 (3)1.1 编制依据 (4)1.2 目的与范围 (4)1.3 适用性 (5)2. 施工准备 (5)2.1 施工队伍组织与管理 (7)2.2 施工机械设备与材料准备 (8)2.3 施工图纸与技术交底 (9)2.4 施工现场准备 (9)3. 施工技术要求 (11)3.1 基础设计与施工 (13)3.2 池体施工 (14)3.3 池顶设施与连接 (15)3.4 防渗防漏措施 (16)3.5 池体观摩洞及排水系统 (17)4. 施工安全措施 (19)4.1 施工安全管理 (20)4.2 施工安全隐患预防 (22)4.3 应急预案与灾害预防 (22)4.4 施工安全防护设施 (24)5. 施工质量控制 (25)5.1 施工质量标准 (26)5.2 质量检查与验收 (27)5.3 施工质量记录要求 (28)6. 环境保护措施 (29)6.1 施工现场环境保护 (30)6.2 施工噪音控制 (31)6.3 施工污水的处理与排放 (32)6.4 施工废弃物处理 (34)7. 安全文明施工 (35)7.1 文明施工管理 (36)7.2 施工现场安全文明 (37)7.3 施工现场消防安全 (38)7.4 施工现场环境卫生 (39)8. 应急预案 (40)8.1 应急预案编制原则 (41)8.2 施工应急救援组织 (43)8.3 应急救援物资储备 (43)8.4 应急预案的演练与更新 (45)1. 化粪池专项施工方案概述本次化粪池专项施工方案旨在针对化粪池工程进行详细的施工规划与组织,以确保工程的质量、安全与进度。
化粪池作为城市基础设施的重要组成部分,其施工质量直接关系到城市环境卫生和居民生活品质。
本方案将围绕化粪池的选址、设计、施工、验收及后期维护等关键环节展开。
我们将进行全面的环境影响评估,确保施工过程符合相关法规要求,并采取必要的环境保护措施。
我们将根据化粪池的容量、位置及埋设深度等因素,选择合适的施工工艺和设备,确保施工质量和效率。
第1页
某住宅小区C1污水
临时化粪池工程施工组织设计
本施工组织设计涉及的施工范围包括污水管线用M1-2(容积2立方)钢
筋混凝土化粪池。
一、化粪池概况
为解决C1楼污水排放,在十号地住宅小区北侧设置1个临时化粪池,
该化粪池位于D2楼与北侧车库出口之间,化粪池有效容积2立方米;考虑
到现场实际情况和工期要求,化粪池采用预制钢筋砼模块组装,同时根据
设计要求在化粪池旁边加设一污水提升井,提升井采用预制钢筋砼模块组
装。根据本工程需要,共采用两组预制钢筋砼模块,其中化粪池部分一组
三块,提升井部分一组四块,直径均为2300mm。
二、地质情况
根据所选化粪池结构尺寸计算挖土深度和现有现场情况,参考十号地
现有结构施工相关情况,推断化粪池底土层为粉质粘土层、无地下水。
三、施工组织计划
由于此化粪池受到D2楼基础埋深、车库出入口基础埋深、外脚手架的
阻碍,加上施工工期较紧,我公司将专门组织一个专业队伍负责化粪池的
施工,从人员投入、材料供应、机械设备等各方面进行精心组织和计划安
排,实行流水作业,使整个十号地临时化粪池工程的工期必须满足甲方要
求。
结合本工程实际情况,确定工程施工工艺顺序:化粪池基坑土方开挖→
基坑土体护坡加固→基坑底部清槽→混凝土垫层→预制模块组装及防水处
理→抹化粪池内壁、外壁防水砂浆→作化粪池24H灌水实验→井室砌筑→
第2页
土方回填。
四、施工措施
化粪池计划工期20日历天,根据本工程特点并结合现场实际情况,确
定如下各分项工程施工方案:
1、土方工程施工措施
开挖前考虑地表水的排除,先在基坑四周修建排水沟,以方便排除地
面滞水。
针对化粪池所处位置和现场实际情况,安排土方开挖及放坡措施如下:
临时M1-2#化粪池距东侧车库出入口4.15m左右,距西侧D2楼8.15m左
右,距北侧围墙5m左右,南侧无限制。考虑安全距离各留2m,而化粪池
开挖深度为5.5m左右,按1:0.5放坡及1m宽工作面,总共需要5.75m。
东、北两面无法满足施工要求,必须进行支护,支护方式拟采用土钉墙。
因现场场地限制必须进行支护开挖(具体现状见后附化粪池示意图)。
并制定专门的土方支护方案(见后附北京市朝阳区广渠门外十号地内部市
政临时化粪池工程基坑支护专项施工方案);土方开挖过程中,严禁在基坑
四周堆土。为防止扰动持力层,应预留200mm厚的土层,随挖掘机开挖的
同时,由人工清土至设计标高;若遇不良地基层时应清除干净,超挖部分
回填级配碎石,并分层夯实至设计标高。
基坑开挖采用机械挖土,弃土运至指定的地点,回填土现场无条件存
放,先运至存土场,回填时再回运。
基坑开挖时,两人操作间距应大于2.5m。多台机械开挖,挖土机间距
应大于10m。在挖土机工作范围内,不允许进行其他作业。挖土应由上而
下,逐层进行,严禁先挖坡脚或逆坡挖土。
第3页
施工中应防止地面水流入坑、沟内,以免发生边坡塌方。
在坑边堆放弃土、材料和移动施工机械时,应与坑边保持一定的距离,
当土质良好时,要距边坡1m以外,堆放高度不能超过1.5m。
基坑开挖应严格按要求进行放坡。施工时应随时注意土壁的变化情况,
如发现有裂纹或部分坍塌现象,应及时进行加固支撑或放坡,并密切注意
支撑的稳固和土壁的变化。
在有支撑的基坑中使用机械时,应防止碰坏支撑。
土方开挖至设计标高后,在基坑一角设置一个集水坑,并在基坑四周
设置集水道。为防止遇雨季天气,基坑开挖完成后,立即清理基槽,验槽
完毕后,立即浇注混凝土底板。在基坑上部边缘设置200高挡水墙。
考虑现场没有场地堆放土方,土方开挖后将土方外弃,待回填时回运
以满足施工需求。现场用于回填的堆土必须用塑料薄膜代替黑网或绿网进
行覆盖,以保证回填时有干土可用。
大开挖放坡边坡在下雨前用彩条布覆盖以防止雨水冲刷。
具体各方向施工处理方法见后附化粪池剖面图。
2、化粪池工程
(1)化粪池基础部分采用200厚C20砼基层找平,将带底节放入。
(2)管体安装时采用吊装,管体接合处用1:2水泥砂浆及防渗漏剂座
浆,再用非织造布加塑高强防水卷材处理。
(3)连通孔口结合处用TS系列聚乙烯丙伦复合防水卷材做防水处理。
(4)进水口、出水口方向可按需要设置,但进、出水口及其上面检查并
口方向应取得一致。
(5)池顶盖板以上覆土,进水管埋深0.5-1.5米,出水管埋深0.6-1.6
第4页
米。
3、人孔井施工措施
人工井采用砖砌体,如采用预制井圈则按图集及规范要求组织安装,
如采用砖砌体则在顶板拆模后进行砖砌体的砌筑。
①砌筑砂浆标号为M10,砂的含泥量不大于3%。所用砂浆要随用随拌,
砂浆稠度为70--100MM,并要在3-4小时内用完。
②砂浆拌和采用重量比,配料误差在±2%以内,用搅拌机拌和,先在
搅拌机内注入适量的水,再按配比依次投入水泥、砂、水。搅拌时间自投
料完毕算起,不得小于120秒钟。
③砖采用MU15的页岩砖;砌砖前一天,应把砖浇水湿润,严禁干砖上
墙,吸水深度控制在15MM以上,防止湿润不均或过湿现象。
④砖砌体要上下错缝,内外搭砌,组砌方式为一顺一丁,砌筑时采用"
三一"砌砖法,杜绝缩口灰和板凳灰,水平灰缝的砂浆要饱满,饱满度不低
第5页
于80%竖向灰缝采用挤浆或加浆方法,不得出现透亮灰缝,水平灰缝厚度
控制在10±2MM。落地灰在初凝前回收,重新搅入新砂浆中使用。
⑤砌筑过程中,应经常检查。
4、抹灰工程施工措施
待化粪池结构施工完成后,清理化粪池内杂物,然后进行内外砂浆抹
灰,化粪池的内外抹灰对化粪池的自身防水起到关键作用,因此其抹灰质
量控制应严格要求。
①工艺流程:墙面清理粉尘、污垢→浇水湿润墙面→吊垂直找方抹灰
饼冲筋、找规矩→抹防水砂浆。
②按照图纸要求,化粪池内外的抹灰砂浆统一采用1:2.5水泥砂浆掺
5%防水粉,现场搅拌砂浆时,防水粉应同时进行搅拌。
③基层处理:将墙面上残余砂浆、污垢、灰尘等清理干净,并用水浇
墙,将砖缝中的尘土冲掉,并将墙面湿润。
④冲筋,抹防水砂浆时,用大横竖刮平,木抹子搓毛,终凝后浇水养
护。
⑤所用的材料品种,质量必须符合设计要求,各抹灰层之间,及抹灰
层与基体之间必须粘结牢固、无脱层、空鼓、面层无爆灰和裂缝(风裂除外)
等缺陷。
⑥各抹灰层在凝结前应防止快干、曝晒、水冲、撞击和振动,以保证
其灰层有足够的强度。
⑦注意事项:
空鼓、开裂和烂根:由于抹灰前对基层清理不干净或不彻底,抹灰前
不浇水,每层灰抹得过厚,跟得太紧。为解决好空鼓、开裂等质量问题,
第6页
应从三方面下手解决,第一施工前的浇水、清理;第二施工操作分层分遍
压实认真不马虎;第三施工后及时浇水养护,并注意施工地点的洁净,抹
面层应一次到底。
5、回填土工程施工措施
在化粪池结构达到一定强度并完成外壁的防水抹灰后,必须对化粪池
周边进行回填土方。本工程化粪池施工可能碰上雨季,土方回填前应做好
基坑内及基坑周围的排水工作。回填时注意土的质量并控制好土的含水量,
人工回填土的铺设厚度为每层200mm,压路机回填土的铺设厚度为300mm,
并分层进行夯实。
土方回填面标高必须考虑以后结构层厚度,填土全部完成后,表面应
进行拉线找平,凡超高的地方,及时依线铲平;凡低洼的地方,应补土找
平夯实。
在进行基坑回填土时,其下方不得有人,所使用的打夯机等要检查电
器线路,防止漏电、触电,停机时要切断电源。
有拆除护壁支撑时,应按照回填顺序,从下而上逐步拆除。更换护壁
支撑时,必须先安装新的,再拆除旧的。
五、质量保证措施
①基坑开挖过程必须密切注意地质变化及周边环境的变化,发现异常
情况时,应立即停止施工,并通知设计人员到现场研究处理。
②必须做好基坑上面及基坑底的截水、排水工作,确保地表水不流进
基坑及基坑基层土不被软化。
③基坑开挖后的土方不得堆放在基坑周围,挖出的土应及时运走。
④浇筑前必须对模板、钢筋和预埋管件等进行验收,并作好隐蔽验收
第7页
记录,符合要求后才能浇筑混凝土。
⑤混凝土运到浇筑地点,当有离析现象时,必须在浇筑前进行二次搅
拌。
⑥在已浇筑的混凝土强度未达到1.2N/mm2以前,不得在其上踩踏。
⑦水泥砂浆搅拌时应严格按配合比进行下料。
六、安全文明施工措施
①必须加强安全生产领导工作,健全安全施工责任制,加强安全生产
教育,严格遵守操作规程,做好安全及技术措施的交底工作。
②做好场地管理工作,泥浆流进泥浆池,淤泥渣土及时外运,保持场
地清洁,道路畅通,消灭事故隐患,做到文明施工。
③做好安全用电,所有施工用电系统统一走向,要求一机一闸,所有
动力设备要有接零接地保护装置及漏电保护装置。
④施工作业人员必须佩带安全帽,做好安全防范措施。
⑤夜间施工应有充分在照明,但不得直接照射周围居民区,必须严格
控制噪音。
⑥基坑抽出的水必须经过三级沉淀池沉淀后方可排进市政污水渠。
七、工期安排
本工程工期按照甲方要求组织实施。具体进度计划待甲方排好工期后
再确定。每个化粪池计划工期为20日历天。
