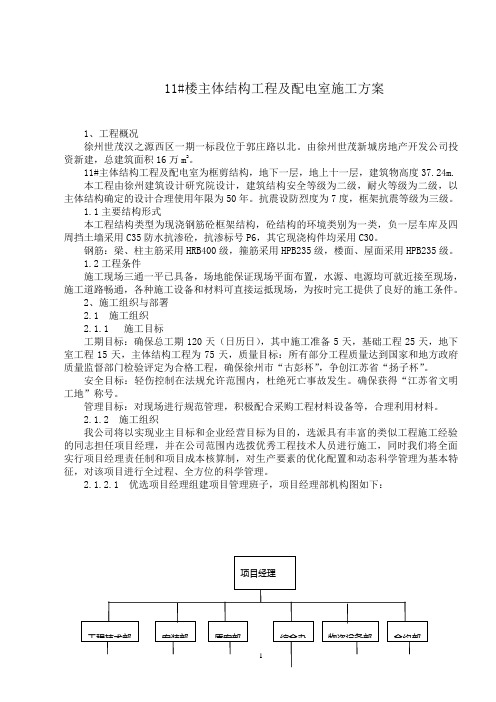

11#楼主体结构工程及配电室施工方案1、工程概况徐州世茂汉之源西区一期一标段位于郭庄路以北。
由徐州世茂新城房地产开发公司投资新建,总建筑面积16万m2。
11#主体结构工程及配电室为框剪结构,地下一层,地上十一层,建筑物高度37.24m.本工程由徐州建筑设计研究院设计,建筑结构安全等级为二级,耐火等级为二级,以主体结构确定的设计合理使用年限为50年。
抗震设防烈度为7度,框架抗震等级为三级。
1.1主要结构形式本工程结构类型为现浇钢筋砼框架结构,砼结构的环境类别为一类,负一层车库及四周挡土墙采用C35防水抗渗砼,抗渗标号P6,其它现浇构件均采用C30。
钢筋:梁、柱主筋采用HRB400级,箍筋采用HPB235级,楼面、屋面采用HPB235级。
1.2工程条件施工现场三通一平已具备,场地能保证现场平面布置,水源、电源均可就近接至现场,施工道路畅通,各种施工设备和材料可直接运抵现场,为按时完工提供了良好的施工条件。
2、施工组织与部署2.1 施工组织2.1.1 施工目标工期目标:确保总工期120天(日历日),其中施工准备5天,基础工程25天,地下室工程15天,主体结构工程为75天,质量目标:所有部分工程质量达到国家和地方政府质量监督部门检验评定为合格工程,确保徐州市“古彭杯”,争创江苏省“扬子杯”。
安全目标:轻伤控制在法规允许范围内,杜绝死亡事故发生。
确保获得“江苏省文明工地”称号。
管理目标:对现场进行规范管理,积极配合采购工程材料设备等,合理利用材料。
2.1.2 施工组织我公司将以实现业主目标和企业经营目标为目的,选派具有丰富的类似工程施工经验的同志担任项目经理,并在公司范围内选拨优秀工程技术人员进行施工,同时我们将全面实行项目经理责任制和项目成本核算制,对生产要素的优化配置和动态科学管理为基本特征,对该项目进行全过程、全方位的科学管理。
2.1.2.1 优选项目经理组建项目管理班子,项目经理部机构图如下:2.1.2.2 项目劳务层项目经理部根据该工程的工程量、合同工期、施工进度计划,以施工组织设计为依据,绘制劳动力动态需用曲线,编制劳动力需用计划。
工程项目前期工作进度计划表工程施工进度计划表工程名称:备注:单位工程施工进度计划表工程名称:工程负责:审核:制表:单位工程施工进度计划表工程名称:工程负责:审核:制表:篇二:工程施工进度计划表曲塘水利管理服务站水政综合楼工程施工进度计划表曲塘水利管理服务站水政综合楼工程施工进度计划表篇三:施工进度计划书施工工期及进度安排第一节工期安排外墙面贴砖,楼梯踏步找平,厕所沉箱找平三个工序计划工期为:从2014年5月21日算起,2014年6月24日完成(若甲方原因或不可抗力因素使工程停工,竣工时间将按照实际情况向后延迟),总工期34日,满足合同文件要求。
本栋管理人员将会加大人员,加强后勤保障工作,保证在规定的工期内完成本标段的所有施工任务,现对各主要分项(节点)工程施工进度计划分述如下,详见《施工进度计划横道图》。
第二节施工阶段划分与安排根据本工程所在的施工环境、施工内容、施工工期等方面的综合考虑,现将工程划分为三个施工阶段,具体如下:第一施工阶段完成三号楼19层以下外墙面贴砖工程2、第二施工阶段完成三号楼24层以下厕所沉箱找平工程3、第三施工阶段完成三号楼33以下楼梯踏步找平工程第三节工期保证体系工期保证体系框图见下图。
工期保证体系框图第四节工期进度保证措施根据合同的要求,结合工程的特点和本楼层的人员情况,施工中将采取以下措施确保总进度计划的实施。
一、从组织管理上保证工期1、本工程实行项目法施工,为便于管理和组织施工,满足施工需要,项目部下辖三个工区。
我将组织精干的人员投入到本工程项目之中,成立由主管生产副经理领导的,由有栋号长担任生产指挥调度员,加强施工现场的协调和指导,以各施工队为生产实施对象,形成一个从上而下的主管施工进度的组织体系。
2、建立以项目为核心的责权制体系,定岗、定人、授权,各负其责。
3、各施工队应坚持每天一次的生产布置会,做到当天的问题不留到下一天,并让每个生产者清楚明天的工作,及时安排布置,不耽误每一天。
鑫福源住宅小区工程一标段施工组织设计江苏通迅建设工程有限公司2017.5.26第一章编制说明 (4)第二章工程概况 (5)2。
1工程性质 (5)2.2工程地理位置及周围环境情况 (5)2.3工程简况 (5)2.4工程标高 (6)2.5工程目标 (6)第三章施工布署 (7)3.1 施工总体布置 (7)3.2 施工总平面布置图 (8)第四章工程进度计划与措施 (9)4.1 工期编制说明 (9)4.2 工期控制网络 (10)4。
3 施工工期保证计划措施 (11)4。
4 工期计划管理技术措施 (11)4.5 进度控制的内容 (13)4.6 施工总进度计划表 (13)第五章资源配备计划 (14)5。
1 施工机械设备配备 (14)5.2劳动力配备 (18)5.3材料供应计划 (20)第六章施工方案与技术措施 (21)6。
1总体设想、各阶段施工部署 (21)6.2工程测量技术方案 (25)6.3 土方工程 (25)6。
4基础施工技术措施 (26)6。
5 主体结构施工方案 (27)6。
6 装饰工程施工技术措施 (36)6。
7门窗工程施工技术措施 (40)6。
8屋面工程施工技术措施 (42)6。
9沉降观测计划 (43)6。
10 水、电安装施工技术方案 (44)6.11室外总体工程 (52)第七章质量等级及质量保证措施 (54)7.1自报工程质量 (54)7。
2确保本工程达到合格工程的质量保证体系及实施措施 (54)7。
3。
质量保证计划纲要 (60)第八章安全施工管理体系与措施 (63)8。
1 安全管理一般原则 (63)8.2 项目安全保证体系要素及职能分配表 (63)8.3 确保安全施工的技术组织措施 (64)8.4 安全施工保证措施 (65)第九章文明施工与环境保护管理体系与措施 (70)9。
1文明施工组织管理与目标 (70)9.2文明施工检查措施 (71)9。
3环境管理体系 (72)9.4施工现场场容布置及形象管理 (73)9.5防污染控制措施 (73)9。
工程施工节点进度表一、项目简介本项目为某建筑工程项目,总用地面积约2000平方米,总建筑面积约8000平方米,包含办公楼、厂房、停车场等建筑。
项目计划周期为12个月,总投资额为5000万元。
二、项目施工节点进度表1. 立项阶段- 确定项目需求和目标- 编制项目立项报告- 提交项目立项申请2. 设计阶段- 确定设计单位- 进行初步设计方案论证- 编制施工图设计- 完成建设工程规划许可申请3. 施工准备阶段- 招标采购相关材料和设备- 制定施工组织设计方案- 编制工程施工方案- 招标施工单位4. 土建施工阶段- 进行地基处理- 进行基础浇筑- 进行主体结构施工- 完成主体结构验收5. 装饰装修阶段- 进行室内装修- 进行外墙装饰- 完成装修工程验收6. 设备安装阶段- 安装水电气设备- 安装空调、消防设备- 完成设备调试7. 竣工验收阶段- 完成竣工验收申请- 通过竣工验收- 完成工程移交8. 项目验收阶段- 进行项目整体验收- 完成项目交付9. 收尾工作阶段- 完成工程结算- 清理施工现场- 编制工程报告三、项目施工进度计划- 第1-2个月:立项阶段,完成项目需求分析及立项报告,启动设计阶段- 第3-4个月:设计阶段,完成施工图设计,启动施工准备阶段- 第5-6个月:施工准备阶段,招标采购材料和设备,制定施工组织设计方案- 第7-10个月:土建施工阶段,进行地基处理、基础浇筑、主体结构施工- 第11-12个月:装饰装修阶段、设备安装阶段,完成工程竣工验收及项目验收四、项目施工进度执行情况根据项目施工计划安排,项目组织各项工作逐步推进,各阶段节点进度如下:1. 立项阶段- 已完成项目需求分析及立项报告编制,准备提交立项申请2. 设计阶段- 设计单位已确定,初步设计方案论证进行中3. 施工准备阶段- 招标采购工程所需材料和设备,制定施工组织设计方案编制中4. 土建施工阶段- 地基处理工作已完成,基础浇筑准备进行5. 装饰装修阶段- 室内装修已启动,外墙装饰设计进行中6. 设备安装阶段- 水电气设备安装逐步进行,空调、消防设备安装计划编制中7. 竣工验收阶段- 竣工验收申请已准备,工程移交计划编制中8. 项目验收阶段- 项目整体验收前期准备已启动,项目交付计划制定中五、项目施工进度风险及控制措施项目施工过程中可能面临的风险包括设计变更、施工延期、人员流动等因素。
目录一、工程概况..................................................................................................二、编制依据..................................................................................................三、工程质量目标 ..........................................................................................四、实测测量的实施 ...................................................................................... (一)目的...................................................................................................... (二)实测测量 .............................................................................................. (三)工程资料样板及组织架构...................................................................五、实测测量的主要内容............................................................................... (一)混凝土结构工程操作细则................................................................... (二)砌筑工程操作细则............................................................................... (三)墙抹灰工程(重点)......................................................................... (四)地面工程(找平抹灰工程) ............................................................... (五)户内门洞尺寸偏差(抹灰工程) ....................................................... (六)外墙窗内侧墙体厚度极差(抹灰工程)............................................ (七)裂缝/空鼓(抹灰工程)..................................................................... (八)同户型同厨卫间窗侧框墙距偏差(抹灰工程) ................................ (九)防水工程 .............................................................................................. (十)实测实量要求 ......................................................................................六、实测实量操作、交底及计划...................................................................七、实测实量中出现的问题处理及分析 .......................................................八、实测实量编号 ..........................................................................................实测实量实施细则方案一、工程概况1、工程名称:***,位于佛山市**。
施工进度计划光阴的迅速,一眨眼就过去了,我们的工作又将在忙碌中充实着,在喜悦中收获着,现在就让我们好好地规划一下吧。
相信大家又在为写计划犯愁了?下面是小编辛苦为大家带来的施工进度计划(精彩),如果对您有一些参考与帮助,请分享给最好的朋友。
施工进度计划篇一一、工程概况。
1、总体概况及气候地理条件。
2、工程特点。
3、主要实物量。
二、编制依据。
1、施工现场踏勘资料。
2、设计文件。
3、国家和地方现行的法令法规及安全、消防、环保、文物等管理规定。
4、采用标准及验收规范。
5、本公司文件。
6、现场踏勘资料。
三、施工部署。
1、施工管理机构。
2、主要施工机具、设备、材料配置计划。
3、各施工机组(队)劳动力配置计划。
4、施工段落划分。
5、施工设备运输方案。
四、施工准备工作。
五、工程施工方案。
专项施工方案,比如:通信工程施工方案。
六、施工总进度计划。
1、工程总施工工期。
2、工程施工进度计划。
七、质量保证措施及HSE管理措施。
1、质量保证体系。
2.HSE管理体系。
八、工期保证措施。
1、计划控制。
2、合同控制。
3、施工现场控制。
4、施工调度控制。
九、冬、雨季施工措施。
1、冬季施工措施详见(冬季施工单体施工方案)。
2、雨季施工措施。
十、材料、设备的接、保、检、运措施。
十一、降低成本措施。
十二、信息及文控管理措施。
施工进度计划篇二由于本标段在某市区内,我们将严格按照“集中施工、快速施工、文明施工”的十二字方针,总结我单位文明施工中取得的经验,精心组织、合理安排。
1.1文明施工目标执行国家、辽宁省、某市现行安全生产文明施工验收标准。
1.2文明施工措施(1)建立创建“文明工地”领导小组,全面开展创建文明工地活动,做到“两通三无五必须”,即:施工现场通道畅通;施工工地附近单位和居民出入口畅通;施工现场排水畅通无积水,施工区域与非施工区域必须分隔,施工现场必须挂牌施工,管理人员必须佩卡上岗;工地现场施工材料必须堆放整齐,工地生活设施必须文明,工地现场必须开展以创文明工地为主要内容的思想政治工作。
娄底市南风苑居住小区Ⅰ标段施工组织设计目录一、施工方案 (2)二、施工进度计划及保证措施 (46)三、平面布置 (49)四、保证质量措施 (51)五、保证安全措施 (66)六、文明施工现场措施 (72)七、劳动力安排计划 (78)八、主要材料、构件用量计划 (80)九、主要机具使用安排 (82)十、交通组织措施 (84)一、施工方案㈠工程概况⒈娄底市南风苑居住小区住宅楼工程位于娄底市湖南人文科技学院院内,总用地面积为40300余m2,建筑总面积12栋175060余平方米(含地下室21500余平方米),分为Ⅰ标段和Ⅱ标段两个标段,由娄底市海园房地产开发有限公司自筹资金兴建,总投资为19900余万元(暂定)。
本工程为娄底市南风苑居住小区住宅楼工程Ⅰ标段工程,包含有:1栋、2栋、3栋、4栋、6栋、9栋桩基础地下室及±0.000以上全部工程,7栋、10栋桩基础及地下室±0.000以下的工程,建筑面积为103390m2。
娄底市南风苑居住小区住宅楼工程Ⅰ标段主要特征见下:⒉本工程为一类高层建筑,地下耐火等级为一级,地上耐火等级为一级,屋面防水等级Ⅱ级,本工程基础设计形式局部采用人工挖孔灌注桩基础,桩端持力层为中风化灰岩,局部采用条型基础,持力层为中风化灰岩,地基基础设计等级为甲级。
⒊人防设计部分:本工程设全埋式人防地下室,位于地下负一层,周边北向为学校,东、南为农田,西为公路均无生产、储存易燃易爆物品厂(库)房等,按常6级甲类人员掩蔽部设计,建筑耐火等级为一级。
本人防地下室按平战结合的使用原则进行设计,建筑面积:21521.5m2,平时作为停车库,有三个7.5m宽车道直通室外,并设有部分设备用房,战时用于人员掩蔽部人防建筑面积4990.2m2,共划分三个防护单元。
⒋结构部分⑴本工程主体结构1#、2#、3#、4#栋地上22层,地下一层地下室,结构体系为剪力墙结构;6#栋地上17层,无地下室,结构体系为剪力墙结构;9#栋地上26层,地下一层地下室,结构体系为框架剪力墙结构;7#、10#栋均为地下一层地下室,7#栋地下室结构体系为框架剪力墙结构,10#栋地下室结构体系为剪力墙结构。
本次现有航站楼改造工程主要建设内容有: 1、边运行边施工地对现有航站楼进行改造; 2、对原服务车道下的地下管道进行改造。
为了确保泉州晋江机场改建工程现有航站楼改造工程不停航施工期间的飞行安全和航班正常,根据民航局关于《民用机场运行安全管理规定》 (CCAR-140)的要求,结合本工程特点,与民航相关的内容有:在现有航站楼空侧砌筑隔离围墙,在原有建造门窗上增加隔离防护网,划出施工区域,并调整机场运行保障路线作为施工期间暂时过渡方案;增设暂时水电(给排水、强电、弱电)专线专门用于保障机场日常运行,减少与施工用电交叉使用而产生的故障率;在改造的航站楼内按保障航班运行的需求,划分两阶段施工区域进行施工,施工区域间用轻质防火隔墙隔开,涉及到旅客通道的加设防坠安全棚。
详述如下:由于现有航站楼改造区域与机坪相近,所以本区域施工暂时围墙按控制区隔离围墙标准采用砖式固定式围墙,靠机坪侧刷上红白相间间距的警示标志。
围墙上设置防攀爬铁丝网,红色警示灯。
围墙设置位置沿机坪边设置,并且每隔一定距离设置排水口加装篦子引至机坪边排水沟以解决施工场地排涝问题。
(平面位置详见现有航站楼不停航施工平面示意图,围墙大样详见附图)对于出港行李的运行保障,通过隔离围墙隔离出行李保障专用通道,设置隔离大门,施工大门,行李保障专用通道至机坪处设置成“喇叭口”,既保证行车视野开阔,又减小了行李的转弯半径,便于行李保障 (详见现有航站楼不停航施工平面示意图) 。
同时,在此处设立门岗,建立值守制度,由机场护卫中队派员值守。
当有航班时,关闭施工大门,开启隔离大门,行李保障按程序进行;航后或者航班间隙时,可开启施工大门,关闭隔离大门,施工人员和车辆可以通过,开展施工。
通过以上措施和管理,最大程度上减少施工与机场行保障的影响。
远机位候机厅的运行保障同出港行李运行保障方式相同,隔离出旅客专用通道,设置隔离大门,施工大门,同时设立门岗。
航班保障时,开启保障大门,关闭施工大门。
工期进度计划表工期进度计划表篇一:工期进度计划横道图计划表区财政局住宅楼工程进度计划表 2017年6月16日审核人:王章全工长:刘际辉编制人:彭建平制表人:杨成术 2017年6月16日川化2017年经济适用房29栋工程2月份进度计划表 2017年2月1日,29日审核人:王章全主办工长:常忠林川化29栋工程项目经理部区财政局住宅楼工程2月份进度计划表2017年2月1日,29日审核人:王章全主办工长:刘际辉区财政住宅楼工程项目经理部篇二:单位工程施工进度计划表样表工程施工进度计划表工程名称:备注:单位工程施工进度计划表工程名称:工程负责:审核:制表:单位工程施工进度计划表工程名称:工程负责:审核:制表:篇三:施工进度计划表施工进度计划表篇四:工程施工月进度计划表注;以上工期天未考虑雨水天气。
2注;以上工期天未考虑雨雪天。
钟灵街工程项目部 2注;以上工期天未考虑雨雪天。
钟灵街工程项目部 2注;以上工期天未考虑雨雪天。
钟灵街工程项注;以上目部 2工期天未考虑雨雪天。
钟灵街工程项目部篇五:施工进度计划书施工工期及进度安排第一节工期安排外墙面贴砖,楼梯踏步找平,厕所沉箱找平三个工序计划工期为:从2017年5月21日算起,2017年6月24日完成(若甲方原因或不可抗力因素使工程停工,竣工时间将按照实际情况向后延迟),总工期34日,满足合同文件要求。
本栋管理人员将会加大人员,加强后勤保障工作,保证在规定的工期内完成本标段的所有施工任务,现对各主要分项(节点)工程施工进度计划分述如下,详见《施工进度计划横道图》。
第二节施工阶段划分与安排根据本工程所在的施工环境、施工内容、施工工期等方面的综合考虑,现将工程划分为三个施工阶段,具体如下:施工进度计划横道图》。
第二节施工阶段划分与安排根据本工程所在的施工环境、施工内容、施工工期等方面的综合考虑,现将工程划分为三个施工阶段,具体如下》制度,逐日详细记录工程进度、质量、设计修改、工地洽商等问题,以及施工过程中必须记录的有关问题。
工期进度计划表篇一:工期进度计划横道图计划表区财政局住宅楼工程进度计划表2017年6月16日审核人:王章全工长:刘际辉编制人:彭建平制表人:杨成术2017年6月16日川化2017年经济适用房29栋工程2月份进度计划表2017年2月1日~29日审核人:王章全主办工长:常忠林川化29栋工程项目经理部区财政局住宅楼工程2月份进度计划表 2017年2月1日~29日审核人:王章全主办工长:刘际辉区财政住宅楼工程项目经理部篇二:单位工程施工进度计划表样表工程施工进度计划表工程名称:备注:单位工程施工进度计划表工程名称:工程负责:审核:制表:单位工程施工进度计划表工程名称:工程负责:审核:制表:篇三:施工进度计划表施工进度计划表篇四:工程施工月进度计划表注;以上工期天未考虑雨水天气。
2注;以上工期天未考虑雨雪天。
钟灵街工程项目部2注;以上工期天未考虑雨雪天。
钟灵街工程项目部 2注;以上工期天未考虑雨雪天。
钟灵街工程项目部 2注;以上工期天未考虑雨雪天。
钟灵街工程项目部篇五:施工进度计划书施工工期及进度安排第一节工期安排外墙面贴砖,楼梯踏步找平,厕所沉箱找平三个工序计划工期为:从2017年5月21日算起,2017年6月24日完成(若甲方原因或不可抗力因素使工程停工,竣工时间将按照实际情况向后延迟),总工期34日,满足合同文件要求。
本栋管理人员将会加大人员,加强后勤保障工作,保证在规定的工期内完成本标段的所有施工任务,现对各主要分项(节点)工程施工进度计划分述如下,详见《施工进度计划横道图》。
