植草护坡,喷播植草,植草厚度10cm
- 格式:pdf
- 大小:113.52 KB
- 文档页数:2
喷播植草、灌护坡施工方案概述喷播植草、灌护坡是一种常见的土地生态修复和生态工程技术,通过喷播植草和灌护坡的方式,可以快速有效地进行施工,修复受损的土地,保护土壤结构,预防水土流失,美化环境。
本文将介绍喷播植草、灌护坡的施工方案,包括施工准备、材料准备、施工步骤等内容。
施工准备在进行喷播植草、灌护坡施工之前,需要进行充分的施工准备工作,主要包括以下几个方面:1.环境调查:对施工区域的地形、土壤、植被等情况进行调查,为后续施工提供参考依据。
2.施工计划:制定施工计划,包括施工时间、施工人员、施工机具、施工材料等内容。
3.现场清理:清理施工区域,确保施工区域干净整洁,便于施工进行。
4.安全措施:确保施工期间作业人员的安全,配备必要的安全设备。
材料准备进行喷播植草、灌护坡施工时,需要准备以下材料:1.植草种子:选择适合施工区域环境的植草种子,确保植草效果。
2.生态护坡网:用于固定植物种子,防止水土流失。
3.生态护坡碎石:用于填充护坡网,增加护坡稳定性。
4.喷播机:用于喷播植草种子。
5.灌护坡设备:用于灌护坡施工,包括喷浆机等设备。
施工步骤1.清除施工区域:清除施工区域的杂草、杂物等障碍物,确保施工顺利进行。
2.喷播植草:使用喷播机将植草种子均匀喷洒在施工区域,覆盖植被面积。
3.铺设生态护坡网:在植草种子上铺设生态护坡网,固定种子,防止水土流失。
4.填充生态护坡碎石:将生态护坡碎石填充到护坡网中,增加护坡稳定性。
5.灌护坡施工:使用灌护坡设备进行施工,将混凝土灌注到护坡网中,固定护坡结构。
6.施工验收:完成施工后进行验收,检查植草和护坡效果,确保施工质量。
总结通过喷播植草、灌护坡的施工,可以有效地修复受损的土地,保护土壤结构,预防水土流失,实现生态环境的改善。
在施工过程中,需要注意施工准备、材料准备和施工步骤,确保施工质量和施工效果。
希望本文的介绍能够帮助读者了解喷播植草、灌护坡施工方案,并在实际工程中取得良好的效果。
几种常见生态护坡优缺点的对比三维植被网为大家简单介绍下边坡防护的情况,今年来,随着大规模的工程建设和矿山开采,形成了大量无法恢复植被的岩土边坡。
传统的边坡工程加固措施,大多采用砌石及喷混泥土等灰色工程,破坏了生态环境的和谐。
随着人们环境意识及经济实力的增强,生态护坡技术逐渐应用到工程建设中。
一、人工种草护坡:人工种草护坡,是通过人工在边坡坡面简单播撒草种的一种传统边坡植物防护措施。
多用于边坡高度不高、坡度较缓且适宜草类生长的土质路堑和路堤边坡防护工程。
特点:施工简单、造价低兼等。
缺点:由于草籽播撒不均匀,草籽易被雨水冲走,种草成活率低等原因,往往达不到满意的边坡防护效果,而造成坡面冲沟,表土流失等边坡病害,导致大量的边坡病害整治、修复工程,使得该技术近年应用较少。
二、液压喷播植草护坡:液压喷播植草护坡,是国外近十多年新开发的一项边坡植物防护措施,是交草籽、肥料、粘着剂、纸浆、土壤改良剂上、色素等按一定比例在混合箱内配水搅匀,通过机械加压喷射到边坡坡面而完成植草施工的。
特点:①施工简单、速度快;②施工质量高,草籽喷播均匀发芽快、整齐一致;③防护效果好,正常情况下,喷播一个月后坡面植物覆盖率可达70%以上,二个月后形成防护、绿化功能;④适用性广。
目前,国内液压喷播植草护坡在公路、铁路、城市建设等部门边坡防护与绿化工程中使用较多。
缺点:固土保水能力低,容易形成径流沟和侵蚀;施工者容易偷工减料做假,形成表面现象;因品种选择不当和混合材料不够,后期容易造成水土流失或冲沟。
小记:优点很明显,经常与其他护坡固坡方法搭配使用,比如椰产品。
三、客土植生植物护坡:客土植生植物护坡,是将保水剂、粘合剂、抗蒸腾剂、团粒剂、植物纤维、泥炭土、腐殖土、缓释复合肥等一类材料制成客土,经过专用机械搅拌后吹附到坡面上,形成一定厚度的客土层,然后将选好的种子同木纤维、粘合剂、保水剂、复合肥、缓释营养液经过喷薄机搅拌后喷附到坡面客土层中。

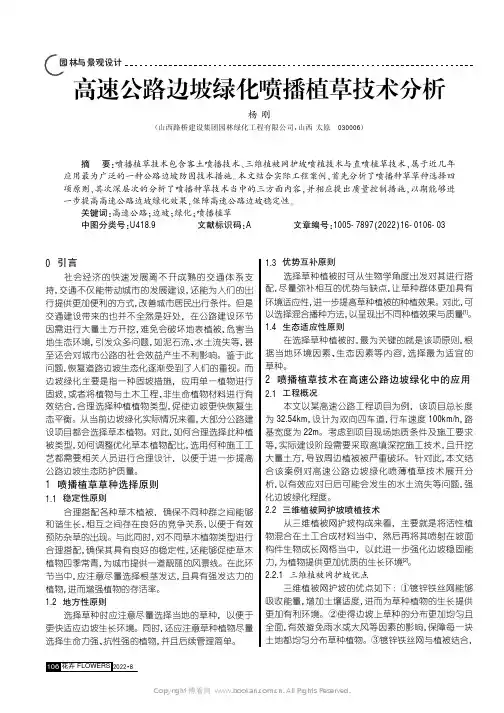

高速公路边坡绿化喷播植草技术分析杨刚(山西路桥建设集团园林绿化工程有限公司,山西太原030006)0引言社会经济的快速发展离不开成熟的交通体系支持,交通不仅能带动城市的发展建设,还能为人们的出行提供更加便利的方式,改善城市居民出行条件。
但是交通建设带来的也并不全然是好处,在公路建设环节因需进行大量土方开挖,难免会破坏地表植被,危害当地生态环境,引发众多问题,如泥石流、水土流失等,甚至还会对城市公路的社会效益产生不利影响。
鉴于此问题,恢复道路边坡生态化逐渐受到了人们的重视。
而边坡绿化主要是指一种固坡措施,应用单一植物进行固坡,或者将植物与土木工程、非生命植物材料进行有效结合,合理选择种植植物类型,促使边坡更快恢复生态平衡。
从当前边坡绿化实际情况来看,大部分公路建设项目都会选择草本植物。
对此,如何合理选择此种植被类型,如何调整优化草本植物配比,选用何种施工工艺都需要相关人员进行合理设计,以便于进一步提高公路边坡生态防护质量。
1喷播植草草种选择原则1.1稳定性原则合理搭配各种草木植被,确保不同种群之间能够和谐生长,相互之间存在良好的竞争关系,以便于有效预防杂草的出现。
与此同时,对不同草木植物类型进行合理搭配,确保其具有良好的稳定性,还能够促使草木植物四季常青,为城市提供一道靓丽的风景线。
在此环节当中,应注意尽量选择根茎发达,且具有强发达力的植物,进而增强植物的存活率。
1.2地方性原则选择草种时应注意尽量选择当地的草种,以便于更快适应边坡生长环境。
同时,还应注意草种植物尽量选择生命力强、抗性强的植物,并且后续管理简单。
1.3优势互补原则选择草种植被时可从生物学角度出发对其进行搭配,尽量弥补相互的优势与缺点,让草种群体更加具有环境适应性,进一步提高草种植被的种植效果。
对此,可以选择混合播种方法,以呈现出不同种植效果与质量[1]。
1.4生态适应性原则在选择草种植被时,最为关键的就是该项原则,根据当地环境因素、生态因素等内容,选择最为适宜的草种。
喷播草籽护坡一、施工准备:施工人员进场进行清除坡面杂物。
根据项目部提供的施工作业面时间表定制喷播机械及材料进场计划。
边坡覆土:码砌生态袋位置(两层生态袋间形成的台阶面上)覆盖种植土以形成一个坡面。
确定喷播施工用水取水点。
施工方法:材料选取:根据技术要求喷播草籽为白三叶(苜蓿草)和狗牙根。
草籽配比根据土质、施工气候要求等适当调整,并配以一定比例的专用配料(包括复合肥料、黏合剂、色素、纸浆)。
详见喷播植草护坡材料及用量表:考虑到白三叶(或选择苜蓿草)于每年5-6月份基本枯萎且二年期后以灌木植物生长为主,在施工过程中可进行草灌结合进行喷播。
上边坡可采用狗牙根和马棘为主,马棘用量7g/m2,下边坡可采用狗牙根和紫树槐为主(紫树槐树径较大、较高,适合下边坡种植),考虑到紫树槐发芽率在70%左右,用量为15g/2。
施工工艺:液压喷播植草主要机械设备有喷播机、喷播机运输车辆、抽水机、高压喷料枪、喷料软管。
喷薄植草施工工艺见流程图:边坡修整:清除杂物。
在两层生态袋形成的台阶面上覆盖种植土并将其拍实。
喷播前应先对坡面洒水浸润边坡土体。
搅拌混合材料:在搅拌容器中加入纸浆、草种、复合肥料、色素等喷播材料,然后在加水。
待水添加至容器2/3时搅拌,边搅拌边添加黏合剂,充分搅拌、形成均匀的溶液后再用喷播机将其均匀喷播于边坡上,在喷播过程中要注意检查喷播效果,不足位置应补喷,喷播过的地方严谨踩踏。
喷播后及时用无纺布对坡面进行覆盖并固定好,可有效减少水分蒸发,并要根据当地气候情况洒水对边坡湿润,齐苗后再减少洒水次数。
待草长至10cm 后移植灌木。
移植灌木:为了增加景观效果,可在每一级坡面顶部和一级坡下面按照设计间距挖穴移植两排三角梅及朱槿。
其余部分采用草灌结合喷播。
灌木移植完成后,视情况而定制养护计划。
要加强草灌植物的养护,直至生长稳定。
养护过程中要注意雨季防暴雨冲刷。
养护过程中,可根据草灌植物生长情况进行追施肥,发现病虫害时要及时喷药,防止蔓延,影响草灌植物的生长。
不同地区在进行护坡客土喷播的时候其价格是不一样的,但是客户又比较的想知道这个问题。
今天本文就以成都这个地区为例,给大家分享一下这个问题,以便大家进行了解。
其价格存在不固定性,因为影响价格的因素有很多。
但是如果以每天600-1000平方米来计算的话,其一平米的价格大概在10元左右。
具体分析如下:一、人工工资1、取土:60天×2人×100元/天=1.2万元;2、筛土,搅拌(含分料,配料):60天×5人×100元/天=3万元;3、喷播:60天×2人×100元/天=1.2万元;总计:5.4万元。
二、原材料1、草种:20元/公斤,按喷播厚度为10cm计算,每公斤喷播20平米。
5万平米÷20平米/公斤×20元/公斤=5万元。
2、粘合剂:18元/公斤,按喷播厚度10cm计算,每公斤喷播20平米。
5万平米÷20平米/公斤×18元/公斤=4.5万元。
3、保水剂:18元/公斤,按喷播厚度为10cm计算,每公斤喷播20平米。
5万平米÷20平米/公斤×18元/公斤=4.5万元。
4、复合肥:10元/150毫升/瓶,按喷播厚度为10cm计算,每150毫升喷播10平米。
5万平米÷10平米/瓶×10元/瓶=5万元。
5、草炭土1元/公斤,按喷播厚度为10cm计算,每公斤喷播5平米。
5万平米÷10平米/公斤×1元/公斤=1万元。
总计:20万元。
三、设备1、客土喷播机一台,月租金4万元,按照2个月计算,约8万元。
2、铲车一台,月租金1万元,按照2个月计算,约2万元。
总计:10万元。
四、易耗品1、客土喷播机:每天耗油300元×60天=1.8万元。
2、铲车:每天耗油100元×60天=0.6万元。
总计:2.4万元。
五、其他费用1、土方购置与运输5万×0.1×18=9万元。

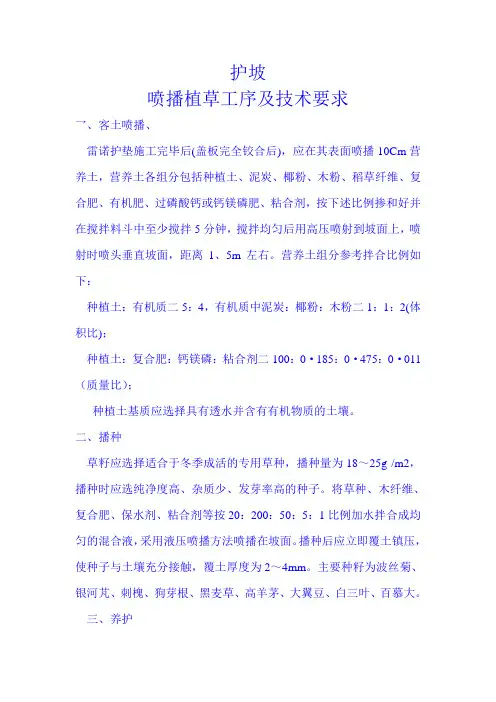

护坡喷播植草工序及技术要求乛、客土喷播、雷诺护垫施工完毕后(盖板完全铰合后),应在其表面喷播10Cm营养土,营养土各组分包括种植土、泥炭、椰粉、木粉、稻草纤维、复合肥、有机肥、过磷酸钙或钙镁磷肥、粘合剂,按下述比例掺和好并在搅拌料斗中至少搅拌5分钟,搅拌均匀后用高压喷射到坡面上,喷射时喷头垂直坡面,距离1、5m左右。
营养土组分参考拌合比例如下:种植土:有机质二5:4,有机质中泥炭:椰粉:木粉二1:1:2(体积比);种植土:复合肥:钙镁磷:粘合剂二100:0·185:0·475:0·011(质量比);种植土基质应选择具有透水并含有有机物质的土壤。
二、播种草籽应选择适合于冬季成活的专用草种,播种量为18~25g /m2,播种时应选纯净度高、杂质少、发芽率高的种子。
将草种、木纤维、复合肥、保水剂、粘合剂等按20:200:50:5:1比例加水拌合成均匀的混合液,采用液压喷播方法喷播在坡面。
播种后应立即覆土镇压,使种子与土壤充分接触,覆土厚度为2~4mm。
主要种籽为波丝菊、银河芃、刺槐、狗芽根、黑麦草、高羊茅、大翼豆、白三叶、百慕大。
三、养护喷播草籽后覆盖16g /M2无纺布,以防止雨水冲刷并减少水分蒸发。
无纺布用8号铁线做成的U型钉进行固定,固定距离100Cm,根据天气情况及时对坡面进行喷水养护,保证草种岀苗前及小苗生长阶段始终保持坡面湿润,喷水养护时应用喷湿机进行雾化洒水,严禁用水龙头直接喷洒。
防止水量过大造成客土和草种的冲刷。
草长至5~6cm或2~3片叶时,揭掉无纺布,并视情况进行追肥,防治病虫害,除杂、补播、修剪等,促使早日成坪。
四、未尽事宜详见有关设计,施工规范执行。
四川腾越建设监理公司2029年4月24日。
喷播植草⑴施工准备测量放样:根据设计资料测量放出边坡的顶边线和底边线。
场地准备:护坡施工前应先根据测量放出边坡的顶边线和底边线清刷坡面松动土层、石块,对松散部分进行夯实,填补坑凹处,使坡面大体平整。
喷植前先修好天沟等排水设施,修整坡面嵌补凹槽、坑洼、准备好喷植混合材料等。
草籽选择:草籽、树种选用根系发达茎矮叶茂并适于当地成活率高的多年草种。
喷播草籽含量每平方米不小于15-20g。
草种、草籽含量和喷植混合液均应提前一周报监理批准。
⑵施工工艺喷播植草施工工艺见下图。
图2.4.5.3-11 挡土墙施工工艺流程图⑶施工方法喷播植草的方法有两种:一是液压喷播;二是客土喷播。
①液压喷播植草试喷:大面积的喷播工程先进行试播,以得到合理的种子、肥料、农药、保水剂和营养土等的配合比。
喷投物料要有一定的稳定性,喷到预定坡面上忌浆材沿坡面流动。
喷播:连续向喷射机供料;保证喷射机工作风压稳定;完成或因故中断作业时,将喷射机和输料管内的积料清除干净。
养护:在施工完毕后,进行精细的养护管理,养生期不少于30d,在养生期内,用透气农膜覆盖,避免雨水直接冲刷。
对漏喷、草籽发芽成活过稀部位进行补种或喷补。
②客土喷播植草客土喷播植草的施工顺序为:清理坡面→钻孔打锚杆→挂网→喷射客土。
客土的配方包含草种、土壤、纤维、肥料、保水剂、稳定剂。
配制后的客土满足植物生长所需要的基本厚度、酸碱度、空隙率、营养成分、水分以及耐久性。
客土喷播植草的施工方法与液压喷播植草的施工方法相同。
⑷施工质量控制及注意事项喷射厚度为6~10cm,喷播草籽含量每平方米不小于25g,水泥标号不低于PO42.5。
护坡喷植后,20天内必须喷(洒)水养生,使喷植护坡始终具有足够水分,促使草籽发芽、生长。
边坡喷播植草施工方案1. 介绍边坡喷播植草是一种常用的边坡护坡方法,通过喷射植草材料在边坡上形成植被覆盖,以达到固结土壤、防止水土流失和保护环境的目的。
本文档将详细介绍边坡喷播植草的施工方案,包括施工准备、施工步骤和后期维护等内容。
2. 施工准备在进行边坡喷播植草施工前,需要进行以下准备工作:2.1 边坡调查与评估首先需要对边坡进行调查与评估,确定边坡的类型、坡度和坡面条件等。
同时还要考虑边坡所处的地理位置、气候条件和降雨情况等因素,以确定适合的植草材料和施工方式。
2.2 植草材料准备根据边坡的情况,选择适合的植草材料。
通常使用的植草材料有草种、草本植物或者植被种子等。
在选择植草材料时,要考虑植物的耐旱性、抗逆性和适应性等因素。
2.3 喷播设备准备购买或租赁适合的喷播设备,根据喷播面积和边坡高度确定设备的规格和型号。
同时要检查设备的工作状态,确保设备能够正常运行。
3. 施工步骤边坡喷播植草的施工步骤主要包括以下几个环节:3.1 边坡准备在进行喷播植草前,需要对边坡进行清理和整理。
清除边坡上的杂草、积土和石块等物质,确保边坡表面平整,以便于植草材料的喷播和生长。
3.2 喷播植草根据植草材料的种类和要求,将植草材料放入喷播设备中。
调整设备的喷射角度和喷射压力,控制喷草的范围和密度。
喷播植草时要保持均匀和连续的喷草速度,确保植草材料能够均匀分布在边坡上。
3.3 培土施肥喷播植草后,需要进行培土施肥。
添加适量的有机肥料或培土材料,以促进植物的生长和根系的发育。
同时还可以加入土壤改良剂,改良边坡土壤的结构和肥力。
3.4 灌溉保养喷播植草后,及时进行灌溉保养是保证植草效果的关键。
根据植草材料的要求,合理安排灌溉的频率和水量。
确保植物能够得到充足的水分,促进植物的生长和根系的扎根。
4. 后期维护边坡喷播植草后,还需要进行后期的维护工作,以保证植被的生长和边坡的稳定。
4.1 定期巡查定期巡查边坡的植被状况和边坡的稳定性。

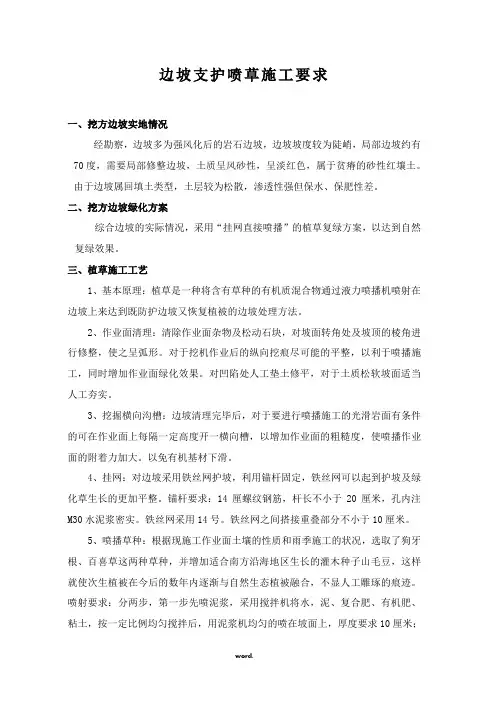

边坡支护喷草施工要求一、挖方边坡实地情况经勘察,边坡多为强风化后的岩石边坡,边坡坡度较为陡峭,局部边坡约有70度,需要局部修整边坡,土质呈风砂性,呈淡红色,属于贫瘠的砂性红壤土。
由于边坡属回填土类型,土层较为松散,渗透性强但保水、保肥性差。
二、挖方边坡绿化方案综合边坡的实际情况,采用“挂网直接喷播”的植草复绿方案,以达到自然复绿效果。
三、植草施工工艺1、基本原理:植草是一种将含有草种的有机质混合物通过液力喷播机喷射在边坡上来达到既防护边坡又恢复植被的边坡处理方法。
2、作业面清理:清除作业面杂物及松动石块,对坡面转角处及坡顶的棱角进行修整,使之呈弧形。
对于挖机作业后的纵向挖痕尽可能的平整,以利于喷播施工,同时增加作业面绿化效果。
对凹陷处人工垫土修平,对于土质松软坡面适当人工夯实。
3、挖掘横向沟槽:边坡清理完毕后,对于要进行喷播施工的光滑岩面有条件的可在作业面上每隔一定高度开一横向槽,以增加作业面的粗糙度,使喷播作业面的附着力加大。
以免有机基材下滑。
4、挂网:对边坡采用铁丝网护坡,利用锚杆固定,铁丝网可以起到护坡及绿化草生长的更加平整。
锚杆要求:14厘螺纹钢筋,杆长不小于20厘米,孔内注M30水泥浆密实。
铁丝网采用14号。
铁丝网之间搭接重叠部分不小于10厘米。
5、喷播草种:根据现施工作业面土壤的性质和雨季施工的状况,选取了狗牙根、百喜草这两种草种,并增加适合南方沿海地区生长的灌木种子山毛豆,这样就使次生植被在今后的数年内逐渐与自然生态植被融合,不显人工雕琢的痕迹。
喷射要求:分两步,第一步先喷泥浆,采用搅拌机将水,泥、复合肥、有机肥、粘土,按一定比例均匀搅拌后,用泥浆机均匀的喷在坡面上,厚度要求10厘米;第二步将处理好的草籽、灌木种子、纤维、粘合剂、保水剂、复合肥及缓释肥等经过喷播机搅拌混匀成喷播液体,在喷播泵的作用下,均匀喷洒在边坡上。
厚度要求4厘米。
6、无纺布覆盖:为保证多雨季节,植物种子生根前免受雨水冲刷以及正常施工季节的保温保湿。
