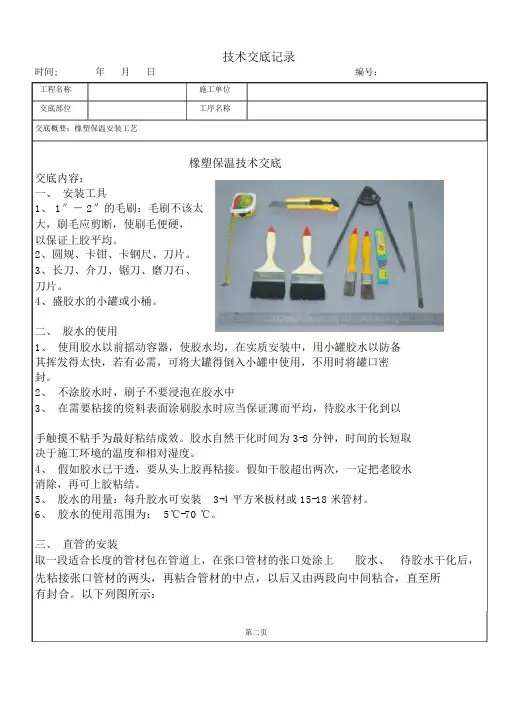

工程名称施工单位交底部位工序名称交底概要:橡塑保温安装工艺橡塑保温技术交底交底内容:一、安装工具1、 1″- 2″的毛刷:毛刷不该太大,刷毛应剪断,使刷毛便硬,以保证上胶平均。
2、圆规、卡钳、卡钢尺、刀片。
3、长刀、介刀、锯刀、磨刀石、刀片。
4、盛胶水的小罐或小桶。
二、胶水的使用1、使用胶水以前摇动容器,使胶水均,在实质安装中,用小罐胶水以防备其挥发得太快,若有必需,可将大罐得倒入小罐中使用,不用时将罐口密封。
2、不涂胶水时,刷子不要浸泡在胶水中3、在需要粘接的资料表面涂刷胶水时应当保证薄而平均,待胶水干化到以手触摸不粘手为最好粘结成效。
胶水自然干化时间为 3-8 分钟,时间的长短取决于施工环境的温度和相对湿度。
4、假如胶水已干透,要从头上胶再粘接。
假如干胶超出两次,一定把老胶水消除,再可上胶粘结。
5、胶水的用量:每升胶水可安装3-4 平方米板材或 15-18 米管材。
6、胶水的使用范围为: 5℃-70 ℃。
三、直管的安装取一段适合长度的管材包在管道上,在张口管材的张口处涂上胶水、待胶水干化后,先粘接张口管材的两头,再粘合管材的中点,以后又由两段向中间粘合,直至所有封合。
以下列图所示:第二页工程名称施工单位交底部位工序名称交底概要:橡塑保温安装工艺橡塑保温技术交底交底内容:四、变径管的安装1、小变径管选择与变径管最大直径一致的管材,并切取所需长度;丈量,并在管材上做标志以保证管材修剪后小端管径与变径管最小直径一致;以管的开缝为始端沿着所做标志切出四块相同尺寸的楔型用胶水将切口粘合,只保存张口缝;待切口粘牢后,将管材套在变径管上,用胶水粘和接口,并与管道粘接。
以下列图所示:技术交底记录时间 ; 年月日编号:工程名称施工单位交底部位工序名称交底概要:橡塑保温安装工艺橡塑保温技术交底交底内容:2、大变径管量出变径管两头的管径并加上两倍板材厚度,获得最大、最小直径及渐缩部分的高度。
将量得的尺寸标在板材上,按以下图方法作图。
橡塑保温施工方法
保温材料
保温材料进场时要注意保护,不可使保温层破损。
消火栓管道、喷淋管道等消防水系统要做橡塑保温,保温材料厚度按施工图要求。
保温层要严密,接缝处粘接牢固,外观整齐美观。
保温其他注意事项
①.保温材料的接口、所有缝隙均要求使用橡塑专用胶水粘结严密,不得存在粘接不牢或松散现象。
②.胶水涂刷时必须在保温材料内部和管道外壁进行满涂。
在保温材料粘接时,必须将管道表面的杂物、灰尘、油污清理干净,以保证胶水的粘接效果。
为保证保温观感效果,保温层的纵向拼缝应置于管道上部,并且相邻保温层的纵向拼缝应错开一定角度。
③.夏季保温施工,橡塑保温材料不能拉得过紧,以防冬季温度过低时,保温层收缩开胶。
④.冬季保温施工时,要求室内环境温度不能低于5℃,粘接剂及胶带低于5℃时粘接效果不好。
⑤.本工程冷冻水管保温层最厚为60mm,需要分2层进行保温,其做法如下图所示:
图
片
说明切开管道保温层
切开三通、弯头保温
层
保温层接缝刷胶
图
片
说
保温层侧面刷胶保温层粘接、压紧阀和弯头的保温
明
水管道双层橡塑保温做法示意图
符号说明:
1-水管道
2-第一层橡塑保温
3-第二层橡塑保温
4-橡塑保温专用胶带。

一、工程名称:[请填写工程名称]二、施工单位:[请填写施工单位名称]三、建设单位:[请填写建设单位名称]四、交底日期:[请填写交底日期]五、接受交底人员:[请填写接受交底人员姓名及职务]六、交底内容:1. 安全生产责任制施工单位应建立健全安全生产责任制,明确各级管理人员和作业人员的安全职责,确保安全生产。
2. 人员安全教育培训所有参与保温安装作业的员工必须经过安全教育培训,掌握安全操作规程,提高安全意识。
3. 作业环境安全(1)施工现场应设置明显的安全警示标志,确保作业区域安全。
(2)作业现场应保持整洁,不得堆放杂物,防止绊倒、摔伤等事故发生。
(3)施工区域应设置安全通道,确保人员、物料运输畅通。
4. 个人防护用品(1)作业人员必须佩戴安全帽、防护眼镜、手套、防尘口罩等个人防护用品。
(2)高处作业人员必须佩戴安全带,并确保安全带系挂牢固。
5. 保温材料及设备安全(1)保温材料应按照规定储存,避免受潮、受热、受压等影响。
(2)施工前应检查保温材料的质量,确保符合国家标准。
(3)设备使用前应检查设备性能,确保设备安全可靠。
6. 施工工艺及安全措施(1)保温施工应按照设计要求进行,确保保温效果。
(2)施工过程中,应遵循以下安全措施:a. 高处作业应设置安全防护设施,如护栏、安全网等。
b. 上下立体交叉作业时,应确保下方作业人员安全。
c. 保温材料运输过程中,应避免碰撞、坠落等事故。
d. 保温施工过程中,应避免使用锐器、高温等可能造成人员伤害的工具或方法。
7. 紧急预案(1)施工现场应制定应急预案,明确应急组织、职责、程序和措施。
(2)作业人员应熟悉应急预案,掌握应急处理方法。
(3)发生安全事故时,应立即启动应急预案,采取有效措施,减少损失。
八、交底要求1. 接受交底人员应认真听取交底内容,确保理解并掌握各项安全措施。
2. 交底结束后,接受交底人员应签字确认,表示已了解并接受安全交底。
3. 施工过程中,如发现安全隐患,应立即停止作业,并及时上报。

交底内容1、作业时间安排2014年9月3日~2014年9月30日。
2、施工准备2.1 作业条件1)参与施工人员应认真熟悉施工图纸,对图纸中需进行保温的管道位置及管道型号进一步复核、认真学习关于管道橡塑保温技术文件、管道和设备保温、了解施工质量验收规范对管道保温质量要求的标准。
2)现场土建结构已完工,无大量施工用水情况发生,通风及消防设施能满足规定要求。
3)风管与部件及空调设备的绝热工程施工应在风管系统严密性检验合格后进行。
4)场地应清洁干净,有良好照明措施,有满足要求的脚手架。
冬、雨期施工时应有防冻、防雨雪等设施。
管道及设备在绝热施工前,外表面应保持清洁干燥。
5)管道支架处的木衬垫,缺损或漏装的应补齐。
仪表接管部件等均已安装完毕。
6)保温材料应放在干燥处妥善保管,露天堆放应有防潮、防雨、防雪措施,并于地面架空,防止挤压损伤变形。
7)绝热施工前,应清除风管、水管及设备表面的杂物,及时修补破损的防腐层。
8)确认风管上方管道施工基本结束,以免大量交叉作业破坏保温。
2.2机具准备1)主要工具,1″-2″的毛刷:毛刷不应太大,刷毛应剪断,使刷毛便硬,以保证上胶均匀,圆规、卡钳、卡钢尺、壁纸刀、刀片、长刀、介刀、锯刀、磨刀石、刀片,盛胶水的小罐或小桶,钢卷尺、靠尺、梯子等提前准备齐全。
2.3材料准备1)本工程给排水管道所用保温棉厚度为25mm、50mm,管道具体所用保温棉厚度参见图纸设计说明。
施工时所需各种材料已到场,其材质证明与材料合格证齐全,并已报监理验收合格,按要求进行复试取样,复试报告保温材料的性能、规格及各项指标要符合设计及施工验收规范要求,方可施工。
3、主要设备操作工艺3.1工艺流程:管道表面处理——领料——裁料——刷胶——粘贴保温材料——检查:1)管道表面处理:使用抹布、漆刷等工具将风管表面的积灰或腻子等附着物清理干净,确保风管表面清洁无杂物,不影响表面刷胶。
2)裁料:保温板材下料分为直管段、弯头、变径管及风阀部件等,全部实行整体统筹下料,按风管规格,在板材上画出V型槽线及45度角斜坡线,风管四个棱角翻边采用45度角裁切对接,确保风管底部或顶部只出现一道粘贴缝。
一、交底目的为确保保温施工过程中的安全,提高施工人员的安全意识和自我保护能力,特制定本安全交底。
二、交底对象所有参与保温施工的施工人员及管理人员。
三、交底内容1. 施工前的准备工作- 施工人员应熟悉施工图纸、施工方案和安全操作规程。
- 严格按照施工规范进行施工,不得擅自更改施工方案。
- 施工前,应对施工现场进行安全检查,确保施工环境安全。
2. 施工过程中的安全注意事项- 施工人员必须佩戴安全帽、安全带、防滑鞋等个人防护用品。
- 高空作业时,必须使用安全带,并做好防护措施。
- 施工现场应设置警示标志,禁止无关人员进入。
- 严禁酒后作业、疲劳作业和带病作业。
- 严禁在施工现场吸烟、使用明火。
3. 保温材料的安全使用- 保温材料应按照产品说明书的要求进行储存、运输和使用。
- 易燃、易爆、有毒有害的保温材料应分类存放,并采取相应的防护措施。
- 使用粉状、散状保温材料时,应采取防尘措施,防止粉尘飞扬。
- 施工过程中,应保持施工现场清洁,及时清理废弃材料。
4. 机械设备的安全操作- 机械设备应定期检查、维护,确保设备运行正常。
- 机械设备操作人员应持证上岗,熟悉设备操作规程。
- 严禁非专业人员操作机械设备。
5. 施工环境的安全要求- 施工现场应保持通风良好,确保空气质量。
- 高温、潮湿、易发生触电等危险作业场所,应采取相应的防护措施。
- 施工现场应设置消防设施,并确保消防设施完好。
四、交底责任1. 施工单位应负责编制安全交底,并组织施工人员进行交底。
2. 施工人员应认真听取安全交底,并严格遵守安全操作规程。
3. 施工现场管理人员应定期检查施工人员的安全操作情况,发现问题及时纠正。
五、附则1. 本安全交底自发布之日起实施。
2. 本安全交底如有未尽事宜,由施工单位负责解释。
六、安全承诺施工单位承诺,将严格按照本安全交底的要求,加强施工现场安全管理,确保施工人员的安全和工程的质量。
施工单位(盖章):日期:年月日。
一、交底对象1. 项目全体施工人员2. 保温施工班组负责人3. 保温施工技术人员二、交底目的为确保保温施工过程中人员安全、工程质量,降低事故发生率,特进行本次安全技术交底。
三、交底内容1. 施工现场安全注意事项(1)进入施工现场必须佩戴安全帽,系好安全带,确保头部和身体安全。
(2)施工区域设置安全警示标志,严禁无关人员进入。
(3)施工过程中,不得擅自移动、拆除安全设施。
2. 保温材料及设备安全操作(1)保温材料应存放于干燥、通风、防火、防潮的地方,避免受潮、受热。
(2)施工过程中,操作人员应穿戴适当的防护用品,如防尘口罩、防寒服等。
(3)保温设备应定期检查、维护,确保设备正常运行。
3. 施工过程中常见安全隐患及预防措施(1)高处作业:施工人员必须佩戴安全带,操作平台应牢固可靠,防止坠落。
预防措施:设置安全防护网,定期检查安全设施,加强安全教育。
(2)电气安全:施工现场应设置安全用电标志,操作人员必须掌握电气安全知识,严格遵守操作规程。
预防措施:确保电气线路符合规范,定期检查电气设备,禁止私拉乱接电线。
(3)火灾安全:施工现场严禁吸烟、使用明火,禁止存放易燃易爆物品。
预防措施:设置消防设施,定期进行消防演练,提高火灾应急处理能力。
4. 施工过程中紧急情况处理(1)发现安全隐患,立即停止作业,上报相关部门。
(2)发生事故,立即启动应急预案,进行现场急救,并上报相关部门。
(3)受伤人员应立即送往医院救治。
四、交底要求1. 施工人员必须认真学习本次安全技术交底内容,确保掌握各项安全措施。
2. 保温施工班组负责人应组织班组人员进行安全技术交底,确保每位成员了解安全注意事项。
3. 保温施工技术人员应严格按照规范要求进行施工,发现问题及时上报,确保施工安全。
五、交底记录1. 交底人:____________________2. 接收人:___________________3. 交底时间:__________________4. 交底地点:__________________备注:本模板仅供参考,具体交底内容应根据实际情况进行调整。
一、施工准备(一)技术准备1.各系统风管走向、坐标、标高安装准确无误,风管漏风量、漏光检测试验完毕满足要求。
2.根据系统风管型号编制下料清单。
3.技术人员向施工人员进行技术交底,对保温下料尺寸及要求进行明确,并作好作业指导书记录。
4.解决好设备及材料的堆放场地,操作棚。
(二)1.1.2.根据风管尺寸裁翦橡塑海绵板,下料要准确,裁剪用力要均匀,断面要平整;保温材料下料示意图:保温材料下料示意图3.橡塑海绵与风管粘接采用橡塑海绵专用胶水,胶水的性能符合使用的温度和环境要求4.保温施工时胶水要均匀涂抹在风管、部件外表面上,保温材料内表面上,晒置5分钟后将保温材料与风管、部件表面紧密贴实、无空隙。
5.橡塑海绵纵横向接缝要错开,拼缝要严密平整。
6.安装完毕后对保温外观进行检查,如有缺陷要及时修补。
7.风管保温法兰高出保温层位置要单独设置保温条,并在保温条内侧,外表面要平整,保温条宽度为10cm,示意图见下图:8.保温风管在穿防火墙或楼板时,风管与套管间隙使用不燃密封材料封堵填实。
9保温风管处要设置垫木,垫木厚度与保温材料厚度一致,宽度与横担宽度相同,垫木与保温材料接触面要粘在一起,示意图见下图:粘贴牢固,拼缝用粘结材料填嵌饱满、密实,拼缝均匀整齐、平整一致、纵向缝错开。
粘接剂的性能应符合使用温度和环境卫生的要求,并与保温材料相匹配粘接材料应均匀的涂抹在风管、部件、或设备的外表面上,保温材料与风管、部件及设备表面应紧密贴合,无空隙。
保温层应紧贴表面、松紧适度,表面平顺一致,搭接宽度均匀,平整美观。
风阀保温后,启闭标记要明确、清晰、美观,操作方便。
金属保护壳应紧贴绝热层,不得有脱壳、褶皱、强行接口等现象,接口的搭接应顺水,并有凸筋加强,搭接尺寸为20~25mm,采用自攻螺丝固定时,螺丝间距匀称,并不得刺破保温层户外金属保护壳的纵、横向接缝应顺水,其纵向接缝应位于管道的侧面,金属保护壳与外墙面或屋顶的交接处应加设泛水。
橡塑保温材料的施工方法及步骤一、材料准备1.选购橡塑保温材料,根据具体要求选择合适的密度、厚度和尺寸。
2.准备施工所需的工具和设备,如切割刀、胶粘剂、扣件、尺子和胶枪等。
二、基层处理1.清除墙面上的灰尘和杂物,并确保墙面平整、干燥和无油污。
2.如墙面有渗漏或裂缝,需要先进行修补处理。
三、固定扣件1.根据橡塑保温材料的尺寸和形状,确定扣件的位置和间距。
2.使用锚栓固定扣件于墙面,确保扣件稳固可靠。
四、切割橡塑保温材料1.按照墙面尺寸和形状,使用切割刀将橡塑保温材料切割成适当的大小。
2.注意保持切割的平整和整齐。
五、涂胶粘剂1.将胶粘剂倒入胶枪中,均匀地涂抹在橡塑保温材料的背面。
2.涂胶时要注意保持一定的厚度和均匀性。
六、粘贴橡塑保温材料1.将胶粘剂涂抹的一面贴在墙面上,并用手轻轻按压,确保与墙面贴合紧密。
2.注意保持保温材料的平整和立体感。
七、施工细部处理1.在窗户、门口和管道等细节处,使用切割刀将橡塑保温材料进行裁剪。
2.应特别注意保温材料与细节部位的贴合性和美观性。
八、固定橡塑保温材料1.在墙面上预留的扣件上,使用扣件将橡塑保温材料固定于墙面上。
2.确保扣件牢固可靠,避免松动和脱落。
九、表面处理1.检查橡塑保温材料的贴合情况,修正和调整材料的位置和贴合度。
2.可在保温材料表面进行装饰性处理,如涂料、贴瓷砖等。
十、验收1.完成施工后,进行全面的验收,检查保温材料的固定牢固性和贴合度。
2.如有问题,及时修正和处理,确保施工质量和效果。
以上是橡塑保温材料施工的方法和步骤,施工过程中要注意保持施工现场整洁和安全,严格按照施工规范操作,确保施工质量和安全性。

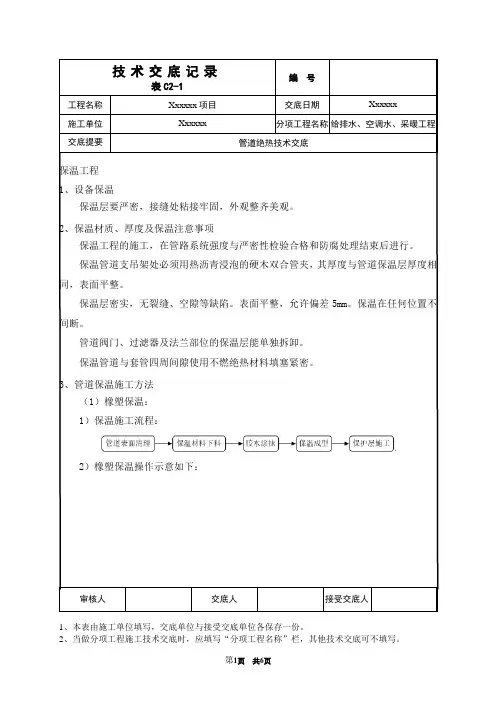

表C2-1编 号 工程名称 Xxxxxx 项目 交底日期Xxxxxx施工单位 Xxxxxx分项工程名称 给排水、空调水、采暖工程交底提要管道绝热技术交底审核人 交底人 接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
保温工程 1、设备保温保温层要严密,接缝处粘接牢固,外观整齐美观。
2、保温材质、厚度及保温注意事项保温工程的施工,在管路系统强度与严密性检验合格和防腐处理结束后进行。
保温管道支吊架处必须用热沥青浸泡的硬木双合管夹,其厚度与管道保温层厚度相同,表面平整。
保温层密实,无裂缝、空隙等缺陷。
表面平整,允许偏差5mm 。
保温在任何位置不间断。
管道阀门、过滤器及法兰部位的保温层能单独拆卸。
保温管道与套管四周间隙使用不燃绝热材料填塞紧密。
3、管道保温施工方法(1)橡塑保温: 1)保温施工流程:2)橡塑保温操作示意如下:表C2-1编 号 工程名称 Xxxxxx 项目 交底日期Xxxxxx施工单位 Xxxxxx分项工程名称 给排水、空调水、采暖工程交底提要管道绝热技术交底审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
序号1 2 3图片说明 切开管道保温层切开三通、弯头保温层保温层接缝刷胶序号4 5 6图片说明保温层侧面刷胶保温层粘接、压紧阀和弯头的保温保温材料的接口、所有缝隙均要求使用闭孔发泡橡塑专用胶水粘结严密,不得存在粘接不牢或松散现象。
胶水涂刷时必须在保温管壳内部和管道外壁进行满涂。
在保温材料粘接时,必须将管道表面的杂物、灰尘、油污清理干净,以保证胶水的粘接效果。
为保证保温观感效果,表C2-1编 号 工程名称 Xxxxxx 项目 交底日期Xxxxxx施工单位 Xxxxxx分项工程名称 给排水、空调水、采暖工程交底提要管道绝热技术交底审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
保温层的纵向拼缝应置于管道上部,并且相邻保温层的纵向拼缝应错开一定角度。

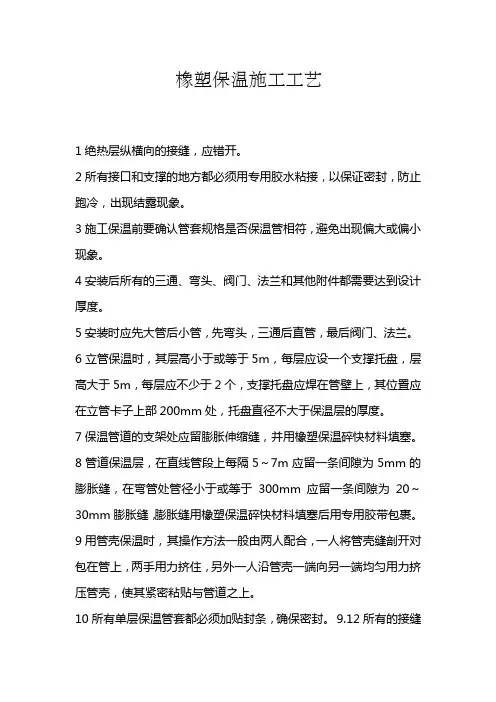

橡塑保温施工工艺1绝热层纵横向的接缝,应错开。
2所有接口和支撑的地方都必须用专用胶水粘接,以保证密封,防止跑冷,出现结露现象。
3施工保温前要确认管套规格是否保温管相符,避免出现偏大或偏小现象。
4安装后所有的三通、弯头、阀门、法兰和其他附件都需要达到设计厚度。
5安装时应先大管后小管,先弯头,三通后直管,最后阀门、法兰。
6 立管保温时,其层高小于或等于5m,每层应设一个支撑托盘,层高大于5m,每层应不少于2个,支撑托盘应焊在管壁上,其位置应在立管卡子上部200mm处,托盘直径不大于保温层的厚度。
7保温管道的支架处应留膨胀伸缩缝,并用橡塑保温碎快材料填塞。
8管道保温层,在直线管段上每隔5~7m应留一条间隙为5mm的膨胀缝,在弯管处管径小于或等于300mm应留一条间隙为20~30mm膨胀缝,膨胀缝用橡塑保温碎快材料填塞后用专用胶带包裹。
9用管壳保温时,其操作方法一般由两人配合,一人将管壳缝剖开对包在管上,两手用力挤住,另外一人沿管壳一端向另一端均匀用力挤压管壳,使其紧密粘贴与管道之上。
10所有单层保温管套都必须加贴封条,确保密封。
9.12所有的接缝都尽量安装在不显眼处,以保证美观。
11使用胶水之前摇动容器,使胶水均匀,在实际安装中,用小罐胶水以防止其挥发得太快,如有必要,可将大罐的倒入小罐中使用,不用时将罐口密封。
9.14不用涂胶水时,刷子不要浸泡在胶水中。
12在需要粘接的材料表面涂刷胶水时应该保证薄而均匀,待胶水干化到以手触摸不粘手为最好粘接效果。
胶水自然干化时间按胶水说明书,时间的长短取决于施工环境的温度和相对湿度。
13粘接时,要掌握粘接时机,两粘贴面对准一按即可。
14如胶水巳干透,要重新上胶再粘接。
如果干胶超过两次,必须把老胶水清除,再可上胶粘接。
15保温基层施工完毕后,因强度较低,应注意勿让外物扰动基层, 影响粘结效果。
面层罩面未达强度前,严禁外力因素重击,以免影响成型效果。
对施工现场的全部预埋件、管件进行保护,以免施工时粘上砂浆或受到损坏。
技术交底记录编号通风空调-12第1 页共3 页工程名称XXXX大厦施工单位XXX公司机电安装项目部空调水管橡塑保温安装:1、保温材料采用橡塑保温材料,材料进场检查其材质、规格、质量,应确保符合设计及规范要求。
2、空调水管在水压试验合格后进行。
所有管道、设备保温前必须进行隐检工作,合格后再进行。
3、保温前先将钢管、设备、阀门表面锈蚀消除,管道或设备之间间隔最少要有30mm。
4、采用套管法,可直接推过弯道等,安装冷水管和制冷设备管道的直管时,用胶水将材料粘接起来,且涂胶面至少等于材料壁厚,安装时材料宜推勿拉。
5、如果管道已经安装封闭,采用划开套接法,用切割刀划开管面或用预先开槽的管材,切开后安装在管道上,在两割面涂上胶水,用手指测试胶水是否干化,当手指接触涂胶面时无粘手现象,封管时压紧粘接口两端,从两端向中间封合。
6、水管保温,主管由下向上进行保温,设固定环,接缝处用专用粘接剂涂严、密封。
保温管无滑动,松动,断裂现象。
7、相邻二根空调水保温管壳纵缝错开,拼缝处用宽不小于50mm胶粘带封严。
8、水管阀门、过滤器及法兰处的保温结构能够单独拆卸。
9、潮湿、破损的保温材料严禁使用。
10、所有保温管道穿墙、楼板处不得出现漏保现象,并用不燃材料填塞。
11、安装指导:1)材料所有的接口、割隙、接头都需要用粘着剂粘接密封,并进行严格检查。
2)安装切割前确认材料本身必须清洁,或擦拭干净。
3)粘着剂粘接时只需涂上薄薄一层,不需用大力,所有材料间的接口只需微微挤压粘贴即可。
4)大口径的管材,由于包装关系可能已变成椭圆型,需从扁平边切割。
在安装材料于冷冻水管和制冷设备两端口时,应用粘着剂将空隙粘接密封,粘接厚度不少于材料厚度。
5)安装施工的顺序,通常建议为,大管,小管;弯头,三通,直管;阀门,法兰。
6)管材的切割粘贴接缝应尽量朝向不显眼处,且相邻的两条管材的切割粘接缝应相互错开,多层包扎时,相邻两层的接口缝应错开180度。
橡塑保温施工工艺橡塑保温是一种常见的施工技术,用于提供建筑物的保温效果。
它主要使用橡塑材料作为保温层,以减少建筑物内外温差,提高室内的舒适度和能源利用效率。
在本文中,我们将介绍橡塑保温施工工艺的基本步骤和相关注意事项。
首先,进行橡塑保温施工前,需要进行相关的工程准备工作。
这包括准备施工材料和工具,确保施工现场的安全。
同时,还需要对建筑物的基础结构进行检查和修复,以确保其能够承受保温材料的重量和压力。
接下来,进行橡塑保温材料的安装。
首先,需要将保温材料切割成适当的尺寸,以适应墙体和屋顶的表面。
然后,使用专用的胶水将保温材料固定在墙体或屋顶上。
在固定保温材料时,需要确保每个接缝处都紧密贴合,以防止冷空气和湿气的渗透。
完成保温材料的安装后,需要进行外墙或屋顶的表面处理。
这包括涂刷防水涂料或装饰涂料等,以保护橡塑保温材料,并提供额外的防水和装饰效果。
在涂刷防水涂料时,需要注意每个区域的涂刷厚度和涂刷层数,以确保其达到理想的防水效果。
在施工过程中,还需要注意以下几点。
首先,施工现场需要保持清洁和整洁,确保施工材料和工具的安全使用。
其次,施工人员需要戴好个人防护装备,包括安全帽、手套和口罩等,以确保施工过程中的安全。
此外,施工人员还需要密切关注天气状况,避免在恶劣天气条件下进行施工。
最后,完成橡塑保温施工后,需要进行验收和维护工作。
验收工作包括对保温材料的质量和工艺进行检查,并进行必要的修复和调整。
此外,在日常维护中,建议定期检查橡塑保温材料的状况,及时修复或更换受损的部分,以确保其长期的保温效果和使用寿命。
总结起来,橡塑保温施工工艺是一种有效的保温技术,能够提供建筑物的舒适度和能源利用效率。
通过遵循施工的基本步骤和注意事项,可以确保橡塑保温施工的质量和效果。
同时,及时的验收和维护工作也是保证保温效果的重要环节。
希望本文对您了解橡塑保温施工工艺有所帮助。
橡塑绝热保温材料基本技术规则及安装使用说明选段:使用之前摇动容器,使胶水均匀,再实际安装中,用小罐胶水,以防止其挥发得太快,如有必要,可将大罐的倒入小罐中使用,不用时将罐口密封。
一:橡塑绝热保温材料安装技术规范橡塑绝热保温材料的安装应注意以下几点:1、所有的割隙、接头都需用神州牌专用胶水粘接密封。
2、安装后所有的三通、弯头、阀门、法兰和其他附件都需达到设计厚度。
3、胶水粘结时不要太用力,所有材料间的接口应在轻微挤压下粘合。
4、安装时应先大管后小管,先弯头、三通后直管,最后阀门、法兰。
5、当安装冷冻水管和制冷设备时,橡塑管材的两端和铁管之间的空隙都需涂上胶水粘结起来,粘接宽度应不等于橡塑材料厚度。
6、管道的割隙口应尽量安装在不显眼处,且两条管材的割隙口应相互错开。
7、机器在使用中不要安装。
装好后36小时内切勿开机。
8、大管径橡塑管由于包装关系已变成椭圆形,剖开时请剖较扁平的那边。
二:胶水的正确使用1、使用之前摇动容器,使胶水均匀,再实际安装中,用小罐胶水,以防止其挥发得太快,如有必要,可将大罐的倒入小罐中使用,不用时将罐口密封。
2、使用一把短而硬的毛刷。
3、将材料两端的粘结面涂上一层薄薄的、均匀的专用胶水。
4、专用胶水的自然干化时间为3—10分钟,时间的长短取决于胶水的等级、大气的温度和湿度,裸露时间超过20分钟无效。
5、使用时待胶水自然干化,正确测干方法为"手指触摸法",用手指接触涂胶面,如果手指不会粘在材料表面,且材料表面无粘手的感觉,就可进行粘接。
6、粘接时只需将粘接口的两表面对准握紧一会儿即可。
7、如果放置时间太长,以致两接面压在一起时不具粘性时,那么请重复步骤2—6。
8、通常情况,每公斤橡塑专用胶水可涂抹两平米粘合面。
9、通常,专用胶水不能在5℃以下使用,当在5℃—10℃的环境下工作时,请将胶水放置在温度为20℃的室内,需使用时取出。
10、当在有压力的情况下连接两材料时,不必等到胶水干化,采用湿粘接法,先将材料放置在安装处,在材料的接口处涂上胶水,正确调整两材料的位置,很快就会按你设计的位置粘接牢固。
橡塑保温施工方法橡塑保温施工方法是一种常用于建筑领域的保温施工技术,通过在建筑物外墙和屋顶等部位添加橡塑保温材料,以提高建筑物的保温效果。
橡塑保温材料具有良好的保温性能和防火性能,能够有效地减少能量的散失,提高室内的舒适度。
本文将介绍橡塑保温施工方法的具体步骤和注意事项。
1. 材料准备在进行橡塑保温施工之前,首先需要准备好相应的材料和工具。
常用的橡塑保温材料有橡塑板、橡塑管和橡塑带等。
此外,还需要准备好切割工具、胶粘剂、密封胶和固定件等。
2. 表面处理在进行橡塑保温施工之前,需要对建筑物的墙面进行处理。
首先,将墙面清洁干净,确保没有灰尘、油污等杂物。
然后,修复墙面上的裂缝和凹陷部分,确保墙面平整。
3. 橡塑保温板施工将预先准备好的橡塑保温板按照设计要求切割成所需尺寸,然后用胶粘剂将其固定在墙面上。
注意,橡塑保温板要与墙面紧密贴合,确保没有空隙。
4. 橡塑管施工当需要对管道进行保温时,可以使用橡塑管作为保温材料。
将橡塑管切割成所需长度,并用密封胶将其固定在管道上。
确保橡塑管完全覆盖管道,防止热量的散失。
5. 橡塑带施工在需要进行隔热或防水保温的缝隙处,可以使用橡塑带进行施工。
将橡塑带切割成所需长度,并用胶粘剂将其固定在缝隙处。
注意,橡塑带要与墙面或管道完全贴合,确保没有空隙。
6. 补充施工在橡塑保温施工完成后,需要进行补充施工以达到完整性。
将橡塑保温材料的接缝处用胶粘剂进行密封,确保没有漏风漏水的情况发生。
此外,还可以使用固定件将橡塑保温材料固定在墙面上,增加其稳定性。
橡塑保温施工方法需要注意以下几点:1. 安全性在进行橡塑保温施工时,需要注意个人安全。
使用工具时要谨慎,避免发生意外。
同时,要穿戴好防护用品,如手套、口罩和安全鞋等,确保施工过程中的安全。
2. 施工环境在进行橡塑保温施工时,需要注意施工环境。
确保施工现场干燥、无风,并且温度适宜。
如果在潮湿的环境下进行施工,可能会影响橡塑保温材料的使用效果。
橡塑保温施工方法
保温材料
保温材料进场时要注意保护,不可使保温层破损。
消火栓管道、喷淋管道等消防水系统要做橡塑保温,保温材料厚度按施工图要求。
保温层要严密,接缝处粘接牢固,外观整齐美观。
保温其他注意事项
①.保温材料的接口、所有缝隙均要求使用橡塑专用胶水粘结严密,不得存在粘接不牢或松散现象。
②.胶水涂刷时必须在保温材料内部和管道外壁进行满涂。
在保温材料粘接时,必须将管道表面的杂物、灰尘、油污清理干净,以保证胶水的粘接效果。
为保证保温观感效果,保温层的纵向拼缝应置于管道上部,并且相邻保温层的纵向拼缝应错开一定角度。
③.夏季保温施工,橡塑保温材料不能拉得过紧,以防冬季温度过低时,保温层收缩开胶。
④.冬季保温施工时,要求室内环境温度不能低于5℃,粘接剂及胶带低于5℃时粘接效果不好。
⑤.本工程冷冻水管保温层最厚为60mm,需要分2层进行保温,其做法如下图所示:
图
片
说明切开管道保温层
切开三通、弯头保温
层
保温层接缝刷胶
图
片
说
保温层侧面刷胶保温层粘接、压紧阀和弯头的保温
明
水管道双层橡塑保温做法示意图
符号说明:
1-水管道
2-第一层橡塑保温
3-第二层橡塑保温
4-橡塑保温专用胶带。
