满堂脚手架搭设方案
目录
1. 满堂脚手架搭设方案
1.1 确定搭设地点
1.2 选择适合的脚手架类型
1.3 搭建前的准备工作
1.4 安全防护措施
确定搭设地点
在开始搭设脚手架之前,首先需要确定搭设的地点。
地点的选择直接
影响到脚手架的稳固性和安全性。
要选择平坦、坚实的地面作为搭设
脚手架的基础,避免选择泥泞或不平整的地面。
此外,还需要考虑周
围环境,确保没有障碍物会对脚手架搭设造成影响。
选择适合的脚手架类型
根据搭设的具体需求和地点条件,选择适合的脚手架类型也是至关重
要的。
常见的脚手架类型包括门式脚手架、悬挑脚手架和悬臂脚手架等。
根据施工高度、工作环境和要求等因素综合考虑,选择最适合的
脚手架类型。
搭建前的准备工作
在正式搭建脚手架之前,需要进行一系列的准备工作。
首先要检查脚
手架的材料和配件是否完整,确保没有损坏或缺失的部分。
其次要进
行施工现场的清理,清除障碍物和杂物,确保施工现场整洁。
此外,
还要进行周边环境的安全检查,确保没有危险因素会影响脚手架的安
装和使用。
安全防护措施
在整个搭设过程中,安全防护措施是至关重要的。
施工人员应佩戴好
安全帽、安全鞋和安全带,并严格按照施工规范和操作流程进行操作。
在搭设完成后,还需要定期检查脚手架的稳固性和安全性,确保施工
过程中没有出现安全隐患。
满堂脚手架专项施工方案一、前言。
脚手架是建筑施工中常用的临时性工程设施,它不仅能够提供施工作业人员的工作平台,还能够保障工程施工安全。
因此,制定一份科学合理的脚手架专项施工方案对于保障施工安全、提高工作效率至关重要。
二、脚手架搭设前的准备工作。
在搭设脚手架之前,需要进行充分的准备工作。
首先,需要对施工现场进行全面的勘察和测量,确定脚手架的搭设位置和高度。
其次,要进行脚手架搭设区域的地基处理,确保搭设脚手架的地面平整、坚实。
同时,还需要对脚手架搭设区域的周围环境进行清理,清除可能影响脚手架搭设和使用的障碍物。
三、脚手架搭设的具体步骤。
1. 设置脚手架基础支撑,根据设计要求,在搭设区域设置脚手架的基础支撑,确保支撑点的稳固和均匀分布。
2. 搭设立杆和横杆,根据设计要求,按照规定的间距和高度,搭设脚手架的立杆和横杆,确保连接牢固、水平垂直。
3. 安装脚手架连接件,在搭设好的立杆和横杆上,安装脚手架的连接件,确保连接牢固、稳定。
4. 安装脚手架扶手和脚手板,在搭设好的脚手架上安装扶手和脚手板,确保工作平台的安全和舒适。
四、脚手架使用过程中的安全措施。
1. 在使用脚手架时,必须严格按照设计要求和操作规程进行操作,严禁超载、乱堆放材料等行为。
2. 在搭设好的脚手架上,必须设置防护栏杆和脚手板,确保工作人员的安全。
3. 在使用脚手架过程中,必须定期进行检查和维护,及时发现并处理脚手架的安全隐患。
五、脚手架拆除后的清理工作。
在施工完成后,需要对脚手架进行拆除和清理。
首先,要按照规定的拆除顺序和方法,逐步拆除脚手架的各个部件。
其次,要对拆除后的脚手架部件进行清理和整理,确保脚手架部件的完好无损。
六、结语。
脚手架作为一种重要的施工设施,在施工中起着至关重要的作用。
因此,制定一份科学合理的脚手架专项施工方案对于保障施工安全、提高工作效率至关重要。
希望全体施工人员严格按照本方案进行操作,确保施工安全和质量。
满堂脚手架安全施工方案引言在建筑施工中,脚手架被广泛应用于高层建筑、桥梁、电力设备维修等工程中。
然而,脚手架搭建和使用中的安全问题一直备受关注。
为了保障工人的安全和工程质量,本文提出了满堂脚手架安全施工方案。
1. 脚手架搭建前的准备工作脚手架搭建前需要进行详细的准备工作,以确保施工的安全和顺利进行。
以下是准备工作的具体步骤:1.1 安全计划在脚手架搭建前,应制定详细的安全计划,包括施工方案、工作流程、安全措施等内容。
1.2 人员培训对参与脚手架搭建工作的人员进行培训,包括脚手架搭建方法、安全操作规范、应急处理等内容。
1.3 材料准备准备符合安全标准的脚手架材料,并进行必要的检查和测试,以确保其质量和可靠性。
2. 脚手架搭建过程中的安全措施脚手架搭建过程中需要采取一系列安全措施,以保障工人的安全。
以下是一些常见的安全措施:2.1 安全防护措施工人在搭建脚手架时应佩戴安全帽、安全鞋、防滑手套等防护用品,以减少意外伤害的发生。
2.2 脚手架稳固性措施搭建脚手架时,应确保脚手架的稳固性,包括选择合适的基础地面、正确安装立杆和连墙件,以及进行稳定性检查和固定。
2.3 安全绳索使用工人在搭建脚手架时应将安全绳索系在身上,以防止意外坠落。
安全绳索的长度应能覆盖整个工作范围。
3. 脚手架使用中的安全注意事项脚手架搭建完成后,工人在使用脚手架时需要注意以下安全事项:3.1 载荷控制严格控制脚手架的最大承载力,不得超过设计承载能力,并确保均匀分布载荷。
3.2 定期检查定期检查脚手架的稳定性和连接件的松动情况,及时修复或更换损坏的部件。
3.3 整洁无障碍保持脚手架的工作平台整洁,清除杂物和障碍物,以减少工人摔倒或滑倒的风险。
4. 脚手架拆除的安全操作脚手架使用完毕后,需要进行拆除。
以下是拆除脚手架的安全操作:4.1 拆除顺序按照逆向顺序拆除脚手架,先撤除台面、扶手和安全防护措施,再进行立杆和连墙件的拆除。
4.2 安全工具使用拆除脚手架时使用合适的工具,避免使用过长的杠杆和过重的物品,以防止失控造成伤害。
满堂脚手架搭建施工方案一、工程概况本项目为某高层建筑满堂脚手架搭建工程,工程位于XX市XX区,建筑占地面积约10000平方米,建筑高度98米,共30层。
建筑结构为钢筋混凝土框架-剪力墙结构。
本工程脚手架主要用于主体结构施工、装修施工及外墙施工。
二、施工准备工作及主要材料需用量计划(一)、技术准备工作1. 熟悉施工图纸,了解工程特点及施工要求,明确脚手架的搭设范围、用途及搭设高度。
2. 编制脚手架施工方案,确定脚手架类型、结构形式、材料规格及施工工艺。
3. 进行脚手架施工图设计,绘制脚手架平面布置图、立面图及节点详图。
4. 制定脚手架施工技术交底,明确施工要求、注意事项及安全措施。
5. 组织技术培训,提高施工人员的技术水平,确保施工质量。
(二)、物资准备工作1. 根据脚手架施工图设计,计算主要材料需用量,如下:(1)立杆:数量约10000根,规格φ48×3.5mm,长度分别为2m、3m、4m、6m。
(2)横杆:数量约15000根,规格φ48×3.5mm,长度分别为2m、3m。
(3)斜杆:数量约5000根,规格φ48×3.5mm,长度分别为2m、3m。
(4)脚手板:数量约20000块,规格为3000mm×250mm×50mm。
(5)扣件:数量约50000套,包括直角扣件、对接扣件、旋转扣件。
(6)安全网:数量约5000平方米。
2. 采购合格的材料,确保材料质量符合国家标准。
3. 对进场材料进行验收,确保材料规格、型号、数量符合要求。
4. 建立材料管理制度,确保材料供应及时、合理、经济。
5. 储备足够的施工机具,如电动扳手、手动扳手、卷尺、线坠等。
6. 做好施工现场的临时设施建设,包括临时道路、水电供应、临时仓库等。
三、一般规定1. 本施工方案依据《建筑施工扣件式钢管脚手架安全技术规范》、《建筑施工临时设施设计规范》等相关国家标准及规范制定。
2. 脚手架搭设前,应进行现场实地勘查,根据实际情况调整脚手架搭设方案,确保脚手架搭设安全、合理、经济。

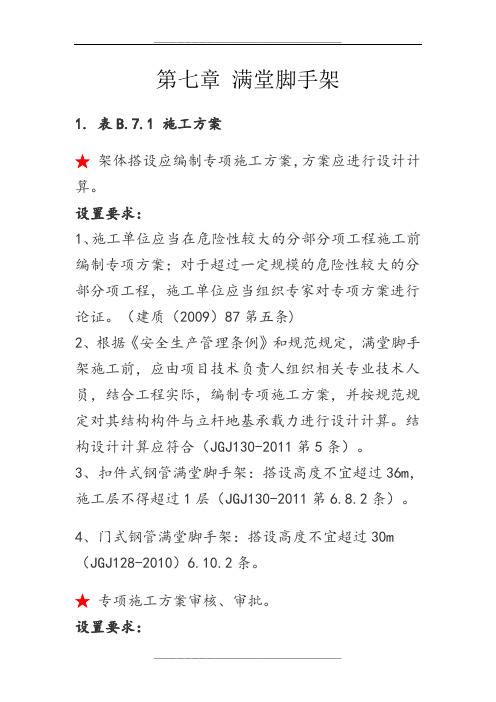

第七章满堂脚手架1. 表B.7.1 施工方案★架体搭设应编制专项施工方案,方案应进行设计计算。
设置要求:1、施工单位应当在危险性较大的分部分项工程施工前编制专项方案;对于超过一定规模的危险性较大的分部分项工程,施工单位应当组织专家对专项方案进行论证。
(建质(2009)87第五条)2、根据《安全生产管理条例》和规范规定,满堂脚手架施工前,应由项目技术负责人组织相关专业技术人员,结合工程实际,编制专项施工方案,并按规范规定对其结构构件与立杆地基承载力进行设计计算。
结构设计计算应符合(JGJ130-2011第5条)。
3、扣件式钢管满堂脚手架:搭设高度不宜超过36m,施工层不得超过1层(JGJ130-2011第6.8.2条)。
4、门式钢管满堂脚手架:搭设高度不宜超过30m (JGJ128-2010)6.10.2条。
★专项施工方案审核、审批。
设置要求:1、施工单位应在危险较大的分部分项工程施工前编制专项方案;对于超过一定规模的危险较大的分部分项工程,施工单位应当组织专家对专项方案进行论证。
(建质【2009】87号)第五条2、满堂脚手架施工前应根据《危险性较大的分部分项工程安全管理办法>(建质(2009) 87号)及《广东省住房和城乡建设厅关于<危险性较大的分部分项工程安全管理办法>的实施细则》(粤建质(2011) 13号)文件规定,由施工企业技术部门组织本单位施工技术、安全、质量等部门的专业技术人员进行审核,经审核通过的,由施工企业技术负责人签字,加盖单位法人公章后报监理企业,由项目总监理工程师审核签字并加盖执业资格注册章。
(建质【2009】87号)第八条3、相关技术用表可参照《广东省建筑施工安全管理资料统一用表》(2011版)——GDAQ21101、GDAQ21102、GDAQ21103、GDAQ4314、GDAQ2314-1。
2. 表B.7.2 架体基础★架体基础应平整、夯实,并应符合专项施工方案要求。
满堂脚手架搭设施工方案一、项目背景和目标本项目是在满堂建筑公司承建的一座高层建筑项目中,需要搭设脚手架来支撑施工作业。
脚手架的搭设对于施工的安全和效率起着至关重要的作用。
本方案旨在确保脚手架的搭设质量和施工进度的顺利进行。
二、项目概述本项目的主要工作是搭设脚手架,包括脚手架材料的准备、组装、安装和拆除等工作。
三、搭设方案1.脚手架设计:根据满堂脚手架公司的设计要求,确定搭设方案和施工图纸,确保脚手架的质量和稳定性。
2.材料准备:根据设计要求和施工图纸,准备所需的脚手架材料,包括钢管、扣件、脚轮等。
3.施工准备:确定脚手架搭设区域和工作平台位置,清理施工区域,确保施工现场的安全和整洁。
4.组装和安装:按照设计要求和施工图纸,将脚手架材料进行组装和安装,确保组件之间的连接紧固、牢固,脚手架的平整度和垂直度符合要求。
5.搭设验收:在完成搭设工作后,进行脚手架的验收,确保搭设质量和安全性,对发现的问题及时进行修正和改进。
6.施工作业:脚手架搭设完成后,可以进行后续的施工作业,如钢筋绑扎、混凝土浇筑等。
四、安全措施1.安全教育:在施工前,对搭设工作人员进行相关的安全教育培训,确保其具备安全意识和操作技能。
2.安全设施:搭设施工现场设置警示标志,配备安全帽、安全绳等安全设施,确保施工人员的人身安全。
3.质量监控:设置专人负责脚手架搭设的质量监控,对脚手架的搭设过程进行全程监测和记录,确保搭设质量符合要求。
五、施工进度计划时间节点工作内容完成情况第一周脚手架设计和材料准备100%第二周脚手架组装和安装50%第三周脚手架组装和安装80%第四周脚手架组装和安装100%第五周脚手架搭设验收100%第六周施工作业20%第七周施工作业40%第八周施工作业60%第九周施工作业80%第十周施工作业100%六、质量控制和验收标准1.脚手架搭设的平整度和垂直度误差控制在规定范围内。
2.脚手架的组装件之间的连接紧固,不允许有松动和缝隙。
满堂脚手架搭建施工方案
一、前言
脚手架是建筑施工中必不可少的设备,它的安全性和稳定性直接关系到工人的生命安全和施工质量。
本文将详细介绍在满堂工程中的脚手架搭建施工方案。
二、脚手架选材
在选择脚手架材料时,应注意保证材料质量,建议选择耐用且质量可靠的钢管和扣件组合脚手架。
材料的质量直接影响脚手架的稳定性和安全性。
三、脚手架搭建流程
1. 脚手架基础设置
在搭建脚手架前,首先要确保搭建地基的坚实稳定,然后根据设计要求设置脚手架的基础支撑。
脚手架基础支撑的设置对整个脚手架的稳定性至关重要。
2. 脚手架立杆搭设
根据设计要求,将脚手架的立杆立起,并确保各个连接节点扣紧、连接牢固。
搭设立杆时,需要保证垂直度和水平度。
3. 脚手架横杆设置
在立杆搭设完毕后,根据设计要求设置脚手架的横杆,通过扣件将横杆与立杆连接,确保横杆与立杆的连接紧固。
4. 脚手架工作平台搭建
最后,在设置完立杆和横杆后,搭建脚手架的工作平台,确保工作平台的稳定性和安全性,为施工人员提供安全的工作环境。
四、脚手架使用及维护
使用脚手架时,应按照安全操作规程进行操作,严禁超载和乱加设施,保持脚手架的整洁、无杂物、无积水。
施工结束后,应及时拆除脚手架,并对脚手架进行检查,保养维护。
五、总结
脚手架作为建筑施工的重要设备,在施工过程中起着不可替代的作用。
正确搭建和使用脚手架,对工程质量和工人安全至关重要。
通过本文介绍的满堂脚手架搭
建施工方案,希望能够为施工人员提供有效的指导和参考,保障施工安全和工程质量。
满堂脚手架施工方案(7)在进行满堂脚手架的施工过程中,需要充分考虑安全、效率和质量。
本篇将就满堂脚手架的施工方案进行详细阐述,以确保施工过程顺利进行。
1. 施工准备工作1.1 材料准备在进行满堂脚手架的施工前,要准备好所需的各种材料,包括脚手架构件、连接件、固定件等。
1.2 人员配备要保证施工现场配备足够的工人,确保施工过程中能够有序进行。
1.3 安全防护在施工现场要设置好安全防护设施,包括安全帽、安全带等,确保工人的安全。
2. 施工步骤2.1 搭建基础脚手架首先需要在地面上搭建好基础脚手架,确保平稳结实。
2.2 安装主要承重构件安装脚手架的主要承重构件,包括立柱、横梁等,确保结构牢固。
2.3 安装次要构件安装脚手架的次要构件,包括斜撑、水平杆等,增加整体稳定性。
2.4 调整并固定调整脚手架的水平和垂直度,确保符合施工要求,然后进行固定。
3. 施工注意事项3.1 加强检查在施工过程中要加强检查,确保脚手架的每个部分都符合要求。
3.2 注意负荷在使用脚手架时要注意负荷限制,避免超载导致脚手架倒塌。
3.3 定期维护脚手架施工结束后,要进行定期维护和检查,确保脚手架的使用寿命和安全性。
4. 施工结束4.1 拆除脚手架在施工结束后,要及时拆除脚手架,保持施工现场的整洁。
4.2 收尾工作进行收尾工作,清理施工垃圾,整理工具设备,确保施工现场安全。
结语满堂脚手架的施工需要严格按照规范进行,确保施工质量和安全。
只有在做好施工准备、注意施工步骤和注意事项的情况下,才能顺利完成整个施工过程,保证工程质量和安全。
满堂脚手架专项施工方案
在建筑施工中,脚手架是一个非常重要的临时性设施,它为施工人员提供了安全、稳定的工作平台,使施工过程更加高效、便利。
本文将介绍在满堂建筑施工中的脚手架使用方案。
1. 施工前准备
在搭建脚手架之前,首先要对搭建区域进行认真的测量和勘察,确定搭建脚手架的具体位置和高度,以及脚手架的承重能力要求。
此外,还需要进行周边环境的清理,确保周围没有障碍物和危险因素。
2. 脚手架材料准备
一般而言,脚手架的主要材料包括管道、连接件、钢管等。
在准备材料时要确保其质量符合国家相关标准,并在搭建过程中进行严格的检查。
3. 脚手架搭建
根据建筑物的结构和需要,我们要合理地设置脚手架的结构和布局。
建议搭建脚手架时,要遵循平稳、稳固的原则,确保脚手架的稳定性和承重能力。
4. 脚手架使用
在使用脚手架时,施工人员要严格遵守相关规定,穿戴好安全帽、安全鞋等防护用具,尤其注意搬运工具和材料时,要注意稳固、轻放。
同时,定期检查脚手架的状况,发现问题及时处理,确保施工安全。
5. 施工完工后拆除
当施工完工后,要及时拆除脚手架,保证拆除过程平稳、有序。
拆除时要避免猛烈震动,以防脚手架失稳。
同时,拆卸的材料要做好分类,方便后期清理。
在满堂建筑施工中,脚手架的使用对于施工过程的安全、高效至关重要。
通过科学的规划、合理的搭建和严格的管理,可以确保脚手架的安全使用,提高施工效率。
希望以上方案对于满堂脚手架的使用能够有所帮助。
第七章满堂脚手架1. 表B.7.1 施工方案★架体搭设应编制专项施工方案,方案应进行设计计算。
设置要求:1、施工单位应当在危险性较大的分部分项工程施工前编制专项方案;对于超过一定规模的危险性较大的分部分项工程,施工单位应当组织专家对专项方案进行论证。
(建质(2009)87第五条)2、根据《安全生产管理条例》和规范规定,满堂脚手架施工前,应由项目技术负责人组织相关专业技术人员,结合工程实际,编制专项施工方案,并按规范规定对其结构构件与立杆地基承载力进行设计计算。
结构设计计算应符合(JGJ130-2011第5条)。
3、扣件式钢管满堂脚手架:搭设高度不宜超过36m,施工层不得超过1层(JGJ130-2011第6.8.2条)。
4、门式钢管满堂脚手架:搭设高度不宜超过30m(JGJ128-2010)6.10.2条。
★专项施工方案审核、审批。
设置要求:1、施工单位应在危险较大的分部分项工程施工前编制专项方案;对于超过一定规模的危险较大的分部分项工程,施工单位应当组织专家对专项方案进行论证。
(建质【2009】87号)第五条2、满堂脚手架施工前应根据《危险性较大的分部分项工程安全管理办法>(建质(2009) 87号)及《广东省住房和城乡建设厅关于<危险性较大的分部分项工程安全管理办法>的实施细则》(粤建质(2011) 13号)文件规定,由施工企业技术部门组织本单位施工技术、安全、质量等部门的专业技术人员进行审核,经审核通过的,由施工企业技术负责人签字,加盖单位法人公章后报监理企业,由项目总监理工程师审核签字并加盖执业资格注册章。
(建质【2009】87号)第八条3、相关技术用表可参照《广东省建筑施工安全管理资料统一用表》(2011版)——GDAQ21101、GDAQ21102、GDAQ21103、GDAQ4314、GDAQ2314-1。
2. 表B.7.2 架体基础★架体基础应平整、夯实,并应符合专项施工方案要求。
★架体底部应按要求设置垫板,且垫板的规格应符合规范和方案要求。
★架体底部应按规范要求设置底座。
★架体底部应按规范要求设置扫地杆。
★架体基础应按规范要求采取排水措施。
设置要求:1、满堂脚手架应清除搭设场地杂物,按规范和方案要求平整、夯实搭设场地。
参考图例B.7.2——1。
2、脚手架地基与基础应根据脚手架所受荷载、地基承载力、搭设高度、搭设场地情况,符合《建筑地基基础工程施工质量验收规范》(GB50202-2002)有关规定。
3、压实填土地基应符合《建筑地基基础设计规范》(GB5007)规定;灰土地基应符合《建筑地基基础工程施工质量验收规范》(GB50202-2002)相关规定。
4、立杆垫板或底座底面标高宜高于自然地平50mm~100mm。
(JGJ130-2011第7.2.3条,JGJ128-2010第6.8.3条)参考图例B.7.2——1。
5、脚手架立杆基础不在同一高度上时,必须将高处的纵向扫地杆向低处延长两跨与立杆固定,高低差不应大于1m。
靠边坡上方的立杆轴线到边坡的距离不应小于500mm。
(JGJ128-2010第6.3.3条)参考图例B.7.2——2。
6、当脚手架搭设在永久性建筑结构混凝土基面时,立杆下底座或垫板可根据情况不设置。
(JGJ130-2011条文说明第6.3.1条)参考图例B.7.2——3。
7、脚手架基础经验收合格后,应按专项施工方案的要求放线定位。
8、底座:1)扣件式钢管脚手架焊接底座应采用Q235A钢,焊条应采用E43型,底板的底边厚8mm,边长150×150mm。
(建筑施工手册第四版5-2-1-1第2条)参考图例B.7.2——5。
2)底座安放应符合下列规定:①底座、垫板均应准确的放在定位线上;②垫板应采用长度不少于2跨、厚度不小于50mm、宽度不小于200mm的木垫板。
(JGJ130-2011第7.3.3条)参考图例B.7.2——1、B.7.2——2。
9、脚手架必须设置纵、横向扫地杆。
扣件式钢管脚手架纵向扫地杆应采用直角扣件固定在距钢管底端不大于200mm处的立杆上。
横向扫地杆应采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。
(JGJ130-2011第6.3.2条)参考图例B.7.2——1、2、3、4。
10、脚手架扫地杆设置应根据所选用架料,按相应规范要求设置。
11、架体基础应按规范和方案要求采取排水措施。
参考图例B.7.2——1。
3. 表B.7.3 架体稳定★架体应按规范和方案要求设置水平剪刀撑或专用斜杆。
设置要求:1、架体四周与中间应按规范和方案要求设置竖向剪刀撑或专用斜杆,扣件式钢管满堂脚手架应在架体外侧四周及内部纵、横向每6m至8m由底至顶设置连续竖向剪刀撑;当架体搭设高度在8m以下时,应在架顶部设置连续水平剪刀撑;当架体搭设高度在8m及以上时,应在架体底部、顶部及竖向间隔不超过8m分别设置连续水平剪刀撑。
水平剪刀撑宜在竖向剪刀撑斜杆相交平面设置。
剪刀撑宽度应为6m~8m。
(JGJ130-2011第6.8.4条)2、剪刀撑应用旋转扣件固定在与之相交的水平杆或立杆上,旋转扣件中心线至主节点的距离不宜大于150mm。
(JGJ130-2011第6.8.5条)★架体高宽比超过规范要求时应采取与结构拉结或其它可靠的稳定措施。
设置要求:1、扣件式钢管满堂脚手架的高宽比不宜大于3,当高宽比大于2时,应在架体的外侧四周和内部水平间隔6m~9m、竖向间隔4m~6m设置连墙件与建筑结构拉结,当无法设置连墙件时,应采取设置钢丝绳张拉固定等措施。
(JGJ130-2011第6.8.6条)2、门式钢管满堂脚手架的高宽比不应大于4(JGJ128-2010)6.10.2条;对高宽比大于2时的满堂脚手架,宜设置缆风绳或连墙件等有效措施防止架体顷覆,缆风绳或连墙件设置宜符合下列规定:1)在架体端部及外侧周边水平间距不宜超过10m设置,宜与竖向剪刀撑位置对应设置;2)竖向间距不宜超过4步设置。
(JGJ128-2010第6.10.8条)4. 表B.7.4 杆件锁件★架体立杆间距、水平杆步距应符合设计和规范要求。
表B.7.4 常用敞开式满堂脚手架结构的设计尺寸设置要求:常开式扣件钢管满堂脚手架架体立杆间距、水平杆步距应符合表6.8.1(JGJ130-2011)要求,并应根据搭设形式符合设计和规范要求。
★杆件接长应符合规范要求。
设置要求:1、单排、双排脚手架立杆接长除顶层步外,其余各层各步接头必须采用对接扣件连接;(JGJ130-2011第6.3.5条)2、扣件式钢管满堂脚手架立杆的对接、搭接应符合下列规定:1)当立杆采用对接接长时,立杆的对接扣件应交错布置,两根相邻立杆的接头不应设置在同步内,同步内隔一根立杆的两个相隔接头在高度方向错开的距离不宜小于500mm;各接头中心至主接点的距离不宜步距的1/3;2)当立杆采用搭接接长时,搭接长度不应小于1m,并应采用不少于2个旋转扣件固定。
端部扣件盖板的边缘至杆件端距离不应小于100mm(JGJ130-2011)6.3.6条。
3、扣件式钢管满堂脚手架纵向水平杆接长应采用对接扣件连接或搭接,并应符合下列规定:1)两根相邻纵向水平杆的接头不宜设置在同步或同跨内;不同步或不同跨两个相邻接头在水平方向错开的距离不应小于500mm;各接头中心至最近主节点的距离不宜大于纵距的1/3;2)搭接长度不应小于1m,应等间距设置3个旋转扣件固定,端部扣件盖板边缘至搭接纵向水平杆杆端的距离不应小于100mm(JGJ130-2011)6.2.1条第2款;水平杆长度不宜小于3跨。
★架体搭设应牢固,杆件节点紧固应符合设计和规范要求。
设置要求:扣件安装应符合下列规定:1)扣件规格应与钢管外径相同;2)螺栓拧紧扭力矩不应小于40N•m,且不应大于65N•m(JGJ130-2011)7.3.11条。
5. 表B.7.5 脚手板★作业层脚手板应满铺、铺稳、铺牢。
★脚手板规格或材质应符合方案和规范要求。
设置要求:参照扣件式钢管脚手架表B.3.5相关内容。
★采用挂扣式脚手板时挂钩应挂在水平杆上,挂钩应处于锁住状态。
设置要求:参照门式钢管脚手架表B.4.5相关内容。
6. 表B.7.6 交底与验收★满堂脚手架在搭设前,项目技术负责人或方案编制人应当根据专项施工方案和有关规范、标准的要求,对现场管理人员、操作班组、作业人员进行安全技术交底,并做好书面交底签字手续。
★架体分段搭设、分段使用时,应进行分段验收。
★搭设完毕应由项目负责人组织相关人员对满堂脚手架严格按专项施工方案和规范规定进行验收,验收应有量化内容并经责任人签字确认。
设置要求:1、脚手架及其地基基础应在下列阶段进行检查与验收:①基础完工后及脚手架搭设前;②作业层上施加荷载前;③每搭设完6~8m高度后;④达到设计高度后;⑤遇有六级强风及以上风或大雨后,冻结地区解冻后;⑥停用超过一个月。
(JGJ130-2011第8.2.1条)2、相关技术用表可参照《广东省建筑施工安全管理资料统一用表》(2011版)——GDAQ209020101~GDAQ209020104。
7. 表B.7.7 架体防护★作业层防护栏杆设置应符合方案和规范要求。
★作业层外侧应设置高度不小于180mm挡脚板。
★作业层脚手板下应采用安全平网兜底或作业层以下每隔10m采用安全平网封闭。
设置要求:1、作业层防护栏杆设置应符合规范和方案要求。
2、作业层外侧应设置高度不小于180mm挡脚板。
3、作业层脚手板下应采用安全平网兜底或作业层以下每隔10m采用安全平网封闭。
4、架体外侧防护。
8. 表B.7.8 构配件材质★钢管、构配件的规格、型号、材质或产品质量应符合方案和规范要求。
★杆件不得弯曲、变形、严重锈蚀。
设置要求:参照扣件式钢管脚手架表B.3.10相关内容。
9. 表B.7.9 荷载★架体的施工荷载应符合设计和规范要求。
★荷载堆放应均匀。
设置要求:1、满堂脚手架作业层上的施工均布荷载标准值:①扣件式钢管满堂脚手架:混凝土、砌筑结构脚手架3.0KN/m2;装修脚手架2.0KN/m2;轻型钢结构及空间网络结构脚手架2.0KN/m2;普通钢结构脚手架3.0KN/m2;(JGJ130-2011第4.2.2条)②门式钢管满堂脚手架:结构施工不应小于3.0KN/m2;装修施工不应小于2.0KN/m2;(JGJ128-2010第4.2.2条)③承插型盘扣式钢管脚手架:结构施工3.0KN/m2;装修施工2.0KN/m2;(JGJ231-2010第4.2.6条)④碗扣式钢管脚手架:结构施工3.0KN/m2;装修施工2.0KN/m2。
(JGJ166-20084.2.4条)2、操作层荷载堆放应均匀,不得集中堆放。
10. 表B.7.10 通道★满堂脚手架应设置人员上下专用通道。
