变压器局部放电试验方案

  • 格式:doc
  • 大小:372.51 KB
  • 文档页数:8

1

目 录

一、试验依据和标准 .......................................... 4

二、试验目的 ................................................ 2

三、试验设备 ................................................ 2

四、被测试变压器参数 ........................................ 5

五、长时感应耐压带局部放电测量试验 ........................... 3

六、试验应具备的条件 ........................................ 5

七、组织措施及人员分工 ...................................... 8

八、危险点分析及采取的安全措施 ............................... 8

九、试验数据的分析及报告编写 ................................. 8

2

一、试验依据和标准

1、GB50150-2016《电气装置安装工程电气设备交接试验标准》

2、中华人民共和国国家标准GB1094.3-2003《电力变压器第3部分:绝缘水平、绝缘试验和外绝缘空气间隙》

3、中华人民共和国电力行业标准GB/T16927.1-2011《高电压试验技术 第一部分:一般试验要求》

4、中华人民共和国电力行业标准DL/T 417-2006《电力设备局部放电现场测量导则》

5、中华人民共和国国家标准GB/T7354-2003《局部放电测量标准》

6、中华人民共和国国家标准GB26860-2011《电力安全工作规程》

7、国家电网公司十八项电网重大反事故措施

8、厂家出厂试验报告

二、试验目的

通过长时感应耐压连同局部放电测量试验,检查变压器的绝缘性能,检验变压器是否符合有关标准和技术合同要求。

三、试验设备

序 号 设备名称 型号规格 单位 数量

1 无局放变频电源柜 PFTS-200 套 1

2 励磁升压变 WJFB-L200 台 1

3 补偿电抗器 WJFL-B350/35 台 1

4 局部放电检测仪 JF2002 台 1

5 无局放电容分压器 ZGSF-A100 只 1

6 均压帽 220kV 只 3

四、被测试变压器参数

变压器名称 220kV MT3主变

变压器型号 SZ11-120000/242土8*1.25%/35

额定容量(kVA) 120000

额定电压比(高、低)(kV) 242/35

空载损耗(kW) -

空载电流(%) -

接线组别 YNd11

调压方式 有载调压

3 当前档位 1

五、长时感应耐压带局部放电测量试验

5.1试验接线说明

被试相 电源施加端子 接地端子

A a-c O

B b-a 0

C c-b O

5.2施加电压

Um=252kV(设备的最高电压有效值),变压器高压绕组档位在1档。

高压对低压变压比为K1=266.2/√3/35=4.391;

当二次施加电压时高压侧感应电压为Uh=Ul*K1,

电压倍数 低压侧输入

电压Ul kV 高压侧感应

电压Uh kV

1.1Um√3 36.44 160.04

1.3Um√3 43.06 189.14

1.5Um√3 49.69 218.24

1.7Um√3 56.31 247.34

5.3试验方法:

以变频电源柜为试验电源,经励磁变压器升压后对被试变压器低压侧加压。试验时,将高压侧及中压侧中性点接地,并在高压绕组末屏处引出试验线,经检测阻抗接入局部放电测试仪进行测量。试验原理接线图如图1所示:

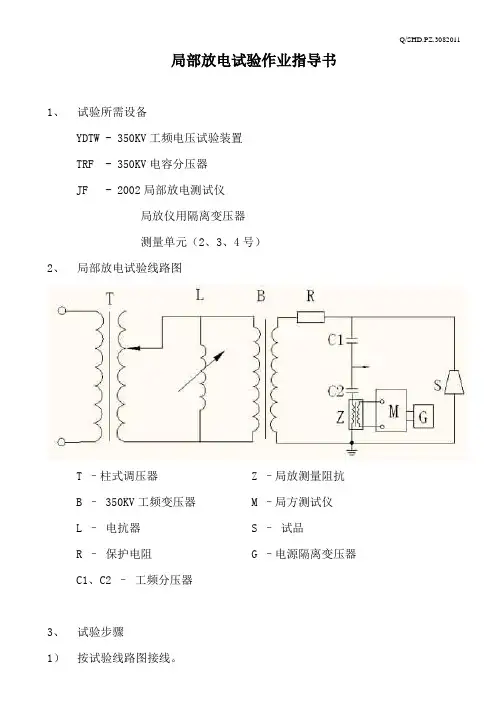

图1 长时感应耐压带局部放电试验原理接线图

2、试验步骤:

4 长时感应耐压试验带局部放电试验(ACLD),使用变频电源,试验分相进行,档位为1档。试验施加电压时间顺序如图2所示:

≤U2/3U21.1Um/√3U1U21.1Um/√3ABCDEUT

图2 长时感应电压及局部放电测量试验的加压程序

(1) 在不大于U2/3的电压下接通电源,电压上升到1.1Um/√3,保持5 min;

(2) 电压上升到U2,保持5 min;

(3) 电压上升到U1,保持30 sec;

(4)

试验后立刻不间断地将电压降到U2,并至少保持30min,过程中测量局部放电量。

(5) 测量完成后,降低电压至1.1Um/3,保持5 min。读取过程中的放电量,然后将电压迅速降为零。

如果满足下列要求,则试验合格:

试验电压不产生忽然下降;

在U 2 = 1.5Um /3 或1.3Um /3 下的长时试验期间,局部放电量的连续水平不大于500pC或300 pC;

在U2 下,局放放电不呈现持续增加的趋势,偶然出现的较高幅值的脉冲可以不计入;

在1.1Um /3 下,视在电荷量的连续水平不大于100pC。

注:Um 为设备的最高电压有效值。

六、 试验应具备的条件

1、请现场安装施工单位妥善安排试验用三相380V/100 A电源,施工变压器容量不得低于80 kVA,施工变压器高压侧跌落保险不得低于25A;(若施工电源到试验主变距离超过50米,请现场施工单位备超出部分电源线三相380V单芯线径不低于50mm2);

2、220kV 主变套管上的引流线已经解开并拉开1.5米以上并可靠固定;

3、请现场安装施工单位在局部放电试验前,对被试变压器的高压和低压套管表面进行清洁擦拭,排放各侧套管法兰及散热器顶端等处沉积的气体;

4、请现场安装施工单位负责被试变压器全部套管式电流互感器二次端子短接接地工作,被试220kV 主变CT二次短接接地;

5、主变常规的高压试验已完成,试验结果合格,并提供相应的试验报告;

5 6、局放试验前后取变压器油样进行色谱分析,试验前后其结果应无明显变化;

7、完善上述试验步骤中的相关试验条件,符合其它相关的试验条件(天气、现场条件等)。

8、要求要试验时电源侧不能有大功率冲击负荷,避免造成电源侧电压不稳定,而影响试验结果。

9、要求试验时电源系统要有可靠性,试验过程中不能有断电情况。

10、要求试验过程中试验人员及现场人员不能使用手机电话,而影响试验结果。

七、组织措施及人员分工

1、依据现场实际情况建立主变现场试验小组,在领导小组的指挥下,具体负责主变现场试验工作;

2、试验小组负责整个试验及其准备工作;

3、试验小组指派2人担任现场工作负责人和安全监护人,负责试验工作的组织协调和安全监护工作;

4、安装单位负责提供试验电源,配合试验设备的吊装,配合连接被试设备(如套管)上的试验接线及试验结束后的拆除,配合操作被试设备并提供相关的技术咨询;

5、试验方负责编写试验方案并提交审核,试验方按有关方面审核后的方案进行试验,负责全部试验工作并对试验负责,试验完成后提交试验报告;

6、试验方负责提出试验回路的保护措施,由安装方配合协助试验方实施(包括电源侧的保护)。试验现场以遮拦为界,安装方负责遮栏外人身和设备的安全工作,试验方负责栏以内人身和设备的安全工作;

7、被试设备在试验过程中,试验在允许的范围内(即操作正常,试验电压、加压时间符合要求等)发生击穿损坏,试验方不承担损坏责任,并视为本次试验结束。

八、危险点分析及采取的安全措施

1、试验人员严格遵守《国家电网公司电力安全工作规程》。

2、设专人负责现场安全,负责监视带电设备,带电设备要设置安全遮栏,并挂“止步,高压危险”标示牌,试验设备也应设置安全遮栏。试验人员进入现场必须戴安全帽,高空作业必须挂安全带。非试验人员不得进入试验场地,并有专人监护。

3、试验前检查试验设备,确保各部件正常,各项保护功能正常,做好试验仪器设备的防雨、防晒的措施。

4、试验时,被试变压器周围有关设备应可靠接地。

5、试验结束后,不要马上靠近或接近高压设备,待悬挂接地线后,确保残余电荷释放安全后,方可进行工作。

6、现场要派人专门负责消防工作,并备有足够的合格消防器材。

7、工作中的主要危险点及控制措施:

6

作业

项目 危 险 点 控 制 措 施

备 工作现场的工作条件,现场设备状况等情况检查了解不清。 1、接受工作任务后,勘察现场,核对图纸,检查有无返送电,明确应断开的开头、刀闸,应挂接地线处所,分析工作量的大小,进入现场了解情况,分析不安全因素,草拟确保安全施工的安全措施。

工作任务不清、安全措施不全。 1、工作前的班前会,班长或工作负责人应进行“三交待”、“三检查”。

“三交待”:交待工作地点及相邻带电设备;工作任务;安全措施及危险点分析和控制措施。

“三检查”:检查工作班成员精神状况;劳保着装,安全帽、工作鞋;登高、绝缘工具是否完好合格。

工作负责人、工作班人员选配、分工不当。 1、工作负责人必须具备较熟练的本工种技术水平和动手能力,

应具有很强的责任心和安全意识,一定的组织指挥能力。

2、工作班人员技术熟练,有较强安全意识和工作责任心,能胜任在班长或工作负责人的指导下,保质保量保安全地进行工作。

保证

安全

施工

的组

织安

全技

术措

施制

定 次日复工未认真检查现场安全措施 1、工作间断,第二日复工之前,应会重新检查安全措施是否齐全完整符合现场的要求后,方可重新开始工作,工作班成员,由工作负责人或监护人带领进入现场,同时进行“三交待”、“三检查”后方可开工。

工作监护人离开现场,现场工作无人监护 1、工作期间监护人不得离开现场,如果必须要监护人接电话取材料等,必须指定另一位能胜任监护人职责的工作人员代替,并交待清楚,返回时同样要认真履行交接手续。

2、在全部停电或部分停电时,只有安全措施可靠,工作人员集中在一个工作地点,确无误碰、误入、无触电危险的情况下,监护人方可参予工作。

1、人员误登带电设备(间隔) 试验现场必须安装安全临时遮栏,并向外悬挂“止步,高压危险”标志牌,并设专人监护,严防误登带电设备。

2、试验设备及自用电源电击伤人 1、高压试验设备的外壳必须接地。接地线应使用截面积不小于4平方米的多股软裸铜线。接地必须良好可靠。

2、被试设备的金属外壳应可靠接地,高压引线的接线应牢固并尽量缩短,高压引线必须使用绝缘物支持固定。

3、试验接线错误,表计量程不符合试验要求。 加压前必须认真检查试验接线、表计倍率、量程符合试验要求,调压器是否在零位,均正确无误。
