郴州市隆华花园二期2#栋北侧上空高压线与塔吊起重臂较近处理方案编制单位:郴州市湘安建筑工程有限公司编制人:审批人:汀WR 批准人:日期:2013年8月1日施工组织设计(方案)报审表工程名称:隆华花园二期致:郴州科源建设监理有限责任公司_ 我方根据施工现场存在北侧上空高压线与塔吊前臂较近的问题完成了 隆华花园二期工 程北侧上空高压线与塔吊起重臂较近处理方案 的编制,并经我单位上级技术负责人审查批 准,请予以审查。
附件:1北侧上空高压线与塔吊前臂较近处理方案承包单位(章):专业监理工程师审查意见:专业监理工程师:日 期:总监理工程师审核意见:项目监理机构: 总监理工程师: 日 期:一、 工程概况: (4)二、 工程简介: ............................................ 4 编号:项目经理:日 期:三、现状分析 (4)四、方案确定 (5)五、措施与实施 (6)六、塔吊安全使用: (8)七、塔吊的拆除: (9)八、安全责任人及职责 (10)九、其它注意事项 (12)、工程概况:工程名称:郴州市隆华花园二期2#栋工程地址:郴州市开发区旭辉路建设单位:郴州市友昌房地产开发有限公司监理单位:郴州科源建设监理有限公司施工单位:郴州市湘安建筑工程有限公司安装单位:耒阳市安联机电安装有限公司塔吊型号:QTZ63型自升式塔式起重机基本参数:起重臂长44m (标准长为50mj)最大幅度起重量1.5t 最大额定起重量3t塔身尺寸 1.643m X 1.643 X 2.8m安装后自由高度(不附墙)39m二、工程简介:本工程由郴州市友昌房地产开发有限公司投资兴建的商住楼,地下二层,二层以上为住宅套房,主体高度为68.8m、框剪结构,地上18+1层。
塔吊基座设置在地下室负1层(即地下室底板下),基顶标高-11.8m,现阶段独立自由高度前大臂距高压线垂直距离还要10米左右。
三、现状分析在塔机作业区内,建筑物北侧有10KV高压线一组,由东西斜走向,高压线距自然地坪垂直高度约15m左右,水平最近处距将来建好的建筑物21m高压线与塔吊的起重臂回转半径最小距离0.7m (最前端距离)塔机安装能满足国标(GB5144-85)规范的规定,但根据《施工现场临时用电安全技术规范》(JGJ46-2005)第一部分高压线防护要求:在建工程的外侧边缘与外电架空线路的边线之间必须保持安全操作距离。
.郴州市隆华花园二期2#栋北侧上空高压线与塔吊起重臂较近处理方案编制单位:郴州市湘安建筑工程有限公司编制人:审批人:批准人:日期:2013年 8月 1 日施工组织设计(方案)报审表目录一、工程概况: (4)二、工程简介: (4)三、现状分析 (4)四、方案确定 (5)五、措施与实施 (6)六、塔吊安全使用: (8)七、塔吊的拆除: (9)八、安全责任人及职责 (10)九、其它注意事项 (12)一、工程概况:工程名称:郴州市隆华花园二期2#栋工程地址:郴州市开发区旭辉路建设单位:郴州市友昌房地产开发有限公司监理单位:郴州科源建设监理有限公司施工单位:郴州市湘安建筑工程有限公司安装单位:耒阳市安联机电安装有限公司塔吊型号:QTZ63型自升式塔式起重机基本参数:起重臂长 44m(标准长为50m)最大幅度起重量 1.5t 最大额定起重量3t塔身尺寸 1.643m×1.643×2.8m安装后自由高度(不附墙) 39m二、工程简介:本工程由郴州市友昌房地产开发有限公司投资兴建的商住楼,地下二层,二层以上为住宅套房,主体高度为68.8m、框剪结构,地上18+1层。
塔吊基座设置在地下室负1层(即地下室底板下),基顶标高-11.8m,现阶段独立自由高度前大臂距高压线垂直距离还要10米左右。
三、现状分析在塔机作业区内,建筑物北侧有10KV高压线一组,由东西斜走向,高压线距自然地坪垂直高度约15m左右,水平最近处距将来建好的建筑物21m。
高压线与塔吊的起重臂回转半径最小距离0.7m(最前端距离)。
塔机安装能满足国标(GB5144-85)规范的规定,但根据《施工现场临时用电安全技术规范》(JGJ46-2005)第一部分高压线防护要求:在建工程的外侧边缘与外电架空线路的边线之间必须保持安全操作距离。
最小安全操作距离应不小于第3.1.4规定,旋转臂架式起重机的任何部位或被吊物边缘与10KV以下的架空线路边线最小水平距离不得小于2m,垂直方向不得小于3m。

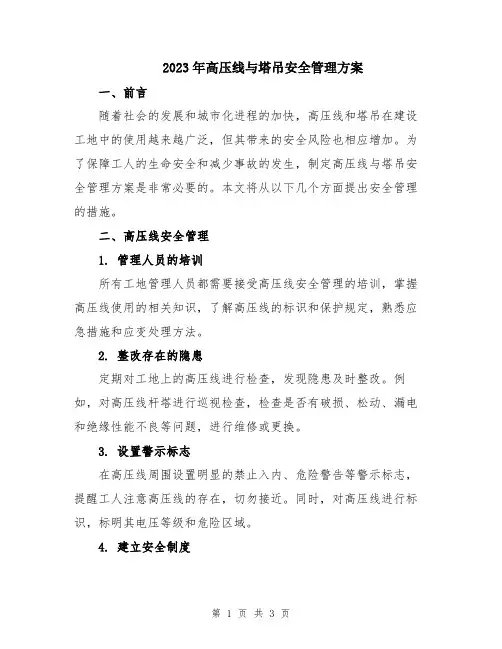

2023年高压线与塔吊安全管理方案一、前言随着社会的发展和城市化进程的加快,高压线和塔吊在建设工地中的使用越来越广泛,但其带来的安全风险也相应增加。
为了保障工人的生命安全和减少事故的发生,制定高压线与塔吊安全管理方案是非常必要的。
本文将从以下几个方面提出安全管理的措施。
二、高压线安全管理1. 管理人员的培训所有工地管理人员都需要接受高压线安全管理的培训,掌握高压线使用的相关知识,了解高压线的标识和保护规定,熟悉应急措施和应变处理方法。
2. 整改存在的隐患定期对工地上的高压线进行检查,发现隐患及时整改。
例如,对高压线杆塔进行巡视检查,检查是否有破损、松动、漏电和绝缘性能不良等问题,进行维修或更换。
3. 设置警示标志在高压线周围设置明显的禁止入内、危险警告等警示标志,提醒工人注意高压线的存在,切勿接近。
同时,对高压线进行标识,标明其电压等级和危险区域。
4. 建立安全制度建立高压线安全管理制度,明确工作人员的职责和义务,要求工作人员在接触高压线时必须佩戴防护用具,严禁擅自绕过安全设施,防止触电事故的发生。
5. 加强监督检查定期检查高压线的使用情况,确保相关规范的执行,对存在的问题及时提出整改要求,确保高压线的安全使用。
三、塔吊安全管理1. 塔吊操作员的培训对所有的塔吊操作员进行严格的培训,包括塔吊的操作技能、安全知识和应急措施等,培养专业的操作技能和安全意识。
2. 塔吊日常维护对塔吊进行定期的检查和维护,确保设备的正常运行和安全性。
包括对钢丝绳、电缆、制动器、限位器等进行检查,发现问题及时更换或维修。
3. 检查设备安全装置确保塔吊的安全装置完好有效,比如起升限位器、回转限位器、风速计、载荷显示器等,对有损坏或失效的设备及时修复或更换。
4. 安全作业规范制定塔吊的安全操作规范,规定操作员必须佩戴安全帽、安全带等防护用具,并按照标准操作程序进行操作,不违反相关安全规定。
5. 加强监督管理现场设立塔吊安全管理人员,进行现场监督检查,发现不合规的操作及时纠正,对存在的安全隐患及时整改。

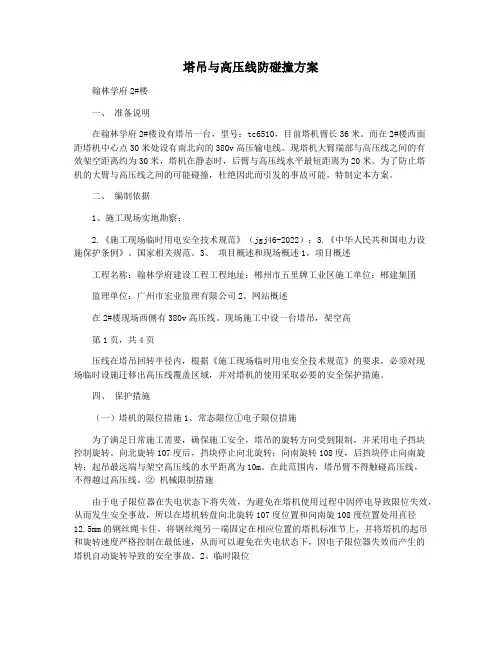

塔吊与高压线防碰撞方案翰林学府2#楼一、准备说明在翰林学府2#楼设有塔吊一台,型号:tc6510,目前塔机臂长36米。
而在2#楼西面距塔机中心点30米处设有南北向的380v高压输电线。
现塔机大臂端部与高压线之间的有效架空距离约为30米,塔机在静态时,后臂与高压线水平最短距离为20米。
为了防止塔机的大臂与高压线之间的可能碰撞,杜绝因此而引发的事故可能。
特制定本方案。
二、编制依据1、施工现场实地勘察;2.《施工现场临时用电安全技术规范》(jgj46-2022);3.《中华人民共和国电力设施保护条例》。
国家相关规范。
3、项目概述和现场概述1。
项目概述工程名称:翰林学府建设工程工程地址:郴州市五里牌工业区施工单位:郴建集团监理单位:广州市宏业监理有限公司2。
网站概述在2#楼现场西侧有380v高压线。
现场施工中设一台塔吊,架空高第1页,共4页压线在塔吊回转半径内,根据《施工现场临时用电安全技术规范》的要求,必须对现场临时设施迁移出高压线覆盖区域,并对塔机的使用采取必要的安全保护措施。
四、保护措施(一)塔机的限位措施1、常态限位①电子限位措施为了满足日常施工需要,确保施工安全,塔吊的旋转方向受到限制,并采用电子挡块控制旋转。
向北旋转107度后,挡块停止向北旋转;向南旋转108度,后挡块停止向南旋转;起吊最远端与架空高压线的水平距离为10m。
在此范围内,塔吊臂不得触碰高压线,不得越过高压线。
② 机械限制措施由于电子限位器在失电状态下将失效,为避免在塔机使用过程中因停电导致限位失效,从而发生安全事故,所以在塔机转盘向北旋转107度位置和向南旋108度位置处用直径12.5mm的钢丝绳卡住,将钢丝绳另一端固定在相应位置的塔机标准节上,并将塔机的起吊和旋转速度严格控制在最低速,从而可以避免在失电状态下,因电子限位器失效而产生的塔机自动旋转导致的安全事故。
2、临时限位由于正常限界措施的实施对2#楼西北角施工影响较大,该区域形成了施工吊装盲区。
编订:__________________单位:__________________时间:__________________高压线与塔吊安全管理方案(正式)Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.Word格式 / 完整 / 可编辑文件编号:KG-AO-8662-51 高压线与塔吊安全管理方案(正式)使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。
下载后就可自由编辑。
一、概况简介1、工程概况:XXXX大院西北片危旧房改造工程,地处长江中路以南,南含山路以东,占地面积4820平方米,地下二层,地上沿南含山路为三层商业裙房,主楼A幢30层,B幢26层;总建筑面积59950平方米。
2、塔吊设置:A幢为QTZ60型,臂长40米;B幢为QTZ80型,臂长50米,二台塔式起重机均设置在建筑物西侧。
3、有关数据:临时围墙距塔吊7.0米,围墙距10KV高压线边线(最里侧一根)为2.5米,即满足强制性条文的两个条件:一是JGJ46-88规范的3.1.2条,外电线架空边线与塔吊之间的距离为9.5米;二是JGJ46-88规范3.1.4条旋转臂塔式起重机的任何部位和被吊物边缘与10KV以下架空线路边线最小水平距离不小于2米,而我们围墙距高压线边缘为2.5米,被吊物不得堆放至围墙外面,吊钩也不得跨越围墙警戒线。
10KV高压线距地垂直高度为15米,下方另有一路380V电缆通过,整个线路为绝缘橡皮包裹,其中有两处应极为关注:一是在西大门电杆处高压线与钢包电缆线搭接处;二是变压器部位的电缆搭接处,两者均为裸露体。
塔吊高压线防护措施正式版高压线是指电力线路中的带电设备,其电压较高,一旦接触会导致电击事故发生。
而塔吊在工地上的作业常常需要接近高压线,因此需要采取一系列的防护措施,确保作业人员的安全。
首先,塔吊作业前需要对工地周边的高压线进行勘测,确定高压线的具体位置和电压等级。
这样可以在作业前提前做好规划,确保塔吊作业时不会接触到高压线。
其次,塔吊作业人员必须在进行作业前接受相关的安全培训,熟悉高压线的危害和防护措施,并掌握正确的操作方法。
只有具备相应的安全意识和专业知识,才能有效地防范高压线事故的发生。
在实际作业过程中,需要采取以下几项措施来保护作业人员的安全。
1.设置限高标志和禁止标志:在高压线周围设置明显的限高标志和禁止标志,告知作业人员不得接近高压线。
这一措施可以有效地提醒作业人员注意安全,避免无意识地接触高压线。
2.前置警戒线:在高压线周围设置一圈警戒线,确保作业人员与高压线保持一定的距离。
同时,需要在警戒线上明确标注警示语,警示作业人员不得进入警戒区域。
3.使用绝缘材料:对于塔吊的各种部件和附件,应选用绝缘材料制作,确保在作业过程中不会发生与高压线的直接接触。
比如,可以使用绝缘胶带对部分金属部件进行包裹,隔绝了与高压线的直接接触。
4.强制执行安全操作规程:塔吊作业人员在接近高压线时,必须按照安全操作规程进行操作。
比如,要求作业人员佩戴绝缘手套和绝缘鞋,严禁将金属工具接近高压线等。
同时,还需加强对作业人员的监督,确保他们始终牢记安全操作规程。
5.实施安全警示教育:定期组织塔吊作业人员进行安全警示教育,强调高压线的危害性和防护措施。
通过图文并茂地展示高压线事故的案例,提醒作业人员时刻保持高度的警惕,杜绝对高压线的大意行为。
6.安排专人监护:在塔吊作业过程中,应派专人监护高压线附近的情况,确保作业人员不会过近地接触高压线。
同时,专人监护应具备一定的专业知识和经验,能够在发生突发情况时及时处理,并采取相应的应急措施。
塔吊与高压线防碰撞方案Document serial number【KKGB-LBS98YT-BS8CB-BSUT-BST108】华洋新世界国际广场工程塔吊与高压线防碰撞方案一、编制说明在华洋新世界国际广场5#楼东侧设有塔吊一台,型号:QTZ80,塔机臂长56米。
而在5#楼南面距塔机中心点30米处设有东西向的110KV大型高压输电线,离地8~12米左右。
现塔机大臂端部与高压线之间的有效架空距离约为30米,塔机在静态时,后臂与高压线水平最短距离为15米。
为了防止塔机的大臂与高压线之间的可能碰撞,杜绝因此而引发的事故可能。
为确保施工安全生产及高压线的线路输电安全,需对高压线路进行隔离防护,消除安全隐患,特制定本方案。
二、编制依据1、施工现场实地勘察;2、《施工现场临时用电安全技术规范》(JGJ46-2005);3、《中华人民共和国电力设施保护条例》4、国家相关规范规定。
三、工程概况及现场概况1、工程概况工程名称:华洋新世界国际广场工程工程地址:位于安徽省宿州市汴河西路与人民路交叉路口处建设单位:安徽宿州华洋置业有限公司设计单位:江西省建筑设计研究总院监理单位:宿州市峙恒建设监理事务所2、现场概况在5#楼现场南侧有110KV高压线。
现场施工中设一台塔吊,紧邻高压线下方为工人临时宿舍,架空高压线均在塔吊回转半径内,根据《施工现场临时用电安全技术规范》的要求,现场临时设施必须满足相应安全距离,并对塔机的使用采取必要的安全保护措施。
四、防护措施(一)塔机的限位措施按照《中华人民共和国电力设施保护条例》第十条(一)点规定:架空电力线路保护区:导线边线向外侧延伸所形成的两平行线内的区域,在一般地区各级电压导线的边线延伸距离如下:1-10千伏5米35-110千伏10米154-330千伏15米500千伏20米在厂矿、城镇等人口密集地区,架空电力线路保护区的区域可略小于上述规定。
但各级电压导线边线延伸的距离,不应小于导线边线在最大计算弧垂及最大计算风偏后的水平距离和风偏后距建筑物的安全距离之和。
塔吊防高压线方案高压线与塔吊的结合会存在一定的安全隐患,因此在塔吊建设和运用过程中,对于高压线的防护问题必须引起重视。
本文将从高压线和塔吊的安全问题出发,探讨塔吊防高压线的方案。
一、高压线危害分析高压线是城市建设中不可缺少的设施之一,但同时也存在一定的安全隐患,其危害主要有以下几个方面:1. 电击伤害:高压电线具有极高的电压,接触高压线会立即导致人体电流形成,对人体造成严重的电击伤害,甚至会造成电流通过心脏,引发心脏骤停,造成人员死亡。
2. 火灾危险:由于高压电线具有较高的电流和功率,一旦发生漏电或短路,容易引发火灾,损失不可估量。
3. 机械受损:塔吊机身高度大,容易与高压线接触,高压线若与塔吊接触会导致机械受损,带来经济损失。
塔吊防高压线方案(二)1. 前期规划防范:在塔吊建设前,需要进行充分的规划和设计,尽量将塔吊远离高压线的范围,以减少高压线与塔吊碰撞的可能性。
建设单位应与供电公司进行沟通,确保建筑物与高压线道路的距离符合相关安全标准。
2. 建筑工地培训:施工团队中的工人需要进行相关的高压线安全教育培训,了解高压线的危害和安全注意事项,并掌握避免与高压线接触的正确方法。
3. 安全距离标识:在工地的高压线附近设置明确的警示标志和安全提示,提醒施工人员保持安全距离。
通过设置隔离区域,限制人员接近高压线。
4. 高压线隔离设备:在需要建造塔吊的工地附近,可以设置高压线隔离设备。
根据高压线与建筑物的距离和高度,可以采用不同的方式进行隔离,如设置防护网、隔离墙、警示线等。
5. 定期检查和维护:对高压线隔离设备进行定期检查和维护,确保其正常工作状态。
同时,对塔吊也需要进行定期检修,确保其在运行过程中不会接触到高压线。
6. 使用安全装备:在塔吊操作人员上岗前,需要进行培训,掌握塔吊的使用方法和安全操作规程。
同时,使用安全装备,如绝缘手套、防护服等,减少电击的风险。
7. 施工现场监管:在施工现场设置专人负责监管,确保塔吊的安全操作。
编订:__________________单位:__________________时间:__________________塔吊在高压线附近施工方案(正式)Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.Word格式 / 完整 / 可编辑文件编号:KG-AO-5030-44 塔吊在高压线附近施工方案(正式)使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。
下载后就可自由编辑。
一、工程概况:延安市技工学校新校区建设项目学生宿舍、附属用房工程,施工用塔吊在330KV高压架空输电线附近工作,学生宿舍楼6层,建筑高度22.05 m,建筑面积3778.8㎡;附属用房3层,建筑高度为13.55m建筑面积为1718.5㎡。
经我项目部用全站仪测得学生宿舍楼○12/○A 轴距最近的高压线水平距离为16.70m,室外地面距最低的高压线垂直距离为42.30m;附属用房的○9/○G 轴距最近的高压线水平距离为15.0m,室外地面距最低的高压线垂直距离为60.40m;我项目施工所用塔吊的垂直高度为24.0m。
二、安全操作措施:1、安排专人对塔吊工作范围与架空电力线路安全距离进行安全指挥与监控;2、根据施工现场情况,在正常情况下塔吊的安全工作范围为,上至附属用房的○9/○G轴(即附属用房的背面用地红线),下至学生宿舍楼面前的钢筋工操作棚,在下雨天或气候潮湿的天气里塔吊工作范围为与学生宿舍楼垂直1800或者停止工作。
3、在塔吊不工作时,将塔吊大钩固定在地面物体上,固定牢固,用木楔将塔吊转盘楔牢,以免塔吊大臂被大风吹摆。

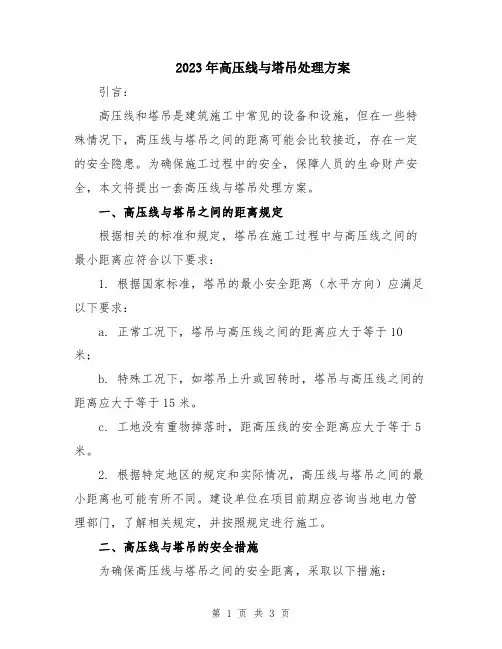

2023年高压线与塔吊处理方案引言:高压线和塔吊是建筑施工中常见的设备和设施,但在一些特殊情况下,高压线与塔吊之间的距离可能会比较接近,存在一定的安全隐患。
为确保施工过程中的安全,保障人员的生命财产安全,本文将提出一套高压线与塔吊处理方案。
一、高压线与塔吊之间的距离规定根据相关的标准和规定,塔吊在施工过程中与高压线之间的最小距离应符合以下要求:1. 根据国家标准,塔吊的最小安全距离(水平方向)应满足以下要求:a. 正常工况下,塔吊与高压线之间的距离应大于等于10米;b. 特殊工况下,如塔吊上升或回转时,塔吊与高压线之间的距离应大于等于15米。
c. 工地没有重物掉落时,距高压线的安全距离应大于等于5米。
2. 根据特定地区的规定和实际情况,高压线与塔吊之间的最小距离也可能有所不同。
建设单位在项目前期应咨询当地电力管理部门,了解相关规定,并按照规定进行施工。
二、高压线与塔吊的安全措施为确保高压线与塔吊之间的安全距离,采取以下措施:1. 档案资料:a. 施工单位应提供高压线和塔吊的档案资料,包括高压线电流、电压、塔吊的最大自由高度、最大工作空间等信息,以便于进行合理的规划和布置。
b. 电力管理部门应提供高压线和塔吊的档案资料,包括高压线的所属电网、高压线的走线和规划等信息,以便于施工单位了解和遵循相关规定。
2. 规划和布置:a. 施工单位在施工前应根据高压线和塔吊的档案资料,进行合理的规划和布置。
在规划和布置过程中,应确保塔吊与高压线之间的最小距离符合相关要求。
b. 根据项目需要,可以采用以下措施降低高压线与塔吊之间的安全距离要求:增加塔吊的自由高度或减小高压线的张力、改变高压线的走线或重新规划塔吊的摆臂方向等。
3. 安全提示标志:a. 在高压线附近设置明显的安全提示标志,提醒人员注意高压线的存在,并禁止在禁区内进行塔吊操作。
b. 根据相关要求,提供充足的安全警示标识和警告灯,确保能够在不同环境条件下清晰可见。
塔吊与高压线防护方案引言在建筑施工过程中,塔吊是一种重要的起重设备,用于吊装重物。
然而,塔吊工作时往往会接触到高压线,存在安全风险。
为了保障施工人员和设备的安全,需要制定一套完善的塔吊与高压线防护方案。
高压线的危害高压线搭设在施工现场附近,其工作电压高、线路架设高度等因素使得高压线具有潜在的危害性。
如果塔吊与高压线发生直接或间接的接触,可能会引发以下危害: - 电击伤害:高压电流通过人体造成电击伤害,甚至可能致命; - 电弧事故:如塔吊钩钢丝绳与高压线发生电弧,可能导致火灾或爆炸事故; - 设备损坏:高压电流可能导致塔吊设备的损坏甚至报废。
塔吊与高压线的距离限制为了保障施工安全,需要规定塔吊与高压线之间的最小距离限制。
根据国家安全标准和相关法规,应确保以下距离限制: 1. 塔吊臂架与高压线的垂直距离不应小于8米; 2. 塔吊吊钩与高压线的水平距离不应小于15米。
高压线防护措施为了减少接触高压线的风险,需要采取一系列防护措施。
以下是一些常用的高压线防护措施:1. 提前规划在施工规划阶段,要考虑高压线的位置,确保塔吊的搭设位置远离高压线。
在选定搭设位置时,要与电力公司进行沟通,并遵守相关规定。
2. 预防措施•在塔吊周围设置明显的高压线标识,并建立警戒区,以提醒施工人员和设备操作人员注意高压线的存在;•在高压线下方设置防护网,以防止塔吊设备以及施工材料不慎接触高压线;•对塔吊的各个部分进行绝缘处理,减少电流传导的风险;•定期检查绝缘性能,确保其正常工作;•对施工人员进行相关的安全培训,提高其对高压线安全的认识;•采用遥控操作的塔吊设备,减少人员接触高压线的风险。
3. 紧急情况处理即使采取了预防措施,仍有可能发生紧急情况。
在发生紧急情况时,需要采取以下措施: - 迅速通知电力公司,并按照其指示行事; - 在塔吊及周围设立安全警戒线,防止其他人员靠近事故现场; - 如果塔吊与高压线发生接触,操作人员应尽快离开塔吊,并远离高压线; - 呼叫紧急救援,及时处理事故。
2023年塔吊与高压线防碰撞方案一、引言随着现代化建设的不断推进,塔吊在建筑工地中的作用越来越重要。
然而,在塔吊操作过程中,由于高压线的存在,存在着较大的安全隐患。
为了确保塔吊操作人员的人身安全以及周围居民的生命财产安全,有必要对塔吊与高压线防碰撞方案进行研究与探讨。
二、现状分析目前,塔吊与高压线的防碰撞主要依赖于人员的警戒和手动操作。
然而,人员的警戒意识以及操作技术的不确定性,往往难以保证安全的进行。
此外,由于高压线的电流较大,一旦发生触碰事故,后果不堪设想。
三、方案设计针对塔吊与高压线防碰撞问题,可以采取以下几种技术方案:1. 建立实时监测系统:通过在高压线上安装传感器,实时检测其电流强度。
同时,在塔吊身体周围安装摄像头和红外线探测器,监测塔吊的位置和移动情况。
当塔吊与高压线的距离达到危险值时,系统会发出警报,提醒操作人员及时避免。
2. 制定严格的操作规程:对塔吊操作人员进行培训,提高其防碰撞意识和操作技能。
规定塔吊与高压线的最小安全距离,以及塔吊操作过程中与高压线碰撞的处理流程。
同时,加强对塔吊操作人员的监督和管理,确保其按照规程进行操作。
3. 技术改进:对现有的塔吊设备进行改进,增加防碰撞措施。
例如,在塔吊臂的前端加装高压线探测器,当接近高压线时自动停止运行;或者在塔吊身体的四周加装保护栏,防止不慎触碰高压线等。
4. 使用智能化遥控系统:利用无人机和遥控技术,实现对塔吊的遥控操控。
通过红外线和雷达等技术,监测塔吊与高压线的距离,一旦接近危险值,遥控系统会立即停止塔吊运行,避免碰撞事故的发生。
四、成本评估以上方案各有利弊,需要根据实际情况进行综合考虑。
在技术上,实时监测系统和智能化遥控系统的成本相对较高,需要投入较多的资金进行研发和设备购置;而规程制定和操作规程培训的成本相对较低。
因此,在制定防碰撞方案时,需要根据工地的具体情况和预算进行合理选择。
五、结论塔吊与高压线的防碰撞是一个关乎人员和财产安全的重要问题。
高压线与塔吊处理方案 高压线与塔吊处理方案工程地址:郴州市开发区旭辉路建设单位:郴州市友昌房地产开发有限公司监理单位:郴州科源建设监理有限公司施工单位:郴州市湘安建筑工程有限公司安装单位:耒阳市安联机电安装有限公司塔吊型号:QTZ63型自升式塔式起重机基本参数:起重臂长44m(标准长为50m)最大幅度起重量1.5t最大额定起重量3t塔身尺寸1.643m×1.643×2.8m安装后自由高度(不附墙)39m二、工程简介:本工程由郴州市友昌房地产开发有限公司投资兴建的商住楼,地下二层,二层以上为住宅套房,主体高度为68.8m、框剪结构,地上18+1层。 塔吊基座设置在地下室负1层(即地下室底板下),基顶标高-11.8m,现阶段独立自由高度前大臂距高压线垂直距离还要10米左右。 三、现状分析在塔机作业区内,建筑物北侧有10KV高压线一组,由东西斜走向,高压线距自然地坪垂直高度约15m左右,水平最近处距将来建好的建筑物21m。 高压线与塔吊的起重臂回转半径最小距离0.7m(最前端距离)。 塔机安装能满足国标(GB5144-85)规范的规定,但根据《施工现场临时用电安全技术规范》(JGJ46-xx)第一部分高压线防护要求:在建工程的外侧边缘与外电架空线路的边线之间必须保持安全操作距离。 最小安全操作距离应不小于第3.1.4规定,旋转臂架式起重机的任何部位或被吊物边缘与10KV以下的架空线路边线最小水平距离不得小于2m,垂直方向不得小于3m。 另外,在塔吊起重臂旋转范围内,如突遇停电,又刮起大风的特殊情况下,若塔吊正处在正常运行过程中,旋转机构因停电又不能立即采取制动措施;由于受风标效应的影响,起重臂继续随风向而旋转,极有可能出现危险事故。 3、吊装时严禁将构件或物品吊在高压线上空旋转。 4、在起重臂上装警示灯及限位距离处标志,并设置小红旗。 能造成吊索或吊物碰触高压线路的危险。 为此,必须采取切实有效可行的防护措施。 为了安全生产和塔吊的安全运行,确保正常供电和施工人员的人身安全,防止意外事故发生,特制定了一套综合性的安全技术措施,以防接触电等安全事故的发生。 四、方案确定A、现阶段:塔吊起重臂还在此高压线组下方,根据《施工现场临时用电技术规范》JGJ46-xx第4.1.4条起重机与架空线路边线的最小安全距离,沿垂直距离为3米,沿水平方向为2m。 故现阶段塔吊对高压线无影响。 B、下阶段:1、塔吊顶升时(即安装第一道附着架时)考虑起重臂超越高压线组并大于规范规定的安全距离。 顶升时起重臂必须与高压线侧向平行,严禁在警戒区和禁止区内顶升作业。 调整幅度限位器使载重小车距起重臂端大于5m(只能向外开到离回转中心39m处),当小车或吊臂超过其行程范围,报警装置便发生信号并使其停止工作。 为了避免载重小车在行走时限位器突然失灵而导致冲出设定位置,在小车变幅的轨道行程离回转中心39m处均设置机械止挡装置。 2、吊装时楼上下各配一名信号工,并在高压线旁边设专职安全监视人,手持对讲机与塔吊司机保持联系。 5、设置高压静电释放装置和防护设施。 1)、沿起重臂、平衡臂及塔冒敷设一根4m㎡的铜芯呈环行联结并可靠接地(可连接避雷装置);塔吊接地点不得少于2处(亦可与基础主筋焊接),接地电阻要求不大于1Ω。 2)、电工跟踪监测塔吊静电,发现问题及时汇报处理。 如出现静电,在吊钩上做一绝缘套,并定期更换。 五、措施与实施对各班组进行安全用电教育,特别对电工、塔吊司机、现场信号指挥工进行必须的安全交底、安全教育。 项目部把高压线立为施工现场重大危险源,针对重大危险源制定专职安全员每日巡检,项目部周检制度。 (一)严格控制塔吊在顺高压线路方向的北半区施工区域的2米安全区范围内进行吊运作业。 东西向范围内作为警戒区,非特殊情况采取安全措施及项目经理批准,塔吊伸臂不得随意进入禁止区,并采取严格监视与控制措施,司机在起重臂运转临近警戒区时,必须提前减速,一档微动,并有效制动。 (二)塔吊作业中当遇到停电又刮4级以上风,或如遇风力继续加大时,塔吊司机应立即迅速将吊物落下,将吊钩起升到大臂根部相距5m处,停止一切吊装作业,并立即松开旋转机构的制动器,使其在风效应情况下,伸臂自由旋转,避免吊索或吊物碰触或接近高压线路。 其起重臂及吊钩上升高度只要脱离了高压线路感应电场的范围,就不会发生触电事故,也不会造成塔吊在刮大风时,因强行制动旋转机构而以致损伤设备或造成倒踏事故。 (三)安全作业区作业时,回转只许二档微动,严禁在快档下旋转,否则视为严重违章作业,由塔吊指挥及项目部安全员随时监督。 (四)限制小车在塔吊大臂上的运行最大伸长量和吊钩的吊、装、运高度。 经测量检查,小车平时只能伸长长度为大臂上39米刻度标记范围内,吊钩在吊起物料后,吊钩尽量提高到最高能运行的高度,待到具体下放位置后,再下落物料,保证其小车在大臂上滑行距离及吊钩上升高度均有足够的距离尺寸以脱离高压线路感应电场的范围。 (五)严格塔吊的调运操作,平时塔吊回转时起吊钩的高度必须在高压线水平线上方6米以上,下班后塔吊司机和指挥人员做好检查,吊钩、钢丝绳的回收位置也必须在高压线水平线上方6米以上。 (六)在塔吊驾驶室的台面配备绝缘垫,所有电器装置保持绝缘良好。 (七)对塔吊的设备电气装置进行检查,使用五芯电线,做到电源线路和电气装置的工作零线与保护零线分设,动力与单相(照明)控制开关分设;并安装了漏电保护器,使其能起应有的作用。 (八)严格做好物料的吊、运、落等日常工作,防止物料坠落,尤其是在塔吊旋转运行临近高压线警戒区时,应加倍谨慎小心。 (九)严格对塔机进行日常的检查验收,并对塔吊司机、指挥人员、挂钩工、电工及涉及到塔吊使用的操作工人就塔式起重机安全技术操作,塔吊作业信号、手势、旗语,预防高压线等进行专门安全技术交底和培训,使其达到密切配合、熟练操作,与此同时,严格岗位责任制,落实到操作责任人,做到万无一失。 (十)在塔吊前臂设置红色安全警示旗,塔吊司机在作业过程中要精力集中,严格听从信号指挥工的指挥信号,密切配合,确保安全施工。 六、塔吊安全使用:1、操作人员:塔吊司机及信号工持证上岗。 2、安全装置:塔吊出厂时已安装起重量及变幅小车的限位装置。 为防止操作失误,设置行程限位器、载荷限制器及报警装置。 3、安全操作规定:(1)、塔吊停用时前臂必须与高压线侧向平行停放,并将小车钩锁,防止大风刮动前臂,并取下钓钩上的吊具,吊钩升至最上端和靠近塔吊操作台跟部。 (2)、每次使用塔吊时,先将吊钩收到最上部后并用卡环把吊具与吊钩锁紧,才能旋转塔吊。 (3)、吊装时严禁将构件或物品吊在高压线上空旋转。 (4)、风力超过5级时停止吊装,以防控制不好塔吊。 (5)、构件的起点位置必须距高压线水平距离10m以外。 (6)、构件在起吊过程中构件上须设置牵引绳,以防止构件摆动,等构件平衡后,方可起吊,起吊后须先转臂运离高压线,再移动小车。 (7)、在吊装时,对司机和信号工实行短时间作业制度,两小时换班一次,以防止疲劳作业。 (8)、每天吊装时,须对吊机的安全装置进行全面检查,无误后方可作业,工地上备用安全装置。 (9)、当吊臂与高压线垂直时,小车的限位控制须距高压线10米以外。 (10)、每次起吊构件时须对吊具进行检查,如发现破损立即更换。 (11)、每天班前由工地安全员对塔吊司机及信号工进行安全交底。 七、塔吊的拆除:1、工程完工后,拆除塔吊时首先应与供电局取得联系,在其安检部门的监督下进行拆除施工作业。 2、拆除时应先利用塔吊自身的顶升节拆除其标准节。 3、标准节拆除完毕后,再用轮式起重机拆除其塔臂、塔帽、顶升节、基座。 拆除的工艺同安装方法。 特别注意塔臂拆除时,必须先用起重机将塔臂确实提起后,再松动其斜拉杆与根部的梢子,仍然利用缆绳控制塔臂起吊时的稳定性,以保证拆除工作的顺利进行。方案预案
塔吊与高压线防护方案塔吊与高压线是建筑施工中常见的两个要素,它们之间的安全距离和防护措施至关重要。
在进行塔吊施工时,必须充分考虑高压线的存在,并采取相应的措施以确保工作人员和设备的安全。
本文将分为以下几个方面,详细介绍塔吊与高压线的防护方案。
1.高压线的分类和安全距离根据国家标准,高压线可以分为10KV以下和10KV以上两类。
在进行塔吊施工时,需要根据高压线的种类确定安全距离。
一般来说,10KV以下的高压线至少需要保持2米的安全距离,而10KV以上的高压线则需要保持更大的安全距离。
2.现场勘测和规划在塔吊施工前,必须进行现场勘测和规划工作。
这项工作的目的是确定高压线的位置和距离,并根据这些信息进行施工方案的调整和安排。
在进行现场勘测时,应该仔细检查高压线的杆塔、导线和地面接地等情况,并测量高压线和塔吊之间的水平距离、垂直距离和安全距离。
3.设备绝缘和防护塔吊作为起重设备,必须具备良好的绝缘性能。
在进行塔吊施工前,应对塔吊进行绝缘测试和维护,确保设备正常工作。
此外,还应对塔吊进行防雷搭接和接地处理,以预防雷击和设备漏电等安全事故。
4.标识和警示在施工现场,应使用明显的标识和警示牌,提醒工作人员和外来人员注意高压线的存在和危险性。
警示牌应放置在塔吊附近的突出位置,并使用鲜明的颜色和易于理解的标识语言,以便于人们迅速识别和理解。
同时,还应通过施工现场布局和隔离措施,确保高压线和塔吊之间有足够的隔离距离。
5.培训和教育所有参与塔吊施工的人员,包括塔吊操作员、施工人员和监理人员等,都应接受相关的培训和教育。
培训内容应包括高压线的危险性、安全距离的要求、设备操作规范和紧急情况处理等方面。
培训的目的是加强人员的安全意识和技能,从而提高施工现场的安全水平。
6.预警和灾害应对尽管已经采取了一系列的防护措施,但在塔吊施工中仍存在高压线接触的风险。
因此,在施工过程中,必须建立起预警机制并制定应对措施。
预警机制应包括高压线接近或接触的报警设备和程序,以便及时采取措施防止事故的发生。
塔吊与高压线防碰撞方案SANY标准化小组 #QS8QHH-HHGX8Q8-GNHHJ8-HHMHGN#华洋新世界国际广场工程塔吊与高压线防碰撞方案一、编制说明在华洋新世界国际广场5#楼东侧设有塔吊一台,型号:QTZ80,塔机臂长56米。
而在5#楼南面距塔机中心点30米处设有东西向的110KV大型高压输电线,离地8~12米左右。
现塔机大臂端部与高压线之间的有效架空距离约为30米,塔机在静态时,后臂与高压线水平最短距离为15米。
为了防止塔机的大臂与高压线之间的可能碰撞,杜绝因此而引发的事故可能。
为确保施工安全生产及高压线的线路输电安全,需对高压线路进行隔离防护,消除安全隐患,特制定本方案。
二、编制依据1、施工现场实地勘察;2、《施工现场临时用电安全技术规范》(JGJ46-2005);3、《中华人民共和国电力设施保护条例》4、国家相关规范规定。
三、工程概况及现场概况1、工程概况工程名称:华洋新世界国际广场工程工程地址:位于安徽省宿州市汴河西路与人民路交叉路口处建设单位:安徽宿州华洋置业有限公司设计单位:江西省建筑设计研究总院监理单位:宿州市峙恒建设监理事务所2、现场概况在5#楼现场南侧有110KV高压线。
现场施工中设一台塔吊,紧邻高压线下方为工人临时宿舍,架空高压线均在塔吊回转半径内,根据《施工现场临时用电安全技术规范》的要求,现场临时设施必须满足相应安全距离,并对塔机的使用采取必要的安全保护措施。
四、防护措施(一)塔机的限位措施按照《中华人民共和国电力设施保护条例》第十条(一)点规定:架空电力线路保护区:导线边线向外侧延伸所形成的两平行线内的区域,在一般地区各级电压导线的边线延伸距离如下:1-10千伏5米35-110千伏10米154-330千伏15米500千伏20米在厂矿、城镇等人口密集地区,架空电力线路保护区的区域可略小于上述规定。
但各级电压导线边线延伸的距离,不应小于导线边线在最大计算弧垂及最大计算风偏后的水平距离和风偏后距建筑物的安全距离之和。
塔吊在高压线附近施工方案塔吊是建筑工地常见的起重设备之一,用于搬运和安装重物。
在进行塔吊施工时,如果附近存在高压线或其他带电物体,需要制定一套合理的施工方案,以确保施工安全。
下面是一份针对塔吊在高压线附近施工的方案,总计3000字。
一、施工前的准备工作1. 了解施工区域内的高压线分布情况,取得有关部门对高压线的安全规定和限制要求,并进行闭区空间临时限制和控制。
2. 设立合格的施工围栏和标志,周围设置明显的警示标志,警示标志应符合国家相关标准。
3. 组织安全生产培训,确保全体施工人员对高压线的危害和安全操作要求有充分的了解和认识。
4. 准备必要的防护设备,如绝缘胶手套、绝缘靴、绝缘工具等,并进行合格检查。
5. 制定应急预案,确定可能的紧急情况和相应的处置措施,明确责任人和应急联系方式。
二、施工期间的安全措施1. 高压线管控措施(1)在高压线附近,规定禁止竖立塔吊之外的其他高大设备或建筑物,以减少电弧飞跃的可能性。
(2)在高压线下方,设置限高线,限制塔吊的高度,确保塔吊及其起重货物不会接触到高压线。
(3)对于需要超越限高线进行作业的情况,应在高压线上方加装绝缘架空导线,以保障施工的安全。
(4)施工期间严禁在高压线保护范围内行人和车辆活动,必要时设置高压线监控系统,实时监测高压线周围的动态情况,确保施工安全。
(5)定期组织对限高线、高压线及其连接处的绝缘状态进行检查,防止绝缘破损和漏电。
2. 塔吊的安全操作要求(1)施工过程中,塔吊操作人员必须按照相关规定进行操作,严禁随意调整塔吊的高度和位置。
(2)械吊操作人员应持有相应的械吊作业证,并经过相关培训,掌握安全操作技能。
(3)塔吊操作人员必须进行良好的沟通,与配电设备维护人员保持密切联系,及时获取高压线的状态和情况。
3. 安全警示和标识(1)在塔吊工地周边设置警示标识和警戒线,明确标示高压线的位置和电压等级。
(2)塔吊上必须配备相应的警示灯、警报器或喇叭,以提醒塔吊操作人员注意高压线。
2023年塔吊与高压线防碰撞专项方案____年塔吊与高压线防碰撞专项方案一、方案背景近年来,随着城市建设和工程施工的不断发展,塔吊的使用率不断提升。
然而,塔吊与高压线的安全问题日益凸显,经常发生塔吊顶碰高压线事件,给工人和周围居民带来严重的安全隐患。
为了保障工人和居民的生命财产安全,制定塔吊与高压线防碰撞专项方案迫在眉睫。
二、方案目标本方案旨在制定详细的措施,确保塔吊与高压线的安全距离和相关监测系统的建立,最大限度地预防塔吊与高压线的碰撞事故发生,有效保护施工人员的生命安全以及周围居民的财产安全。
三、方案内容1. 法律法规宣传教育为提高施工人员的安全意识,组织开展相关法律法规宣传教育活动,加强对塔吊与高压线安全要求的培训,确保施工人员了解相关规定和标准,并能正确执行。
2. 塔吊选址和规划在选址阶段,要根据施工现场周边的高压线分布情况,合理规划塔吊的位置和工作范围,并与电力部门进行沟通,确保塔吊与高压线的安全距离符合规定要求。
3. 安全距离确定根据国家标准和地方规定,制定具体的安全距离要求,并明确在施工现场进行标识和警示。
安全距离应考虑塔吊的工作半径、高压线的高度和距离等因素,并根据实际情况进行合理调整。
4. 高压线的加固与标识对于高压线路经过的施工区域,应加强高压线的加固,确保高压线的安全稳定。
同时,要在高压线上设置醒目的警示标识,提醒施工人员注意避让。
5. 监测系统建立在施工现场周边设置高压线监测系统,通过高精度传感器对高压线的位置和状态进行实时监测,并通过声光警报装置进行报警,确保施工现场人员能及时收到预警信息,做好避让准备。
6. 周边环境管理在塔吊施工现场周边设置临时封闭区域,并配备专人管理,严格限制非施工人员的进入,提高周边环境的安全管理水平,确保塔吊施工安全顺利进行。
7. 安全监督和巡查建立塔吊安全监督和巡查制度,对塔吊与高压线的防碰撞措施进行定期检查和评估,并及时纠正和改进。
同时,要加强对施工现场安全的监督和管理,确保方案的有效落实。
编订:__________________
单位:__________________
时间:__________________
高压线与塔吊处理方案
(正式)
Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.
Word格式 / 完整 / 可编辑
文件编号:KG-AO-1430-18 高压线与塔吊处理方案(正式)
使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。
下载后就可自由编辑。
一、工程概况:
工程名称:郴州市隆华花园二期2#栋
工程地址:郴州市开发区旭辉路
建设单位:郴州市友昌房地产开发有限公司监理单位:郴州科源建设监理有限公司
施工单位:郴州市湘安建筑工程有限公司
安装单位:耒阳市安联机电安装有限公司
塔吊型号:QTZ63型自升式塔式起重机
基本参数:起重臂长 44m(标准长为50m)
最大幅度起重量 1.5t 最大额定起重量3t
塔身尺寸 1.643m×1.643×2.8m
安装后自由高度(不附墙) 39m
二、工程简介:
本工程由郴州市友昌房地产开发有限公司投资兴
建的商住楼,地下二层,二层以上为住宅套房,主体高度为68.8m、框剪结构,地上18+1层。
塔吊基座设置在地下室负1层(即地下室底板下),基顶标高-11.8m,现阶段独立自由高度前大臂距高压线垂直距离还要10米左右。
三、现状分析
在塔机作业区内,建筑物北侧有10KV高压线一组,由东西斜走向,高压线距自然地坪垂直高度约15m 左右,水平最近处距将来建好的建筑物21m。
高压线与塔吊的起重臂回转半径最小距离0.7m(最前端距离)。
塔机安装能满足国标(GB5144-85)规范的规定,但根据《施工现场临时用电安全技术规范》(JGJ46-2005)第一部分高压线防护要求:在建工程的外侧边缘与外电架空线路的边线之间必须保持安全操作距离。
最小安全操作距离应不小于第3.1.4规定,旋转臂架式起重机的任何部位或被吊物边缘与10KV以下的架空线路边线最小水平距离不得小于2m,垂直方向不得
小于3m。
另外,在塔吊起重臂旋转范围内,如突遇停电,又刮起大风的特殊情况下,若塔吊正处在正常运行过程中,旋转机构因停电又不能立即采取制动措施;由于受风标效应的影响,起重臂继续随风向而旋转,极有可能出现危险事故。
3、吊装时严禁将构件或物品吊在高压线上空旋转。
4、在起重臂上装警示灯及限位距离处标志,并设置小红旗。
能造成吊索或吊物碰触高压线路的危险。
为此,必须采取切实有效可行的防护措施。
为了安全生产和塔吊的安全运行,确保正常供电和施工人员的人身安全,防止意外事故发生,特制定了一套综合性的安全技术措施,以防接触电等安全事故的发生。
四、方案确定
A、现阶段:塔吊起重臂还在此高压线组下方,根据《施工现场临时用电技术规范》JGJ46-2005第4.1.4条起重机与架空线路边线的最小安全距离,沿垂直距离为3米,沿水平方向为2m。
故现阶段塔吊对高压线无影响。
B、下阶段:
1、塔吊顶升时(即安装第一道附着架时)考虑起重臂超越高压线组并大于规范规定的安全距离。
顶升时起重臂必须与高压线侧向平行,严禁在警戒区和禁止区内顶升作业。
调整幅度限位器使载重小车距起重臂端大于5m(只能向外开到离回转中心39m处),当小车或吊臂超过其行程范围,报警装置便发生信号并使其停止工作。
为了避免载重小车在行走时限位器突然失灵而导致冲出设定位置,在小车变幅的轨道行程离回转中心39m处均设置机械止挡装置。
2、吊装时楼上下各配一名信号工,并在高压线旁边设专职安全监视人,手持对讲机与塔吊司机保持联系。
5、设置高压静电释放装置和防护设施。
1)、沿起重臂、平衡臂及塔冒敷设一根4m㎡的铜芯呈环行联结并可靠接地(可连接避雷装置);塔吊接地点不得少于2处(亦可与基础主筋焊接),接地电阻要求不大于1Ω。
2)、电工跟踪监测塔吊静电,发现问题及时汇报处理。
如出现静电,在吊钩上做一绝缘套,并定期更换。
五、措施与实施
对各班组进行安全用电教育,特别对电工、塔吊司机、现场信号指挥工进行必须的安全交底、安全教育。
项目部把高压线立为施工现场重大危险源,针对重大危险源制定专职安全员每日巡检,项目部周检制度。
(一)严格控制塔吊在顺高压线路方向的北半区施工区域的2米安全区范围内进行吊运作业。
东西向范围内作为警戒区,非特殊情况采取安全措施及项目经理批准,塔吊伸臂不得随意进入禁止区,并采取严格监视与控制措施,司机在起重臂运转临近警戒区时,必须提前减速,一档微动,并有效制动。
(二)塔吊作业中当遇到停电又刮4级以上风,或如遇风力继续加大时,塔吊司机应立即迅速将吊物落下,将吊钩起升到大臂根部相距5m处,停止一切吊
装作业,并立即松开旋转机构的制动器,使其在风效应情况下,伸臂自由旋转,避免吊索或吊物碰触或接近高压线路。
其起重臂及吊钩上升高度只要脱离了高压线路感应电场的范围,就不会发生触电事故,也不会造成塔吊在刮大风时,因强行制动旋转机构而以致损伤设备或造成倒踏事故。
(三)安全作业区作业时,回转只许二档微动,严禁在快档下旋转,否则视为严重违章作业,由塔吊指挥及项目部安全员随时监督。
(四)限制小车在塔吊大臂上的运行最大伸长量和吊钩的吊、装、运高度。
经测量检查,小车平时只能伸长长度为大臂上39米刻度标记范围内,吊钩在吊起物料后,吊钩尽量提高到最高能运行的高度,待到具体下放位置后,再下落物料,保证其小车在大臂上滑行距离及吊钩上升高度均有足够的距离尺寸以脱离高压线路感应电场的范围。
(五)严格塔吊的调运操作,平时塔吊回转时起吊钩的高度必须在高压线水平线上方6米以上,下班
后塔吊司机和指挥人员做好检查,吊钩、钢丝绳的回收位置也必须在高压线水平线上方6米以上。
(六)在塔吊驾驶室的台面配备绝缘垫,所有电器装置保持绝缘良好。
(七)对塔吊的设备电气装置进行检查,使用五芯电线,做到电源线路和电气装置的工作零线与保护零线分设,动力与单相(照明)控制开关分设;并安装了漏电保护器,使其能起应有的作用。
(八)严格做好物料的吊、运、落等日常工作,防止物料坠落,尤其是在塔吊旋转运行临近高压线警戒区时,应加倍谨慎小心。
(九)严格对塔机进行日常的检查验收,并对塔吊司机、指挥人员、挂钩工、电工及涉及到塔吊使用的操作工人就塔式起重机安全技术操作,塔吊作业信号、手势、旗语,预防高压线等进行专门安全技术交底和培训>,使其达到密切配合、熟练操作,与此同时,严格岗位责任制,落实到操作责任人,做到万无一失。
(十)在塔吊前臂设置红色安全警示旗,塔吊司
机在作业过程中要精力集中,严格听从信号指挥工的指挥信号,密切配合,确保安全施工。
六、塔吊安全使用:
1、操作人员:塔吊司机及信号工持证上岗。
2、安全装置:
塔吊出厂时已安装起重量及变幅小车的限位装置。
为防止操作失误,设置行程限位器、载荷限制器及报警装置。
3、安全操作规定:
(1)、塔吊停用时前臂必须与高压线侧向平行停放,并将小车钩锁,防止大风刮动前臂,并取下钓钩上的吊具,吊钩升至最上端和靠近塔吊操作台跟部。
(2)、每次使用塔吊时,先将吊钩收到最上部后并用卡环把吊具与吊钩锁紧,才能旋转塔吊。
(3)、吊装时严禁将构件或物品吊在高压线上空旋转。
(4)、风力超过5级时停止吊装,以防控制不好塔吊。
(5)、构件的起点位置必须距高压线水平距离10m 以外。
(6)、构件在起吊过程中构件上须设置牵引绳,以防止构件摆动,等构件平衡后,方可起吊,起吊后须先转臂运离高压线,再移动小车。
(7)、在吊装时,对司机和信号工实行短时间作业制度,两小时换班一次,以防止疲劳作业。
(8)、每天吊装时,须对吊机的安全装置进行全面检查,无误后方可作业,工地上备用安全装置。
(9)、当吊臂与高压线垂直时,小车的限位控制须距高压线10米以外。
(10)、每次起吊构件时须对吊具进行检查,如发现破损立即更换。
(11)、每天班前由工地安全员对塔吊司机及信号工进行安全交底。
七、塔吊的拆除:
1、工程完工后,拆除塔吊时首先应与供电局取得联系,在其安检部门的监督下进行拆除施工作业。
执行方案样本| BUSINESS PLAN
2、拆除时应先利用塔吊自身的顶升节拆除其标准节。
3、标准节拆除完毕后,再用轮式起重机拆除其塔臂、塔帽、顶升节、基座。
拆除的工艺同安装方法。
特别注意塔臂拆除时,必须先用起重机将塔臂确实提起后,再松动其斜拉杆与根部的梢子,仍然利用缆绳控制塔臂起吊时的稳定性,以保证拆除工作的顺利进行。
