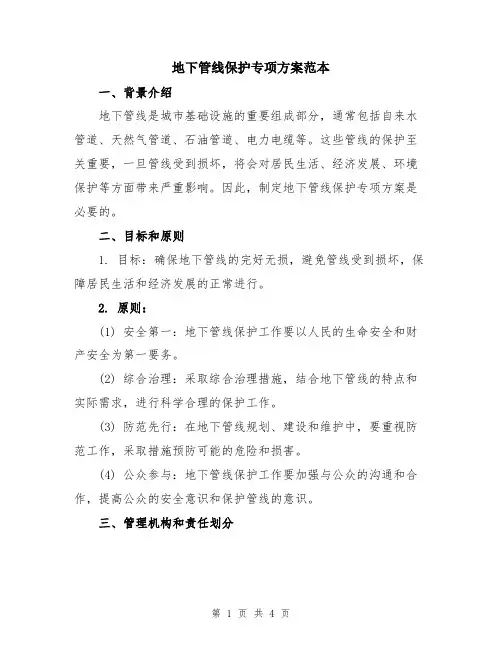

引水管道工程地下管线保护专项方案
- 格式:doc
- 大小:86.50 KB
- 文档页数:5

地下管线保护专项施工方案编制人:审核人:批准人:XXXXXXXXXXX公司年月日目录第一章编制说明 (1)一、工程概况 (1)1.1总体概况 (1)1.2地下管线情况 (1)第二章管线保护方案 (1)2.1 施工前的准备工作 (1)2.2 人工探沟 (2)2.3 土方开挖 (3)2.4 管线支吊保护方案 (4)2.5 受地层变形影响的管线保护 (5)2.6 砼加固保护方法 (6)2.7 施工期间的管线维护、监控量测 (6)第三章应急预案 (7)3.1 应急组织机构 (7)3.2 应急响应 (9)3.3 紧急处置措施 (10)3.4 结束程序 (11)3.5 后期处置 (11)3.6 管线破坏应急措施 (12)3.7 其他应急措施 (13)3.8 应急物资 (16)第一章编制说明一、工程概况1.1总体概况工程名称:xxxxxxxxxxxxx建设单位: xxxxxxxxxxxxx设计单位: xxxxxxxxxxxxx监理单位:xxxxxxxxxxxxx施工单位:xxxxxxxxxxxxx建设地点: xxxxxxxxxxxxx1.2地下管线情况本工程地下管线繁多,现场巡查发现地下管线分布有燃气、路灯、排水管、供水管、消防栓、电信管线、电力管线、箱涵各种管线,与施工沟槽交叉、顺行。
如果在过程中对地下管线保护不当,不仅会影响本工程的顺利实施,还可能对地下管线造成损坏。
因此地下管线的保护是本工程的一个重点、难点。
第二章管线保护方案2.1 施工前的准备工作熟悉设计图的意图,明确管道周边情况,完成施工相关手续的办理。
1、施工前联系管线设施产权单位现场交底,并签订安全保护协议。
2、申办占道施工和挖掘许可手续。
3、施工作业前做好地下管线设施安全保护技术交底和现场作业人员安全教育,进行相关应急演练。
4、施工前先采用周边管线现场调查、人工探挖和管线探测仪器相结合的方法确定管线的平面位置和埋深等相关数据,根据现状管线的材质、规格和种类,选择合适的保护方法。
施工前应对施工范围内的地下管线进行认真调查,对线路的种类、走向、埋深等具体情况必须了解清楚,和时有有关部门联系,做好保护、加固等工作,并做好警示标志。
在施工过程中,遇到不明地下管线,应先开挖使其暴露,然后根据情况决定是否进行加固措施。
1、沟槽开挖前必须预先采用人工挖土,暴露出管线在开挖沟槽中的具体部位。
人工开挖时要轻挖,探明虚实后方能进行机械挖掘,但管线的1米范围内仍不能用机械挖掘,避免挖掘机损伤管线。
2、挖除管道底部土方前应预先采取加固措施。
(1)电信管道的保护。
加固前在管道底部两侧垫102槽钢,在两根102槽钢底部每隔1米左右采用钢丝绳悬吊于贝雷桁架或工字钢上。
(2)给水管、煤气管的保护。
用工字钢或贝雷桁架于沟槽两侧,工字钢两头垫枕木,采用法兰螺丝来绞紧钢丝索,在钢丝索与管道接触部位采用柔软物隔离。
派专人每天检查,如稍有松动和时绞紧螺丝扣。
为确保管道安全,加固后只能采用人工挖土,底部沟槽开挖采用围板分层倒撑。
施工期间,每天复测管道标高,观察有无沉降现象,以便和时发现问题,并和时处理。
(3)电力电缆的保护。
电缆外侧先用柔软物包裹,然后在外面套设PVC管,用工字钢或贝雷桁架横架于沟槽两侧,工字钢两头垫枕木,采用法兰螺丝来绞紧钢丝索。
1、工程项目开工前,建设单位应向管线权属单位通报实施项目有关情况,并要求管线权属单位提交本项目工程范围内管线现状资料,同时会同管线权属单位和施工、监理单位组织开该工程项目保护地下管线工作的专题会议,根据管线权属单位提供的有关图档资料和保护要求形成会议纪要,向施工单位做好书面技术交底。
2、对原有地下管线情况不明或管线埋设位置难以判断的,建设单位应委托具备资格的第三方面勘测单位对地下管线进行探测,并在施工过程中进行跟踪监测。
3、新建或迁改的城市地下管线工程竣工后,建设单位应组织管线施工、监理等单位按照规定进行竣工测量,并绘制地下管线竣工图,和时移交城建档案馆。
应移交单位提供的地下管线遭到挖掘破坏的,一切损失由该管线权属单位负责。
工程地下管线保护专项方案第一章编制说明1.1编制说明鉴于XXXXX工程项目部分位置已有管线分布较为复杂,我部为了更科学的、合理的做好管线防护、保护工作,使施工中可能发生的损失最大限度的降低和减少,特编制此地下管线保护专项方案。
第二章工程概况2.1工程概况XXXXX工程的任务是将龙潭水陂处的赤石河原水输送至新建西部水厂,满足鹅埠片区近期发展的用水需求,在中远期水底山水库建成后,可作为西部水厂与中心水厂的连通管使用,以达到双水源的保障体系。
本项目选址位于深汕特别合作区鹅埠、赤石片区,在赤石河上游距赤石镇约2公里处龙潭陂头取水,输水管线走向:新建临时泵站哆道赤石河大桥一乡道圆墩林场电站(三角山引水工程)'> 324国道田寮河左河堤>创文路西部水厂,总长约15公里,设计输水规模5.5万立方米/天。
主要建设内容可分为泵站场区和输水管线两部分:泵站场区部分包括水陂加固,取水八字墙及底板,引水箱涵及首部检修闸、尾部工作闸,前池、进水池、泵房、配电房、管理房、值班室、场区道路及绿化、场区围网等;输水管线部分包括上水管道、高位水池、踏步、输水管道、沿线镇(支)墩、伸缩节、流量计井、检修阀井、排气阀井、排泥阀井等,还包括三角山应急工程连通DN5管道长20m。
2.2工程特点及困难1、本项目需拆除大量现状道路路面。
经现场勘察,现状道路及绿化带主要分布有电力、电信、给水等现状地下管线。
2、由于本工程设计的输水管道钢板桩支护段需穿过现状电力、电信、给水等地下管线,给管道的施工带来很大的难度,这些地下管线保护起来较为较为困难。
第三章管线保护方案及施工措施3.1施工前的准备工作根据设计图纸中标明的管线位置,在地面进行标记。
施工前先采用人工探挖和管线探测仪器相结合的方法确定管线的平面位置和埋深等相关数据,根据现状管线的材质、规格和种类,选择合适的的保护方法。
在机械施工至现状管线1. 0米范围内采用人工开挖,确保现状管线在施工过程中不受到损坏。
地下管线保护措施专项方案一、总则随着城市的发展和人们对基础设施的需求增加,地下管线的规模和数量也在不断增加。
为了保障地下管线的安全运行,防止损坏和事故发生,制定地下管线保护措施专项方案是必要的。
本方案旨在制定一套科学、有效的保护地下管线的措施,以确保城市的正常运行和人民的生命财产安全。
二、管线保护原则1.安全优先:管线保护必须以人员安全为中心,确保人身财产安全。
2.法规依据:管线保护方案必须遵守现行的法律法规,执行相关规定。
3.分级管理:根据地下管线的不同用途和重要程度,将管线分级管理,并针对不同级别制定相应的保护措施。
4.综合施策:管线的保护需要各方的共同努力,要形成政府、企业、社会各方的合力。
三、管线保护措施1.管线建设前的措施(1)规划把控:规划部门要对地下管线进行合理的规划和布局,避免重复建设和管线交叉。
(2)管线设计:管线设计要科学合理,符合相关规范和标准,确保管线的稳定运行。
(3)资料登记:对建设的地下管线进行登记备案,确保有关管线的信息全面、准确。
2.管线建设过程中的措施(1)施工管理:管线施工过程中要进行监测和管理,确保施工的质量和安全。
(2)管线布设:根据管线的特点和需求,采用适当的埋设方式和保护措施,确保管线的稳定和安全。
3.管线运行期间的措施(1)巡检维护:对地下管线进行定期巡检和维护,发现问题及时处理,保障管线的正常运行。
(2)边界划定:对已建设的地下管线进行边界划定,防止其他工程施工对管线的损害。
四、管线保护组织机构1.管线保护委员会:成立地下管线保护委员会,负责协调管线保护工作、制定管线保护的规划和政策。
2.管线保护部门:设立专门的管线保护部门,负责管线的管理、巡检和维护。
3.各方合作:政府、企业和社会各方要形成合作机制,共同参与管线保护工作,实现共赢。
五、管线保护宣传教育1.宣传推广:通过媒体、网络、宣传册等渠道,向公众宣传管线保护的重要性和相关法律法规。
2.普及知识:开展管线保护知识的普及教育,提高公众的管线保护意识和知识水平。
地下管线保护专项方案目录一、总则 (2)1.1 方案目的与意义 (3)1.2 方案适用范围 (3)1.3 方案编制依据 (4)二、地下管线基本情况调查与评估 (5)2.1 管线种类与数量 (6)2.2 管线埋设年代与材质 (6)2.3 管线分布与走向 (7)2.4 管线保护现状分析 (8)三、地下管线保护目标与原则 (9)3.1 保护目标 (10)3.2 保护原则 (10)3.3 保护措施 (11)四、地下管线保护方案 (12)4.1 保护区划定 (13)4.2 保护措施 (14)4.2.1 线路保护 (15)4.2.2 管道保护 (16)4.2.3 保护区标志设置 (17)4.3 应急预案制定 (18)4.4 定期巡查与维护 (20)五、实施与管理 (21)5.1 实施计划 (22)5.2 管理机构与职责 (23)5.3 监督检查与考核 (24)一、总则本地下管线保护专项方案旨在构建全面的地下管线保护体系,确保城市基础设施的安全运行,预防由于管道泄漏造成的二次灾害,同时提升城市应急响应能力。
方案基于中华人民共和国相关法律法规及技术标准,遵循“预防为主,防控结合”通过系统的管理和技术措施,对于所有可能涉及的地下管线包括供水、排水、电力、燃气、通信和有线电视等设施提供全面的保护。
法律法规遵从:严格遵守国家、地方关于地下管线保护的法律法规及相关政策。
系统化管理:建立城市地下管线信息管理系统,实现管线的动态管理与监控。
风险分级防控:根据各类管线的特性、重要性以及所在区域的风险水平进行等级划分与差异化管理。
应急响应机制:制定详细的应急预案与响应流程,确保快速有效地响应管线突发事件。
公众参与意识:加强公众对地下管线保护的认知与重视,通过宣传和教育增强社会责任感和参与度。
本专项方案需要相关部门、企业和专业机构的配合与协作,构建一个安全、可靠的地下管线保护体系,为城市的长远稳定与发展贡献力量。
1.1 方案目的与意义随着我国城市化进程的快速发展,地下管线作为城市基础设施的重要组成部分,承载着供水、排水、燃气、电力、通信等多种重要功能。
地下管线保护专项施工方案一、项目背景地下管线指的是埋设在地下的各类管线,主要包括水、电、燃气、通信等。
地下管线的保护工作至关重要,一方面是为了保障公众的安全,另一方面是为了防止管线设施被损坏导致的社会经济损失。
本项目是针对地区的地下管线保护工程,旨在通过系统的施工方案,提高地下管线保护的效果。
二、项目目标1.确保地下管线施工过程的安全和顺利进行。
2.保护地下管线设施,防止因施工过程中的意外损坏。
3.提高地下管线的使用寿命,减少维修和更换的频率。
三、施工方案1.前期准备工作(1)调查研究:在施工前,进行地下管线及周边环境的调查,了解周边的管线情况和交通状况,制定合理的施工计划。
(2)教育培训:对参与施工工作的人员进行安全意识和职业道德教育培训,提高他们的安全意识和技能水平。
(3)设备检查:对使用的施工设备进行检查和维护,确保其正常运行。
2.施工过程中的安全措施(1)管道定位:使用专业设备对地下管线进行定位,确保施工的准确性,避免损害管线设施。
(2)现场隔离:对施工现场进行隔离,确保施工区域的安全,防止旁人进入危险区域。
(3)安全警示标示:在施工现场设置明显的安全标示牌和警示标志,提醒过往行人和车辆注意施工区域。
(4)人员安全防护:对施工人员进行必要的防护措施,包括穿戴安全帽、安全鞋、手套等,防范施工过程中可能遇到的危险。
3.施工质量控制(1)现场监管:设置专人对施工现场进行监管,确保施工过程中的安全和质量。
(2)质量检查:对施工过程中的关键节点进行质量检查,如地下定位、管道连接等,确保施工符合要求。
(3)施工记录:及时记录施工过程中的各项数据和问题,为后期的质量评估提供依据。
四、项目实施计划1.前期准备工作:1个月2.施工过程中的安全措施:2个月3.施工质量控制:1个月4.施工记录整理和归档:2周五、项目成果评估1.项目完成后,进行成果评估,评估指标包括环境保护、管线安全、施工质量等。
2.根据评估结果,采取相应措施进行改进,以进一步提高地下管线保护的效果。
地下管线施工保护专项方案地下管线施工保护是指在城市基础设施建设过程中,对地下管线进行科学、合理的施工和保护,以确保其正常运行和延长使用寿命。
本文将从施工前的准备工作、施工过程中的管线保护以及施工后的监测与检查等方面,详细介绍地下管线施工保护的专项方案。
一、施工前的准备工作1.1管线调查与采集在进行地下管线施工前,需要进行全面、准确的地下管线调查和采集工作,包括各种类型的管线、管径、埋深、材质等信息,为后续的施工方案制定和管线保护提供基础数据。
1.2松土与清理在施工场地的管线区域,需要进行松土和清理工作,以保证施工过程中可以清楚地识别管线位置和状态,并防止施工过程中对管线的破坏。
1.3施工方案设计根据管线调查和采集结果,制定合理的施工方案,明确施工的方法、顺序和要求,确保施工过程中对管线的保护。
二、施工过程中的管线保护2.1标识与保护在施工现场,对地下管线进行明确标识,并设置保护措施,如设立管线标志牌、警示标识、临时护栏等,提醒施工人员和周边人员注意管线存在,防止误伤。
2.2定向钻孔施工在进行横穿地下管线施工时,可以采用定向钻孔技术,避开已有管线,减少对管线的影响和破坏。
2.3管线保护设施在施工现场,需要设置有效的管线保护设施,如管道套管、管道护盾、防护罩等,保护管线免受机械挤压、磨损和外力冲击。
2.4施工操作注意事项施工人员在进行地下管线施工时,需严格遵守相关操作规程,注意避免对管线的直接破坏,严禁使用锤击、割切等可能损坏管线的工具和方法。
三、施工后的监测与检查3.1管道验收在地下管线施工完成后,需要进行全面的管道验收工作,检查管道安装质量是否符合规范要求,确保管道的正常运行。
3.2管道保护措施在管道验收合格后,需要采取相应的管道保护措施,如设置抽气装置、防腐保温、监测系统等,确保管道的长期稳定运行。
3.3停业通知如需要对地下管线进行维护或更换,需要提前发布通知,并与相关单位协商,确保周边单位和居民的知情权和利益。
管线保护专项施工方案一、项目背景在城市建设和维护中,各类地下管线的保护是非常重要的。
这些管线包括供水管道、燃气管道、电力管道、通信管道等。
为了保障这些管线的安全运行和延长其使用寿命,我们需要制定一套管线保护专项施工方案。
二、目标1.保护所有地下管线的安全运行和延长其使用寿命;2.避免发生管线事故,减少对公众生活和交通秩序的影响;3.遵循相关法律法规,确保施工过程中无违章现象;4.确保施工过程中的人员安全。
三、施工步骤和措施1.前期准备a.获得相关管线的详细资料,包括管线类型、管径、敷设深度等;b.查阅相关规范和标准,了解管线保护的要求;c.制定详细的施工计划,并与相关部门进行沟通和协调。
2.管线勘察a.利用科学的勘察方法和设备,对管线进行全面的勘察,确定其敷设情况和存在的问题;b.根据勘察结果,制定相应的管线保护方案。
3.施工现场布置a.对施工现场进行布置,确保施工区域的安全和公共交通的畅通;b.搭建临时施工设施,如围挡、标志牌等。
4.管线标识a.根据相关标准,对所有地下管线进行标识,确保施工人员能够清晰地识别管线;b.在施工现场设置明显的管线标识牌,提醒过往行人和车辆注意管线的存在。
5.施工操作a.选择适当的施工方法,如手挖、机械挖掘等,确保施工过程中不损坏管线;b.采取必要的防护措施,如避免施工区域泥土掏空、设置支护结构等;c.对高风险区域采取必要的防爆措施,如使用防爆工具和材料。
6.管线保护a.根据管线保护方案,采取必要的措施,如加固管道、提高管道敷设深度等;b.定期对管线进行巡检和维修,及时发现和解决问题。
7.环境整治a.施工结束后,对施工现场进行清理和整治,确保没有垃圾和杂物留在现场;b.还原施工区域的原貌,修复被破坏的地面。
8.后期监测a.建立管线保护档案,记录施工过程和结果;b.定期对管线进行监测和评估,及时发现和解决问题。
四、安全管理措施1.依法组织施工,确保施工人员持证上岗;2.建立施工现场安全管理制度,对施工区域进行围挡和标识,设置专人管理;3.做好施工人员的安全教育和培训工作,提高施工人员的安全意识和技能;4.确保施工过程中的用电和用火安全,制定相应的安全操作规程;5.定期进行安全检查和隐患排查,及时消除安全隐患;6.配备必要的安全设备和防护用品,如安全帽、安全绳等。
2024年地下管线保护专项方案范文第一章绪论1.1 项目背景随着城市发展和工业化进程的加快,地下管线网络在城市中的作用越来越重要。
然而,由于缺乏有效的保护措施和规范管理,地下管线经常遭受破坏和损坏,导致严重的安全隐患和经济损失。
为了解决这一问题,制定本专项方案旨在建立一套完善的地下管线保护的机制和管理体系,提高地下管线的安全性和可靠性。
1.2 项目目标本专项方案的目标是通过完善地下管线的技术和管理手段,提高地下管线的安全性和可靠性,降低破坏和损坏的发生率,保护公共利益和环境,促进城市可持续发展。
1.3 项目范围本专项方案将主要涵盖以下内容:- 地下管线的建设和维护要求- 地下管线的安全管理和监控- 地下管线破坏和损坏的处理和修复- 地下管线的信息化管理与维护1.4 项目方案的编制依据本专项方案的编制主要依据以下法规和标准:- 《中华人民共和国管道法》- 《城市地下综合管廊管理办法》- 《城市地下综合管廊运行维护管理规程》- 《城市地下综合管廊设计规范》第二章地下管线建设和维护要求2.1 地下管线建设要求(1)地下管线的设计和施工应符合相关规范,确保管线的安全和可靠性。
(2)地下管线的敷设应避免与其他工程设施和地下设施相碰撞,避免影响其他工程和设施的正常运行。
2.2 地下管线维护要求(1)地下管线应定期检查和维护,确保其正常运行。
(2)地下管线维护应包括对管线的防腐防蚀、渗漏检测、安全阀的维护和检修等工作。
(3)地下管线维护过程中应注意安全防护,防止意外事故的发生。
第三章地下管线的安全管理和监控3.1 地下管线的安全管理(1)建立一套完善的地下管线安全管理制度,明确各方责任和工作流程。
(2)加强对施工单位和管理单位的监督和检查,确保其按规范进行施工和管理。
(3)加强对地下管线的巡检和监测,及时发现和处理问题。
3.2 地下管线的监控系统(1)建立一套完善的地下管线监控系统,实时监测管线的工作状态和运行情况。
地下管线专项保护方案引言地下管线是城市基础设施的重要组成部分,包括自来水管道、燃气管道、电力线缆、通信线缆等。
保护地下管线的安全和完好对于城市的运行和居民的生活至关重要。
为了有效保护地下管线,制定专项保护方案至关重要。
本文将介绍一种综合的地下管线专项保护方案,以确保管线的安全和可靠运行。
一、管线勘察和标识地下管线的准确勘察和清晰标识是管线保护的第一步。
在进行任何地下工程之前,必须进行地下管线勘察,并将管道的位置和类型准确标识出来。
这可以通过使用地下雷达和其他相关技术来实现。
标识出的地下管线应该明显可见,并且在附近的地面上标注出管道类型和深度信息。
二、合理规划施工过程在进行地下工程施工之前,必须充分了解管线的位置和深度,并做好相应的施工规划。
施工团队应该使用非侵入性的施工方法,避免对地下管线造成损害。
在施工过程中,工作人员应严格遵守施工规范,确保不会误操作或损坏管线。
三、设立管线保护区域为了进一步保护地下管线,可以设立专门的管线保护区域。
这些区域可以在地面上标出,禁止任何地面工作或施工活动。
同时,可以在管线周围埋设一层保护层,以防止外力对管线的直接损害。
保护层可以使用混凝土、铁板等材料来加固,以确保管线的安全。
四、定期检查和维护地下管线需要定期的检查和维护工作,以确保其安全和可靠运行。
定期的检查应包括对管线的腐蚀、老化和泄漏等问题的检测。
对于发现的问题,应及时进行维护和修复。
此外,应建立管线管理和维护的记录,并制定相应的应急响应措施。
五、加强安全教育和意识培养地下管线的保护需要所有相关人员的共同努力。
因此,应加强安全教育和意识培养。
施工人员和居民应被告知地下管线的重要性,并受到相应的培训,了解如何正确使用和保护地下管线。
此外,应制定相应的安全管理措施,确保每个人都能意识到自己的责任和义务。
结论地下管线的保护是城市建设和发展的重要任务。
通过合理的勘察和标识、规范的施工过程、设立管线保护区域、定期检查和维护以及加强安全教育和意识培养,可以有效保护地下管线的安全和可靠运行。
目录
一、工程概况 (2)
二、编制依据 (2)
三、地下管线现状布置 (2)
四、人工探挖 (3)
五、地下管线保护措施 (4)
六、安全施工应急预案 (4)
恒通大道雨水工程
地下管线保护专项方案
一、工程概况
工程名称:恒通大道雨水工程
工程地点:南京市新港开发区恒通大道段
建设单位:南京新港开发总公司
设计单位:中机国际工程设计研究院有限责任公司
监理单位:南京第一建设事务所有限责任公司
施工单位:南京润华市政建设发展有限公司
二、编制依据
1《钢筋混凝土顶管施工图》(中机国际工程设计研究院有限责任公司)
2南京市新港开发区恒通大道段施工范围内的施工环境和地面交通的调查。
3江苏南京地质工程勘察院《恒通大道西段改造工程工程地质勘查报告》
4本公司的综合实力和以往类似工程的成功经验。
三、地下管线现状布置
本工程施工前,为保护综合管线,项目部根据经技术交底时管线图,及沿线详细的勘察,基本确定了管线走向,管线标高,并在管线处设置标识。
根据施工进度以及轻重缓急,做好管线迁移保护计划,迁移前积极同相关管线产权单位做好沟通,制定改线、
迁移保护方案。
施工过程中,要求相关产权单位派出专业工程技术人员现场指导作业,项目部同时派专人进行现场管理,确保施工现场人员和各类管线的安全。
在雨水管道过程中,我单位将地下管线位置、标高全部记录在引水管道地平面图中全面准确的记录各种管线走向。
涉及到管线有自来水、热力管、电力管线,建设单位于2010年8月18日下午召开管线协调会,会同管线产权单位、施工单位、监理对资料进行确认。
会上管线产权单位对施工单位提供的地下管线均表示认可,认为资料准确。
四、人工探挖
施工前,针对地下管线先进行探挖,详细了解管线位置、标高。
管线探挖时,需要注意以下几点要求:
1、每天土方开挖前应对作业人员,机械操作手进行安全技术交底,安全培训教育,把安全生产责任落实到每个环节、每个岗位、每个员工、每个人都知道管线保护的要求,从根本上杜绝事故发生。
2、探坑开挖必须从原地面起采用人工开挖,严禁使用炮头、挖掘机开挖。
挖土中发现不明管道、电缆及其他埋设物应及时报告,不得擅自处理。
被查明的管线土方开挖各管线两侧一米范围内应采用人工挖掘,禁止动用机械挖掘,避免发生损坏管线事故。
采用小型设备空压机配合人工开挖,必须查明管线走向、位置、深度,在开挖至接近管线时应停止使用,采用人工开挖的方法查明管线。
项目经理、项目副经理、专职安全生产管理人员到现场监督,人员不得离岗。
3、对现场原地下管线情况不明或管线埋设位置难以判断的,上报建设单位,由建设单位组织有关探测单位对地下管线进行查明。
4、在施工图纸中未标明有地下管线开挖地段,禁止动用机械开挖,必须采用人工开挖的方法探明地下管线,其宽度0.5米,深度1.5米,以避免发生损管事件。
五、地下管线保护措施
我部进场后首先将根据业主提供的测绘部门所提供的坐标进行现场实际测量放线,确定引水管道平面位置。
另根据地下管线综合图,仔细调查、对比地下管线与引水管道的关系后,在图上明确标注。
经人工探坑将地下管线暴露后,认真核对管线材料、埋深、走向是否与管线综合图一致。
如有偏差,及时重新标注在图纸上,并会同业主召开协调会与产权单位核认,共同商定保护方案。
根据施工图纸及调查可知,本工程引水管道均在自来水、热力管道、电力管道上方埋设。
在管道查明后,由产权单位确定保护方案,向施工单位书面交底。
管线在引水管道下方时可采用砂回填至沟槽底标高,人工夯实后方可进行下道工序施工。
针对地下若干通讯电缆、路灯电缆、电力电缆等柔性管线,这些电缆埋设深度较浅。
如与管道施工有交叉,视柔性管线的富余量进行左右摆动。
3、沟槽开挖回填注意事项
⑴、开挖前应向全体施工人员交底,要交底到班组成员一级,在绝对安全的前提下组织施工,施工时项目负责人应在现场指挥。
⑵、在施工过程中对各管线的保护,应成立监护小组,确定监测方案和保护方案,加强过程中的监测,做好与相关责任部门的协调,配合现场监护。
⑶、科学组织,做到快挖快回,减少沟槽敞置时间,做好消防工作。
⑷、回填尽量采用中粗砂等松软性材料,并按沟槽回填要求夯实。
六、安全施工应急预案
为避免安全事故的发生,保护国家财产和职工人身安全,特成立应急指挥机构,并结合引水管道工程施工的特点,制定应急预案:
1、应急机构
⑴、应急领导小组
①、小组成员
组长:笪四平
副组长:鲁凯
组员:陶圣军、朱国平、李伟、江波、李涛、瞿飞、邹常波、郑晨、杨耀应急抢险小分队队长:江波、李涛
②、职责分工
组长:全面负责应急指挥工作,负责预案实施,严格按照预案要求进行资源储备,负责监督预案的实施情况。
副组长:服从组长的领导、管理,对组长负责,负责应急资源的准备、管理,发生险情时负责现场的指挥工作。
组员:负责具体资源的准备工作;负责安全检查、质量检查;负责对外联络工作;负责资源的调配工作;负责现场具体实施。
⑵、抢险队伍
组长:笪四平
副组长:鲁凯
组员:陶圣军、朱国平、李伟、江波、李涛、瞿飞、邹常波、郑晨、杨耀应急抢险小分队队长:江波、李涛及现场作业队施工工人。
2、应急响应
应急领导小组接到事故报告后,立即启动应急预案,组织有关人员、设备、设施及器材,赶赴现场采取有效措施控制事态蔓延或扩大,与此同时:
⑴、立即救护受伤害者。
