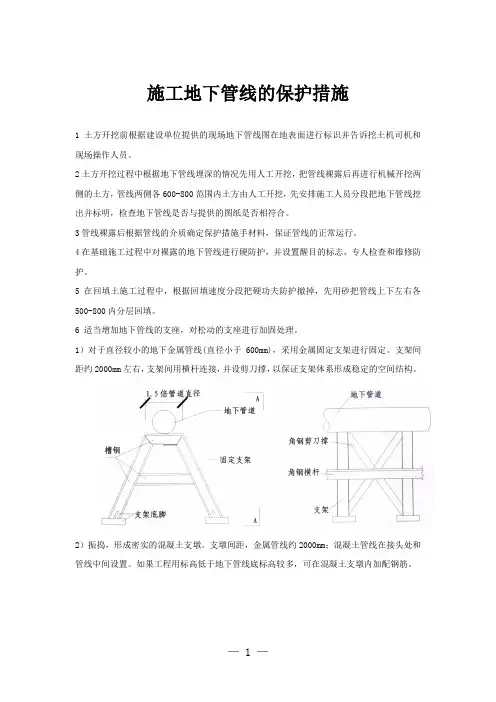

施工地下管线的保护措施
1土方开挖前根据建设单位提供的现场地下管线图在地表面进行标识并告诉挖土机司机和现场操作人员。
2土方开挖过程中根据地下管线埋深的情况先用人工开挖,把管线裸露后再进行机械开挖两侧的土方,管线两侧各600-800范围内土方由人工开挖,先安排施工人员分段把地下管线挖出并标明,检查地下管线是否与提供的图纸是否相符合。
3管线裸露后根据管线的介质确定保护措施手材料,保证管线的正常运行。
4在基础施工过程中对裸露的地下管线进行硬防护,并设置醒目的标志,专人检查和维修防护。
5在回填土施工过程中,根据回填速度分段把硬功夫防护撤掉,先用砂把管线上下左右各500-800内分层回填。
6 适当增加地下管线的支座,对松动的支座进行加固处理。
1)对于直径较小的地下金属管线(直径小于600mm),采用金属固定支架进行固定。
支架间距约2000mm左右,支架间用横杆连接,并设剪刀撑,以保证支架体系形成稳定的空间结构。
2)振捣,形成密实的混凝土支墩。
支墩间距,金属管线约2000mm;混凝土管线在接头处和管线中间设置。
如果工程用标高低于地下管线底标高较多,可在混凝土支墩内加配钢筋。
3)根据现场实际情况,对现场所需的办公、生产临建进行合理布置,行车路线布置在无管网或地下设施区域。
4)施工用临时道路下方若有管网或地下设施时,应在路面上铺设碎石,重型汽车通过的路面,在路面上铺设20mm厚的钢板,以扩大路面的承载能力,减少对地下管网或设施的压力。
地下管线保护措施为保护地下管线在施工中的安全,避免被破坏,应积极协调各方关系,督促施工单位和管线单位加强沟通,互相协调配合,采取积极、有效的措施保护地下管线,主要应做好以下几方面的工作:一、施工准备阶段采取的措施1、开工前建设单位组织相关管线单位和施工单位、监理单位参加管线综合调度交底会。
管线权属单位将管线的性质、走向、埋深、管径以及管线的变化情况尽量向施工单位交底清楚;并对施工现场派出监护人员。
施工单位项目部技术负责人在制定施工组织设计方案时,要从现状管线保护角度考虑方案的可操作性和安全性,从方案上保证管线安全。
2、施工单位取得各种地下管线资料后,对照现场与图纸资料互相校核验证。
建立健全地下管线安全保证体系,项目部应设专职安全员,作业队伍应进行三级安全教育和安全技术交底,应挑选技术水平过硬的机械操作人员,并对操作人员进行安全施工技术交底。
制定安全生产责任制,明确奖惩措施,责任落实到人。
3、现场地下管线详细调查,可采用的方法主要有:⑴挖探坑:这是长期以来市政施工探明地下管线的主要方法,探坑采用人工开挖,开挖时应采用铁锨薄层轻挖,不宜使用羊镐、钢钎等尖锐工具。
根据现场情况确定探坑的间距,通过两处以上探坑暴露的管线情况来推断该种管线的大致走向和埋深等信息。
⑵采用管线探测仪探测:在对地下管线的勘测中,采用科学的手段人工开挖结合现代测绘技术、仪器,如加拿大noggin 公司生产的noggin250系列管线成像雷达,即可有效的探测电力、电信、燃气、供热、供水、排水和有线电视等各类地下管线的准确位置和埋设深度等数据,在旧路开挖前进行全面探测,与现有管线图纸资料对照复核, 以获得地下管线的准确信息。
⑶与各管线单位专业监护人员进行交流,请他们介绍一下管线的分布情况,施工中应该注意的事项,对工程的安全、进度十分有利。
⑷根据经验,仔细观察,合理判断分支管线的埋设位置和种类。
重点观察部位:大路口处四周集中穿路管线,沿线单位处支管接入情况,一般从检查井盖位置可以看出管线的大致走向;电线杆引下线、配电柜至附近电力检查井之间应小心地下敷设的电力电缆。
地下管线保护措施地下管线是城市基础设施的重要组成部分,对于保障城市的正常运行和居民的生活起着至关重要的作用。
在建设和使用过程中,需要采取一系列的管线保护措施,以确保其安全运行和延长使用寿命。
本文将阐述地下管线保护措施的相关内容。
首先,地下管线的布置要注意管线之间的间距和深度。
不同类型的管线应预留适当的间距,以避免相互干扰或者受到外部机械影响。
同时,管线的深度也要根据地面的使用情况和所处位置进行设置。
在车辆通行频繁的道路或者重要场所,如机场、火车站等,应将地下管线埋深加大,以防止车辆行驶过程中对管线的损坏。
其次,地下管线施工中要注意材料的选择和质量控制。
管线的材料应符合国家标准和相关法规要求,并进行检测和鉴定。
管线的质量控制是保障其安全运行的重要环节,要确保管线的强度和耐腐蚀性能。
第三,对于已经铺设的地下管线,要加强巡视和维护保养。
定期开展巡视工作,查看管线的使用情况和可能存在的问题,及时进行维修和更换。
利用现代化的监控设备和技术手段,对管线进行实时监测,并建立健全的管理系统,提高管理效率。
第四,保护地下管线不受外界施工活动的影响。
在进行道路、桥梁等工程施工时,要提前了解管线的位置和布置情况,并采取相应的保护措施。
可以采用多种技术手段,如地下雷达、全站仪等,对管线进行实时定位和监测,避免施工过程中对管线的损坏。
第五,对于高危区域的地下管线,要设置警示标识和隔离措施。
在特殊区域,如化工厂、油库、核电站等,要设置相应的警示标识,并采取有效的隔离措施,防止外界人员无故靠近或者误操作造成事故。
第六,加强对地下管线管理的法律法规建设。
建立完善的法律法规制度,对地下管线的建设、维护和使用进行规范。
加强对违规行为的处罚和监督,形成严格的法律责任制度,提高违规成本。
在总结中,地下管线的保护措施是一个综合性的工程,需要统筹规划、科学施工和精细管理。
只有做好管线的保护工作,才能保障城市的正常运行和居民的生活安全。

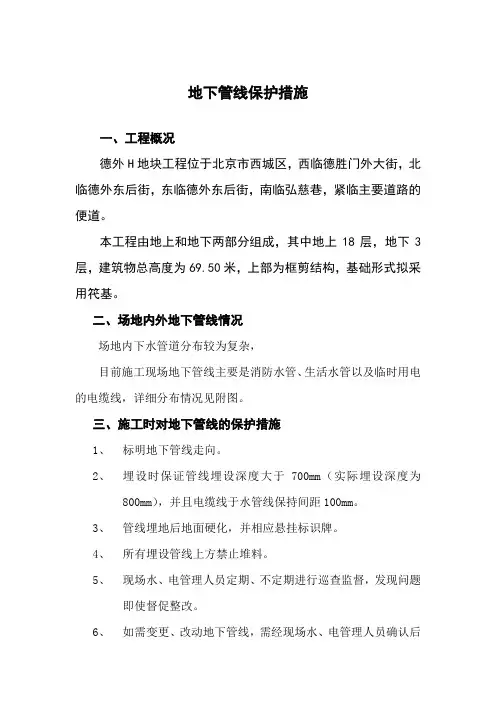

地下管线及其它保护措施
一、地下管线保护措施
1.工程开工时,向建设单位咨询楼地面管线及其他地下预埋设施的位置,然后分色做好各种设施的标志。
2.一旦发现其它影响施工的地下预埋设施立即通知项目部,项目部及时汇报给建设单位及监理单位。
3.发现后,会同建设单位、监理和设计及其它有关单位,对地下预埋设施进行专项保护处理,地上设施采用架空或围护隔离等方式,以保证工程施工的顺利进行。
二、其他措施
因为本工程在施工时,同时有多家单位同时入驻施工场地,期间由许多事项需要注意:
(1)、工作面交叉,如果有两家施工单位或者多家单位在进行施工时,注意各单位之间的配合,在施工工序上严格把好关,在不影响他人施工的前提的下,做好自身的工作,且注意保护好他人的施工成果。
(2)、做好交接工作,在总包方统一调解下,做好各自的工作交接,在工作交接,双方须有书面形式的内容,且双方均在上面签字认可,对方应提供对方需要的工程资料,以便造成不必要的造价损害。
(3)总包方在移交给我方施工场地的同时应向我方提供墙内、地面、顶面管线布置的走向、方式,以便于我方的施工。

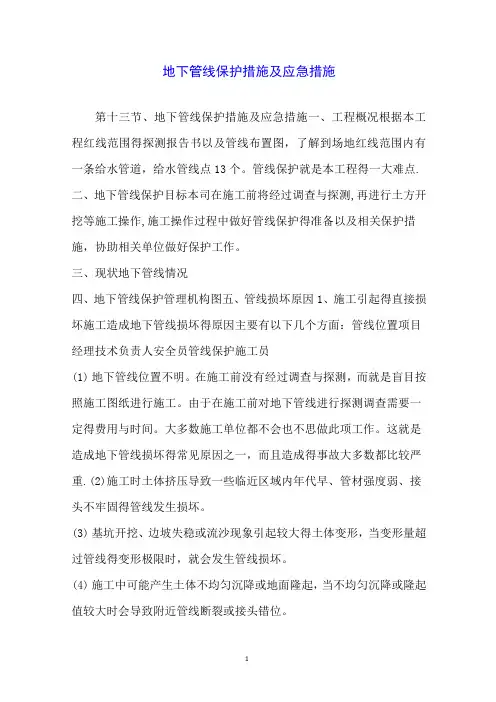

地下管线保护措施及应急措施第十三节、地下管线保护措施及应急措施一、工程概况根据本工程红线范围得探测报告书以及管线布置图,了解到场地红线范围内有一条给水管道,给水管线点13个。
管线保护就是本工程得一大难点.二、地下管线保护目标本司在施工前将经过调查与探测,再进行土方开挖等施工操作,施工操作过程中做好管线保护得准备以及相关保护措施,协助相关单位做好保护工作。
三、现状地下管线情况四、地下管线保护管理机构图五、管线损坏原因1、施工引起得直接损坏施工造成地下管线损坏得原因主要有以下几个方面:管线位置项目经理技术负责人安全员管线保护施工员(1)地下管线位置不明。
在施工前没有经过调查与探测,而就是盲目按照施工图纸进行施工。
由于在施工前对地下管线进行探测调查需要一定得费用与时间。
大多数施工单位都不会也不思做此项工作。
这就是造成地下管线损坏得常见原因之一,而且造成得事故大多数都比较严重.(2)施工时土体挤压导致一些临近区域内年代早、管材强度弱、接头不牢固得管线发生损坏。
(3)基坑开挖、边坡失稳或流沙现象引起较大得土体变形,当变形量超过管线得变形极限时,就会发生管线损坏。
(4)施工中可能产生土体不均匀沉降或地面隆起,当不均匀沉降或隆起值较大时会导致附近管线断裂或接头错位。
(5)施工机械、车辆、材料与土体等荷载过大会将下面得强度不高得管线压坏。
(6)施工开挖后,裸露得管线在冬季由于气温骤降,管子易冻裂。
(7)开挖裸露得管线在雨季受到洪水得冲击或附近得土体流失从而使管线发生损坏。
(8)施工时没有按要求进行施工。
导致裸露得管线受到大得坚硬物体得剧烈碰撞而断裂、松动等。
六、地下管线得改移与保护1、管线改移前首先对管线实施保护请管线产权单位到现场交待管线位置,根据管线产权单位交待得管线位置施工单位安排挖探坑以确定管线得具体走向、高程与位置。
结合探坑揭露得管线走向、高程,施工单位与产权单位配合共同做出标志、制定措施以保护施工期间及改移前得管线安全。
地下管线的保护加固措施1.基本保护措施(1)合理的布置和设计。
合理布置管线的位置和路径,避免与其他管道、基础设施等重要设施相重叠,以降低发生事故的概率。
(2)使用符合标准的材料。
选择符合规范要求的材料,确保管线的质量和强度满足需求,并减少管道破坏的风险。
(3)适当的埋深。
严格按照设计要求进行埋设,根据管线的直径、性质以及地质条件等因素,确定合适的埋深,以防止外力破坏。
(4)规范的施工工艺。
严格按照相关规范进行施工操作,保证管线的质量和安全,避免施工中的误操作对管线带来的潜在危害。
2.防腐措施地下管线在长期使用过程中,容易受到腐蚀的影响,因此需要采取防腐措施。
常用的防腐措施包括:(1)外涂防腐。
在地下管线的外表面涂刷防腐涂料,形成一层防护膜,能够防止腐蚀介质对管道的侵蚀。
(2)内涂防腐。
对管道内表面进行喷涂或刷涂防腐涂料,防止介质对管道内壁的侵蚀。
(3)防腐层修复。
定期对防腐层进行检查和修复,保证其完整性和防护效果。
3.防护设施为了进一步保护地下管线的安全,可以采取以下防护设施:(1)防护罩或护套。
在需要特殊保护的地段,如高风险区域或越战区域,可以在管道周围设置或注入特殊材料形成防护罩或护套,以增加管线的抗压和抗外力破坏的能力。
(2)加固钢管或钢筋混凝土罩管。
对于特殊需要,如河床、地震区和重要道路下方,可以采用钢管或钢筋混凝土罩管进行加固,以增加管道的稳定性和抗震能力。
(3)断层预留。
在断层带附近的地下管线中,应预留一定的间隙,使得管道可以自由运动和变形,以避免地震引发的断层破坏对管线的影响。
(4)电火花防护。
对于易燃易爆介质的管线,要采取电火花防护措施,如使用防爆设备、接地装置等,以避免火花引发火灾或爆炸。
4.检测和监测定期进行管线的检测和监测,有助于及时发现和排除管线存在的安全隐患。
常见的检测和监测手段包括:(1)超声波检测。
通过超声波检测仪器对管线进行检测,可以判断管道壁厚和腐蚀程度等参数。

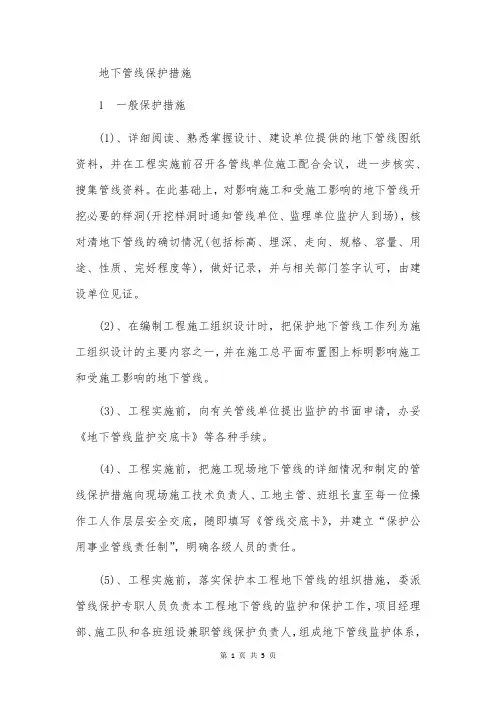

地下管线保护措施1 一般保护措施(1)、详细阅读、熟悉掌握设计、建设单位提供的地下管线图纸资料,并在工程实施前召开各管线单位施工配合会议,进一步核实、搜集管线资料。
在此基础上,对影响施工和受施工影响的地下管线开挖必要的样洞(开挖样洞时通知管线单位、监理单位监护人到场),核对清地下管线的确切情况(包括标高、埋深、走向、规格、容量、用途、性质、完好程度等),做好记录,并与相关部门签字认可,由建设单位见证。
(2)、在编制工程施工组织设计时,把保护地下管线工作列为施工组织设计的主要内容之一,并在施工总平面布置图上标明影响施工和受施工影响的地下管线。
(3)、工程实施前,向有关管线单位提出监护的书面申请,办妥《地下管线监护交底卡》等各种手续。
(4)、工程实施前,把施工现场地下管线的详细情况和制定的管线保护措施向现场施工技术负责人、工地主管、班组长直至每一位操作工人作层层安全交底,随即填写《管线交底卡》,并建立“保护公用事业管线责任制”,明确各级人员的责任。
(5)、工程实施前,落实保护本工程地下管线的组织措施,委派管线保护专职人员负责本工程地下管线的监护和保护工作,项目经理部、施工队和各班组设兼职管线保护负责人,组成地下管线监护体系,严格按照经审定批准的施工组织设计和经管线单位认定的保护地下管线技术措施落实到现场,并设置必要的管线安全标志牌,悬挂“地下管线无事故日数牌”和“保护地下管线的安全须知牌”。
(6)、工程实施前,对参与本工程施工的职工进行“保护公用事业管线重要性及损坏公用管线危害性”的宣传教育,组织学习政府和有关单位颁布的关于保护地下管线的各项通知和规定,并要求职工在施工中严格遵守。
(7)、工程实施前,对受施工影响的地下管线设置若干数量的沉降观测点,具体详见第七章相关内容。
工程实施时,定期观测管线沉降量,及时向建设单位和有关管线管理单位提供观测点布置与沉降观测资料。
(8)、成立由建设单位、各管线单位和施工单位的有关人员参加的现场管线保护领导小组,定期开展活动,检查管线保护措施的落实情况及保护措施的可靠性,研究施工中出现的新情况、新问题,及时采取措施完善保护方案。

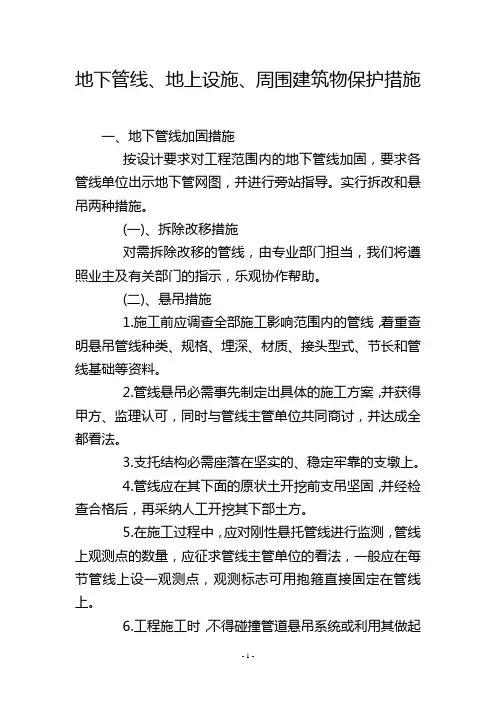

地下管线、地上设施、周围建筑物保护措施一、地下管线加固措施按设计要求对工程范围内的地下管线加固,要求各管线单位出示地下管网图,并进行旁站指导。
实行拆改和悬吊两种措施。
(一)、拆除改移措施对需拆除改移的管线,由专业部门担当,我们将遵照业主及有关部门的指示,乐观协作帮助。
(二)、悬吊措施1.施工前应调查全部施工影响范围内的管线,着重查明悬吊管线种类、规格、埋深、材质、接头型式、节长和管线基础等资料。
2.管线悬吊必需事先制定出具体的施工方案,并获得甲方、监理认可,同时与管线主管单位共同商讨,并达成全都看法。
3.支托结构必需座落在坚实的、稳定牢靠的支墩上。
4.管线应在其下面的原状土开挖前支吊坚固,并经检查合格后,再采纳人工开挖其下部土方。
5.在施工过程中,应对刚性悬托管线进行监测,管线上观测点的数量,应征求管线主管单位的看法,一般应在每节管线上设一观测点,观测标志可用抱箍直接固定在管线上。
6.工程施工时,不得碰撞管道悬吊系统或利用其做起重架、脚手架或模板支撑。
7.悬吊管线应依据管线的类型分别设立肯定的平安爱护区域,严禁机械设备靠近。
8.基坑回填土前,悬吊的刚性管线下应砌筑支墩加固,防止下沉,并按设计要求恢复管道和回填土。
9.在详细施工阶段,加强施工监测,并通过与管线基准值的对比分析来把握管线的实际状况,并反馈信息,准时、敏捷地调整施工工艺。
10.管道四周禁止停放各种机械及堆放杂物。
二、地上设施、四周建筑物爱护措施(一)、进场前,乐观协作发包人和监理工程师做好施工用地范围及场区范围内必需保存的树木、广告牌、管线、建筑物、构筑物的移交工作,并签署移交文件,采纳量、测、拍照、录像等手段做好原始记录。
(二)、建立责任制、将地面设施、建筑物的爱护落实到人。
(三)、施工中加强对四周建筑物的监控量测,以把握建筑物动态的沉降信息,准时调整施工方法,削减施工和降水对四周环境的影响,掌握基坑周边土体位移。
(四)、对树木、路碑、广告牌、电线杆等设立围档并挂牌,安设夜间亮光标志,确保其不被碰破、撞倒等。

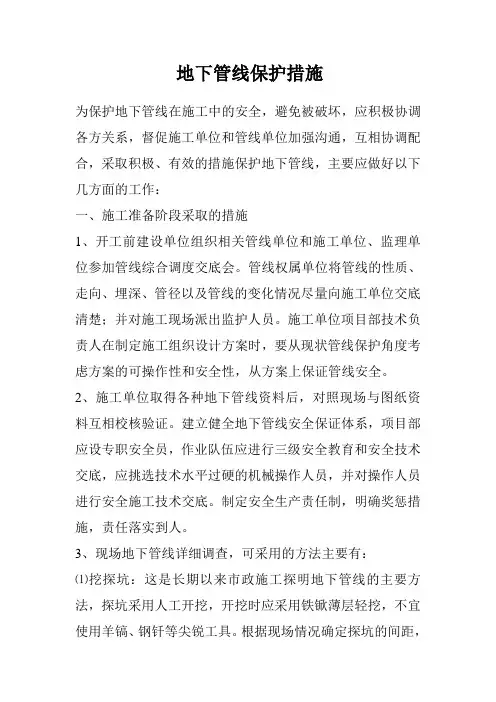

地下管线保护措施
一、工程概况
德外H地块工程位于北京市西城区,西临德胜门外大街,北临德外东后街,东临德外东后街,南临弘慈巷,紧临主要道路的便道。
本工程由地上和地下两部分组成,其中地上18层,地下3层,建筑物总高度为69.50米,上部为框剪结构,基础形式拟采用笩基。
二、场地内外地下管线情况
场地内下水管道分布较为复杂,
目前施工现场地下管线主要是消防水管、生活水管以及临时用电的电缆线,详细分布情况见附图。
三、施工时对地下管线的保护措施
1、标明地下管线走向。
2、埋设时保证管线埋设深度大于700mm(实际埋设深度为
800mm),并且电缆线于水管线保持间距100mm。
3、管线埋地后地面硬化,并相应悬挂标识牌。
4、所有埋设管线上方禁止堆料。
5、现场水、电管理人员定期、不定期进行巡查监督,发现问题
即使督促整改。
6、如需变更、改动地下管线,需经现场水、电管理人员确认后
进行,并且要采取相应停水或断电措施。
7、如在管线附近一米范围内进行开挖施工,应以书面形式报现
场水电管理人员批准,并要求专人现场监督,必要时停水、断电。

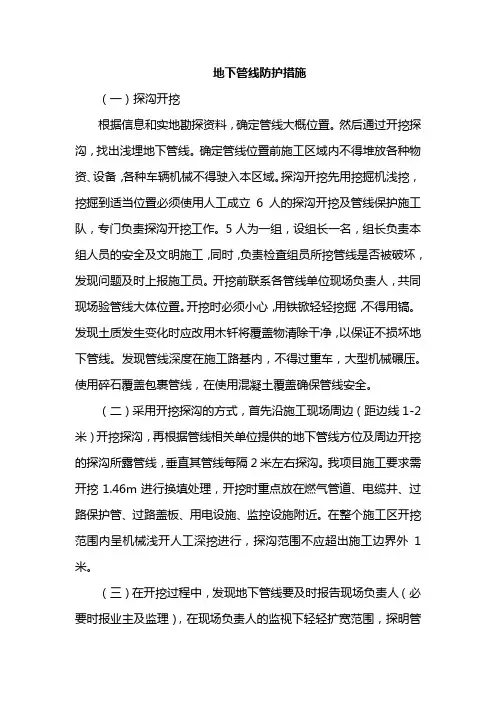

地下管线防护措施(一)探沟开挖根据信息和实地勘探资料,确定管线大概位置。
然后通过开挖探沟,找出浅埋地下管线。
确定管线位置前施工区域内不得堆放各种物资、设备,各种车辆机械不得驶入本区域。
探沟开挖先用挖掘机浅挖,挖掘到适当位置必须使用人工成立6人的探沟开挖及管线保护施工队,专门负责探沟开挖工作。
5人为一组,设组长一名,组长负责本组人员的安全及文明施工,同时,负责检査组员所挖管线是否被破坏,发现问题及时上报施工员。
开挖前联系各管线单位现场负责人,共同现场验管线大体位置。
开挖时必须小心,用铁锨轻轻挖掘,不得用镐。
发现土质发生变化时应改用木钎将覆盖物清除干净,以保证不损坏地下管线。
发现管线深度在施工路基内,不得过重车,大型机械碾压。
使用碎石覆盖包裹管线,在使用混凝土覆盖确保管线安全。
(二)采用开挖探沟的方式,首先沿施工现场周边(距边线1-2米)开挖探沟,再根据管线相关单位提供的地下管线方位及周边开挖的探沟所露管线,垂直其管线每隔2米左右探沟。
我项目施工要求需开挖1.46m进行换填处理,开挖时重点放在燃气管道、电缆井、过路保护管、过路盖板、用电设施、监控设施附近。
在整个施工区开挖范围内呈机械浅开人工深挖进行,探沟范围不应超出施工边界外1米。
(三)在开挖过程中,发现地下管线要及时报告现场负责人(必要时报业主及监理),在现场负责人的监视下轻轻扩宽范围,探明管线的种类、规格、根数走向和深度并作记录。
同时要采取清理周边大块石渣土块,用细土拖住管线底部(不得使其悬空),上用木板封盖,插上彩旗作标记,专人负责监护等重点防护措施。
将发现的地下管线全部清理暴露出地面,不留死角,探明管线路径、埋深。
现场施工人员需认真检查,不能漏挖、错挖。
在挖出的管线旁立警示牌,并用砖、砂等暂时覆盖保护并及时上报机场相关部门进行确认,确定保护方案进行保护。
作业班组实行交接班制度,班长负责记录当班的工作部位、工作内容、管线状况,下班对上班的管线情况进行检查确认。
地下管线、地上设施保护措施1 地下管线保护1.1 地下管线分布情况(1) 地下行包房:根据混凝土提供的资料,地下行包房南侧离基坑20m,有一根沿东西方向布置的直径1m 埋深3.1m 的污水管道,将来站场的部分雨水将排入该污水管,从资料来看无其他地下管线,但该区域范围是原有建筑拆除,很有可能遗留有地下管线设施。
(2) 地下直径线预埋:在地下直径线预埋工程东部有一道直径0.6m 埋深1.6m 的给水管横穿底下直径线;北侧有一道直径1.5m 埋深0.6m 的混凝土排水管有部分在地下直径线工程范围内。
1.2 地下管线保护措施(1)管理措施1)改移前用超声波物探仪准确勘测既有管线位置,并将走向和埋深作出明显标志。
2)改移时,按照设计图纸、行业规范并征得有关部门的同意后进行施工。
3)改移的管线位置、埋深通过准确测量、坐标定位,将其如实描绘在图纸上,并在原地作出明显、易找的标记,保证在管线恢复时提供准确资料和实地位置。
4)每月或定期请驻地监理和当地相关管理部门对管线监测检查,加强对我们使用过程中的监控工作。
5)同时积极配合管线的混凝土单位,加强管线检查和维修工作。
(2)管线调查、制定方案在施工前期组织专门的管线调查小组,会同混凝土和监理工程师和相关单位,配备管线勘测仪等对地下管线进行详细调查,必要时现场进行人工挖孔勘测。
查明管线类型、规格、走向、埋深,重点是对高压水管、煤气管、砂浆抹口管等对沉降特别敏感的管线作尽可能详实的调查。
查清各类管线的允许变形量、并与有关单位协商确定,并报监理工程师备案。
在调查清楚并征得有关部门或单位确认后,编写详细的地下管线保护和监测方案报监理批准。
批准后,施工人员严格按照设计图纸和方案进行施工。
当发现与设计所提供的地下管线现状图不符的管线,及时报告有关单位,并请其进行复核。
核对后,才进行处理。
(3)对既有地下管线的保护:1)地下行包房南侧20m 直径1m 埋深3.1m 的污水管,因离地下行包房较远,在基坑开挖及主体施工过程中加强地表沉降量,当沉降量大于该污水管道的允许值时,应暂停施工,报告混凝土和监理,采取灌浆加固和加强支撑的办法,控制其沉降量。
地下管线及周围建构筑物保护措施:Ⅰ、防沉降措施:一、对本身建筑的措施:按设计要求,基坑挖至槽底后,对槽底土质进行观测,遇杂填土清除至好土层,超挖部分回填土石屑,基坑加强排水,保持槽底干燥。
二、对周围建筑的措施:基础开挖前,先对周围建筑物进行标识,开挖降水过程中对其进行沉降观测,如发现异常情况立即停止挖槽和降水,采取措施进行解决。
Ⅱ、基坑安全措施:一、监测点布置:围护结构的水平位移、竖向位移测点沿基坑周边每隔20m设一点,一般在每边的中部、端部布置观测点,并在远离基坑外设基准点,且数量不少于2点,对基准点要按稳定程度定时测位移和沉降。
基坑周围地表沉降、土体深层竖向位移等观测点宜设在基坑纵横轴线或其他有代表性的部位(如临近有建筑、道路、管线等需保护的建筑物等),测点数量视具体情况及基坑规模而定。
环境监测包括基坑开挖深度3倍以内的范围。
地下管线的沉降观测点设置在地下管线顶部,也可设置在靠近管线底的土体中。
临近建筑物沉降的测点通常布置在墙角、墙身、门边等外形突出部分、测点间距以能充分反映建筑物各部分的不均匀沉降为宜。
二、监测计划管理:1、工程施工前,结合现场实际情况及施工进度,编制详细的监测实施计划并确定监测技术标准,报监理工程师批准。
2、项目部将监测管理项目及监测实施计划纳入生产中,将监测作为一个重要的施工环节,并保证检测工作人员有确定的时间和空间。
3、施工监测要紧密结合施工步骤,要测出每一步施工周期、变化的影响,以及计算各测点的累积变化量。
利用计算机管理的方法提供信息,制定措施。
4、监测频率:⑴每个监测项目在基坑开挖前均测得初始值,且不少于2次。
⑵各监测项目监测的时间间隔可根据施工进程,基坑工程等级确定。
当变形超过警戒值时,加密观测频率。
连续监测。
Ⅲ、对周边建筑物的保护措施:对周围建筑物进行实际勘察,基坑中对周边施工地块高程进行标识,工程施工期间根据施工监测方案进行观测,如有变化及时找业主、监理、设计单位协商解决并采取相措施。
地下管线及其他地上地下设施的保护及加固措施
1、预防保护措施
(1)对现场操作工人进行安全教育,使工人知道该管线的重要性,严禁工人在管线附近进行施工作业。
严禁在管线上堆放各种材料,材料需堆放在施工平面布置图标明的位置,应距离基坑边10米以上。
(2)在管线上方平时铺设一层20mm厚的钢板保护,混凝土输送车及挖土机等大型机械通过时,应在有管线的路面上铺设路基箱,防止管线被机械车辆破坏。
基础施工期间,每天由专业监测单位对地下管线进行监测,防止管线偏移或下沉。
2、加固措施
(1)对地下管线的加固处理
出现异常情况后,应立即把管线处的土方挖除一部分,以进行卸荷处理,并通知围护设计单位,对基坑围护进行加固处理,同时通知管线单位,先暂时中断该管线的工作,防止事故发生。
(2)对地上设施的加固处理
在靠基坑一侧的建筑物下进行注浆加固,并停止在该位置的施工活动,搬出建筑材料,通知围护设计单位,对该处的基坑围护进行加固。
地下管线保护措施一、施工前准备1、施工区域存在现况管线,我单位将把对现况管线的保护作为施工的重点,在沟槽开挖前,投入一定力量进行现况管线的调查摸底工作,制定切实可行的管线保护措施,开槽前在现场作出明显标识,防止意外损坏,保证各条现况管线在施工期间正常运行。
2、根据设计要求需要进行改移的管线,提前与管线所属单位联系,及早向建设单位、监理及管线所属单位上报管线改移方案,争取尽快得到批复,保证工程顺利进行。
3、开槽施工时,在接近现况管线的位置,禁止使用机械开挖,采取人工开挖,避免损坏管线。
二、地下管线保护措施1、天然气管道保护措施对于天然气管道,采用工字钢横跨沟槽悬吊,工字钢下垫10*10方木,方木放在两侧的槽帮上,工字钢两端支承长度不小于 1.5m。
管道下侧和工字钢上侧横放槽钢,槽钢间距不大于lm,上下槽钢用长杆螺栓相连,为防止滑丝,采用双螺母予以保护。
2、电力电缆保护措施电力直埋电缆,悬吊方法与煤气管道相同,直埋电缆下侧用特制的木质保护盒加以保护,形成刚柔相济的保护体系,电缆外裹缚阻燃草帘,防止损坏。
3、电信管块保护措施对于电信管块等整体性较差的管道,其悬吊的总体做法与煤气管线相同,悬吊时,将横向的槽钢放置在管道抹带接口的位置,防止管线大跨径悬空而发生折断;同时,在管道下侧通长放置5cm大板,使管道结构整体受力。
4、给水管道保护措施如遇给水整体性较差的管道,采用22#双工字钢横跨沟槽悬吊,工字钢下垫10×10cm方木,方木放在两侧的槽帮上,工字钢两端支承长度不小于1.5m。
管道下侧和工字钢上侧横放槽钢,槽钢间距不大于lm,上下槽钢用长杆螺栓相连,为防止滑丝,采用双螺母予以保护,将横向的槽钢放置在管道抹带接口(撞口)的位置,并在管道下纵向垫补墙木板,防止管线大跨径悬空而发生折断。
5、沟槽回填现况管线保护管道铺设完成后,分层回填夯实。
现状管线在沟槽内的回填,根据管线不同性质,与管理单位、建设单位和监理工程师共同协商,确定沟槽回填管线保护方案,报建设单位、监理工程师和管线管理单位审批后实施。
地下管线保护措施一■协调工作1.根据地下管线的调查结果以及对工程影响的管线、设施物等,在业主、监理的主持下,与管线、设施物的主管部门进行讨论及协调工作。
2、建立与各个有关机构的联系,以利于在工程施工的各个阶段进行协调工作。
3、做好与其他单位的协调工作,安排好那些在建和拟建工程以及公共设施的保护措施。
4、如发现地下管线,及时联系管线的产权单位,确认此管线或光缆的运行情况,以确定下一步对管线的处理情况是迁移还是保护。
5、根据现场实际情况需要进行改移的管线,提前与管线产权单位联系,及早向业主、监理及管线产权单位上报管线迁移方案,争取尽早得到批复,保证工程顺利进行。
6、由于设计提供的图纸信息局部可能与实地不符,需要在施工前手持图纸进行实地勘踏。
将不符的通过照片,文字形式记录下来,并且联系业主、监理、设计方进行确认。
7、收集地下管线资料向业主、设计及监理单位的相关人员仔细咨询了解施工区域内的地下管线的种类、用途、娄攵量、走向、埋置深度等。
并请相关产权单位提供相关的图纸资料,以此作为制定地下管线防护措施的依据。
二、主要保护措施1.在施工过程中,遇到不明地下管线,应先开挖使其暴露,然后根据情况决定是否进行加固措施。
2、根据提供的地下设施资料,查清情况,在规划施工过程中采取保护措施,(如小型支护、砌体式等保护措施)并设立警示标志。
3、在临近地下管线及地上地下设施范围内的作业,要避免施工机械或设施在地下设施范围上运行或存放。
4、施工作业中若发现图纸未标明的地下管线或构筑物,及时与业主和有关部门取得联系,同时根据管线情况,采取支撑加固、支吊等加固措施予以保护,并与相关单位共同作好改线、迁移工作。
5、毗邻建筑物附近的开挖施工时,在原有建筑物上设置沉降观测点,定期进行观测,并根据开挖深度和地质情况验算地基变形,同时采取支护设施;如钢板桩、支撑等方法。
6、在地上设施、周围建筑物附近不进行有较大震动的作业,合理控制时间,特别是对建筑物有影响的施工应尽量缩短工期,以利建筑物的安全。
一、地下管线保护措施在对本工程施工前,要配合甲方与城市规划部门及其他有关部门联系,摸清地下给排水管道、电缆、煤气管道、通讯光缆等各种管线的走向、埋置深度等情况,并在现场用灰线和木桩标识,施工时,对操作人员进行技术交底,如果挖出管线及时停止该部位施工并迅速与有关部门取得联系,若管线在拟建建筑范围内,则需通过建设单位与有关部门进行协调,尽量迁出建筑物以外。
对于现场临时埋地电缆,在过大门口时须做好防护。
具体措施如下:(一)预防措施根据设计图纸提供的资料,施工现场周围地下埋有各种地下管线,主要包括给水管、配水管、雨水管、电信电缆、煤气管、供电管线、信息管线等,这些管线是重要的市政设施,必须妥善进行保护。
为此,我单位结合多年施工经验,按照现场管线实际布置情况,采取如下保护措施:1、按照设计要求,认真组织施工,做好基坑监测工作,防止开挖时,围护结构渗水,引起周围路面塌陷,影响周围环境及周围地下管线的安全。
2、基坑开挖前在坑内采取深井降水措施,疏干固结坑内土体。
降水严格按照方案进行,严格控制坑外水位。
3、在大门口对路面采用钢筋砼加固,钢筋采用14mmHRB335,间距200mm,双层布置,混凝土标号C30。
同时在施工区门口铺设钢板,缓冲出入车辆对管线的碾压、扰动。
4、施工过程应切实配合监测工作,根据监测结果适时调整施工进度及工作流程,一旦出现异常情况马上停止施工,组织技术及施工力量进行分析研究,并采取相应措施,确保管线和建筑安全后方可恢复施工。
5、工程施工监测以仪器监测数据为主,目测为辅,观测人员应是专业人员,仪器固定,所有数据及时绘成图表,观测数据变化大时,观测次数增多,有危险征兆时,连续监测。
当发现监测指标超过预警值时,及时向建设方和设计院汇报,采取相应措施,将变形控制在允许范围内。
6、对重要保护的管线除在开挖前采取有效加固措施外,还应备好注浆材料,根据监测数据采用双液跟踪控制注浆,调整管线曲率和控制沉降。
2024年地下管线保护专项方案一、前言地下管线是城市基础设施中不可或缺的一部分,对城市正常运行和居民生活起着至关重要的作用。
地下管线涵盖了供水、供气、供电、通信等多个领域,一旦地下管线遭到破坏或损坏,将对城市带来巨大的经济和社会影响。
因此,制定一套科学有效的地下管线保护专项方案,是保障城市发展和居民安全的必然要求。
二、目标1. 提高地下管线保护意识,减少人为破坏;2. 完善地下管线保护法律法规体系,营造良好法治环境;3. 加强地下管线巡查和维护力度,及时发现和修复问题;4. 强化地下管线信息管理与技术支持,提升管理水平;5. 加强对地下管线保护技术的研发和推广,提高管道安全性。
三、具体措施1. 宣传教育(1)组织开展地下管线保护宣传周活动,通过展览、讲座、宣传栏等形式,普及地下管线保护知识,提高公众的保护意识;(2)加强媒体宣传,利用电视、广播、报刊、新媒体等渠道,向公众传达地下管线保护重要性,树立正确的用地观念。
2. 法律法规建设(1)加强地下管线保护法律法规的研究和完善,明确责任主体和保护措施;(2)加大对地下管线侵权行为的打击力度,加强执法力度,提高违法成本;(3)建立健全地下管线保护投诉举报机制,及时处理和解决地下管线问题。
3. 建立地下管线信息管理系统(1)建立全面、准确的地下管线信息数据库,包括管线位置、管径、材质等详细信息,为日常管理提供依据;(2)推广使用地下管线智能巡检系统,通过无人机、数字化巡检技术等手段,定期对地下管线进行巡查,及时发现问题。
4. 加强地下管线巡查和维护(1)制定地下管线巡查计划,加大巡查力度,确保巡查的广泛性和及时性;(2)建立健全地下管线维护队伍,定期对地下管线进行维护和修复,及时处理发现的问题;(3)采用先进的检测技术,如红外线检测、超声波检测等,提早发现地下管线的问题。
5. 加强科技创新和研发(1)加强对地下管线保护技术的研发和推广,提高管道的抗震、防腐、阻燃等性能;(2)推广使用新技术,如无损检测技术、智能管网管理系统等,提高管理和维护的效率;(3)加强与高校科研机构的合作,共同研究地下管线保护技术和方法,提升管道的安全性和可靠性。
地下管线保护措施
为保护地下管线在施工中的安全,避免被破坏,应积极协调各方关系,督促施工单位和管线单位加强沟通,互相协调配合,采取积极、有效的措施保护地下管线,主要应做好以下几方面的工作:
一、施工准备阶段采取的措施
1、开工前建设单位组织相关管线单位和施工单位、监理单位参加管线综合调度交底会。
管线权属单位将管线的性质、走向、埋深、管径以及管线的变化情况尽量向施工单位交底清楚;并对施工现场派出监护人员。
施工单位项目部技术负责人在制定施工组织设计方案时,要从现状管线保护角度考虑方案的可操作性和安全性,从方案上保证管线安全。
2、施工单位取得各种地下管线资料后,对照现场与图纸资料互相校核验证。
建立健全地下管线安全保证体系,项目部应设专职安全员,作业队伍应进行三级安全教育和安全技术交底,应挑选技术水平过硬的机械操作人员,并对操作人员进行安全施工技术交底。
制定安全生产责任制,明确奖惩措施,责任落实到人。
3、现场地下管线详细调查,可采用的方法主要有:
⑴挖探坑:这是长期以来市政施工探明地下管线的主要方法,探坑采用人工开挖,开挖时应采用铁锨薄层轻挖,不宜使用羊镐、钢钎等尖锐工具。
根据现场情况确定探坑的间距,
通过两处以上探坑暴露的管线情况来推断该种管线的大致走向和埋深等信息。
⑵采用管线探测仪探测:在对地下管线的勘测中,采用科学的手段人工开挖结合现代测绘技术、仪器,如加拿大noggin 公司生产的noggin250系列管线成像雷达,即可有效的探测电力、电信、燃气、供热、供水、排水和有线电视等各类地下管线的准确位置和埋设深度等数据,在旧路开挖前进行全面探测,与现有管线图纸资料对照复核, 以获得地下管线的准确信息。
⑶与各管线单位专业监护人员进行交流,请他们介绍一下管线的分布情况,施工中应该注意的事项,对工程的安全、进度十分有利。
⑷根据经验,仔细观察,合理判断分支管线的埋设位置和种类。
重点观察部位:大路口处四周集中穿路管线,沿线单位处支管接入情况,一般从检查井盖位置可以看出管线的大致走向;电线杆引下线、配电柜至附近电力检查井之间应小心地下敷设的电力电缆。
4、绘制管线分布图。
对调查出的各种地下管线叠加绘制在同一张平面分布图上,注明每种管线的埋设方式,张贴在办公室显要位置,组织施工管理人员交底学习,随时提醒相关人员注意管线安全。
5、现场做好警示标志。
对已查明的地下管线,在施工现场
应做好醒目的警示标志,方法是沿管道走向插小红旗,旗杆上设置方向标和标志牌,标志牌上注明管道名称、管径、根数、埋深等信息,小红旗之间洒白色石灰连成线,提示施工人员和机械操作人员注意保护地下管线安全。
对于埋设较浅,受到重压会有危险的管线,还应采用设置警戒线的方式禁止一切重型机械通过。
二、施工过程中采取的措施
1、必须严格执行《动土令》。
2、机械开挖沟槽、路槽作业时,应有专人指挥,在地下管线位置安全距离外洒白色石灰线,线内禁止机械作业,避免因管道两侧土体受到挤压而损坏管道。
管道位置采用人工薄层轻挖,管道暴露后应采取临时保护和加固措施,随时检查是否存在安全隐患。
3、对开槽中发现的没有标明的地下管线,或虽有竣工资料,但管线的位置、走向与实际不符合时,要及时会同有关单位召开专门的会议,制定专门的保护方案。
4、机械操作人员必须服从现场管理人员的指挥,小心操作,挖掘动作不宜太大,防止盲目施工,施工机械行进路线应避开已标明的地下管道位置。
5、常见的供水、电缆、燃气管道等遇到障碍物时,为了避让障碍会突然抬高,或者走向忽左忽右、很不规则的现象。
因此施工人员要时刻保持警惕,不能依据某探坑处发现的管
线位置、高程而想当然地认为全线如此。
6、开挖作业时根据土层的变化和土壤含水量的变化来推测管线位置,根据经验:土壤突然变湿或局部翻浆应考虑可能因附近供水管道渗漏引起的;土壤突然变干应考虑附近可能有供暖管道;土层显示为原状土则比较安全,若显示为回填土或采用其它材料回填而成则应小心地下管线。
7、根据专业管线的常用包管材料来判断管道位置和种类。
供热管道常用黄砂包管;燃气管道常用石粉包管,并在管顶30cm处设置警示带;供水管道常用水泥石屑包管;电力直埋管常用混凝土包管。
所以路槽开挖时,当突然挖出以上材料时应小心地下管道。
三、发生地下管线安全事故应采取的措施
1、施工方应设安全领导小组,负责处理施工过程可能造成的事故。
应有应急预案。
2、当发生挖断电力、通信光缆、燃气、石油管线事故时,现场人员应立即对现场周边进行烟火控制,封闭现场,疏散人员并立即通过电话通知相关管理部门,情况紧急时还应立即通过火警“119”、公安指挥中心“110”请求支援;防止事故进一步扩大。
3、对已着火的煤气管道应采取积极有效的消防措施,用黄泥、湿草袋及相应的灭火器进行灭火,并对现场隔离警戒。
4、切断火势威胁的电源。
5、夜间施工不能使用高温灯(如碘钨灯)。
6、可能对区域内外人群安全构成威胁时,必须对与事故救援无关的人员进行疏散。
7、事故发生后,应立即上报应急指挥部。
事故报告内容应包括事故发生的时间、地点、部位(单位)、简要经过、伤亡人数和以采取的应急措施等。
8、应急信息的对外传递按照规定的“上报程序”执行。
