建筑工程屋面防水工程施工方法
- 格式:doc
- 大小:16.00 KB
- 文档页数:3
防水工程专项施工方案(精选6篇)防水工程专项施工方案1一、工程概况经我公司技术人员现场勘察,因原屋面防水层老化、防水层破损,致使屋面渗漏水,我公司将对此屋面防水层进行全面维修,屋面防水材料采用SBS3+3mm厚聚酯胎-20℃改性沥青防水卷材。
二、设计依据及原则1、《屋面工程技术规范》(—2022);2、《屋面工程质量验收规范〉(-2022)。
三、防水部位及材料选用屋面防水层:采用SBS 3+3mm厚聚酯胎-20℃改性沥青防水卷材。
屋面工程用卷材长、短边搭接宽度均不小于80mm。
相邻两幅卷材的接缝应错开,长边错开1/2~1/3幅宽卷材,短边错开1.5m。
阴阳角、转角处及细部节点部位加设300-500mm宽SBS卷材做附加增强层。
卷材铺贴平面示意图热熔搭接缝四、施工条件1、基层必须抹光、坚实、牢固,无空鼓、松动、起砂、麻面等缺陷;2、基层表面应平整光滑、均匀一致,其平整度用2m直尺检查,最大空隙不大于5㎜,且每米不多于1处;3基层表面含水率宜小于9%。
测定方法是:将1㎡的卷材覆盖在基层表面上,静置3~4h,若覆盖的基层表面无水印,且紧贴基层一侧的卷材亦无凝结水痕,即为符合粘贴施工要求;4、基层若高低不平或凹坑较大时,应用水泥砂浆进行找平处理;5、平立面交接处的阴阳角均应做成均匀一致、平整光滑的圆角,阴角圆弧半径不小于50mm,阳角圆弧半径不小于20mm;6、突出基层表面的尖锐硬物、砂浆疙瘩等铲除,不能铲除时应采用水泥砂浆抹面覆盖处理,抹面圆弧半径应大于300mm。
并将尘土杂物清除干净,阴阳角、管根部等处更应仔细清理,若有不同污渍、铁锈等,应以砂纸、钢丝刷、溶剂等清除干净;7、穿出基层的构件安装完毕后方可进行防水施工;8、防水材料及系统配件需保存在通风、干燥的地方,并远离火源,应避免日晒、雨淋。
五、施工工艺(一)工艺流程拆除防水层→渣土外运→清理基层→涂刷基层处理剂→卷材附加层→弹线→铺贴第一遍SBS卷材→热熔焊接搭接缝→铺贴第二遍SBS卷材→热熔焊接搭接缝→检查验收(二)操作要点及技术要求1、拆除防水层:彻底铲除原屋面防水层。
屋面及防水工程施工方案一、施工对象及范围:本工程施工对象为屋面及防水工程,主要范围包括建筑物的屋面铺装、防水处理等。
二、施工前准备工作:1.安全措施:在施工前,必须对施工区域进行安全检查,确保施工场地的安全,并采取必要的安全措施,如设置警示标志、搭设安全网等。
2.施工设备:准备好所需的施工机械设备和工具,如搭设脚手架、搬运设备、水平仪等。
3.施工材料:购买并储备好所需的施工材料,如屋面瓦片、防水膜、防水涂料等。
4.人力资源:安排有经验的施工人员,并确保他们具备相关的安全和技术资质。
三、施工流程及方法:1.屋面铺装:(1)清理屋面:清除现有屋面上的杂物和污垢。
修复破损的屋面结构,确保屋面平整。
(2)铺装瓦片:根据设计要求,按照规定的方式和顺序铺装屋面瓦片。
(3)固定瓦片:使用适当的固定材料,固定屋面瓦片,确保其牢固稳定。
(4)排水处理:根据设计要求,设置排水设施,确保屋面排水正常。
(5)抹灰及防水层:在铺装完成后,对屋面进行抹灰处理,并施工防水层,确保屋面的防水效果。
2.防水处理:(1)清洁基面:清除基层表面的油污和杂物。
(2)补修破损部位:修复基层表面的破损部位,确保基层平整。
(3)基层处理:根据不同的基层材料,采用不同的处理方法,如涂抹、喷涂等。
(4)防水层施工:根据设计要求,施工防水层,采用适当的防水材料,并确保其牢固和防水效果。
(5)防水层检测:施工完成后,进行防水层的检测,确保其质量达到设计要求。
四、安全措施:1.实行安全管理制度,确保施工过程中的安全。
2.设置警示牌和防护栏杆,警示工作人员和施工区域。
3.施工人员必须佩戴安全防护用品,如安全帽、安全鞋等。
4.严禁使用有损健康和安全的材料。
5.定期检查并维护施工设备,确保其正常运行。
五、施工质量要求:1.施工过程中必须按照相关施工规范和标准进行,并具备相应的技术能力和工作经验。
2.屋面铺装要平整、牢固、美观,且符合设计要求。
3.防水层要牢固、完整,且满足防水要求。
第1篇一、施工准备1. 技术准备:熟悉设计图纸,了解屋面结构形式、材料要求及施工工艺,确保施工质量。
2. 材料准备:提前采购屋面防水材料、保温材料、找平层材料、排水系统材料等,确保材料质量符合设计要求。
3. 工具准备:准备施工所需的工具,如切割机、卷尺、水平尺、电钻、电焊机、梯子等。
4. 人员准备:组织施工队伍,明确各工种职责,确保施工进度。
二、施工工艺1. 找平层施工(1)基层处理:清除屋面杂物、油污、积水等,确保基层干净、平整。
(2)找平层铺设:根据设计要求,选择合适的找平层材料,铺设厚度应符合规范要求。
铺设过程中,注意控制平整度,避免出现凹凸不平。
(3)找平层养护:找平层铺设完成后,进行养护,确保其强度达到设计要求。
2. 防水层施工(1)基层处理:对找平层进行清理,确保表面平整、干净。
(2)防水材料铺设:根据设计要求,选择合适的防水材料,按照施工规范进行铺设。
铺设过程中,注意搭接长度、焊接质量等。
(3)防水层检查:防水层铺设完成后,进行检查,确保无破损、空鼓、翘边等现象。
3. 保温层施工(1)基层处理:对防水层进行清理,确保表面平整、干净。
(2)保温材料铺设:根据设计要求,选择合适的保温材料,按照施工规范进行铺设。
铺设过程中,注意控制厚度、平整度等。
(3)保温层检查:保温层铺设完成后,进行检查,确保无破损、空鼓、翘边等现象。
4. 保护层施工(1)基层处理:对保温层进行清理,确保表面平整、干净。
(2)保护层铺设:根据设计要求,选择合适的地砖、板材等保护层材料,按照施工规范进行铺设。
铺设过程中,注意控制平整度、颜色等。
(3)保护层检查:保护层铺设完成后,进行检查,确保无破损、空鼓、翘边等现象。
三、施工注意事项1. 施工过程中,注意安全,遵守施工现场安全规定。
2. 严格按照施工规范进行施工,确保施工质量。
3. 加强材料管理,确保材料质量。
4. 施工过程中,注意环境保护,减少施工对周围环境的影响。
彩钢屋面防水施工方案彩钢屋面防水施工方案(通用9篇)彩钢屋面防水施工方案篇1一、安全措施1.工人施工前首先把安全绳固定在彩钢瓦两端, 把安全绳固定在主绳上, 并检查安全绳接头是否牢固, 检查彩钢瓦承受情况。
2、工人在施工前首先戴上安全帽, 系上安全绳, 安全措施到位后方可施工。
二、确定需要重点防水区域彩钢瓦屋面以下区域需做重点防水处理;水平搭接、垂直搭接, 屋脊、水槽、彩钢瓦与女儿墙交接处、螺钉固件, 彩钢瓦连接缝隙等为彩钢屋面防水薄弱环节。
三、预处理施工前仔细检查彩钢屋面, 确定金属屋面牢固、干净、无锈蚀、无冰冻物, 不符合上述情况则分别作如下处理;1.在适当位置增加固件;2.用除锈砂纸将生锈区域打磨, 然后涂一层防水材料。
3.清除冰冻物、灰尘及其他赃物。
4、检查彩钢瓦是否有翘缝, 翘缝部位用螺丝固定牢固。
5、检查彩钢瓦整个屋面微小缝隙, 然后用防水材料涂刷堵漏。
四、施工工艺1.整体防水共分五遍, 用四涂一布的方法。
2.第一遍首先用滚刷均匀的把高弹彩钢瓦防水材料涂刷在彩钢瓦上, 涂刷一定要均匀, 不规则处用刷子涂刷。
3.第二遍涂刷时间在第一遍完全干燥后进行, 涂刷完后立即贴上高弹防水布, 第二遍涂刷时一定要均匀, 特殊部位特殊处理。
4.第三遍涂刷时, 在第二遍完全干燥后进行, 涂刷方法与二相同。
5.第四遍涂刷时, 方法与2.3遍相同6、水槽的防水需六遍, 用四涂两布的方法, 施工方法与三涂一布的方法相同, 第二层防水布需在第三遍涂刷完时贴上。
7、女儿墙的防水处理, 需三涂一布的方法, 施工方法与(1)相同, 高度0.5米。
五、注意事项1.雨天禁止施工。
2.潮湿时禁止施工。
3.适合施工天气为晴朗。
六、备注1.根据你厂彩钢瓦的实际情况, 必须增加一遍防水层, 方可达到最佳效果。
2、我厂对所施工工程质保五年, 五年内出现漏水问题, 无偿维修。
彩钢屋面防水施工方案篇2一·确定需防水的区域:金属屋面一般有以下区域需做防水处理: 水平搭接、垂直搭接、风机口、伸出屋面管道、空调管道、采光板四周、屋脊、天沟、金属板与女儿墙交接处、螺钉固件等金属屋面防水薄弱环节。
关于屋面防水施工方案【篇一】屋面防水施工方案一·确定需防水的区域:金属屋面一般有以下区域需做防水处理:水平搭接、垂直搭接、风机口、伸出屋面管道、空调管道、采光板四周、屋脊、天沟、金属板与女儿墙交接处、螺钉固件等金属屋面防水薄弱环节。
二·预处理:施工前仔细检查金属屋面,确保金属屋面牢固、干净、无锈蚀,不符合上述情况则分别作如下处理:A、更换已生锈固件,在适当的位置增加固件.B、用除锈砂纸将生锈区域打磨干净,直至呈现金属本色,然后涂“PANHOO”钢护宝一层基层涂料.C、清除灰尘及其它脏物.三·施工工艺:A、金属屋面搭接处:金属屋面搭接处先涂一层“PANHOO”钢护宝基层涂料,在其仍为湿润时,把15~20厘米宽的缝织聚酯布嵌入其中,再从上面用“PANHOO”钢护宝涂料充分浸润缝织聚酯布,以至全干。
B、金属屋面的突出物(如烟囱、出气孔、风机口等):裁剪尺寸、形状合适的缝织聚酯布,并按技术要求裁剪好,在突出物周围涂一层“PANHOO”钢护宝涂料,把裁剪好的缝织聚酯布铺于其上,再从上面用“PANHOO”钢护宝涂料充分浸润缝织聚酯布,确保不起泡、不起皱。
C、金属屋面固件:用10㎝_10㎝的缝织聚酯布,按上述同样的方法处理。
D、金属屋面天沟:天沟搭接缝,落水口等处先用“PANHOO”钢护宝金属屋面防水系统进行局部防水处理,然后在更大防水范围涂一层“PANHOO”钢护宝涂料,在其仍为湿润时铺上缝织聚酯布,再从上面用“PANHOO”钢护宝充分浸润缝织聚酯布,以至全干.E、在做好薄弱防水处理后进行“PANHOO”钢护宝涂料的总涂覆,(可以一次涂刷,但建议分两次涂刷,保持总涂覆率不变)。
缝织聚酯布的利用率为90%。
四.施工保护层:用高弹厚质丙烯酸进行直接刷于“PANHOO”钢护宝涂料上,做防护处理。
第一遍采用横向涂刷,第二遍涂刷方向应垂直于第一遍,涂刷应均匀厚薄一致。
【篇二】屋面防水施工方案一、基层处理:去除所有附着物及砼梁柱外胀等缺陷修整合格。
屋面防水工程施工工序及方法屋面防水工程施工步骤和技巧施工步骤:保护层→防水层→20mm厚1:3水泥砂浆找平层→找坡层→保温隔热层→钢筋混凝土1.施工技巧1)清除基层表面的砂浆、碎砖片、尘土、松散混凝土等杂物,并用5-10%浓度的火碱水溶液刷洗干净基层上的油渍。
2)检查屋面平整度和坡度,测定标高尺寸,确定找平层厚度,然后在四周女儿墙上距离楼地面0.5米高处弹好控制线。
3)按照1.5m×1.5m的尺寸做出通长的冲筋,并注意找好坡度。
4)水泥砂浆应采用机械搅拌,搅拌不少于2分钟,要求拌合均匀,颜色一致,其稠度不应大于3.5cm。
5)水泥砂浆面层压光一定要严格控制在XXX到终凝之间。
6)水泥砂浆面层成活24小时后,铺锯木屑浇水养护不少于7天。
7)基层与突出层面结构的转角处,水泥砂浆粉刷均做成圆弧或钝角。
8)在管道穿过屋面时,必须在屋面留洞孔位置上检查核实后再做防水材料,避免做防水材料后再凿洞。
9)防水材料施工时,必须遵照防水材料说明书上的说明进行施工,施工时必须做到涂刷均匀,绝对不允许出现“砂眼”,最小厚度不得小于2mm,以确保其防水效果良好。
2.施工方法1)结构层清除基层表面的砂浆、碎砖片、尘土、松散混凝土等杂物。
2)保温层采用聚乙烯泡沫板。
3)找坡层用1:8水泥找坡,施工前注意天气预报,避免在雨天施工,同时作好防雨、防水的预防措施。
在本工程的部分屋面是建筑找坡,找坡层施工后,应检查屋面平整度和坡度,测定标高尺寸,确定找平层厚度,并在四周女儿墙上距离楼地面0.5米高处弹好控制线。
3)找平层1.用20厚1:3(体积比)水泥砂浆抹平压光,并要与基层粘接牢固,无松动、空鼓、凹坑、起砂、掉灰等现象。
要求水泥标号不低于325号,洒水养护。
2.找平层表面应平整光滑,其平整度用2米长直尺检查,最大空隙不应超过5mm,空隙仅允许平缓变化。
凹坑处用水泥:砂:107胶=1:2.5~3:0.15砂浆顺平。
3.基层与突出屋面的结构相连接的阴角,要抹成均匀一致和平整圆滑的小圆角,与水落口等连接处的转角,应抹成光滑的圆弧形,其半径一般在100~150mm之间。

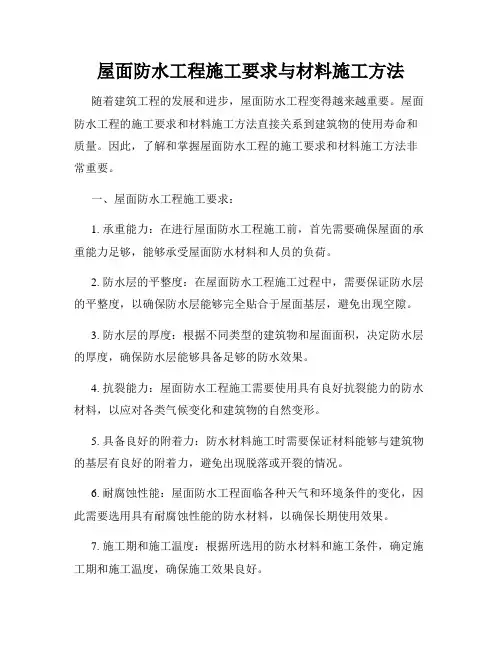

屋面防水工程施工要求与材料施工方法随着建筑工程的发展和进步,屋面防水工程变得越来越重要。
屋面防水工程的施工要求和材料施工方法直接关系到建筑物的使用寿命和质量。
因此,了解和掌握屋面防水工程的施工要求和材料施工方法非常重要。
一、屋面防水工程施工要求:1. 承重能力:在进行屋面防水工程施工前,首先需要确保屋面的承重能力足够,能够承受屋面防水材料和人员的负荷。
2. 防水层的平整度:在屋面防水工程施工过程中,需要保证防水层的平整度,以确保防水层能够完全贴合于屋面基层,避免出现空隙。
3. 防水层的厚度:根据不同类型的建筑物和屋面面积,决定防水层的厚度,确保防水层能够具备足够的防水效果。
4. 抗裂能力:屋面防水工程施工需要使用具有良好抗裂能力的防水材料,以应对各类气候变化和建筑物的自然变形。
5. 具备良好的附着力:防水材料施工时需要保证材料能够与建筑物的基层有良好的附着力,避免出现脱落或开裂的情况。
6. 耐腐蚀性能:屋面防水工程面临各种天气和环境条件的变化,因此需要选用具有耐腐蚀性能的防水材料,以确保长期使用效果。
7. 施工期和施工温度:根据所选用的防水材料和施工条件,确定施工期和施工温度,确保施工效果良好。
二、材料施工方法:1. 防水卷材施工方法:适用于屋面防水工程的有防水卷材,施工时首先需要将卷材铺展在干燥平整的屋面基层上,然后使用专用焊接机械对卷材进行热焊接,确保卷材之间没有空隙。
2. 防水涂料施工方法:适用于屋面防水工程的有防水涂料,施工时先将涂料进行搅拌均匀后,采用刷涂或喷涂的方式施工,确保涂料均匀覆盖并贴合于屋面基层。
3. 防水胶带施工方法:适用于屋面防水的裂缝处理,将防水胶带贴合于裂缝处,确保防水效果。
4. 防水砂浆施工方法:适用于屋面防水的缝隙处理,将防水砂浆填充于缝隙处,确保防水效果。
5. 防水涂料与防水卷材结合施工方法:适用于屋面防水工程的重要部位,先将防水卷材铺设于屋面基层上,然后再使用防水涂料进行覆盖涂抹,确保防水效果更为稳固。
住宅建筑屋面防水工程的施工做法及要求住宅建筑屋面防水工程的施工做法及要求提要:刚性防水屋面常采用普通细石砼防水屋面,适用于防水等级为Ⅰ~Ⅲ级的屋面防水,不能用于设有松散材料保温层的屋面、受较大震动或冲击的屋面和坡度大于15%的屋面来自住宅建筑屋面防水工程的施工做法及要求渗漏是住宅建筑工程普遍存在的一大痼疾,也是客户投诉的重灾区之一。
本文总结了屋面防水的施工做法及要求,非常实用及全面。
一、屋面构造保温屋面构造层次示意图:倒置式屋面构造层次示意图:二、找平层施工一般采用水泥砂浆、细石砼或沥青砂浆作屋面的整体找平层。
1、厚度及技术要求(1)水泥砂浆找平层:当结构层为现浇砼整体板时,厚度为15~20mm;当有整体或块状材料保温层时,厚度为20~25mm;当结构层为装配式砼板且保温层为松散材料时,厚度为20~30mm。
水泥砂浆采用1:~1:3体积比,水泥强度等级不低于级。
(2)细石砼找平层:厚度为30~35mm,砼强度等级不低于c20。
(3)沥青砂浆找平层:当结构层为现浇砼整体板时,厚度为15~20mm;当结构层为装配式砼板且保温层为整体或块状材料时,厚度为20~25mm。
沥青砂浆采用1:8(沥青:砂)质量比。
2、找平层的排水坡度平屋面采用结构找坡时不应小于3%,材料找坡时宜为2%;天沟、檐沟纵向找坡不应小于1%,沟底水落差不得超过200mm。
3、节点处理找平层在突出屋面结构的交接处和转角处应作成园弧形,园弧半径当防水层为沥青防水卷材时R=100~150mm,高聚物改性沥青防水卷材时R=50mm,合成高分子防水卷材时R=20mm。
内部排水的落水口周围,找平层应做成略低的凹坑。
高低跨变形缝处理:伸出屋面管道防水处理:直式水落口:4、找平层的分格缝找平层宜设分格缝,并嵌填密封材料。
分格缝应留设在板端缝处,其纵横缝的最大间距,水泥砂浆或细石砼找平层不宜大于6m,沥青砂浆不宜大于4m。
屋面分格缝的面层处理:三、保温层施工1、保温层材料保温材料可分为三类:一是松散材料,如炉渣、膨胀蛭石、膨胀珍珠岩等,目前已较少使用。
屋面防水施工方案【篇一:屋面防水施工方案】1范围本工艺标准适用于工业与民用建筑物、构筑物屋防水工程采用聚氨酯防水涂料冷作业涂膜防水工程。
2施工准备2、1材料及要求2、1、1聚氨酯防水涂料,属于合成高分子有机反应型防水涂料,应具有出厂合格证及厂家产品的认证文件,并应进场后抽样送检复验,其技术性能必须满足有关标准的要求。
2、1、2二甲苯或醋酸乙酯:用于稀释和清洗工具。
2、1、3水泥、325号普通硅酸盐水泥,用于配制水泥砂浆抹保护层。
2、1、4中砂:圆粒中砂,粒径2~3㎜,含泥量不大于3%;用于配制水泥砂浆抹防护层。
2、2主要机具:2、2、1电动机具:电动搅拌器。
2、2、2手用工具:搅拌桶、小铁桶、小平铲、塑料或橡胶刮板、滚动刷、毛刷、弹簧秤、消防器材等。
2、3作业条件:2、3、1施工前审核图纸,编制防水工程施工方案,并进行技术交底;屋面防水必须由专业队施工,持证上岗。
2、3、2涂刷防水层的基层应按设计抹好找平层,要求抹平、压光,坚实平整,不起砂,含水率低于9%,阴阳角处应抹成圆弧角。
2、3、3涂刷防水层前应将涂刷面上的尘土、杂物,残留的灰浆硬块,有突出的部分处理、清扫干净。
2、3、4涂刷聚氨酯不得在淋雨的条件下施工,施工的环境温度不应低于5℃,操作时严禁烟火。
3操作工艺3、1工艺流程:基层清理→涂刷底胶→涂膜防水层施工→做保护层3、2基层处理:涂刷防水层施工前,先将基层表面的杂物、砂浆硬块等清扫干净,并用干净的湿布擦一次,经检查基层无不平、空裂,起砂等缺陷,方可进行下道工序。
3、3刷底胶(相当于冷底子油):3、3、1底胶(基层处理剂)配制:先将聚氨酯甲料、乙料以1:2的比例(重量比)配合搅拌均匀,配好的料在2h内用完。
3、3、2底胶涂刷:将配制好的底胶料,用长把滚刷均匀涂刷在基层表面,涂刷量为0、3㎏/㎡左右,涂刷后约4h手感不粘时,即可做下道工序。
3、4涂膜防水层施工:3、4、1防水涂膜厚度选用应符合下表规定。
屋面防水工程和屋面保温隔热工程施工方案屋面防水工程和屋面保温隔热工程是建筑工程中非常重要的一部分。
屋面防水工程主要是为了保护建筑物的屋面不受雨水渗透和水分侵害,屋面保温隔热工程则是为了提高建筑物的保温性能,减少能量消耗。
以下是关于屋面防水工程和屋面保温隔热工程施工方案的详细介绍。
1.屋面防水工程施工方案:(1)材料准备:根据屋面材料和结构特点选择适当的防水材料,如改性沥青防水卷材、聚合物改性防水涂料等。
同时,准备相关的工具和设备,如刷子、滚筒、托盘等。
(2)表面处理:在施工前,应对屋面进行清洁和处理,去除杂物和尘埃,确保屋面表面平整干净。
(3)防水层施工:根据设计方案,采用卷材或涂料进行防水层施工。
如果是卷材施工,先将卷材铺设在屋面上,然后用火炬进行热熔,使卷材与屋面结合紧密。
如果是涂料施工,先将涂料倒入托盘中,然后用刷子或滚筒均匀涂抹在屋面上。
(4)接缝处理:将卷材或涂料施工形成的接缝进行处理,使用专用胶粘剂或密封剂填补和粘合接缝处,确保防水层无漏水现象。
(5)抗压层施工:根据设计要求,在防水层上进行抗压层的施工。
可以选择水泥砂浆面层或其他适当的材料。
2.屋面保温隔热工程施工方案:(1)材料准备:根据保温要求选择适当的保温材料,如聚苯板、玻纤毡等。
同时准备相关的设备和工具,如切割机、胶水、托盘等。
(2)表面处理:与防水工程类似,保温层施工前应对屋面进行清洁和处理,确保表面干净平整。
(3)保温层施工:先将保温材料切割成适当的尺寸,然后用胶水或其他粘合剂粘贴在屋面上。
保证保温材料与屋面之间没有空隙。
(4)接缝处理:保温材料之间的接缝要进行处理,使用密封剂或胶粘剂填补和粘合接缝处,确保保温层无漏风漏水现象。
(5)防护层施工:根据设计要求,在保温层上进行防护层的施工。
可以选择轻质防水材料或其他适当的材料。
以上是关于屋面防水工程和屋面保温隔热工程施工方案的详细介绍。
在施工过程中,要严格按照设计要求和标准进行施工,确保施工质量和施工安全。

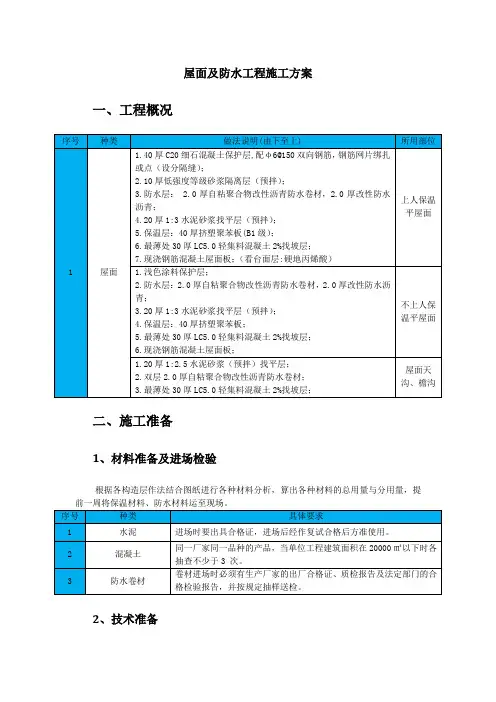

屋面及防水工程施工方案一、工程概况二、施工准备1、材料准备及进场检验根据各构造层作法结合图纸进行各种材料分析,算出各种材料的总用量与分用量,提2、技术准备2.1组织施工技术人员熟悉施工图纸、熟悉工程规范、规程的各项要求。
2.2选择有相应资质、施工业绩良好的专业施工队伍进行施工,施工操作人员必须持证上岗。
2.3绘制屋面施工详图、并进行技术交底,由项目技术人员根据专项施工方案向责任工长、质量员进行施工方案交底,并由责任工长结合现场施工情况对作业班组进行书面技术交底,特别是对节点部位和重点部位做详细技术交底,具有针对性和可操作性。
三、施工方法(一)地下基础施工1、工艺流程基层清理→涂刷基层处理剂→细部附加增强处理→铺贴卷材→封边→试水→做保护层→试水验收。
2、施工要求(二)屋面施工1、工艺流程2、找坡、找平层施工3、防水层施工3.1工艺流程4、屋面细部施工方法管道施工方法相关图片通气管(1)通气管不得与风道或烟道连接,高出屋面完成面300mm,屋顶有隔热层从隔热层板面算起;(2)在经常有人停留的平屋顶上,通气管应高出屋面2m,并应根据防雷要求设置防雷装置;(3)PVC通气管因其强度、刚度较低,可使用砖墙砌筑保护。
排气管(1)排气管道外壁包裹一层玻璃布,防止保温层中颗粒将管道上的排气孔堵死;(2)根据屋面的情况布置排气管道,排气管道要纵横贯通,在保温层内形成有效的排气网;(3)在排气管道上设置排气出口,排气出口与大气相通,在排气管出口处要做防水处理,防水层高度不低于300mm。
屋面泛水处理(1)女儿墙与屋面交接处做成圆弧型,卷材顺女儿墙铺贴至女儿墙顶端檐下,卷材收头的端部裁齐,收头用金属压条钉压牢固,用密封膏封闭压条上口及固定点处。
(2)女儿墙阴阳角部位设置45倒角。
在镶贴屋面圆弧转角处镶贴地砖时,屋面地砖铺贴到圆弧的结束处,在地砖与圆弧的交界处设置凹槽,槽内填塞密封胶。
(3)泛水处混凝土找坡采用C20细石混凝土。
第1篇一、屋面工程施工准备1. 技术交底在施工前,组织施工人员进行技术交底,明确施工图纸、施工规范、质量要求及施工顺序等。
2. 材料设备准备根据施工图纸和施工方案,提前准备所需的各种材料、设备和工具,如防水材料、保温材料、施工工具等。
3. 施工现场准备清理施工现场,确保场地平整、排水畅通,搭建临时设施,如脚手架、安全防护设施等。
4. 人员组织根据工程规模和施工要求,合理组织施工人员,明确各工种人员职责,确保施工人员具备相应的技能和素质。
二、屋面工程施工顺序安排1. 基层处理- 清理基层:将屋面表面的杂物、油污、锈迹等清理干净。
- 基层检查:检查基层的平整度、强度、裂缝等,确保基层符合施工要求。
2. 找平层施工- 找平层材料:根据设计要求选择合适的找平层材料,如水泥砂浆、细石混凝土等。
- 找平层施工:按照设计厚度和坡度要求,分层铺设找平层材料,确保找平层平整、坚实。
3. 保温层施工- 保温材料选择:根据屋面类型和保温要求,选择合适的保温材料,如聚氨酯保温板、岩棉板等。
- 保温层施工:按照设计厚度和施工规范,将保温材料铺设在找平层上,确保保温层密实、平整。
4. 防水层施工- 防水材料选择:根据屋面防水要求,选择合适的防水材料,如SBS改性沥青防水卷材、高分子防水卷材等。
- 防水层施工:- 底涂施工:在基层或找平层上涂刷底涂料,增强基层的粘结性能。
- 防水卷材施工:按照施工规范,将防水卷材铺设在基层或找平层上,确保卷材搭接严密、平整。
- 收口处理:对防水层的收口、节点等部位进行处理,确保防水效果。
5. 保护层施工- 保护层材料:根据设计要求,选择合适的保护层材料,如细石混凝土、彩瓦等。
- 保护层施工:按照设计厚度和施工规范,将保护层材料铺设在防水层上,确保保护层平整、坚实。
6. 屋面细部处理- 排水系统:安装排水管道、天沟、落水口等,确保屋面排水畅通。
- 防水节点:对屋面防水层的节点进行处理,如女儿墙、变形缝、烟道等。
屋面防水保温工程施工方案 -第一篇:屋面防水保温工程施工方案屋面保温防水工程施工方案一、工程简述屋面防水保温隔热工程,是房屋建筑的一项重要分部工程,其施工质量的优劣将直接影响到建筑物的使用寿命。
同时防水工程又是质量验收的重要一环,在施工中必须引起充分的重视。
本工程屋面防水等级为Ⅱ级。
屋面保温层采用60厚挤塑聚苯保温隔热板,水泥珍珠岩找坡,防水层采用两层3.0厚高聚物改性沥青防水卷材。
二、保温层施工(1)工艺流程挤塑聚苯保温隔热板准备—基面清扫清理—隔气层施工—铺设板状保温层—经检验合格—其上做水泥珍珠岩找坡层—水泥砂浆找平层。
(2)挤塑聚苯保温隔热板必须符合设计要求,成品的规格、性能满足规范要求,并经检验、复检合格后方能投入使用。
(3)铺设挤塑聚苯保温隔热板的基层面清理干净、干燥、平整。
(4)铺设挤塑聚苯保温隔热板,应紧靠在基面上或隔气层上,铺平、垫稳。
分层表设时,上下接缝相互错开,接缝用同类型材料的碎屑填嵌饱满。
1 (5)成品保护①屋面保温层施工时,注意保护层屋面结构层及出屋面管道。
②与保温层接触的木制品做防腐处理。
③保温层铺设完毕后,在其上立即做找平层,并对整体进行保护,不准人踩踏,或堆放杂物。
④保温层粘铺完毕后,应立即做好找平层,使之形成整体,防止雨淋、受潮。
(6)注意事项①板状隔热保温材料在运输、堆放过程中应精心操作,保证板形完善,无断裂,运入施工现场的材料,要采取措施防止受潮,有机料要做泡防腐、防虫、防火工作。
②基层面一定要处理平整,不平的地方可用1:3水泥砂浆找平。
③粘贴的板状材料,一定要满涂粘结剂,铺平、垫稳。
④勾缝用材料一定要用与保温板材料相同。
⑤铺设时应拉线找坡、铺顺平整。
(防止边线不直、边搓不齐,影响找坡、找平和排水)。
三、屋面水泥珍珠岩找坡层施工(1)工艺流程基层清扫并洒水湿润—标高控制小隔断(水泥砂浆或砖砌块)-- 2 隔气层施工---分层铺设保温层---留排气通道、埋排气管---保温层面层处理保护—排气管细部构造处理—养护。
被动式建筑屋面保温防水干法施工工法被动式建筑屋面保温防水干法施工工法一、前言被动式建筑是一种以被动方式减少能源消耗的建筑设计和施工方法。
对于被动式建筑中的屋面保温防水工程,采用干法施工工法可以提高施工效率,降低成本,并保证施工质量。
二、工法特点被动式建筑屋面保温防水干法施工工法具有以下特点:1. 相比于传统湿法施工,干法施工无需使用水泥混凝土等建筑材料,从而避免了水泥浆液对环境造成的污染。
2. 干法施工不需要使用大量的水源,节约了水资源,并且避免了湿法施工中因水分过多导致的屋面渗漏问题。
3. 干法施工不需要等待水泥凝固,施工速度快,可以缩短工期,提高施工效率。
4. 干法施工采用预制构件和材料,可以提前进行制作,减少现场施工的工作量和风险。
5. 干法施工可以有效控制施工质量,提高工程的整体稳定性和安全性。
三、适应范围被动式建筑屋面保温防水干法施工工法适用于各类屋面工程,特别适用于屋面构造简单的建筑,如厂房、仓库和低层、小面积的住宅等。
四、工艺原理被动式建筑屋面保温防水干法施工的工艺原理是通过预制保温和防水材料,将其在施工现场进行组装和安装,形成整体保温防水系统。
具体工艺原理如下:1. 施工工法与实际工程之间的联系:工法采用的预制构件和材料与实际工程要求相符,确保施工质量。
2. 采取的技术措施:通过预制保温板材、防水卷材等材料进行干法施工,结合密封、固定等工艺措施,确保整体屋面保温防水效果。
五、施工工艺被动式建筑屋面保温防水干法施工工艺包括以下几个施工阶段:1. 准备施工材料与设备。
2. 施工现场的清理与准备,确保施工区域干净、整洁。
3. 预制构件的制作与加工,如保温板材的切割、防水卷材的裁剪等。
4. 构件和材料的组装与安装,包括保温板材的固定、防水卷材的铺设等。
5. 密封处理,确保施工接缝处的防水效果。
6. 质量检查与验收,确保施工质量符合设计要求。
六、劳动组织被动式建筑屋面保温防水干法施工需要具备相关技术和经验的施工人员,包括工程师、技术人员和普通工人等。
屋面防水施工方案集合五篇屋面防水施工方案篇1屋面是建筑物最上层的外围护构件,用于反抗自然界的雨、雪、风、霜、太阳辐射、气温改变等不利因素的影响,保证建筑内部有一个良好的使用环境,屋面应满意牢固耐久、防水、保温、隔热、防火和抵挡各种不良影响的功能要求。
屋面防水工程施工方案1、屋面做法:现浇屋面板——15厚1:3水泥砂浆找平层——冷底子油一道三毡四油防水层——绿豆砂爱护层2、屋面防水工程施工前应先对基层进行检查和清理,发觉薄弱环节先行补强,经检查合格后方可进行上面防水层的施工。
3、在施工屋面防水卷材层时必需保证基层枯燥否则会影响防水效果,枯燥程度的检验方法:是将1m2卷材平坦地铺在找平层上,静置3—4小时后掀开检查,找平层掩盖部位与卷材上未见水迹即可铺设卷材。
在这里主要阐述一下防水卷材的施工。
4、防水卷材施工前,首先应配沥青,按当日工作量配制,严格用秤计量。
5、防水卷材铺贴的施工要点:〔1〕卷材防水层施工应在砌筑、安装设备、管道等完工后进行。
〔2〕铺贴凹凸跨的房屋时,应按先高后低,先远后近的挨次进行。
〔3〕在一个单跨铺贴时,应先铺贴排水比较集中的部位〔如落水口、檐口、斜沟、天沟等处〕,按标高做到由低到高,坡面与立面的卷材应由下开头向上铺贴,使卷材按水流方向搭接。
〔4〕卷材平行屋脊铺贴时,长边搭接不小于70mm,短边不小于150mm,相邻两幅卷材短边搭接缝应错开不小于500mm,为保证卷材搭接宽度和铺贴顺直,铺贴卷材时应弹出标线。
〔5〕坡度超过25%的拱形屋面和天窗下的坡面上,应尽量避开短边搭接。
〔6〕卷材铺贴前,找平层应枯燥,一般现场试验的方法:由黄昏至次日晨或在晴天约1—2h内,铺盖1m2卷材,如卷材内侧无结露时即认为找平层已基本枯燥。
外墙防水施工方案一、1、基层处理:去除全部附着物及砼梁柱外胀等缺陷修整合格。
砌体与梁、柱间隙用钢网处理。
除粘土砖墙外其它墙体必需界面砂浆处理。
2、界面层:界面砂浆按界面剂:32.5#水泥:中砂=1:1~1.2:1~1.2配制搅拌匀称。
屋面防水施工方案范文集合6篇屋面防水施工方案篇1一、编制依据:按业主意图。
《建筑乙方质量管理条例》20__版《按国家GT19250—20__标准》《建设工程项目管理规范》G/T50326—20__《建筑工程施工质量检验评定统一标准》CG301—88各规安全规范、规定。
二、工程概况旧屋面多出渗漏,其主要原因是防水层不能起到防水作用,刚性保护层大部分龟裂、损坏,周边女儿墙翻边空鼓、脱落,落水口有堵塞排水不畅情况,局部有积水现象,突出屋面的构筑物细部处理不当。
三、施工部署:(一)施工准备(1)项目负责人,五大员等组成骨干施工队,该专项旧屋面防水维修人员进场具有丰富的各项防水施工技能与实践经验,对具体技术及作范围相当熟悉,具有较强的现代管理意识和法律观念,能以项目为核心,精心施工,达到优质、快速、安全的目的。
(2)制定严密的管理体制:施工力量准备,我公司对该工程指派有丰富施工管理经验的管理人员,从公司抽调作技能过硬的技术工人,组成能打硬仗的施工作业班组,签定劳动合同明确双方责、权、利;提倡一专多能,一岗多职,确保工程施工顺利进行。
(3)材料准备:工程开工前,要求合格产品。
(4)劳动力进场准备:1)旧屋面防水维修施工动员及交底,我们充分利用开工前的前期准备时间,对本项防水工程施工人员、管理人员及施工作人员进行施工前动员及技术交底工作,经过动员及交底使施工人员了解施工的基本情况,清楚施工特点,以及注意事项,做好心中有数,提高思想认识,振作工作精神,保证按质按量完成任务。
2)劳动的落实,保证措施根据旧屋面防水维修施工方案、实施要求,提前落实安排和组织劳动力进场,并建立相应的组织领导体系和管理保证制度。
在做好上述需求计划落实之后,应另行做好施工劳动力安排预备计划,以备在必要时能随时召集调用,作为确保合同工期一项必要措施。
对施工人员的生活和后勤条件做充分考虑安排,包括住地、通讯、饮食、起居、卫生季节变化适应等方面,保证他们全力投入工作之中,确保施工进度和管理的需要。
屋面防水工程屋面防水工程是建筑工程的一个重点工程之一,它是容易出现通病的工程,是关系到以后建筑物使用功能的难点工程,所以应严格按照设计要求及有关文件处理好防水问题。
一、屋面找坡工程施工工艺1.工艺流程基层清理→管根封堵→标高坡度弹线→洒水湿润→施工找平层(水泥陶粒)→养护→验收2.基层清理:将结构层、保温层土表面的松散杂物清扫干净,凸出基层表面的灰渣等粘结杂物要铲平,不得影响找坡层的有效厚度。
3.管根封堵:大面积做找坡层前,应先将出屋面的管根、变形缝、屋面暖沟墙部处理好。
4.抹水泥砂浆找坡层:(1)洒水湿润:抹找坡层水泥陶粒前,应适当洒水湿润基层表面,主要是利于基层与找坡层的结合,但不可洒水过量,以免影响找坡层表面的干燥,防水层施工后窝住水气,使防水层产生空鼓。
所以洒水达到基层和找坡层能牢固结合为度。
(2)贴点标高、冲筋:根据坡度要求,拉线找坡,一般按1~2m贴点标高(贴灰饼),铺抹找坡陶粒时,先按流水方向以相距1~2m冲筋,并设置找平层分格缝,宽度一般为20mm,并且将缝与保温层连通,分格缝最大间距为6m。
(3)铺装水泥陶粒:按分格块装灰、找坡,用刮杠靠冲筋条刮平,找坡后用木抹子槎平,铁抹子压光。
待浮水沉失后,人踏上去有脚印但下陷为度,再用铁抹子压第二遍即可交活。
找坡层水泥陶粒一般配合比为1:3,拌合稠度控制在7cm。
(4)养护:找坡层抹平、压实以后24h可浇水养护,一般养护期为7d,经干燥后铺设防水层。
二、柔性防水施工工艺1、工艺流程:基层清理→涂刷基层处理剂→附加层施工→卷材与基层表面涂胶→卷材铺贴→卷材收头粘结→卷材接头密封→蓄水试验→做保护层2、涂刷基层处理剂:涂布聚氨酯底胶。
(1)聚氨酯底胶的配剂:聚氨酯材料按甲:乙=1:1.5的比例配合,搅拌均匀即可进行涂布施工;也可以由聚氨酯材料按甲:乙:二甲笨=1:1.5:1.5的比例配合,搅拌均匀后进行涂布施工。
(2)涂刷聚氨酯底胶:大面积涂刷前,用油漆蘸底胶在阴阳角、管根、水落口等细部复杂部位均匀涂刷一遍聚氨底胶。
屋面防水保温专项工程施工方案word格式整理版附件5——屋面防水施工方案一、概况及编制依据2、编制依据:建筑设计院设计的施工图纸建筑工程施工质量验收统一标准》(GB-2013)屋面工程技术规范》(GB -2012)平屋面建筑构造》(图集12J201)等二、施工准备工程施工前,认真做好各项准备工作,解决好劳动力、材料及施工机械等影响施工质量的各种因素。
word格式整理版三、施工工艺1、保温层为120厚泡沫玻璃保温板,其工艺流程为:基层清算→管根堵孔、固定→保温层铺设→拍平→填补板缝→检查验收。
1.1、基层清理:基层上的尘土、杂物必须清理干净。
1.2、保温板应铺平垫稳,表面应与相邻两板的高度一致。
1.3、已铺完的保温层要平整,不得在其上行走、运输小车和堆放重物。
2、碎料实铺。
做法:采用30厚(最薄处)1:8水泥加气混凝土碎料实铺。
3、混凝土找平屋面找平层接纳外表应抹平压光,无空兴起砂现象,外表平整以2m直尺检查,最大平整度答应误差不得大于5mm。
在阴阳角部位,应依照规定做好圆弧角,避免防水层在此部位粘贴不牢下坠脱落。
找平层坡度要正确,排水通畅、无积水。
找平层应与基层粘结牢固,表面平整,转角处做成圆弧。
找平层应留分格缝兼作排气道,缝宽为20mm,其纵横的最大间距不宜大于6m。
落水口处水泥砂浆要按要求认真处理。
4、防水层本工程采用一级防水,两道设防。
做法为:先做2厚APP改性沥青防水卷材;再做3厚SBS改性沥青防水卷材。
找平层枯燥后进行防水层施工,在做防水层前应清算干净,外表无污染积灰,落地灰和其它杂物,对于阴阳角、管道、落水口等部位更应仔细检查。
找平层做好后,应报监理单元进行验收。
屋面防水材料复验:对屋面防水材料,应按设计要求选择有国家技术监督部门认可的生产厂家的产品,在进货前、后要认真核查有关厂家的出厂证明、材质试验报告等,然后取样复检,确认合格后进货使用。
防水材料进场后应按有关规定认真存储保管,防止变质、变形等。
龙源期刊网 http://www.qikan.com.cn
建筑工程屋面防水工程施工方法
作者:郑云鹏 刘蜜
来源:《世界家苑·学术》2017年第11期
摘 要:在建筑施工中,防水是一项重要的基础工程,一旦防水出现问题,不仅严重影响
工程整体质量,而且对于人们的日常生产生活带来很大不便和问题,甚至严重了会带来巨大的
经济损失。为保证防水质量,在具体的施工中,建筑人员要在防水建材质量把控、项目设计等
方面下功夫。本文中,笔者就建筑物其屋顶结构中防水工程方面的施工方法进行了分析。
关键词:防水;建筑;屋面
建筑物及其屋面结构的防水质量不仅直接关系着人们的居住体验与感受,而且对于建筑物
本身的寿命具有重要影响。当前,尽管很多建筑在建造时对于屋顶结构的防水工程在建材质
量、设计等方面进行了优化,但实际上还有很大的改进和提升空间。
1造成屋顶结构出现渗漏问题的原因
1.1防水建材各方性能偏低
在目前一些地区的防水建设阶段使用的建材还主要为石油沥青材料的油毡,并在开展防水
建造中选择“二毡三油“的建设方式。这种防水建材以及相应的建设方式虽然能起到一定的防水
效果,但在使用的阶段中也会存在着一些性能方面的问题,比如这种建材在低温环境下容易出
现脆裂的情况,而在高温环境下会出现流淌的问题,进而在这样的环境下就会出现材料抗拉性
能较差、容易龟裂、老化等等方面的问题。其次,因为这种材料在性能方面的欠缺,使得技术
人员在这种材料的研究方面所投入的力度较小,最终造成这种材料的使用性能止步不前甚至出
现了逐年下降的情况。建设材料是防水项目基础,如果建材的性能存在问题,那么防水工程的
质量也就会出现问题,这也就加剧了屋顶结构之中的渗漏问题。
1.2设计不合理
屋面结构的设计对防水建设的整体质量也有一定程度的影响,在目前阶段的屋面结构设计
中有时会出现屋面结构排水坡度偏小、排水质量较差、排水结构设计不合理、部分排水设施设
计方案欠妥等问题。其次,防水建设技术经过不断的变革,已经形成了一个完整的体系,在一
些建筑物的防水层建设中会采用较为復杂的防水工艺,而一旦在防水层施工、保温层施工、隔
气层施工方面出现质量问题,那么就会直接造成屋面结构出现渗漏等方面的问题。第三,在一
些地区之中的屋面结构设计阶段还未充分的考虑到当期气候环境对于防水结构的影响,尤其是
当地气候存在暴雨频繁、年降雨量偏大、降雪量偏大的情况,都会在无形之中增加排水结构的
负担,在设计阶段要能重视这些方面的特点,从而更为科学的设定排水设施位以及排水口的数
量。
龙源期刊网 http://www.qikan.com.cn
1.3施工专业性较低
从整体上看施工领域之中施工水平、施工建材质量都有了提升,但是在屋顶结构防水工程
建设方面的施工技术发展相对缓慢,不仅是防水工艺、建材质量方面出现了不足,并且在防水
工程的质量检验环节、质量保证体系构建方面都存在一定的不足。在实际的防水防水工程建设
之中,现场施工主要还是依靠施工人员手工操安装的方式进行,由于未实现机械化的施工、安
装,所以使得一些施工环节的质量无法得到保证。
2提升屋面结构防水建设质量的措施
2.1保证防水材料的质量
防水材料的质量对于屋面结构防水质量有着直接的影响,在开展防水项目的时候选择质量
良好的防水材料。
柔性防水材料常用的有改性沥青类油毡、涂膜防水材料、合成高分子材料和超高分子等品
种。改性沥青防水卷材是在原有的沥青卷材的基础上加以技术处理,以形成经济、实用的新型
防水材料。主要有SBS弹性体改性沥青和APP改性沥青防水材料两种。涂膜防水材料,系可
塑性和粘结力较强的高分子防水涂料,直接涂制在屋面基层上,形成一层满铺的不透水薄膜
层,以达到层面防水的目的。目前,在橡胶沥青防水材料中,主要有溶剂型和水乳型防水材料
两种,在工程中使用较为广泛。为防太阳辐射及色泽需要,可适量加入银粉作着色保护,成膜
后要加以保护,以防硬杂物破坏。由于涂膜材料防水性能好,粘结力、延伸性大,冷作业、施
工方便,故一段时期内一直程良好发展趋势。高分子卷材以橡胶和树脂为主体材料,弹性好、
耐用、施工简便、轻便、污染性低。
细石混凝土虽具有憎水性和密实性,但不足以防水。由于水中多余水的蒸发形成了许多空
隙和毛细管网造成渗漏,细石混凝土只有通过增加防水剂、采用微膨胀和严格控制水灰比、加
强振捣以提高密实性才能作为屋面的刚性防水层。为适应刚性防水层变形,需要配制钢筋网
片。刚性防水层的主要优点是施工方便、节约材料、造价经济和维修方便。但由于混凝土温度
收缩裂缝,以及较多的节点,会构成渗漏。
2.2强化防水项目在设计方面的质量
屋顶结构的渗漏问题对建筑物影响较大,在进行防水设计的阶段中要能考虑到防水工程在
建设建材、建设地区地域特点、施工工艺等方面的特点,从而科学选定防水建设的设计方案。
设计时认真贯彻执行强制性标准,根据不同等级要求,选择不同等级的可靠性指标来进行
设防。同时应有合理的使用年限和造价,除此以外还应考虑到地区条件、材料资源以及找平
层、保温层、保护层共同作用的效果。设计屋面防水应满足以下要求:屋面应形成连续的完全
封闭的防水层;防水层不会因基层的开裂和接缝的移动而导致防水层损坏破裂;防水层能承受
气候条件带来的外部因素,如光、热、水汽,臭氧、紫外线等有害物质作用引起的老化,能长
龙源期刊网 http://www.qikan.com.cn
期地保持防水性能。为了达到以上目标,应将屋面防水作为一个系统工程,从设计、施工、维
护等多个方面采取综合措施。
结构的变形会导致防水层的开裂,当地基沉降在允许范围内时,屋面防水层的整体性受沉
降变形与温差变形叠加的控制,总变形超过防水层的延伸极限就会造成开裂而漏水,因此不同
的地基、基础形式应采用不同的设防,结构刚度的弱强对防水层影响也大,如装配式结构单层
工业厂房,假设板缝处理不严,板面无配筋,则板缝就会有明显的裂缝,固此应增强结构的整
体刚度:施工时,尤其要重视基层找平层的强度,做好表面养护,预防拉裂防水层及温差影响
导致的破坏。因此,找平层砂浆的强度须严格要求。
2.3提升防水工程建设的专业性
提升防水建设专业性的方式是多种多样的,首先,施工人员要能掌握主流的防水建设技
术,并在建设中把控好工程的建设质量,为了达到这一目标在实际开展防水建设之前可以安排
施工人员进行培训,使得建设人员能了解防水建设中的关键点,进而全面的提升防水工程的质
量。其次,还要强化防水工程在质量检验方面的水平,一方面要在防水施工完成建设之后对于
防水建设的关键部位以及容易出现质量问题的部位进行着重检查。另一方面要将质量检验融入
到防水建设的每一环节,在正常开展建设的阶段中进行抽查,以切实的保证防水项目的建设质
量。
(作者单位:沈阳华锐置业有限公司)
