二级机电建造师——机电工程项目投标与合同管理
- 格式:doc
- 大小:35.50 KB
- 文档页数:9

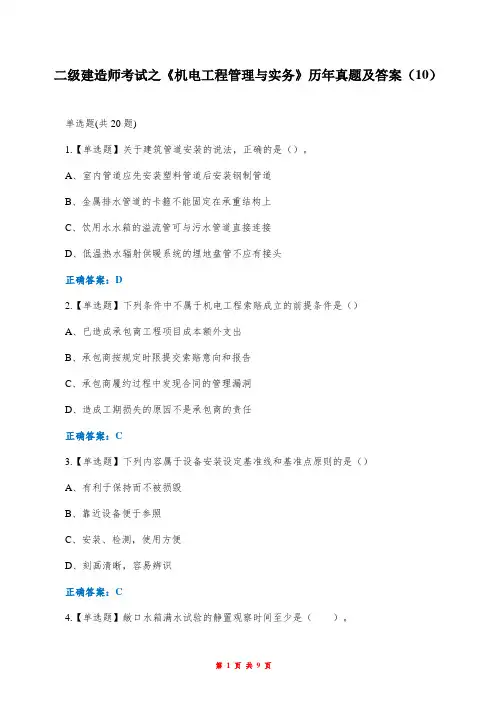

二级建造师考试之《机电工程管理与实务》历年真题及答案(10)单选题(共20题)1.【单选题】关于建筑管道安装的说法,正确的是()。
A、室内管道应先安装塑料管道后安装钢制管道B、金属排水管道的卡箍不能固定在承重结构上C、饮用水水箱的溢流管可与污水管道直接连接D、低温热水辐射供暖系统的埋地盘管不应有接头正确答案:D2.【单选题】下列条件中不属于机电工程索赔成立的前提条件是()A、已造成承包商工程项目成本额外支出B、承包商按规定时限提交索赔意向和报告C、承包商履约过程中发现合同的管理漏洞D、造成工期损失的原因不是承包商的责任正确答案:C3.【单选题】下列内容属于设备安装设定基准线和基准点原则的是()A、有利于保持而不被损毁B、靠近设备便于参照C、安装、检测,使用方便D、刻画清晰,容易辨识正确答案:C4.【单选题】敞口水箱满水试验的静置观察时间至少是()。
A、12hB、24hC、36hD、48h正确答案:B5.【单选题】下列风管中,进行严密性试验时应符合中压风管规定的是()。
A、排风风管B、变风量空调的风管C、新风风管D、N1级洁净空调风管正确答案:B6.【单选题】下列可以代替铜做轴承的工程塑料是()A、聚乙烯B、聚氯乙烯C、聚酰胺D、聚丙烯正确答案:C7.【单选题】额定电压为380V电动机的绝缘电阻检查,正确的是()。
A、应用500V兆欧表测量B、应用1000V兆欧表测量C、绝缘电阻不应低于1MΩD、绝缘电阻不应低于2MΩ正确答案:A8.【单选题】对拟分包的专业承包公司,应重点考察()。
A、公司家庭住址B、公司荣誉C、公司规模D、公司业绩正确答案:D9.【单选题】汽轮机与发电机的联轴器装配定心时,关于控制安装偏差的说法,错误的是()。
A、调整两轴心径向位移时,发电机端应稍高于汽轮机端B、调整两轴线倾斜时,上部间隙大于下部间隙C、调整两端面间隙时选择较大值D、应考虑补偿温度变化引起的偏差正确答案:B10.【单选题】建筑智能化集成系统验收文件中,不包括的文件是()。
2024年二级建造师机电工程考点分析二级建造师考试对于从事建筑行业的人员来说是一项重要的职业资格考试,其中机电工程专业涉及的知识面广、综合性强。
为了帮助考生更好地备考 2024 年的二级建造师机电工程考试,下面对其考点进行详细分析。
一、机电工程技术(一)机械技术机械传动与技术测量是常考的知识点。
例如,各种传动方式(带传动、链传动、齿轮传动等)的特点、适用场合以及传动比的计算。
在技术测量方面,考生需要掌握测量误差的分类、量具的选择和使用等。
(二)电气工程技术电气设备的安装、调试与运行是重点。
包括变压器、开关柜、配电箱等设备的安装要求,以及电气系统的调试方法和步骤。
同时,要熟悉防雷接地、电气照明等方面的知识。
(三)工业管道工程管道的分类、材质、连接方式以及压力试验等内容需要重点掌握。
考生要清楚不同类型管道的特点和适用范围,能够根据具体工程选择合适的管道连接方法,并正确进行压力试验。
(四)静置设备及金属结构静置设备的分类、制作与安装技术是常见考点。
比如,储罐的制作方法、塔器的安装要求等。
金属结构的制作与安装,包括钢结构的焊接、螺栓连接等技术。
(五)动力设备锅炉、汽轮机、发电机等动力设备的安装技术要点需要牢记。
了解设备的工作原理和安装流程,以及在安装过程中的质量控制要点。
二、机电工程施工管理(一)招投标与合同管理招投标的程序、文件编制以及合同签订的注意事项等。
考生要掌握如何根据项目要求编制投标文件,以及在签订合同时如何明确双方的权利和义务。
(二)施工组织设计施工组织设计的编制依据、内容和审批流程是重点。
能够根据具体工程项目,合理安排施工顺序、选择施工方法和施工机械。
(三)施工进度管理进度计划的编制方法(横道图、网络图等)、进度控制的措施以及进度偏差的分析与调整。
考生要学会运用这些方法和措施,确保工程项目按时完成。
(四)施工质量管理质量计划的编制、质量控制的要点以及质量问题的处理方法。
了解施工过程中常见的质量问题,并掌握相应的解决措施。
二级建造师《机电工程管理与实务》教材讲义完整版2023年二建《机电工程管理与实务》讲义:2H312023 3月14日2023年二建《机电工程管理与实务》讲义: 2H312023建筑管道工程施工技术一、给水、排水、供热及采暖工程施工程序(重点) 建筑设备管道系统中的给水、排水、供热及采暖管道工程的一般施工程序是:施工准备→配合土建预留、预埋→管道支架制作→附件检验→管道安装→管道系统试验→防腐绝热→系统清洗→竣工验收。
1、施工准备(可出案例题) 编制施工组织设计时应考虑的施工方法和配管原则:先难后易、先大件后小件的施工方法。
小管让大管、电管让水管、水管让风管、有压管让无压管的配管原则。
2、附件检验阀门安装前,应做强度和严密性试验。
试验应在每批(同牌号、同型号、同规格)数量中抽查10%,且不少于一个。
对于安装在主干管上起切断作用的闭路阀门,应逐个做强度试验和严密性试验。
例如:给水、排水、供暖及采暖管道阀门强度试验压力为公称压力的1.5倍;严密性试验压力为公称压力的1.1倍。
3、管道系统试验试验的类型主要分为压力试验、灌水试验和通球试验等。
(一)压力试验实施要点(二)灌水试验实施要点:隐蔽或埋地的室内排水管道在隐蔽前必须做灌水试验。
(三)通球试验:室内排水立管及水平干管,安装结束后均应作通球试验,通球球径不小于排水管径的2/3,通球率达100%为合格。
二、高层建筑给水管道安装要求管径≤100mm的镀锌钢管应采用螺纹连接,套丝扣时破坏的镀锌层表面及外露螺纹部分应做防腐处理;管径100mm的镀锌钢管应采用法兰或卡套式专用管件连接,镀锌钢管与法兰的焊接处应二次镀锌。
三、高层建筑排水管道安装要求排水塑料管必须按设计要求及位置装设伸缩节。
如设计无要求时,伸缩节的间距不得大于4m。
三、高层建筑热水管道安装要求热水系统水压试验压力应为系统顶点的工作压力加0.1MPa,同时在系统顶点的试验压力不小于0.3MPa。
raodandan 2023年二建《机电工程管理与实务》讲义:H312023建筑管道工程施工技术2023年二建《机电工程管理与实务》讲义:2H312023 2023年二建《机电工程管理与实务》讲义:2H312023 3月14日2023年二建《机电工程管理与实务》讲义: 2H312023建筑电气工程施工技术一、建筑电气工程由三大部分构成:1.电气装置指的是变压器、高低压配电柜及控制设备等;2.布线系统指的是以380V/220V为主的电缆、电线及桥架、线槽和导管等;主要起输送电力的作用。
专业工程管理与实务考试大纲机电工程专业2009年版※2H300000机电工程管理与实务※2H310000机电工程技术※2H311000机电工程专业技术※2H311010机电工程测量2H311011掌握机电工程测量的要求2H311012了解机电工程测量的方法※2H311020机电工程材料2H311021掌握机电工程常用材料的应用2H311022了解机电工程材料的分类※2H311030起重技术2H311031掌握主要起重机械与吊具的使用要求2H311032熟悉常用的吊装方法和吊装方案的选用原则※2H311040焊接技术2H311041掌握焊接工艺的选择与评定2H311042熟悉焊接的质量检测方法※2H312000建筑机电工程施工技术※2H312010建筑管道工程施工技术2H312011掌握给水、排水、供热及采暖工程施工程序2H312012了解高层建筑管道施工技术※2H312020建筑电气工程施工技术2H312021掌握电气设备、器具施工技术2H312022熟悉防雷、接地装置的施工技术※2H312030通风与空调工程施工技术2H312031掌握通风与空调工程施工程序2H312032了解洁净空调工程施工技术※2H312040建筑智能化工程施工技术2H312041掌握建筑智能化工程施工技术要点2H312042了解建筑智能化系统的组成※2H312050消防工程施工技术2H312051掌握消防工程的验收程序2H312052了解消防工程的施工技术要点※2H313000工业机电工程施工技术※2H313010机械设备安装工程施工技术2H313011掌握机械设备安装工程施工程序2H313012掌握机械设备安装精度的控制※2H313020电气装置安装工程施工技术2H313021掌握电气装置工程安装的施工程序2H313022掌握输配电线路的施工方法※2H313030动力设备安装工程施工技术2H313031掌握汽轮发电机安装技术2H313032掌握锅炉设备安装技术※2H313040静置设备及金属结构制作安装工程施工技术2H313041掌握静置设备制作与安装技术2H313042熟悉钢结构制作与安装技术※2H313050自动化仪表工程施工技术2H313051掌握自动化仪表工程安装的施工程序2H313052了解自动化仪表工程安装技术要求※2H313060工业管道工程施工技术2H313061掌握管道工程施工程序2H313062掌握管道系统的试验和吹洗要求※2H313070防腐蚀与绝热工程施工技术2H313071掌握防腐蚀工程施工技术2H313072熟悉绝热工程施工技术※2H313080炉窑砌筑工程施工技术2H313081掌握炉窑砌筑工程施工程序2H313082了解炉窑砌筑工程施工技术要求※2H320000机电工程施工管理实务※2H320010机电工程项目投标与合同管理2H320011掌握机电工程项目投标程序2H320012掌握机电工程项目投标文件的编制2H320013掌握机电工程项目合同签订与变更2H320014掌握机电工程项目分包合同管理2H320015掌握机电工程项目合同索赔的应用※2H320020机电工程项目施工组织设计2H320021掌握机电工程项目施工组织设计策划与编制2H320022掌握机电工程项目施工方案编制2H320023熟悉机电工程项目施工方案技术经济比较方法2H320024熟悉机电工程项目施工总平面图设计与管理※2H320030机电工程项目施工资源管理2H320031掌握机电工程项目人力资源管理的要求2H320032掌握机电工程项目设备管理的要求2H320033掌握机电工程项目材料管理的要求2H320034掌握机电工程项目大型机具管理的要求2H320035熟悉机电工程项目资金合理使用的要求※2H320040施工进度控制在机电工程项目中的应用2H320041掌握机电工程项目施工总进度计划编制2H320042掌握机电工程项目单位工程进度计划实施2H320043掌握机电工程项目作业进度计划实施2H320044熟悉机电工程项目施工进度偏差分析与调整※2H320050机电工程项目施工质量控制2H320051掌握机电工程项目施工质量策划2H320052掌握机电工程项目施工质量预控2H320053掌握机电工程项目施工工序质量检验2H320054掌握机电工程项目施工质量问题和事故处理※2H320060建筑安装工程项目施工质量验收2H320061掌握建筑安装工程施工质量验收项目划分2H320062掌握建筑安装工程施工质量验收程序2H320063掌握建筑安装工程单位工程施工质量评定※2H320070工业安装工程项目施工质量验收2H320071掌握工业安装工程施工质量验收项目划分2H320072掌握工业安装工程施工质量验收程序2H320073掌握工业安装工程施工质量评定※2H320080机电工程项目试运行管理2H320081掌握机电工程项目试运行程序2H320082熟悉机电工程项目试运行条件※2H320090机电工程项目施工技术管理2H320091掌握机电工程项目施工技术交底2H320092掌握机电工程项目设计变更程序2H320093熟悉机电工程项目技术资料管理2H320094熟悉机电工程项目竣工档案管理2H320095熟悉机电工程项目施工工法※2H320100机电工程项目施工安全管理2H320101掌握机电工程项目施工现场安全管理责任制2H320102掌握机电工程项目施工现场职业健康安全管理要求2H320103掌握机电工程项目施工现场危险源辨识2H320104掌握机电工程项目施工安全技术措施2H320105掌握机电工程项目施工安全应急预案2H320106掌握机电工程项目施工现场安全事故处理※2H320110机电工程项目施工现场管理2H320111掌握机电工程项目施工现场的内部沟通协调2H320112掌握机电工程项目施工现场的外部沟通协调2H320113掌握机电工程项目施工现场环境保护措施2H320114熟悉机电工程项目现场文明施工管理※2H320120施工成本控制在机电工程项目中的应用2H320121掌握机电工程项目成本构成2H320122掌握机电工程项目施工成本控制2H320123掌握机电工程项目降低成本的措施2H320124熟悉机电工程项目施工成本计划※2H320130机电工程项目竣工验收2H320131掌握机电工程项目竣工验收的条件2H320132掌握机电工程项目竣工验收的程序※2H320140施工预结算在机电工程项目中的应用2H320141掌握机电工程项目结算的应用2H320142熟悉机电工程项目预算的应用※2H320150机电工程项目回访与保修2H320151掌握机电工程项目保修的实施2H320152熟悉机电工程项目回访的实施※2H320160机电工程项目施工风险管理2H320161掌握机电工程项目施工风险防范的措施2H320162熟悉机电工程项目施工风险管理的基本构架※2H330000机电工程法规及相关规定※2H331000机电工程相关法规※2H331010中华人民共和国计量法2H331011掌握计量器具使用的管理规定2H331012掌握计量检定的要求2H331013熟悉施工现场计量器具的管理程序※2H331020中华人民共和国电力法2H331021掌握用户用电的规定2H331022熟悉在电力设施保护区施工作业的规定※2H331030特种设备安全监察条例2H331031掌握特种设备施工许可的规定2H331032掌握特种设备的施工要求2H331033熟悉特种设备监督检验的规定※2H332000机电工程相关规定※2H332010注册建造师执业管理办法2H332011掌握机电工程注册建造师执业的工程范围2H332012了解机电工程注册建造师的执业要求※2H332020机电工程专业二级注册建造师执业工程规模标准2H332021掌握机电工程中、小型工程规模标准2H332022掌握机电工程中、小型工程规模标准的应用※2H332030机电工程专业注册建造师签章文件目录2H332031掌握机电工程注册建造师填写签章文件的要求2H332032了解注册建造师履行签章的法律责任考试样题一、选择题请根据背景选择正确的答案;单项选择题每题1分,每题4个备选项,其中只有1个最符合题意;多项选择题每题2分,每题5个备选项,其中有2个或者2个以上符合题意,至少1个错项;错选,本题不得分;少选,所选的每个选项得分背景某施工单位承建南方钢厂50MW自备发电厂工程;工程内容有:汽轮发电机组、锅炉、储油罐、电气装置、压力管道、自控仪表和通风空调系统安装等,通风空调的风管系统设计压力为400Pa.施工前,施工单位认真编制了施工方案,明确了关键工序要严格控制,包括:汽轮机安装前的复检出厂合格证、型号规格、数量和外观等;发电机转子安装前的相关检查;设备吊装吊索进行安全计算;压力管道的焊接需做焊接工艺评定;储油罐建造要做严密性检查试验和基础的沉降观测;电气装置按设计施工完毕,进行了试运行;问题1.本工程中汽轮机安装前,施工单位还要对等重要部件进行检查;A.汽缸B.主汽阀C.调节阀D.汽包E.轴承答案:A、B、C、E2.发电机转子的穿装工作,必须在完成各项工作后,对定子最后清扫检查,并经签证方可进行;A.机务B.电气C.管道D.通风E.热工仪表答案:A、B、E3.本场景中吊装用的钢丝绳安全系数一般不小于;答案:C4.在本工程的焊接工艺评定程序中,施工单位先要进行;A.施焊试件和制取试样B.检验试件和试样C.测定焊接试件的性能D.提出焊接工艺评定报告答案:A5.本工程中储油罐建造后,应进行;A.水压B.充水C.充油D.严密答案:B6.本工程中的电气装置试运行后进行工作;A.送电运行B.送电验收C.交接验收D.交接试验答案:C7.本工程中,风管系统的严密性检验应;A.采用漏光法检测B.采用漏风量检测C.在漏风量检测合格后,再进行漏光法抽检D.在漏光法检测合格后,再进行漏风量抽检答案:A二、案例题本题20分,请根据背景材料,按要求作答某建设单位的汽车厂机电工程项目,经过招标由具备机电安装总承包一级资质的A安装工程公司总承包,其中锅炉房工程和涂装车间消防工程,由建设单位直接分包给具有专业资质的B机电安装公司施工;合同规定,施工现场管理由A安装工程公司总负责,工程监理由一家在汽车行业中有经验的监理公司承担,工程项目主材由A安装工程公司提供,工程设备由建设单位提供;A、B 两公司都组建了项目经理部;在施工过程中发生如下事件:事件1:监理公司发现B公司在锅炉安装施工前,没有办理书面告知手续就进行施工,便指令B公司停工;事件2:由于锅炉上下汽包延期一个半月到货,致使B公司发生窝工和停工,造成经济损失,B公司向A公司提出索赔;事件3:A公司制定了现场安全生产管理目标和总体控制规定,要求8公司按此规定建立相应的安全生产管理责任制,并报送A公司确认,B公司没有执行;事件4:涂装车间消防工程竣工后,建设单位向公安消防监督机构提交工程消防验收申请,填写了建筑工程消防验收申报表,要求公安消防机构进行消防验收并投入使用,但公安消防机构不受理;问题:1.在事件1中,监理公司指令B公司停工是否正确说明理由;2.在事件2中,B公司向A公司提出索赔是否合理说明理由;3.在事件3中,B公司没有按A公司要求,建立相应的安全生产管理责任制,并报送A公司确认,是否正确说明理由;4.在事件4中,说明公安消防机构不受理验收申请的理由;答案:1.正确;因为锅炉属特种设备,按特种设备安全监察条例的规定,锅炉安装前,B公司应将锅炉情况书面告知直辖市或者设区的特种设备安全监督管理部门方可施工;2.不合理;因为B公司直接与建设单位签订合同,A公司尽管是负责现场管理,但与B公司没有合同关系;3.不正确;因为按合同规定,A公司负责现场管理,分包单位除遵循总包单位的安全管理制度外,也要制定分包单位自己的安全管理规定,并报总包单位确认;4.因为在涂装车间工程竣工后,施工安装单位必须委托具备资格的建筑消防设施检测单位进行技术测试,取得建筑消防设备技术测试报告,填写建筑工程消防验收申报表后,公安消防机构才能进行消防验收,合格后方可投入使用;。
二建机电工程实务合同管理在建筑行业,尤其是涉及机电工程的项目中,合同管理是确保项目顺利进行的关键。
它不仅涉及到合同的签订、执行与变更,还包括了对合同风险的控制和后期的结算工作。
本文旨在提供一份二建机电工程实务合同管理的范本,以供行业内的专业人士参考和使用。
在二建机电工程项目中,合同管理作为项目管理的重要组成部分,其科学性和规范性直接关系到整个项目的成败。
以下是一份针对二建机电工程实务的合同管理范本,旨在为业内同仁提供参考。
一、合同签订前的准备工作在签订合同之前,必须对工程项目进行全面的了解和评估。
这包括工程的规模、技术要求、质量标准、工期限制以及预算成本等。
同时,还需对参与项目的所有合作方进行资质审查,确保他们具备相应的施工能力和管理水平。
二、合同内容的明确合同内容应当详尽明确,包括但不限于工程范围、工程质量、工期要求、合同价款、支付方式、违约责任、争议解决方式等。
所有条款都应当符合国家相关法律法规的规定,并且双方应当充分沟通,确保对合同内容的理解一致。
三、合同的履行与监督合同签订后,双方应严格按照合同约定履行各自的义务。
项目管理团队需要定期检查工程进度和质量,确保工程按照既定计划推进。
同时,对于合同中的任何变更,都应及时书面形式通知对方,并取得对方的书面同意。
四、合同风险的控制合同管理过程中,应重视对潜在风险的识别和控制。
这包括市场风险、技术风险、法律风险等。
通过建立风险预警机制和应急预案,可以在风险发生时迅速采取措施,减少损失。
五、合同结算与归档项目完成后,应及时进行合同结算。
结算过程中应严格按照合同约定进行,确保双方的权益得到公正的处理。
结算完成后,所有相关文件应妥善归档保存,以备后续查询或审计使用。
总结:以上提供的二建机电工程实务合同管理范本,旨在帮助业内人士更好地理解和掌握合同管理的重要性和操作流程。
通过规范的合同管理,可以有效提升项目管理的效率和质量,降低风险,保障项目顺利完成。
二级建造师机电考试试题题库一、选择题1. 关于机电工程管理的基本原则,以下哪个说法是正确的?A. 以人为本,安全第一B. 追求利润最大化,降低成本为主C. 忽视环保,以速度为先D. 不考虑质量,只追求进度2. 在建设项目中,机电工程的核心任务是什么?A. 质量控制B. 安全管理C. 进度控制D. 成本控制3. 机电工程项目实施过程中,应进行哪些相应的管理活动?A. 设计管理、合同管理、施工管理、质量管理、安全管理、进度管理和成本管理B. 设计管理、合同管理、质量管理和进度管理C. 设计管理、施工管理、质量管理和安全管理D. 进度管理、质量管理和安全管理4. 机电工程项目质量管理的主要内容包括以下哪些?A. 设备选型、施工方案、工期计划B. 设计管理、合同管理、施工管理C. 质量目标、质量计划、质量控制D. 安全管理、进度管理、成本管理5. 机电工程项目中的安全管理责任主体是谁?A. 施工单位B. 监理单位C. 设计单位D. 发包单位二、判断题1. 工程项目成本控制是财务部门的责任。
A. 正确B. 错误2. 机电工程项目中,施工人员的安全教育培训是施工单位的责任。
A. 正确B. 错误3. 机电工程项目的质量控制主要是由设计单位负责。
A. 正确B. 错误4. 施工单位在机电工程项目中担任监理单位的职责。
A. 正确B. 错误5. 机电工程项目的进度控制主要是由建设单位负责。
A. 正确B. 错误三、简答题1. 简述机电工程项目的合同管理内容。
2. 简述机电工程项目的质量管理流程。
3. 机电工程项目中,施工单位应采取哪些措施确保施工人员的安全?4. 简述机电工程项目的进度管理方法。
5. 机电工程项目验收合格后,应进行哪些工作?6. 解释机电工程项目中的“环保要求”。
四、案例分析题某机电工程项目的设计方案存在质量问题,需进行重新设计。
请根据该情况回答以下问题:1. 影响工程进度的因素有哪些?这种情况下施工单位应如何处理?2. 造成设计方案质量问题的原因有哪些?相关责任方应如何承担责任?3. 如何进行质量管理,以避免类似问题的再次发生?4. 探讨该项目的安全管理措施是否能够应对潜在的安全风险。
二级机电工程施工管理一、基本概念机电工程是指利用机械与电气技术,对建筑物或设备进行加工、安装、调试和维护等过程的工程,是建筑工程中的重要组成部分。
机电工程施工管理是指负责机电工程施工过程中的组织、协调、监督和控制等工作,确保机电工程施工按照设计要求、安全标准和质量要求进行的一系列管理活动。
二、机电工程施工管理的重要性1.确保工程质量:机电工程的设计、施工和运行维护直接影响建筑物的安全性、使用效率和寿命。
通过科学的施工管理,可以有效控制工程质量,确保施工过程各环节符合规范要求。
2.提高工程效率:机电工程施工管理可以科学组织施工过程,合理分配资源、优化施工流程,从而提高工程施工效率,降低施工成本。
3.保障工程安全:机电工程在施工过程中涉及大量的机械设备、电气设备等,施工作业存在一定的安全隐患。
通过严格的安全管理,可以最大程度保障工程施工人员和设备的安全。
4.提升工程管理水平:机电工程施工管理是一个综合性的管理工作,需要相关专业知识和丰富的管理经验。
通过机电工程施工管理,可以提升管理团队的专业水平和管理水平。
三、机电工程施工管理的主要内容1.项目准备阶段:在机电工程施工前,需要对项目进行充分准备,包括项目规划、资源准备、施工计划制定等。
2.物料采购管理:机电工程施工需要大量的物料供应,需要建立供应商合作关系,确保物料的及时供应、质量保证。
3.施工组织管理:对机电工程的施工组织进行合理布局,建立施工队伍,明确施工任务及责任,制定施工方案。
4.施工过程管理:负责施工现场安全管理、质量管理、进度管理等工作,确保施工按计划进行。
5.施工质量管理:组织施工验收、监理检查、图纸审核、工序交底等,确保施工质量达到设计要求。
6.安全生产管理:建立施工安全管理制度,加强现场施工安全教育,严格执行施工安全规程,确保施工现场安全生产。
7.文档管理:对施工过程中产生的各类资料和文件进行及时整理、归档,便于后续查阅和追溯。
8.成本控制管理:对施工过程中的成本进行有效控制,确保施工过程中的资源合理利用,并监控成本的变化情况。
二级建造师《机电工程管理与实务》知识点完整版机电工程管理与实务是二级建造师考试的重要科目之一,包含了机电工程项目的管理和实践方面的知识。
下面是该科目的知识点的完整版,供考生参考。
一、机电工程法律法规和标准1.《机电设备安装工程施工及质量检验规范》2.《建筑电气设计标准》3.《建筑给水排水与市政工程施工质量验收规范》4.《暖通空调设计规范》5.《通风与空气调节工程施工及质量检验规范》6.《建筑智能化工程施工与验收技术规范》7.《建筑电气工程施工及验收规范》8.《节能设计标准》二、机电工程施工组织与管理1.施工组织设计方案的编制2.施工组织管理的原则和方法3.施工计划的编制和监督调整4.施工现场安全管理5.施工进度管理6.施工质量管理7.施工技术问题处理三、机电工程项目投标与工程合同管理1.项目投标的准备工作和组织2.工程合同的签订和管理3.工程变更管理4.工程索赔管理四、机电工程材料和设备管理1.材料设备选用的原则和方法2.材料采购管理3.材料和设备检验与验收4.材料和设备安装调试和质量控制5.材料和设备进场验收和出场管理五、机电工程施工管理与实务1.土建工程基础施工要点2.土建施工中与机电工程相关的问题和处理方法3.机电材料与预埋件的处理4.机电设备安装调试与设备保护5.机电工程中常见质量问题和处理方法6.作业控制和动火管理7.机电设备运行试验及计量六、机电工程监理与造价1.机电工程监理的职责和工作内容2.机电工程监理的技术要求和管理措施3.机电工程造价的估算和控制方法4.机电工程的结算、计算和结项审核七、机电工程质量检验与验收1.机电工程质量检验和验收的基本知识2.机电工程材料和设备检验与验收3.机电工程设备安装质量检验与验收4.机电工程质量验收有关问题的处理以上就是二级建造师《机电工程管理与实务》科目的知识点完整版,希望能够帮助到考生进行备考。
考生需要根据这些知识点进行系统的学习和复习,同时结合真题进行练习,加深对知识的理解和掌握。
二级建造师执业资格考试大纲(2024年版)目录《二级建造师执业资格考试大纲》修订说明 (3)考试说明 (4)《专业工程管理与实务》(机电工程)科目考试大纲 (49)《二级建造师执业资格考试大纲》修订说明按照《建造师执业资格制度暂行规定》(人发〔2002〕111号)、《建造师执业资格考试实施办法》(国人部发〔2004)16号)和《关于建造师资格考试相关科目专业类别调整有关问题的通知》(国人厅发〔2006〕213号)的规定,住房城乡建设部组织专家对2019年发布的《二级建造师执业资格考试大纲》进行了修订,并于2023年11月经人力资源社会保障部审定通过。
执业资格考试是对执业人员实际工作能力的一种考核,也是提高执业人员知识水平和综合素质的过程。
考试大纲是考试命题的指导性文件,是考生复习备考的依据。
此次建造师考试大纲修订,结合建筑业高质量发展形势及建造师执业需求,以“科学选拔人才,引领职业发展”为目标,遵循“模块化与系统性相结合、理论性与实操性相结合、指导性与实用性相结合、一致性与特色化相结合”的原则,旨在引导执业人员提升理论水平和施工现场实际管理能力,切实达到加强工程项目管理、提高工程项百总承包及施工管理专业技术人员素质、规范施工管理行为、保证工程质量和施工安全的目的。
考试大纲包括《建设工程施工管理》《建设工程法规及相关知识》《专业工程管理与实务》3个科目,其中《专业工程管理与实务》科目分为:建筑工程、公路工程、水利水电工程、矿业工程、机电工程、市政公用工程6个专业类别。
考试说明为了帮助广大应考人员了解和熟悉二级建造师执业资格考试的内容和要求,现对考试的具体问题说明如下:一、考试目的建造师是以专业技术为依托、以工程项目管理为主的懂管理、懂技术、懂经济、懂法规,综合素质较高的专业人才。
建造师既要具备一定的理论水平,也要有一定的实践经验和组织管理能力。
建造师执业资格考试是为了检验工程总承包及施工管理岗位人员的知识和能力是否达到以上要求。
二级建造师机电考试教材

以下是一些常用的二级建造师机电考试教材:
1. 《二级建造师机电工程管理实务》:该教材是针对二级建造师机电考试的教材,全面介绍了机电工程施工管理的基本概念、流程和方法,包括施工组织设计、合同管理、质量管理、安全管理等内容。
2. 《二级建造师机电工程管理与实践》:该教材以二级建造师机电考试的考纲为基础,详细解析了机电工程管理的关键知识点和实践经验,包括机电工程施工组织、机电工程合同管理、机电工程质量安全等内容。
3. 《二级建造师机电工程项目管理案例分析》:该教材通过实际案例分析,讲解了机电工程项目管理中的常见问题和解决方法,帮助考生理解和掌握机电工程项目管理的实际操作技巧。
4. 《二级建造师机电工程基础知识与应用》:该教材系统介绍了机电工程的基础知识和应用技术,包括机电工程的基本概念、机电设备的选型与安装、机电工程施工质量控制等内容,帮助考生全面掌握机电工程的基础知识。
5. 《二级建造师机电工程建设工程经济管理》:该教材主要介绍了机电工程建设项目的经济管理知识,包括机电工程的投资与融资、成本管理、盈亏平衡分析等内容,帮助考生了解机电工程项目的经济特点和管理方法。
这些教材可以在一些在线教育平台或图书馆中找到,考生可以根据自己的需要选择适合的教材进行学习。
同时,还可以参加一些培训班或报考辅导机构的课程,获取更专业的辅导和指导。
二级机电建造师——机电工程项目投标与合同管理2H320010机电工程项目投标与合同治理熟悉机电工程项目投标文件的编制;机电工程项目合同的变更与终止的应用。
机电工程项目投标程序2H320011把握机电工程项目投标程序二、机电安装工程招标文件通常包括的内容:P90招标文件的内容:招标邀请书;投标者须知;合同条件;招标工程范畴;图纸和执行的规范;工程量清单;投标书和投标保证书格式;补充资料表;合同协议书及各类保证。
三、机电安装工程投标文件一样包括以下内容P90投标文件的内容:协议书;投标书及其附录;合同文件(含通用条款及专用条款);投标保证金(投标保函);法定代表人资格证书(或其授权托付书);明确工程施工总目标包括工期、质量、安全文明生产三项目标以及履约保证金额等;施工组织总设计及要紧施工方案;具有标价的工程量清单及报价表;辅助资料表;资格审查表(已进行过资格预审的除外);招标文件要求应提供的其他资料。
电工程项目投标文件的编制2H32019把握机电工程项目投标文件的编制P91投标文件是指完全按照招标文件的各项要求编制的投标书;投标书的构成:一样由商务标书、经济标书、技术标书三部分组成。
一、编制投标文件的要紧依据设计图纸;合同条件,专门是有关工程范畴、内容;工期、质量、安全生产要求;支付条件、外汇比例的规定等;工程量表;有关法律、法规;拟采纳的施工方案、进度打算;施工规范和施工讲明书;工程材料、设备的清单、价格及运费;劳务工资标准;当地生活物资价格水平;各种有关间接费用等。
二、编制投标文件的步骤承包工程合同的形式:承包工程有固定总价合同、单价合同、成本加酬金合同等几种要紧形式,不同合同形式的运算报价是有差不的。
具有代表性的单价合同报价运算的要紧步骤:研究招标文件;现场考察;复核工程量;编制施工规划;运算工、料、机单价;运算分项工程差不多单价;运算间接费;考虑上级企业治理费、风险费,估量利润;确定投标价格。
三、工程量清单计价的运用工程量清单:——是由招标人发出的一套注有拟建工程各实物工程名称、性质、特点、单位、数量及开办项目、税费等相关表格组成的文件;工程量清单计价要紧运用在招标、投标、评标三个时期。
四、制作投标标书制作投标标书时,对招标文件中所列的工程量清单进行审核时,应看招标人是否承诺对工程量清单内所列的工程量误差进行调整:若承诺调整,则要详细审核工程量清单内所列的各工程项目的工程量,对有较大误差的,通过招标人答疑会提出调整意见,取得招标人同意后进行调整;若不承诺调整,则不必对工程量进行详细的审核,若发觉项目有较大误差时,能够利用调整项目单价的方法进行解决。
工程量单价的套用有两种方法:一种是工料单价法,一种是综合单价法。
我国现行的工程量清单计价方法是采纳综合单价法。
五、投标的决策阻碍投标决策的因素:主观因素——技术实力、经济实力、治理实力、业绩信誉实力;客观因素——业主的因素、竞争对手的因素、承包工程的风险。
——阻碍投标决策的主观因素:1.技术实力:包括熟知本行业的各类专家组成的组织机构;设计和施工专业特长;解决各类施工技术难题的能力;与招标项目同类型国内外工程的施工体会;有一定技术实力的合作伙伴。
2.经济实力:包括垫付资金的能力;一定的固定资产和机具设备及其投入所需的资金;一定的周转资金用来支付施工用款;支付各种担保的能力;支付各种纳税和保险的能力;抵御由于不可抗力带来的风险;有一定经济实力的合作伙伴。
3.治理实力:包括成本操纵能力,向治理要效益;健全完善的规章制度和先进的治理方法、企业技术标准、企业定额、企业治理和项目治理人才;“重质量”、“重合同”的意识及其相应切实可行的措施。
4.业绩信誉实力:包括同类或相似的工程业绩;良好的信誉是投标中标的一条重要标准。
——阻碍投标决策的客观因素1.业主的合法地位、支付能力、履约信誉,监理工程师处理咨询题的公平性、合理性等。
2.竞争对手的实力、优势、投标环境的优劣情形以及竞争对手的在建工程状况。
3.承包工程的风险。
投标与否,要考虑专门多因素,作出全面分析,才能使投标决策正确。
机电工程项目合同签订与变更2H320013把握机电工程项目合同签订与变更P93对机电工程总承包合同的治理,应包括合同的订立、履行、变更、争议、索赔、终止等方面内容。
一、机电工程项目总承包合同范畴P931.工程总承包范畴假如包括工程设备采购,应另外签订设备采购合同或协议书,作为工程总承包合同的补充合同。
2.工程总承包范畴假如包括负荷联动试车或投料试生产出产品,应另外签订合同或协议书,作为工程总承包合同的补充合同。
3.总承包方在履行合同职责时,依照合同范畴要求,需要负责设备的采购、运输、检查、安装、调试及试运行。
4.订立国际项目的总承包合同,应采纳国际惯例。
5.总承包方在订购材料前,应将材料样品送审,或将材料送到指定的试验室进行试验,试验结果报监理工程师审核和确认。
并要随时抽样检验进场材料质量。
三、机电工程项目合同的变更P93工程变更包括:工程量变更、工程项目变更、进度打算变更、施工条件变更等。
设计变更要紧包括:更换有关标高、基线、位置和尺寸;增减合同中约定的工程量;改变有关工程中的施工时刻和顺序等。
强调工程变更对进度、投入的阻碍。
机电工程项目分包合同治理2H320014把握机电工程项目分包合同治理P94工程分包是施工合同的总承包方托付具有相应资质的第三方为事实上施部分合同内容的行为。
三、施工合同文本对分包的规定(一)签订分包合同后,若分包合同与总承包合同发生抵触时,应以总承包主合同为准。
(二)分包合同不能解除总承包方任何义务与责任。
因此,总承包方必须重视并指派专人负责对分包方的治理,保证分包合同和总承包合同的履行。
四、分包方的权益和义务(一)只有业主和总承包方才是工程施工总承包合同的当事人,但分包方依照分包合同也应享受相应的权益和承担相应的责任。
分包合同必须明确规定分包方的任务、责任及相应的权益,包括合同价款、工期、奖罚等。
(二)应严格规定分包单位不得再次把工程转包给其他单位。
五、分包方的职责保证分包工程质量、安全和工期,满足总承包合同的要求;按施工组织总设计编制分包工程施工方案;编制分包工程的施工进度打算、预算、结算;及时向总承包方提供分包工程的打算、统计、技术、质量、安全和验收等有关资料。
六、总包方的职责(一)为分包方制造施工条件,包括临设、设计图纸及必要的技术文件、规章制度、物资供应、资金等。
(二)对分包方的施工质量和安全生产进行监督、指导。
七、工程分包的履行与治理(一)总承包方对分包方及分包工程施工,应从施工预备、进场施工、工序交验、竣工验收、工程保修以及技术、质量、安全、进度、工程款支付等进行全过程的治理。
(二)对分包工程施工治理的要紧依据是:工程总承包合同;分包合同;承包工程施工中采纳的国家、行业标准,有关法律法规及规范、规程、规章制度;总承包方及监理单位的指令。
(三)总承包方应派代表对分包方进行治理,并对分包工程施工进行有效操纵和记录,保证分包合同的正常履行,以保证分包工程的质量和进度满足工程要求,从而保证总承包方的利益和信誉。
(四)分包方对开工、关键工序交验、竣工验收等过程经自行检验合格后,均应事先通知总承包方组织预验收,认可后再由总承包方代表通知业主组织检查验收。
(五)总承包方或其主管部门应及时检查、审核分包方提交的分包工程施工组织设计、施工技术方案、质量保证体系和质量保证措施、安全保证体系及措施、施工进度打算、施工进度统计报表、工程款支付申请、隐藏工程验收报告、竣工交验报告等文件资料,提出审核意见并批复。
(六)当分包方在施工过程中显现技术质量咨询题或发生违章违规现象,总承包方代表应及时指出,除轻微情形可用口头指正外,均应以书面形式令其改正并做好记录。
(七)若因分包方责任造成重大质量事故或安全事故,或因违章造成重大不良后果的,总承包方可向其主管部门建议终止分包合同,并按合同追究其责任。
(八)分包工程竣工验收后,总承包方应组织有关部门对分包工程和分包单位进行综合评判并作出书面记录,以便为以后选择分包商提供依据。
(九)总承包方要在加强分包合同治理的同时,注意防止分包方索赔事件的发生。
(十)由于业主的缘故造成分包方不能正常履行合同而产生的缺失,应由总承包方与业主共同协商解决,或依据合同的约定解决。
机电工程项目合同索赔的应用2H320015把握机电工程项目合同索赔的应用二、机电安装工程索赔的分类1.按索赔的有关当事人可分为总包方与业主之间的索赔;总包方与分包方之间的索赔;总包方与供货商之间的索赔;总包方向保险公司的索赔。
2.按索赔的业务范畴可分为施工索赔,指在施工过程中的索赔;商务索赔,指在物资采购、运输过程中的索赔。
3.按索赔目的可分为工期索赔和费用索赔。
4.按索赔处理方法和处理时刻不同可分为单项索赔和总索赔。
5.按索赔发生的缘故可分为延期索赔、工程范畴变更索赔、施工加速索赔和不利现场条件索赔。
(1)延期索赔由于业主的缘故不能按时供货,而导致工程延期的风险;或设计单位不能及时提交经批准的图纸导致工程不能按原定打算的时刻进行施工所引起的索赔。
(2)工作范畴索赔业主和承包方对合同中规定的工作范畴明白得的不同而引起的索赔,其责任和缺失往往不容易确定。
(3)施工加速索赔经常是延期或工作范畴索赔的结果,有时也被称为“赶工索赔”。
(4)不利的现场条件索赔合同的图纸和技术规范中所描述的条件与实际情形有实质性的不同或虽合同中未作描述,而承包方无法推测的索赔。
6.按索赔的合同依据可分为合同内索赔、合同外索赔和道义索赔。
(1)合同内索赔是以合同条款为依据,在合同中有明文约定的索赔,如工期延误,工程变更,业主不按合同约定支付进度款等。
这种索赔,由于在合同中有明文规定往往容易得到。
(2)合同外索赔一样是难于直截了当从合同的某条款中找到依据,但能够从对合同条件的合理推断或同其他的有关条款联系起来论证该索赔是属合同规定的索赔。
(3)道义索赔是指尽管无合同和法律依据,承包方认为自已在施工中确实遭到专门大缺失,而向业主寻求优待性质的额外付款。
三、施工索赔的实施——施工索赔的实施处理过程:意向通知、资料预备、索赔报告的编写、索赔报告的提交、索赔报告的评审、索赔谈判、争端的解决。
注意事项:施工单位在向监理单位发出索赔通知书后的28天向监理单位提交索赔文件;索赔文件提交后,要求和督促建设单位在28天内给予答复;假如索赔在业主和承包商之间不能通过谈判解决,可就其争端的咨询题进一步提交总监理工程师解决直至仲裁。
——索赔费用运算方法可分为四类:即人工费索赔、材料费索赔、施工机械费索赔、治理费索赔。
(一)机电安装工程索赔的处理过程1.意向通知发觉索赔或意识到有潜在的索赔机会后,承包方应将索赔意向以书面形式通知监理工程师(业主),它标志着一项索赔的开始。
