某博物馆消防工程施工组织设计方案
- 格式:doc
- 大小:180.50 KB
- 文档页数:68

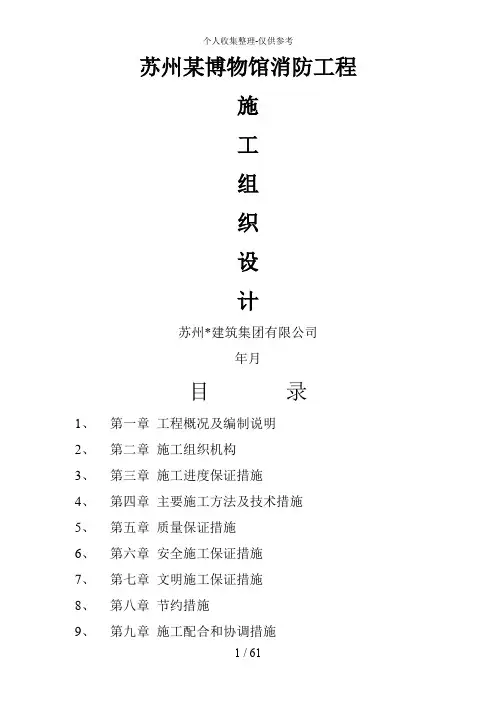

苏州某博物馆消防工程施工组织设计苏州*建筑集团有限公司2008年8月目录1、第一章工程概况及编制说明2、第二章施工组织机构3、第三章施工进度保证措施4、第四章主要施工方法及技术措施5、第五章质量保证措施6、第六章安全施工保证措施7、第七章文明施工保证措施8、第八章节约措施9、第九章施工配合和协调措施10、第十章主要施工机械机具表11、第十一章施工准备及平面布置第一章工程概况及编制说明一、工程概况本工程质量目标为确保省优,争创“鲁班奖”。
开工期为2008年8月,2010年2月竣工,总工期为600日历天。
本工程建筑面积约为21018平方米。
本工程共分为以下几个方面:1.消火栓系统设计:1)本工程室内消火栓设计用水量为15L/S,储存二小时室内消火栓消防用水于地下泵房消防水池内总消防储存水量为216吨。
本建筑物最高处不便设置消防水箱,故在泵房内设置有效容积9 M3消防气压罐供给火灾初期消防用水。
2)本工程室内消火栓系统在建筑物地下室形成消防环管,环管在水泵房内与消火栓泵出水管连接,室外与水泵接合器相接。
室内消火栓主泵性能参数:Q=15L/S,H=45m,(一用一备)。
3)各建筑物内设置dn65单出口消火栓配套喉卷,消火栓与灭火器合用消防箱,尺寸为700*1600,消防箱内设dn65消火栓一个,长25m麻质衬胶水龙带一条,Φ19水枪一支以及消防按钮和指示灯一个;消防箱内另配dn25消火栓消防喉卷一组及MFa3干粉化学灭火器三组和指示灯一个。
4)消防泵的控制由设于消火栓箱内按钮启动,其信号传至消防控制中心,并能自动气泵,泵房内也有手动启动装置。
5)消火栓管道采用焊接镀锌钢管,dn50及以下螺纹连接,dn70以上为沟槽连接,消防管道沟槽卡箍接口须采用FM及UL认证产品。
6)消防系统管道上的阀门采用沟槽卡箍连接蝶阀,阀门工作压力均为1.6MPa。
消防水泵吸水管上采用沟槽卡箍连接明干闸阀,工压力1.0MPa。
消防泵压水管上止回阀采用弹性静音止回阀。
苏州某博物馆消防工程施工组织设计苏州*建筑集团有限公司年月目录1、第一章工程概况及编制说明2、第二章施工组织机构3、第三章施工进度保证措施4、第四章主要施工方法及技术措施5、第五章质量保证措施6、第六章安全施工保证措施7、第七章文明施工保证措施8、第八章节约措施9、第九章施工配合和协调措施10、第十章主要施工机械机具表11、第十一章施工准备及平面布置第一章工程概况及编制说明一、工程概况本工程质量目标为确保省优,争创“鲁班奖”。
开工期为年月,年月竣工,总工期为日历天。
本工程建筑面积约为平方米。
本工程共分为以下几个方面:.消火栓系统设计:)本工程室内消火栓设计用水量为,储存二小时室内消火栓消防用水于地下泵房消防水池内总消防储存水量为吨。
本建筑物最高处不便设置消防水箱,故在泵房内设置有效容积消防气压罐供给火灾初期消防用水。
)本工程室内消火栓系统在建筑物地下室形成消防环管,环管在水泵房内与消火栓泵出水管连接,室外与水泵接合器相接。
室内消火栓主泵性能参数:,(一用一备)。
)各建筑物内设置单出口消火栓配套喉卷,消火栓与灭火器合用消防箱,尺寸为*,消防箱内设消火栓一个,长麻质衬胶水龙带一条,Φ水枪一支以及消防按钮和指示灯一个;消防箱内另配消火栓消防喉卷一组及干粉化学灭火器三组和指示灯一个。
)消防泵的控制由设于消火栓箱内按钮启动,其信号传至消防控制中心,并能自动气泵,泵房内也有手动启动装置。
)消火栓管道采用焊接镀锌钢管,及以下螺纹连接,以上为沟槽连接,消防管道沟槽卡箍接口须采用及认证产品。
)消防系统管道上的阀门采用沟槽卡箍连接蝶阀,阀门工作压力均为。
消防水泵吸水管上采用沟槽卡箍连接明干闸阀,工压力。
消防泵压水管上止回阀采用弹性静音止回阀。
.自动喷水灭火系统设计:)本工程火自动喷水灭火设计用水量为,储存一小时自动喷淋用水于地下室泵房消防水池内,本建筑物最高处不便设置消防水箱,故在泵房内设置有效容积喷淋气压罐供给火灾初期消防用水。
博物馆装修工程消防工程专项施工方案博物馆是文化遗产的保护与展示的重要场所,同时也是人们学习与了解历史文化的重要平台。
在博物馆的装修工程中,消防工程是必不可少的一项工作。
为了确保博物馆的安全运营和游客的生命财产安全,需制定一份专项施工方案,以下是一个参考范例。
一、项目概述本消防工程专项施工方案适用于博物馆装修工程的消防安全工程。
施工方案包括消防设施设置、消防电气工程、消防固定系统、消防疏散通道等内容。
二、施工前准备工作1.根据博物馆的设计规划和消防设计要求,制定消防设施设置方案,并与消防设计单位确认。
2.检查消防电气线路的施工图纸,确认符合国家标准和设计要求。
3.准备所需的消防设备、材料和工具。
4.制定项目的消防安全施工管理措施,确保施工过程中的危险控制和紧急救援措施。
三、消防设施设置1.根据消防设计方案和博物馆的特点,设置必要的灭火器材、自动喷水灭火系统、自动报警系统和消防水源。
2.消防设施的设置应符合国家标准和相关规定,并按照消防设计单位的要求进行安装和调试。
3.设施的布局和选择应考虑博物馆的空间和建筑结构特点,确保灭火设备的有效覆盖范围。
四、消防电气工程1.根据博物馆的消防设备需求,设计消防电气线路图,并按照施工图纸要求进行施工和接线。
2.检查消防电气线路的绝缘、接地和接线是否符合国家标准和设计要求。
3.对电气设备和线路进行必要的试验和调试,确保其安全可靠的工作状态。
五、消防固定系统1.检查博物馆建筑的防火墙、防排烟系统、防火门等消防固定系统的施工质量和性能。
2.消防固定系统的设置和安装应符合国家标准和相关规定,并按照消防设计单位的要求进行施工和调试。
3.检查消防固定系统的运行状态,确保其正常、可靠。
六、消防疏散通道1.根据博物馆的平面布局图和建筑设计要求,设置必要的消防疏散通道,并进行合理的标识和指示。
2.检查疏散通道的宽度、高度和通畅程度是否符合国家标准和相关规定。
3.确保疏散通道和出口的照明和疏散指示灯正常工作,并设置合适的应急疏散设施。

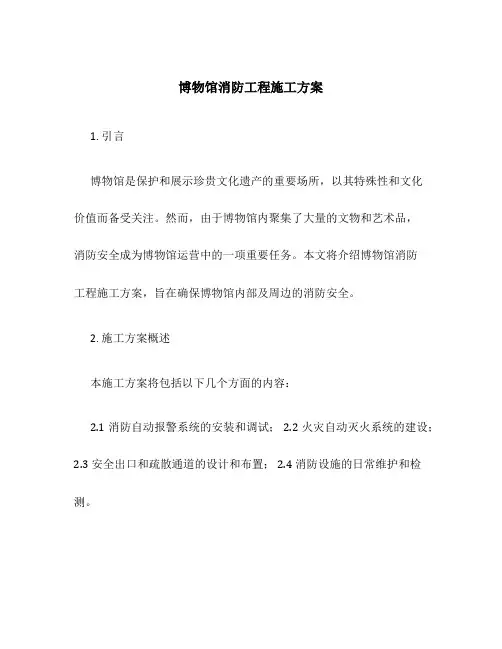

博物馆消防工程施工方案1. 引言博物馆是保护和展示珍贵文化遗产的重要场所,以其特殊性和文化价值而备受关注。
然而,由于博物馆内聚集了大量的文物和艺术品,消防安全成为博物馆运营中的一项重要任务。
本文将介绍博物馆消防工程施工方案,旨在确保博物馆内部及周边的消防安全。
2. 施工方案概述本施工方案将包括以下几个方面的内容:2.1 消防自动报警系统的安装和调试; 2.2 火灾自动灭火系统的建设;2.3 安全出口和疏散通道的设计和布置; 2.4 消防设施的日常维护和检测。
3. 消防自动报警系统消防自动报警系统是博物馆消防工程的核心部分之一,它可以及时地发现火灾并发出警报,促使人员疏散并启动灭火系统。
系统主要包括以下部分:•火灾探测器:布置在博物馆的各个关键区域,如展厅、储藏室和电气设备室等。
•火灾控制器:作为火灾报警系统的控制中心,接收来自探测器的信号并启动警报和灭火系统。
•警报器:通过声光信号提醒人员火灾的发生,并引导人员疏散。
4. 火灾自动灭火系统火灾自动灭火系统是博物馆消防工程的另一重要组成部分,它可以在火灾发生时自动启动并进行灭火。
根据博物馆的特点和需求,常见的灭火系统包括干粉灭火系统、气体灭火系统和水雾灭火系统等。
对于不同类型的火灾,选择适合的灭火系统非常重要。
5. 安全出口和疏散通道设计博物馆内部应设置充足的安全出口和疏散通道,以确保人员在火灾发生时能够迅速疏散。
在设计过程中,应考虑以下几个方面:5.1 出口和通道的位置:应选择最短路径和最安全的位置来布置出口和通道,以确保人员能够快速离开火灾区域。
5.2 安全标志:在通道和出口位置应设置明显的安全标志指示方向,以便人员能够迅速找到疏散路线。
5.3 疏散设施:为了帮助老年人和残疾人员能够顺利疏散,应在适当位置安装扶手和坡道等辅助设施。
6. 消防设施的日常维护和检测为了确保消防设施的正常运行,博物馆应定期进行维护和检测。
具体措施包括:6.1 消防设备巡查:定期对消防设备,如灭火器、消火栓等进行检查,确保其完好、易于使用。
博物馆消防工程施工方案一、前言随着博物馆建设规模的不断扩大,对博物馆消防工程的要求也日益严格。
博物馆内珍贵的文物和艺术品需要得到全面的保护,因此消防工程的施工方案显得尤为重要。
本文将针对博物馆消防工程的特点和施工要求,提出一套整体的施工方案。
二、项目概况1.项目名称:某某博物馆消防工程2.项目地址:某某市某某区某某路3.项目规模:总建筑面积XXXX平方米,展览面积XXXX平方米4.工程内容:包括火灾报警系统、自动喷水灭火系统、防烟排烟系统、应急照明和疏散指示系统等三、施工组织1.项目部门:项目部包括项目经理、工程师、技术员、施工队长等2.施工组织结构:采用项目经理负责制,明确各部门职责,做好协作配合3.人员配备:根据工程规模确定所需人员数量,保证施工进度四、施工条件1. 环境条件:博物馆内部环境要求严格,施工期间需要做好文物保护工作,保证施工对文物的影响最小化2. 设备条件:检查消防设备的完好性,保证施工期间设备正常运行3. 材料条件:使用合格的建筑材料和消防设备,保证施工质量五、施工方案1. 火灾报警系统:根据博物馆的建筑结构和人流情况,合理布置火灾报警器,确保全方位的监测。
同时,对报警器进行定期检测和维护,确保其正常运行。
2. 自动喷水灭火系统:根据博物馆的建筑结构和火灾风险,合理布置喷水头和管线,确保能够在火灾发生时迅速启动并喷洒灭火剂。
同时,对喷水系统进行定期检测和维护,保证其可靠性。
3. 防烟排烟系统:博物馆内部如遇火灾,将烟雾迅速排出是至关重要的。
因此,需要合理设计通风系统和烟雾排放口,保证烟雾能够迅速排出,确保人员的安全疏散。
4. 应急照明和疏散指示系统:在火灾发生时,博物馆内需要提供明亮的应急照明和清晰的疏散指示,以便人员迅速疏散到安全区域。
因此,我们需要安装应急照明和指示系统,并对其定期检测和维护,确保其正常运行。
六、施工流程1. 前期准备:确定施工计划、安排施工人员、准备所需材料和设备2. 火灾报警系统施工:先布置火灾报警器,然后进行线路敷设、连接和测试3. 自动喷水灭火系统施工:布置喷水头和管线,连接喷水系统,并进行压力测试4. 防烟排烟系统施工:设计和安装通风系统和排烟口,进行通风效果测试5. 应急照明和疏散指示系统施工:安装应急灯具和指示标识,进行亮度和清晰度测试6. 系统联调测试:对各系统进行联合测试,确保其正常运行七、安全保障1. 安全技术交底:在施工前进行安全技术交底,确保施工人员了解施工安全事项2. 安全防护设施:设置好施工现场的安全防护设施,保证施工人员的安全3. 施工计划合理性:确保施工计划合理,避免施工过程中的安全隐患八、质量保证1. 施工质量管理:实施质量管理制度,加强对施工过程和施工质量的管控2. 设备材料质量:使用合格的建筑材料和消防设备,确保产品质量3. 完成验收:对施工完成后的工程进行验收,确保其符合设计标准和施工规范九、环境保护1. 施工废弃物处理:合理处理施工过程中产生的废弃材料和设备2. 环境保护意识:加强施工人员的环境保护意识培训,保护博物馆周围环境十、总结本文从博物馆消防工程的特点和施工要求出发,提出了一套完整的施工方案,包括施工组织、施工条件、施工方案、施工流程、安全保障、质量保证和环境保护等方面的内容。
苏州某博物馆消防工程施工组织设计苏州*建筑集团有限公司2008年8月目录1、第一章工程概况及编制说明2、第二章施工组织机构3、第三章施工进度保证措施4、第四章主要施工方法及技术措施5、第五章质量保证措施6、第六章安全施工保证措施7、第七章文明施工保证措施8、第八章节约措施9、第九章施工配合和协调措施10、第十章主要施工机械机具表11、第十一章施工准备及平面布置第一章工程概况及编制说明一、工程概况本工程质量目标为确保省优,争创“鲁班奖”。
开工期为2008年8月,2010年2月竣工,总工期为600日历天。
本工程建筑面积约为21018平方米。
本工程共分为以下几个方面:1.消火栓系统设计:1)本工程室内消火栓设计用水量为15L/S,储存二小时室内消火栓消防用水于地下泵房消防水池内总消防储存水量为216吨。
本建筑物最高处不便设置消防水箱,故在泵房内设置有效容积9 M3消防气压罐供给火灾初期消防用水。
2)本工程室内消火栓系统在建筑物地下室形成消防环管,环管在水泵房内与消火栓泵出水管连接,室外与水泵接合器相接。
室内消火栓主泵性能参数:Q=15L/S,H=45m,(一用一备)。
3)各建筑物内设置dn65单出口消火栓配套喉卷,消火栓与灭火器合用消防箱,尺寸为700*1600,消防箱内设dn65消火栓一个,长25m麻质衬胶水龙带一条,Φ19水枪一支以及消防按钮和指示灯一个;消防箱内另配dn25消火栓消防喉卷一组及MFa3干粉化学灭火器三组和指示灯一个。
4)消防泵的控制由设于消火栓箱内按钮启动,其信号传至消防控制中心,并能自动气泵,泵房内也有手动启动装置。
5)消火栓管道采用焊接镀锌钢管,dn50及以下螺纹连接,dn70以上为沟槽连接,消防管道沟槽卡箍接口须采用FM及UL认证产品。
6)消防系统管道上的阀门采用沟槽卡箍连接蝶阀,阀门工作压力均为1.6MPa。
消防水泵吸水管上采用沟槽卡箍连接明干闸阀,工压力1.0MPa。
消防泵压水管上止回阀采用弹性静音止回阀。
苏州某博物馆消防工程施工组织设计苏州*建筑集团有限公司2008年8月目录1、第一章工程概况及编制说明2、第二章施工组织机构3、第三章施工进度保证措施4、第四章主要施工方法及技术措施5、第五章质量保证措施6、第六章安全施工保证措施7、第七章文明施工保证措施8、第八章节约措施9、第九章施工配合和协调措施10、第十章主要施工机械机具表11、第十一章施工准备及平面布置ﻬ第一章工程概况及编制说明一、工程概况本工程质量目标为确保省优,争创“鲁班奖”.开工期为2008年8月,2010年2月竣工,总工期为600日历天。
本工程建筑面积约为21018平方米.本工程共分为以下几个方面:1。
消火栓系统设计:1)本工程室内消火栓设计用水量为15L/S,储存二小时室内消火栓消防用水于地下泵房消防水池内总消防储存水量为216吨。
本建筑物最高处不便设置消防水箱,故在泵房内设置有效容积9 M3消防气压罐供给火灾初期消防用水.2)本工程室内消火栓系统在建筑物地下室形成消防环管,环管在水泵房内与消火栓泵出水管连接,室外与水泵接合器相接。
室内消火栓主泵性能参数:Q=15L/S,H=45m,(一用一备)。
3)各建筑物内设置dn65单出口消火栓配套喉卷,消火栓与灭火器合用消防箱,尺寸为700*1600,消防箱内设dn65消火栓一个,长25m麻质衬胶水龙带一条,Φ19水枪一支以及消防按钮和指示灯一个;消防箱内另配dn25消火栓消防喉卷一组及MFa3干粉化学灭火器三组和指示灯一个。
4)消防泵的控制由设于消火栓箱内按钮启动,其信号传至消防控制中心,并能自动气泵,泵房内也有手动启动装置。
5)消火栓管道采用焊接镀锌钢管,dn50及以下螺纹连接,dn70以上为沟槽连接,消防管道沟槽卡箍接口须采用FM及UL认证产品。
6)消防系统管道上的阀门采用沟槽卡箍连接蝶阀,阀门工作压力均为1。
6MPa。
消防水泵吸水管上采用沟槽卡箍连接明干闸阀,工压力1.0MPa。
苏州某博物馆消防工程施工组织设计苏州*建筑集团有限公司2008年8月目录1、第一章工程概况及编制说明2、第二章施工组织机构3、第三章施工进度保证措施4、第四章主要施工方法及技术措施5、第五章质量保证措施6、第六章安全施工保证措施7、第七章文明施工保证措施8、第八章节约措施9、第九章施工配合和协调措施10、第十章主要施工机械机具表11、第十一章施工准备及平面布置第一章工程概况及编制说明一、工程概况本工程质量目标为确保省优,争创“鲁班奖".开工期为2008年8月,2010年2月竣工,总工期为600日历天。
本工程建筑面积约为21018平方米.本工程共分为以下几个方面:1。
消火栓系统设计:1)本工程室内消火栓设计用水量为15L/S,储存二小时室内消火栓消防用水于地下泵房消防水池内总消防储存水量为216吨。
本建筑物最高处不便设置消防水箱,故在泵房内设置有效容积9 M3消防气压罐供给火灾初期消防用水。
2)本工程室内消火栓系统在建筑物地下室形成消防环管,环管在水泵房内与消火栓泵出水管连接,室外与水泵接合器相接。
室内消火栓主泵性能参数:Q=15L/S,H=45m,(一用一备).3)各建筑物内设置dn65单出口消火栓配套喉卷,消火栓与灭火器合用消防箱,尺寸为700*1600,消防箱内设dn65消火栓一个,长25m 麻质衬胶水龙带一条,Φ19水枪一支以及消防按钮和指示灯一个;消防箱内另配dn25消火栓消防喉卷一组及MFa3干粉化学灭火器三组和指示灯一个。
4)消防泵的控制由设于消火栓箱内按钮启动,其信号传至消防控制中心,并能自动气泵,泵房内也有手动启动装置。
5)消火栓管道采用焊接镀锌钢管,dn50及以下螺纹连接,dn70以上为沟槽连接,消防管道沟槽卡箍接口须采用FM及UL认证产品。
6)消防系统管道上的阀门采用沟槽卡箍连接蝶阀,阀门工作压力均为1.6MPa.消防水泵吸水管上采用沟槽卡箍连接明干闸阀,工压力1。
苏州某博物馆消防工程施工组织设计苏州*建筑集团有限公司2008年8月目录1、第一章工程概况及编制说明2、第二章施工组织机构3、第三章施工进度保证措施4、第四章主要施工方法及技术措施5、第五章质量保证措施6、第六章安全施工保证措施7、第七章文明施工保证措施8、第八章节约措施9、第九章施工配合和协调措施10、第十章主要施工机械机具表11、第十一章施工准备及平面布置第一章工程概况及编制说明一、工程概况本工程质量目标为确保省优,争创“鲁班奖”.开工期为2008年8月,2010年2月竣工,总工期为600日历天。
本工程建筑面积约为21018平方米。
本工程共分为以下几个方面:1。
消火栓系统设计:1)本工程室内消火栓设计用水量为15L/S,储存二小时室内消火栓消防用水于地下泵房消防水池内总消防储存水量为216吨。
本建筑物最高处不便设置消防水箱,故在泵房内设置有效容积9 M3消防气压罐供给火灾初期消防用水。
2)本工程室内消火栓系统在建筑物地下室形成消防环管,环管在水泵房内与消火栓泵出水管连接,室外与水泵接合器相接。
室内消火栓主泵性能参数:Q=15L/S,H=45m,(一用一备).3)各建筑物内设置dn65单出口消火栓配套喉卷,消火栓与灭火器合用消防箱,尺寸为700*1600,消防箱内设dn65消火栓一个,长25m麻质衬胶水龙带一条,Φ19水枪一支以及消防按钮和指示灯一个;消防箱内另配dn25消火栓消防喉卷一组及MFa3干粉化学灭火器三组和指示灯一个。
4)消防泵的控制由设于消火栓箱内按钮启动,其信号传至消防控制中心,并能自动气泵,泵房内也有手动启动装置。
5)消火栓管道采用焊接镀锌钢管,dn50及以下螺纹连接,dn70以上为沟槽连接,消防管道沟槽卡箍接口须采用FM及UL认证产品。
6)消防系统管道上的阀门采用沟槽卡箍连接蝶阀,阀门工作压力均为1。
6MPa。
消防水泵吸水管上采用沟槽卡箍连接明干闸阀,工压力1。
0MPa。
消防泵压水管上止回阀采用弹性静音止回阀。
苏州某博物馆消防工程施工组织设计苏州*建筑集团有限公司2008年8月目录1、第一章工程概况及编制说明2、第二章施工组织机构3、第三章施工进度保证措施4、第四章主要施工方法及技术措施5、第五章质量保证措施6、第六章安全施工保证措施7、第七章文明施工保证措施8、第八章节约措施9、第九章施工配合和协调措施10、第十章主要施工机械机具表11、第十一章施工准备及平面布置第一章工程概况及编制说明一、工程概况本工程质量目标为确保省优,争创“鲁班奖”.开工期为2008年8月,2010年2月竣工,总工期为600日历天。
本工程建筑面积约为21018平方米。
本工程共分为以下几个方面:1。
消火栓系统设计:1)本工程室内消火栓设计用水量为15L/S,储存二小时室内消火栓消防用水于地下泵房消防水池内总消防储存水量为216吨。
本建筑物最高处不便设置消防水箱,故在泵房内设置有效容积9 M3消防气压罐供给火灾初期消防用水。
2)本工程室内消火栓系统在建筑物地下室形成消防环管,环管在水泵房内与消火栓泵出水管连接,室外与水泵接合器相接。
室内消火栓主泵性能参数:Q=15L/S,H=45m,(一用一备)。
3)各建筑物内设置dn65单出口消火栓配套喉卷,消火栓与灭火器合用消防箱,尺寸为700*1600,消防箱内设dn65消火栓一个,长25m麻质衬胶水龙带一条,Φ19水枪一支以及消防按钮和指示灯一个;消防箱内另配dn25消火栓消防喉卷一组及MFa3干粉化学灭火器三组和指示灯一个。
4)消防泵的控制由设于消火栓箱内按钮启动,其信号传至消防控制中心,并能自动气泵,泵房内也有手动启动装置。
5)消火栓管道采用焊接镀锌钢管,dn50及以下螺纹连接,dn70以上为沟槽连接,消防管道沟槽卡箍接口须采用FM及UL认证产品.6)消防系统管道上的阀门采用沟槽卡箍连接蝶阀,阀门工作压力均为1.6MPa。
消防水泵吸水管上采用沟槽卡箍连接明干闸阀,工压力1。
0MPa。
消防泵压水管上止回阀采用弹性静音止回阀。

博物馆消防工程施工方案一、项目概况随着博物馆的文化传承和展示功能日益重要,为了保障人们的生命财产安全,博物馆消防工程施工显得尤为重要。
本文旨在对博物馆消防工程施工方案进行详细阐述,并确保其科学合理、可操作性高。
二、工程内容1.火灾应急疏散系统在博物馆内部设置火灾应急疏散系统,包括火灾报警器、声光报警器、火灾应急广播系统等设备。
确保火灾发生时能够第一时间发出警报,并引导人员疏散到安全地带。
2.消防设施设置消防设施包括消防栓、灭火器、消防水带等,以便在火灾发生时能够及时扑灭初期火灾,减小火灾损失。
3.消防通道设立消防通道,确保人员和消防人员能够顺利疏散和进入火灾现场,保障人员安全。
4.灭火系统根据博物馆的实际情况,采用干粉灭火系统、泡沫灭火系统等多种灭火系统,保证在不同火灾情况下能够快速灭火。
5.建筑材料选用阻燃材料,提高建筑耐火性能,减小火灾发生的可能性。
6.电气设备对博物馆内的电气设备进行定期检查和维护,确保电气设备正常运行,减少因电气原因引发火灾的可能性。
7.消防演练定期组织消防演练,提高员工的火灾应急处理能力,确保火灾发生时能够迅速有效地应对。
三、施工方案1.前期准备在开始施工前,要进行详细的方案设计和技术交底,确保每个环节都得到合理规划。
制定详细的施工流程和时间节点,确保施工进度。
2.工程分包将整个消防工程分为消防设施安装、灭火系统安装、消防通道建设等多个子工程,并分包给专业的消防施工队伍进行施工,以保证施工质量。
3.安全保障在施工现场设置安全警示标识,配备必要的安全设施,确保施工过程中人员和设备的安全。
4.质量监督设立专门的质量监督岗位,对施工过程进行全程监督,及时发现和解决质量问题,确保施工质量。
5.竣工验收在施工完成后,组织相关部门对博物馆消防工程进行验收,确保该工程符合相关法规标准,满足安全要求。
四、后期维护1.定期维护博物馆消防工程施工完成后,要定期进行维护保养,包括设备检修、消防通道清理等,确保设施能够正常运行。
一、项目背景随着我国博物馆事业的蓬勃发展,博物馆建筑的安全问题日益凸显。
为确保博物馆建筑及藏品的安全,防止火灾事故的发生,根据《中华人民共和国消防法》及相关法律法规,特制定本博物馆消防工程施工方案。
二、工程概况1. 工程名称:XX博物馆消防工程施工2. 工程地点:XX市XX区XX路XX号3. 工程规模:建筑面积XX平方米,地上XX层,地下XX层4. 工程性质:消防设施改造5. 工程内容:消防系统、消防设备、消防通道、消防水源等三、施工组织1. 施工单位:XX消防工程有限公司2. 施工项目经理:XX3. 施工班底:由具有相关资质的专业技术人员组成4. 施工进度:确保在规定的时间内完成施工任务四、施工方案1. 施工准备(1)熟悉工程图纸,了解工程概况及施工要求。
(2)组织施工人员进行技术交底,明确施工工艺、质量标准和安全措施。
(3)编制施工组织设计,确保施工过程中的各项措施落实到位。
(4)做好施工前的材料、设备、工具等准备工作。
2. 施工工艺(1)消防系统施工1)按照设计要求,进行消防管道、消防喷头、消防阀门等设备的安装。
2)对消防系统进行调试,确保系统运行正常。
(2)消防设备施工1)按照设计要求,安装消防泵、消防风机、消防报警控制器等设备。
2)对消防设备进行调试,确保设备运行正常。
(3)消防通道施工1)按照设计要求,对消防通道进行改造,确保通道畅通。
2)对消防通道进行验收,确保符合消防要求。
(4)消防水源施工1)按照设计要求,对消防水源进行改造,确保水源充足。
2)对消防水源进行验收,确保符合消防要求。
3. 质量控制(1)严格执行国家有关消防工程的标准和规范。
(2)加强施工过程中的质量控制,确保工程质量。
(3)做好施工过程中的记录,为工程验收提供依据。
4. 安全措施(1)加强施工现场的安全管理,确保施工人员的人身安全。
(2)严格执行施工现场的安全操作规程。
(3)加强施工现场的消防管理,确保消防设施正常运行。
苏州某博物馆消防工程施工组织设计苏州*建筑集团有限公司****年8月目录1、第一章工程概况及编制说明2、第二章施工组织机构3、第三章施工进度保证措施4、第四章主要施工方法及技术措施5、第五章质量保证措施6、第六章安全施工保证措施7、第七章文明施工保证措施8、第八章节约措施9、第九章施工配合和协调措施10、第十章主要施工机械机具表11、第十一章施工准备及平面布置第一章工程概况及编制说明一、工程概况本工程质量目标为确保省优,争创“鲁班奖”。
开工期为****年8月,2010年2月竣工,总工期为600日历天。
本工程建筑面积约为21018平方米。
本工程共分为以下几个方面:1.消火栓系统设计:1)本工程室内消火栓设计用水量为15L/S,储存二小时室内消火栓消防用水于地下泵房消防水池内总消防储存水量为216吨。
本建筑物最高处不便设置消防水箱,故在泵房内设置有效容积9 M3消防气压罐供给火灾初期消防用水。
2)本工程室内消火栓系统在建筑物地下室形成消防环管,环管在水泵房内与消火栓泵出水管连接,室外与水泵接合器相接。
室内消火栓主泵性能参数:Q=15L/S,H=45m,(一用一备)。
3)各建筑物内设置dn65单出口消火栓配套喉卷,消火栓与灭火器合用消防箱,尺寸为700*1600,消防箱内设dn65消火栓一个,长25m麻质衬胶水龙带一条,Φ19水枪一支以及消防按钮和指示灯一个;消防箱内另配dn25消火栓消防喉卷一组及MFa3干粉化学灭火器三组和指示灯一个。
4)消防泵的控制由设于消火栓箱内按钮启动,其信号传至消防控制中心,并能自动气泵,泵房内也有手动启动装置。
5)消火栓管道采用焊接镀锌钢管,dn50及以下螺纹连接,dn70以上为沟槽连接,消防管道沟槽卡箍接口须采用FM及UL认证产品。
6)消防系统管道上的阀门采用沟槽卡箍连接蝶阀,阀门工作压力均为1.6MPa。
消防水泵吸水管上采用沟槽卡箍连接明干闸阀,工压力1.0MPa。
消防泵压水管上止回阀采用弹性静音止回阀。

博物馆装修工程消防工程专项施工方案一、前言博物馆是集文化遗产、艺术品和历史文物于一体的场所,具有重要的教育和文化传播功能。
为了保障博物馆内文物和人员的安全,消防工程在装修工程中显得尤为重要。
本文旨在提出博物馆装修工程消防工程专项施工方案,以确保消防设施的合理布局和有效运行,为博物馆营造一个安全的环境。
二、施工准备1. 特殊设备采购•根据消防法规要求,提前购买必须的消防设备,如灭火器、消防喷灌系统等。
•确保消防设备质量合格,符合相关规定标准。
2. 施工人员培训•对施工人员进行消防设备使用培训,确保他们熟悉设备使用方法和操作流程。
3. 应急演练•在施工前进行消防演练,提高施工人员应对火灾等突发情况的应急能力。
三、消防设施布置1. 系统布置•根据博物馆的具体情况,合理布置自动喷水灭火系统、报警系统等消防设施。
•确保各个消防设施之间的连通性和配合性,形成完善的消防网络。
2. 疏散通道设置•合理设置疏散通道,确保人员在火灾情况下能够迅速有序撤离。
•根据博物馆的不同区域,设置适当数量和位置的疏散通道,以确保安全度过火灾。
四、施工流程1. 施工顺序•按照先消防设施、后装修工程的原则进行施工,确保消防设施布置合理齐全。
•严格遵守消防施工的规范,确保消防设施施工质量。
2. 施工监督•定期对消防施工过程进行检查和监督,保证施工质量符合规范要求。
•对施工中出现的问题及时解决,确保消防设施的安全性和可靠性。
五、验收及总结1. 施工验收•施工完成后需进行消防设施验收,确保消防设施符合规范要求。
•对验收中发现的问题进行整改,直至验收合格。
2. 总结经验•在消防工程施工过程中,总结经验,提出改进建议,以提高今后的施工效率和质量。
•建立健全的消防施工档案,为日后的维护和管理提供参考依据。
结语博物馆装修工程消防工程专项施工方案是保障博物馆安全的重要环节。
通过严格执行消防施工方案,合理布置消防设施,保证施工过程中的安全和顺利,为博物馆提供了完善的消防保障。
苏州某博物馆消防工程施工组织设计苏州*建筑集团有限公司2008年8月目录1、第一章工程概况及编制说明2、第二章施工组织机构3、第三章施工进度保证措施4、第四章主要施工方法及技术措施5、第五章质量保证措施6、第六章安全施工保证措施7、第七章文明施工保证措施8、第八章节约措施9、第九章施工配合和协调措施10、第十章主要施工机械机具表11、第十一章施工准备及平面布置第一章工程概况及编制说明一、工程概况本工程质量目标为确保省优,争创“鲁班奖”。
开工期为2008年8月,2010年2月竣工,总工期为600日历天。
本工程建筑面积约为21018平方米。
本工程共分为以下几个方面:1.消火栓系统设计:1)本工程室内消火栓设计用水量为15L/S,储存二小时室内消火栓消防用水于地下泵房消防水池内总消防储存水量为216吨。
本建筑物最高处不便设置消防水箱,故在泵房内设置有效容积9 M3消防气压罐供给火灾初期消防用水。
2)本工程室内消火栓系统在建筑物地下室形成消防环管,环管在水泵房内与消火栓泵出水管连接,室外与水泵接合器相接。
室内消火栓主泵性能参数:Q=15L/S,H=45m,(一用一备)。
3)各建筑物内设置dn65单出口消火栓配套喉卷,消火栓与灭火器合用消防箱,尺寸为700*1600,消防箱内设dn65消火栓一个,长25m麻质衬胶水龙带一条,Φ19水枪一支以及消防按钮和指示灯一个;消防箱内另配dn25消火栓消防喉卷一组及MFa3干粉化学灭火器三组和指示灯一个。
4)消防泵的控制由设于消火栓箱内按钮启动,其信号传至消防控制中心,并能自动气泵,泵房内也有手动启动装置。
5)消火栓管道采用焊接镀锌钢管,dn50及以下螺纹连接,dn70以上为沟槽连接,消防管道沟槽卡箍接口须采用FM及UL认证产品。
6)消防系统管道上的阀门采用沟槽卡箍连接蝶阀,阀门工作压力均为1.6MPa。
消防水泵吸水管上采用沟槽卡箍连接明干闸阀,工压力1.0MPa。
消防泵压水管上止回阀采用弹性静音止回阀。

博物馆装修工程消防工程专项施工方案
一、前言
博物馆是集展示、保护和研究于一体的文化机构。
其装修工程中的消防工程尤
为重要。
本文主要针对博物馆装修工程中的消防工程专项施工方案进行详细介绍,以确保博物馆内部一旦发生火灾,能够迅速、有效地进行应急处理和疏散。
二、施工前准备
1.制定详细的消防工程施工方案,并由专业人员审核通过。
2.准备好必要的施工设备和工具。
3.确保施工人员具备相关的消防知识和技能。
4.检查消防设备和安全出口的设置是否符合相关标准。
三、消防设施安装
1.安装消防报警系统,包括烟感应器、手动火灾报警按钮等。
2.安装自动喷水灭火系统,并进行调试检测。
3.设置灭火器、消防栓等消防设备,并进行标识。
4.检查消防通道是否畅通,并设置应急疏散指示标识。
四、消防演练
1.安排消防演练,让所有博物馆工作人员参与,熟悉火灾应急处理流程。
2.定期组织模拟能火灾演练,检验消防设备和应急预案的有效性。
3.对演练情况进行总结和反馈,不断改进消防工程施工方案。
五、施工结束后
1.对消防工程施工进行全面验收,确保消防设备和系统完好可用。
2.提供消防设备使用和维护的培训,让博物馆工作人员掌握正确的使用
方法。
3.制定消防设备的定期检查和维护计划,确保设备长期有效运行。
六、总结
博物馆在装修工程中的消防工程施工必须谨慎、严谨。
通过本文所述的专项施
工方案,可以有效提升博物馆的消防安全水平,保障珍贵文物和参观者的安全。
希望通过相关多方努力,博物馆的消防工程可以始终处于高效运行状态。
苏州某博物馆消防工程施工组织设计苏州*建筑集团有限公司2008年8月目录1、第一章工程概况及编制说明2、第二章施工组织机构3、第三章施工进度保证措施4、第四章主要施工方法及技术措施5、第五章质量保证措施6、第六章安全施工保证措施7、第七章文明施工保证措施8、第八章节约措施9、第九章施工配合和协调措施10、第十章主要施工机械机具表11、第十一章施工准备及平面布置第一章工程概况及编制说明一、工程概况本工程质量目标为确保省优,争创“鲁班奖”。
开工期为2008年8月,2010年2月竣工,总工期为600日历天.本工程建筑面积约为21018平方米。
本工程共分为以下几个方面:1。
消火栓系统设计:1)本工程室内消火栓设计用水量为15L/S,储存二小时室内消火栓消防用水于地下泵房消防水池内总消防储存水量为216吨。
本建筑物最高处不便设置消防水箱,故在泵房内设置有效容积9 M3消防气压罐供给火灾初期消防用水。
2)本工程室内消火栓系统在建筑物地下室形成消防环管,环管在水泵房内与消火栓泵出水管连接,室外与水泵接合器相接.室内消火栓主泵性能参数:Q=15L/S,H=45m,(一用一备).3)各建筑物内设置dn65单出口消火栓配套喉卷,消火栓与灭火器合用消防箱,尺寸为700*1600,消防箱内设dn65消火栓一个,长25m麻质衬胶水龙带一条,Φ19水枪一支以及消防按钮和指示灯一个;消防箱内另配dn25消火栓消防喉卷一组及MFa3干粉化学灭火器三组和指示灯一个.4)消防泵的控制由设于消火栓箱内按钮启动,其信号传至消防控制中心,并能自动气泵,泵房内也有手动启动装置.5)消火栓管道采用焊接镀锌钢管,dn50及以下螺纹连接,dn70以上为沟槽连接,消防管道沟槽卡箍接口须采用FM及UL认证产品。
6)消防系统管道上的阀门采用沟槽卡箍连接蝶阀,阀门工作压力均为 1.6MPa。
消防水泵吸水管上采用沟槽卡箍连接明干闸阀,工压力1。
0MPa。
苏州某博物馆消防工程施工施工组织设计施工组织设计苏州*修建集团2020年8月目录1、第一章工程概略及编制说明2、第二章施工组织机构3、第三章施工进度保证措施4、第四章主要施工方法及技术措施5、第五章质量保证措施6、第六章平安施工保证措施7、第七章文明施工保证措施8、第八章浪费措施9、第九章施工配合和协调措施10、第十章主要施工机械机具表11、第十一章施工预备及平面布置第一章工程概略及编制说明一、工程概略本工程质量目的为确保省优,争创〝鲁班奖〞。
开工期为2020年8月,2020年2月完工,总工期为600日历天。
本工程修建面积约为21018平方米。
本工程共分为以下几个方面:1.消火栓系统设计:1〕本工程室内消火栓设计用水量为15L/S,贮存二小时室内消火栓消防用水于地下泵房消防水池内总消防贮存水量为216吨。
本修建物最高处方便设置消防水箱,故在泵房内设置有效容积9 M3消防气压罐供应火灾初期消防用水。
2〕本工程室内消火栓系统在修建物地下室构成消防环管,环管在水泵房内与消火栓泵出水管衔接,室外与水泵接合器相接。
室内消火栓主泵功用参数:Q=15L/S,H=45m,(一用一备)。
3〕各修建物内设置dn65单出口消火栓配套喉卷,消火栓与灭火器合用消防箱,尺寸为700*1600,消防箱内设dn65消火栓一个,长25m麻质衬胶水龙带一条,Φ19水枪一支以及消防按钮和指示灯一个;消防箱内另配dn25消火栓消防喉卷一组及MFa3干粉化学灭火器三组和指示灯一个。
4〕消防泵的控制由设于消火栓箱内按钮启动,其信号传至消防控制中心,并能自动气泵,泵房内也有手动启动装置。
5〕消火栓管道采用焊接镀锌钢管,dn50及以下螺纹衔接,dn70以上为沟槽衔接,消防管道沟槽卡箍接口须采用FM及UL认证产品。
6〕消防系统管道上的阀门采用沟槽卡箍衔接蝶阀,阀门任务压力均为1.6MPa。
消防水泵吸水管上采用沟槽卡箍衔接明干闸阀,工压力1.0MPa。
