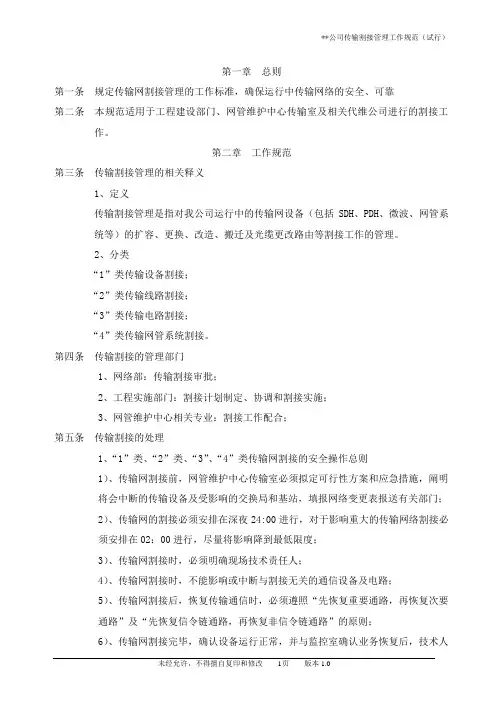

第一章总则第一条规定传输网割接管理的工作标准,确保运行中传输网络的安全、可靠第二条本规范适用于工程建设部门、网管维护中心传输室及相关代维公司进行的割接工作。
第二章工作规范第三条传输割接管理的相关释义1、定义传输割接管理是指对我公司运行中的传输网设备(包括SDH、PDH、微波、网管系统等)的扩容、更换、改造、搬迁及光缆更改路由等割接工作的管理。
2、分类“1”类传输设备割接;“2”类传输线路割接;“3”类传输电路割接;“4”类传输网管系统割接。
第四条传输割接的管理部门1、网络部:传输割接审批;2、工程实施部门:割接计划制定、协调和割接实施;3、网管维护中心相关专业:割接工作配合;第五条传输割接的处理1、“1”类、“2”类、“3”、“4”类传输网割接的安全操作总则1)、传输网割接前,网管维护中心传输室必须拟定可行性方案和应急措施,阐明将会中断的传输设备及受影响的交换局和基站,填报网络变更表报送有关部门;2)、传输网的割接必须安排在深夜24:00进行,对于影响重大的传输网络割接必须安排在02:00进行,尽量将影响降到最低限度;3)、传输网割接时,必须明确现场技术责任人;4)、传输网割接时,不能影响或中断与割接无关的通信设备及电路;5)、传输网割接后,恢复传输通信时,必须遵照“先恢复重要通路,再恢复次要通路”及“先恢复信令链通路,再恢复非信令链通路”的原则;6)、传输网割接完毕,确认设备运行正常,并与监控室确认业务恢复后,技术人员方可离开现场;7)、割接失败,务必在6:00前恢复原传输通路的业务;8)、割接工作完成后,相关专业人员必须在一个工作日内完成维护资料的更新工作。
2、“ 1”类的安全生产操作规程1)凡影响到155M速率及以上电路的设备割接,必须拟定可行性方案及应急措施,并阐明将会影响到的通信系统,报有关部门会审和审批;2)割接前对于新设备必须进行加电测试,试运行一定时间(具体时间视设备而定,主要参照厂家建议),进行24小时测试合格,在确保设备运行正常后方可开始割接;4)割接前确认旧设备的运行状态正常;5)在确认所有中继割接成功后,72个小时后方可拆除原设备;6)如割接失败,务必恢复原传输通路的业务。
机房搬迁网络割接方案根据公司安排,对现有机房进行升级改造,由原办公室西改为东侧,财务隔壁(东邻),主要实施升级内容:1、制作电缆沟隐藏布线;2、制作吊顶隐藏布线;3、暖气改造:移至隔断外侧(安全考虑);4、隔断重新设计:改为全封闭、推拉门、上开窗;5、空调改为外间安装,避免直吹机柜降温(产生水凝、水滴);6、380V供电、机柜48V直流供电改为外间供电;7、布置消防设施,二氧化碳灭火器,应急灯,消除防火隐患;鉴于以上改造内容,制定以下实施方案。
第一部分机房现有业务、设备分析一、联通业务1、宽带业务需迁移设备:宽带网络机柜、防火墙(路由)、光纤收发器模块架(5台:制浆、35KV、仓库、碱回收、联通公司上行光收发器)2、电话业务需迁移设备:电话路由机柜(含直流供电UPS电源模块)、UPS备用电池组、电话光纤分线箱二、电信业务1、宿舍楼宽带业务需迁移设备:宽带网络机柜、CISCO1841路由器、电信猫、华为3COM-3300核心交换、至宿舍楼干路光收发器2、公寓楼ADSL宽带业务需迁移设备:6路上行分光器架(4个单元、宿舍楼、县电信公司上行)三、公司内部业务1、公司内网局域网LAN业务需迁移设备:华为3952核心交换机、物流、加油站、食堂、东门卫、西门卫、中控磅房、质量管理化验楼、蒸煮车间、浆板车间光纤收发器、VLAN6交换机2、餐具车间宽带业务3、需迁移设备:餐具车间光纤收发器第二部分搬迁前数据备份第三部分搬迁流程图第四部分费用预算一、土建施工(工程部报价)1、电缆沟(水泥):2000元2、隔断(滑道门):4500元3、吊顶(天花板):1700元二、布线与熔接1、联通相关业务(含调试)割接与布线:免费2、电信相关业务(含调试)割接与布线:免费3、380V机房专用供电布线:公司电工负责完成4、内部局域网割接施工以及材料(尾纤、法兰、光纤、电缆、标签等):3000元三、其它费用:1、应急灯、照明灯安装:1000元2、空调移机业务:300元3、二氧化碳灭火器2台:500元四、费用合计:13000元第五部分施工周期与、网时间安排一、土建施工与搬迁(8天)1、隔断安装与制作:2天2、水泥电缆沟:3天3、吊顶:2天4、设备转移搬迁与割接:2天二、断网时间(1天)1、宽带:前6天施工不影响宽带与电话通讯业务,不需要中断,第7天开始断网割接,预计关键节点办公(机房、财务、磅房等)0.5天恢复网络通讯,其它节点后续完成。

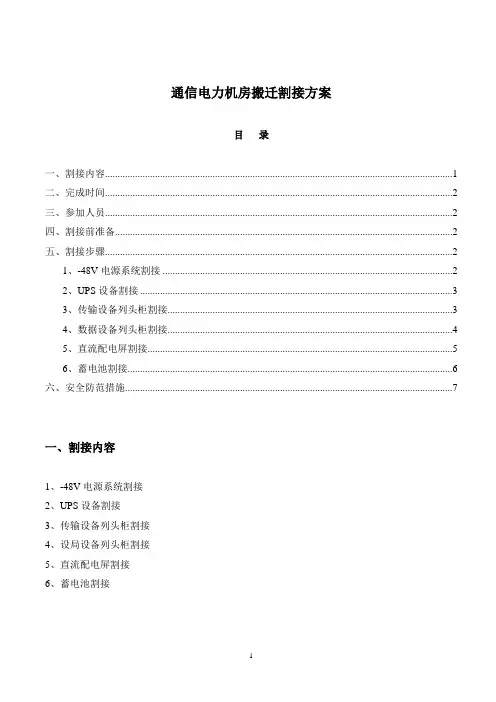

通信电力机房搬迁割接方案目录一、割接内容 (1)二、完成时间 (2)三、参加人员 (2)四、割接前准备 (2)五、割接步骤 (2)1、-48V电源系统割接 (2)2、UPS设备割接 (3)3、传输设备列头柜割接 (3)4、数据设备列头柜割接 (4)5、直流配电屏割接 (5)6、蓄电池割接 (6)六、安全防范措施 (7)一、割接内容1、-48V电源系统割接2、UPS设备割接3、传输设备列头柜割接4、设局设备列头柜割接5、直流配电屏割接6、蓄电池割接二、完成时间2023年12月29日星期五。
三、参加人员施工人员、安全员、监理、甲方维护人员。
四、割接前准备1、确认需割接的设备的电源线的路由并做好标签。
2、确认各设备供电方式。
3、制定各专业的应急方案,并设专人负责。
4、备齐割接工具,如绝缘扳手一套、钳型电流表一只、万用表一只、油压钳一把等。
5、备齐辅助材料,如绝缘布、螺丝、螺母、铜鼻子、胶带等。
五、割接步骤1、-48V电源系统割接2、UPS设备割接3、传输设备列头柜割接4、数据设备列头柜割接5、直流配电屏割接6、蓄电池割接六、安全防范措施1、严格执行“通信机房安全施工规范”强化安全意识。
2、割接时局方相关人员的到位,实施监控设备运行情况及应对异常情况的发生。
3、严格按照既定的割接方案步骤实施。
4、使用专用绝缘工具,在割接前做绝缘处理防止短路的发生。
5、割接完毕清理现场及设备上临时的绝缘设施。

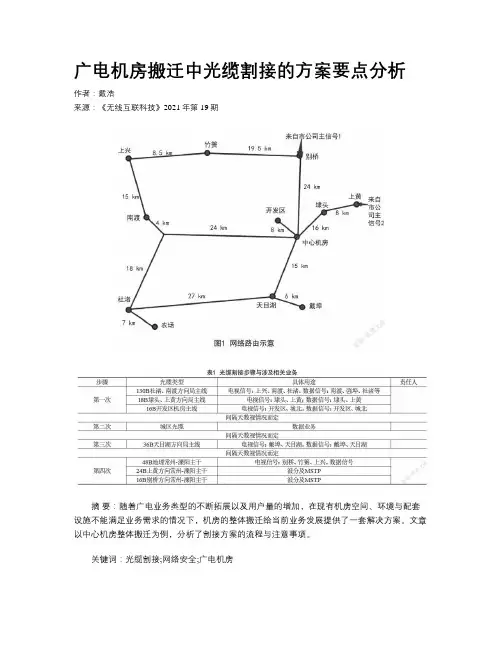

广电机房搬迁中光缆割接的方案要点分析作者:戴浩来源:《无线互联科技》2021年第19期摘要:随着广电业务类型的不断拓展以及用户量的增加,在现有机房空间、环境与配套设施不能满足业务需求的情况下,机房的整体搬迁给当前业务发展提供了一套解决方案。
文章以中心机房整体搬迁为例,分析了割接方案的流程与注意事项。
关键词:光缆割接;网络安全;广电机房0 引言溧阳市广电网络中心机房建于20世纪90年代,作为该市的核心机房,承载着溧阳广电的全部业务。
随着20多年业务种类、业务量的不断增长,当前机房环境和空间已不能满足业务发展及安播的要求,需要设置新的机房。
中心机房搬迁涉及全市广电业务的运营,如何确保光缆割接的网络安全,需要在充分了解机房搬迁的整体规划方案上,做好安全、科学、经济的割接方案与应急预案。
在割接工作中,工作人员应坚持以用户正常使用为先的准则,在保障网络安全的前提下进行割接工作。
本次光缆割接内容,主要包含市干线及十个乡镇机房的接入主线割接。
业务内容涉及电视直播、点播、数据业务等。
割接前的网络安全保障主要措施是使用单独设备在新机房搭建第三路信号平台,并测试运行正常后实施机房搬迁割接,以保证业务不间断[1]。
1 熟悉机房内各业务类型、网络架构及所需的传输资源类型和要求目前,溧阳公司老机房承载的业务类型包含:DWDM业务、大屏監控、MSTP业务、数据专网业务、数字电视分前端直播业务、互动VOD点播业务、以及数据业务、省市监测台设备等[2]。
如图1所示,来自市公司主信号1的路由是光缆,利用了早期中心机房接入别桥镇机房主线光缆的纤芯(此段市干与乡干主线同光缆),来自市公司的主信号2路由是至中心机房的独立光缆。
主要的传输资源类型是波分系统、MSTP、DCM和IPQAM调制后的光传输系统,以及数据业务核心交换机[3]。
传输要求:因前期方案留有足够多的光功率余量,此次因路由距离的适当增加,分前端机房接收到的光信号会略微减少,但并不会影响设备的使用。
网络割接是对正在使用的线路、设备进行操作,将会直接影响到上面承载的业务,网络改造中最关键的一步就是网络割接。
网络割接又叫网络迁移,是指运行网络物理或者逻辑上的更改。
网络改造中最关键的一步就是网络割接。
通常,业务运行网络要求24小时不间断,而割接一般都是对正在使用的线路、设备进行操作,所以网络割接将会直接影响到上面承载的业务,这种割接一不小心就会造成业务应用的中断。
如何制定最完善的割接方案、如何执行最完美的割接、如何规避割接中的风险、如何减少乃至消除对业务系统的影响,这些都是我们在割接前需要详细考虑的事情。
前期的准备工作一旦做得不好,割接中可能会遇到很多意想不到的问题导致割接失败,甚至无法回退到割接前的状态。
制定详细的割接方案许多网络割接不是一步就能完成的,通常会分为很多次小的割接,这时候就需要一个总体的割接方案和许多具体的割接方案一起组合来描述整个过程。
割接方案不但是描述割接中需要进行的各项任务,还包含各项任务的时间表,所以相关的内容是需要各个配合部门、单位共同讨论通过的。
对于割接中的具体割接步骤,不能仅仅是纸上谈兵,特别是牵涉到软件版本的改变这种协议上有较大更改的情况,通常需要搭设模拟环境进行模拟割接测试。
任何软件都很难避免Bug(漏洞),网络起初的稳定运行不能说明在软件版本改变、协议逻辑改动后依然能稳定运行。
例如美国的一个大运营商就曾发生过路由器软件版本大规模升级后几个小时后业务中断的情况。
所以割接前的模拟测试是验证割接方案可行性的一个严谨的步骤,严格的测试有助于减少这方面的风险。

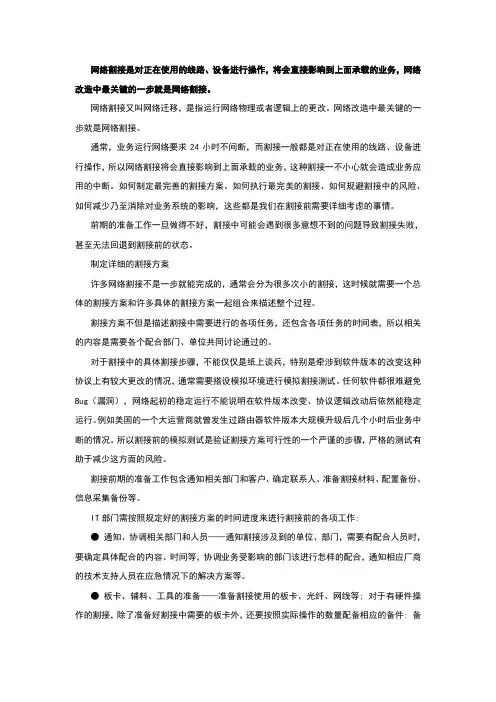

割接前期的准备工作包含通知相关部门和客户、确定联系人、准备割接材料、配置备份、信息采集备份等。
IT部门需按照规定好的割接方案的时间进度来进行割接前的各项工作:● 通知、协调相关部门和人员——通知割接涉及到的单位、部门,需要有配合人员时,要确定具体配合的内容、时间等,协调业务受影响的部门该进行怎样的配合,通知相应厂商的技术支持人员在应急情况下的解决方案等。

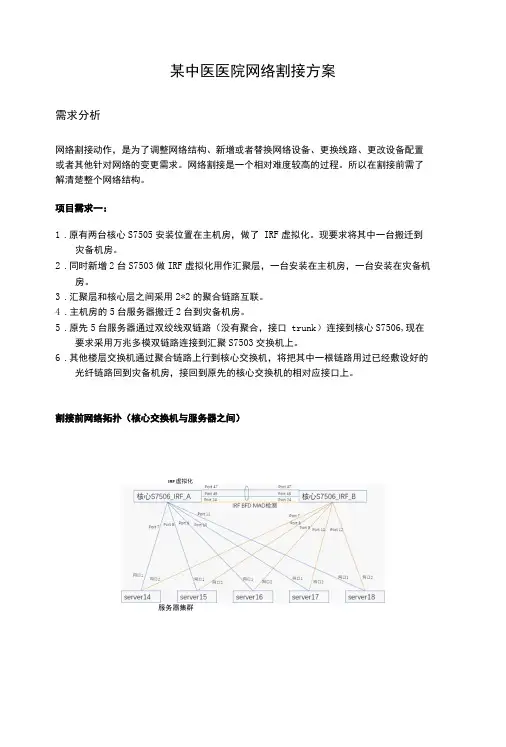

某中医医院网络割接方案需求分析网络割接动作,是为了调整网络结构、新增或者替换网络设备、更换线路、更改设备配置或者其他针对网络的变更需求。
网络割接是一个相对难度较高的过程。
所以在割接前需了解清楚整个网络结构。
项目需求一:1.原有两台核心S7505安装位置在主机房,做了IRF虚拟化。
现要求将其中一台搬迁到灾备机房。
2.同时新增2台S7503做IRF虚拟化用作汇聚层,一台安装在主机房,一台安装在灾备机房。
3.汇聚层和核心层之间采用2*2的聚合链路互联。
4.主机房的5台服务器搬迁2台到灾备机房。
5.原先5台服务器通过双绞线双链路(没有聚合,接口trunk)连接到核心S7506,现在要求采用万兆多模双链路连接到汇聚S7503交换机上。
6.其他楼层交换机通过聚合链路上行到核心交换机,将把其中一根链路用过已经敷设好的光纤链路回到灾备机房,接回到原先的核心交换机的相对应接口上。
割接前网络拓扑(核心交换机与服务器之间)IRF虚拟化服务器集群割接后网络拓扑(核心交换机与服务器之间)项目需求二1.服务器和存储之间通过FC光纤交换机连接,原所有存储及服务器都在主机房2.新增两台FC光纤交换机,一台安装在灾备机房,一台安装在主机房,同时把主机房旧的一台般到灾备机房。
每台服务器通过AB路径访问存储FC光纤交换机割接前拓扑(服务器与存储之间)FC光纤交换机割接后拓扑(服务器与存储之间)割接实施与应急预案割接总体原则割接要求平滑过渡,停机时间短,断网时间短,风险可控,分阶段和部分项按时间割接,不超过3天,方案实施简单,具备可操作性。
在新旧机房都有设备作为相互备份。
整体搬迁方案第一阶段:核心备框单链路网络迁移1.准备工具:网络配置脚本,二层盒式交换机(8个光口),千兆多模光模块,多模光纤跳线,标签,螺丝刀等;2.核心备框单链路网络迁移:核心交换机是2台H3C S7606-E相连,配置了IRF虚拟化技术,虚拟化成了一台交换机。
在把备份设备整体搬迁到新机房前,需把核心交换机备框下的单链路网络迁移到主框,使下行交换机设备遵循平滑过渡断网时间短的原则;3.应急预案:无需。
机房设备搬迁及系统割接施工方案机房设备搬迁及系统割接施工方案1、搬迁准备1.1新机房内的准备工作主要是对于机房环境的确认。
包括:市电供电系统环境确认,供电系统线路情况确认,各种电压测量,空调设备的正常运转情况。
新场地的环境要达标,电压220V,零地电压小于1V,温度在22摄氏度正负2摄氏度之内。
1.2根据静电地板承重规划各个机柜、各个网络设备的摆放位置。
可以事先量好机器的具体尺寸,之后到现场规划机器的具体摆放位置,力争最合理、最充分地利用机房的有效空间。
1.3UPS供电系统、电池供电性能检测,UPS主机参数确认,UPS 供电输出参数测量。
有一点要注意,关键服务器的电源插座要参考老机房的插座标准制作,确保规格和型号保持一致。
提前准备好电源,保证服务器到位能及时上电测试。
1.4网络环境确认对新机房的外网要提前调试好,测试与远程各点的连通情况。
内网布线调试工作提前做好,保证核心交换上架后内网能正常。
新机房的环境准备工作要提前做好,关键的电源、网络准备充分后,才能进行搬迁,否则一旦某个环节出现问题,将影响业务正常启用。
2、数据备份工作所有关键数据(包括程序,数据库,各服务器的配置参数、操作系统等)的全备份。
其中数据库数据备份前1天先做1套备份,备份出来的介质经验证可靠后单独存放,专人保管。
以上工作在搬迁的前几天可以分期完成,系统备份工作平时也是工作内容。
3、搬迁实施3.1最后一次完整数据备份工作所有关键数据(包括程序,数据库,各服务器的配置参数、操作系统等)的全备份。
其中数据库数据备份做两套备份,备份出来的介质经验证可靠后单独存放,专人保管。
在搬迁前(服务器关机下电前)要最后做一次完整的全备份。
3.2标记线缆和设备对服务器和存储设备的连接进行打标工作,在设备的显著位置标记编号,在线缆的两头标记所连接的设备编号,并在标记过程中对设备和线缆的位置有一个总体上的认识。
3.3机房搬迁步骤(设备至新机房)如果新、老机房的各项准备工作提前做好做细,机房的整体搬迁从进场准备到搬迁、测试完毕大概需要三天时间。
房屋拆扦流程房屋拆迁是指政府或相关部门根据城市规划和建设需要,对旧城区、危旧房屋或城市棚户区进行改造,进行拆迁工作。
房屋拆迁工作一般需要经过一系列的程序和流程,下面将为大家详细介绍房屋拆迁的流程。
首先,进行立案登记。
房屋拆迁的第一步是需要相关部门进行立案登记,这是整个拆迁工作的重要起点。
在立案登记时,需要提供相关的证明材料,包括房屋产权证、土地证等,以便相关部门进行核实和备案。
接下来,进行评估拆迁补偿。
一般情况下,政府或相关部门会委托专业的评估机构对需要拆迁的房屋进行评估,确定房屋的价值和拆迁补偿标准。
评估结果将作为拆迁补偿的依据,确保被拆迁户得到合理的补偿。
然后,进行协商签约。
在评估拆迁补偿之后,相关部门将与被拆迁户进行协商,商定拆迁补偿的具体方案和金额。
双方达成一致意见后,将签订拆迁协议,明确双方的权利和义务,确保拆迁工作的顺利进行。
随后,进行拆迁准备工作。
在签订拆迁协议后,相关部门将进行拆迁准备工作,包括拆迁方案的制定、拆迁队伍的组建、拆迁物资的准备等。
同时,还需要对拆迁区域进行周边环境的整治和安全隐患的排查,确保拆迁工作的安全进行。
最后,进行实施拆迁。
在拆迁准备工作完成后,将正式进行实施拆迁工作。
拆迁工作一般由专业的拆迁队伍进行,他们会按照拆迁方案和相关规定,对被拆迁房屋进行拆除和清理。
在拆迁过程中,需要特别注意安全和环保,确保拆迁工作的顺利进行。
总的来说,房屋拆迁工作是一个复杂而又重要的工作,需要政府、相关部门和被拆迁户的共同努力和配合。
只有通过规范的程序和严格的管理,才能确保拆迁工作的顺利进行,同时也能保障被拆迁户的合法权益。
希望通过以上的介绍,能让大家对房屋拆迁的流程有一个更加清晰的认识。
胜芳机房搬迁割接方案一、割接目的:由于胜芳机房搬迁,需将数字电视设备,数据交换设备等搬迁至新机房。
二、现网状况:市县有线电视设备(两台光放,一台光纤分路器),市县数据交换设备(2826交换机,S5700交换机),政法网设备,OTN设备,专网光纤收发器,-48V电源。
三、割接方案:1、协调工作向省公司打机房搬迁割接申请;通知数据业务部主任王玄博;提前打电话兰科\环宇\中兴\润博公司技术人员到场2、将原机房市县有线电视设备和市县数据交换设备搬迁至新机房内,机房之间新铺设 72芯光缆跳接使用。
具体准备跳线如下:○1BRAS至OTN, LC /PC- LC /PC 4根25m○23个光收发器至ODF,SC /PC-FC/APC 3根15m○3S5700交换机至ODF(胜芳至霸州方向),LC/PC-FC/APC 1根15m○4光放或分路器至ODF,FC/APC- FC/APC 4根15m○52台光放间连线及分路器 FC/APC- FC/APC 2根3m○6OTN设备,LC /PC- FC/APC 4根10m○7政法网设备,LC /PC- FC/APC 4根10m3、铺设BRAS至通信电源电缆,16平方4根15米.4、把所有线缆按要求贴好标签,能接的都提前接好。
新机柜需要放设备的提前上好架子。
5、有线电视备用设备提前安装在A,B号机柜,连接好尾纤,接好电源(经过UPS)运行并做好标签。
6、数据设备全部保存3遍配置,并备份配置。
7、安装备份5700设备,备份原5700设备所有配置。
8、凌晨开始通过主备线路切换,割接有线电视设备。
9、先割接胜芳至大成方向,拆装光放,熔光纤恢复后,再继续割接胜芳至霸州、文安方向光缆,以免出现双断现象。
10、中心机房值班人员查看HFC网管,确定市县有线电视设备运行正常,各信号功率正常。
11、割接数据设备,搬运OTN,S5700,政法网设备,光纤收发器。
12、连接各数据设备电源,尾纤和网线。
实用的机房设备搬迁及系统割接施工方案1. 背景介绍在机房设备调整、升级或搬迁过程中,需要考虑到各种风险和问题,如设备损坏、网络中断、数据丢失等。
因此,制定一个实用的机房设备搬迁及系统割接施工方案至关重要。
本文将介绍一种可行的方案。
2. 方案概述2.1 前期准备机房设备搬迁及系统割接施工需要详细的规划和准备工作。
在正式启动搬迁工作前,需要做好以下工作:•确定搬迁时间和工作内容•制定施工计划,明确搬迁流程•安排专业人员参与搬迁和割接工作•准备相关的设备和工具•制定应急预案2.2 设备搬迁设备搬迁是整个施工过程中最关键的部分之一。
在搬迁环节中,需要注意以下事项:•确认需要搬迁的设备种类和数量,制定详细的设备搬迁计划•对需要搬迁的设备进行分类和标记,根据设备重量和易损程度分批搬迁•使用专业的设备搬运工具,加强对设备的固定和保护•严格遵守安全规范,确保搬迁过程中人员和设备的安全2.3 系统割接系统割接是机房搬迁过程中的另一个重要环节。
在割接过程中,需要注意以下事项:•确认割接的系统种类和数量,制定详细的系统割接计划•对需要割接的系统进行分类和标记,根据系统的关联性分批进行割接•保证网络连接和数据传输的稳定性,避免网络中断和数据丢失•严格遵守网络安全规范,防止网络被攻击3. 施工流程下面是整个施工过程中的流程图:施工流程图4. 应急预案在机房设备搬迁及系统割接施工过程中,难免会发生不可预测的问题。
因此,需要制定应急预案,以应对突发事件。
下面是一些可能的突发情况的应急预案:4.1 设备损坏若设备在搬迁过程中受损,应当立即停止施工并采取措施防止进一步损坏。
若设备需要更换,则需尽快联系供应商进行更换。
4.2 网络中断若网络在割接过程中中断,应当尽快进行故障排除,检查网络设备是否正常工作。
若无法修复,则需恢复原有网络结构。
4.3 数据丢失若在设备搬迁或系统割接过程中导致数据丢失,应当尽快采取数据恢复措施,可通过备份或数据恢复软件进行恢复。
机房搬迁割接方案指导意见随着企业发展和业务需求的变化,机房搬迁割接成为了不可避免的任务。
为了确保搬迁过程顺利进行并最大限度地减少对业务的影响,制定一份详细的搬迁割接方案是非常重要的。
本文将就机房搬迁割接的方案指导意见进行阐述,以帮助企业顺利完成机房搬迁。
一、搬迁前的准备工作1.1 评估和规划在搬迁之前,需要对当前机房的设备和系统进行评估,了解它们的运行状态和配置情况。
同时,还需要根据业务需求进行规划,确定新机房的位置和布局,并制定详细的搬迁计划。
1.2 资源准备在进行机房搬迁之前,需要确保新机房的基础设施和资源已经准备就绪,包括网络、电力、空调等。
同时,还需要购买或租赁新的服务器、交换机、防火墙等设备,确保能够顺利迁移现有的设备和系统。
二、搬迁过程的实施2.1 数据备份在搬迁之前,需要对所有关键数据进行备份,以防止数据丢失或损坏。
备份可以分为全量备份和增量备份,确保数据的完整性和及时性。
同时,还需要对备份数据进行验证,确保备份的可用性和正确性。
2.2 系统迁移在进行机房搬迁时,需要按照事先制定的搬迁计划进行系统的迁移工作。
包括服务器的关机、拆卸、运输和重新安装等步骤。
在重新安装服务器时,需要对硬件进行检查和测试,确保其正常工作。
2.3 网络配置在新机房进行网络配置时,需要将现有的网络设备进行重新连接和配置,确保网络的正常运行和通信。
同时,还需要对网络进行测试和监控,及时发现和解决网络问题。
2.4 系统测试在完成系统迁移和网络配置后,需要对整个系统进行测试,确保系统的稳定性和性能。
测试可以包括功能测试、性能测试、安全测试等,确保系统能够满足业务需求。
三、搬迁后的工作3.1 系统优化在机房搬迁完成后,需要对系统进行优化和调整,以提高系统的性能和稳定性。
优化可以包括清理无用数据、优化数据库、调整服务器参数等。
3.2 安全防护在新机房进行安全防护工作时,需要对系统进行加固和防护,以防止黑客攻击和数据泄露。
机房搬迁割接方案根据公司安排,对现有机房进行升级改造,由原办公室西改为东侧,财务隔壁(东邻),主要实施升级内容:1、制作电缆沟隐藏布线;2、制作吊顶隐藏布线;3、暖气改造:移至隔断外侧(安全考虑);4、隔断重新设计:改为全封闭、推拉门、上开窗;5、空调改为外间安装,避免直吹机柜降温(产生水凝、水滴);6、380V供电、机柜48V直流供电改为外间供电;7、布置消防设施,二氧化碳灭火器,应急灯,消除防火隐患;鉴于以上改造内容,制定以下实施方案。
第一部分机房现有业务、设备分析一、联通业务1、宽带业务需迁移设备:宽带网络机柜、防火墙(路由)、光纤收发器模块架(5台:制浆、35KV、仓库、碱回收、联通公司上行光收发器)2、电话业务需迁移设备:电话路由机柜(含直流供电UPS电源模块)、UPS备用电池组、电话光纤分线箱二、电信业务1、宿舍楼宽带业务需迁移设备:宽带网络机柜、CISCO1841路由器、电信猫、华为3COM-3300核心交换、至宿舍楼干路光收发器2、公寓楼ADSL宽带业务需迁移设备:6路上行分光器架(4个单元、宿舍楼、县电信公司上行)三、公司内部业务1、公司内网局域网LAN业务需迁移设备:华为3952核心交换机、物流、加油站、食堂、东门卫、西门卫、中控磅房、质量管理化验楼、蒸煮车间、浆板车间光纤收发器、VLAN6交换机2、餐具车间宽带业务3、需迁移设备:餐具车间光纤收发器第二部分搬迁前数据备份是否负责人完成天融信防火墙配置联通网络路由机房联通网络机柜华为3952交换机配内网通讯网关机房联通网络机置柜计量SQL数据库2008-2010计量数172.16.1.2服务据器CISCO1841路由器电信上网路由172.16.20.253配置华为3300交换机电信内网通讯网关172.16.20.254 设备名称功能用途说明内网WEB应用DHCP数据内网服务局域网172.16.1.1服务器172.16.1.1服务器第三部分搬家流程图土建施工(顺序:隔断、电缆沟、吊顶)380V供电电源、暖气片安装位置改造空调移机、网络设备配置备份、数据库备份发通知、各部门做好断网前准备联通业务,设备搬家、割接电信业务,设备搬迁、割接调试完成、各部门反馈妨碍完成第四部分用度预算一、土建施工(工程部报价)1、电缆沟(水泥):2000元2、隔断(滑道门):4500元3、吊顶(天花板):1700元二、布线与熔接1、联通相关业务(含调试)割接与布线:免费2、电信相关业务(含调试)割接与布线:免费3、380V机房专用供电布线:公司电工负责完成4、内部局域网割接施工和材料(尾纤、法兰、光纤、电缆、标签等):3000元三、其它费用:1、应急灯、照明灯安装:1000元2、空调移机业务:300元3、二氧化碳灭火器2台:500元四、费用合计:元第五部分施工周期与、网时间放置一、土建施工与搬迁(8天)1、隔断安装与制作:2天2、水泥电缆沟:3天3、吊顶:2天4、设备转移搬家与割接:2天二、断网时间(1天)1、宽带:前6天施工不影响宽带与德律风通讯业务,不需要停止,第7天开始断网割接,预计关键节点办公(机房、财政、磅房等)0.5天恢复网络通讯,其它节点后续完成。
通信基站拆迁施工方法(1)无线基站设备施工的重点环节及保障措施对与天线的紧固螺丝必须要上紧,防止因大风将天线的方位吹错位;在上馈线的过程中应一定用红、绿、蓝三色胶带将三个扇区的六根馈线分清,以防止馈线接错;在上馈线时有条件情况下应在地面将馈线捋顺防止上线时打弯,影响信号的传输。
(2)传输设备的重点环节及保护措施传输网是通信网的基础网络,是承载业务网络的平台。
随着传输网络的不断发展和网络优化,传输电路、光路的割接将是关键性的工作之一。
①割接前准备工作任务获取:工程项目部项目主管与技术负责人参加建设单位割接准备会,掌握割接方案,明确割接内容,根据割接资料统计工作量。
技术研究:技术负责人根据掌握的割接方案对架子队做好技术交底工作,并强调割接过程中的注意事项。
由架子队长组织参与本次割接的施工人员对割接方案中的每一个步骤进行认真阅读,确保每一个参与割接的施工人员对工作流程和操作方法的完全掌握。
资源要求:项目部做出割接安排,其中包括人员、车辆的安排;做好割接前的准备工作,其中包括工具、仪表和割接资料的准备。
②割接工作流程施工人员到达施工现场后,根据割接资料调查源、目标电路端口及传输路由。
根据割接资料布放割接电路跳线,跳线的布放必须按照《传输作业指导书》进行绑扎、布放,并于割接前10个小时完成。
电路跳接完成后,施工人员必须使用2M表逐条对全程的传输通道进行测试,确定2M信号的收发;并由建设方机房负责人和技术负责再次进行确认,确保整条传输通道的正常(包括布放电路的跳线部分);本项工作必须于割接前6个小时完成。
通道测试无误后先在DDF架的端子板上做好临时标签,并在已布放的2M电缆上做好标签,等待割接;必须于割接前4个小时完成。
中继电路、双系统基站(1个基站有2条电路)割接电路时必须逐条进行,割接完成1条电路后,必须立即让网管机房值班人员确认,确认无误后,将原DDF架上的标签划掉,并记录好资料,方可进行下一条电路的割接。
