材料送检计划表(1)
- 格式:doc
- 大小:1.95 MB
- 文档页数:9

建筑工程取样送检计划-建筑工程电气材料取样送检一览表1. 项目概述该计划涉及建筑工程电气材料的取样送检事项。
本文档旨在规划和组织取样送检活动,以确保所采购的电气材料符合质量要求。
2. 目标- 确保电气材料的质量符合国家和行业标准。
- 验证供应商提供的电气材料与合同规定的要求一致。
- 发现和排除潜在的质量问题。
- 提供给监理单位和业主有关电气材料质量的证明。
3. 计划安排本计划将在建筑工程电气材料到货后进行取样送检活动。
具体安排如下:3.1 取样人员由项目质量部门指派专业人员进行电气材料的取样工作。
3.2 取样时间与地点根据具体工程进度,确定合适的取样时间与地点。
3.3 取样方法根据国家和行业标准,采用适当的取样方法进行取样,确保取样的代表性和准确性。
3.4 送检机构选择符合相关认证要求的第三方检测机构进行电气材料的送检工作。
3.5 样品管理由专人负责电气材料样品的管理,包括标识、保管和保存等。
4. 送检内容本计划涵盖以下电气材料的取样送检:- 灯具及配件- 开关插座及电器附件- 电线电缆- 开关柜及电气元件5. 样品送检流程本计划执行的样品送检流程如下:5.1 样品接收取样人员收到电气材料后,按照取样方法进行取样,并进行标识。
5.2 样品送检将取样好的电气材料样品送交给选择的第三方检测机构进行检测。
5.3 检测报告第三方检测机构完成检测后,提供检测报告,并将报告送交项目质量部门。
5.4 报告评审项目质量部门对检测报告进行评审,确保电气材料符合质量要求,并记录评审结果。
5.5 审核与验证监理单位和业主根据评审结果对电气材料进行审核与验证,确认质量合格。
6. 取样送检记录将每次取样送检的相关记录进行归档和保存,以备后续查阅和追溯。
以上即为本文档对建筑工程电气材料取样送检计划的内容安排和流程规划。
通过执行该计划,我们将保证所采购的电气材料质量符合要求,并为监理单位和业主提供相关的质量保证证明。
工程材料检测实验计划表1. 研究背景和目的1.1 研究背景工程材料是指在建筑和工程领域中使用的各种材料,如钢筋、混凝土、沥青等。
这些材料的质量和性能对于工程的安全和可靠性至关重要。
因此,对工程材料进行检测和评价是必不可少的。
1.2 研究目的本实验旨在开展对工程材料的检测实验,通过对材料的物理、化学性质和力学性能等方面的测试,来评估材料的质量和适用性。
通过实验结果的分析,可以为工程项目的材料选择和质量控制提供依据。
2. 实验方法和步骤2.1 实验方法本实验将采用以下实验方法:1.物理性能测试:通过对材料的密度、弹性模量、热膨胀系数等进行测试来评估材料的物理性能。
2.化学性质测试:通过对材料的化学成分、溶解度、酸碱性等进行测试来评估材料的化学性质。
3.力学性能测试:通过对材料的强度、韧性、硬度等进行测试来评估材料的力学性能。
2.2 实验步骤本实验将按照以下步骤进行:1.准备实验样品:选择代表性的工程材料样品,并按照要求进行制备和处理。
2.进行物理性能测试:使用相应的测试设备对样品的物理性能进行测试,并记录测试结果。
3.进行化学性质测试:使用化学分析仪器对样品的化学性质进行测试,并记录测试结果。
4.进行力学性能测试:使用力学测试设备对样品的力学性能进行测试,并记录测试结果。
5.数据处理和分析:对所获得的测试结果进行统计和分析,绘制相应的图表和图像。
6.结果讨论和总结:根据实验结果和分析,对工程材料的质量和适用性进行讨论和总结。
3. 实验设备和材料3.1 实验设备本实验将使用以下实验设备:1.密度计:用于测量材料的密度。
2.弹性模量测试仪:用于测量材料的弹性模量。
3.热膨胀系数测定仪:用于测量材料的热膨胀系数。
4.化学分析仪器:用于测试材料的化学成分。
5.力学测试设备:用于测量材料的强度、韧性、硬度等力学性能。
3.2 实验材料本实验将使用以下工程材料样品进行测试:1.钢筋:用于测试钢筋的物理和力学性能。

2024年送检计划表精编序号项目名称检验标准检验要求送检时间检验方法1 产品A GB/T11263-2010 外观检验 1月目测、测量GB/T2101-____ 力学性能 1月定标仪器测定GB/T2975-____ 化学成分 2月光谱分析2 产品B GB/T1234-2010 外观检验 3月目测、测量GB/T5678-____ 电气性能 4月电器测试仪器GB/T9876-____ 环境适应性 6月温湿度试验箱3 产品C GB/T2345-2010 外观检验 2月目测、测量GB/T6789-____ 寿命测试 4月加速老化测试GB/T5432-____ 化学分析 5月光谱仪4 产品D GB/T4567-2010 外观检验 6月目测、测量GB/T7890-____ 力学性能 7月强度测试GB/T5432-____ 化学分析 8月光谱仪5 产品E GB/T6789-2010 外观检验 4月目测、测量GB/T9012-____ 声音测试 5月声学仪器测定GB/T2654-____ 环境适应性 6月温湿度试验箱备注:以上计划表仅为示例,实际的送检计划需根据具体产品和企业要求进行制定,包括所需的检验标准、检验要求、送检时间以及检验方法等,确保产品的质量和合规。
2024年送检计划表精编(二)计划名称: 2024年送检计划表计划起止日期: 2024年1月1日 - 2024年12月31日责任部门: 质量控制部门制定日期: [制定日期]序号送检内容负责人计划日期实际日期备注1 原材料检测 [负责人姓名] [计划日期] [实际日期] [备注]2 产品配件检测 [负责人姓名] [计划日期] [实际日期] [备注]3 产品生产线检测 [负责人姓名] [计划日期] [实际日期] [备注]4 成品检测 [负责人姓名] [计划日期] [实际日期] [备注]5 包装材料检测 [负责人姓名] [计划日期] [实际日期] [备注]6 储存条件检测 [负责人姓名] [计划日期] [实际日期] [备注]7 运输检测 [负责人姓名] [计划日期] [实际日期] [备注]8 质量管理体系检测 [负责人姓名] [计划日期] [实际日期] [备注]9 客户投诉检测 [负责人姓名] [计划日期] [实际日期] [备注]10 监督抽检 [负责人姓名] [计划日期] [实际日期] [备注]11 认证审核 [负责人姓名] [计划日期] [实际日期] [备注]12 售后服务检测 [负责人姓名] [计划日期] [实际日期] [备注]备注:- 请在实际日期栏填写每项检测的实际完成日期。

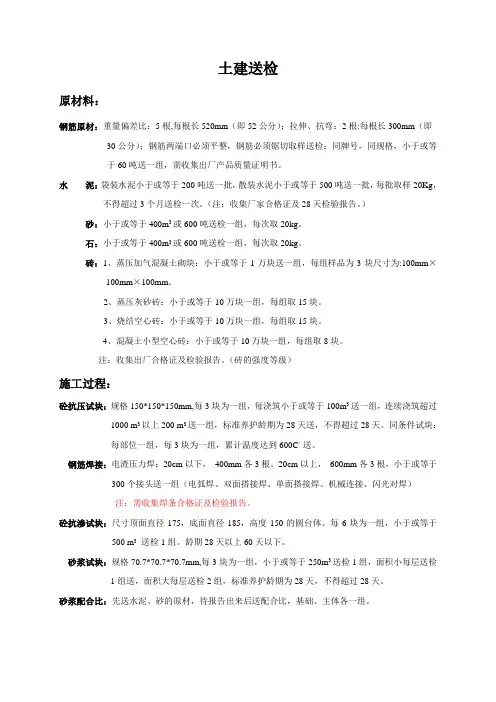

土建送检原材料:钢筋原材:重量偏差比:5根,每根长520mm(即52公分);拉伸、抗弯:2根:每根长300mm(即30公分);钢筋两端口必须平整,钢筋必须锯切取样送检;同牌号,同规格,小于或等于60吨送一组,需收集出厂产品质量证明书。
水泥:袋装水泥小于或等于200吨送一批,散装水泥小于或等于500吨送一批,每批取样20Kg,不得超过3个月送检一次。
(注:收集厂家合格证及28天检验报告。
)砂:小于或等于400m3或600吨送检一组,每次取20kg。
石:小于或等于400m3或600吨送检一组,每次取20kg。
砖:1、蒸压加气混凝土砌块:小于或等于1万块送一组,每组样品为3块尺寸为:100mm×100mm×100mm。
2、蒸压灰砂砖:小于或等于10万块一组,每组取15块。
3、烧结空心砖:小于或等于10万块一组,每组取15块。
4、混凝土小型空心砖:小于或等于10万块一组,每组取8块。
注:收集出厂合格证及检验报告。
(砖的强度等级)施工过程:砼抗压试块:规格150*150*150mm,每3块为一组,每浇筑小于或等于100m3送一组,连续浇筑超过1000 m3以上200 m3送一组,标准养护龄期为28天送,不得超过28天。
同条件试块:每部位一组,每3块为一组,累计温度达到600C。
送。
钢筋焊接:电渣压力焊:20cm以下,400mm各3根。
20cm以上,600mm各3根,小于或等于300个接头送一组(电弧焊、双面搭接焊、单面搭接焊、机械连接、闪光对焊)注:需收集焊条合格证及检验报告。
砼抗渗试块:尺寸顶面直径175,底面直径185,高度150的圆台体。
每6块为一组,小于或等于500 m3送检1组。
龄期28天以上60天以下。
砂浆试块:规格70.7*70.7*70.7mm,每3块为一组,小于或等于250m3送检1组,面积小每层送检1组送,面积大每层送检2组,标准养护龄期为28天,不得超过28天。
砂浆配合比:先送水泥、砂的原材,待报告出来后送配合比,基础、主体各一组。

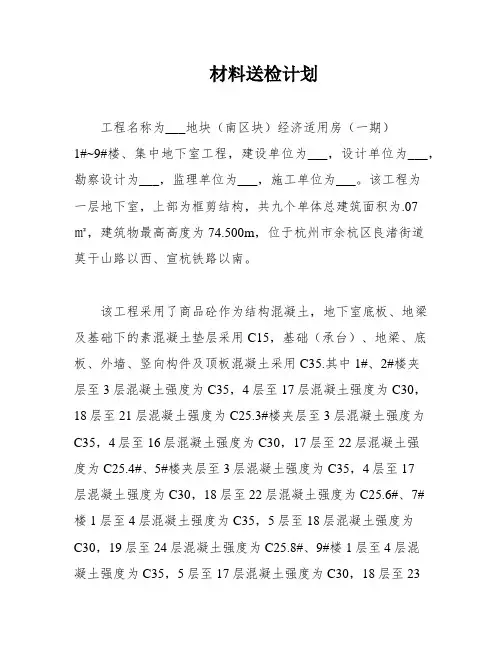

材料送检计划工程名称为___地块(南区块)经济适用房(一期)1#~9#楼、集中地下室工程,建设单位为___,设计单位为___,勘察设计为___,监理单位为___,施工单位为___。
该工程为一层地下室,上部为框剪结构,共九个单体总建筑面积为.07㎡,建筑物最高高度为74.500m,位于杭州市余杭区良渚街道莫干山路以西、宣杭铁路以南。
该工程采用了商品砼作为结构混凝土,地下室底板、地梁及基础下的素混凝土垫层采用C15,基础(承台)、地梁、底板、外墙、竖向构件及顶板混凝土采用C35.其中1#、2#楼夹层至3层混凝土强度为C35,4层至17层混凝土强度为C30,18层至21层混凝土强度为C25.3#楼夹层至3层混凝土强度为C35,4层至16层混凝土强度为C30,17层至22层混凝土强度为C25.4#、5#楼夹层至3层混凝土强度为C35,4层至17层混凝土强度为C30,18层至22层混凝土强度为C25.6#、7#楼1层至4层混凝土强度为C35,5层至18层混凝土强度为C30,19层至24层混凝土强度为C25.8#、9#楼1层至4层混凝土强度为C35,5层至17层混凝土强度为C30,18层至23层混凝土强度为C25.二层浇筑楼层线角及栏板等结构构件采用C25混凝土,后砌墙的过梁及构造柱采用C20混凝土。
外墙采用强度MU10页岩实心砖M10水泥砂浆砌筑,地下室内墙采用MU10页岩多孔砖,M5混合砂浆砌筑,主楼采用MU10页岩多孔砖,M5混合砂浆砌筑,±0.000以上。
以上是该工程的材料检验计划。
1.钢筋原材料:每批进场的钢筋都有质量保证书,并按批次进行复试。
每批最大为60吨,不足60吨按一批计算,超过60吨应按二批计算。
取样时应任意抽取三根钢材,将端部截去50CM。
每批抽取5个试件,先进行重量偏差检验,再取其中2个试件进行力学性能检验。
2.水泥:进场时对其品种、级别、包装或散装仓库、出厂日期等进行检查,并对其强度、安定性及其他必要的性能指标进行复验。

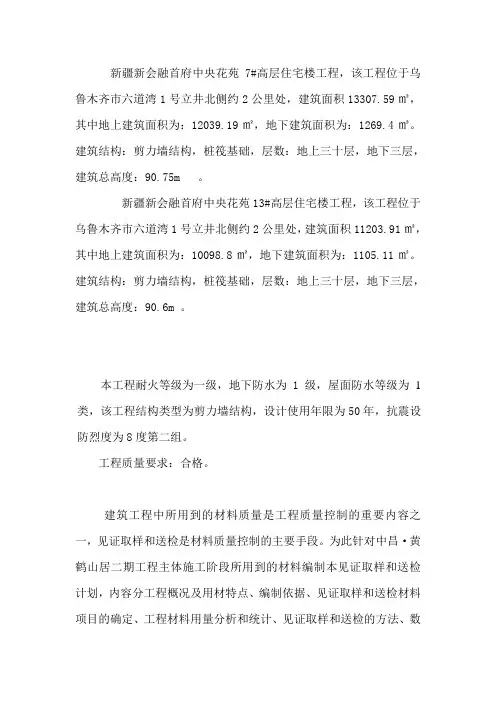

新疆新会融首府中央花苑7#高层住宅楼工程,该工程位于乌鲁木齐市六道湾1号立井北侧约2公里处,建筑面积13307.59㎡,其中地上建筑面积为:12039.19㎡,地下建筑面积为:1269.4㎡。
建筑结构:剪力墙结构,桩筏基础,层数:地上三十层,地下三层,建筑总高度:90.75m 。
新疆新会融首府中央花苑13#高层住宅楼工程,该工程位于乌鲁木齐市六道湾1号立井北侧约2公里处,建筑面积11203.91㎡,其中地上建筑面积为:10098.8㎡,地下建筑面积为:1105.11㎡。
建筑结构:剪力墙结构,桩筏基础,层数:地上三十层,地下三层,建筑总高度:90.6m 。
本工程耐火等级为一级,地下防水为1级,屋面防水等级为1类,该工程结构类型为剪力墙结构,设计使用年限为50年,抗震设防烈度为8度第二组。
工程质量要求:合格。
建筑工程中所用到的材料质量是工程质量控制的重要内容之一,见证取样和送检是材料质量控制的主要手段。
为此针对中昌·黄鹤山居二期工程主体施工阶段所用到的材料编制本见证取样和送检计划,内容分工程概况及用材特点、编制依据、见证取样和送检材料项目的确定、工程材料用量分析和统计、见证取样和送检的方法、数量和要求、见证人员的职责六个部分。
本工程装饰阶段所用到的材料的见证取样和送检计划根据实际情况另行编制。
一、工程概况及用材特点办公楼及盐仓库1、 2工程由杭州八丰建设有限公司施工;余杭区盐务管理局投资兴建;本工程位于丁山路余杭看守所南测。
总建筑面积4525M²,办公楼1601 M²,总高度18.350M,四层;盐仓库一1625M ²,总高度5.950M,一层;盐仓库二1299 M²,总高度5.950米。
二、编制依据1、建设部颁布的《房屋建筑工程和市政基础设施工程实行见证取样和送检的规定》、建设工程相关法律、法规。
2、相关技术标准、施工和试验规范、规程、方法。
3、建设工程承包合同文件、委托监理合同文件。

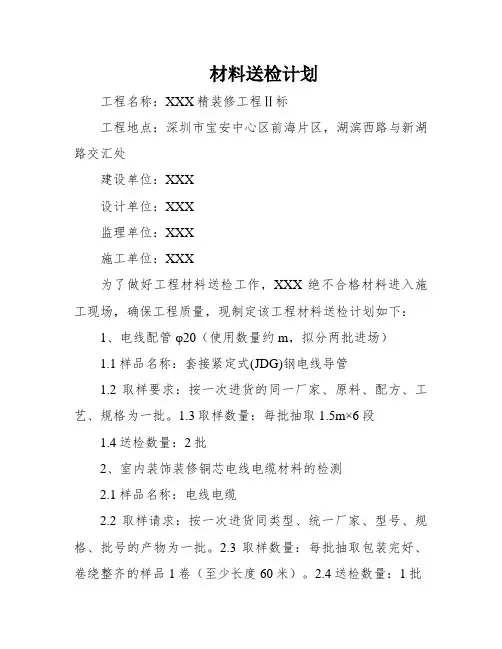

材料送检计划工程名称:XXX精装修工程Ⅱ标工程地点:深圳市宝安中心区前海片区,湖滨西路与新湖路交汇处建设单位:XXX设计单位:XXX监理单位:XXX施工单位:XXX为了做好工程材料送检工作,XXX绝不合格材料进入施工现场,确保工程质量,现制定该工程材料送检计划如下:1、电线配管φ20(使用数量约m,拟分两批进场)1.1样品名称:套接紧定式(JDG)钢电线导管1.2取样要求:按一次进货的同一厂家、原料、配方、工艺、规格为一批。
1.3取样数量:每批抽取1.5m×6段1.4送检数量:2批2、室内装饰装修铜芯电线电缆材料的检测2.1样品名称:电线电缆2.2取样请求:按一次进货同类型、统一厂家、型号、规格、批号的产物为一批。
2.3取样数量:每批抽取包装完好、卷绕整齐的样品1卷(至少长度60米)。
2.4送检数量:1批3、建筑室内用腻子(使用数量约300吨,拟分两批进场)3.1样品名称:修建室内用腻子3.2取样要求:同厂家、同品牌、同包装、同批号,一次进货为一个验收批。
3.3取样数量:2kg3.4送检数量:2批4、预拌砂浆(使用数量约100吨,拟分两批进场)4.1样品名称:干混沙浆4.2取样请求:每个进厂验收批抽检一次;4.3取样数量:25kg/组4.4送检数量:1批5、陶瓷砖(按进场使用的尺寸、类型送检)5.1样品名称:陶瓷砖5.2取样要求:每一个进厂验收批抽检一次5.3取样数量:数量不少于15块,且不少于1平方米。
5.4送检数量:1批6、硅钙板天花6.1样品名称:石膏板6.2取样要求:同厂家、同品牌、同型号、同规格,一次进货2500张为一个验收批,不足2500张也按一批计。
6.3取样数量:从每批产品中随机抽取5张6.4送检数量:1批7、石材、花岗岩放射性目标限量7.1样品名称:石材、花岗岩7.2取样要求:室内饰面用天然花岗岩石材或瓷质砖使用面积大于200m2时,按不同产品、不同批次材料分别取样检验。
产品送检计划表篇一:材料送检计划表材料送检计划工程名称:深圳市新安医院精装修工程ⅱ标工程地点:深圳市宝安中心区前海片区,湖滨西路与新湖路交汇处建设单位:深圳市建筑工务署设计单位:深圳市建筑设计研究总院监理单位:中咨工程建设监理公司深圳分公司施工单位:中恒建设集团有限公司为了做好工程材料送检工作,杜绝不合格材料进入施工现场,确保工程质量,现制定该工程材料送检计划如下:1、电线配管φ20(使用数量约28000m,拟分两批进场)1.1样品名称:套接紧定式(jdg)钢电线导管1.2取样要求:按一次进货的同一厂家、原料、配方、工艺、规格为一批。
1.3取样数量:每批抽取1.5m×6段1.4送检数量:2批2、室内装饰装修铜芯电线电缆材料的检测2.1样品名称:电线电缆2.2取样要求:按一次进货同类型、同一厂家、型号、规格、批号的产品为一批。
2.3取样数量:每批抽取包装完好、卷绕整齐的样品1卷(至少长度60米)。
2.4送检数量:1批3、建筑室内用腻子(使用数量约300吨,拟分两批进场)3.1样品名称:建筑室内用腻子3.2取样要求:同厂家、同品牌、同包装、同批号,一次进货为一个验收批。
3.3取样数量:2kg3.4送检数量:2批4、预拌砂浆(使用数量约100吨,拟分两批进场)4.1样品名称:干混砂浆4.2取样要求:每一个进厂验收批抽检一次;4.3取样数量:25kg/组4.4送检数量:1批5、陶瓷砖(按进场使用的尺寸、类型送检)5.1样品名称:陶瓷砖5.2取样要求:每一个进厂验收批抽检一次5.3取样数量:数量不少于15块,且不少于1平方米。
5.4送检数量:1批6、硅钙板天花6.1样品名称:石膏板6.2取样要求:同厂家、同品牌、同型号、同规格,一次进货2500张为一个验收批,不足2500张也按一批计。
6.3取样数量:从每批产品中随机抽取5张6.4送检数量:1批7、石材、花岗岩放射性指标限量7.1样品名称:石材、花岗岩7.2取样要求:室内饰面用天然花岗岩石材或瓷质砖使用面积大于200m2时,按不同产品、不同批次材料分别取样检验。
材料送检计划表(1)
- 2 -
火车站北区地块A块施工总承包二标段工程
材料送检计划
2016年9月
- 3 -
- 4 -
12 36层至47层梁、板、梯 80 C30 1 1 /
1
火车站北区地块A块施工总承包二标段7#砼试块见证取样计划
序号 取样部位 用量(m3)(左右塔分开浇筑) 强度 等级 标养取样组数(每层) 同条件取样组数(每层) 抗渗取 样组数(每层) 拆模取样组数(每层) 备注
1 基 础 地 下 室 基础垫层 850 C20 5 1 / /
2 基础筏板 1800 C40P6 9 3 / /
3 地下室外墙 320 C30P6 2 1 / /
4 地库 2800 C30 19 1 / /
5 主 体 -2至4层柱、墙 160/160 C40 2/2 1/1 / /
6 -1层4梁、板 90/90 C40 1/1 1/1 / 1/1
7 5层至9层柱、墙 160/160 C40 2/2 1/1 / /
8 5层至9层梁、板 90/90 C35 1/1 1/1 / 1/1
9 10层至34层柱、墙 160/160 C35 2/2 1/1 / /
- 5 -
10 10层至34层梁、板、梯 90/90 C35 1/1 1/1 / 1/1
火车站北区地块A块施工总承包二标段钢筋原材料见证取样计划
序号 材料名称 规格型号 取样部位 常规取样组数 见证取样组数 见证频率
4
钢筋 HPB335 6 基础 主体 1 1
6
钢筋 HPB335 8 基础 主体 3 1
8
钢筋 HRB400 6 基础 主体 1 1
9
钢筋 HRB400 8 基础 主体 1 1
10
钢筋 HRB400 10 基础 主体 3 1
11
钢筋 HRB400 12 基础 主体 1 1
12
钢筋 HRB400 14 基础 主体 3 1
13
钢筋 HRB400 16 基础 主体 1 1
14
钢筋 HRB400 18 基础 主体 2 1
15
钢筋 HRB400 20 基础 主体 2 1
16
钢筋 HRB400 22 基础 主体 1 1
- 6 -
17
钢筋 HRB400 25 基础 主体 7 1
防水卷材 3厚SBS防水卷材 屋面、卫生间 1 100%
保温板 XPS保温板 屋面 1 100%
防水涂料 1.5厚JS-II防水涂料 卫生间 1 100%
外墙保温材料 外墙20厚A级石墨保温板、网格布、胶浆 各2组 各1组 33.3%
水暖工程保温材料 保温板、PE管材
各1组 100%
电缆、电线 3 30%
火车站北区地块A块施工总承包二标段3#、4#钢筋连接见证取样计划
序号 取样部位 接头方式 钢筋直径 取样组数 见证取样组数
1 筏板基础、底板 直螺纹套筒
22 3 1
25 4 2
2
地下室
框架柱墙
直螺纹套筒
22 2 1
25 2 1
电渣压力焊
12 4 2
14 4 2
- 7 -
16 4 2
18 3 1
20 3 1
3 地下2层、地下1层梁板 直螺纹套筒
22 各3组 各1组
25 各3组 各1组
4 1~6层 墙、柱 直螺纹套筒 22 各1组 各1组 25 各1组 各1组 电渣压力焊 12 各2组 各1组 14 各2组 各1组
16 各2组 各1组
18 各2组 各1组
20 各2组 各1组
5 7~17层 墙、柱 电渣压力焊 12 各2组 各1组 14 各2组 各1组 16 各2组 各1组 18 各2组 各1组
20 各2组 各1组
直螺纹套筒
22 各1组 各1组
25 各1组 各1组
6 18~34层 墙、柱 电渣压力焊 12 各2组 各1组 14 各2组 各1组 16 各2组 各1组 18 各2组 各1组
20 各1组 各1组
直螺纹套筒
22 各1组 各1组
25 各1组 各1组
7 35~47层 墙、柱 电渣压力焊 12 各2组 各1组 14 各2组 各1组 16 各2组 各1组 18 各2组 各1组
20 各1组 各1组
直螺纹套筒
22 各1组 各1组
25 各1组 各1组
- 8 -
火车站北区地块A块施工总承包二标段7#钢筋连接见证取样计划
序号 取样部位 接头方式 钢筋直径 取样组数 见证取样组数
1 筏板基础、底板 直螺纹套筒
22 3 1
25 4 2
2 地下室 框架柱墙 直螺纹套筒 22 2 1 25 2 1 电渣压力焊 12 4 2 14 4 2
16 4 2
18 3 1
20 3 1
3 地下2层、地下1层梁板 直螺纹套筒
22 各3组 各1组
25 各3组 各1组
4 1层 墙、柱 直螺纹套筒 22 各1组 各1组 25 各1组 各1组 电渣压力焊 12 各2组 各1组 14 各2组 各1组
16 各2组 各1组
18 各2组 各1组
20 各2组 各1组
5 2~6层 墙、柱 电渣压力焊 12 各2组 各1组 14 各2组 各1组 16 各2组 各1组 18 各2组 各1组
20 各2组 各1组
直螺纹套筒
22 各1组 各1组
25 各1组 各1组
6
7~34层
墙、柱
电渣压力焊 12 各2组 各1组 14 各2组 各1组 16 各2组 各1组
18 各2组 各1组
20 各1组 各1组
直螺纹套筒 22 各1组 各1组
- 9 -
25 各1组 各1组
