6.9 某沉管钢筋混凝土灌注桩施工方案
- 格式:doc
- 大小:148.00 KB
- 文档页数:20
钢筋混凝土灌注桩施工方案
钢筋混凝土灌注桩是一种采用特殊技术施工的基础工程。
它通常用于建筑物、地下建筑等结构物的基础,起到支撑结构物、吸收振动力、抗击地震等作用。
灌注桩施工方案是灌注桩施工过程中必不可少的重要部分,下面我们就灌注桩施工方案的规划、现场控制、质量控制的具体内容进行阐述。
一、规划
1.建设目的:主要用于支撑建筑物或者地下建筑结构物的基础,吸收振动力、抗击地震等作用;
2.施工条件:主要取决于当地的土壤条件和地下水位,根据土壤条件类型制定施工方案;
3.施工方法:采用灌注桩施工方法,配合使用拌和施工机械,辅助工具,和相关施工仪器;
4.工程规模:施工范围,深度和桩径等;
5.施工配套:施工机械、辅助工具、施工仪器、施工用材、施工安全等。
二、现场控制
1.施工前准备:进行桩孔布置、桩口准备、灌注料准备等;
2.施工过程:施工过程中注意安全、确保质量、不断观察施工效果、根据实际情况进行调整;
3.施工后检查:施工完成后应对全部桩孔进行检查,数据收集,对桩口进行水泥砂浆密封处理。
三、质量控制
1.施工材料质量:材料检验、质量控制、常规检验等;
2.施工机械状态:应定期进行检查,确保施工机械达到标准要求;
3.施工过程质量:观察施工过程,及早发现问题,并及时纠正;
4.施工现场安全:严格执行安全规程和施工法规,确保施工安全。
本次灌注桩施工方案是基于当地地质条件、法律法规及工程要求,结合现场实际情况,经过专业技术人员精心研究和设计而成,旨在提高施工质量,节省成本,保质保量,确保施工安全。
沉管钢筋混凝土灌注桩工程施工组织设计一、工程概况二、工程特点1. 工程地点:xxxxxx2. 工程数量:共计xx根3.基础条件:地质情况较好,土层基本均为砂质黏土,稳定性好。
4. 设计要求:按照xxxxx标准进行施工。
三、施工方法与工艺流程1.施工方法(1)设备:挖掘机、吊车、水泥搅拌站、泥浆循环装置等。
(2)工艺:本工程采用悬吊式沉管灌注桩施工方法。
2.工艺流程(1)桩基准备:根据设计要求,使用挖掘机对桩基进行开挖,保证桩基底面平整。
(2)钢筋制作:根据设计图纸要求对钢筋进行制作,按照规范进行验收。
(3)沉管安装:使用吊车将沉管吊装到合适的位置。
(4)灌注混凝土:使用泥浆循环装置进行桩内泥浆清理,然后通过泵送砼车将混凝土灌注到沉管内。
(5)抽管回桩:沉管内混凝土硬化后,在桩体顶部进行抽管操作,回桩完成。
四、施工组织架构1.施工人员(1)项目经理:负责统筹协调工程施工,确保施工进度和质量。
(2)土方队:负责桩基准备工作。
(3)钢筋班组:负责钢筋加工和安装工作。
(4)泥浆循环组:负责泥浆循环装置的操作与维护。
(5)混凝土班组:负责混凝土搅拌和灌注工作。
(6)吊装队:负责沉管的吊装与安装工作。
2.施工设备(1)挖掘机:用于桩基准备工作。
(2)吊车:用于沉管的吊装与安装。
(3)水泥搅拌站:用于混凝土的搅拌。
(4)泥浆循环装置:用于桩内泥浆清理。
(5)泵送砼车:用于混凝土的泵送。
五、施工安全措施1.施工前制定详细的施工计划,明确每个施工队的工作任务和责任。
2.施工现场设置明显的安全警示标志,合理划分施工区域,确保人员和设备的安全。
3.按照相关规范要求,对施工人员进行岗前培训,提高他们的安全意识和应急处置能力。
4.施工过程中,定期检查和维护施工设备,确保其正常运行。
5.合理安排施工顺序,避免多个施工队同时在同一区域工作,减少施工作业的干扰和危险。
6.施工过程中,严禁酗酒饮酒,严禁在施工现场吸烟,确保工地的无火源状态。
混凝土灌注桩施工方案1.引言混凝土灌注桩是一种常用的基础施工工艺,广泛应用于建筑、桥梁、港口等工程中。
本文将详细介绍混凝土灌注桩施工的方案,包括施工前准备、施工步骤、施工注意事项等内容,旨在帮助工程师和施工人员顺利完成该工程。
2. 施工前准备2.1 工程勘察在进行混凝土灌注桩施工前,必须进行详尽的工程勘察,包括地质勘察、地下水位调查等,以了解工程地质情况,为施工方案的确定提供数据支持。
2.2 施工方案设计根据勘察报告和工程设计要求,制定混凝土灌注桩的施工方案。
施工方案应包括桩的布置、桩径及桩长、桩周边与相邻桩间距离等重要参数。
同时,还需设计合适的施工设备和安全措施。
3. 施工步骤3.1 打开工地清除施工现场的障碍物,打开工地,确保施工区域安全、空旷,并设立相应的警示标志和安全防护措施,确保施工过程安全顺利进行。
3.2 钻孔根据设计要求,采用钻孔机械进行孔洞的开挖。
孔深与孔径要符合设计规范,孔底要清理干净,确保施工质量。
3.3 钢筋配筋将设计要求的钢筋进行编排,并按照一定的间距嵌入到孔洞中,并留有一定长度的伸出部分,以与混凝土形成良好的结合。
3.4 灌注混凝土混凝土灌注桩施工主要采用泵送混凝土的方式进行,确保混凝土能够充分填充孔洞,并形成一定的桩体强度。
3.5 等待养护完成混凝土灌注后,需要进行一定的养护时间,确保桩体充分凝固,并达到设计强度要求。
4. 施工注意事项4.1 安全第一在施工过程中,必须始终将安全放在首位。
操作人员必须佩戴相应的安全装备,设立合理的警示标志和防护措施。
4.2 控制孔洞质量孔洞的开挖要保持垂直和直径一致,孔底要清理干净,避免杂物残留或积水等现象,以确保孔洞质量。
4.3 控制混凝土质量混凝土的配合比应符合设计要求,控制混凝土的坍落度和强度等指标,确保混凝土质量稳定。
4.4 桩身质量检测对混凝土灌注桩的桩身进行质量检测,包括检测桩身的垂直度、直径、轴线位置等,以确保施工质量符合设计要求。
一、引言沉管灌注桩是一种常见的地基处理技术,它具有承载能力强、施工过程简单等优点,在桥梁、堤坝、建筑物等工程中得到广泛应用。
本文将从施工方案的角度,介绍沉管灌注桩的施工步骤、施工工艺和施工注意事项,以期为相关工程的设计和施工提供参考。
二、施工步骤1. 剖河式剖河式是沉管灌注桩施工的常用方法。
首先,根据设计要求,在沉管隧道两侧河床或河岸挖掘两个带有防淤墙的坑道。
然后,利用水的浮力,将沉管浮起并运送到预定位置。
待沉管到位后,通过泥浆注入沉管的底部,控制沉管的下沉速度。
当沉管下沉到设计深度后,注入灌注混凝土,同时用振动器振实。
2. 挖孔灌注挖孔灌注是另一种常见的沉管灌注桩施工方法。
首先,在河岸或河床上挖掘深度超过沉管的孔洞。
然后,将沉管移到挖孔位置,并使用钢丝绳和吊索将其固定在合适的位置。
接下来,使用附挂在沉管末端的灌注套管注入灌注混凝土。
根据设计要求,可以选择分段灌注或连续灌注。
三、施工工艺1. 剪切土层在进行挖孔灌注或剖河式施工时,为了确保沉管能够顺利下沉,必须先剪切土层。
这一步骤需要使用挖掘机或挖孔机进行,将土层剪切至设计要求的深度。
剪切土层时应注意保持土坡的稳定,避免发生坍塌事故。
2. 注浆固结在沉管灌注桩施工过程中,为了增强桩身的承载能力和抗浮力,常常需要进行注浆固结。
注浆固结的材料可根据设计要求选择,常见的有水泥浆或高强度水泥浆。
注浆固结时应注意控制注浆的流量和压力,以确保注浆均匀并达到预期的固结效果。
3. 灌注混凝土灌注混凝土是沉管灌注桩施工的关键环节之一。
在灌注前,应检查沉管的垂直度和位置是否符合设计要求,并进行必要的调整。
灌注混凝土时,应根据设计要求控制流量和浇筑速度,以确保灌注的混凝土能够填实沉管的空腔,并达到设计要求的强度。
四、施工注意事项1. 施工期间应注意安全防护,划设合理的警示标志并采取必要的安全措施,警示过往车辆和人员。
2. 施工前应对施工现场进行勘察和测试,确保施工地基的稳定性和承载能力,并根据测试结果进行施工方案的调整。
沉管灌注桩施工方案
一、前期准备
在进行沉管灌注桩施工之前,需做好以下准备工作: - 地勘:对施工地点进行
勘测,了解地下情况,确定沉管灌注桩的位置和深度。
- 材料准备:准备好所需的
灌注桩材料,包括水泥、砂、石子等。
- 设备调试:对施工所需的设备进行调试,
确保各设备正常运转。
二、施工步骤
1. 沉管下沉
•使用吊机将沉管缓慢下沉至设计深度,确保沉管的垂直度和位置准确。
### 2. 灌注混凝土
•在沉管内灌注混凝土,可采用混凝土输送泵进行均匀灌注,保证灌注均匀、密实。
•在灌注混凝土的同时,通过振捣器对混凝土进行振实,确保混凝土质量。
### 3. 拔管
•待混凝土凝固后,使用拔管机将沉管顺利拔出,完成沉管灌注桩的施工。
三、施工注意事项
•在施工过程中,保持沉管的垂直度和位置稳定,确保沉管灌注桩的质量。
•确保混凝土的配比准确,密实度符合要求,避免出现质量问题。
•施工现场应严格遵守安全规定,做好安全防护措施,确保施工人员安全。
四、施工验收
施工完成后,需进行验收,包括对沉管灌注桩的质量、位置等进行检查,确保
符合设计要求和规范要求。
通过以上步骤的施工,可以保证沉管灌注桩的施工质量,确保工程的顺利进行
和安全施工。

混凝土灌注桩施工方案混凝土灌注桩是一种常用的基础施工方式,适用于各种地质条件和建筑要求。
本文将介绍混凝土灌注桩的施工方案,包括施工准备、工序流程、施工方法和质量控制措施等。
一、施工准备1. 深入了解地质情况:在施工前应对工程所在地的地质条件进行充分的了解,包括土壤类型、地下水位和岩石层等。
2. 设计方案评审:对灌注桩的设计方案进行评审,确保施工方案符合设计要求。
3. 施工组织与管理:组织专业人员编制施工方案,制定详细的施工计划,并进行人员、设备和材料的统一调度。
二、工序流程1. 桩点布置:根据设计方案确定桩位和桩径,并在地面上进行布置。
桩位之间的距离应满足设计要求,桩径应根据地质条件确定。
2. 打桩设备调试:对打桩设备进行检查和调试,确保设备正常运行并满足施工要求。
3. 桩身清理:使用冲洗或刮板等工具清理桩位上的灰尘、泥沙等杂物,确保混凝土与周围土体充分接触。
4. 浇筑混凝土:在清理后的桩位上进行混凝土的浇筑。
浇筑过程中可采用注浆法、震动法或压型法等不同的施工方法,根据实际情况选择合适的方法。
5. 成桩检测与质量控制:在桩身浇筑完成后,对桩身进行质量检测。
检测包括观察桩身表面的平整度和裂缝情况,以及进行桩身的荷载试验等。
6. 后续处理:对灌注桩施工后的周边环境进行清理和复原,恢复原有的地形和地貌。
三、施工方法1. 注浆法:在桩孔内通过注浆管将混凝土注入孔中,同时抽取钻孔中的泥浆,使混凝土充实孔内,并形成一定的桩身。
2. 震动法:采用震动器将预制好的钢筋桩进入桩孔中,并通过持续的震动使桩身充实。
3. 压型法:使用桩机将预制好的桩进入桩孔中,借助机械的压力使桩身充实,并确保与周围土层紧密结合。
四、质量控制措施1. 灌注桩的质量控制应按照相关规范和施工方案进行。
包括混凝土的配比、桩孔的准确度、桩身的质量检测等。
2. 桩身质量检测包括观察外观、尺寸、平整度,以及进行荷载试验等。
确保桩身符合设计要求。
3. 施工现场严格按照施工方案进行管理,操作人员应熟悉施工程序和安全操作规程,并进行相关培训和考核。

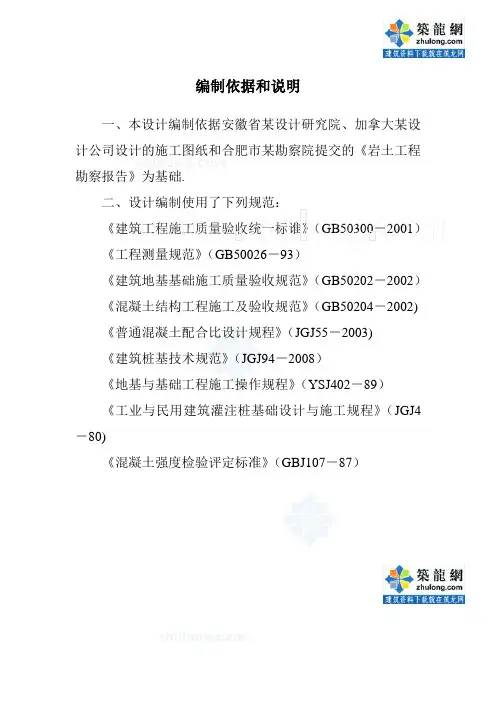

编制依据和说明一、本设计编制依据安徽省某设计研究院、加拿大某设计公司设计的施工图纸和合肥市某勘察院提交的《岩土工程勘察报告》为基础.二、设计编制使用了下列规范:《建筑工程施工质量验收统一标谁》(GB50300-2001)《工程测量规范》(GB50026-93)《建筑地基基础施工质量验收规范》(GB50202-2002)《混凝土结构工程施工及验收规范》(GB50204-2002) 《普通混凝土配合比设计规程》(JGJ55-2003)《建筑桩基技术规范》(JGJ94-2008)《地基与基础工程施工操作规程》(YSJ402-89)《工业与民用建筑灌注桩基础设计与施工规程》(JGJ4-80)《混凝土强度检验评定标准》(GBJ107-87)拟建的某山庄工程为安徽省某投资有限公司在安徽省六安市投资开发的高档住宅小区。
由合肥市某勘察院勘察,安徽省某设计研究院、加拿大某设计公司设计,本工程设计桩基为普通沉管钢筋砼灌注桩和夯扩沉管钢筋砼灌注桩两种。
为保证本工程“高质量、高效率、高标准”的完成,特编制此施工组织方案。
第一章工程概况一、工程概况本桩基工程设计选用普通沉管钢筋砼灌注桩(GZ—2型)和夯扩沉管钢筋砼灌注桩(GZ—4型)两种桩型,总计桩数503根,桩径均为377㎜,设计桩长约10m,其中GZ—2型308根,GZ-4型195根,扩径为600㎜,扩高为1m。
桩芯砼强度均为C25.二、技术要求1、GZ-2型与GZ-4型桩身钢筋笼制作采用统一规格和标准。
主筋采用6Φ12钢筋,加强筋采用Φ12钢筋,间距2m一个,螺旋箍筋采用Φ6钢筋,每箍间距200㎜,在桩顶至其以下1.5m处设加密区,每箍间距100㎜。
2、桩的主筋采用单面搭接焊,接头长度为10d ;桩的纵筋与箍筋均采用点焊连接.3、桩纵筋锚入承台内35d,所有桩必须凿去桩顶浮浆层,桩顶伸入承台100㎜。
4、桩的持力层为④层(粉质粘土)内,桩端打入该层至少1.5m,桩的最后入土深度须根据贯入度与桩端标高来进行双控确定。
灌注桩工程施工方案一、总则灌注桩工程是建筑工程的一种基础工程,是指通过在地基中灌注浆液形成钢筋混凝土桩体来提高地基土的承载力和抗侧移能力的一种技术。
本施工方案主要针对某工程项目的灌注桩施工工作进行规划,以确保施工过程安全、高效、质量可控。
二、施工前准备1. 设计准备:施工单位应认真研究设计图纸,了解工程地质条件、桩基技术要求等相关内容,准确理解设计要求。
2. 材料购买:根据设计要求,提前购买好灌注桩所需的混凝土、钢筋、水泥等材料,并进行质量检验。
3. 设备检查:检查灌注桩施工所需的设备,确保设备完好,满足施工要求。
如搅拌机、泵车、桩基钻机等。
4. 施工人员培训:组织施工人员进行相关技能培训,包括灌注桩施工操作技术、安全防护知识等。
三、施工流程1. 地基处理:首先进行地基处理,清理工程区域,确保施工现场整洁,为后续施工提供良好的工作条件。
2. 钻孔施工:按照设计要求,在地基中预留灌注桩钻孔位置,使用桩基钻机进行钻孔施工,注意孔深和孔径的控制,严格按照设计要求进行施工。
3. 灌浆注浆:在钻孔施工完成后,按照设计要求进行灌浆注浆工作。
首先进行搅拌混凝土,然后利用泵车将混凝土注入钻孔中,确保灌注桩的质量和强度。
4. 钢筋安装:在灌浆注浆完成后,按照设计要求在钻孔中放入预埋的钢筋,确保钢筋的规格和数量符合设计要求。
5. 确认桩身:待混凝土和钢筋工作完成后,进行桩身的确认,检查灌注桩的质量和尺寸是否符合设计要求,进行必要的整改和调整。
6. 桩顶处理:根据设计要求,进行灌注桩顶的处理,包括对桩顶进行锤击、打磨、修整等工作。
7. 桩基检测:完成灌注桩施工后,进行桩基的质量检测工作,包括对桩的承载力、抗侧移能力等进行检测。
8. 立柱测量:根据设计要求,进行立柱测量工作,确保灌注桩的位置和数量符合设计要求。
四、安全防护1. 现场管理:严格执行施工现场管理制度,对施工现场进行全面的安全检查,确保现场安全。
2. 作业人员:施工人员必须经过专业培训,并严格执行安全操作规程,严禁擅自调整设备和工作程序。
沉管灌注桩施工方案1. 引言本文档旨在提供沉管灌注桩施工方案的详细步骤和注意事项,以确保施工过程顺利进行并达到设计要求。
2. 沉管灌注桩施工流程2.1 前期准备在进行沉管灌注桩施工前,需要做好以下准备工作: - 调查研究:对施工地点进行详细调查和研究,了解地质情况、地下水位等信息; - 设计方案:根据调查结果,制定适合的设计方案; - 材料准备:准备好所需的施工材料,包括灌注桩钢管、混凝土等。
2.2 沉管灌注桩施工步骤步骤一:钻孔施工根据设计要求,选择合适的钻孔设备进行钻孔。
钻孔应具备以下条件:- 直径:根据设计要求确定钻孔的直径; - 深度:根据设计要求确定钻孔的深度; - 位置:钻孔位置应按设计要求确定。
步骤二:钢管下沉将预制的沉管灌注桩钢管和临时预埋件一起下放到钻孔中。
确保沉管在下沉过程中垂直度和位置的控制,可以使用测量仪器进行监测。
步骤三:灌注混凝土通过向钻孔中注入混凝土,将钢管内部充满混凝土,并确保混凝土均匀分布,充实紧密。
在灌注混凝土过程中,应注意以下事项: - 注入速度:控制混凝土的注入速度,避免产生过多的气泡; - 混凝土质量:检查混凝土的质量,确保其符合设计要求; - 压实措施:使用振动器进行地基压实,以提高桩体的密实度。
步骤四:养护阶段在混凝土灌注完成后,需进行一定的养护。
具体养护措施根据设计要求而定,通常包括以下方面: - 湿养护:保持混凝土湿润、遮阳,防止混凝土表面龟裂; - 养护期限:根据混凝土强度要求确定养护期限; - 养护方式:可以采用喷水、覆盖湿布等方法进行养护。
3. 施工注意事项•深度控制:要根据设计要求精确控制钻孔深度;•地质情况:要对施工地点的地质情况进行详细调查,确保施工安全;•施工机械:选择适合的施工机械,并对其进行定期检查和维护;•施工人员:施工人员应具备一定的专业知识和经验,严格遵守操作规程;•安全措施:施工现场要设置安全警示标志,并采取相应的安全防护措施。
沉管灌注桩基工程施工方案一、前置条件在开始施工前,需要完成以下前置条件:1.线路探测:确定施工区域内的管道、电缆等地下物体位置,并标记出来。
2.地质勘探:对施工区域内的地质情况进行勘探,确定地质层位和岩土性质,以确定施工方法和方案。
二、施工准备在完成前置条件后,需要进行施工准备工作:1.清理施工区域:将施工区域内的杂物、灰土等清理干净,确保施工区域内的道路畅通。
2.搭建设施:搭建施工现场的临时设施,如办公室、工棚、厕所等。
3.运输设备:确定施工区域内的运输路线和停放位置,并准备好必要的设备,如吊车、车辆等。
三、施工步骤沉管灌注桩基工程施工步骤如下:1. 沉管安装1.整理班组配合,安排好吊装人员,安装设备和吊装机具,并严格按照安装设计文档进行开展施工。
2.吊装完成后,要进行刚性连接的强制校验,保证沉管的安装质量。
3.安装完成后,进行“三合一检查”,分别为质量、安全、文明检查。
2. 灌注桩施工1.根据设计文档的要求,确定灌注桩的直径和孔深。
2.确定钻掘桩的位置,进行混凝土分期注填。
3.按照既定的施工计划进行工程施工,保证每一道施工环节质量过关。
3. 立杆及顶立杆卸载和暂存1.安装卸载设备和吊装机具。
2.按照设计文档提供的安装要求和卸载指导方法进行施工。
3.卸载完成后,将卸载好的杆件暂时存放在指定的堆放位置,禁止混淆或交叉存放。
4. 立杆施工1.筛选好合格的杆件,按照“以右手边基准点为主观考量”的思路进行立柱角度测量并校正。
2.开始安装立杆,并严格按照设计文档完成钻孔的打法,保证每一根立杆的强度和安全性能要求。
5. 顶杆施工1.根据设计文档的施工要求和顶杆安装指导图纸,确定顶杆的安装位置和高度。
2.确定顶立杆的安装固定点位,并以此为定点按照石膏板暂时固定住。
3.根据工程要求进行钻孔和混凝土注入,制作好混凝土浇筑模具,进行钢筋搭配、模板安装和混凝土浇筑。
四、施工安全注意事项1.建立施工队员的安全意识。
2.根据施工区域的地形条件和人员密度制定施工方案。
钢筋混凝土灌注桩施工方案钢筋混凝土灌注桩施工方案是一套完整的施工流程,基于钢筋混凝土桩设计,该施工方案的目的是改善和保护地下结构的可靠性和稳定性,并保证其使用寿命。
一、施工方案简介该施工方案适用于钢筋混凝土灌注桩工程,主要包括(1)桩基准备;(2)桩基支撑;(3)给桩浇筑(包括桩基预埋钢筋、浇筑基础桩和桩的内外围护);(4)灌注基础桩;(5)浇筑补强桩(如有必要);(6)灌注补强桩(如有必要)。
二、施工准备(1)工程准备:在施工前,首先应根据该项目的专业要求,编制施工方案,并结合实际情况进行具体施工计划;(2)技术准备:对于可能遇到的技术问题,应根据该项目要求,采取合适的技术措施,并认真编制施工技术方案;(3)材料准备:施工所需的设备和材料应按照合同要求进行采购,并安排充足的储备;(4)安全准备:应根据工程实际情况,认真编制施工安全技术措施,并提前做好防护措施,以确保施工安全。
三、施工流程(1)桩基准备:根据设计要求,采用台车或挖掘机,开挖桩基坑,根据实际状况,进行桩基回填、补偿、定位和修整;(2)桩基支撑:应采用合理的支护方案,在桩基回填完毕前,进行支护,以确保桩基的稳定;(3)给桩浇筑:根据设计要求,采用振动器或注浆枪进行混凝土浇筑,浇筑混凝土,预埋钢筋和内外围护;(4)给桩灌注:采用喷淋灌注和搅拌型灌注技术,加上水泥灌浆,以确保桩的直线性、抗拔力和垂直性;(5)补强桩的浇筑和灌注:如果地基不稳定,或者桩筒长度超出设计要求,需要进行补强桩的浇筑和灌注。
四、施工管理(1)施工质量管理:应建立质量台账,分别记录桩基回填质量、桩表面平整度、预埋钢筋直径和配置、和灌注混凝土质量。
(2)工程进度管理:严格按照施工进度计划,合理安排施工工序和机动,及时发现并解决困难,确保实施有效控制施工进度。
(3)安全管理:根据施工安全技术措施,建立安全工作岗位,安排施工队伍和施工机械,组织职业健康检查,严格实施安全措施,确保施工过程安全可靠。
混凝土灌注桩施工方案
《混凝土灌注桩施工方案》
混凝土灌注桩是一种常用的基础形式,适用于各种土质和地质条件下的基础施工。
对于混凝土灌注桩的施工,需要严格按照工程规范和要求进行,以确保基础的稳固和安全性。
在进行混凝土灌注桩的施工时,需要首先进行桩基的设计,确定桩的直径、长度和间距等参数;其次,对场地进行准备工作,清理场地、测量桩位和标定桩点;然后进行桩孔的钻挖工作,根据设计要求选择合适的钻机进行作业,确保桩孔的直径和深度符合设计要求;接下来是灌注桩的浇筑工作,首先在桩孔中安放钢筋笼,然后利用混凝土输送泵将混凝土灌注到桩孔中,并通过振捣作业确保混凝土的密实性;最后,进行桩顶的处理和标高调整,根据设计要求进行修整和标高测量。
在混凝土灌注桩的施工过程中,需要严格控制各项施工参数,确保桩的质量和稳固性。
同时,还需要注意施工现场的安全和环保,避免对周围环境造成污染和破坏。
总的来说,混凝土灌注桩施工方案涉及多个环节和工序,需要严格遵循规范和要求进行作业,以确保基础的稳固和安全。
只有在科学施工的基础上,才能保证工程的顺利进行和质量可控。
沉管钢筋砼灌注桩施工方案1.设计准备在施工前,需要对工程进行详细的设计和计算。
根据土壤的承载能力和桩基的要求,确定桩的数量、直径和间距等参数。
同时,还需要制定桩身和桩顶的标高控制,并确定桩的质量要求。
2.材料准备进行施工前,需要准备好所需的材料。
主要材料包括钢管、钢筋、混凝土和灌注材料等。
钢管应符合国家标准,并进行验收检查。
钢筋的材质和数量要满足设计要求。
混凝土应使用优质水泥和骨料,保证强度和质量。
3.施工准备在施工前,需要进行场地平整和清理工作。
将桩位的土壤挖出,清除杂物和障碍物。
确定桩位的准确位置,并进行标记。
4.钢管下沉根据设计要求,选择合适的直径和长度的钢管,并通过机械设备将钢管沉入土壤中。
沉管时需要保证垂直度和水平度,确保桩的稳定性。
在沉管过程中,需要控制下沉的速度和深度,以防止桩身发生变形或损坏。
5.钢筋安装根据设计要求,将钢筋预先加工和剪裁,并将其放入钢管中。
在钢筋安装过程中,需要注意钢筋的间距和纵横交叉的连接。
钢筋的固定应牢固可靠,并与钢管和土壤相连接。
6.灌注混凝土在钢筋安装完毕后,开始灌注混凝土。
混凝土应按照设计要求进行配比,并使用搅拌车将混凝土运到施工现场。
在灌注过程中,需要控制流动性和浇注时间,确保混凝土能够充满整个钢管。
7.桩顶处理在混凝土凝固后,需要对桩顶进行处理。
可以使用打磨机器和其他设备将桩顶进行平整和修整。
桩顶的高度和标高要符合设计要求,并进行检查和验收。
8.施工验收完成施工后,需要对桩进行验收和检查。
主要包括桩的质量、控制标高、几何参数等方面。
如发现问题和不合格的情况,需要及时进行整改和修复。
总结:沉管钢筋砼灌注桩施工方案包括设计准备、材料准备、施工准备、钢管下沉、钢筋安装、灌注混凝土、桩顶处理和施工验收等步骤。
通过合理的施工方法和严格的质量控制,能够确保桩的质量和稳定性,达到设计要求。
钢筋混凝土灌注桩施工方案灌注桩作为地基基础支撑结构,拥有抗压性能高、结构活性好、施工简单、便携性好的特点,在地基基础工程中得到了越来越广泛的应用。
而钢筋混凝土灌注桩施工有利于提高建筑物的稳定性和耐久性,能够降低设计、施工和施工后的维护成本,可以较好地解决地基沉降等问题,得到了许多工程师和施工者的青睐。
因此,施工钢筋混凝土灌注桩需要掌握专业知识,有规范的施工方案,以保证施工质量。
一、准备工作1.根据地质报告和施工图纸,分析灌注桩孔的位置,数量,深度,水平间距,垂直间距,确定准确位置;2.分析场地土质,选择有利于桩基施工的工艺路线,同时准备施工设备;3.熟悉施工流程并作好安全防护措施;4.确定施工时间表,并完成资料收集工作。
二、施工过程1.钻孔:按照设计要求,采用钻孔钻机根据钻孔方位(经纬度)精确定位,通过钻孔将桩孔钻至规定深度;2.灌注:利用泵采用灌注的方式将钢筋混凝土灌入桩孔,根据钢筋混凝土的粘度不同采用不同压力灌注;3.封桩:最后使用浆砂垫层封桩,在施工结束前,在桩顶位置安装桩顶标记,标明桩号及桩高度;4.检测及后续处理:完成施工后,进行检测,检查桩的垂直度和水平度,确定其位置准确性,并对桩眼做复水处理。
三、施工总结钢筋混凝土灌注桩施工需要根据地质条件,施工环境,现场管理等等进行严格把关,做好全程施工过程的记录,以避免出现施工质量问题。
施工时,应根据设计要求,严格执行施工计划,加强施工管理,控制施工质量,确保各工序间的正常连接,保证施工质量,减少对环境的污染,争取取得质量良好,安全的施工效果。
总之,钢筋混凝土灌注桩施工过程环节繁多,需要有一套规范的施工方案保障施工质量,才能确保桩基施工的质量和安全。
沉管灌注桩施工方案沉管灌注桩施工方案一、施工概述沉管灌注桩是一种广泛应用于建筑工程中的桩基施工技术,通过将混凝土灌注于钢管内,形成一个具有较大承载力的桩基。
此方案针对某建筑地基进行沉管灌注桩施工,旨在确保施工质量,达到设计要求。
二、工程准备1.了解地质情况:通过采集土壤和地质勘探资料,了解地质情况,确定施工参数和施工措施。
2.设备准备:准备沉管灌注桩施工所需的设备,包括桩机、钢管、搅拌机等。
3.材料准备:准备符合设计要求的混凝土和加固材料,确保施工材料的质量。
三、施工工艺1.桩位布置:根据设计要求,确定沉管灌注桩的桩位,并在施工现场进行标注和测量。
2.钢管安装:采用桩机对钢管进行安装,保证钢管的垂直度和位置准确。
3.灌注混凝土:采用搅拌机将预先准备好的混凝土输送至钢管内,同时进行振捣,确保混凝土的致密和质量。
4.桩顶处理:根据设计要求,对桩顶进行修整和加固,以便后续的顶板施工。
四、质量控制1.混凝土强度检验:抽取混凝土样品进行强度检测,确保混凝土达到设计要求的强度。
2.钢管垂直度检测:采用激光测量仪对钢管的垂直度进行检测,确保钢管的安装质量。
3.施工记录和验收:对施工过程进行详细的记录和验收,包括灌注桩的长度、直径、强度和施工质量等。
五、安全措施1.施工现场围挡:在施工现场周围搭建围挡,禁止无关人员进入。
2.设立警示标志:在施工地点周围设立明显的警示标志,提醒过往车辆和行人注意安全。
3.严格操作规程:施工人员必须熟悉施工规程,并按规程进行施工,严禁违章操作。
以上是本方案的施工内容和措施,通过科学合理的施工工艺和质量控制,保证沉管灌注桩的施工质量和安全。
同时在施工过程中保护环境,确保施工过程中没有污染和事故发生。
最终达到施工质量达到设计要求,并确保工程的安全性和稳定性。
钢筋混凝土灌注桩施工方案摘要:钢筋混凝土灌注桩是桩基础工程中广泛使用的施工方法之一,它可以有效支撑各种类型的建筑结构,同时也可以提高桩基础的受力性能。
本文的目的是为了提出一套针对钢筋混凝土灌注桩施工的完整方案,结合本工程实际施工情况,按照施工规范及要求,系统总结和介绍整个施工方案。
关键词:钢筋混凝土;灌注桩;施工方案1言钢筋混凝土灌注桩是桩基础工程中广泛使用的施工方法之一,它可以有效支撑各种类型的建筑结构,同时也可以提高桩基础的受力性能。
由于灌注桩施工工艺复杂,施工难度大,安全要求高,所以施工前必须完备的施工方案是很重要的,能够按照施工规范要求,全面准备施工工作,保证施工的质量和安全。
本文的目的是为了提出一套针对钢筋混凝土灌注桩施工的完整方案,结合本工程实际施工情况,按照施工规范及要求,系统总结和介绍整个施工方案。
2工范围本钢筋混凝土灌注桩施工方案适用于厚度50cm~100cm的低层钢筋混凝土桩,施工类型通常为桩芯(可锚)灌注钢筋混凝土。
施工范围包括施工主体:桩芯灌注钢筋混凝土等;施工辅体:拌和机、桩床、脚手架、垂直、斜拉等。
3工方案(1)桩的准备工作(1)一般来说,桩的准备工作应在桩施工前完成,以确保施工质量。
准备工作应包括:桩孔的开挖、凿岩及隧洞工程、桩位置的标志断面,桩内混凝土护壁,配合接头的构造处理及灌注剂的涂抹等。
(2)一般来说,桩施工顺序可根据抗扭承载力的大小,从上往下或从下往上进行施工。
(3)桩内应具有足够的空间,以便拌和和安装锚杆,并且顶部应有足够的距离以便垂直拉筋。
(2)混凝土拌和(1)施工前,要对混凝土进行拌和,以确保混凝土在搅拌机叶片运转中形成均匀无尘的混合料。
(2)搅拌机叶片旋转速度控制在大约60转/min,根据实际情况调整叶片转速。
(3)混凝土拌和时应按照顺序,首先加入水,再加入矿渣,继续搅拌,最后加入水泥,再搅拌至混凝土获得均匀搅拌无空洞,不挤砂,充分发挥水泥强度作用。
编制依据和说明一、本设计编制依据安徽省某设计研究院、加拿大某设计公司设计的施工图纸和合肥市某勘察院提交的《岩土工程勘察报告》为基础。
二、设计编制使用了下列规范: 《建筑工程施工质量验收统一标谁》(GB50300-2001)《工程测量规范》(GB50026-93)《建筑地基基础施工质量验收规范》(GB50202-2002) 《混凝土结构工程施工及验收规范》(GB50204-2002) 《普通混凝土配合比设计规程》(JGJ55-2003)《建筑桩基技术规范》(JGJ94-2008)《地基与基础工程施工操作规程》(YSJ402-89)《工业与民用建筑灌注桩基础设计与施工规程》(JGJ4-80)《混凝土强度检验评定标准》(GBJ107-87)拟建的某山庄工程为安徽省某投资有限公司在安徽省六安市投资开发的高档住宅小区。
由合肥市某勘察院勘察,安徽省某设计研究院、加拿大某设计公司设计,本工程设计桩基为普通沉管钢筋砼灌注桩和夯扩沉管钢筋砼灌注桩两种。
为保证本工程“高质量、高效率、高标准”的完成,特编制此施工组织方案。
第一章工程概况一、工程概况本桩基工程设计选用普通沉管钢筋砼灌注桩(GZ-2型)和夯扩沉管钢筋砼灌注桩(GZ-4型)两种桩型,总计桩数503根,桩径均为377㎜,设计桩长约10m,其中GZ-2型308根,GZ-4型195根,扩径为600㎜,扩高为1m。
桩芯砼强度均为C25。
二、技术要求1、GZ-2型与GZ-4型桩身钢筋笼制作采用统一规格和标准。
主筋采用6Φ12钢筋,加强筋采用Φ12钢筋,间距2m一个,螺旋箍筋采用Φ6钢筋,每箍间距200㎜,在桩顶至其以下1.5m处设加密区,每箍间距100㎜。
2、桩的主筋采用单面搭接焊,接头长度为10d ;桩的纵筋与箍筋均采用点焊连接。
3、桩纵筋锚入承台内35d,所有桩必须凿去桩顶浮浆层,桩顶伸入承台100㎜。
4、桩的持力层为④层(粉质粘土)内,桩端打入该层至少1.5m,桩的最后入土深度须根据贯入度与桩端标高来进行双控确定。
5、本工程取两根试成孔,工程桩贯入度以试成孔的最后贯入度为标准取值。
6、取桩总数的30%进行低应变动测试验,检查桩身的完整性,并随机抽取不少于3根桩做高应变动测试验,检测其单桩承载力,对存在断桩、缩颈等质量问题,应及时会同设计及地质部门现场解决。
三、场地条件及地质概况1、地形、地貌、地下水拟建场地原为二建公司宿舍区及生产区,现有建筑物均已拆除,场地地形平坦,最大高差0.86m,周边交通便利,水、电均已接入场内,满足施工需要的“三通一平”。
地貌单元为南淝河河漫滩。
地下水为上部杂、素填土中的上层滞水及下部粉土层中的潜水组成。
上层滞水主要补给来源于大气降水及地表生活用水,粉土层中的潜水具微承压性,与南淝河水具一定的水力联系。
地下水流向南淝河。
根据环境地质与水质分析资料综合判定该场地地下水对砼不具腐蚀性。
2、场地岩土工程条件根据勘察单位提交的工勘报告,本工程场地岩土层自上而下分布为:①层杂、素填土:层厚1.2~2.9m,层底标高12.87~14.74m,灰褐、灰黑、褐黄、灰色,稍密,软塑,上部0.15m 为水泥路面、砖石路面等,同部地段回填有大块石等杂物,素填土为粉质粘土及粉土。
①1层淤泥质素填土:层厚0.4~1.4m,层底标高12.89~13.63m,灰黑色,软流塑,含有机质。
②层粉质粘土:层厚0.6~5.4m,层底标高8.15~12.84m,灰、灰黄、褐灰、灰褐色,可塑,中密,湿~饱和,含高岭土、氧化铁、粉土,局部夹粘土透镜及粉土薄层。
②1层粉质粘土:层厚 1.6~4.8m,层底标高 5.76~10.44m,灰、青灰、灰褐色,软流塑,稍密,饱和,含大量粉质土,局部夹粉土薄层。
③层粉土:层厚0.6~3.4m,层底标高5.44~7.11m,褐灰、青灰、黄褐、灰色,软~可塑,稍密,饱和,含大量粉质土,局部夹粉土薄层。
④层粉土:层厚2.7~4.7m,层底标高2.41~3.97m,黄褐、黄绿、灰绿色,硬塑,密,湿,含粉土、氧化铁,局部夹粉质粘土、粘土薄层。
⑤层粉细砂:层厚2.1~4.0m,层底标高-0.6~0.31m,黄色,密,湿,局部夹有风化颗粒,含大量粉细砂。
⑥层砂岩强风化:该层未钻穿,紫红色,密,湿,含长石等矿物颗粒。
3、场地类别与结论①.根据外业钻探及土工试验资料综合判定,该场地为中软场地土,覆盖层厚约18m,Ⅱ类建筑场地。
②.根据场地岩土工程条件,④层粉土厚度大,强度高,可作为桩基持力层。
③.根据建筑物结构及上部荷载建议7#、8#楼采用沉管灌注桩基础,桩基持力层为④层粉土,桩长以贯入度控制。
桩基施工时,应进行打试成孔,以确定桩长及最后贯入度。
第二章施工方案一、施工准备1、机械设备的选型。
沉管灌注桩又称套管成孔灌注桩,是国内目前采用得最为广泛的一种灌注桩。
按其成孔方法可分为振动沉管、锤击沉管和振动冲击沉管灌注桩几种类型。
结合本工程的现场施工条件及特点,采用锤击沉管灌注桩。
锤击沉管打桩机由桩架、重锤和套管组成。
打桩施工宜选用重锤低击,桩锤的选择必须保证能打穿较厚的土层(包括硬夹层),进入持力层,达到设计预定深度。
根据施工现场的实际条件、工期的计划安排及施工作业人员的技术管理水平,本工程计划安排走管式打桩机,桩锤选用D18筒式柴油锤对7#、8#分别同时进行施工。
2、材料的落实工程施工材料提前做好计划,落实货源,确保工程正常施工。
各项材料具体用量如下表3、施工机具的配备(如下表):良好及机械设备,共安排施工劳动人员24名,其中打桩机组壹组5名,制作和运送成品砼两个班组10名,钢筋笼制作人员4名。
二、施工组织及管理针对该工程施工工期短,施工质量要求高等特点,我公司在本工程现场将组建一个强有力的领导班子和工程指挥系统,建立和完善各项工程施工管理制度,在工程施工过程中实行统一计划、统一调度、统一管理。
1、项目部现场组织机构(见附录2-1)。
2、项目部施工现场管理制度。
本工程工期短、要求高,加之冬季外部作业对施工的影响,没有完善的管理制度和合理的计划安排是难以确保工程的质量和工期要求的。
本项目部结合以往施工经验,进一步完善和落实以下具体管理制度:①.岗位责任制度。
明确各部门、各级别人员的具体职责,对哪个部门出现的问题,不仅追究当事人责任,还要对具体责任人进行追究。
②.工作汇报制度。
对在施工过程中存在的问题,班组人员发现应及时向管理人员或项目部汇报,管理人同或项目部发现应及时向公司和业主汇报,对需勘察及设计单位会审的,应现场及时处理。
③.安全管理制度。
项目部配备专职安全员,各班组长兼任班组安全员,开工前应进行安全三级教育,每天上岗前应对所存的的隐患及时进行整改,避免事故的发生。
安全保证体系(见附录2-2)。
④.质量三级验收制度。
各班组在浇注砼前,应对各项指标进行自检,自检合格后报项目部验收,项目部对验收合格的应报监理验收,验收后方可进行下步工序。
质量保证体系(见附录2-3)。
⑤.设备和材料保管制度。
机具设备和材料安排专职材料员进行管理。
对进出场的设备及时做好登统计,对进场的主材应凭出厂合格证和质保书方可使用,合理安排现场材料的堆放和消耗。
三、施工进度计划(见附录2-4)1、本工程共503根,计划12月15日开工,至次年1月20日完工,机组每天完成15根桩,需35天完成,人员设备进场及前期准备工作需3天,撤场2天,共计40天。
2、钢筋笼统一制作,钢筋工在打桩机进场前提前进场制作,班组4人根据现场的堆放能力和每日需求量,灵活采用分组同时制作或24小时轮换制作,制作工期与打桩工期基本平行。
四、施工方法1、施工准备:①.做好施工现场“三通一平”。
②.组织施工图纸会审答疑,并对施工人员进行图纸和施工的技术交底。
③.轴线及桩位放线完成与现场水平标高测量完成并验收。
④.搭建现场临时生活设施。
⑤机械设备进场组装、就位、报验,施工机具和材料陆续进场,完成主材的送检和报验。
⑥打试成孔,确定沉桩控制标准。
2、沉桩工艺1、在桩位上放置一高度的C25级干硬性混凝土(直径为325㎜,质量18~20㎏);2、将打桩机的塔架正确地安装在桩位的中心,把内管插入套管中,然后用锤击套管和内管,将其沉入设计深度;3、桩端达到预定的桩端持力层后,停止锤击,拔出内管;向套管内投入形成桩端扩大头所需要的足够数量的干硬性混凝土(坍落度为<3㎝左右);4、放入内管,将套管拔起设计的扩高后,用桩锤锤击内管,投入管内的干硬性混凝土受到锤击后,从套管下部挤压出来而形成扩大头;5、拔出内管,插入钢筋笼,控制标高,灌满桩身部分所需的混凝土,;6、拔起外管,观察混凝土下落后,将内管放入外管,桩锤和内管压在桩身混凝土上后,继续上拔外管至全部拔出,桩便形成。
7、如果需要二次夯扩,只需反复锤击第一批浇筑的扩头混凝土即可,达到设计要求,可继续下步施工。
第三章 施工质量保证及技术措施1、本工程目标:保质按期完成,安全文明施工,争创优良工程。
2、打桩过程严格执行规范规定和设计要求。
3、认真测量、检查轴线桩位及桩号,控制好桩身垂直度和平面位移。
4、保护好场地外缘的控制点,随时复检桩位和标高。
5、认真填写施工记录,做到清楚、完整、准确。
6、贯彻重锤低击的原则,根据地质和桩型适当调整锤体落距。
7、施工人员进场施工前,必须熟悉工程概况,并掌握有关规范和施工图低的技术要求。
8、确保各某材料质量规格,分批送检复试,并及时报验。
9、服从建设、监量单位与质检人员管理,按有关质量管理规定执行。
一、成桩要求1、根据业主提供的座标控制点,按规范要求及施工图纸测放轴线和桩位,轴线误差≤5㎜,桩位误差≤10㎜,标高测量误差≤50㎜。
2、一次夯扩达不到设计要求的,应进行多次夯扩,超夯或欠夯以10㎝为限。
3、打桩前打桩机应找平垫正,插入时桩管垂直度应不大于0.5‰桩长,打入后应不大于1%桩长。
4、仔细观察砼下落情况,初次拔管发生拒落现象,须分析原因,并及时处理,检查桩身的充盈系数情况。
5、测理贯入度,应在下列条件下进行:①.桩管内夯管正常;②.锤击无偏心;③.锤体锤击正常;④.桩帽和弹性垫层正常。
6、关于复打桩:①、第一次桩身所灌砼应达到自然地面,不得少灌;②、随拔管随清除粘附在桩管壁上和散落在地面上的泥土等;③、前后两次沉管轴线应重合,即复打桩两次后沉管桩架不应移动;④、复打施工必须在第一次桩身灌注的砼初凝前进行。
7、根据现场试孔情况,确定沉管深度、最后贯入度控制标准,并在施工中严格遵照执行。
8、必须严肃执行设计要求的砼夯扩量,并根据施工实践中积累的经验,观察夯扩成效及成孔效果。
9、锤击沉管过程中,柴油锤的锤心应与外管中心一致,并确保桩身的垂直。
10、为确保夯扩桩扩头的设计尺寸(直径600㎜,扩高1000㎜),应严格按以下要求控制施夯过程:①.管达到设计深度,并满足贯入度控制要求后,拔出内管,应检查管内底部有无积水或涌砂情况。
