侧钻井施工流程及关键技术讲课
- 格式:ppt
- 大小:896.50 KB
- 文档页数:26

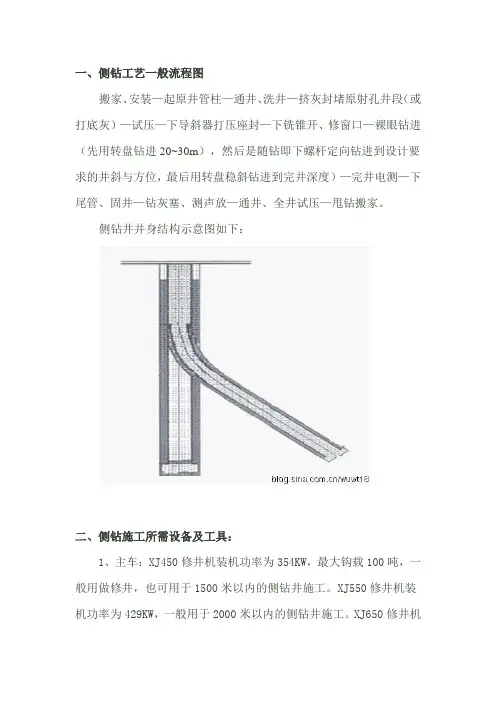

侧钻工艺技术严玉中井下作业公司工程科侧钻工艺技术一、侧钻工艺一般流程图搬家、安装——起原井管柱——通井、洗井——挤灰封堵原射孔井段(或打底灰)——试压——下导斜器打压座封——下铣锥开、修窗口——裸眼钻进(先用转盘钻进20~30米,然后是随钻即下螺杆定向钻进到设计要求的井斜与方位,最后用转盘稳斜钻进到完井深度)——完井电测——下尾管、固井——钻灰塞、测声放——通井、全井试压——甩钻搬家。
侧钻井井身结构示意图如下:二、侧钻施工所需设备及工具:1、主车:XJ450修井机装机功率为354KW,最大钩载100吨,一般用做修井,也可用于1500米以内的侧钻井施工。
XJ550修井机装机功率为429KW,一般用于2000米以内的侧钻井施工。
XJ650修井机装机功率为485KW,可用于2000多米的侧钻井施工。
XJ750修井机装机功率为544KW,属于钻机系例,可用于2200米的钻井施工和2000多米的侧钻井施工。
各修井机的主要技术参数详见附表。
2、循环系统:F500或F800泥浆泵及190柴油机;总容积为60~80方泥浆循环罐一套三个(一般分别称为循环罐、贮备罐及加重罐),最低配置有震动筛,除砂器,除泥器、离心机等四级泥浆净化装置,对于有气层的井要配置除气器。
另外灌上需要配有泥浆报警器,和泥浆加重漏斗。
同时配有8方配液罐一个,1方泥浆处理剂罐1个。
3、钻具:Ф73正扣钻杆,Ф105无磁钻铤或无磁钻杆1根,加重钻杆或承压钻杆10根(一般对深井小井眼侧钻不用钻铤而用加重钻杆来实现加压)。
4、定向工具:有线随钻车一台,1~1.75的弯螺杆2根。
5、其它设备及工具:液压双闸板防喷器一套,节流压井管汇一套,200KW发电机一台,值班房及橱房,生活水罐及其它作业用具等。
6、陆地搬家车辆及费用:815拖车3台拉钻杆及泥浆泵、主车跑道等,卡车14台拉泥浆罐、钻台及板房等,25吨吊车2台,近距离搬家费用约在1~2万元左右。
三、套管开窗侧钻技术常用的套管开窗技术有两种:磨铣开窗和锻铣开窗侧钻。
一、侧钻工艺一般流程图搬家、安装—起原井管柱—通井、洗井—挤灰封堵原射孔井段(或打底灰)—试压—下导斜器打压座封—下铣锥开、修窗口—裸眼钻进(先用转盘钻进20~30m),然后是随钻即下螺杆定向钻进到设计要求的井斜与方位,最后用转盘稳斜钻进到完井深度)—完井电测—下尾管、固井—钻灰塞、测声放—通井、全井试压—甩钻搬家。
侧钻井井身结构示意图如下:二、侧钻施工所需设备及工具:1、主车:XJ450修井机装机功率为354KW,最大钩载100吨,一般用做修井,也可用于1500米以内的侧钻井施工。
XJ550修井机装机功率为429KW,一般用于2000米以内的侧钻井施工。
XJ650修井机装机功率为485KW,可用于2000多米的侧钻井施工。
XJ750修井机装机功率为544KW,属于钻机系例,可用于2200米的钻井施工和2000多米的侧钻井施工。
各修井机的主要技术参数详见附表。
2、循环系统:F500或F800泥浆泵及190柴油机;总容积为60~80方泥浆循环罐一套三个(一般分别称为循环罐、贮备罐及加重罐),最低配置有震动筛,除砂器,除泥器、离心机等四级泥浆净化装置,对于有气层的井要配置除气器。
另外灌上需要配有泥浆报警器,和泥浆加重漏斗。
同时配有8方配液罐一个,1方泥浆处理剂罐1个。
3、钻具:Ф73正扣钻杆,Ф105无磁钻铤或无磁钻杆1根,加重钻杆或承压钻杆10根(一般对深井小井眼侧钻不用钻铤而用加重钻杆来实现加压)。
4、定向工具:有线随钻车一台,1~1.75的弯螺杆2根。
5、其它设备及工具:液压双闸板防喷器一套,节流压井管汇一套,200KW发电机一台,值班房及橱房,生活水罐及其它作业用具等。
6、陆地搬家车辆及费用:815拖车3台拉钻杆及泥浆泵、主车跑道等,卡车14台拉泥浆罐、钻台及板房等,25吨吊车2台,近距离搬家费用约在1~2万元左右。
三、套管开窗侧钻技术常用的套管开窗技术有两种:磨铣开窗和锻铣开窗侧钻。
目前常用的方法是磨铣开窗侧钻。

侧钻井现场施工技术规范对低产井、停产井、事故井进行改造以及油田生产后期为了进一步开采储量,需进行老井侧钻,为此特制定本规程。
1 内容及适用范围本规范阐述了测钻过程中应注意的一些问题,适合于吐哈油田的侧钻井。
2 施工操作规范2.1 井队定向前的准备2.1.1 井眼准备a. 裸眼井:⑴. 收集上部井段井眼轨迹数据。
⑵. 按设计要求打水泥塞填井到预计深度,光钻铤钻具结构钻掉一定的水泥塞,使水泥塞能承受10KN以上的钻压。
b. 套管井:⑴.对老井进行陀螺复测。
⑵. 按要求打水泥塞填井到预计深度,光钻铤钻具结构钻掉一定的水泥塞,使水泥塞能承受10KN以上的钻压。
⑶. 套管开窗:根据不同情况使用造斜器、开窗铣锥或者段铣工具在套管上铣出一定大小的裸眼,以便进行侧钻。
⑷. 完成开窗后,高速轻压修窗,直至无挂阻现象起钻。
⑸. 整个过程中钻井液上返速度均应大于0.6m/s,否则磨铣套管过程中铁屑不易携带出来。
2.1.2 泥浆准备a. 按要求混入一定比例的润滑剂或原油,增加泥浆的润滑性,减小摩阻。
b. 按要求维护好泥浆性能,满足定向仪器的需要。
c. 若是使用无线随钻测量仪(MWD)来控制井眼轨迹,泥浆必须达到以下要求:⑴. 排量:9.5~25L/s(根据井眼尺寸及井深情况)⑵. 塑性粘度:〈50cp⑶. 含砂:〈0.5%⑷. 密度:〈2.17g/cm3⑸. 空气包充气量:泵压的30~40%⑹. 堵漏材料:细、中型短纤维,含量〈57Kg/m3⑺. 泥浆中不得添加玻璃微球及塑料小球。
2.2 定向工具检查、测量2.2.1 螺杆、定向接头、弯接头的测量。
a. 根据设计造斜率和螺杆钻具的理论造斜率选择合适度数的螺杆钻具,认真记录螺杆型号,画出草图,精确丈量;如果是弯螺杆应对螺杆弯度进行核对,并且找出弯点刻度线。
b. 在记录好定向接头的尺寸后,应仔细检查循环套是否固定牢靠,定向键位置与循环套键槽位置是否一致。
c.若使用MWD仪器,测量和记录好MWD定向接头尺寸,认真检查循环套是否牢固,键槽位置是否与定向键一致。
