防撞墙护栏施工技术交底
- 格式:pdf
- 大小:158.53 KB
- 文档页数:6
一、工程名称:____________________二、施工单位:____________________三、施工部位:____________________四、施工内容:防撞栏杆安装五、交底时间:____________________六、交底内容:1. 通用安全交底(1)进场施工人员应严格遵守现场的相关安全规定,必须佩戴好安全帽并扣好帽带;严禁穿拖鞋、硬底鞋、易滑鞋、高跟鞋、赤脚、赤背及酒后进场上班。
(2)上班前应先检查个人安全防护用品是否齐全有效,个人所使用工具是否配备齐全。
(3)作业现场应设置明显的警示标志,提醒施工人员注意安全。
2. 防撞栏杆安装作业安全要求(1)施工前,应对施工现场进行安全检查,确保施工环境安全。
(2)施工过程中,应严格按照施工图纸和规范要求进行操作。
(3)防撞栏杆安装时,应使用专用工具,确保安装牢固。
(4)施工人员应佩戴好安全带,并确保安全带挂在可靠的地方。
(5)高处作业时,应设置安全防护设施,防止人员坠落。
(6)施工过程中,如需移动防撞栏杆,应确保周围环境安全,防止发生意外。
(7)电焊作业时,应严格遵守电焊操作规程,确保操作人员安全。
3. 特种作业安全要求(1)电焊作业人员必须持证上岗,严格遵守电焊操作规程。
(2)电焊作业现场应设置防火、防爆措施,防止火灾事故发生。
(3)焊接电缆应具有良好的导电能力和绝缘外层,连接牢固,防止触电。
4. 环境保护与文明施工(1)施工过程中,应采取有效措施,减少对环境的影响。
(2)施工现场应保持整洁,垃圾及时清理。
(3)施工过程中,应遵守文明施工要求,尊重周边居民。
七、注意事项1. 施工过程中,如发现安全隐患,应立即停止作业,并采取有效措施进行整改。
2. 施工过程中,如遇到紧急情况,应立即报告相关负责人,并采取相应措施。
3. 施工结束后,应对施工现场进行全面清理,确保安全、整洁。
八、交底责任人____________________九、交底对象____________________十、备注____________________本安全技术交底模板仅供参考,具体内容应根据实际情况进行调整。
一、工程名称:(此处填写具体工程名称)二、工程地点:(此处填写具体工程地点)三、施工负责人:(此处填写施工负责人姓名及联系方式)四、施工时间:(此处填写施工开始时间及预计结束时间)五、安全技术交底内容:1. 施工准备:1.1 施工人员应熟悉施工图纸,了解工程结构、施工工艺及安全注意事项。
1.2 施工现场应设置明显的警示标志,提醒施工人员注意安全。
1.3 施工人员必须穿戴好个人防护用品,如安全帽、手套、防护眼镜等。
2. 施工工艺:2.1 防撞栏杆的安装应按照设计图纸要求进行,确保栏杆的强度、刚度和稳定性。
2.2 防撞栏杆的立柱、横杆等构件应采用符合国家标准的钢材,并进行表面防腐处理。
2.3 防撞栏杆的安装顺序为:先安装立柱,再安装横杆,最后进行连接固定。
3. 安全防护措施:3.1 施工人员在高处作业时,必须系好安全带,并使用安全绳进行保护。
3.2 施工现场应设置安全通道,保证施工人员的安全通行。
3.3 施工现场应设置防护栏杆,防止非施工人员进入危险区域。
3.4 施工现场应设置消防设施,确保火灾事故的及时处理。
4. 施工注意事项:4.1 施工过程中,严禁酒后作业、违章操作。
4.2 施工人员应严格遵守操作规程,确保施工质量。
4.3 施工过程中,如发现安全隐患,应立即停止施工,并及时报告相关部门。
5. 应急处理:5.1 发生安全事故时,施工人员应立即停止施工,并迅速采取应急措施。
5.2 施工现场应配备必要的急救药品和器材,以便在发生事故时进行急救。
5.3 施工人员应掌握急救知识,提高应急处置能力。
六、交底时间:(此处填写交底时间)七、参加交底人员:(此处填写参加交底人员姓名及职务)八、安全监督部门:(此处填写安全监督部门名称及联系方式)九、备注:(如有其他需要说明的事项,请在此处填写)通过以上安全技术交底,确保施工人员在施工过程中严格遵守安全操作规程,提高施工安全水平,确保工程顺利进行。
请各施工人员认真阅读并执行本安全技术交底内容。
防撞墙技术交底
一、防撞护栏施工
(一)钢筋
1、对护栏底面砼凿毛,清理冲洗干净。
对预埋钢筋进行防锈、清理并调整。
制作安装护栏钢筋应符合设计和规范要求,采用双线法控制钢筋安装的质量,要求标高准确、线型顺直。
同时,要特别注意桥面调平层厚度,以及泄水孔位置的准确。
2、绑扎护栏钢筋只在桥面伸缩缝处断开,并按照设计要求设置沉降缝,沉降缝必须认真对直、对齐。
为防止砼干缩和主梁挠度变化而造成护栏开裂,浇筑护栏时,在墩顶跨中、跨径1/4处预留施工缝,伸缩缝内填沥青,并用木板条隔断。
(二)支立护栏模板
1、防撞栏杆采用定做定型新钢模。
支立护栏模板时,要注意根据全桥线形调整模板线形,严格控制线型的顺直度、标高。
护栏模板的整体性要好,刚度要大,平整度误差≤1mm,角隅准确,线条分明,加工光洁,且无裂缝,破碎或其它缺陷,严格保证砼外观的光洁度。
2、安装模板时如发现梁顶不平难以控制标高和线性时,应在模板底部两侧用砂浆做好标高及线性控制带,同时起到防止漏浆的作用。
3、护栏施工时注意预埋护栏预埋件,钢护栏安装时严格保证线型,使其满足要求。
(三)砼浇筑
1、严格按照批复砼配合比施工,混凝土应分层浇筑加强振捣,保证振捣均匀密实,顶面收光平整,保证砼内实外美。
2、浇筑过程中注意检查模板是否变形或移位,若有,应及时调整。
3、砼浇筑浇注完成后,顶面收光后及时采用土工布覆盖洒水保湿养生,养护时间不少于7天。
(四)拆模
砼强度达到要求后进行拆模,拆模时注意不可损坏护栏边角。
编制:接收:日期:。

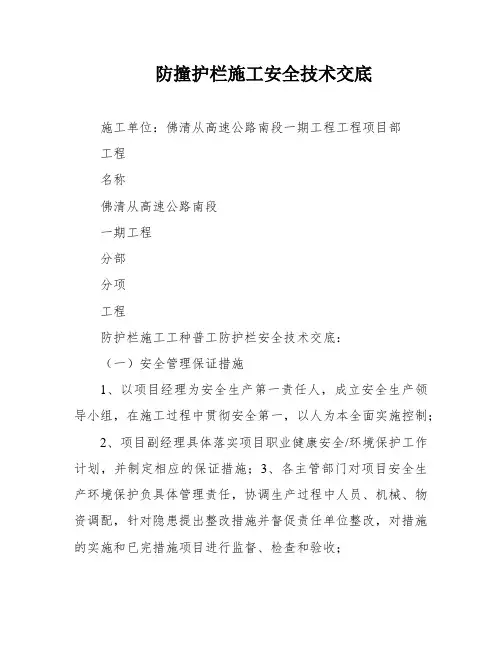

防撞护栏施工安全技术交底施工单位:佛清从高速公路南段一期工程工程项目部工程名称佛清从高速公路南段一期工程分部分项工程防护栏施工工种普工防护栏安全技术交底:(一)安全管理保证措施1、以项目经理为安全生产第一责任人,成立安全生产领导小组,在施工过程中贯彻安全第一,以人为本全面实施控制;2、项目副经理具体落实项目职业健康安全/环境保护工作计划,并制定相应的保证措施;3、各主管部门对项目安全生产环境保护负具体管理责任,协调生产过程中人员、机械、物资调配,针对隐患提出整改措施并督促责任单位整改,对措施的实施和已完措施项目进行监督、检查和验收;4、参加施工的人员必须通过项目岗前安全培训考核,未经过安全培训的人员或未通过考核的人员禁止现场作业;5、所有施工人员要熟知本工种的安全技术操作规程并且必须按照规程操作,在操作中,听从指挥,不得擅离岗位,严禁酒后作业;6、电工、焊工、架子工、起重机吊装、各种机动车辆司机必须经过专门培训,考试合格,持有特殊工种操作证方准操作许可操作的项目或作业内容,非持证人员禁止特殊工种作业;7、心脏病、癫痫、和有肢体功能残缺或患有高空功课禁忌病症的人员禁止进入施工区;8、正确使用个人防护用品和安全防护措施(安全帽下颌绳系牢、安全带要扣好各接点并按高挂低用的原则挂好安全绳);*进入施工现场,必须戴安全帽,禁止穿带钉易滑鞋,禁止穿拖鞋或赤脚;*在没有防护设施的高处作业,必须系安带;*在噪音超过85分贝(不间断)作业场所的工作人员必须配戴防护耳塞,电焊工必须戴绝缘手套和护目镜,混凝土工和石工配戴防尘口罩和护目镜;*安全帽,安全带,安全网、以及其它安全防护设施随时检查,不符合要求的严禁使用;9、重视施工全过程的安全控制,对全体职工进行挂篮施工安全知识教育,加强现场施工人员和机械设备的安全管理,对现场施工的防火、防爆、防台和防暑、防冻、防雾等采取切实可行的安全防护措施;10、强化施工安全教育程序,贯彻落实安全生产责任制,切实提高职工的安全素质和自我保护意识;*教育广大职工严格执行国家和有关部门、地方法规和业主监理及项目经理部的有关安全生产的各项规章制度进行现场操作。
一、交底目的为确保砼防撞护栏施工过程中的安全,预防事故发生,特制定本安全技术交底。
二、适用范围本交底适用于所有参与砼防撞护栏施工的施工人员、管理人员及监理人员。
三、交底内容1. 施工人员入岗教育施工人员必须接受入场安全教育,考核合格后方可进入施工现场。
2. 安全防护用品(1)施工人员必须佩戴安全帽,系好下颚带,锁好带扣。
(2)施工人员必须穿着防滑鞋,以防滑倒。
(3)施工人员必须正确佩戴防护手套,防止手部受伤。
3. 施工现场安全管理(1)施工现场必须设置明显的安全警示标志,确保施工区域安全。
(2)施工现场必须设置安全通道,确保人员、设备畅通。
(3)施工现场应设置临时围挡,防止非施工人员进入施工区域。
4. 施工工艺及操作规范(1)砼搅拌:严格按照配合比进行搅拌,确保砼质量。
(2)砼浇筑:浇筑过程中,防止砼外溢,确保砼密实。
(3)模板安装:模板安装牢固,防止模板变形、移位。
(4)振捣:振捣棒使用前检查各部位连接牢固,旋转方向正确,清洁。
5. 特殊作业安全管理(1)高处作业:高处作业人员必须佩戴安全带,系好保险钩,确保安全。
(2)夜间施工:夜间施工照明行灯电压不得大于36V,确保照明充足。
(3)雨季施工:雨季施工要注意电气设备的防雨、防潮、防触电。
6. 砼养生(1)砼浇注完成后,及时进行养生,防止砼开裂。
(2)砼养生期间,注意保持砼表面湿润,防止砼干燥。
(3)砼养生时间不少于7天。
7. 施工过程中注意事项(1)施工过程中,严格遵守操作规程,确保施工质量。
(2)施工过程中,发现安全隐患,立即停止作业,整改后方可继续施工。
(3)施工过程中,加强施工现场巡查,确保施工安全。
四、交底要求1. 施工人员必须认真阅读本交底,了解施工过程中的安全注意事项。
2. 施工管理人员及监理人员应加强对施工现场的巡查,确保施工安全。
3. 施工过程中,如遇特殊情况,应及时调整施工方案,确保施工安全。
五、附则本交底自发布之日起实施,如有未尽事宜,由相关部门另行通知。
一、工程概况1. 工程名称:[项目名称]2. 工程地点:[项目地点]3. 工程规模:[工程规模描述]4. 施工单位:[施工单位名称]5. 监理单位:[监理单位名称]二、施工组织1. 施工流程:测量放样→钢筋安装→模板施工→混凝土浇筑→养护→拆除模板→验收2. 施工人员:[施工人员姓名及工种]3. 施工机械:[施工机械名称及型号]三、施工危险性分析1. 高处作业:模板安装、拆除,混凝土浇筑等环节存在高处坠落风险。
2. 起重作业:钢筋、模板等重物吊装过程中存在起重伤害风险。
3. 机械伤害:钢筋加工、混凝土浇筑等环节存在机械伤害风险。
4. 火灾爆炸:施工现场用电、用火不当存在火灾爆炸风险。
四、施工安全管理措施1. 安全管理目标:确保施工安全,杜绝安全事故发生。
2. 职责分工:(1)项目经理:全面负责施工安全管理工作;(2)施工员:负责现场施工安全管理;(3)安全员:负责现场安全检查、监督、整改;(4)施工人员:严格遵守操作规程,确保自身安全。
3. 人员防护及管理要求:(1)进入施工现场必须佩戴安全帽、安全带等个人防护用品;(2)高处作业必须系好安全带,挂扣安全绳;(3)起重作业人员必须持证上岗,遵守操作规程;(4)施工现场用电、用火必须严格遵守相关规定;(5)施工人员必须参加安全教育培训,掌握安全操作技能。
五、施工技术要求1. 测量放样:严格按照设计图纸进行测量放样,确保放样精度。
2. 钢筋安装:钢筋加工、绑扎应符合设计要求,确保钢筋位置、间距、锚固等符合规范。
3. 模板施工:模板应采用定型钢模,确保模板接缝严密、平整,线型顺畅。
4. 混凝土浇筑:混凝土浇筑前应检查模板、钢筋等,确保符合要求;浇筑过程中应保持混凝土均匀上升,防止出现蜂窝、麻面等质量问题。
5. 养护:混凝土浇筑后应及时进行养护,防止开裂、变形等质量问题。
六、应急预案1. 人员伤亡事故:立即启动应急预案,组织救援,并报请相关部门处理。
2. 起重伤害事故:立即停止起重作业,隔离事故现场,排除故障,防止事故扩大。
防撞护栏施工技术交底技术交底记录(4)严格按照设计图纸进行钢筋焊接安装,焊接前首先将梁板上预留钢筋按照护栏设计图纸进行调整,确定钢筋的绑扎高度,预留出顶面钢筋的保护层厚度符合设计要求。
然后间隔4m-6m绑扎骨架筋。
经检查符合要求后再进行护栏骨架钢筋焊接,与预埋钢筋一一对应全部焊接,焊缝长度为5d(双面焊)或10d(单面焊)。
(5)根据安装好的骨架筋挂线焊接其它钢筋,并在焊接施工期间,完成一段立即进行检查,合格后在进行下一段焊接。
保证整条防撞护栏钢筋的线型、高度一致。
3、护栏模板安装⑴、模板制作和组装模板制作力求平顺,尺寸准确,牢固不变形,接缝密封性能好。
制作好的模板进场后及时进行试拼并编号,有错台及平整度不符要求的模板经整改至合格方可使用。
⑵、模板安装①、采用定型大块钢模,侧模为整体钢板,模板加工厚度精准一致,模板间采用螺栓连接; 在模板制造过程中做好加工质量监控。
②、护栏钢筋安装完毕,经自检合格并报监理工程师检查认可后,方可进行模板安装作业。
③、做好模板面打磨、清洗、涂刷脱模剂及覆盖保护工作,脱模剂采用新机油,涂刷均匀。
④、立模前内外侧模板底部采用砂浆找平处理,表面为光面,宽度为5cm,标高误差为0~5mm,以利于控制顶面标高。
然后铺垫一层海绵条,消除梁顶稍许不平整对模顶线形的影响,并防止浇筑砼时漏浆。
⑤、根据设计标高来调整模板的高度,保证防撞护栏顶面标高符合设计要求,平顺过渡。
⑥、模板经初调完毕后,再用水平仪复核其标高,用锤球校正其垂直度,并用钢卷尺检查其位置。
⑦、待模板安装均符合设计要求后,对模板底部进行锚固,底、顶部采用拉杆对拉、外侧顶托拉线的加固方式,确保支撑加固牢固。
在两侧挂通长钢丝线,对模板顶部进行调直,保证线型顺直,几何尺寸符合设计要求,浇筑砼过程不变形。
模板缝用双面胶粘贴,结合紧密,确保不漏浆。
⑧、施工下一段落时,前一段端部模板暂不拆除,便于模板连接、断缝处理,确保接缝不漏浆、相邻混凝土面齐平。

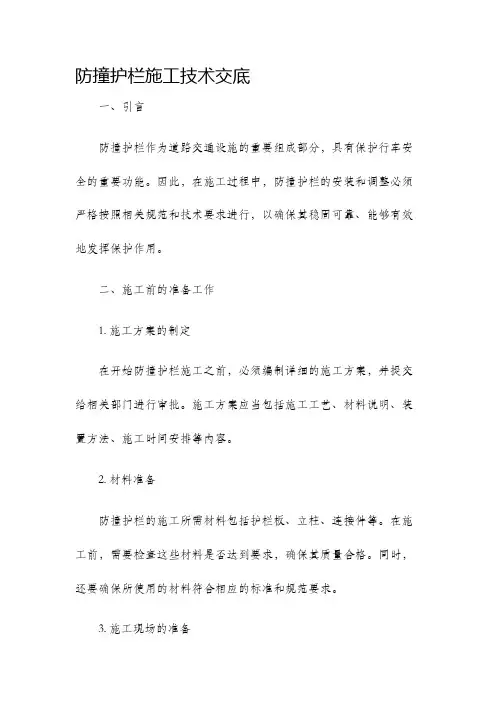

防撞护栏施工技术交底一、引言防撞护栏作为道路交通设施的重要组成部分,具有保护行车安全的重要功能。
因此,在施工过程中,防撞护栏的安装和调整必须严格按照相关规范和技术要求进行,以确保其稳固可靠、能够有效地发挥保护作用。
二、施工前的准备工作1. 施工方案的制定在开始防撞护栏施工之前,必须编制详细的施工方案,并提交给相关部门进行审批。
施工方案应当包括施工工艺、材料说明、装置方法、施工时间安排等内容。
2. 材料准备防撞护栏的施工所需材料包括护栏板、立柱、连接件等。
在施工前,需要检查这些材料是否达到要求,确保其质量合格。
同时,还要确保所使用的材料符合相应的标准和规范要求。
3. 施工现场的准备施工现场应当清理整理,确保施工区域内没有障碍物。
对于地面状况不平的情况,应当进行必要的修整,以便于后续的施工工作。
同时,还应确保施工现场周围的安全警示标志已经设置完备。
三、施工工艺和方法1. 安装护栏板首先,根据施工方案的要求确定护栏板的位置和间距。
然后,将立柱安装到预定的位置上,并进行固定。
接着,将护栏板与立柱进行连接,采用合适的方法确保连接牢固可靠。
2. 设立缓冲区在某些特殊区域,如桥梁边缘、急弯处等,为了增加车辆碰撞时的缓冲作用,需要在护栏板后面设置缓冲区。
缓冲区一般采用沙土、碎石等材料填充,并使用防撞护栏板进行围护。
在施工缓冲区时,应注意保持其平整度和稳定性。
3. 调整和检查施工完成后,需要对整体护栏进行调整和检查。
调整主要是对护栏板的位置和角度进行微调,以确保其与路面垂直或倾斜角度恰当。
检查主要是对护栏的连接点、立柱固定点等进行检查,确保其牢固可靠,不存在松动的情况。
四、施工安全注意事项1. 安全意识在施工过程中,施工人员必须保持高度的安全意识,严格遵守相关安全操作规程。
特别是在高空作业、使用机械设备、搬运重物等环节,要特别加强安全防护意识,采取相应的防护措施。
2. 人员培训施工人员必须经过相关培训,掌握防撞护栏施工的技术要领和安全注意事项。

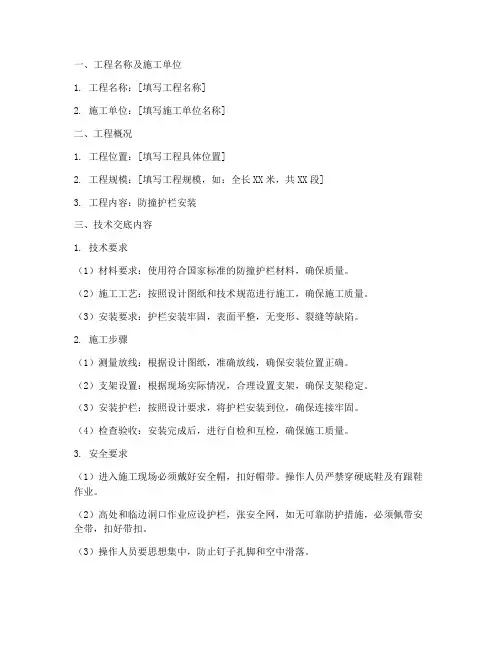

一、工程名称及施工单位1. 工程名称:[填写工程名称]2. 施工单位:[填写施工单位名称]二、工程概况1. 工程位置:[填写工程具体位置]2. 工程规模:[填写工程规模,如:全长XX米,共XX段]3. 工程内容:防撞护栏安装三、技术交底内容1. 技术要求(1)材料要求:使用符合国家标准的防撞护栏材料,确保质量。
(2)施工工艺:按照设计图纸和技术规范进行施工,确保施工质量。
(3)安装要求:护栏安装牢固,表面平整,无变形、裂缝等缺陷。
2. 施工步骤(1)测量放线:根据设计图纸,准确放线,确保安装位置正确。
(2)支架设置:根据现场实际情况,合理设置支架,确保支架稳定。
(3)安装护栏:按照设计要求,将护栏安装到位,确保连接牢固。
(4)检查验收:安装完成后,进行自检和互检,确保施工质量。
3. 安全要求(1)进入施工现场必须戴好安全帽,扣好帽带。
操作人员严禁穿硬底鞋及有跟鞋作业。
(2)高处和临边洞口作业应设护栏,张安全网,如无可靠防护措施,必须佩带安全带,扣好带扣。
(3)操作人员要思想集中,防止钉子扎脚和空中滑落。
(4)安装模板时操作人员应有可靠的落脚点,并应站在安全地点进行操作,避免上下在同一垂直面工作。
(5)支模应按规定的作业程序进行,模板未固定前不得进行下一道工序。
严禁在连接件和支撑件上攀登上下。
(6)支模时,操作人员不得站在支撑上,而应设立人板,以便操作人员站立。
立人板应用木质中板为宜,并确保其稳定性。
四、交底人及接受交底人1. 交底人:[填写交底人姓名及职务]2. 接受交底人:[填写接受交底人姓名及职务]五、交底时间[填写交底时间]六、注意事项1. 施工过程中,如发现异常情况,应立即停止施工,并及时报告上级领导。
2. 施工过程中,严格遵守国家相关法律法规和施工规范,确保施工质量。
3. 施工结束后,对施工场地进行清理,确保现场整洁。
4. 施工过程中,加强安全教育,提高操作人员的安全意识。
5. 施工过程中,做好施工记录,确保施工过程可追溯。
防撞护栏技术交底Final revision by stand tion team on December 10,防撞护栏技术交底书13交底内容:防撞护栏施工技术交底剂,影响混凝土表面色泽。
模板支撑应牢固,接缝严密、尺寸准确,不因模板漏浆产生蜂窝、麻面和模板变形、胀模导致混凝土表面出现翘曲、边线不顺的外观质量通病,模板立好后及时报验,检查验收合格后立即进行防撞护栏混凝土浇筑作业。
2)、混凝土的施工:并且施工中釆取措施,防止施工车辆及设备可能产生的撞击。
签收人意见:编制:审核:签收:日期:保存期限:5年本交底书一式三份:施工单位、技术部、计划部各一份。
防撞护栏技术交底书13交底内容:防撞护栏施工技术交底编制:审核:签收:日期:保存期限:5年本交底书一式三份:施工单位、技术部、计划部各一份。
防撞护栏混凝土施工技术交底书126 •拆模与养护: 每个灌注段第二天拆模后必须对顶部圆角以及模板接缝处进行及时修整。
每8-10m锯一道变形缝,锯缝深度宜大于5cm,锯缝处纵向钢筋应断开。
在负弯矩钢绞线中心位置要设置变形缝。
防撞护栏拆模后,覆盖土工布,安排专人进行洒水养护7d,每天的养护次数视天气情况决定,以确保混凝土表面充分湿润,满足自然养生条件为止。
并且施工中采取措施,防止施工车辆及设备可能产生的撞击。
签收人意见:编制:审核:签收:日期:保存期限:5年防撞护栏钢筋施工技术交底书11出现夹杂气孔现象。
为保证钢筋保护层厚度,用保护层垫块支垫,间距lm布置。
签收人意见:编制: 审核: 签收:日保存期限:5年期:。
一、工程名称:________________________二、施工部位:________________________三、设计文件图号:________________________四、交底日期:________________________五、交底人:________________________六、复核人:________________________一、施工准备1. 施工人员必须经过专业培训,熟悉墙式防撞护栏的施工工艺和安全操作规程。
2. 施工前,应检查施工现场的排水设施,确保排水畅通。
3. 严格按照设计图纸和规范要求,准备施工材料、设备和工具。
4. 施工现场应设置明显的警示标志,提醒过往人员注意安全。
二、安全技术措施1. 高空作业人员必须佩戴安全帽、安全带,并做到高挂低用。
2. 施工前,对施工人员进行安全教育和技术交底,确保施工人员掌握安全操作规程。
3. 施工过程中,严禁酒后作业、疲劳作业。
4. 施工现场应设置安全防护设施,如防护栏杆、安全网等。
5. 钢筋焊接、切割等作业,应采取防尘、防火、防爆措施。
6. 混凝土浇筑过程中,严禁站在模板上作业。
7. 施工现场应配备灭火器材,确保消防设施完好。
三、施工工艺1. 钢筋制作与绑扎:严格按照设计要求进行钢筋制作和绑扎,确保钢筋间距、保护层厚度等符合规范。
2. 模板安装:模板应安装牢固,确保模板接缝严密,防止混凝土漏浆。
3. 钢筋焊接:焊接过程中,注意保护焊接区域,防止烫伤。
4. 混凝土浇筑:混凝土应分层浇筑,每层厚度不宜超过30cm,振捣密实。
5. 养护:混凝土浇筑完成后,应及时进行养护,保持混凝土表面湿润。
四、质量要求1. 钢筋间距、保护层厚度等应符合设计要求。
2. 模板接缝严密,防止混凝土漏浆。
3. 混凝土表面平整,无蜂窝、麻面等缺陷。
4. 防撞护栏外观质量应符合设计要求。
五、注意事项1. 施工过程中,应密切关注天气变化,遇恶劣天气应及时停工。
施工作业前技术交底记录表记录代号:TJ18-JSJD-(桥梁) - 号单位:中铁五局云湛18标项目部日期:工程项目名称桥梁工程里程K169+640~K175+170 分项工程名称防撞墙护栏编制技术交底人接受交底部门(或复核主要负责人姓名)施工作业主要内容:防撞墙护栏施工技术交底防撞墙护栏工艺流程:施工放样点位放样高程复核施工断面前期处理:彻底凿毛、认真清洗、严格验收钢筋安装和焊接钢筋加工和下料预埋件安装和定位模板安装混凝土浇筑模板拆除混凝土养护模板周转,进行下一里程段落栏杆施工一、施工准备防撞墙施工前,首先进行精确放样,严格控制桥面宽度,由测量人员放出护栏内边线,并在距内边线内侧50cm处设置保护线,以便于护栏线型的控制。
在施工段每隔5m测一点护栏底标高,用以调整立模高度,高则凿除,低则补齐。
在模板安装后需认真对模板顶标高测量,并根据测量结果,进行模板调整,确保标高及线型满足要求,每点标高误差控制在2mm以内。
根据测量位置进行弹射墨线进行现场施工控制,经监理复核后,进行钢筋加工和安装。
二、钢筋制作与安装钢筋的制作与安装在现场进行,采取在工区加工成型,在现场安装的形式。
安装时应保证位置与标高的准确性使保护层符合要求。
严格按照设计图纸进行钢筋的加工和安装,确保钢筋间距复核图纸要求。
施工前,对照图纸设计及技术规范要求,将各成型钢筋加工好运至现场后,现场技术员在现场进行认真检查。
绑扎前对砼接触面进行凿毛、清理,并用水冲洗干净。
检查桥面预留护栏钢筋,有超出护栏边线的,及时进行调整、复位,使其有足够的保护层。
调整好预埋钢筋后开始进行绑扎。
注意与预埋筋的连接要好,设计要求或需要焊接的,按要求进行焊接,焊接搭接长度满足规范要求,双面焊搭接长度不小于5d。
预埋件与钢筋的连接采用焊接,焊接要牢固,保证各预埋件的位置准确。
绑扎好钢筋后,绑扎一定数量的保护层垫块,确保保护层厚度满足设计要求的迎撞面40mm、外侧40mm。
工程技术交底书$使用过的模板必须经过清洁处理后才能重新拼装使用。
预留孔洞,(如吊点洞)预埋件的模板要确保位置准确,稳定可靠。
模板的支撑,必须有足够刚度和强度,支承部位必须牢固可靠。
脱模剂涂刷均匀,并且不能污染钢筋及预埋件。
在混凝土浇注过程中,必须派木工值班,密切注意模板的支载情况,发现问题及时处理。
模板安装时,其外侧模板主要依靠吊杆进行固定。
在每块模板上侧焊接两个吊耳,吊耳间隔1m左右。
同时在防撞护栏内测模板转角处设置另一固定卡环,然后采用可调拉杆对顶面钢管进行拉紧固定。
具体如下图所示:防撞护栏外侧模板安装时,存在下凸边缘,该边缘块边上需根据施工实际采用海绵等进行塞缝。
施工时,需加工一小挂篮,该挂篮采用钢筋焊接而成,顶上挂于防撞护栏上侧,挂篮仅容许一人在其上面进行操作。
其示意图如下所示:~为更好的提高施工工艺及实际现场控制,须进行试验块的施工。
试验块长度拟定为3m,采用素混凝土进行浇筑。
5、混凝土的浇筑混凝土浇筑前应重新检查模板线形和钢筋保护层厚度,并检查预埋件、通讯光缆托架的位置及间距是否符合设计要求,泄水孔和伸缩缝预留槽应覆盖保护,防止施工时落入混凝土。
混凝土浇筑采用分三层斜向浇筑的方法,第一层控制在25㎝左右,第二层浇筑到距防撞护栏顶35㎝左右,最后一层浇筑到防撞护栏顶面。
浇筑时振动棒应采用快速插入、慢速提起方式,使气泡充分逸出。
振动棒要插入下层混凝土5~10㎝,从而消除分层接缝;插点要均匀排列,顺序进行,并掌握好振捣时间,一般每插点为3秒左右,以混凝土表面平坦泛浆、不出现气泡为准。
严禁过振,避免混凝土表面出现鱼鳞纹或流沙、沁水现象而影响外观质量。
另外振捣时应严禁触碰模板,以免模板损伤,影响外观质量。
浇筑至顶面时,应派专人进行顶面抹光休整,确保护栏成型后,顶面光洁,线形顺畅。
防撞护栏跨径10m设置一道断缝,断缝与防撞护栏正交,断缝用木板填充。
\6、模板的拆除交底人签名:交底时间:年月日。
防撞护栏施工技术交底下面红色字体是赠送的精美网络散文欣赏,不需要的朋友可以下载后编辑删除!!谢谢!!!一一条猎狗将兔子赶出了窝,一直追赶他,追了很久仍没有捉到。
牧羊看到此种情景,讥笑猎狗说‘你们两个之间小的反而跑得快得多。
‘猎狗回答说:‘你不知道我们两个的跑是完全不同的!我仅仅为了一顿饭而跑,他却是为了性命而跑呀!目标二这话被猎人听到了,猎人想:猎狗说的对啊,那我要想得到更多的猎物,得想个好法子.于是,猎人又买来几条猎狗,凡是能够在打猎中捉到兔子的,就可以得到几根骨头,捉不到的就没有饭吃.这一招果然有用,猎狗们纷纷去努力追兔子,因为谁都不愿意看着别人有骨头吃,自已没的吃.就这样过了一段时间,问题又出现了.大兔子非常难捉到,小兔子好捉.但捉到大兔子得到的奖赏和捉到小兔子得到的骨头差不多,猎狗们善于观察发现了这个窍门,专门去捉小兔子.慢慢的,大家都发现了这个窍门.猎人对猎狗说:最近你们捉的兔子越来越小了,为什么?猎狗们说:反正没有什么大的区别,为什么费那么大的劲去捉那些大的呢?动力三猎人经过思考后,决定不将分得骨头的数量与是否捉到兔子挂钩,而是采用每过一段时间,就统计一次猎狗捉到兔子的总重量.按照重量来评价猎狗,决定一段时间内的待遇.于是猎狗们捉到兔子的数量和重量都增加了.猎人很开心.但是过了一段时间,猎人发现,猎狗们捉兔子的数量又少了,而且越有经验的猎狗,捉兔子的数量下降的就越利害.于是猎人又去问猎狗.猎狗说‘我们把最好的时间都奉献给了您,主人,但是我们随着时间的推移会老,当我们捉不到兔子的时候,您还会给我们骨头吃吗?‘四猎人做了论功行赏的决定.分析与汇总了所有猎狗捉到兔子的数量与重量,规定如果捉到的兔子超过了一定的数量后,即使捉不到兔子,每顿饭也可以得到一定数量的骨头.猎狗们都很高兴,大家都努力去达到猎人规定的数量.一段时间过后,终于有一些猎狗达到了猎人规定的数量.这时,其中有一只猎狗说:我们这么努力,只得到几根骨头,而我们捉的猎物远远超过了这几根骨头.我们为什么不能给自己捉兔子呢?‘于是,有些猎狗离开了猎人,自己捉兔子去了骨头与肉兼而有之……猎人意识到猎狗正在流失,并且那些流失的猎狗像野狗一般和自己的猎狗抢兔子。
防撞护栏施工技术交底防撞护栏是道路交通安全设施的重要组成部分,其施工质量直接关系到行车安全和道路美观。
为了确保防撞护栏的施工质量和施工安全,现将防撞护栏施工技术要点向各位施工人员进行交底。
一、工程概述本次施工的防撞护栏位于_____路段,全长_____米。
护栏采用_____型号的钢材,设计强度为_____。
二、施工准备1、技术准备熟悉施工图纸和相关规范,制定施工方案和技术交底。
对施工人员进行技术培训,确保其掌握施工要点和质量标准。
2、材料准备采购符合设计要求的钢材、水泥、砂石等原材料,并进行检验和试验,确保质量合格。
准备好施工所需的模板、支架、连接件等材料。
3、现场准备清理施工现场,平整场地,确保施工道路畅通。
测量放线,确定防撞护栏的位置和高程,并设置好控制点和水准点。
三、施工工艺流程1、钢筋加工与安装根据设计图纸,对钢筋进行下料、弯曲和焊接。
钢筋安装时,要保证钢筋的间距、位置和保护层厚度符合设计要求。
2、模板安装选用合适的模板,确保模板表面平整、光滑,无变形和裂缝。
模板安装要牢固,拼接严密,防止漏浆。
3、混凝土浇筑混凝土采用商品混凝土,其配合比要符合设计要求。
混凝土浇筑时,要分层浇筑,振捣密实,防止出现蜂窝、麻面等质量缺陷。
4、模板拆除混凝土强度达到设计要求后,方可拆除模板。
拆除模板时,要小心谨慎,避免损坏混凝土表面。
5、混凝土养护模板拆除后,及时对混凝土进行养护,养护时间不少于_____天。
养护方法可采用覆盖洒水养护或喷涂养护剂养护。
四、施工质量控制要点1、钢筋质量控制钢筋的品种、规格、数量和质量要符合设计要求。
钢筋的焊接质量要符合规范要求,焊缝饱满、无夹渣、无气孔。
2、模板质量控制模板的尺寸和形状要符合设计要求,误差在允许范围内。
模板的表面要清理干净,涂刷脱模剂,保证混凝土表面光滑。
3、混凝土质量控制混凝土的原材料质量要符合要求,计量准确。
混凝土的坍落度要符合施工要求,搅拌均匀。
混凝土的强度要符合设计要求,按规定留置试块进行检验。
