人防工程施工组织设计模板
- 格式:docx
- 大小:278.63 KB
- 文档页数:100
株洲城东供电局、计量中心生产综合楼人防施工组织设计湖南拓展建设工程有限公司株洲城东供电局、计量中心生产综合楼项目部二 一一年八月株质安监统编施管 施工组织设计(方案)报审表工程名称:株洲城东供电局、计量中心生产综合楼 □□本表一式三份:施工、监理、建设各一份目 录一、编制依据二、工程概况三、主要施工方法四、技术质量措施五、安全技术措施六、冬季施工措施七、水暖电施工方案一、编制依据《人民防空工程设计规范》( )《人民防空工程设计防火规范》( ) 《防空地下室防护设备选用》( )《人防工程防护功能平战转换设计图集》《防空地下室建筑设计》 年合订本 《人民防空工程防护设备选用图集》( )《城东供电局计算中心生产综合楼防空地下室〔株防办建 号〕设计图纸、工程地质勘察报告及规划部门批准的建筑物定位测量报告,对工程的 施工过程进行了全程监控。
二、工程概况株洲城东供电局、计量中心生产综合楼座落在株洲市文化路口,人防工程属于平 战结合型。
人防地下室人防总建筑面积 平米,设于株洲电业局城东供电局生产营销综合楼地下一层;为全埋式地下室,战时功能为甲 级人防专业队队员掩蔽部,平时为停车库,设一个防护单元,两个抗爆单元,结合平时出入口设战时出入口两个。
地下室层高为 米,抗震设防等级六级设防,防火 等级为一级,建筑耐久年限为 年;防水等级为一级,二道设防。
三、主要施工方法(一)地下人防连通口防护密闭封堵框及人防门框安装方法:地下人防连通口防护密闭封堵框及人防门框安装方法: 封堵框、人防门制作安装由具有资质的湖南永鑫机电设备有限公司分包,封堵 框、人防门框扇在其单位内加工制作。
钢材的品种、质量,焊条、焊剂的牌号、性能必须符合设计要求。
钢筋的规格、形状、尺寸、数量、接头位置必须符合设计要求和施工规范的规定。
门框墙的预埋件无锈蚀并涂油,位置准确,固定牢靠。
门框墙的混凝土应振捣密实, 每道门框墙的任何一处麻面面积不大于门框墙总 面积的 %;严禁有蜂窝、孔洞和露筋。

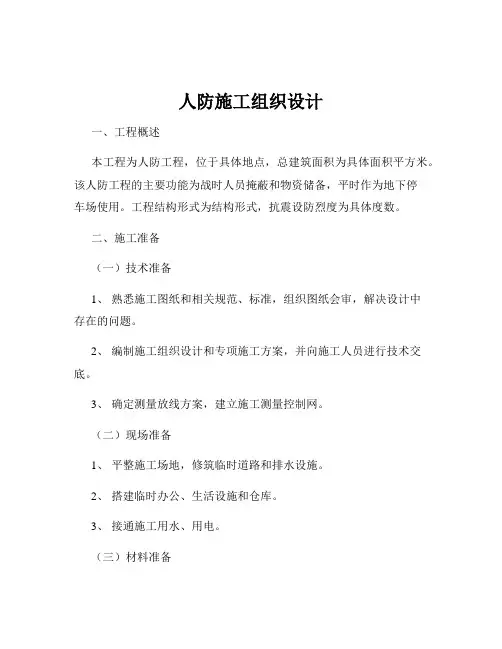

人防施工组织设计一、工程概述本工程为人防工程,位于具体地点,总建筑面积为具体面积平方米。
该人防工程的主要功能为战时人员掩蔽和物资储备,平时作为地下停车场使用。
工程结构形式为结构形式,抗震设防烈度为具体度数。
二、施工准备(一)技术准备1、熟悉施工图纸和相关规范、标准,组织图纸会审,解决设计中存在的问题。
2、编制施工组织设计和专项施工方案,并向施工人员进行技术交底。
3、确定测量放线方案,建立施工测量控制网。
(二)现场准备1、平整施工场地,修筑临时道路和排水设施。
2、搭建临时办公、生活设施和仓库。
3、接通施工用水、用电。
(三)材料准备1、根据施工进度计划,编制材料采购计划,组织材料采购和进场。
2、对进场材料进行检验和试验,确保材料质量符合要求。
(四)劳动力准备1、根据工程规模和施工进度计划,确定劳动力数量和工种。
2、组织劳动力进场,进行安全教育和技术培训。
三、施工部署(一)施工顺序按照先地下、后地上,先主体、后附属的原则,组织施工。
具体施工顺序为:土方开挖→基础施工→地下室结构施工→防水工程施工→回填土施工→地上结构施工→装饰装修工程施工。
(二)施工段划分根据工程结构特点和施工条件,将工程划分为具体施工段,各施工段组织流水施工。
(三)施工进度计划根据工程总工期要求,编制施工进度计划,明确各阶段的工作内容和完成时间,确保工程按时竣工。
四、主要施工方法(一)土方工程1、采用机械开挖为主,人工辅助的方式进行土方开挖。
2、严格控制开挖深度和边坡坡度,防止超挖和边坡坍塌。
3、及时进行基坑排水,保证基坑干燥。
(二)基础工程1、基础类型为基础类型,按照设计要求进行施工。
2、钢筋绑扎、模板安装和混凝土浇筑严格按照施工规范进行操作。
(三)地下室结构工程1、地下室结构采用结构形式,施工时先浇筑墙柱混凝土,再浇筑梁板混凝土。
2、模板采用模板类型,保证混凝土成型质量。
3、钢筋连接采用连接方式,确保钢筋连接牢固可靠。
(四)防水工程1、地下室防水采用防水方案,严格按照施工工艺进行施工。
人防工程模板施工专项方案第一部分施工前准备一、前期准备工作1. 确认施工范围和工作内容2. 对施工现场进行仔细勘察和测量3. 制定详细的施工计划和进度安排二、人员配备1. 确定施工人员名单和岗位职责2. 进行相关的技术培训和安全教育3. 落实施工人员的文明施工、环保和安全意识三、材料和设备准备1. 确认施工所需的材料和设备清单2. 确保材料和设备的质量和数量满足施工需要3. 对材料和设备进行验收和编号管理四、施工环境准备1. 对施工现场的环境整治和安全隐患进行清理和处理2. 确保施工现场的通风、照明和安全设施完善3. 制定应急预案和逃生通道,并进行演练五、施工文件准备1. 编制施工组织设计、施工方案和技术交底书2. 申报相关的施工许可、验收手续和审核报告3. 编制监理工程师日志、工程质量检查报告和工程进度统计表第二部分施工技术措施一、土建工程1. 进行地基处理和基础施工2. 安装防护结构和支撑体系3. 进行地下管道布设和接地装置施工4. 完成地下室和地下通道的防水、防潮和排水工程二、建筑工程1. 完成建筑结构的施工和防护2. 进行建筑物的隔声、隔热和防火处理3. 对建筑外立面进行防护和装饰4. 安装建筑物内部的照明、通风和消防设备三、设备安装1. 对空调、通信和电力设备进行安装和调试2. 完成消防排烟系统和安全逃生设施的安装3. 对紧急供水、应急照明和通风设备进行调试四、装饰工程1. 进行室内装饰和装修工程2. 完成室内地板、天花和墙面的装饰3. 安装室内照明、排烟和防火设备五、防护工程1. 设置警示标志和安全警戒线2. 确保施工现场的临时围挡和隔离措施3. 对施工过程中的危险源和安全隐患进行控制第三部分施工质量控制一、质量管理措施1. 建立施工质量检查体系和档案管理制度2. 对施工过程中的每个工序进行严格检验和把关3. 对每批次的材料和设备进行抽检和送检二、质量验收标准1. 根据相关规范和标准制定质量验收标准2. 对土建、建筑、设备和装饰工程分别进行验收3. 对工程质量进行全面评估和公正评定三、质量监督和抽查1. 设立专门的质量监督岗位和监督员2. 对施工现场定期进行质量抽查和巡检3. 对工程质量问题进行及时整改和处理第四部分施工安全措施一、安全管理制度1. 制定施工安全管理制度和操作规程2. 充分利用安全生产标准和技术规范3. 对施工现场进行安全隐患排查和整改二、安全防护设施1. 落实施工现场的安全防护措施2. 对施工现场的临时用电和用火进行严格管理3. 对施工人员进行安全教育和技能培训三、施工环境安全1. 对施工现场的通风、照明和消防设施进行检查和维护2. 确保施工现场的安全通道和疏散通道畅通3. 对施工现场的危险化学品和危险物质进行妥善管理四、施工安全监督1. 设立专门的施工安全监督岗位和监督员2. 对施工现场的安全工作进行全面监督和记录3. 及时通报和处理施工现场的安全事故和隐患第五部分施工后整改和收尾一、整改和验收1. 对施工质量、安全和文明施工进行全面检查和评定2. 及时发现和整改施工质量和安全问题3. 对施工后的环保和文明施工进行验收和评定二、施工成果展示1. 完成施工阶段的成果展示和验收2. 对施工现场的文明施工和效果进行公开和展示3. 对施工现场的工程质量、安全和环保情况进行宣传和宣传以上是人防工程施工专项方案的范例,具体内容可根据实际情况和要求进行调整和补充。
第1篇一、工程概况本工程为人防工程,位于我国某市某区域,总建筑面积约20000平方米。
主要包括人防指挥中心、防空地下室、地下车库等设施。
工程按照国家相关人防工程标准进行设计,确保在战争状态下能够有效防护人员、物资和设备。
二、施工准备1. 施工组织设计:成立人防工程安装施工项目部,明确各岗位职责,制定详细的施工组织设计。
2. 施工现场准备:根据施工图纸和现场实际情况,合理划分施工区域,确保施工顺利进行。
3. 材料准备:根据施工进度,提前备足各类材料,包括钢筋、模板、混凝土、人防门、通风管道等。
4. 机械设备准备:确保各类机械设备齐全,如搅拌机、混凝土输送泵、钢筋切割机、电焊机等。
5. 劳动力准备:根据工程进度,合理配置施工人员,确保施工质量。
三、施工方法及工艺要求1. 钢筋工程:严格按照施工图纸要求,进行钢筋加工、绑扎,确保钢筋位置准确、间距均匀。
2. 模板工程:选用符合要求的模板,进行拼装、加固,确保模板稳定、不变形。
3. 混凝土工程:按照施工规范进行混凝土浇筑,严格控制混凝土强度、坍落度等指标。
4. 人防门安装:待底板捣制完成,人防门洞口钢筋扎好后,进场安装固定门槛(150mm)人防门。
活置式门槛人防门与固定门槛人防门安装方法相同。
5. 管道与附件安装:根据设计要求,进行通风管道、给排水管道、消防管道等安装,确保管道布局合理、连接牢固。
6. 通风工程:按照施工规范进行通风管道制作、安装,确保通风系统正常运行。
四、质量控制措施1. 钢筋工程质量控制:严格控制钢筋加工、绑扎质量,确保钢筋位置准确、间距均匀。
2. 模板工程质量控制:确保模板安装牢固、不变形,模板拆除后无损坏。
3. 混凝土施工质量控制措施:严格控制混凝土原材料、配合比、浇筑工艺等,确保混凝土强度、坍落度等指标符合要求。
4. 人防门施工质量控制:严格按照施工规范进行人防门安装,确保人防门启闭灵活、密封性能良好。
五、安全生产与文明施工措施1. 施工现场安全:加强施工现场安全管理,严格执行安全操作规程,确保施工安全。

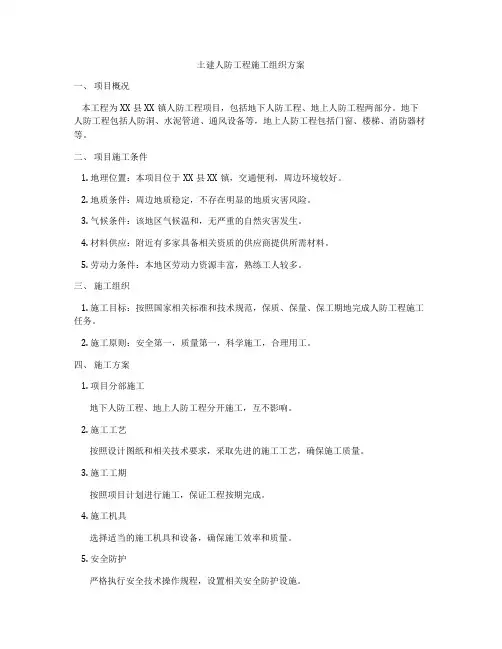

土建人防工程施工组织方案一、项目概况本工程为XX县XX镇人防工程项目,包括地下人防工程、地上人防工程两部分。
地下人防工程包括人防洞、水泥管道、通风设备等,地上人防工程包括门窗、楼梯、消防器材等。
二、项目施工条件1. 地理位置:本项目位于XX县XX镇,交通便利,周边环境较好。
2. 地质条件:周边地质稳定,不存在明显的地质灾害风险。
3. 气候条件:该地区气候温和,无严重的自然灾害发生。
4. 材料供应:附近有多家具备相关资质的供应商提供所需材料。
5. 劳动力条件:本地区劳动力资源丰富,熟练工人较多。
三、施工组织1. 施工目标:按照国家相关标准和技术规范,保质、保量、保工期地完成人防工程施工任务。
2. 施工原则:安全第一,质量第一,科学施工,合理用工。
四、施工方案1. 项目分部施工地下人防工程、地上人防工程分开施工,互不影响。
2. 施工工艺按照设计图纸和相关技术要求,采取先进的施工工艺,确保施工质量。
3. 施工工期按照项目计划进行施工,保证工程按期完成。
4. 施工机具选择适当的施工机具和设备,确保施工效率和质量。
5. 安全防护严格执行安全技术操作规程,设置相关安全防护设施。
6. 管理措施设立专门的施工管理班子,严格执行相关管理制度。
五、施工组织机构1. 总指挥部负责协调和组织施工工作,解决施工过程中的问题。
2. 技术质量部负责施工技术和质量管理,保证工程质量。
3. 安全生产部负责安全生产工作,保障施工现场安全。
4. 物资部负责物资采购和管理工作,保证施工需要的物资供应。
六、施工方案执行1. 严格执行施工计划,确保施工任务按时完成。
2. 加强质量管理,保证施工质量符合相关标准。
3. 严格遵守安全操作规程,保证施工现场安全。
4. 加强与业主、设计、监理等部门的沟通与配合,解决工程中的问题。
七、施工风险预警1. 积极开展安全生产教育培训,预防施工中可能出现的事故隐患。
2. 加强施工现场监管,及时发现和纠正施工安全隐患。
第1篇一、工程概况本工程为某市人防工程,位于市中心区域,占地面积约为20000平方米,总建筑面积约为10000平方米。
人防工程主要包括地下车库、地下商业街、地下通道等部分。
本方案旨在为该人防工程提供一套科学、合理、安全的施工方案。
二、施工组织设计1.施工组织架构(1)项目经理部:负责整个工程的施工组织、协调、管理、监督和考核。
(2)施工项目部:负责具体施工任务的组织、协调、管理和实施。
(3)专业分包单位:负责人防工程各专业工程的施工。
2.施工进度计划(1)施工准备阶段:预计工期为3个月。
(2)主体结构施工阶段:预计工期为6个月。
(3)装饰装修阶段:预计工期为4个月。
(4)配套设施施工阶段:预计工期为2个月。
(5)竣工验收阶段:预计工期为1个月。
三、施工方案1.施工顺序(1)施工准备阶段:进行施工现场的规划、测量、地质勘察、施工图纸会审、施工方案编制等工作。
(2)基础施工阶段:包括地下车库、地下商业街、地下通道等基础施工。
(3)主体结构施工阶段:包括地下车库、地下商业街、地下通道等主体结构的施工。
(4)装饰装修阶段:包括室内外装修、消防、给排水、电气、通风等工程的施工。
(5)配套设施施工阶段:包括设备安装、调试、验收等工作。
2.施工方法(1)施工准备阶段:1)施工现场的规划:根据施工图纸和现场实际情况,制定施工现场平面布置图。
2)测量工作:对施工现场进行测量,确保施工精度。
3)地质勘察:对施工场地进行地质勘察,了解地质情况,为施工提供依据。
4)施工图纸会审:组织各专业工程师对施工图纸进行会审,确保施工质量。
5)施工方案编制:根据施工图纸、现场实际情况和施工要求,编制施工方案。
(2)基础施工阶段:1)地下车库:采用明挖法施工,先进行基坑开挖,然后进行基础施工。
2)地下商业街:采用明挖法施工,先进行基坑开挖,然后进行基础施工。
3)地下通道:采用明挖法施工,先进行基坑开挖,然后进行基础施工。
(3)主体结构施工阶段:1)地下车库:采用钢筋混凝土框架结构,先进行柱、梁、板的施工,然后进行墙体施工。
第1篇一、工程概况1.1 工程名称:XX人防工程1.2 工程地点:XX市XX区XX路XX号1.3 工程规模:总建筑面积XX平方米,其中地下建筑面积XX平方米。
1.4 工程结构:钢筋混凝土框架结构,局部采用钢结构。
1.5 工程用途:主要用于人员掩蔽、物资储备、战时指挥等功能。
二、施工组织设计2.1 施工单位:XX建筑工程有限公司2.2 施工项目经理:XXX2.3 施工项目副经理:XXX2.4 施工项目总工程师:XXX2.5 施工项目质量总监:XXX2.6 施工项目安全总监:XXX2.7 施工项目材料总监:XXX2.8 施工项目进度总监:XXX2.9 施工项目预算总监:XXX2.10 施工项目人力资源总监:XXX三、施工进度计划3.1 施工准备阶段:预计XX个月3.2 地基基础施工阶段:预计XX个月3.3 结构施工阶段:预计XX个月3.4 装饰装修阶段:预计XX个月3.5 验收阶段:预计XX个月四、施工质量保证措施4.1 施工质量控制体系4.1.1 建立健全的质量管理体系,明确各岗位职责和质量标准。
4.1.2 实施过程质量控制,确保每道工序符合设计要求和规范标准。
4.1.3 定期进行质量检查,发现问题及时整改。
4.2 材料质量控制4.2.1 严格按照设计要求和规范标准选择材料,确保材料质量。
4.2.2 材料进场前进行验收,合格后方可使用。
4.2.3 建立材料台账,定期检查材料使用情况。
4.3 施工过程质量控制4.3.1 严格按照施工图纸和规范要求进行施工。
4.3.2 加强施工过程中的质量监控,确保施工质量。
4.3.3 实施样板引路制度,对关键工序进行样板施工。
4.4 质量验收4.4.1 施工过程中,按照国家相关标准和规范进行质量验收。
4.4.2 验收合格后方可进行下一道工序施工。
五、施工安全保证措施5.1 安全管理体系5.1.1 建立健全的安全管理体系,明确各岗位职责和安全操作规程。
5.1.2 定期进行安全教育培训,提高员工安全意识。

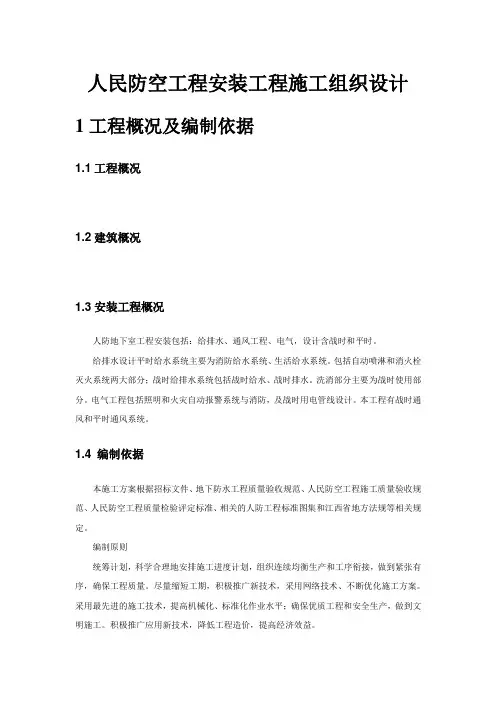

人民防空工程安装工程施工组织设计1工程概况及编制依据1.1工程概况1.2建筑概况1.3安装工程概况人防地下室工程安装包括:给排水、通风工程、电气,设计含战时和平时。
给排水设计平时给水系统主要为消防给水系统、生活给水系统。
包括自动喷淋和消火栓灭火系统两大部分;战时给排水系统包括战时给水、战时排水。
洗消部分主要为战时使用部分。
电气工程包括照明和火灾自动报警系统与消防,及战时用电管线设计。
本工程有战时通风和平时通风系统。
1.4 编制依据本施工方案根据招标文件、地下防水工程质量验收规范、人民防空工程施工质量验收规范、人民防空工程质量检验评定标准、相关的人防工程标准图集和江西省地方法规等相关规定。
编制原则统筹计划,科学合理地安排施工进度计划,组织连续均衡生产和工序衔接,做到紧张有序,确保工程质量。
尽量缩短工期,积极推广新技术,采用网络技术、不断优化施工方案。
采用最先进的施工技术,提高机械化、标准化作业水平;确保优质工程和安全生产,做到文明施工。
积极推广应用新技术,降低工程造价,提高经济效益。
2 工程目标管理及施工组织机构2.1工程目标管理一、工期目标本工程因分段较多考虑与地下网点及地上主体部分的综合考虑,计划年月日开工,至年月日完工,总工期预定为天。
二、质量目标工程质量确保一次交验达到合格工程。
三、安全目标无工伤死亡事故,无重伤事故,无重大机械事故,无等级火警事故,无重大责任交通事故。
四、文明施工和环保目标:强化施工现场科学管理,满足现场环保要求。
确保道路畅通,施工场地排水畅通。
2.2工程概况一、工程概况:(1)建设单位:(2)工程名称:(3)工程地点:(4)设计单位:(5)勘察单位:(6)监理公司:(7)施工总承包单(8)施工分包单位:(9)工程内容:(10)投资性质:(11)质量等级:(12)文明工地:3 编制依据原则3.1编制依据3.2编制原则1.认真贯彻国家及地方对工程建设的各项方针和政策,严格执行建设程序。

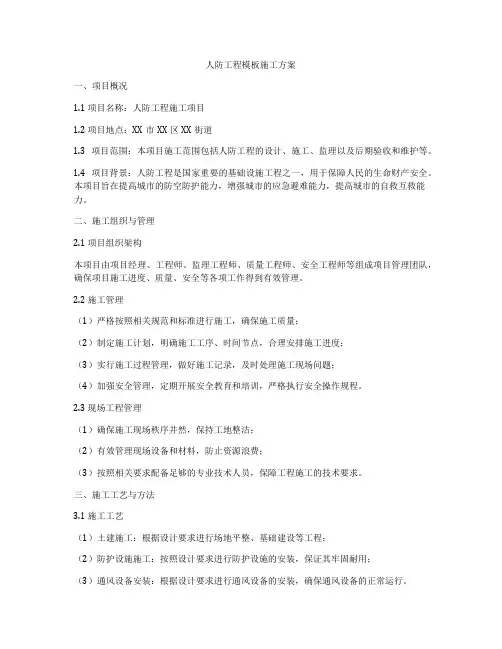

人防工程模板施工方案一、项目概况1.1 项目名称:人防工程施工项目1.2 项目地点:XX市XX区XX街道1.3 项目范围:本项目施工范围包括人防工程的设计、施工、监理以及后期验收和维护等。
1.4 项目背景:人防工程是国家重要的基础设施工程之一,用于保障人民的生命财产安全。
本项目旨在提高城市的防空防护能力,增强城市的应急避难能力,提高城市的自救互救能力。
二、施工组织与管理2.1 项目组织架构本项目由项目经理、工程师、监理工程师、质量工程师、安全工程师等组成项目管理团队,确保项目施工进度、质量、安全等各项工作得到有效管理。
2.2 施工管理(1)严格按照相关规范和标准进行施工,确保施工质量;(2)制定施工计划,明确施工工序、时间节点,合理安排施工进度;(3)实行施工过程管理,做好施工记录,及时处理施工现场问题;(4)加强安全管理,定期开展安全教育和培训,严格执行安全操作规程。
2.3 现场工程管理(1)确保施工现场秩序井然,保持工地整洁;(2)有效管理现场设备和材料,防止资源浪费;(3)按照相关要求配备足够的专业技术人员,保障工程施工的技术要求。
三、施工工艺与方法3.1 施工工艺(1)土建施工:根据设计要求进行场地平整、基础建设等工程;(2)防护设施施工:按照设计要求进行防护设施的安装,保证其牢固耐用;(3)通风设备安装:根据设计要求进行通风设备的安装,确保通风设备的正常运行。
3.2 施工方法(1)采用现代化的机械设备,提高施工效率,降低施工成本;(2)遵守相关法律法规,严格执行相关规范和标准,保障施工质量;(3)实施科学施工管理,加强与监理单位的沟通协调,及时解决施工现场问题。
四、质量控制与验收4.1 质量控制(1)严格执行施工图纸,确保施工质量和工程符合设计要求;(2)开展过程性质检验,对施工过程中的关键节点进行质量检查;(3)严格按照相关规范和标准进行验收,确保施工质量和安全。
4.2 验收(1)按照相关规范和标准进行工程验收;(2)对工程质量进行全面检查,确保工程质量合格;(3)完成验收手续,取得工程竣工验收证书。

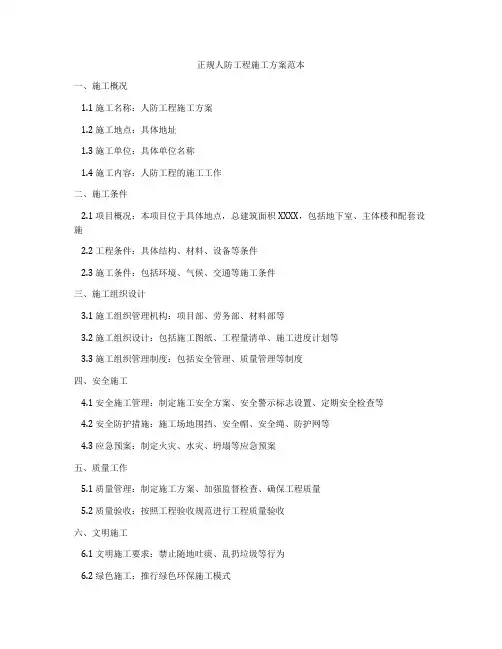

正规人防工程施工方案范本一、施工概况1.1 施工名称:人防工程施工方案1.2 施工地点:具体地址1.3 施工单位:具体单位名称1.4 施工内容:人防工程的施工工作二、施工条件2.1 项目概况:本项目位于具体地点,总建筑面积XXXX,包括地下室、主体楼和配套设施2.2 工程条件:具体结构、材料、设备等条件2.3 施工条件:包括环境、气候、交通等施工条件三、施工组织设计3.1 施工组织管理机构:项目部、劳务部、材料部等3.2 施工组织设计:包括施工图纸、工程量清单、施工进度计划等3.3 施工组织管理制度:包括安全管理、质量管理等制度四、安全施工4.1 安全施工管理:制定施工安全方案、安全警示标志设置、定期安全检查等4.2 安全防护措施:施工场地围挡、安全帽、安全绳、防护网等4.3 应急预案:制定火灾、水灾、坍塌等应急预案五、质量工作5.1 质量管理:制定施工方案、加强监督检查、确保工程质量5.2 质量验收:按照工程验收规范进行工程质量验收六、文明施工6.1 文明施工要求:禁止随地吐痰、乱扔垃圾等行为6.2 绿色施工:推行绿色环保施工模式七、环保工作7.1 环保目标:实现建筑施工污染控制和减排7.2 环保措施:采用环保材料、减少噪音污染等八、设备使用及维护8.1 施工设备使用:合理配置、定期检测维护8.2 设备维护:按照设备维护手册进行设备维护保养九、工程验收9.1 施工工程验收:按照相关标准进行验收9.2 竣工资料齐全:整理施工过程中的各项资料,包括图纸、施工日志、验收报告等十、施工进度计划10.1 主要节点计划:制定具体节点的施工计划10.2 施工进度跟踪:对施工进度进行跟踪监控十一、经济管理11.1 施工成本管理:控制施工成本,实现经济效益最大化11.2 合同管理:按合同要求履行合同义务附:人防工程施工方案具体实施规定按照上述施工方案,根据具体项目实际情况制定实施细则,并在施工过程中加强监督和管理,确保施工安全、质量、文明和环保。
人防工程施工组织设计目录第一章编制依据........................................................................ 错误!未定义书签。
1.1编制依据 ............................................................................... 错误!未定义书签。
第二章工程综述........................................................................ 错误!未定义书签。
2.1工程概况 ............................................................................... 错误!未定义书签。
2.2工程地质及工程特点 ........................................................... 错误!未定义书签。
第三章施工部署........................................................................ 错误!未定义书签。
3.1项目管理组织 ....................................................................... 错误!未定义书签。
3.2项目管理目标 ....................................................................... 错误!未定义书签。
3.3施工流水段的划分及施工工艺流程 ................................... 错误!未定义书签。
第四章施工准备工作计划 ....................................................... 错误!未定义书签。
4.1施工准备工作计划的内容 ................................................... 错误!未定义书签。
第五章施工平面布置 ............................................................... 错误!未定义书签。
5.1施工现场平面布置 ............................................................... 错误!未定义书签。
第六章施工资源计划............................................................... 错误!未定义书签。
6.1劳动力需用量计划 ............................................................... 错误!未定义书签。
6.2施工工具需要量计划 ........................................................... 错误!未定义书签。
6.3原材料需要量计划 ............................................................... 错误!未定义书签。
6.4施工机械、设备需要量计划 .............................................. 错误!未定义书签。
6.5测量装置需用量计划 ........................................................... 错误!未定义书签。
第七章施工进度计划 ............................................................... 错误!未定义书签。
7.1施工进度计划编制依据 ....................................................... 错误!未定义书签。
7.3施工进度控制实施细则 ....................................................... 错误!未定义书签。
7.4进度计划控制措施 ............................................................... 错误!未定义书签。
第八章主要分部分项工程的施工方案 ................................... 错误!未定义书签。
8.1主要分部分项工程施工方案的选择与确定....................... 错误!未定义书签。
8.2主要分部分项工程施工方法及工艺要求........................... 错误!未定义书签。
8.2.1 基坑降水 ......................................................................... 错误!未定义书签。
8.2.2土方工程 ......................................................................... 错误!未定义书签。
8.2.3模板工程 ......................................................................... 错误!未定义书签。
8.2.4 钢筋工程 ......................................................................... 错误!未定义书签。
8.2.5 砼工程 ............................................................................. 错误!未定义书签。
8.2.6 地下防水工程 ................................................................. 错误!未定义书签。
8.2.7人防门安装 ..................................................................... 错误!未定义书签。
8.2.8砌筑工程 ......................................................................... 错误!未定义书签。
8.2.9 内墙及顶棚抹灰 ............................................................. 错误!未定义书签。
8.2.10墙面及顶棚涂料 ........................................................... 错误!未定义书签。
第九章质量管理与控制措施 ................................................... 错误!未定义书签。
9.1施工质量管理体系 ............................................................... 错误!未定义书签。
9.2施工技术的质量控制措施 ................................................... 错误!未定义书签。
9.3施工材料的质量控制措施 ................................................... 错误!未定义书签。
9.4过程质量控制措施 ............................................................... 错误!未定义书签。
第十章安全管理与安全措施................................................... 错误!未定义书签。
10.2安全生产责任制 ................................................................. 错误!未定义书签。
10.3安全措施 ............................................................................. 错误!未定义书签。
第十一章文明施工措施........................................................... 错误!未定义书签。
第十二章环保措施................................................................... 错误!未定义书签。
第一章编制依据1.1编制依据1.1.1人民防空工程设计规范( GB50225- )1.1.2人民防空地下室设计规范( GB50038- )1.1.3混凝土结构设计规范( GB50010- )1.1.4建筑结构荷载规范( GB50009- ) ( )1.1.5地下工程防水技术规范( GB50108- )1.1.6其它现行的有关技术规范、规程及标准1.1.7本工程全部施工图纸及有关的标准图。
1.1.8本工程工程地质勘察报告。
1.1.9工程协议文件包括的有关内容。
1.1.10国家现行建筑安装工程施工及验收规范、规程, 人民防空工程检查验收规范及标准以及本企业技术标准和质量、环境、职业安全健康管理体系文件。
第二章工程综述2.1 工程概况蚌埠万达广场工程位于蚌埠市蚌山区东海大道北侧, 航苑路西侧, 工农路东侧, 红旗五路南侧。
本工程蚌埠万达广场有限公司投资兴建,设计单。
