临时用电一、《施工现场临时用电安全技术规范》(JGJ46-2005)的强制性条文:1、施工用电采用三专用的电源中性点直接接地的220/380V三相四线制低压电力系统,必须符合下列规定:(1)采用三级配电系统;(2)采用TN-S接零保护系统;(3)采用二级漏电保护系统。
配电系统原理示意图TN-S系统典型结构原理图2、在专用变压器TN-S接零保护系统中,现场所有电气设备不带电的外露可导电金属外壳必须做保护接零。
保护零线应由工作接地线、配电室(总配电箱)电源侧零线或总漏电保护器侧零线处引出。
3、采用TN-S系统做接零保护时,工作零线(N线)必须通过总漏电保护器,保护零线(PE 线)必须由电源进线零线重复接地处或想总漏电保护器电源厕零线处引出形成局部TN-S接零保护系统。
4、重复接地线必须与PE线相连接,严禁与N线相连接。
PE线上严禁装设开关或熔断器,严禁通过工作是电流,且严禁断线。
当现场与外电线路共用同一供电系统时,电气设备的接地、接零保护应与原系统保持一致,不得一部分设备做保护接零,另一部分设备做保护接地。
5、TN-S系统中的保护零线除必须在配电室或总配电箱处做重复接地外,还必须在配电系统的中间处做重复接地。
6、配电箱的电器安装板上必须分设N线端子板和PE线端子板。
N线端子板必须与金属电器安装板绝缘;PE线端子板必须与金属电器安装板做电器连接。
7、配电箱、开关箱的电源进线端严禁采用插头和插座做活动连接。
8、对混凝土搅拌机、钢筋加工机械、木工机械、盾构机械等设备进行清理、检查、维修时,必须将其开关箱分闸断电,呈现可见电源分段点,并关门上锁。
9、下列特殊场所应使用安全特低压照明器:(1)隧道、人防工程、高温、有导电灰尘、比较潮湿或灯具离地面高度低于2.5m等场所的照明,电源电压不应大于36V;(2)潮湿和易触及带电提产生的照明,电压电压不得大于24V;(3)特别潮湿的产生、导电良好的地面、锅炉或金属容器内的照明,电源电压不得大于12V。

电工安全技术交底施工单位:中国航空港建设总公司总承包部工程名称:北京密云县果园西里乙区工程工种名称:电工一、安全技术交底:1、进入施工现场必须戴安全帽操作时必须穿绝缘鞋和戴绝缘手套。
2、临时用电必须建立现场线路、设施的安装验收,用电设施的定期检测及检查制度,并将验收、检测、检查记录存入用电管理资料内。
3、施工现场实行三线五相制的接零保护配电系统,配电线路的架设和敷设应符合规范要求。
施工现场机具、车辆及人员应与内外用电线路保持安全距离,达不到规定最小距离时,必须采取可靠的防护措施。
4、施工现场的配电系统必须实行分级配电.配电箱、开关箱的安装和内设置必须符合有关规定,箱内电器必须可靠完好,选型、定值符合规定,开关电器要标明用途。
5、各类配电箱、开关箱外观应完整、牢固、防雨、防尘,箱体外须涂安全色标,统一编号,电闸箱内不得存放杂物.工作完毕或施工中遇到停电以及机械设备发生故障实施修理前,必须切断电源,并锁好闸箱。
6、现场配电箱中的总配箱,分配电箱设备开关箱实行首未级(即总配电箱和设备开关箱)漏电保护,漏电保安器的选择应符合规定。
各种用电设备和电动施工机械的全部外壳、金属支架和底座必须按规定采取重复接地保护。
7、施工现场的高大设备上安装避雷装置(若最高施工机械设备上安装避雷针,其保护范围按60度计算,可保护其他设备),现场装设的避雷设施在雷雨季节未结束前,不得退出施工现场。
8、手持电动工具的使用应符合国家标准的有关规定,工具的电源线、插头和插座须完好。
电源线不得任意接长或调换,工具的外皮绝缘应完好无损,维修和保管要由专人负责。
9、施工现场办公室、宿舍、警卫室、仓库等生活设施采用220伏电源照明的,必须按规定装线和装设灯具,并在电源一侧加漏电保护器,特殊场所的照明,必须符合国家标准中规定的安全电压照明.10、电焊机应单独开关。
电焊机一次线不大于5米,二次线长度不大于30米,两侧接线必须压紧牢固,并安装可靠防护罩。

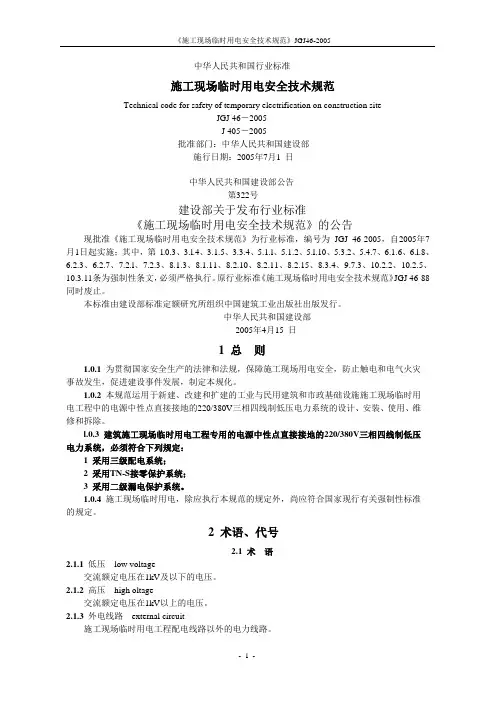

中华人民共和国行业标准施工现场临时用电安全技术规范Technical code for safety of temporary electrification on construction siteJGJ 46-2005J 405-2005批准部门:中华人民共和国建设部施行日期:2005年7月1 日中华人民共和国建设部公告第322号建设部关于发布行业标准《施工现场临时用电安全技术规范》的公告现批准《施工现场临时用电安全技术规范》为行业标准,编号为JGJ 46-2005,自2005年7月1日起实施;其中,第l.0.3、3.l.4、3.1.5、3.3.4、5.1.l、5.1.2、5.l.10、5.3.2、5.4.7、6.1.6、6.l.8、6.2.3、6.2.7、7.2.l、7.2.3、8.1.3、8.1.11、8.2.10、8.2.11、8.2.15、8.3.4、9.7.3、10.2.2、10.2.5、10.3.11条为强制性条文,必须严格执行。
原行业标准《施工现场临时用电安全技术规范》JGJ 46-88同时废止。
本标准由建设部标准定额研究所组织中国建筑工业出版社出版发行。
中华人民共和国建设部2005年4月15 日1 总则1.0.1为贯彻国家安全生产的法律和法规,保障施工现场用电安全,防止触电和电气火灾事故发生,促进建设事件发展,制定本规化。
1.0.2 本规范运用于新建、改建和扩建的工业与民用建筑和市政基础设施施工现场临时用电工程中的电源中性点直接接地的220/380V三相四线制低压电力系统的设计、安装、使用、维修和拆除。
l.0.3 建筑施工现场临时用电工程专用的电源中性点直接接地的220/380V三相四线制低压电力系统,必须符合下列规定:1 采用三级配电系统;2 采用TN-S接零保护系统;3 采用二级漏电保护系统。
1.0.4 施工现场临时用电,除应执行本规范的规定外,尚应符合国家现行有关强制性标准的规定。
施工现场临时用电规(参考)1.三级配电二级漏保总体要求★施工现场配电系统应采用三级配电、二级漏电保护系统;★用电设备必须有各自专用的开关箱;★漏电保护器参数应匹配并灵敏可靠;★总配电箱与开关箱应安装漏电保护器分配电箱与开关箱、开关箱与用电设备的距离应符合规要求;图一三级用电、两级漏保示意2. 总配电箱设置★箱体结构、箱电器设置及使用应符合规要求。
★配电箱、开关箱电器可靠、完好,进出线整齐。
设置要求:1、总配电箱以下可设若干分配电箱,分配电箱以下可设若干开关箱;总配电箱应设在靠近电源的区域,分配电箱应设在用电设备或负荷相对集中的区域,分配电箱与开关箱的距离不得超过30m,开关箱与其控制的固定式用电设备的水平距离不宜超过3m。
2、总配电箱中漏电保护器的额定漏电动作电流应大于30mA,额定漏电动作时间应大于0.1s,但其额定漏电动作电流与额定漏电动作时间的乘积不应大于30mA·s。
3、总配电箱的电器具备电源隔离,正常接通与分断电路,以及短路、过载、漏电保护功能。
4、当总路设置总漏电保护器时,还应装设总隔离开关、分路隔离开关以及总断路器、分路断路器或总熔断器、分路熔断器。
当所设总漏电保护器同时具备短路过载漏电保护功能的漏电断路器时,可不设总断路器或总熔断器。
5、当各分路设置分路漏电保护器时,还应装设总隔离开关、分路隔离开关以及总断路器、分路断路器或总熔断器、分路熔断器。
当分路所设漏电保护器是同时具备短路、过载、漏电保护功能的漏电断路器时,可不设分路断路器或分路熔断器。
6、熔断器应选用具有可靠灭弧分断功能的产品。
7、总开关电器的额定值、动作整定值应与分路开关电器的额定值、动作整定值相适应。
图二总配电箱箱布置示意图图三总配电箱实体图3. 分配电箱、开关箱设置★箱体结构、箱电器设置及使用应符合规要求。
★配电箱、开关箱电器可靠、完好,进出线整齐。
设置要求:1、配电箱、开关箱应采用冷轧钢板或阻燃绝缘材料制作,钢板厚度应为1.2~2.0mm,其中开关箱箱体钢板厚度不得小于1.2mm,配电箱箱体钢板厚度不得小于1.5mm,箱体表面应做防腐处理。

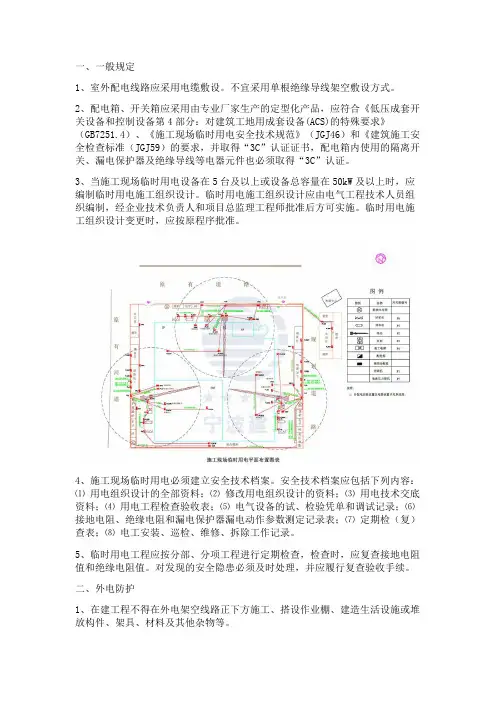

一、一般规定1、室外配电线路应采用电缆敷设。
不宜采用单根绝缘导线架空敷设方式。
2、配电箱、开关箱应采用由专业厂家生产的定型化产品,应符合《低压成套开关设备和控制设备第4部分:对建筑工地用成套设备(ACS)的特殊要求》(GB7251.4)、《施工现场临时用电安全技术规范》(JGJ46)和《建筑施工安全检查标准(JGJ59)的要求,并取得“3C”认证证书,配电箱内使用的隔离开关、漏电保护器及绝缘导线等电器元件也必须取得“3C”认证。
3、当施工现场临时用电设备在5台及以上或设备总容量在50kW及以上时,应编制临时用电施工组织设计。
临时用电施工组织设计应由电气工程技术人员组织编制,经企业技术负责人和项目总监理工程师批准后方可实施。
临时用电施工组织设计变更时,应按原程序批准。
4、施工现场临时用电必须建立安全技术档案。
安全技术档案应包括下列内容:⑴用电组织设计的全部资料;⑵修改用电组织设计的资料;⑶用电技术交底资料;⑷用电工程检查验收表;⑸电气设备的试、检验凭单和调试记录;⑹接地电阻、绝缘电阻和漏电保护器漏电动作参数测定记录表;⑺定期检(复)查表;⑻电工安装、巡检、维修、拆除工作记录。
5、临时用电工程应按分部、分项工程进行定期检查,检查时,应复查接地电阻值和绝缘电阻值。
对发现的安全隐患必须及时处理,并应履行复查验收手续。
二、外电防护1、在建工程不得在外电架空线路正下方施工、搭设作业棚、建造生活设施或堆放构件、架具、材料及其他杂物等。
2、在建工程(含脚手架具)的外侧边缘与外电架空线路之间必须保持安全操作距离。
最小安全操作距离应符合下表规定:3、施工现场的机动车道与外电架空线路交叉时,架空线路的最低点与路面的最小垂直距离应符合下表规定:4、起重机严禁越过无防护设施的外电架空线路作业。
在外电架空线路附近吊装时,起重机的任何部位或被吊物边缘在最大偏斜时与架空线路边线的最小安全距离应符合下表:5、当达不到以上安全距离的要求时,必须编制外电线路防护方案,采取绝缘隔离防护措施,并应悬挂醒目的警告标志牌。
施工现场临时用电规范(参考)
1.三级配电二级漏保总体要求
★施工现场配电系统应采用三级配电、二级漏电保护系统;
★用电设备必须有各自专用的开关箱;
★漏电保护器参数应匹配并灵敏可靠;
★总配电箱与开关箱应安装漏电保护器分配电箱与开关箱、开关箱与用电设备的距离应符合规范要求;
图一三级用电、两级漏保示意
2. 总配电箱设置
★箱体结构、箱内电器设置及使用应符合规范要求。
★配电箱、开关箱电器可靠、完好,进出线整齐。
设置要求:
1、总配电箱以下可设若干分配电箱,分配电箱以下可设若干开关箱;总配电箱应设在靠近电源的区域,分配电箱应设在用电设备或负荷相对集中的区域,分配电箱与开关箱的距离不得超过30m,开关箱与其控制的固定式用电设备的水平距离不宜超过3m。
2、总配电箱中漏电保护器的额定漏电动作电流应大于30mA,额定漏电动作时间应大于0.1s,但其额定漏电动作电流与额定漏电动作时间的乘积不应大于30mA·s。
3、总配电箱的电器具备电源隔离,正常接通与分断电路,以及短路、过载、漏电保护功能。
4、当总路设置总漏电保护器时,还应装设总隔离开关、分路隔离开关以及总断路器、分路断路器或总熔断器、分路熔断器。
当所设总漏电保护器同时具备短路过载漏电保护功能的漏电断路器时,可不设总断路器或总熔断器。
5、当各分路设置分路漏电保护器时,还应装设总隔离开关、分路隔离开关以及总断路器、分路断路器或总熔断器、分路熔断器。
当分路所设漏电保护器是同时具备短路、过载、漏电保护功能的漏电断路器时,可不设分路断路器或分路熔断器。
6、熔断器应选用具有可靠灭弧分断功能的产品。
7、总开关电器的额定值、动作整定值应与分路开关电器的额定值、动作整定值相适应。
图二总配电箱箱内布置示意图
图三总配电箱实体图3. 分配电箱、开关箱设置
★箱体结构、箱内电器设置及使用应符合规范要求。
★配电箱、开关箱电器可靠、完好,进出线整齐。
设置要求:
1、配电箱、开关箱应采用冷轧钢板或阻燃绝缘材料制作,钢板厚度应为1.2~
2.0mm,其中开关箱箱体钢板厚度不得小于1.2mm,配电箱箱体钢板厚度不得小于1.5mm,箱体表面应做防腐处理。
2、配电箱、开关箱的进、出线口应配置固定线卡,进出线应加绝缘护套并成束卡固在箱体上,不得与箱体直接接触。
移动式配电箱、开关箱的进、出线应采用橡皮护套绝缘电缆,不得有接头。
2、3、配电箱、开关箱外形结构应能防雨、防尘。
4、配电箱、开关箱内的电器必须可靠、完好,严禁使用破损不合格的电器。
5、分配电箱应装设总隔离开关、分路隔离开关以及总断路器、分路断路器或总熔断器、分路熔断器。
其设置和选择应符合前面总配电箱的要求
6、开关箱必须装设隔离开关、断路器或熔断器,以及漏电保护器。
7、配电箱、开关箱的电源进线端严禁采用插头和插座活动连接。
8、对配电箱,开关箱进行定期检查、维修时,必须将其前一级相应的电源隔离开关分闸断电,并悬挂“禁止合闸、有人工作”停电标志牌,严禁带电作业。
9、开关箱中漏电保护器的额定漏电动作电流不应大于30mA,额定漏电动作时间不应大于0.1s;使用于潮湿和有腐蚀介质场所的漏电保护器应采用防溅型产品,其额定漏电动作电流不应大于15mA,额定漏电动作时间不应大于0.1s。
图四分配箱示意图
图五分配箱实物图
图六开关箱实物图
4. 其他安装注意事项
隔离开关设置要求:
隔离开关应设置于电源进线端,应采用分断时具有可见分断点,并能同时断开电源所有极的隔离电器。
如采用分断时具有可见分断点的断路器,可不另设隔离开关。
图七隔离开关实物图
漏电断路器设置要求
总配电箱中漏电保护器的额定漏电动作电流应大于30mA,额定漏电动作时间应大于0.1s,但其额定漏电动作电流与额定漏电动作时间的乘积不应大于30mA·s。
分配箱中漏电保护器的额定漏电动作电流为30mA,额定漏电动作时间应小于或等于0.1s,开关箱中漏电保护器的额定漏电动作电流为15mA,额定漏电动作时间应小于0.1s。
图八漏电保护器实物图
★配电箱必须分设工作零线零线端子板的设置及连接应符合规范要求。
设置要求:
配电箱的电器安装板上必须设N线端子和PE线端子板。
N线端子板必须与金属电器安装板绝缘;PE线端子板必须与金属电器安装板做电器连接。
进出线中的N线必须通过N线端子板连接;PE线必须通过PE线端子板连接。
图九、N线端子、PE线端子示意图
★箱体安装位置、高度及周边通道应符合规范要求。
设置要求:
1、配电箱、开关箱应装设在干燥通风及常温场所。
2、配电箱、开关箱周围应有足够2人同时工作的空间和通道,不得堆放任何妨碍操作、维修的物品;不得有灌木杂草。
3、配电箱、开关箱应装设端正、牢固;固定式配电箱、开关箱的中心点与地面的垂直距离应为1.4~1.6m;移动式配电箱、开关箱应装设在坚固的支架上,其中心点与地面的垂直距离宜为0.8~1.6m。
图十分配箱、开关箱安装高度
★★箱体应设有门、锁及防雨措施。
设置要求:
1、配电箱、开关箱应有名称、用途、分路标记及系统接线图。
3、配电箱、开关箱箱门应配锁,并应由专人负责。
图十一分配箱外观警示标志
关于接地:在施工现场用电系统均采用TN-S接零保护系统,电气设备的金属外壳与保护零线连接,即连接PE线,保护零线应由工作接地线、配电室电源侧或总漏电保护器电源侧零线引出。
接地装置应采用角钢、钢管或者光面圆钢,不得采用螺纹钢。
接地线与接地装置连接应可靠,用螺栓固定。
接地电阻不大于4Ω,重复接地电阻不大于10Ω。
关于相线:相线L1(A)、L2(B)、L3(C)相序的绝缘颜色依次为黄、绿、红色;N线(工作零线)的绝缘颜色为蓝色,PE线(保护零线)的绝缘颜色为黄绿双色。
若为220V电压等级用电,L线(火线)为红色,N线(工作零线)为蓝色,PE线(保护零线)为黄绿双色。
关于电缆敷设:电缆严谨拖地敷设,施工现场宜采用电缆穿管埋地或者架空敷设,电缆埋地敷设需穿电缆保护管,埋地深度不小于0.7米,过马路部分不小于1米;架空敷设电缆与架空杆连接处必须加绝缘垫,以隔绝电气连接,架空线路高度不低于2.5米,沿墙壁敷设时最大弧垂距不低于2米。
