挖孔灌注桩施工工艺标准
- 格式:doc
- 大小:33.50 KB
- 文档页数:9

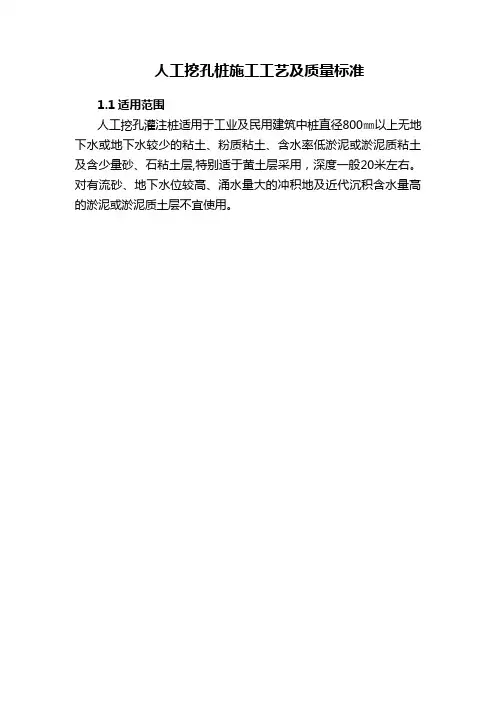

人工挖孔桩施工工艺及质量标准1.1适用范围人工挖孔灌注桩适用于工业及民用建筑中桩直径800㎜以上无地下水或地下水较少的粘土、粉质粘土、含水率低淤泥或淤泥质粘土及含少量砂、石粘土层,特别适于黄土层采用,深度一般20米左右。
对有流砂、地下水位较高、涌水量大的冲积地及近代沉积含水量高的淤泥或淤泥质土层不宜使用。
1。
2工艺流程放线定桩位及高程→开挖第一节桩孔土方→支护壁模板放附加钢筋→浇筑第一节护壁混凝土→检查桩位(中心)轴线→架设垂直运输架→安装电动葫芦(卷扬机或木辘轳) →安装吊桶、照明、活动盖板、水泵、通风机等→开挖吊运第二节桩孔土方(修边) →先拆第一节支第二节护壁模板(放附加钢筋)→浇第二节护壁混凝土→检查桩位(中心)轴线→逐层往下循环作业→开挖扩底部分→检查验收→吊放钢筋笼→放混凝土溜筒(导管)→浇筑桩身混凝土(随浇随振)→插桩顶钢筋→浇筑桩顶混凝土(随浇随振)1。
3施工工艺1、放线定桩位及高程在场地三通一平的基础上,依据建筑物测量控制网的资料和基础平面布置图,测定桩位轴线方格控制网和高程基准点。
确定好桩位中心,以中点为圆心,以桩身半径加护壁厚度为半径画出上部的圆周。
撒石灰线作为桩孔开挖尺寸线,桩位线定好之后,必须经有关部门进行复查,办好预验手续后开挖.(撒石灰线做为桩孔开挖尺寸线)2、开挖第一节桩孔土方开挖桩孔应从上到下逐层进行,先挖中间部分的土方,然后扩及周边,有效地控制开挖桩孔的截面尺寸。
每节的高度应根据土质好坏、操作条件而定,一般以0.9-1.2m为宜。
3、支护壁模板绑扎钢筋⑴为防止桩孔壁塌方,确保安全施工,成孔应设置护壁,其种类有长钢套管和现浇混凝土两种。
现浇钢筋混凝土护壁与土壁能紧密结合,稳定性和整体性能均佳,且受力均匀,可以优先选用。
当桩孔直径不大,深度较浅而土质又好,地下水位以上的土层,也可以采用喷射混凝土护壁。
⑵护壁模板采用拆上节、支下节重复周转使用。
模板之间用卡具、扣件连接固定,也可以在每节模板的上下端各设一道圆弧形的、用槽钢或角钢做成的内钢圈作为内侧支撑,防止内模因受涨力而变形。
钻孔灌注桩技术标准一、检验本条重要合用于以天然土层为地基持力层的浅基础,基槽检查工作应涉及下列内容:1、应做好验槽准备工作,熟悉勘察报告,了解拟建建筑物的类型和特点,研究基础设计图纸及环境监测资料。
当遇有下列情况时,应列为验槽的重点:(1)当持力土层的顶板标高有较大的起伏变化时;(2)基础范围内存在两种以上不同成因类型的地层时;(3)基础范围内存在局部异常土质或坑穴、古井、老地基或古迹遗址时;(4)基础范围内遇有断层破碎带、软弱岩脉以及湮废河、湖、沟、坑等不良地质条件时;(5)在雨季或冬季等不良气候条件下施工,基底土质也许受到影响时。
2、验槽应一方面核对基槽的施工位置。
平面尺寸和槽底标高的允许误差,可视具体的工程情况和基础类型拟定。
验槽方法宜使用袖珍贯入仪等简便易行的方法为主,必要时可在槽底普遍进行轻便钎探,当持力层下埋藏有下卧砂层而承压水头高于基底时,则不宜进行钎探,以免导致涌砂。
当施工揭露的岩土条件与勘察报告有较大差别或者验槽人员认为必要时,可有针对性地进行补充勘察工作。
3、基槽检查报告是岩土工程的重要技术档案,应做到资料齐全,及时归档。
2、在压(或夯)实填土的过程中,取样检查分层土的厚度视施工机械而定,一般情况下宜按20~50cm分层进行检查。
3、本条合用于对淤泥、淤泥质土、冲填土、杂填土或其他高压缩性土层构成的地基进行解决的检查。
复合地基的强度及变形模量应通过原位实验方法检查拟定,但由于实验的压板面积有限,考虑到大面积荷载的长期作用结果与小面积短时荷载作用的实验结果有一定的差异,故需要再对竖向增强体及地基土的质量进行检查。
对挤密碎石桩应用动力触探法检测桩身和桩间土的密实度。
对水泥土搅拌桩、低强度素混凝土桩、石灰粉煤灰桩,应对桩身的连续性和材料进行检查。
4、预制打入桩、静力压桩应提供经确认的桩顶标高、桩底标高、桩端进入持力层的深度等。
其中预制桩还应提供打桩的最后三阵锤击贯入度、总锤击数等,静力压桩还应提供最大压力值等。
第一节钻孔灌注桩施工工艺一、钻孔灌注桩施工工艺(1)桩基测量放线①根据现场水准控制点及测量控制网进行引测,在轴线的延长线上做点建立二级控制网进行校核,在桩基施工过程中,每天应对现场的二级测量控制点进行校核,并作好有效保护。
②根据图纸放出桩位点,采取灌白灰或打入钢筋等定位措施,保证桩位标记明显准确。
③桩测量复核:采用全站仪极坐标法复核放样成果,并用钢尺对前后左右的桩位进行相互校核。
(2)泥浆池制作①现场挖坑作为泥浆池,坑的尺寸可根据现场实际情况确定,坑底及四周要做好防渗漏处理,可在坑底覆盖塑料布。
钻孔过程中应随时清除池内沉淀物。
②泥浆池现场数量可根据现场实际情况及钻机数量确定。
每个泥浆池可供周边50m 范围内钻机的施工,泥浆池的布置还应避让场内施工道路和加工场地。
(3)埋设护筒埋设护筒时孔位桩要挖掉,所以在护筒外50—80cm处打入土中四个小栓桩,小栓桩的两条直线的交点对正孔位桩,机械就位后按护筒直径加20cm以孔位桩为圆心就地划圆作为开挖护筒坑范围。
坑挖好后用机械将护筒吊入坑内,拉拴桩的两条线交点与护筒中心对正落地安稳。
桶身竖直后,四周用黏土分层回填夯实,并随填随观察,保证护筒中心与桩位中心重合,其位置偏差不大于50mm,埋设好的护筒应高出地面200mm~300mm。
(4)钻机就位①钻机就位时必须保持平稳,不得发生倾斜。
起重钢丝绳及吊起的钻头应在护筒中心位置。
钻机就位过程应由机长统一指挥。
②钻机就位前保证场地的平整坚实,当场地为深水区或淤泥层较厚时,应搭设工作平台。
钻机就位时应保证钻机支架均匀布置,并保证支架与地面角度不小于60度。
(5)成孔①冲击钻应对准护筒中心,要求偏差不大于±20mm,开始时应低垂密击,使孔壁挤压密实,直至孔深达护筒下3〜4m。
②泥浆密度与冲程见表io③到达护筒下3〜4m后加快速度,加大冲程,将锤提高至L5〜2.0m以上,转入正常连续冲击,在造孔时要将孔内残渣排出孔外,以免孔内残渣太多,出现埋钻现象。
人工挖孔灌注桩施工工艺标准人工挖孔灌注桩是一种常见的地基处理方式,它对于提高地基的承载能力和稳定性具有重要意义。
然而,它的施工质量很大程度上取决于施工工艺的合理性和标准化程度。
因此,在进行人工挖孔灌注桩施工时,必须遵循一定的工艺标准,以确保其施工质量符合要求。
一、施工前的准备工作1、施工前必须进行现场勘察,了解地质条件与环境因素,并根据施工要求进行设计和选型。
2、师傅傅士奇前必须进行试桩,以测试地基的承载力和桩身的质量,并根据试验结果判断施工的可行性和桩号的合适性,并进行相应的调整。
3、根据现场勘察和试验结果,确定施工方案和施工进度,并对施工现场进行防护措施和安全保障。
二、挖孔施工1、对于一般土层,挖孔直径一般应略大于基桩直径20~30cm,孔口直径一般要比基桩直径大30cm左右。
2、挖孔过程中必须保证孔口的垂直度控制在±3cm以内,保证孔底水平度在±5cm以内,并保证孔内无明显裂缝和陷落现象。
3、对于特殊土层(如砂层、泥岩层等),挖孔尺寸和条件应按照设计要求进行调整,并注意选择适当的孔壁支护和排水措施。
三、模板制作1、根据其直径和长度,制作适当的模板,以确保桩体成型后的尺寸和表面光滑度符合要求。
2、模板应选用高强度材料制作,并根据模板密实度和硬度进行表面处理,以确保其使用寿命和稳定性。
四、灌注混凝土1、采用自动或半自动掺合设备进行搅拌,保证混凝土配合比的准确性和混合均匀度。
2、在灌注过程中,应注意采用合理的振捣措施,以确保混凝土内部气泡的消除,尽量避免混凝土的密实度和质量受到不利影响。
3、对于高强度桩身,可以适当地采用预制混凝土或高强度混凝土材料进行灌注,以提高桩体的质量和强度指标。
五、成型与拆模1、灌注完毕后,应及时清理桩身表面,保证其附着性和整体光滑度。
2、在桩身未完全硬化之前必须保持模板的加固,以确保其表面光滑度和整体强度,避免引起破裂和变形。
3、在桩身硬化完毕后,应及时拆除模板,并对桩身表面进行清理和砂光处理,以确保其表面的平整度和图纹一致性。

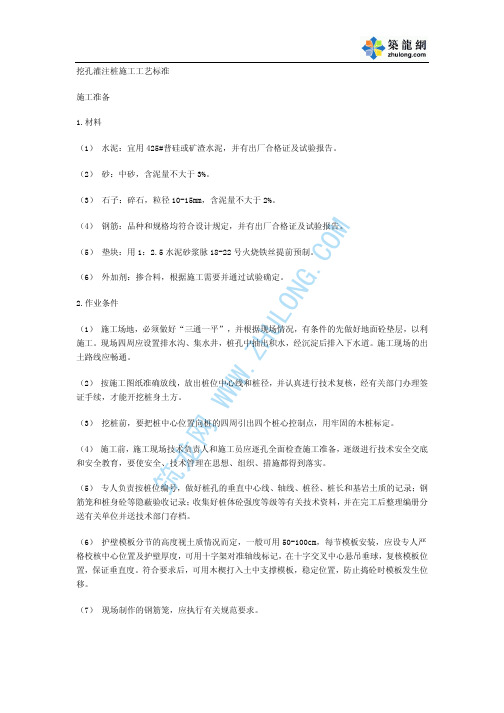

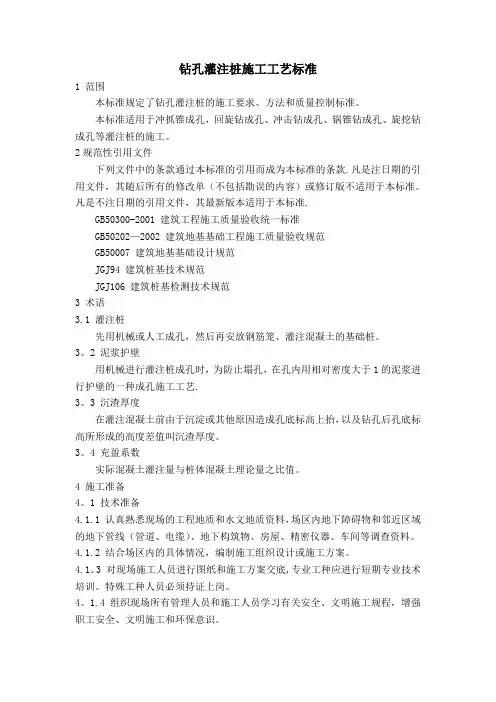

钻孔灌注桩施工工艺标准1 范围本标准规定了钻孔灌注桩的施工要求、方法和质量控制标准。
本标准适用于冲抓锥成孔,回旋钻成孔、冲击钻成孔、锅锥钻成孔、旋挖钻成孔等灌注桩的施工。
2规范性引用文件下列文件中的条款通过本标准的引用而成为本标准的条款.凡是注日期的引用文件,其随后所有的修改单(不包括勘误的内容)或修订版不适用于本标准。
凡是不注日期的引用文件,其最新版本适用于本标准.GB50300-2001 建筑工程施工质量验收统一标准GB50202—2002 建筑地基基础工程施工质量验收规范GB50007 建筑地基基础设计规范JGJ94 建筑桩基技术规范JGJ106 建筑桩基检测技术规范3 术语3.1 灌注桩先用机械或人工成孔,然后再安放钢筋笼、灌注混凝土的基础桩。
3。
2 泥浆护壁用机械进行灌注桩成孔时,为防止塌孔,在孔内用相对密度大于1的泥浆进行护壁的一种成孔施工工艺.3。
3 沉渣厚度在灌注混凝土前由于沉淀或其他原因造成孔底标高上抬,以及钻孔后孔底标高所形成的高度差值叫沉渣厚度。
3。
4 充盈系数实际混凝土灌注量与桩体混凝土理论量之比值。
4 施工准备4。
1 技术准备4.1.1 认真熟悉现场的工程地质和水文地质资料,场区内地下障碍物和邻近区域的地下管线(管道、电缆)、地下构筑物、房屋、精密仪器、车间等调查资料。
4.1.2 结合场区内的具体情况,编制施工组织设计或施工方案。
4.1。
3 对现场施工人员进行图纸和施工方案交底,专业工种应进行短期专业技术培训。
特殊工种人员必须持证上岗。
4。
1.4 组织现场所有管理人员和施工人员学习有关安全、文明施工规程,增强职工安全、文明施工和环保意识。
4。
1。
5 进行测量基准交底、复测及验收工作。
4。
1.6 对新技术、新工艺、新材料完成调研工作.4.1。
7 其他技术准备工作。
4.2 物资准备4.2.1 钢筋、水泥、砂、石、水等原材料经质量检验合格.4。
2.2 混凝土拌合所需原材料全部进场,并至少具备1个工作班用量的储备。
钻孔灌注桩施工技术标准钻孔灌注桩是一种常见的基础工程施工技术,旨在提供结构安全和稳定性。
它是一种依靠混凝土和钢筋相结合,通过预先挖掘孔洞并注入混凝土来形成的桩基,适用于各种建筑工程项目,如桥梁、大型建筑物、高层建筑、码头和船坞等。
为了确保钻孔灌注桩的施工质量和安全性,应制定相应的施工技术标准。
以下是一份关于钻孔灌注桩施工技术标准的范本,供参考。
一、适用范围本标准适用于各类建筑工程中钻孔灌注桩的施工,包括但不限于土建工程、水利工程、交通工程等。
二、材料要求1. 混凝土:应符合国家标准,并具有一定的抗压强度和抗渗性能。
2. 钢筋:应符合国家标准,具有足够的强度和延展性。
三、设备要求1. 钻机:应具备足够的功率和扭矩,能够满足所需的孔径和深度要求。
2. 螺旋钻头:应具有良好的耐磨性和强度,能够适应不同地质条件下的钻孔作业。
3. 搅拌车:应具备良好的搅拌性能,能够确保混凝土的均匀性和质量。
四、施工工艺流程1. 确定桩基设计参数,包括桩径、桩长和混凝土强度等。
2. 钻孔施工:选择合适的钻孔工艺和参数,进行孔洞的预先挖掘。
3. 钢筋安装:根据设计要求,安装预制的钢筋笼或直接插入钻孔中。
4. 注浆灌注:将预先调配好的混凝土通过搅拌车泵送至孔洞内,须注意施工速度和均匀性。
5. 钢筋连接:确保钢筋的连接牢固性和位置正确性。
6. 螺旋桩钢管取出:将螺旋桩钢管小心取出,以防止损坏桩体。
五、施工质量要求1. 钻孔灌注桩的竖直度和轴线偏差应符合设计要求,施工后应进行检测和记录。
2. 混凝土的坍落度和强度应满足设计要求,进行取样检测并留样。
3. 钢筋的安装位置和数量应符合设计要求,连接牢固,长度和直径符合要求。
六、安全防护要求1. 施工现场应设置明显的安全警示标志,确保施工人员和旁人的安全。
2. 施工人员应穿戴符合要求的安全防护装备,并接受相关安全培训。
七、验收和记录1. 钻孔灌注桩施工结束后应进行全面的验收,确保施工质量和安全。
人工挖孔灌注桩施工工艺人工挖孔灌注桩是一种通过人工挖掘成孔,然后浇筑混凝土形成的灌注桩基础形式。
它具有施工设备简单、操作方便、成本较低等优点,在建筑工程中得到了广泛的应用。
下面我们就来详细了解一下人工挖孔灌注桩的施工工艺。
一、施工准备1、场地平整在施工前,需要对施工现场进行平整,清除杂物和障碍物,确保施工场地的平整度和稳定性。
2、测量放线根据设计图纸,使用全站仪或经纬仪等测量仪器,准确放出桩位的中心位置,并设置好护桩,以便在施工过程中进行桩位的复核。
3、井口防护在井口周围设置高于地面 20-30cm 的防护栏,防止杂物和人员掉入井内。
4、设备和材料准备准备好挖孔所需的工具,如铁锹、风镐、吊篮等,以及混凝土浇筑所需的原材料,如水泥、砂、石子等。
二、挖孔1、分段挖掘挖孔一般采用分段挖掘的方式,每段高度通常为08-10m。
挖掘时,先从井口中间部分向下挖掘,然后逐渐向周边扩展。
2、出土挖掘出的土方通过吊篮或吊桶运出井口,然后及时运走,不得在井口附近堆积。
3、护壁施工为了防止孔壁坍塌,在每段挖掘完成后,需要及时进行护壁施工。
护壁一般采用混凝土护壁,厚度通常为 10-15cm,混凝土强度等级不低于 C20。
4、通风和照明在挖孔过程中,要保持孔内通风良好,可采用鼓风机向孔内送风。
同时,孔内照明应采用安全电压,照明灯具应采用防爆灯具。
三、钢筋笼制作与安装1、钢筋笼制作根据设计要求,在加工场地制作钢筋笼。
钢筋笼的主筋应采用焊接或机械连接的方式连接,箍筋应与主筋绑扎牢固。
2、钢筋笼安装在孔内安装钢筋笼时,应保证钢筋笼的位置准确、垂直度符合要求。
钢筋笼安装完成后,应采取可靠的固定措施,防止在浇筑混凝土过程中发生移位。
四、混凝土浇筑1、混凝土制备混凝土应按照设计配合比进行搅拌,确保混凝土的质量符合要求。
2、混凝土浇筑混凝土浇筑一般采用串筒或导管,以防止混凝土离析。
浇筑时,应分层振捣,每层厚度不宜超过 30cm,振捣应密实,以保证混凝土的强度和密实度。
4.5 钻孔灌注桩施工质量标准4.5.1施工工艺流程桩位放样→护筒埋设→钻机就位钻孔→成孔→安装钢筋笼→安装导管→灌注混凝土。
4.5.2桩位放样平整场地后, 根据设计桩位,确定出钻孔中心位置。
施工前严格按照设计图纸桩位坐标放出钻孔桩中心位置,并采用十字护桩法护桩。
4.5.3埋设护筒(1)护筒的壁厚、材质、埋置深度应符合设计及规范要求。
当使用旋转钻时,护筒内径应比钻头直径大20cm;使用冲击钻机时,护筒内径应大40cm。

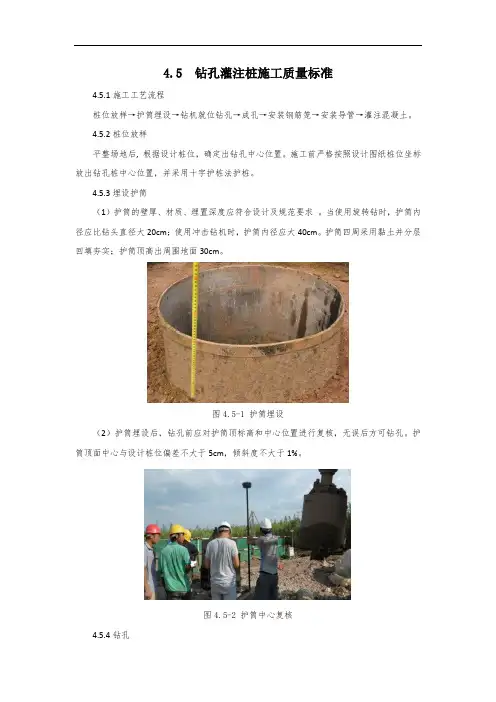

护筒四周采用黏土并分层回填夯实;护筒顶高出周围地面30cm。
图4.5-1 护筒埋设(2)护筒埋设后,钻孔前应对护筒顶标高和中心位置进行复核,无误后方可钻孔。
护筒顶面中心与设计桩位偏差不大于5cm,倾斜度不大于1%。
图4.5-2 护筒中心复核4.5.4钻孔(1)钻孔过程中要根据规范要求随时检查孔的垂直度。
图4.5-3 旋挖钻施工图4.5-4 旋挖钻垂直度及深度检测图4.5-5 循环钻垂直度检测(2)钻孔过程中及时测定泥浆比重、黏度、含砂率三项泥浆指标,成孔后的泥浆指标,是从桩底部、中部、顶部分别取样检验平均值。
表4.5-1 钻孔桩泥浆指标图4.5-6 泥浆指标检测(3)钻孔过程中用测绳测孔深,随时掌握成孔深度。
(4)钻孔过程中对每种土质都须留取渣样,标签上面标示出取样深度和土质描述情况,以核对是否和设计地质一致。
图4.5-7 渣样取样4.5.5清孔(1)终孔后,核实地质情况是否与设计相符。
应对孔径、孔形、孔深和倾斜度进行检验;挖孔桩终孔并对孔底处理后,应对孔径、孔形、孔深、倾斜度及孔底处理情况进行检验。
(2)孔径、孔形、倾斜度和孔底沉淀厚度宜采用专用仪器检测,检孔器的外径应不小桩孔直径,长度宜为外径的4~6倍;孔深采用专用测绳检测。
(3)清孔时,必须保持孔内水头,防止坍孔。
(4)不得用加深钻孔深度的方式代替清孔。
图4.5-8 孔径及倾斜度检测图4.5-9 孔深检测(5)钻孔灌注桩成孔质量应符合表4.5-2的规定。

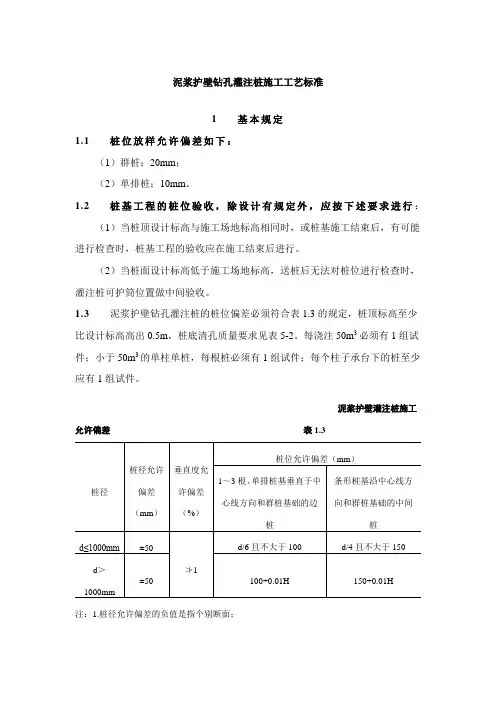

泥浆护壁钻孔灌注桩施工工艺标准1 基本规定1.1 桩位放样允许偏差如下:(1)群桩:20mm;(2)单排桩:10mm。
1.2 桩基工程的桩位验收,除设计有规定外,应按下述要求进行:(1)当桩顶设计标高与施工场地标高相同时,或桩基施工结束后,有可能进行检查时,桩基工程的验收应在施工结束后进行。
(2)当桩面设计标高低于施工场地标高,送桩后无法对桩位进行检查时,灌注桩可护筒位置做中间验收。
1.3 泥浆护壁钻孔灌注桩的桩位偏差必须符合表1.3的规定,桩顶标高至少比设计标高高出0.5m,桩底清孔质量要求见表5-2。
每浇注50m3必须有1组试件;小于50m3的单柱单桩,每根桩必须有1组试件;每个柱子承台下的桩至少应有1组试件。
泥浆护壁灌注桩施工允许偏差表1.3注:1.桩径允许偏差的负值是指个别断面;2.采用复打、反插法施工的桩径允许偏差不受本表限制;3.H为施工现场地面标高与桩顶设计标高的距离;d为设计桩径。
1.4 工程桩应进行承载力检验。
对于地基基础设计等级为甲级或地质条件复杂,成桩质量可靠性低的灌注桩,应采用静载荷试验的方法进行检验,检验桩数不应少于总数的1%,且不应少于3根,当总桩数少于50根时,不应少于2根。
1.5 桩身质量应进行检验。
对设计等级为甲级或地质条件复杂,成桩质量可靠性低的灌注桩,抽检数量不应少于总数的30%,且不应少于20根;其他桩基工程的抽检数量不应小于总数的20%,且不应少于10根;对地下水位以上终孔后经过核验的灌注桩,检验数量不应少于总桩数的10%,且不应少于10根。
每个柱子承台下不得少于1根。
1.6 对砂子、石子、钢材、水泥等原材料的质量、检验项目、批量和检验方法,应符合国家现行有关标准的规定。
1.7 粗骨料可选用卵石或碎石,其最大粒径对于沉管灌注桩不宜大于50mm,并不得大于钢筋间最小净距的1/3;对于素混凝土桩,不得大于桩径的1/4,并不宜大于70mm。
1.8 为核对地质资料、检验设备、工艺以及技术要求是否适宜,桩在施工前,宜进行“试成孔”。
钻孔灌注桩的施工工艺及方法(一)、施工工艺流程测量定位→埋设护筒→钻机就位→钻进成孔→下放钢筋笼→下放导管→灌注混凝土→起拔护筒(二)、施工方法和技术措施(1)、桩位由专业测量人员测定后做好保护,然后挖埋钢护筒。
护筒中心和桩位中心的偏差不得超过20MM。
埋设护筒时护筒四周要用土填埋夯实。
钻机就位偏差控制在20MM以内。
(2)、钻机采用自然造浆机械加压钻孔的方法,在钻进过程中主要控制好泥浆比重和钻进速度的关系。
针对本工程地层状况,钻进过程泥浆比重宜控制在1.2--1.3范围内。
钻至终孔标高后要进行清孔,具体方法就是先把钻头提离孔底50公分左右,慢慢转动,加大泵量以使孔内浮渣大量排出孔外。
同时加入清水稀释泥浆,降低泥浆比重在1.25左右。
然后提钻。
(3)、钻成孔后的后续工作应尽力抓紧。
提钻后立即组织下放钢筋笼。
钢筋笼下放焊接时应保持竖直,孔口连接焊好后慢慢下放入孔内。
下放到预定位置后孔口用吊筋固定。
(4)、钢筋笼放好后开始下导管,下导管前检查导管的管壁完好性和内壁的光滑度。
下放过程中每一节对接时加放橡胶密封圈,保证对接部位不漏水。
导管放好后进行第二次清孔,沉渣合格后尽快浇注混凝土。
(5)、浇注混凝土前先把导管提离孔底30--50公分,以保证浇注畅通。
浇注混凝土应做到连续浇注。
保证足够的初灌量,埋管深度控制在2--5米。
灌注到桩顶标高部位时保证有足够的超灌量,确保桩头质量。
(三)、施工中质量技术控制要点(1)、桩位定位后,严格控制护筒埋设偏差和钻机就位偏差,以上两项偏差指标都是不超过2公分。
(2)、钻孔灌注桩成孔设备就位后,必须平正、稳固,确保在施工中不发生倾斜、移动。
(3)、钻孔灌注桩施工现场所有设备、设施、安全装置、工具配件以及个人劳保用品必须经常检查,确保完好和使用安全。
(4)、钻孔灌注桩施工期间,护筒内的泥浆面应高出地下水位1.0米以上。
(5)、钻孔灌注桩应采取隔桩施工,在相邻桩混凝土到达70%的设计强度后,方可成孔施工。
完整版)钻孔灌注桩施工规范第五章就地灌注桩基础第一节一般规定5.1.1 本章适用于钻、挖孔灌注桩和沉管灌注桩的施工。
5.1.2 在就地灌注桩施工前,如设计要求或施工工艺需要时,应在现场进行试桩,以核对地质和水文地质情况,鉴定桩的承载力,并根据地层情况、施工条件决定适当的施工方法。
试桩方法可参照《试桩试验办法》(见附录4-1)。
5.1.3 钻孔灌注桩施工必须由有经验的施工人员主持,并掌握钻孔地区地质和水文地质情况。
钻孔设备应完好,施工记录应完善。
5.1.4 各种成孔设备(方法)的适用范围,可参考表5.1.4.5.1.5 钻孔灌注桩的清孔、吊装钢筋骨架、灌注水下混凝土各工序应连续快速完成。
第二节钻孔灌注桩一、钻孔准备一)场地准备5.2.1 钻孔场地应符合以下要求:1.场地为旱地时,应清除杂物,换除软土,整平夯实。
2.场地为陡坡时,可用枕木、型钢等搭设工作平台。
3.场地为浅水时,宜采用筑岛法施工,筑岛时的注意事项应按本规范第三章第二节和第七章第二节有关筑岛规定执行;筑岛面积应按钻孔方法、设备大小等要求决定。
二)成孔设备的选择5.2.2 钻孔设备的选择应根据地层情况、孔径、孔深、施工条件等因素进行综合考虑,选择适宜的成孔设备和方法。
各种成孔设备(方法)的适用范围可参考表5.1.4.三)钻孔工具的检查和试验5.2.3 钻孔工具应经过检查,确保完好无损。
在施工前,应进行试验,检查钻孔工具的性能是否符合要求。
四)孔口保护措施5.2.4 钻孔时应采取措施,防止孔口坍塌或掉落杂物,保护孔口,避免对周围环境造成影响。
二、钻孔施工一)钻孔方法5.2.5 钻孔方法应根据地层情况、孔径、孔深、施工条件等因素进行综合考虑,选择适宜的钻孔方法。
二)钻孔记录5.2.6 钻孔记录应详细记录钻孔的地层情况、孔径、孔深、钻孔工具的使用情况、钻孔过程中的异常情况等。
三)清孔5.2.7 钻孔完成后,应立即进行清孔,清除孔内杂物和钻屑,保持孔壁洁净。
钻孔灌注桩施工工艺标准1.适用范围1.1 泥浆护壁成孔灌注桩按成孔工艺和成孔机械不同分为:正循环钻孔灌注桩、反循环钻孔灌注桩、钻孔扩底灌注桩和冲击成孔灌注桩。
其适用范围如下:1)正循环钻孔灌注桩适用于粘性土、砂土、强风化、中等到微风化岩石。
可用于桩径小于1.5m、孔深一般≤50m场地。
2)反循环钻孔灌注桩适用于粘性土、砂土、细粒碎石土及强风化、中等-微风化岩石,可用于桩径小于2.0m,孔深孔深一般≤60m的场地。
3)钻孔扩底灌注桩适用于粘性土、砂土、细粒碎石土、全风化、强风化、中等风化岩石时,孔深一般≤40m。
4)冲击成孔灌注桩适应于粘性土、砂土、碎石土和各种岩层。
对厚砂层软塑~流塑状态的淤泥及淤泥质土应慎重使用。
2、施工准备2.1技术准备1)组织有关人员认真学习熟悉场地岩土工程勘察资料和工程设计文件,收集地下障碍物等资料。
2)会同建设单位、监理单位、设计单位进行设计图纸会审。
3)编制和报审施工组织设计或施工方案。
4)向项目管理人员和施工人员进行工程施工质量技术交底和安全技术、环境保护、文明施工交底。
5)进行建筑控制点、轴线测量和桩位施放。
2.2现场准备1)平整施工场地,修筑临时施工道路,接通水源、接通电源及架设电线电缆。
2)修筑施工及生活临时设施,修筑泥浆池、循环槽,钢筋加工场区。
合理进行施工平面布置。
2.3机械设备准备根据场地岩土层情况和设计要求,合理选择施工机械设备。
泥浆护壁成孔灌注桩施工的机械设备可参考表1准备。
泥浆护壁成孔灌注桩施工的机械设备表12.4 材料准备1)作好钢筋、水泥、砂、石备料计划,并按计划进场。
当使用商品混凝土时,应向供应商提出所需混凝土的强度、坍落度、供货到现场的时间和数量等要求。
2)所需原材料应送检,并经质量检验合格。
3)在有较厚的砂、碎石土等原土不能造浆的场地施工时,应备足粘土或膨润土。
3.施工工艺3.1泥浆护壁成孔灌注桩施工流程泥浆护壁成孔灌注桩的施工流程见图1。
钻孔灌注桩规范标准钻孔灌注桩是一种常用的桩基施工方法,其施工需要按照一定的规范标准进行操作,以确保施工质量和工程安全。
以下是钻孔灌注桩规范的一般标准,具体要求可能会根据不同工程的特点和要求有所不同。
1. 设计要求:按照设计图纸和相关规范要求进行施工,严格控制桩的直径、深度和数量。
2. 施工前准备:在施工前要进行现场勘测,确认场地的地质情况和水文地质条件,预先安排好施工工艺和施工顺序。
3. 施工土方开挖:根据设计要求,按照规定的孔径和孔深进行土方开挖,同时注意维护孔口的稳定和防止坍塌。
4. 钻孔施工:采用合适的钻机,按照设计要求进行钻孔,同时注意控制钻孔的直径和垂直度,保持孔壁的完整和不变形。
5. 清孔处理:在钻孔之后,要用清孔器进行清理,将孔内的土屑和泥污清理出来,保持孔壁的干净。
6. 钢筋加工和安装:根据设计要求,对钢筋进行加工和预埋,确保钢筋的强度和位置满足设计要求。
7. 灌注混凝土:在钢筋安装完毕后,进行灌注混凝土。
应根据混凝土强度和流动性要求合理控制搅拌、运输和浇注的时间,确保混凝土的质量。
8. 桩顶处理:桩混凝土浇筑结束后,要进行顶面修理和露筋处理,确保桩顶的平整和美观。
9. 竖向和水平监测:在灌注后,要进行桩身的竖向和水平监测,了解桩的变形情况,及时发现问题并采取措施进行修复。
10. 施工记录和验收:施工过程中要做好详细的施工记录,包括钻孔、安装钢筋、灌注混凝土等各个环节的实际情况,施工结束后进行验收,确保桩的质量符合规范要求。
总之,钻孔灌注桩是一项复杂的施工工序,需要严格按照规范标准进行操作,以确保施工质量和工程安全。
同时,还要加强施工管理,进行现场监测和记录,及时发现和解决问题,确保施工的顺利进行。
人工挖孔桩最新规范(钻孔灌注桩施工工艺)人工挖孔桩最新规范(钻孔灌注桩施工工艺)1. 引言1.1 文档目的本文档旨在规范人工挖孔桩施工过程中的工艺要求,确保施工质量和安全性。
1.2 文档适用范围本文档适用于人工挖孔桩的施工过程,包括钻孔、灌注、加固等各个阶段。
2. 人工挖孔桩施工工艺2.1 钻孔工艺2.1.1 钻孔位置确定2.1.2 钻孔设备准备2.1.3 钻孔技术要求2.1.4 钻孔土样采集与测试2.1.5 钻孔施工记录2.2 灌注工艺2.2.1 灌注混凝土配合比2.2.2 灌注混凝土浇筑方式2.2.3 灌注混凝土浇筑质量控制2.2.4 灌注混凝土养护要求2.3 加固工艺2.3.1 加固材料选用2.3.2 加固工艺流程2.3.3 加固效果检验3. 安全要求3.1 施工现场安全3.2 钻孔设备安全3.3 灌注过程安全4. 质量控制4.1 施工人员培训4.2 施工设备检验4.3 施工过程记录4.4 施工质量检验5. 附件5.1 钻孔设备清单5.2 钻孔施工记录表5.3 灌注混凝土配合比表6. 法律名词及注释6.1 施工质量检验:根据相关法规和标准,对施工质量进行检查和评估的过程。
6.2 灌注混凝土:利用泵车将混凝土浇注至钻孔中,用于加固地基或建筑结构的材料。
人工挖孔桩施工规范(钻孔灌注桩工艺)1. 引言1.1 文档目的本文档旨在详细介绍人工挖孔桩的施工规范,包括钻孔、灌注混凝土和加固等工艺要求。
1.2 文档适用范围本文档适用于人工挖孔桩的施工过程,适用于各种钻孔灌注桩工程。
2. 钻孔工艺2.1 钻孔准备工作2.1.1 钻孔位置的确定2.1.2 钻孔道具的准备2.2 钻孔技术要求2.2.1 钻孔直径和深度的控制2.2.2 钻孔速度的控制2.2.3 钻孔土质的取样和测试2.3 钻孔施工质量控制2.3.1 钻孔纵向度偏差的控制2.3.2 钻孔水平度偏差的控制3. 灌注工艺3.1 灌注混凝土配合比3.1.1 混凝土强度等级的选择3.1.2 配合比计算的要求3.2 灌注混凝土浇筑方式3.2.1 浇筑方式的选择3.2.2 浇筑操作的要求3.3 灌注混凝土养护要求3.3.1 防止混凝土开裂和温度裂缝的措施3.3.2 养护时间和方法的要求4. 加固工艺4.1 加固材料选用4.1.1 钢筋的规格和种类4.1.2 土钉的选用和布置4.2 加固工艺流程4.2.1 钢筋的预埋和布置4.2.2 土钉的安装和固定4.2.3 加固部位的混凝土浇筑4.3 加固效果检验4.3.1 加固部位的质量检查4.3.2 加固效果的检验和评估5. 安全要求5.1 施工现场的安全措施5.2 钻孔设备的安全操作规范5.3 灌注过程中的安全预防措施6. 质量控制6.1 施工人员的培训和技术要求6.2 施工设备的检验和维护6.3 施工过程的记录和备案6.4 施工质量的检查和验收7. 附件7.1 钻孔工艺示意图7.2 灌注混凝土配合比表格7.3 加固工艺流程图8. 法律名词及注释8.1 施工质量检查:根据相关法规和标准,对施工质量进行检查和验收的过程。

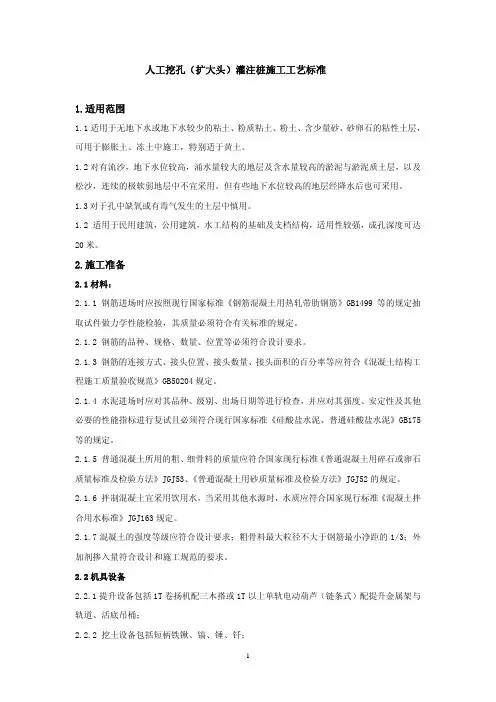

人工挖孔(扩大头)混凝土灌注桩施工工艺标准(I 214)1 适用范围本标准适用于公路工程基础采用人工挖孔(扩大头)混凝土灌注施工。
其成桩直径一般在800m以上。
适宜的地层时黄土、无地下水较少的粘性土、粉土,含少量砂、砂卵石的粘性土层,也可用于膨胀土、冻土及密度程度较好的人工填土、砂卵石。
在地质情况复杂、地下水位高以及孔中缺氧或有毒气发生的土层中不宜采用。
2 施工准备2.1材料2.1.1 水泥:宜用强度等级为32.5及以上的普通硅酸盐水泥,其质量应符合现行国家标准《硅酸盐水泥、普通硅酸盐水泥》GB175或其他相应标准的规定,并有出厂合格证、进场检测报告和复验报告。
2.1.2 砂:中砂或粗砂,含泥量不大于5%,细度模数2.5~3.0。
2.1.3 石子:质地坚硬的卵石或碎石,粒径5~40mm,最大粒径不大于钢筋最小净距的1/3,含泥量不大于2%。
2.1.4钢筋:品种和规格应符合设计规定,其质量应符合相应产品标准的要求,并有出厂合格证及复验报告。
2.1.5 预拌混凝土:符合设计要求。
2.1.6 外加剂、掺合料:质量应符合设计和产品标准要求,用量通过实验确定。
2.2 机具设备2.2.1 提升设备:辘轳、三木塔、卷扬机、单轨电动葫芦(链条式)、活底吊桶。
2.2.2 挖土设备:短柄铁楸、镐、锤、钎、手推车或翻斗车。
3.2.3 通风设备:鼓风机、有害气体检测器、氧气袋等。
3.2.4 护壁设备:模板、支撑架。
3.2.5混凝土浇筑设备:混凝土搅拌机(含计量设备)、小直径插入式振捣器、插钎、串筒等。
3.2.6 钢筋笼加工和吊装设备:钢筋加工机械、吊车、电焊机等。
3.2.7 活动爬梯、安全绳、安全活动盖板。
3.2.8照明设备:低压防爆电线和灯泡等。
3.2.9 排水设备:水泵等。
2.3 作业条件2.3.1 对周围进行检查,且施工现场的地上、地下障碍物已清除或改移完毕,对不能改移的障碍物必须标识、并有保护措施。
2.2.2施工场区做到水通、电通、道路畅通,并清理平整。
挖孔灌注桩施工工艺标准施工准备1.材料(1)水泥:宜用425#普硅或矿渣水泥,并有出厂合格证及试验报告。
(2)砂:中砂,含泥量不大于3%。
(3)石子:碎石,粒径10-15mm,含泥量不大于2%。
(4)钢筋:品种和规格均符合设计规定,并有出厂合格证及试验报告。
(5)垫块:用1:2.5水泥砂浆脉18-22号火烧铁丝提前预制。
(6)外加剂:掺合料,根据施工需要并通过试验确定。
2.作业条件(1)施工场地,必须做好“三通一平”,并根据现场情况,有条件的先做好地面砼垫层,以利施工。
现场四周应设置排水沟、集水井,桩孔中抽出积水,经沉淀后排入下水道。
施工现场的出土路线应畅通。
(2)按施工图纸准确放线,放出桩位中心线和桩径,并认真进行技术复核,经有关部门办理签证手续,才能开挖桩身土方。
(3)挖桩前,要把桩中心位置向桩的四周引出四个桩心控制点,用牢固的木桩标定。
(4)施工前,施工现场技术负责人和施工员应逐孔全面检查施工准备,逐级进行技术安全交底和安全教育,要使安全、技术管理在思想、组织、措施都得到落实。
(5)专人负责按桩位编号,做好桩孔的垂直中心线、轴线、桩径、桩长和基岩土质的记录;钢筋笼和桩身砼等隐蔽验收记录;收集好桩体砼强度等级等有关技术资料,并在完工后整理编册分送有关单位并送技术部门存档。
(6)护壁模板分节的高度视土质情况而定,一般可用50-100cm,每节模板安装,应设专人严格校核中心位置及护壁厚度,可用十字架对准轴线标记,在十字交叉中心悬吊垂球,复核模板位置,保证垂直度。
符合要求后,可用木楔打入土中支撑模板,稳定位置,防止捣砼时模板发生位移。
(7)现场制作的钢筋笼,应执行有关规范要求。
操作工艺1.挖孔(1)第一节孔圈护壁应比下面的护壁厚100-150mm,并应高出现场地面200-250mm,上下护壁间的搭接长度不得少于50mm。
(2)为保证护壁砼的整体性,视护壁土质情况,须用φ8钢筋均匀布置作拉结筋,以免脱节下沉,如设计有护壁大样图,应按设计要求施工。
(3)浇灌护壁砼时,用敲击模板及用竹和木棒插实方法,不得在桩孔水淹没模板的情况下灌注砼。
根据土质情况,尽量使用速凝剂,尽快达到设计强度要求。
发现护壁有蜂窝、漏水现象,及时加以堵塞和导流,防止孔外水通过护壁流入孔内,保证护壁砼强度及安全。
(4)护壁砼的内模拆除,根据气温等情况而定,一般可在24小时以后进行,使砼有一定强度,以能挡土。
(5)当第一节护壁砼拆模后,即把轴线位置标定在护壁上,并用水准仪把相对水平标高画记在第一圈护壁内,作为控制桩孔位置和垂直度及确定桩的深度和桩顶标高的依据。
(6)施工人员必须熟悉所挖孔的地质情况,并要勤检查,注意土层的变化,当遇到流沙、大量地下水等影响挖土安全时,要立即采取有效防护措施后,才能继续施工。
(7)如遇流动性淤泥或流沙时,孔壁应采用钢护筒施工。
对较易塌方施工段要即挖,即校对,即验收,即灌注护壁砼,要保证砼密实度,避免渗漏。
(8)对少量流沙的桩位,先将附近无流沙的桩孔先挖深,使其起集水井作用,集水井应选在地下水流的上方,用水泵抽水时,将桩孔和附近的地下水位降至井底下,使井底部免除水淹状态下施工。
(9)由于大量抽出地下水而影响场地临近原有建(构)筑物,造成基础、地台下沉时,要立即在抽水井孔附近设立灌水点或利用已开挖但未完成的桩位灌水,以保持水压平衡,土的稳定。
(10)发现流沙层,应减少每节护壁高度,可用30-50CM,砼应加速凝剂,加快凝固速度。
(11)处理流沙的桩基,力争在枯水期将流沙桩位处理完毕,以免在雨季期地下水位上升,动水压力大而增加施工困难。
(12)桩端入岩,手风钻难于作业时,可采用无声破碎方法进行。
若用炸药小爆破形式,要订出爆破方案,经有关部门(公安局)批准。
孔内爆破时,现场其它孔内作业人员必须全部撤离,严格按爆破规定进行操作。
(13)做桩端放大脚(扩脚)时,应及时通知建设、设计单位和质监部门对孔底岩样进行鉴定,经鉴定符合要求后,才进行扩底工作。
终孔时,必须清理好护壁污泥和桩底的残渣杂物浮土,清除积水,经监检同意验收,并办理好签认手续。
应迅速组织浇灌桩心砼,以免浸泡使土层软化。
2.钢筋笼的制作与安放(1)人工挖孔桩的笼筋制作、运输和安装过程中,应采取措施防止变形。
(2)钢筋笼主筋砼保护层厚度不宜小于70MM。
保护层厚度可采用预制砼垫块或铁垫件,绑扎或焊接在钢筋笼外侧的设计位置上。
(3)吊放钢筋笼入孔时,不得碰撞孔壁,灌注砼时,应采取措施,校正设计标高固定钢筋笼位置。
(4)钢筋笼过长需分段接驳者,其接驳焊缝及接头数量应符合国标GB50204-92的要求。
(5)钢筋笼制作的允许偏差,参照挖孔桩施工允许偏差表。
3.浇灌砼(1)桩体砼要从桩底到桩顶标高一次完成。
如遇停电等特殊原因,必须留施工缝时,可在砼面周围加插适量的短钢筋。
在灌注新的砼前,缝面必须清理干净,不得有积水和隔离物质。
(2)灌注桩身砼,必须用溜槽及串筒离砼面2M以内,不准在井口抛铲或倒车斜料,以免砼离析,影响砼整体强度。
(3)在灌注砼过程中,注意防止地下水进入,不得有超过50MM厚的积水层,否则,应设法把砼表面积水层用导管吸干,才能灌注砼。
如渗水量过大(>1M3/H)时,应按水下砼规程施工。
(4)砼边浇边插实,采用插入式振动器和人工插实相结合的方法,以保证砼的密实度。
(5)在灌注桩身砼时,相邻10M范围内的挖孔作业应停止,并不得在孔底留人。
(6)灌注桩身砼时,应留置试块,每根桩不得少于1组(3件),及时提出试验报告。
质量标准1.保证项目(1)砼的原材料和砼强度必须符合设计要求和施工规范的规定。
(2)桩芯灌注砼量不得小于计算体积。
(3)灌注砼的桩顶标高及浮浆处理必须符合设计要求和施工规范的规定。
(4)成孔深度和终孔基岩必须符合设计要求。
(5)钢筋的品种和质量、焊条型号必须符合设计要求和有关标准规定。
(6)钢筋焊接接头,必须符合钢筋焊接和验收的专门规定。
2.基本项目(1)砼制作必须按照砼配合比下料,严格控制用水量。
(2)灌注砼时,必须随灌随振,每次灌注高度不得大于800MM。
(3)钢筋笼的主筋搭接和焊接长度必须符合规范的规定。
焊接应互相错开,35倍钢筋直径区段范围内的接头数不得超过钢筋总数的一半。
(4)钢筋笼加劲箍和箍筋、焊点必须密实牢固,漏焊点数不得超出规范的规定要求。
(5)孔圈中心和桩中心线应重合,轴线的偏差不得大于20MM。
同一水平面上的孔圈二正交直径的极差不得大于50MM。
(6)护比砼厚度及配筋,应按设计规定厚度,连砼钢筋插入上下护壁内各不小于一半护壁高。
护壁直径(外、内)误差不大于5cm。
3.允许偏差见下表:挖孔桩允许偏差施工注意事项1.避免工程质量通病(1)桩体砼局部不够密实。
由于一次灌注过厚,振捣不好振动器插深不足,少振或漏振等原因。
(2)砼局部强度不足。
由于粗骨料未称量,用水量控制不严,塌落度过大,或骨料用体积量度不够准确,砼配合比在特殊情况下未及时调整等原因造成。
(3)砼局部离析。
由于砼在搅拌中时间少于90秒,不够均匀。
溜槽或串筒过短,车上砼直接向孔内倒下等原因造成。
(4)钢筋笼成型有弯曲(香蕉型)或扭曲现象。
由于主筋未预先调直,也未把箍筋焊接在主筋位置上的等分距离点上,制作钢筋笼的底垫高低不平等原因造成,致使主筋的砼保护层厚薄不均,甚至露筋影响质量。
(5)钢筋笼成型后,必须经现场质安员或施工人员全面检查焊接质量,若主筋的搭接焊缝厚度不足或箍筋有漏点焊位置,应立即通知焊工补焊,并及时办理好隐蔽验收手续。
(6)终孔岩样,用胶袋装好密封,尽量保留孔底原岩样备查。
2.主要安全技术措施(1)图纸会审提出的问题及解决办法要详细记录,写成正式文件或会审纪要,参加会审的单位人员应签章,连同施工图、施工方案等作为主要施工依据。
(2)挖孔桩的护壁最小厚度应不小于100MM。
挖孔桩的孔深一般不宜超过25M。
当桩长小于等于8M 时,桩身直径(不含护壁,下同)不应小于0.8M;当桩长为8M至15M时,桩身直径不应小于1M;当桩长为15-50M时,桩身不应小于1.2M;当桩身超过20M时,桩身直径应适当加大。
当桩间净距(含排桩)小于4.5M时,必须采用间隔开挖(有扩底的人工挖孔桩,则以扩底部分计)。
(3)场地临近的建(构)筑物,施工前应会同有关单位和业主进行详细检查,并将建(构)筑物原有裂缝及特殊情况贴上沙纸记录备查。
对挖孔和抽水可能危及的邻房,应事先采取加固措施。
(4)人工挖孔桩的土质岩样、入岩深度、孔底形状、桩径、桩长、垂直度、桩顶标高和砼强度等,必须符合设计要求。
(5)人工挖进深度过程中,对可能出现流沙、涌泥、涌水以及有害气体等情况,须要有针对性的安全防护措施。
对施工现场所有设备、设施、安全装置、工具和劳保用品等需要经常进行检查,确保完好和安全使用。
(6)当桩孔开挖深度超过5M时,应在孔底面以上3M左右处的护壁凸缘上设置半圆形的密眼钢筋做成的安全防护网。
防护网随着挖孔深度适当向下设置的增加,在吊桶上下时,作业人员必须站在防护网下面,停止挖土,注意安全,每天开工前,在鸟笼内放置小鸟,吊放到桩孔底,放置时间不得少于10分钟,经检查小鸟生态正常,方可下井作业,孔深超过10M时,地面应配备向孔内送风装置,风量不应少于25L/S。
孔地凿岩时尚应加大送风量。
(7)桩孔内必须放置爬梯,随挖孔深度增加放长至工作面,以作安全使用。
严禁酒后操作,不准在孔内吸烟和使用明火作业。
需要照明时应采用安全矿灯或12V以下的安全灯。
(8)已灌注完砼和正在挖孔未完的桩口,应设置井盖和围栏围蔽。
(9)凡在孔内抽水之后,必须先将抽水的专用电源切断,作业人员方可下桩孔作业。
严禁带电源操作,孔口配合孔内作业人员要密切注视孔内的情况,不得擅离岗位。
(10)施工场内的一切电源电线的安装和拆除,必须由持证电工专管,电器必须严格接地、接零和使用漏电保护器。
各桩孔用电必须分闸,严禁一闸多孔和一闸多用,严格执行“施工现场临时用电安全技术规范”JGJ46-88。
3.产品保护(1)钢筋笼的主筋、箍筋和加劲箍筋应按品种、规格、长度编号堆放,以免造成弯曲和错用。
(2)钢筋笼放入桩孔时必须有保护层垫块。
(3)桩头外露的主钢筋要妥善保护,不得任意弯折或切断。
(4)桩头在强度没有达到5MPA时,不得碾压,以免桩头损坏。
精品文档word文档可以编辑!谢谢下载!。
