2015一建机电工程管理与实务知识点汇编精华版
- 格式:doc
- 大小:108.00 KB
- 文档页数:16

设备基础测量的步骤:1、测量设置大型设备内控制网;2、进行基础定位,绘制大型设备中心线测设图;3、进行基础开挖与基础底层放线;4、进行设备基础上层放线。
吊装工艺计算书一般包括的内容:主起重机和辅助起重机受力分配计算;吊装安全距离核算;吊耳强度核算;吊索、吊具安全系数核算。
起重吊装作业失稳的原因及预防措施:1、起重机械失稳:原因:超载、支腿不稳定、机械故障、桅杆偏心过大等。
预防措施:严禁超载、严格机械检查、打好支腿并用道木和钢板垫实和加固,确保支腿稳定。
2、吊装系统失稳:多机吊装的不同步;不同起重能力的多机吊装荷载分配不均;多动作、多岗位指挥协调失误,桅杆系统缆风绳、地锚失稳。
预防措施:多机吊装时尽量采用同机型、吊装能力相同或相近的吊车,并通过主副指挥来实现多机吊装的同步;集群千斤顶或卷扬机能过计算机控制来实现多吊点的同步;制定周密和制作程序并进行演练,达到指挥协调一致;缆电绳和地锚严格按吊装方案和工艺计算设置,设置完成后进行检查并做好记录。
3、吊装设备或构件的失稳:主要原因:由于设计与吊装时受力不致、设备或构件的刚度偏小。
预防措施为:对于细长、大面积设备或构件,采用多吊点吊装;薄壁设备进行加固加强;对型钢结构、网架结的薄弱环节或杆件进行加固或强大截面。
地锚设置和使用要求:1、地锚结构形式应根据受力条件和施工地区的地质条件设计和选用。
地锚的制作和设置应按吊装施工方案的规定进行;2、埋入式地锚基坑的前方,缆风绳受力方向坑深2.5倍的范围内不应有地沟、线缆、地下管道等;3、埋入式地锚在回填时,应用净土分层夯实或压实,回填的高度应高于基坑周围地面400mm以上,且不得浸水。
地锚设置完成后应做隐蔽工程记录;4、埋入式地锚设置完成后,受力绳应进行预拉紧;5、主地锚应经拉力试验,符合设计要求后再使用。
滑轮组选用步骤:1、根据受力分析与计算,确定滑轮组载荷Q,选择滑轮组的额定载荷和门数;2、计算滑轮组跑绳拉力S0,并选择跑绳直径;3、注意所选路绳直径必须与滑轮组相配;:4、根据跑绳的最大接力S0和导向角度计算导向轮载荷,选择导向轮。

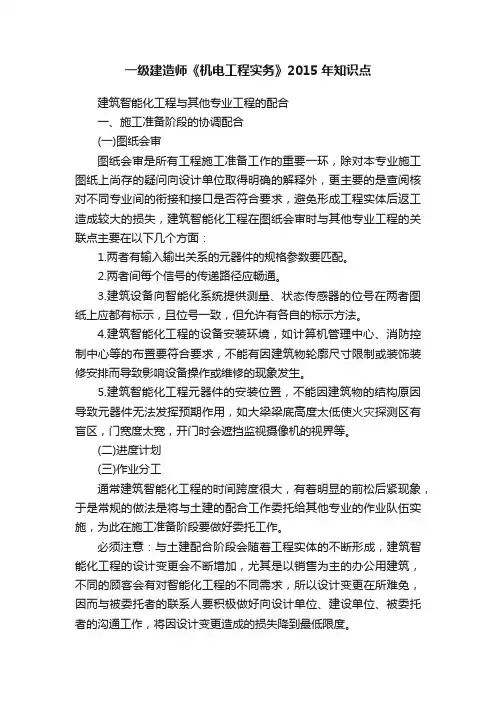

一级建造师《机电工程实务》2015年知识点建筑智能化工程与其他专业工程的配合一、施工准备阶段的协调配合(一)图纸会审图纸会审是所有工程施工准备工作的重要一环,除对本专业施工图纸上尚存的疑问向设计单位取得明确的解释外,更主要的是查阅核对不同专业间的衔接和接口是否符合要求,避免形成工程实体后返工造成较大的损失,建筑智能化工程在图纸会审时与其他专业工程的关联点主要在以下几个方面:1.两者有输入输出关系的元器件的规格参数要匹配。
2.两者间每个信号的传递路径应畅通。
3.建筑设备向智能化系统提供测量、状态传感器的位号在两者图纸上应都有标示,且位号一致,但允许有各自的标示方法。
4.建筑智能化工程的设备安装环境,如计算机管理中心、消防控制中心等的布置要符合要求,不能有因建筑物轮廓尺寸限制或装饰装修安排而导致影响设备操作或维修的现象发生。
5.建筑智能化工程元器件的安装位置,不能因建筑物的结构原因导致元器件无法发挥预期作用,如大梁梁底高度太低使火灾探测区有盲区,门宽度太宽,开门时会遮挡监视摄像机的视界等。
(二)进度计划(三)作业分工通常建筑智能化工程的时间跨度很大,有着明显的前松后紧现象,于是常规的做法是将与土建的配合工作委托给其他专业的作业队伍实施,为此在施工准备阶段要做好委托工作。
必须注意:与土建配合阶段会随着工程实体的不断形成,建筑智能化工程的设计变更会不断增加,尤其是以销售为主的办公用建筑,不同的顾客会有对智能化工程的不同需求,所以设计变更在所难免,因而与被委托者的联系人要积极做好向设计单位、建设单位、被委托者的沟通工作,将因设计变更造成的损失降到最低限度。
二、施工期间的协调配合(一)作业技术的协调配合(二)施工临时设施使用的协调配合对临时用电点用水点的设立和拆除要坚持自第一个专业施工开始设立至最后一个专业施工结束拆除的原则,用电点用水点的容量或能力应满足各专业间搭接施工的需要。
(三)施工作业面交接的协调配合作业面交接的协调配合重点在于交接方作业形成的工程实体不能妨碍被交接方的施工作业,而被交接方的施工作业要对交接方已形成的工程实体进行有效保护,这样的协调配合才能认为是有成效的。
机电工程工程专业技术考试要点一、机械设备安装技术★要点(一)、设备基础的种类及应用1材料组成不同的设备基础种类及应用(1)素混凝土基础:承受荷载较小、变形不大(2)钢筋混凝土基础:承受荷载较大、变形较大(3)垫层基础:允许沉降2.埋置深度不同的设备基础种类及应用1)桩基础:适用于需要减少基础振幅、减弱基础振动或控制基础沉降和沉降速率的精密大型设备的基础。
如透平压缩机、汽轮发电机组、锻压设备。
2)沉井基础:如冶炼、石油化工工程的烟和火炬,发电厂的洗涤塔★要点(二)、设备基础施工质量验收要求1.设备基础混凝土强度的验收要求(1)基础施工单位应提供设备基础质量合格证明文件,主要检查验收其混凝土配合比、混凝土养护及混凝土强度是否符合设计要求。
(2)如对强度有怀疑时,可请有检测资质的工程检测单位进行复测(3)重要的设备基础应做预压强度试验,预压合格并有预压沉降详细记录。
如大型锻压设备、汽轮发电机组、大型油罐。
★要点(三)、设备基础位置、标高、几何尺寸的验收要求设备基础位置和尺寸的主要检查项目: 基础的坐标位置,不同平面的标高;平面外形尺寸;凸台上平面外形尺寸;凹槽尺寸;平面的水平度;基础的垂直度;预埋地脚螺栓孔的中心线位置、深度和孔壁垂直度;★要点(四)、机械设备安装的一般程序设备开箱检查——基础检查验收——基础测量放线——垫铁设置——设备吊装就位——设备安装调整——设备固定与灌浆——设备零部件清洗与装配——润滑与设备加油——设备试运行——工程验收。
★要点(五)、基础测量放线1.基准线和基准点的设置要求(1)对于与其他设备无机械联系的机械设备,其定位基面、线或点与安装基准线的允许偏差为士20mm,与安装基准点的允许偏差为-10~+20mm。
(2)对于与其他设备有机械联系的机械设备,其定位基面、线或点与安装基准线的允许在2偏差为土2mm,与安装基准点的允许偏差为土1mm。
★要点(六)、设备基础常见质量通病基础上平面标高超差。
一级建造师机电工程管理与实务考试要求一、选择题部分第一章《机电工程技术》1.传动系统(1)齿轮传动优点:适用的圆周速度和功率范围广;传动比准确、稳定、效率高;工作性能可靠,使用寿命长;可实现平等轴、任意角相交轴和任意角交错轴之间的传动。
(2)蜗轮蜗杆传动优点:传动比大;结构尺寸紧凑。
(3)轮系特点:适用于相距较远的两轴之间的传动;可作为变速器实现变速的传动;可获得较大的传动比;实现运动的合成与分解。
(4)液压传动:以液体为工作介质,包括液压传动和液力传动。
液压传动是以液体为压力能进行能量传递、转换和控制的一种传动形式。
液压传动的组成:动力装置、执行装置、控制装置、辅助装置、工作介质。
2.传动件的特点联轴器与离合器:主要用于轴与轴或轴与其他旋转零件之间联结,使其一起回转并传递转矩和运动。
联轴器:只有在停止工作后才能分离。
如:汽轮机与发电机的联结。
离合器:工作中就能分离或结合。
如:汽车发动机与变速器的结合。
联轴器分为:刚性和弹性;刚性又分为固定式和可移式;固定式不能补偿两轴的相对位移,而可移式能补偿。
离合器分为:牙嵌式和摩擦式,还有电磁离合器和自动离合器。
3.轴承分类:滑动与滚动。
(1)滑动适用于低速、高精度、重载和结构上要求部分的场合。
在低速而有冲击的场合,也常采用滑动。
(2)推力滑动轴承:有固定式和可倾式。
推力滑动轴承的止推面可以利用轴的端面,也可以在轴的中段做出凸肩和装推力圆盘。
4.测量过程:测量对象、计量单位、测量方法、测量精度。
5.形状误差:指被测实际要求对其理想要素的变动量。
主要形状误差有:直线度、平面度、圆度、圆柱度。
6.配合是指基本尺寸相同的、互相结合的孔和轴公差带之间的关系。
国家标准将配合分为三类:(1)间隙配合:差值为正时的配合。
(2)过盈配合:差值为负时的配合。
(3)过渡配合:可能有间隙,也可能过盈。
7.四杆机构分为三种基本类型:曲柄摇杆机构、双曲柄机构、双摇杆机构。
8.静止流体内部压力具有如下特性:(1)流体压力与作用面垂直,并指向该作用面。

2015 一建机电工程管理与实务知识点汇编精华版机电工程测量一、工程测量的原理1、水准测量、基准线测量2、当安置一次仪器,同时需要测出数个前视点的高程时,使用仪高法是比较方便的。
所以,在工程测量中仪高法被广泛地应用。
3、保证量距精度的方法:返测丈量,当全段距离量完之后,尺端要调头,读数员互换,按同法进行返测,往返丈量一次为一测回,一般应测量两测回以上。
量距精度以两测回的差数与距离之比表示。
4、平面安装基准线不少于纵横两条。
5、沉降观测采用二等水准测量方法。
二、工程测量的程序和方法(重点)1、平面控制测量、高程控制测量。
2、三角测量的网(锁)布设,应符合下列要求:各等级的首级控制网,宜布设为近似等边三角形的网(锁),其三角形的内角不应小于30° ;当受地形限制时,个别角可放宽,但不应小于25°。
加密的控制网,可采用插网、线形网或插点等形式,各等级的插点宜采用坚强图形布设,一、二级小三角的布设,可采用线形锁,线形锁的布设,易近于直伸。
3、水准测量法的主要技术要求:一个测区及其周围至少应有3个水准点。
4、设备安装过程中,测量时应注意:最好使用一个水准点作为高程起算点。
三、设备基础施工的测量步骤1、设置大型设备内控制网。
2、进行基础定位,绘制大型设备中心线测试图。
3、进行基础开挖与基础底层放线。
4、进行设备基础上层放线。
四、连续生产设备安装基准线的测设。
放线就是根据施工图,按建筑物的定位轴线来测定机械设备的纵、横中心线并标注在中心标板上,作为设备安装的基准线。
五、管线工程测量1、定位时可根据地面上已有建筑物进行管线定位,也可根据控制点进行管线定位。
2、为了便于管线施工时引测高程及管线纵、横断面测量,应设管线敷设临时水准点。
3、地下管线工程测量必须在回填前,测量出起点、止点、窨井的坐标和管顶标高,应根据测量资料编绘竣工平面图和纵断面图。
六、长距离输电线路钢塔架(铁塔)基础施工的测量1、长距离输电线路定位并经检查后,可根据起、止点和转折点及沿途障碍物的实际情况,测设钢塔架基础中心桩。

1 / 12备考2015年一级建造师目录1H411010 机电工程项目常用材料 ..................................................................................................................................4 1H411020 机电工程项目常用工程设备 ..........................................................................................................................4 1H412010 机电工程项目测量技术 . .................................................................................................................................4 1H412020 起重技术. .......................................................................................................................................... ............... 5 1H412030 焊接技术. .......................................................................................................................................... ............... 5 1H413010 机械设备安装技术 . .........................................................................................................................................5 1H413020 电气工程安装技术 . .........................................................................................................................................5 1H413030 管道工程安装技术 . .........................................................................................................................................6 1H413040 静置设备安装技术 . .........................................................................................................................................6 1H413050 动力设备安装技术 . ......................................................................................................................................... .. 6 1H413060 自动化仪表工程安装技术(不出案例) ........................................................................................................ 6 1H413070 防腐蚀工程施工技术(不出案例 ................................................................................................................... 7 1H413080绝热工程施工技术(不出案例) .................................................................................................................. 7 1H413090 工业炉窑砌筑工程施工技术 . .........................................................................................................................7 1H414010 建筑管道工程安装技术 . .................................................................................................................................7 1H414020 建筑电气工程安装技术 . .................................................................................................................................7 1H414030 通风与空调工程安装技术 . .............................................................................................................................7 1H414040 建筑智能化工程安装技术 . .............................................................................................................................8 1H414050 电梯工程安装技术 . .........................................................................................................................................8 1H414060 建筑消防工程安装技术 . .................................................................................................................................8 1H431010 《中华人民共和国计量法》 . .........................................................................................................................8 1H431020 《中华人民共和国电力法》 . ...........................................................................................................................8 1H431030 《特种设备安全法》 . ..................................................................................................................................... .. 9 1H432010 《工业安装工程施工质量验收统一标准》 .................................................................................................. 9 1H432020 《建筑工程施工质量验收统一标准》 ............................................................................................................ 9 1H433000 一级建造师(机电工程)注册执业管理规定及相关要求 ............................................................................ 9 1H420000 机电工程项目施工管理 . ...................................................................................................................................9 1H420010机电工程项目及其建设程序 . ............................................................................................................................9 1H420020机电工程项目管理的任务 . ................................................................................................................................9 1H420030机电工程施工招标投标管理 . ..........................................................................................................................10 1H420040机电工程施工合同管理 . .................................................................................................................................. 10 1H420050机电工程设备采购管理 . .................................................................................................................................. 10 1H420060机电工程施工组织设计 . .................................................................................................................................. 10 1H420070机电工程施工资源管理 . .................................................................................................................................. 11 1H420080机电工程施工协调管理 . .................................................................................................................................. 11 1H420090机电工程施工进度管理 . .................................................................................................................................. 11 1H420100机电工程施工成本管理 . .................................................................................................................................. 11 1H420110机电工程施工预结算 .......................................................................................................................................11 1H420120机电工程施工现场职业健康安全与环境管理 ............................................................................................... 11 1H420130机电工程施工质量管理 . .................................................................................................................................. 12 1H420140机电工程试运行管理 . ......................................................................................................................................12 1H420150机电工程竣工验收管理 . ..................................................................................................................................12 1H420160机电工程保修与回访管理 . (12)机电实务考点精华汇总(2014年第4版)4 / 12机电实务口诀(第四版)1H411010 机电工程项目常用材料序号页码问题口诀内容特殊性能低合金高强度钢(特殊钢)分类磨石表等候热海水水耐候钢、耐热钢、耐海水腐蚀钢、耐磨钢、表面处理钢材、石油及天然气管线钢工程机械用钢、可焊接高强度钢、钢筋钢、低温用钢、钢轨钢29 非金属复合风管的应用酚醛低中潮,聚氨高净潮,玻璃中下空,聚氯含酸碱。

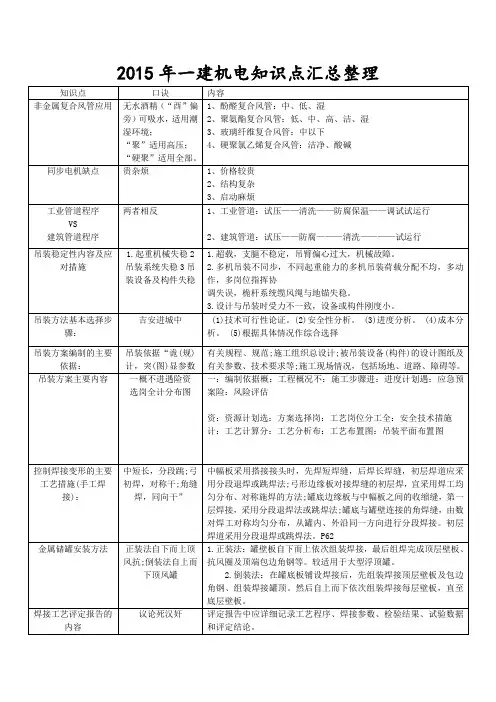

2015年一建机电知识点汇总整理知识点口诀内容非金属复合风管应用无水酒精(“酉”偏旁)可吸水,适用潮湿环境;“聚”适用高压;“硬聚”适用全部。
1、酚醛复合风管:中、低、湿2、聚氨酯复合风管:低、中、高、洁、湿3、玻璃纤维复合风管:中以下4、硬聚氯乙烯复合风管:洁净、酸碱同步电机缺点贵杂烦1、价格较贵2、结构复杂3、启动麻烦工业管道程序VS建筑管道程序两者相反1、工业管道:试压——清洗——防腐保温——调试试运行2、建筑管道:试压——防腐———清洗————试运行吊装稳定性内容及应对措施1.起重机械失稳2吊装系统失稳3吊装设备及构件失稳1.超载,支腿不稳定,吊臂偏心过大,机械故障。
2.多机吊装不同步,不同起重能力的多机吊装荷载分配不均,多动作,多岗位指挥协调失误,桅杆系统缆风绳与地锚失稳。
3.设计与吊装时受力不一致,设备或构件刚度小。
吊装方法基本选择步骤:吉安进城中 (1)技术可行性论证。
(2)安全性分析。
(3)进度分析。
(4)成本分析。
(5)根据具体情况作综合选择吊装方案编制的主要依据:吊装依据“诡(规)计,突(图)显参数有关规程、规范;施工组织总设计;被吊装设备(构件)的设计图纸及有关参数、技术要求等;施工现场情况,包括场地、道路、障碍等。
吊装方案主要内容一概不进遇险资选岗全计分布图一:编制依据概:工程概况不:施工步骤进:进度计划遇:应急预案险:风险评估资:资源计划选:方案选择岗:工艺岗位分工全:安全技术措施计:工艺计算分:工艺分析布:工艺布置图:吊装平面布置图控制焊接变形的主要工艺措施(手工焊接):中短长,分段跳;弓初焊,对称干;角缝焊,同向干”中幅板采用搭接接头时,先焊短焊缝,后焊长焊缝,初层焊道应采用分段退焊或跳焊法;弓形边缘板对接焊缝的初层焊,宜采用焊工均匀分布、对称施焊的方法;罐底边缘板与中幅板之间的收缩缝,第一层焊接,采用分段退焊法或跳焊法;罐底与罐壁连接的角焊缝,由数对焊工对称均匀分布,从罐内、外沿同一方向进行分段焊接。
2015年一级建造师考试科目机电工程知识点复习2
为使考生对一级建造师机电工程考试有更好的把握,中大一级建造师考试网小编结合考试教材重点内容,为大家整理了机电工程考试辅导资料,希望对您的考试有所帮助!

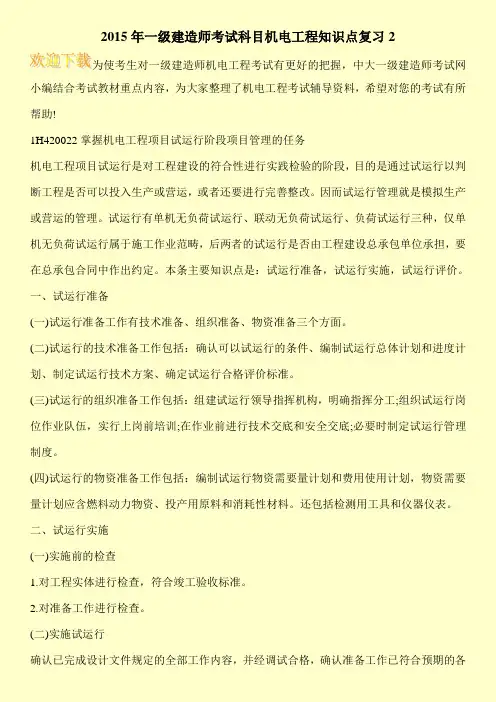

1H420022掌握机电工程项目试运行阶段项目管理的任务
机电工程项目试运行是对工程建设的符合性进行实践检验的阶段,目的是通过试运行以判断工程是否可以投入生产或营运,或者还要进行完善整改。
因而试运行管理就是模拟生产或营运的管理。
试运行有单机无负荷试运行、联动无负荷试运行、负荷试运行三种,仅单机无负荷试运行属于施工作业范畴,后两者的试运行是否由工程建设总承包单位承担,要在总承包合同中作出约定。
本条主要知识点是:试运行准备,试运行实施,试运行评价。
一、试运行准备
(一)试运行准备工作有技术准备、组织准备、物资准备三个方面。
(二)试运行的技术准备工作包括:确认可以试运行的条件、编制试运行总体计划和进度计划、制定试运行技术方案、确定试运行合格评价标准。
(三)试运行的组织准备工作包括:组建试运行领导指挥机构,明确指挥分工;组织试运行岗位作业队伍,实行上岗前培训;在作业前进行技术交底和安全交底;必要时制定试运行管理制度。
(四)试运行的物资准备工作包括:编制试运行物资需要量计划和费用使用计划,物资需要量计划应含燃料动力物资、投产用原料和消耗性材料。
还包括检测用工具和仪器仪表。
二、试运行实施
(一)实施前的检查
1.对工程实体进行检查,符合竣工验收标准。
2.对准备工作进行检查。
(二)实施试运行
确认已完成设计文件规定的全部工作内容,并经调试合格,确认准备工作已符合预期的各。
流动式起重机的选用步骤 P40
流动式起重机的基础如何处理P41 ★★★★★地锚分类及设置和使用要求 P49
焊接技术规定 工业管道焊接规定 焊接技术焊后无损检测
焊接应力与变形的危害及控制措施 P59
变压器交流耐压测试要求 P83
电动机(含变压器)的干燥方法和注意事项
工业电气:电缆线路绝缘电阻测量、发电厂及变电站的防雷措施、避雷针安装注意事项
工业管道安装前应具备的施工条件 P99 ★★★★★
汽轮机分类
电站锅炉受热面施工形式温度取源部件安装
金属热喷涂材料
设备及管道绝热工程保冷、保温差别比较表
工业炉窑耐火材料分类 建筑管道连接方式
有关绝缘电阻规定
建筑智能化
;电梯
16、建筑电气工程中裸母线的施工要求及导线敷设要求
通风空调分类 通风系统组成 风管系统分类 风管连接的密封材料选择
通风空调工程深化设计的内容 P194
现场控制器类别输入设备输出装置(执行器)电梯安装前履行的手续 P216-217
消防工程的验收与备案要求 P236
灭火系统的类别及功能
变压器设备二次搬运变压器就位
建筑电气通电试运行的基本条件
整体到货塔器一般安装程序。
精品汇编资料1H420010机电工程项目及其建设程序在工程建设领域,机电工程应用的学科知识面广和涉及的行业种类多是施工安装的基本特征。
机电工程项目的建设管理有着工程建设的普遍规律,也有体现机电工程特征的部分。
机电工程项目应按照法律法规的规定程序,依据市场需求,符合国民经济和社会发展的长远规划、行业规划以及地区规划的要求,项目才能成立,否则必然导致投资失效,造成重大经济损失。
本目重点是:掌握机电工程项目的组成,掌握机电工程项目的特点,掌握机电工程项目的建设程序。
1H420011掌握机电工程项目的组成机电工程项目可分为工业和民用两大类。
工业机电工程建设的目的是为人们提供合格的、有足够数量的、符合市场需求的产品,这些产品可能是中问产品或是最终产品。
当然,军工项目也应属于工业机电工程项目,但生产的产品使用目的不同。
建筑民用机电工程项目建设的目的是为满足建筑物预期使用功能的需要,以提供人们舒适、安全的生活或工作环境。
两类不同的工程项目采用的设备或材料是相通的,其区分是以用途不同来划定的。
本条主要知识点是:机电工程建设项目的范围,机电工程建设项目的分类,机电工程关联的行业。
一、机电工程建设项目的范围一机电工程项目是指按照总体设计进行建设的项目总成,范围通常包含:1.在厂界或建筑物之内总图布置上表示的所有拟建工程。
2.与厂界或建筑物与各协作点相连的所有相关工程。
3.与生产或运营相配套的生活区内的一切工程。
4.某些项目如长输管道工程、输配电工程则以干线为主,辅以各类站点,干线施工完成后,依法设置保护区,有明显警示标识,而无厂界。
二机电工程建设项目组成部分5.建材行业:主要是水泥、玻璃、建材制品等。
6.轻纺行业:主要是纺织、造纸、制革、烟草、酿造、食品等。
7.建筑行业:主要是工业厂房、公用建筑、住宅小区、村镇建筑和农居等。
8.其他行业:主要是农林、矿山、铁路、交通、民航、水利、港口、航空航天、造船、兵器及通信广播等。
2015年一级建造师考试科目机电工程知识点复习1为使考生对一级建造师机电工程考试有更好的把握,中大一级建造师考试网小编结合考试教材重点内容,为大家整理了机电工程考试辅导资料,希望对您的考试有所帮助!1H420023熟悉机电工程项目设计阶段项目管理的任务机电工程项目建设的设计阶段有项目前期阶段、初步阶段、施工图设计、施工阶段的交底和变更、设计回访等。
各个阶段的管理任务是不尽相同的,由于要说明的是管理任务,即做哪些管理工作。
而不是要说明应怎样做设计、设计的结果要提供什么文件资料。
本条主要知识点是:机电工程项目建设各阶段设计的管理要求。
一、机电工程项目前期阶段设计的管理要求(一)总承包单位代表业主委托勘察设计单位完成项目的选址报告和方案设计,但实施备案制的企业投资项目,因业主通过招标投标、拍卖等方式取得土地使用权的,也取得了该土地的规划控制条件,可以省略选址报告。
(二)通过招标投标或其他选择方式选定机电工程项目建设的设计单位,该单位必须具有与拟建项目相应的资质和能力。
(三)设计单位进行方案设计,方案应是多个的,以供遴选。
组织人员对方案进行初步审查决定后,报政府行政管理部门审批,通常审批的部门为:规划部门、人防部门、公安消防部门、环保部门、文物部门、气象部门、卫生部门、交通部门等。
政府部门审查通过后,则政府投资的项目或实施政府核准制的企业投资项目可获得建设工程规划用地许可证。
二、机电工程初步设计阶段的管理要求(一)初步设计要对建设规模、投资控制、建设标准、工期等作出估计。
(二)初步设计对新技术、新工艺、新设备、新材料的应用要提供科研方向,由业主或被委托的总承包单位负责试验研究。
(三)初步设计要协调落实内外部协作关系,如能源供给、水电通信、原料供应、环境影响评价、地方政府承诺的征地和移民安置规划等。
机电工程工程专业技术考试要点一、工程测量技术★要点1、高程测量1.水准测量原理:利用一条水平视线,并借助于竖立在地面点上的标尺,来测定的高差,然后根据其中一点的高程来推算出另外一点高程的方法。
(1)高差法一利用水准仪和水准尺测定高差,通过计算得到待定点的高程的方法。
(2)仪高法一和仪高法原理相同。
安置一次仪器,同时测出数个前视点。
特点:最精密水准测量的方法。
主要用于国家水准网的建立。
2.三角高程测量:方法简单,受地形条件限制小,测定大地控制点高程的基本方法。
3.气压高程测量:精度低,不需要通视。
测量仪器:空盒气压让和水银气压让。
★要点2、基准线测量1.利用经纬仪和检定钢尺。
测定待定位点的方法有水平角测量和竖直角测量2.安装基准线的设置:平面安装基准线不少于纵横两条3.安装标高基准点的设置:相邻安装基准点高差应在0.5mm 以内。
4.沉降观测点的设置:采用二等水准测量方法。
对于埋设在基础上的基准点,在埋设后就开始第一次观测,随后的观测在设备安装期间连续进行。
★要点3、常见的工程测量1.连续生产设备安装的测量(1).安装基准线的测设:中心标板应在浇灌基础时,配合土建埋设,也可待基础养护期满后再埋设。
设备安装基准线不少于纵、横两条。
(2).安装标高基准点的测设安装标高基准点埋设在基础边缘且便于观测的位置。
简单的标高基准点作为独立设备安装的基准点;预埋标高基准点用于连续生产线上设备安装的标高基准点。
(3).连续生产设备只能有一条纵向基准线和一个预埋标高基准点。
2.管线工程的测量(1)管线中心定位的测量方法:可根据已有建筑物、控制点进行管线定位。
管线的起点、终点及转折点称为管道的主点。
(2)地下管线工程测量:回填前测量出起止点,窨井的坐标和管顶标高。
3.长距离输电线路钢塔架(铁塔)基础施工的测量(1)可根据起止点和转折点及沿途障碍物的实际情况,测设钢塔架基础中心桩,中心桩测定后,一般采用十字线法或平行基线法进行控制。
一建《机电工程管理与实务》考点汇总1H411010 机电工程常用材料应试知识点1,钢的类型三选一题(1)碳素结构钢—实例都是普通钢制品;(2)低合金结构钢—添加微量合金元素,实例都是特种设备;(3)特殊钢—添加少量合金元素,实例都是特殊用途的钢材;2,铸钢、铸铁实例四选一题(1)轧钢机机架—碳素铸钢;(2)吊车齿轮—合金铸钢;(3)液压泵壳体—孕育铸铁;(4)汽车发动机凸轮轴—球墨铸铁;3,有色金属四选一题(1)铜—良好的导电性、导热性、抗磁性;(2)镍—导热性差、电阻大、耐海水腐蚀;(3)铝—良好的导电性和导热性,强度低;(4)镁—密度小,刚度高,抗振能力强。
可承受较大冲击载荷,抗蚀性差;(5)钛—比强度最高的金属材料;4,高分子材料选择题(1)热塑性塑料实例都带“烯”字尾;(2)塑料管制品—低聚乙烯管用于生活给水、中高密度聚乙烯管用于煤气管道;PAP管用于采暖及高压用管;(3)玻璃纤维复合风管—中压空调;硬聚氯乙烯风管—含酸碱排风;5,电线根据用途四选一题BLX、BLV(铝芯)--长途输电线路;BX、BV(铜芯)--机电工程;RV、RX(铜芯)--柔性连接可动部位;BVV(铜芯)--电气设备内配线;RVV(铜芯)--家用电器内固定接线;6,电缆根据抗拉能力和敷设部位四选一题V、YJV—不能受机械外力;V22、YJV22—不能承受大的拉力,可以直埋;ZR-YJFE、NH-YJFE—允许工作温度125℃,可敷设在吊顶中;YJV32—能承受相当的机械外力作用;V59—承受较大的拉力,防腐蚀、可敷设在海水中;1H411020 机电工程常用工程设备应试知识点1,通用机械设备性能参数及分类多选题通用参数:流量、温度、功率、转速、压力;(1)泵—特征参数:扬程、必需汽蚀余量;(2)压缩机—特征参数:容积、性能系数;(3)无挠性牵引件输送设备实例三个:螺旋、滚柱、气力;2,专用机械设备性能参数及分类多选题(1)锅炉基本特性四个指标蒸发量(蒸汽锅炉)额定热功率(热水锅炉)、压力和温度、受热面蒸发率(蒸汽锅炉)和受热面发热率(热水锅炉)之不同、锅炉热效率;(2)石油化工设备—特征参数:制冷量、反应时间、物料纯净度;(3)静置设备的性能—特征参数:设备的强度、刚度和稳定性;3,电气设备分类四选一题(1)电动机的分类:按电源(交流/直流)、结构及工作原理(交流两种/直流)、功能(匀速、制动、调速)、用途(驱动/控制)划分;(2)变压器的分类:按冷却介质、冷却方式、防潮方式、铁芯或线圈结构分;(3)高压≥直流1500/交流1200V、反之为低压;1H412010 测量技术应试知识点1,工程测量包括的内容:建立施工控制网;建筑物、构筑物的详细测设;检查、验收;变形观测。
给1H410000 机电工程技术1H411000 机电工程常用材料及工程设备1H411010 机电工程常用材料1、机电工程常用材料主要有金属材料、非金属材料和电气线材。
2、低合金结构钢(低合金高强度钢)共有Q345、Q390、Q420. CH60、Q500、Q550、Q620 和Q690八个强度等级。
3、碳素结构钢具有良好的塑性和韧性,易于成型和焊接。
例如,武汉长江大桥是使用碳素结构钢Q235制造的4、低合金结构钢是在普通钢中加入微量合金元素,而具有高强度、高韧性、良好的冷成形和焊接性能,低的冷脆转变温度和良好的耐蚀性等综合力学性能。
主要适用于桥梁、钢结构、锅炉汽包、压力容器、压力管道、船舶、车辆、重轨和轻轨等制造。
“鸟巢”所用的钢材就是Q460,机电工程施工中使用的起重机就是Q345型钢制造的。
5、在机电工程中常用型钢主要有:圆钢、方钢、扁钢、H 型钢、工字钢、T型钢、角钢、槽钢、钢轨等。
例如,电站锅炉钢架的立柱通常采用宽翼缘H型钢(HK300b);6、管材,在机电工程中常用的有普通无缝钢管、螺旋缝钢管、焊接钢管、无缝不锈钢管、高压无缝钢管等。
锅炉水冷壁和省煤器使用的无缝钢管一般采用优质碳素钢管或低合金钢管7、轻金属,如铝、镁、钛等。
工业纯铝密度小,熔点低,具有良好的导电性和导热性;镁合金主要优点是密度小,强度髙,刚度高,抗振能力强,可承受较大冲击荷载;钛合金是比强度最高的金属材料,也被称为“太空金属”。
8、硅酸盐材料包括水泥、玻璃棉、砌筑材料和陶瓷常用玻璃棉的种类很多,通常有膨胀珍珠岩类、离心玻璃棉类、超细玻璃棉类、微孔硅酸壳、矿棉类、岩棉类等。
在机电安装工程中,常用于保温、保冷的各类容器、管道、通风空调管道等绝热工程9、塑料按照成型工艺不同,分为热塑性塑料、热固性塑料。
热塑性材料可以反复塑制成型,如聚乙烯、聚氯乙烯、聚丙烯、聚苯乙烯等。
泡沫塑料热导率极低,相对密度小,特别适于用作屋顶和外墙隔热保温材料,在冷库中用得更多。
2015一建机电工程管理与实务知识点汇编精华版机电工程测量一、工程测量的原理1、水准测量、基准线测量2、当安置一次仪器,同时需要测出数个前视点的高程时,使用仪高法是比较方便的。
所以,在工程测量中仪高法被广泛地应用。
3、保证量距精度的方法:返测丈量,当全段距离量完之后,尺端要调头,读数员互换,按同法进行返测,往返丈量一次为一测回,一般应测量两测回以上。
量距精度以两测回的差数与距离之比表示。
4、平面安装基准线不少于纵横两条。
5、沉降观测采用二等水准测量方法。
二、工程测量的程序和方法(重点)1、平面控制测量、高程控制测量。
2、三角测量的网(锁)布设,应符合下列要求:各等级的首级控制网,宜布设为近似等边三角形的网(锁),其三角形的内角不应小于30°;当受地形限制时,个别角可放宽,但不应小于25°。
加密的控制网,可采用插网、线形网或插点等形式,各等级的插点宜采用坚强图形布设,一、二级小三角的布设,可采用线形锁,线形锁的布设,易近于直伸。
3、水准测量法的主要技术要求:一个测区及其周围至少应有3 个水准点。
4、设备安装过程中,测量时应注意:最好使用一个水准点作为高程起算点。
三、设备基础施工的测量步骤1、设置大型设备内控制网。
2、进行基础定位,绘制大型设备中心线测试图。
3、进行基础开挖与基础底层放线。
4、进行设备基础上层放线。
四、连续生产设备安装基准线的测设。
放线就是根据施工图,按建筑物的定位轴线来测定机械设备的纵、横中心线并标注在中心标板上,作为设备安装的基准线。
五、管线工程测量1、定位时可根据地面上已有建筑物进行管线定位,也可根据控制点进行管线定位。
2、为了便于管线施工时引测高程及管线纵、横断面测量,应设管线敷设临时水准点。
3、地下管线工程测量必须在回填前,测量出起点、止点、窨井的坐标和管顶标高,应根据测量资料编绘竣工平面图和纵断面图。
六、长距离输电线路钢塔架(铁塔)基础施工的测量1、长距离输电线路定位并经检查后,可根据起、止点和转折点及沿途障碍物的实际情况,测设钢塔架基础中心桩。
中心桩测定后,一般采用十字线法或平行基线法进行控制。
2、当采用钢尺量距时,其丈量长度不宜大于80m,同时,不宜小于20m。
3、大跨越档距测量。
在大跨越档距之间,通常采用电磁波测距法或解析法测量。
机电工程起重技术一、起重机械的分类、基本参数及载荷处理(一)起重机械的分类:建筑、安装工程常用的起重机(4 种):自行式起重机、汽车式、履带式、轮胎式。
塔式起重机、门座式起重机、桅杆式起重机。
(二)起重机的基本参数(4 个):额定起重量、最大幅度、最大起升高度、工作速度。
(三)载荷处理二、自行式起重机的选用(一)自行式起重机的选用选择步骤(必须按照自行式起重机的特性曲线进行)1.根据被吊装设备或构件就位位置、现场具体情况等确定起重机的站位,站位一旦确定,幅度也就确定了。
2.根据被吊装设备或构件的就位高度、设备尺寸、吊索高度、站车位置(幅度),由起重机的特性曲线,确定其臂长。
3.根据幅度、臂长,由起重机的特性曲线,确定起重机能够吊装的载荷。
4.如果起重机能够吊装的载荷大于被吊装设备或构件的重量,则起重机选择合格,否则重选。
(二)白行式起重机的基础处理自行式起重机,尤其是汽下式起重机,在吊装前必须对吊车站立位置的地基进行平整和压实,按规定进行沉降预压试验。
在复杂地基上吊装重型设备,应请专业人员对基础进行专门设计,验收时同时要进行沉降预压试验。
三、桅杆式起重机的使用要求桅杆式起重机是非标准起重机,一般用于受到现场环境的限制,其他起重机无法进行吊装的场合。
(一)桅杆式起重机由桅杆本体、起升系统、稳定系统、动力系统组成。
(二)缆风绳拉力的计算及缆风绳的选择缆风绳的拉力分为工作拉力和初拉力。
一般按经验公式,初拉力取工作拉力的15%~20%。
进行缆风绳选择的基本原则是所有缆风绳一律按主缆风绳选取。
进行缆风绳选择时,以主缆风绳的工作拉力与初拉力之和为依据。
机电工程焊接技术一、焊接工艺评定的目的:验证施焊单位拟定的焊接工艺的正确性和评定施焊单位的能力。
二、焊接工艺评定的要求(一)一般要求1.焊接工艺评定应以可靠的钢材焊接性能为依据,并在工程施焊之前完成。
焊接工艺评定所用的焊接参数,原则上是根据被焊钢材的焊接性试验结果来确定的,尤其是热输入、预热温度及后热温度。
2.焊接工艺评定的一般程序:拟定焊接工艺指导书;施焊试件和制取试样;检验试件和试样;测定焊接接头是否具有所要求的使用性能;提出焊接工艺评定报告对拟定的焊接工艺指导书进行评定。
3.由本单位技能熟练的焊接人员使用本单位焊接设备焊接试件。
4.主持评定工作和对焊接及试验结果进行综合评定的人员应是焊接工程师。
5.完成评定后资料应汇总,由焊接工程师确认评定结果。
6.经审查批准后的评定资料可在同一质量管理体系内通用。
(二)评定规则1.改变焊接方法必须重新评定;2.改变焊后热处理类型,须重新进行焊接工艺评定;3.首次使用国外钢材,必须进行工艺评定;4.任一钢号母材评定合格的,可以用于同组别号的其他钢号母材。
(三)评定资料管理1.评定资料应用部分根据己批准的评定报告,结合施焊工程或焊工培训要求,可以分项编制《焊接工艺指导书》,也可以根据多份评定报告编制一份《焊接工艺指导书》。
2.《焊接工艺指导书》的编制,必须由应用部门焊接专业工程师主持进行。
3.《焊接工艺指导书》应在工程施焊或焊工培训之前发给焊工,并进行详细技术交底。
机械设备安装工程施工技术一、机械设备安装工程施工程序机械设备安装的一般程序如下:施工准备→→基础验收→→设置设备安装基准线和基准点→→地脚螺栓安装→→垫铁安装→→设备吊装就位→→设备安装调整(找正、找平、找标高)→→设备灌浆→→设备清洗→→设备装配→→调整试运行→→竣工验收。
1、基础验收1)对大型设备、高精度设备、冲压设备及连续生产线设备(如轧钢设备、火力发电厂中的锅炉和汽轮发电机等)的基础,建设单位应提供基础预压记录及沉降观测点(对基础预压不预压及如何预压应由设计单位确定)。
2)基础验收时应提供的移交资料(可出案例):基础施工图(包括设计变更图);设计变更及材料代用证件;设备基础质量合格证明书(包括混凝土配合比、混凝土养护及混凝土强度等);钢筋及焊接接头的试验数据;隐蔽工程验收记录;焊接钢筋网及焊接骨架的验收记录;结构外形尺寸、标高、位置的检查记录;结构的重大问题处理文件。
2、大型及重要设备应设置永久性中心标板和基准点,应用铜材或本锈钢材制作。
3、地脚螺栓安装:常用的是固定式地脚螺栓和活动式地脚螺栓。
固定式地脚螺栓按安装方式:预埋地脚螺栓、预留孔地脚螺栓、用环氧砂浆锚固地脚螺栓三种。
4、垫铁安装:机械设备一般采用平垫铁和斜垫铁安装,有些设备的水平度在生产过程中常需要调整,采用螺栓调整垫铁;有些设备需要减振,采用减振垫铁。
设备无垫铁安装目前只限于设计文件有要求的情况下采用。
5、设备就位前,应将基础清扫干净,将设备底座与基础间灌浆层部位凿成麻面。
6、设备安装调整1)设备找正:是用移动设备的方法将其调整到设计规定的平面坐标位置上,即将其纵向中心线和横向中心线与基准线的偏差控制在设计或规范允许的范围内。
2)设备找平:是指在安装中用调整垫铁高度的方法将其调整到设计规定的水平状态,水平度偏差控制在设计或规范规定的允许范围内。
3)设备找标高:指在安装中用调整垫铁高度的方法将其调整到设计规定的高度位置,高度偏差控制在设计或有关规范允许的范围内。
7、设备灌浆:设备底座与基础之间的灌浆(二次灌浆)在设备找正调平、地脚螺栓紧固、各检测项目合格后进行(10 年)。
灌浆料通常由设计选用,设计未提出要求时,宜用无收缩混凝土或微膨胀混凝土。
8、调整、试运行是综合检验设备制造和设备安装质量的重要环节。
机械设备试运行分三个阶段,单体无负荷试运行和无负荷联动试运行,由施工单位组织实行,试运行必须具备应有的条件及正确试运行方法。
负荷联动试运行由建设单位组织实行。
二、机械设备安装精度包括:位置精度、设备制造精度、运行精度。
三、影响设备安装精度的主要因素及控制方法(重点)(一)设备基础对安装精度的影响主要是沉降不均匀和强度不够。
(二)垫铁和二次灌浆设备支承在垫铁和二次灌浆层上。
当垫铁不平稳、二次灌浆层不密实、强度不够时,会影响设备安装精度。
因此,垫铁应平齐、无毛刺,垫铁与基础、垫铁之间、垫铁与设备接触应良好,每组垫铁不超过5 块(08 年),垫铁要压紧,垫铁间点焊定位,二次灌浆层应密实,强度应符合设计或有关规范规定。
(三)地脚螺栓安装的垂直度和紧固力影响安装的精度。
设计有紧固力要求的应使用定扭矩扳手或液压螺栓拉伸器紧同,保证预紧值。
(四)检测方法(重点)1.测量过程四要素:测量对象、测量方法、测量精度、计量单位。
2.主要形状误差有直线度、平面度、圆度、圆柱度等。
主要位置误差有平行度、垂直度、倾斜度、圆轴度、对称度等。
(必须把形状和位置误差区分开)电气装置安装工程施工技术一、电气装置工程安装的施工程序埋管与埋件→→设备安装→→电线与电缆敷设→→回路接通→→通电检查试验及调试→→试运行→→交接验收。
二、常用电气装置施工程序1.柜式真空断路器安装程序:真空断路器检查——操动机构检查——真空断路器就位——机械及电气性能试验。
2.隔离开关安装顺序为:基础检查验收——本体安装——传动装置配装——调整。
三、电气装置安装注意事项1.电气设备和器材在安装前的保管期限应为1 年及以下。
2.电气设备吊装中,受力点的位置应符合产品技术文件的规定。
3.设备安装用的紧固件,除地脚螺栓外都应采用镀锌制品;户外用的紧固件应采用热镀锌制品。
4.暂时不使用的电流互感器二次线圈应短路后再接地。
5.绝缘油应经严格过滤处理,其电气强度、介质损失角正切值和色谱分析等试验合格后才能注人设备。
6.防爆电气设备应有“EX”标志和标明其类型、级别、组别标志的铭牌。
四、交接试验交接试验注意事项:1.悬挂警示牌2.进行高电压试验时,操作人员与高电压回路间应具有足够的安全距离。
例如:电压等级6—10kV,不设防护栅时,最小安全距离为0.7m。
3.高压试验结束后,应对直流试验设备及大电容的被测试设备多次放电,放电时间至少1min以上。
4.凡吸收比小于1.2 的电动机,都应先干燥后再进行交流耐压试验。
5.断路器的交流耐压试验应在分闸、合闸状态下分别进行。
五、通电检查试验及调试要求检查顺序要先进行二次回路通电检查试验,然后再进行相应的一次回路试运行。
按先高压后低压、先干线后支线的原则逐级试通电。
六、室外线路施工方法(一)35kV 以下架空电力线路施工1.架空电力线路安装程序:挖电杆和拉线坑→→基础埋设→→电杆组合→→横担安装→→绝缘子安装→→立杆→→拉线安装→→导线架设。
