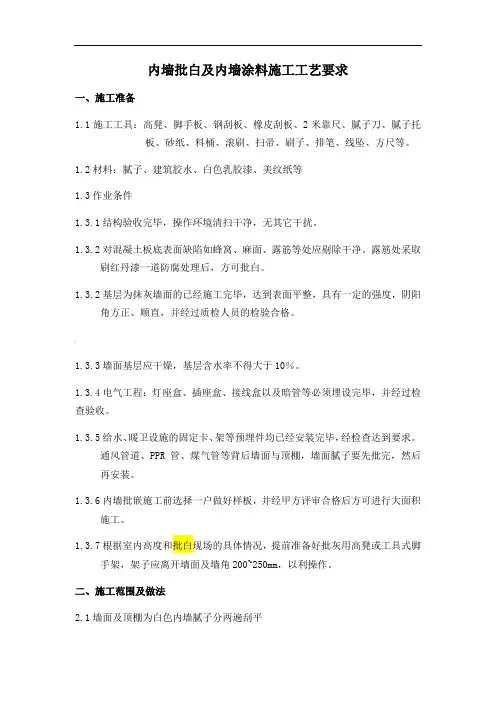

内墙批白及内墙涂料施工工艺要求一、施工准备1.1施工工具:高凳、脚手板、钢刮板、橡皮刮板、2米靠尺、腻子刀、腻子托板、砂纸、料桶、滚刷、扫帚、刷子、排笔、线坠、方尺等。
1.2材料:腻子、建筑胶水、白色乳胶漆、美纹纸等1.3作业条件1.3.1结构验收完毕,操作环境清扫干净,无其它干扰。
1.3.2对混凝土板底表面缺陷如蜂窝、麻面、露筋等处应剔除干净。
露筋处采取刷红丹漆一道防腐处理后,方可批白。
1.3.2基层为抹灰墙面的已经施工完毕,达到表面平整,具有一定的强度,阴阳角方正、顺直,并经过质检人员的检验合格。
;1.3.3墙面基层应干燥,基层含水率不得大于10%。
1.3.4电气工程:灯座盒、插座盒、接线盒以及暗管等必须埋设完毕,并经过检查验收。
1.3.5给水、暖卫设施的固定卡、架等预埋件均已经安装完毕,经检查达到要求。
通风管道、PPR管、煤气管等背后墙面与顶棚,墙面腻子要先批完,然后再安装。
1.3.6内墙批嵌施工前选择一户做好样板,并经甲方评审合格后方可进行大面积施工。
1.3.7根据室内高度和批白现场的具体情况,提前准备好批灰用高凳或工具式脚手架,架子应离开墙面及墙角200~250mm,以利操作。
二、施工范围及做法2.1墙面及顶棚为白色内墙腻子分两遍刮平三、施工工艺^3.1工艺流程3.1.1内墙批嵌施工工艺顺序:3.1.2室内顶棚批嵌施工工艺顺序:3.2施工工艺:3.2.1根据室内高度和批灰现场的具体情况,提前准备好批灰用高凳或工具式脚手架,架子应离开墙面及墙角200--250mm,以利施工操作。
3.2.2墙面基础处理:,a、要先将墙面缺棱掉角、凹凸不平较严重处喷水湿润,刷掺界面剂的水泥浆一道,随后用1︰3水泥砂浆抹平,每次修补厚度不得超过5mm,水泥砂浆终凝后方可进行下道工序。
注意修补砂浆必须与基体粘结牢固,无脱皮、空鼓和裂缝等缺陷。
b、对墙面进行彻底敲击检查,清除松动、空鼓的部位,对清除后的部位进行修补,对整个墙面进行处理,使之光滑、平整,将基层表面有疙瘩、毛刺、孔洞铲除填补,并要求墙体干燥、无灰尘、无油脂,含水率≤10%。

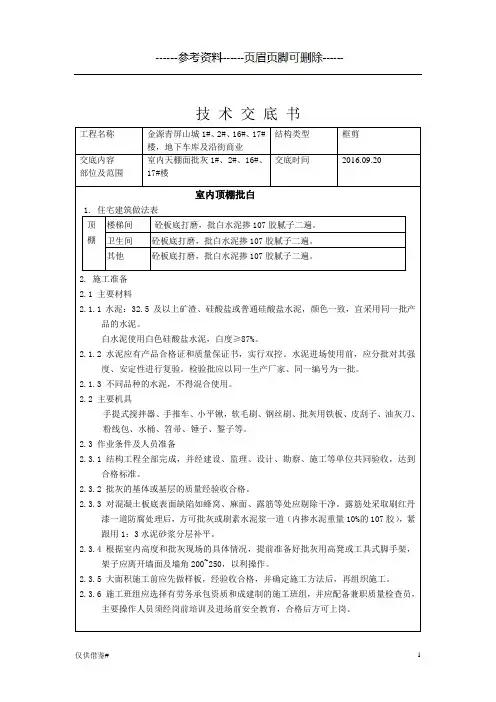

技术交底书工程名称金源青屏山城1#、2#、16#、17#楼,地下车库及沿街商业结构类型框剪交底内容部位及范围室内天棚面批灰1#、2#、16#、17#楼交底时间2016.09.20 室内顶棚批白1. 住宅建筑做法表顶棚楼梯间砼板底打磨,批白水泥掺107胶腻子二遍。
卫生间砼板底打磨,批白水泥掺107胶腻子二遍。
其他砼板底打磨,批白水泥掺107胶腻子二遍。
2. 施工准备2.1 主要材料2.1.1水泥:32.5及以上矿渣、硅酸盐或普通硅酸盐水泥,颜色一致,宜采用同一批产品的水泥。
白水泥使用白色硅酸盐水泥,白度≥87%。
2.1.2 水泥应有产品合格证和质量保证书,实行双控。
水泥进场使用前,应分批对其强度、安定性进行复验。
检验批应以同一生产厂家、同一编号为一批。
2.1.3 不同品种的水泥,不得混合使用。
2.2 主要机具手提式搅拌器、手推车、小平锹,软毛刷、钢丝刷、批灰用铁板、皮刮子、油灰刀、粉线包、水桶、笤帚、锤子、錾子等。
2.3 作业条件及人员准备2.3.1 结构工程全部完成,并经建设、监理、设计、勘察、施工等单位共同验收,达到合格标准。
2.3.2 批灰的基体或基层的质量经验收合格。
2.3.3 对混凝土板底表面缺陷如蜂窝、麻面、露筋等处应剔除干净。
露筋处采取刷红丹漆一道防腐处理后,方可批灰或刷素水泥浆一道(内掺水泥重量10%的107胶),紧跟用1:3水泥砂浆分层补平。
2.3.4 根据室内高度和批灰现场的具体情况,提前准备好批灰用高凳或工具式脚手架,架子应离开墙面及墙角200~250,以利操作。
2.3.5 大面积施工前应先做样板,经验收合格,并确定施工方法后,再组织施工。
2.3.6 施工班组应选择有劳务承包资质和成建制的施工班组,并应配备兼职质量检查员,主要操作人员须经岗前培训及进场前安全教育,合格后方可上岗。
3. 操作工艺3.1 工艺流程搭室内工具式脚手架→混凝土板底表面清理→基层处理→天棚四周弹线、套方→洒水润湿→板缝拼接处批底灰→纱纸打磨→大面批底层灰→纱纸打磨→批面层灰→质量验收3.2 基层处理首先将板底表面凸出的混凝土采用人工方法用锤錾剔平,特别是模板拼缝处的少量漏浆,包括板缝间粘贴的胶带纸等杂物清理干净,清理至混凝土板底表面平整光滑。

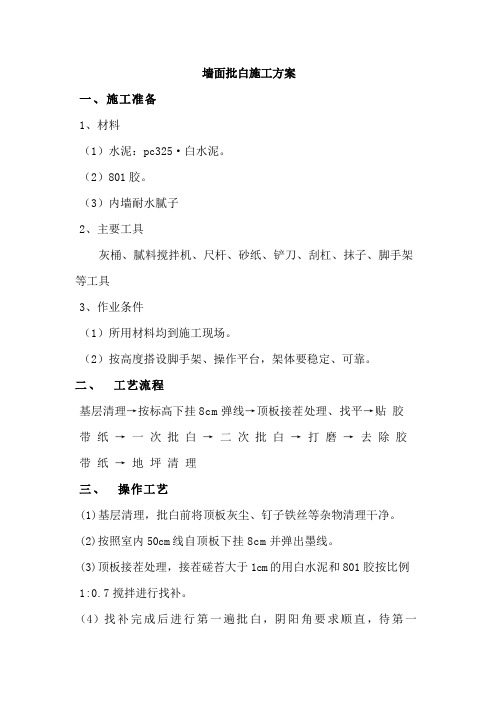

墙面批白施工方案一、施工准备1、材料(1)水泥:pc325·白水泥。
(2)801胶。
(3)内墙耐水腻子2、主要工具灰桶、腻料搅拌机、尺杆、砂纸、铲刀、刮杠、抹子、脚手架等工具3、作业条件(1)所用材料均到施工现场。
(2)按高度搭设脚手架、操作平台,架体要稳定、可靠。
二、工艺流程基层清理→按标高下挂8cm弹线→顶板接茬处理、找平→贴胶带纸→一次批白→二次批白→打磨→去除胶带纸→地坪清理三、操作工艺(1)基层清理,批白前将顶板灰尘、钉子铁丝等杂物清理干净。
(2)按照室内50cm线自顶板下挂8cm并弹出墨线。
(3)顶板接茬处理,接茬磋苔大于1cm的用白水泥和801胶按比例1:0.7搅拌进行找补。
(4)找补完成后进行第一遍批白,阴阳角要求顺直,待第一遍腻子干后进行砂纸打磨,然后开始第二遍批白。
(5)最后进行表面打磨,主要表面平整,阴阳角顺直,洁净无色差。
(6)地坪清理,将地坪上杂物清理成堆,用编织袋装袋后运出。
四、质量标准1、主控项目(1)材料的品种,性能质量必须符合设计要求和国家规范规定。
(2)刮抹层要粘结牢固,无空鼓、裂缝、爆灰现象。
2、一般项目(1)表面光滑、洁净、无色差,无爆灰脱落现象。
(2)阴阳角顺直、方正,无抹纹、清晰美观。
(3)顶棚要求下挂8cm,表面光滑、洁净、无色差。
(4)施工过程中管理人员应做到自检,合格后上报监理验收。
五、安全措施作业使用的活动脚手架应按照规范搭设,要求稳固,靠近洞口位置作业人员应注意自我防护,所有施工人员应佩戴好安全帽,服从项目部及监理人员的安排。

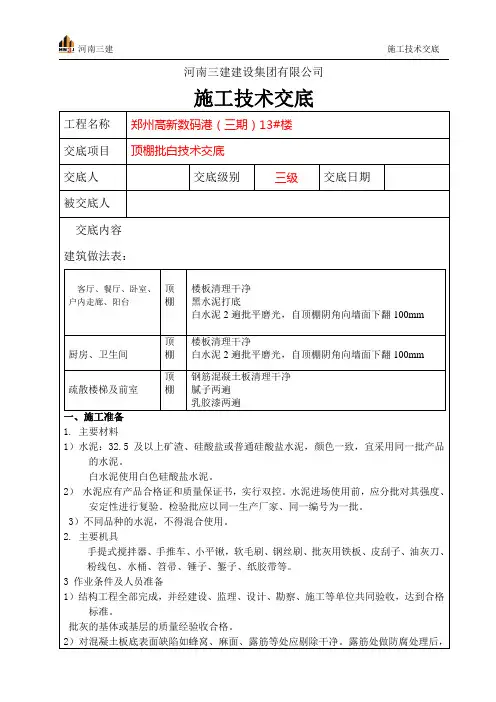

河南三建建设集团有限公司施工技术交底工程名称郑州高新数码港(三期)13#楼交底项目顶棚批白技术交底交底人交底级别三级交底日期被交底人交底内容建筑做法表:客厅、餐厅、卧室、户内走廊、阳台顶棚楼板清理干净黑水泥打底白水泥2遍批平磨光,自顶棚阴角向墙面下翻100mm厨房、卫生间顶棚楼板清理干净白水泥2遍批平磨光,自顶棚阴角向墙面下翻100mm疏散楼梯及前室顶棚钢筋混凝土板清理干净腻子两遍乳胶漆两遍一、施工准备1. 主要材料1)水泥:32.5及以上矿渣、硅酸盐或普通硅酸盐水泥,颜色一致,宜采用同一批产品的水泥。
白水泥使用白色硅酸盐水泥。
2)水泥应有产品合格证和质量保证书,实行双控。
水泥进场使用前,应分批对其强度、安定性进行复验。
检验批应以同一生产厂家、同一编号为一批。
3)不同品种的水泥,不得混合使用。
2. 主要机具手提式搅拌器、手推车、小平锹,软毛刷、钢丝刷、批灰用铁板、皮刮子、油灰刀、粉线包、水桶、笤帚、锤子、錾子、纸胶带等。
3 作业条件及人员准备1)结构工程全部完成,并经建设、监理、设计、勘察、施工等单位共同验收,达到合格标准。
批灰的基体或基层的质量经验收合格。
2)对混凝土板底表面缺陷如蜂窝、麻面、露筋等处应剔除干净。
露筋处做防腐处理后,方可批灰3)根据室内高度和批灰现场的具体情况,提前准备好批灰用高凳或移动式脚手架。
4)大面积施工前应先做样板,经验收合格,并确定施工方法后,再组织施工。
二、操作工艺1. 基层处理首先将板底表面凸出的混凝土采用人工方法用锤錾剔平,特别是模板拼缝处的少量漏浆,包括板缝间粘贴的胶带纸等杂物清理干净,清理至混凝土板底表面平整光滑。
2. 弹线、套方、找规矩根据室内墙面弹出的+1000mm水平线,弹出顶棚四周的水平线,作为顶棚批灰的水平控制线。
3. 批底层灰板缝拼接处的毛头处理完成后,即可在大面批底层灰。
厚度控制在5mm内,操作时需用力按压,以便将底灰挤入天棚细小孔隙中,用软刮尺(皮刮尺)刮抹顺平。
一、施工准备1、本分项工程所需用的材料、成品、半成品等按照材料的质量标准要求,具备材料合格证书并进行现场抽样复试检测,合格后方可使用。
2、水暖、通风、空调、设备安装等专业的预留洞已封堵安装完毕。
3、混凝土顶棚上的支模丝杆铁件割除完毕,结构露筋缺陷已处理,混凝土构件胀缩模处剔除修补到位。
4、墙面抹灰已完成并通过隐蔽验收,墙面抹灰层完成须经过14d后或干燥后方可进行刮腻子施工。
(并必须经交接验收合格后方可施工)5、本分项工程所用工具准备就绪。
二、施工工艺与工艺流程1、工艺流程①顶棚刮腻子工艺流程:基层验收(工序交接检)→基层清理→结构板底弹线做标点→顶棚四周阴角找平直→顶棚局部找平→满刮腻子一遍→打磨→面层腻子满刮→扫尾修头。
②墙面刮腻子工艺流程:基层验收(工序交接检)→基层清理→预留贴脚线上口弹线→满刮腻子一遍→打磨→面层腻子满刮→贴脚线施工→扫尾修头。
③乳胶漆施工工艺流程:(墙面)基层验收(工序交接检)→基层清理→批4~6厚抗裂砂浆中间压入两层耐碱涂塑玻纤网格布→满批柔性腻子一道→打磨→刷硅橡胶弹性底漆一道→第一遍乳涂刷→复补腻子→第二遍乳胶漆涂刷→清理修头。
(顶棚)基层验收(工序交接检)→基层清理→结构板底弹线做标点→顶棚四周阴角找平直→顶棚局部找平→满刮腻子一遍→打磨→面层腻子满刮→打磨→第一遍乳涂刷→复补腻子→第二遍乳胶漆涂刷→清理修头。
2、施工工艺(1)基层验收:基层验收时表面要保持平整洁净,无浮砂、油污,表面凹凸太大的部位要先剔平砂浆补齐,脚手架眼要先堵塞严密并抹平,水暖、通风管道通过墙面或顶棚的管道、开关箱、等部位必须用砂浆堵严修平整并清理干净,检查墙面抹灰层是否有空鼓、开裂、墙面的垂直、平整及阴阳角方正等缺陷,如有缺陷及时处理改正。
(2)基层清理;首先在批灰前要把顶棚上的钉子、铁丝凿除,混凝土的接槎修凿打磨平整,外露的铁钉、铁件用防锈漆进行封闭处理。
墙面批灰前首先要对墙面的浮砂清除,对门窗与墙面交接处清理到位。

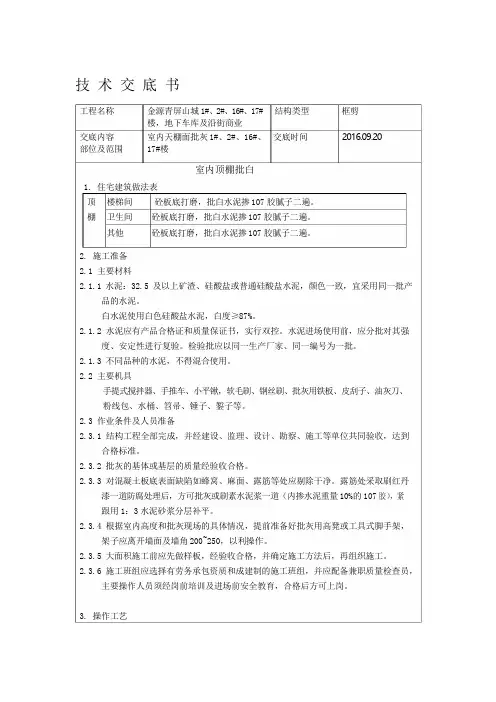

技术交底书工程名称金源青屏山城1#、2#、16#、17#楼,地下车库及沿街商业结构类型框剪交底内容部位及范围室内天棚面批灰1#、2#、16#、交底时间17#楼室内顶棚批白2016.09.201.住宅建筑做法表顶楼梯间砼板底打磨,批白水泥掺107胶腻子二遍。
棚卫生间其他砼板底打磨,批白水泥掺107胶腻子二遍。
砼板底打磨,批白水泥掺107胶腻子二遍。
2.施工准备2.1主要材料2.1.1水泥:32.5及以上矿渣、硅酸盐或普通硅酸盐水泥,颜色一致,宜采用同一批产品的水泥。
白水泥使用白色硅酸盐水泥,白度≥87%。
2.1.2水泥应有产品合格证和质量保证书,实行双控。
水泥进场使用前,应分批对其强度、安定性进行复验。
检验批应以同一生产厂家、同一编号为一批。
2.1.3不同品种的水泥,不得混合使用。
2.2主要机具手提式搅拌器、手推车、小平锹,软毛刷、钢丝刷、批灰用铁板、皮刮子、油灰刀、粉线包、水桶、笤帚、锤子、錾子等。
2.3作业条件及人员准备2.3.1结构工程全部完成,并经建设、监理、设计、勘察、施工等单位共同验收,达到合格标准。
2.3.2批灰的基体或基层的质量经验收合格。
2.3.3对混凝土板底表面缺陷如蜂窝、麻面、露筋等处应剔除干净。
露筋处采取刷红丹漆一道防腐处理后,方可批灰或刷素水泥浆一道(内掺水泥重量10%的107胶),紧跟用1:3水泥砂浆分层补平。
2.3.4根据室内高度和批灰现场的具体情况,提前准备好批灰用高凳或工具式脚手架,架子应离开墙面及墙角200~250,以利操作。
2.3.5大面积施工前应先做样板,经验收合格,并确定施工方法后,再组织施工。
2.3.6施工班组应选择有劳务承包资质和成建制的施工班组,并应配备兼职质量检查员,主要操作人员须经岗前培训及进场前安全教育,合格后方可上岗。
3.操作工艺3.1工艺流程搭室内工具式脚手架→混凝土板底表面清理→基层处理→天棚四周弹线、套方→洒水润湿→板缝拼接处批底灰→纱纸打磨→大面批底层灰→纱纸打磨→批面层灰→质量验收3.2基层处理首先将板底表面凸出的混凝土采用人工方法用锤錾剔平,特别是模板拼缝处的少量漏浆,包括板缝间粘贴的胶带纸等杂物清理干净,清理至混凝土板底表面平整光滑。
地下室内墙、顶棚涂料工程施工工艺地下室内墙、顶棚涂料工程施工工艺:工艺流程:1.基层清理→ 批聚合物黑水泥腻子→ 批白水泥腻子→刷(喷)防霉涂料。
操作工艺:2.1 清理混凝土面上的浮尘、油污和脱模剂,剔除墙柱体表面的杂物。
对外露混凝土表面的金属断面点进行防锈漆处理。
2.2 批刮聚合物黑水泥腻子时,应横竖刮并注意接茬与收头处腻子要刮净。
2.3 聚合物黑水泥腻子干后,对墙、顶面麻点、凹凸、刮痕等进行复找、刮平。
干后打磨砂纸,将腻子磨平、磨光、清理浮尘后进行聚合物白水泥腻子的批刮施工。
2.4 批刮第二遍白水泥腻子,待腻子干后,应砂纸打磨平整。
达到表面颜色一致、无明显色差、表面平整光滑、阴阳角线平直的标准并报质量验收合格后进行防霉涂料面层施工。
2.5 防霉涂料涂刷时,应先顶棚后墙面、先上后下进行。
涂刷时速度要均匀、平稳,使得涂层厚度均匀。
第一遍涂料干后,对墙面的麻点、凹凸、刮痕等用腻子重新复找刮平,干后用细砂纸轻轻打磨,并将粉尘清理干净,以达到表面光滑平整。
2.6 刷第二遍涂料:施工方法同第一遍涂料施工。
2.7 检查第二遍涂料的质量,验收合格后作为交活涂料。
如不能满足交活条件,待涂料干后复找腻子、用细砂纸打磨,以达到交活条件。
质量标准:2.1 地下室内墙、顶棚原则上不抹灰。
如若抹灰,必须采用1:3水泥砂浆,厚度不超过15mm,分两次成活。
3.1 腻子批刮前,将基层表面的灰尘、污垢、油渍等清理干净,并洒水湿润。
3.3 各抹刮层之间、抹刮层与基层之间必须粘接牢固、无脱层空鼓,面层无爆灰、裂缝。
面层无掉粉、起皮、透底。
3.4 腻子表面光滑、洁净、接槎平整、线脚顺直清晰。
3.5 开洞、槽盒周围的表面整齐、光滑、方正;阴阳角方正、清晰、平直;管道后面的腻子表面平整、洁净。
3.6 涂料面层无流坠、砂眼和划痕和疙瘩。
3.7 涂料表面平整度、阴阳角方正允许偏差为3㎜,垂直度允许偏差为4㎜。
注:对平整度好的地下混凝土内墙,宜采用直接批腻子的做法。
墙面及顶棚刮白水泥腻子施工方案
一、顶棚基层处理
1、清理基层立模时凸出的砼和陷在砼表面的钉子等杂物,并
用清水刷洗一遍砼面,待其干燥后进入下道工序。
2、在顶棚与墙面交界阴角处,在墙面四周弹出水平控制线,
施工下道工序时以此为依据找平顶面,凹进多的砼面需提前用水泥砂浆填补找平。
3、在填补和打底前应对砼表面进行毛化处理,用砂轮磨光机
磨平砼面后清洗干净,然后用801胶水加30%水掺少量细砂涂刷砼表面。
4、然后用801胶水加少许425黑水泥拌制成胶泥状,对照弹
好的控制线,对天棚进行括平处理二遍,干燥后浇水养护二至三天。
二、天棚与墙面面层施工(二遍刮白水泥)
第一、清扫墙面杂物及灰尘。
第二、用801胶水掺白水泥和少量的滑石粉进行第一遍刮
面施工,要求阴阳角顺直、方正,干燥后用砂布磨平。
第
二遍要求平整、光滑颜色一致,用料同第一遍。
第三、踢脚线在地面以上墙面留出15㎝高,用黑水泥掺
801胶水刮二遍,与墙面的水泥交接处用透明胶带粘贴好,防止污染墙面水泥。
三、卫生间、厨房间、楼梯间顶棚在基层上抹灰,要求同内墙面
抹灰,然后按照涂料墙面的要求刮二遍的白水泥,处理方法同墙面。
四、附施工交底。
五、文明施工及安全生产要求同主体施工方案。
江阴金塔建筑集团
长宁苑A-5、7#房项目部
2004、6、1。

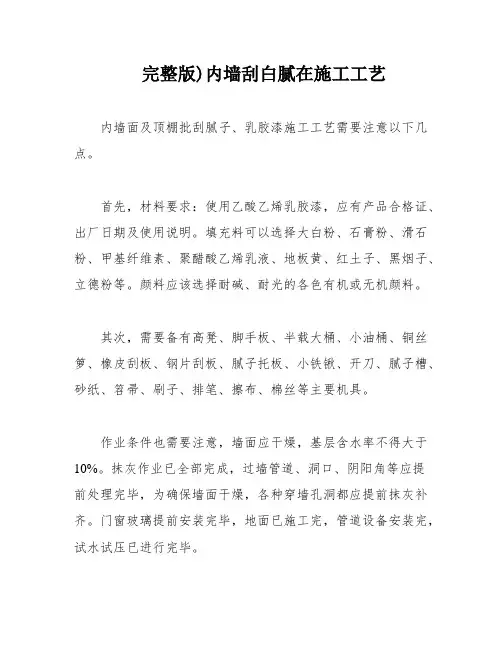

完整版)内墙刮白腻在施工工艺内墙面及顶棚批刮腻子、乳胶漆施工工艺需要注意以下几点。
首先,材料要求:使用乙酸乙烯乳胶漆,应有产品合格证、出厂日期及使用说明。
填充料可以选择大白粉、石膏粉、滑石粉、甲基纤维素、聚醋酸乙烯乳液、地板黄、红土子、黑烟子、立德粉等。
颜料应该选择耐碱、耐光的各色有机或无机颜料。
其次,需要备有高凳、脚手板、半载大桶、小油桶、铜丝箩、橡皮刮板、钢片刮板、腻子托板、小铁锹、开刀、腻子槽、砂纸、笤帚、刷子、排笔、擦布、棉丝等主要机具。
作业条件也需要注意,墙面应干燥,基层含水率不得大于10%。
抹灰作业已全部完成,过墙管道、洞口、阴阳角等应提前处理完毕,为确保墙面干燥,各种穿墙孔洞都应提前抹灰补齐。
门窗玻璃提前安装完毕,地面已施工完,管道设备安装完,试水试压已进行完毕。
工艺流程包括基层处理、修补腻子、刮腻子、施涂第一遍乳液薄涂料、施涂第二遍乳液薄涂料、施涂第三遍乳液薄涂料。
基层处理时,首先将墙面等基层上起皮、松动及鼓包等清除凿平,将残留在基层表面上的灰尘、污垢、溅沫和砂浆流痕等杂物清除扫净。
修补腻子时,用水石膏将墙面等基层上磕碰的坑凹、缝隙等处分遍找平,干燥后用1号砂纸将凸出处磨平,并将浮尘等扫净。
刮腻子的遍数可由基层或墙面的平整度来决定,一般情况为三遍,腻子的配合比为重量比。
施涂第一遍乳液薄涂料时,施涂顺序是先刷顶板后刷墙面,刷墙面时应先上后下。
先将墙面清扫干净,再用布将墙面粉尘擦净。
乳液薄涂料一般用排笔涂刷,使用新排笔时,注意将活动的排笔毛理掉。
乳液薄涂料使用前应搅拌均匀,适当加水稀释,防止头遍涂料施涂不开。
干燥后复补腻子,待复补腻子干燥后用砂纸磨光,并清扫干净。
精心整理
一、施工准备?

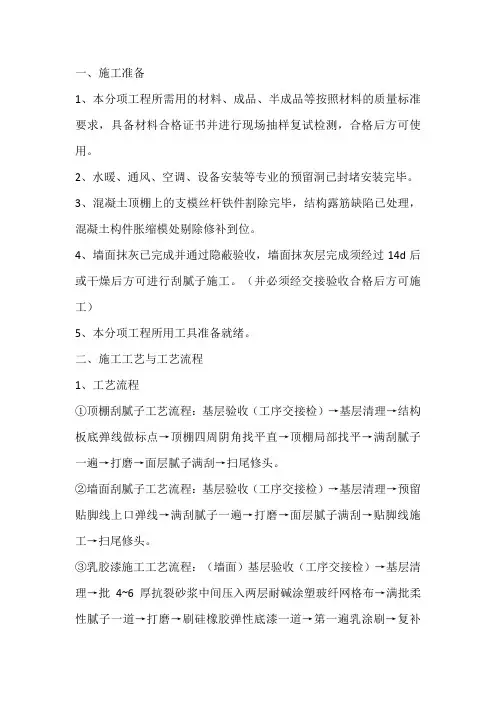

1、本分项工程所需用的材料、成品、半成品等按照材料的质量标准要求,具备材料合格证书并进行现场抽样复试检测,合格后方可使用。
?
2、水暖、通风、空调、设备安装等专业的预留洞已封堵安装完毕。
?
3
4
5
1
②墙面刮腻子工艺流程:基层验收(工序交接检)→基层清理→预留贴脚线上口弹线→满刮腻子一遍→打磨→面层腻子满刮→贴脚线施工→扫尾修头。
?
③乳胶漆施工工艺流程:(墙面)基层验收(工序交接检)→基层清理→批4~6厚抗裂砂浆中间压入两层耐碱涂塑玻纤网格布→满批柔性腻子一道→打磨→刷硅橡胶
弹性底漆一道→第一遍乳涂刷→复补腻子→第二遍乳胶漆涂刷→清理修头。
(顶棚)基层验收(工序交接检)→基层清理→结构板底弹线做标点→顶棚四周阴角找平直→顶棚局部找平→满刮腻子一遍→打磨→面层腻子满刮→打磨→第一遍乳涂刷→复补腻子→第二遍乳胶漆涂刷→清理修头。
2、施工工艺
(1
(2
(3)
线的控制线并贴好美纹纸。
(4)顶棚批灰首先按照弹好的控制线对四周阴角和板面高低处用500mm大抹子找平直,如遇高差大于8mm以上的地方先用防裂砂浆分多次找平,阴角往顶棚方向找平宽度不小于500mm,所有梁柱阴阳角都用白水泥整角、地下室批灰掺30%~40%白水泥、
楼层批灰掺20%~30%白水泥?
(5)顶棚、墙面批灰必须用50mm以上的大板施工,顶棚第一遍批灰厚度控制在2~3mm,平行于房间的长边方向依次进行施工。
第二遍面层腻子施工必须等底层腻子完全干燥并打磨平整后进行施工,面层厚度控制在1~2mm,平行于房间的短边方向用大板进行满批,同时待腻子6~7成干时必须用橡胶刮板进行压光修面,来保证面层平整光
(6
在
(7
(8
(9)公共部位乳胶漆施工:基层批腻子与顶棚墙面施工程序、做法相同,面层乳胶漆施工严格按照施工工艺第③条进行施工。
面层施工必须在相关工种全部完成后方可进行施工。
?
(10)外墙乳胶漆施工工艺与内墙相同,基层腻子必须采用外墙腻子进行施工。
?
三、质量要求与检验标准?
1、本分项工程所需用的材料、成品、半成品等按照材料的质量标准要求,都要具备材料合格证书并进行现场抽样复试检测,并有有复试检测报告。
1、本分项工程所需用的材料、成品、半成品等按照材料的质量标准要求,都要具备
2
3
4、公共部位乳胶漆施工?
①涂料面层所用的品种、型号、性能要符合本工程的设计要求,并要具备材料合格证书并进行现场抽样复试检测,并有有复试检测报告。
?
②公共部位乳胶漆基层检验标准与住房部位腻子工程检验标准相同。
③乳胶漆面层涂饰要均匀、粘结牢固,不得有漏涂、透底、起皮和掉粉。
?
④本分项乳胶漆面层在同一单元楼层内的顶棚、墙面颜色要均匀一致,所有门窗边、开关面板、灯具、管道等周边要清洁干净,不得有毛刺,同时不得污染楼地面和?其它专业相关设施。
同时乳胶漆面层不得有泛碱、咬色,面层无流坠,无疙瘩、无砂眼,刷纹要细顺,手摸光滑洁净。
?
1
?2、成品保护?
①施工过程中要注意对其他专业设施的成品保护,如埋设在墙内的线管、线盒水管以及已成品的防水层、保温层等。
?
②楼地面施工必须用彩条布加以覆盖后方可施工,避免交叉污染。
