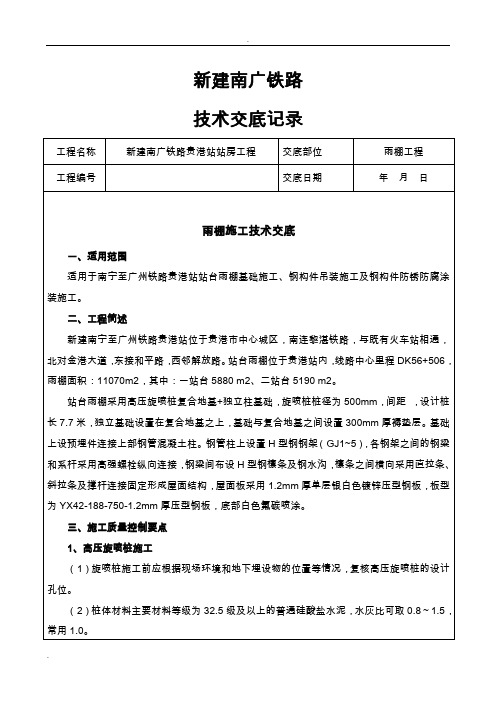

新建南广铁路技术交底记录工程名称新建南广铁路贵港站站房工程交底部位雨棚工程工程编号交底日期年月日雨棚施工技术交底一、适用范围适用于南宁至广州铁路贵港站站台雨棚基础施工、钢构件吊装施工及钢构件防锈防腐涂装施工。
二、工程简述新建南宁至广州铁路贵港站位于贵港市中心城区,南连黎湛铁路,与既有火车站相通,北对金港大道,东接和平路,西邻解放路。
站台雨棚位于贵港站内,线路中心里程DK56+506,雨棚面积:11070m2,其中:一站台5880 m2、二站台5190 m2。
站台雨棚采用高压旋喷桩复合地基+独立柱基础,旋喷桩桩径为500mm,间距,设计桩长7.7米,独立基础设置在复合地基之上,基础与复合地基之间设置300mm厚褥垫层。
基础上设预埋件连接上部钢管混凝土柱。
钢管柱上设置H型钢钢架(GJ1~5),各钢架之间的钢梁和系杆采用高强螺栓纵向连接,钢梁间布设H型钢檩条及钢水沟,檩条之间横向采用直拉条、斜拉条及撑杆连接固定形成屋面结构,屋面板采用1.2mm厚单层银白色镀锌压型钢板,板型为YX42-188-750-1.2mm厚压型钢板,底部白色氟碳喷涂。
三、施工质量控制要点1、高压旋喷桩施工(1)旋喷桩施工前应根据现场环境和地下埋设物的位置等情况,复核高压旋喷桩的设计孔位。
(2)桩体材料主要材料等级为32.5级及以上的普通硅酸盐水泥,水灰比可取0.8~1.5,常用1.0。
(3)高压喷射注浆的施工工序为机具就位、贯入喷射管、喷射注浆、拔管和冲洗等。
施工中严格按照各个工序的施工要求进行施工,保证施工质量及施工要求。
(4)在高压喷射注射注浆过程中出现压力骤然下降、上升或冒浆异常时,应查明原因并及时采取措施。
高压喷射注浆完毕,应迅速拔出喷射管,为防止浆液凝固收缩影响桩顶高程,必要时可在原孔位采用冒浆回灌或第二次注浆等措施。
(5)质量检验在旋喷注浆结束28天后进行,检查点的数量为总数的0.5~1%,且每项单体工程不少于3点。
一、施工质量目的分项工程合格率100%,金属屋面板质量达成规范规定,严格执照规范规定进行施工质量控制。
安装过程中面板、檐口、天沟的标高、垂直度、平整度、轴线控制必须在允许规范之内,不锈钢螺栓连接及方管焊接与交底相符。
二、技术说明1、施工前认真查阅站台雨棚结构施工图纸,以及中铁四局钢结构制作厂的深化图纸。
提前分析、拟定施工中的难点及需要着重注意的部分,做到目的明确,重点突出。
2、工程材料均为成品进场,结构安装前应对构件和连接材料的质量进行复核。
金属板的变形和缺陷超过允许范围时,应在安装前进行解决。
油漆破损等要及时修复补漆。
3、钢构件运送构件在堆置、运送过程中应采用措施防止构件发生弯曲、扭曲变形。
运到现场的构件进行检查和验收,确认符合质量标准后方可安装。
三、施工流程及要点3.1控制网测设1)平面控制网布设根据本工程施工分区,在每一施工区测设纵横交错平面控制网,施工时,施工人员根据水平控制网依次测放屋面板、天沟支架、檐口支架、铝单板的控制线。
2)高程控制网布设运用提供的高程控制网点,布设便于屋面、墙面施工的高程控制网点。
在整个屋面内,水准点沿屋面最低点边沿布设。
3.2基准线测设平面控制网测设完毕,提交验线小组进行点位精度的复核工作,复核完毕,再进行分区控制线的测设。
分区控制线的测设时依次测出各个分区控制线点位,随后再测放出分区控制线上的加密点,连接各点,即为分区控制线。
测量前应根据施工精度,每隔规定距离计算出每一点的设计标高,再用仪器逐点进行测量,并做好记录,施工时根据测量记录调整各点标高。
3.3材料垂直、水平运送方法1)屋面板、天沟、铝单板等垂直运送压型底板等按规格型号打成捆,直接运用现场起吊设备吊到安装位置就位安装。
屋面板、天沟、铝单板等重量都不大,但都为散件,为方便运送,吊装前用轻钢制作吊笼,用吊笼吊装。
所有材料吊装时注意保护成品的防腐,钢丝绳或吊带与构件尖角接触部位应用胶皮等材料隔开,以防吊装时损坏吊装索具,发生危险,吊装作业必须由起重工进行,严格遵守操作规程,严禁违章作业、违章指挥。
雨棚安装安全技术交底雨棚安装安全技术交底是指在安装雨棚时,施工人员必须遵守相关的安全技术要求和操作规程,确保施工过程中没有安全隐患和事故发生。
以下是雨棚安装的一些安全技术交底内容:1. 施工前的准备工作:- 在安装雨棚之前,应对工地进行安全巡检,检查是否有危险物品、障碍物和安全隐患,并进行相应的整改;- 确保施工场地的平整稳定,并清理工地周围的杂物;- 检查所使用的材料和工具是否符合施工要求,并确保其正常运行和安全可靠;2. 工人个人安全防护:- 施工人员必须佩戴安全帽、防滑鞋、手套等个人防护装备,并正确使用和保养;- 如有需要,还应佩戴安全带或其他安全防护设备,以防止高空坠落事故;- 施工人员必须掌握基本的安全知识和技能,了解急救和自救方法,并知道如何正确使用消防设备;3. 高空作业安全:- 高空安装雨棚时,必须使用合适的脚手架或工作平台,并严格按照搭建和使用规程进行操作;- 搭建脚手架或工作平台时应保证结构稳定,符合承重要求,并设置必要的防护栏杆和安全网,以防止坠落事故;- 在高空作业期间,施工人员应保持冷静、集中注意力,禁止喧哗和嬉戏,严禁随意抛物;4. 电气安全:- 安装雨棚时,若需要使用电动工具或设备,必须遵守相关的电气安全操作规程,确保设备和用电线路的安全;- 施工人员应定期检查电力线路的绝缘情况,避免电触电事故的发生;- 若有需要进行电焊、切割等操作,必须进行专门的安全防护,并确保周围人员的安全;5. 施工现场安全管理:- 施工现场应设置指挥人员,负责协调、组织和监督施工工作,并及时处理紧急情况;- 严禁违章操作和违规行为,如酒后作业、超负荷作业等,一经发现将严肃处理;- 存储和使用危险化学品时,必须遵守相关的防火、防爆措施,并设置明显的警示标识;在雨棚安装过程中,施工人员应严格遵守以上安全技术交底内容,开展施工工作,确保工人的人身安全和工程的质量。
此外,施工单位还应制定相应的安全管理措施,并对工人进行培训,提高他们的安全意识和技能水平。
雨棚施工安全技术交底
尊敬的施工人员:
为了确保雨棚施工过程中的安全性,特此进行安全技术交底,请大家注意以下事项:
1. 安全意识:施工人员在工作过程中高度重视安全问题,确保自己和他人的安全。
2. 工作场所:施工现场必须保持整洁有序,移除杂物和障碍物,并且确保工作区域没有积水。
同时,设立明显的安全警示标志。
3. 使用工具和设备:使用合适的工具和设备,确保其正常运行,并按照操作规程正确使用它们。
在使用高处作业设备时,必须佩戴安全带并确保其可靠性。
4. 防护措施:在施工现场设置防护栏杆或防护网,以避免掉落伤害。
使用个人防护装备,如安全帽、安全鞋、手套和耳塞,以保护自己。
5. 电气安全:在进行电气作业前,务必断开电源并确保使用合格的电气设备。
6. 火灾防护:施工现场禁止吸烟,未经许可不得使用明火,并确保防火器材的有效性和易于获取。
7. 安全交通:遵守交通规则,如果需要在道路上作业,应设置
明显的交通指示标志和警示标志,确保交通畅通和施工安全。
8. 废弃物处理:废弃物和建筑材料必须及时清理,并正确处理和分类。
9. 应急预案:在施工现场设置紧急出口和应急通道,并保持畅通。
所有施工人员都应熟悉应急预案,并知道如何迅速撤离。
以上是我们在雨棚施工过程中的安全要求,请每位施工人员务必遵守。
只有我们每个人都保持高度的警觉和安全意识,才能确保施工过程的安全和顺利进行。
谢谢大家的合作!。
一、工程名称:_________________________二、施工单位:_________________________三、分部分项工程名称:_________________________四、交底内容:1. 安全交底施工部位:- 雨棚制作安装施工部位。
2. 安全交底日期:- __年__月__日。
3. 一、一般施工安全常识交底:- 1. 从业人员在作业过程中,应严格遵守本单位的安全生产规章制度和操作规程。
- 2. 熟悉本岗位操作规程和本岗位安全生产责任制。
- 3. 熟悉所操作设备的安全操作规程和设备安全注意事项。
4. 二、雨棚制作安全交底:- 1. 材料准备:检查所有材料是否齐全,合格,并按照设计要求进行加工。
- 2. 设备检查:确保所有设备运行正常,安全防护装置齐全有效。
- 3. 人员配备:施工人员应穿戴好个人防护用品,如安全帽、工作服、手套等。
5. 三、雨棚安装安全交底:- 1. 高处作业安全须知:- 1.1 高处作业人员必须佩戴安全带,安全带应系在可靠的地方。
- 1.2 高处作业时,必须确保脚手架稳固可靠,不得超载使用。
- 1.3 严禁攀爬建筑物、脚手架或使用其他不安全方式上下。
- 2. 临时用电安全交底:- 2.1 临时用电线路必须符合安全要求,安装合格。
- 2.2 施工现场必须设立专职电工,负责临时用电的安全管理。
- 2.3 严禁非专业人员操作电气设备。
- 3. 安装过程中的安全注意事项:- 3.1 确保安装过程中使用的工具、设备完好无损。
- 3.2 遵循安装顺序,确保安装过程安全有序。
- 3.3 严禁在安装过程中饮酒或使用违禁药物。
6. 四、安全防护措施:- 1. 施工现场设置明显的安全警示标志。
- 2. 严格执行“三同时”原则,即安全措施与工程进度同时进行。
- 3. 定期对施工现场进行安全检查,发现问题及时整改。
五、应急处理措施:- 1. 发生安全事故时,立即停止施工,迅速组织救援。
一、工程概况1. 工程名称:____________________2. 施工单位:____________________3. 施工地点:____________________4. 施工时间:____________________5. 分项工程名称:雨棚搭设二、施工准备1. 施工人员:所有参与施工人员必须经过安全教育和技能培训,熟悉本施工方案,具备相应的操作技能。
2. 施工材料:所有施工材料必须符合国家相关标准和规范,并进行严格的质量检验。
3. 施工工具:确保所有施工工具完好、安全,定期检查维护。
三、安全技术交底1. 施工现场安全(1)施工现场应设置明显的安全警示标志,包括安全通道、施工区域、禁止区域等。
(2)施工区域应保持整洁,不得堆放杂物,防止绊倒事故。
(3)施工人员应正确佩戴安全帽、安全带等防护用品。
2. 临时用电安全(1)施工现场临时用电必须符合国家相关标准和规范,确保用电安全。
(2)施工用电线路应采用绝缘导线,并按照规定敷设。
(3)施工用电设备应定期检查、维护,确保设备正常运行。
3. 雨棚搭设施工安全(1)搭设雨棚前,应检查基础结构,确保其牢固可靠。
(2)搭设过程中,施工人员应遵守操作规程,不得擅自更改施工方案。
(3)搭设雨棚时,应使用安全防护设施,如安全网、防护栏杆等。
(4)高空作业人员应佩戴安全带,确保作业安全。
(5)雨棚搭设完成后,应对其进行验收,确保其质量符合要求。
4. 火灾预防及应急处理(1)施工现场应配备足够的消防器材,并定期检查维护。
(2)施工人员应了解消防器材的使用方法,提高火灾预防意识。
(3)施工现场应制定火灾应急预案,并定期进行演练。
四、注意事项1. 施工过程中,如遇恶劣天气,应立即停止施工,确保人员安全。
2. 施工人员应遵守施工纪律,不得酒后作业、疲劳作业。
3. 施工现场应加强安全管理,及时发现并消除安全隐患。
五、施工结束1. 施工完成后,应对施工现场进行清理,确保无遗留物品。
一、工程概况1. 工程名称:[工程名称]2. 施工单位:[施工单位名称]3. 施工地点:[施工地点]4. 施工期限:[施工期限]5. 施工内容:防雨棚的设计、制作、安装及验收。
二、施工准备1. 材料准备:确保所有材料符合国家相关标准和设计要求,包括钢材、木材、防水材料、连接件等。
2. 工具准备:准备足够的施工工具,如电焊机、切割机、螺丝刀、扳手等。
3. 人员准备:组织施工队伍,明确各工种人员职责,确保人员具备相关技能和安全操作知识。
三、安全技术交底1. 人员安全(1)施工人员必须经过专业培训,了解防雨棚施工过程中的安全操作规程。
(2)施工人员应正确佩戴个人防护用品,如安全帽、安全带、防护眼镜等。
(3)施工现场应设置明显的警示标志,提醒施工人员注意安全。
2. 施工现场安全(1)施工现场应设立临时围栏,防止非施工人员进入施工现场。
(2)施工现场应保持整洁,及时清理废料和杂物,防止绊倒事故发生。
(3)施工现场应设置消防器材,确保消防设施完好有效。
3. 施工操作安全(1)施工前,应对施工现场进行安全检查,确保施工环境安全。
(2)施工过程中,应严格按照施工图纸和操作规程进行操作。
(3)高处作业时,必须系好安全带,并确保安全带连接牢固。
(4)焊接作业时,应佩戴防护眼镜,防止火花飞溅伤人。
(5)切割作业时,应使用防护面罩,防止切割飞溅伤人。
4. 临时用电安全(1)施工现场临时用电必须符合国家相关标准,电线电缆应选用合格产品。
(2)临时用电线路应设置明显的警示标志,并定期检查,确保线路安全。
(3)施工现场严禁私拉乱接电线,确保用电安全。
5. 防水材料施工安全(1)防水材料施工前,应对基层进行处理,确保基层平整、干净、干燥。
(2)防水材料施工过程中,应严格按照产品说明进行操作,防止材料浪费和施工质量问题。
(3)防水材料施工完成后,应及时进行验收,确保防水效果。
四、施工验收1. 施工过程中,应定期进行质量检查,确保施工质量符合设计要求。
雨棚施工安全技术交底在雨棚施工中,保障安全至关重要。
为了确保工人的安全与健康,减少安全事故的发生,我们需要遵照以下安全技术交底来进行雨棚施工。
1. 安全防护在施工现场,必须设置警示标识,显著标明施工单位名称、工程名称、施工安全警示语句等内容,而且要在施工现场张贴一些相关的安全警示标志和禁止标志,并进行提醒和教育:•禁止吸烟、点火。
•严格禁止人员在扣紧螺栓后在悬挂处行走。
•工地钢管、钢梁要有措施防滑;•禁止醉酒工人上岗施工。
在搭建雨棚的过程中,工作人员必须佩戴头盔、防滑鞋和安全带,并配备防护眼镜、口罩等防护用品。
为了避免雨棚倒塌造成伤害,各个支柱连接处必须进行牢固的螺栓固定,加强结构稳定性,确保安全。
2. 工作流程所有工作人员要清楚分工、各司其职,确保施工过程比较流畅。
事件如下:1.首先对所需施工物资进行仔细认真的检查,确保有足够的工具、螺栓和内心加强件。
2.安装雨棚立柱时,必须先挖好地基,深度达到整个支柱长度的1/3,然后再将立柱逐一安装上去。
检查支柱是否有不正常现象(如纵向和横向的变形),确保夹头与荷载处的连接是否稳固牢靠。
3.在立柱安装好后,根据实际情况决定是否加装横担,确保整个构架的材料和结构合理科学,稳重安全。
4.接下来要进行覆盖。
首先按照要求进行测量,并进行参数注记。
然后根据尺寸将各个雨棚覆盖部分逐一进行切割预配并进行现场拼接。
5.覆盖完成后,需要对整个构造进行检查,以确保安装质量没有问题,然后进行收尾工作,并将施工现场的垃圾和废弃材料清理规范化,保持现场整洁。
3. 紧急应变尽管我们做了很多安全保障措施,但在施工过程中,一些突发情况很可能会出现。
在这种情况下,尽可能采取安全的应急措施,并尽快组织人员进行协调、处置。
例如,在需要进行维修或调整的情况下,首先确定好修理和维修地点,将人员分配到指定职位,并确保他们佩戴着足够的安全装备。
在完成修理或维修工作后,要进行重新检查,确保所有问题得到妥善解决。
雨棚施工安全技术交底雨棚工程技术交底记录续表:三、施工操作要求续表:整体清洗玻璃尘垢,必要时用溶剂擦拭玻璃。
保护和清理现场。
四、质量要求1、主控项目(1)玻璃雨棚所用的玻璃、骨架、连接件、密封条、胶等,其品种、级别、规格、颜色必须符合设计要求和产品标准的规定。
(2)钢材的品种、规格、型号和质量,必须符合设计要求、实测及有关标准的规定。
钢材切割面必须无裂纹、夹渣分层和大于1mm的缺楞;构件外观表面无明显的凹面和损伤,划痕深度不大于0.5mm;焊疤、飞溅物、毛刺应清理干净;孔洞应光滑,无毛刺,孔壁垂直度偏差不大于板厚的2%,孔圆度偏差不大于1%。
(3)各种预埋件、连接件钢结构须与原结构连接牢固,数量、规格、位置、连接方法和防腐处理应符合设计要求。
(4)焊条、焊丝、焊剂等焊接材料应符合设计要求,焊接质量应符合国家现行的行业标准要求。
(5)雨棚的玻璃应符合下列规定:①应使用安全玻璃,玻璃的品种、规格、颜色、厚度、光学性能及安装方向应符合设计要求。
②钢化玻璃表面不得有损伤。
③所有玻璃均进行边缘处理。
④玻璃应安装牢固、坡度正确。
⑤雨棚表面应平整、洁净,整幅玻璃的色泽应均匀一致,不得有污染和损伤。
(6)雨棚结构胶和密封胶的打注应饱满、密实、连续、均匀、无气泡,宽度和厚度应符合设计要求。
(7)防腐涂料的遍数、厚度应符合设计要求和国家现行有关标准的规定。
2、一般项目(1)金属骨架:色泽一致,表面洁净,无污染、麻点、凹坑、划痕,拼接缝严密、平整,横平竖直,无错台错位。
(2)玻璃:玻璃表面洁净、平整、无翘曲。
无污染,玻璃颜色一致,外观晶莹美观,外观质量和性能符合国家现行有关标准和规定。
(3)密封胶:密封条安装嵌塞严密,使用密封膏的部位必须干净,与被密封物粘结牢固,外表顺直,无错台错位,且光滑、严密、美观,胶缝以外无污渍。
(4)钢结构雨棚与墙体的缝隙应嵌填饱满密实,表面平整光滑、无裂缝,且要符合设计及有关规范要求。
(5)雨棚收口应符合以下规定:收口严密无缝,无错台错位,坡度准确,排水畅通。
