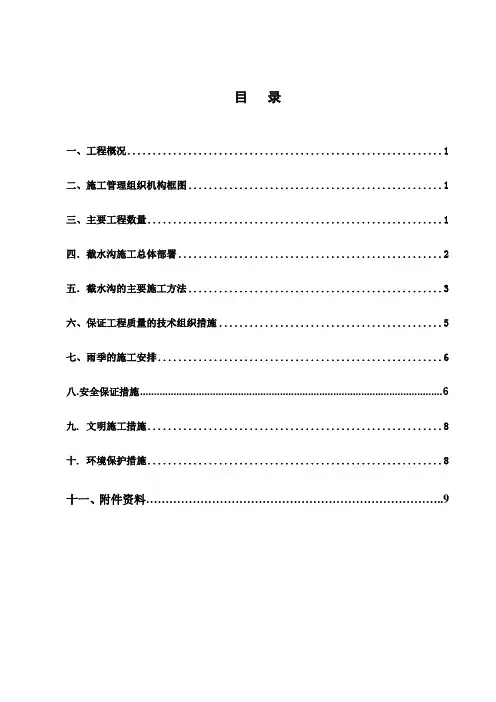

截水沟施工技术方案(0001)
- 格式:doc
- 大小:58.50 KB
- 文档页数:9
目录一、工程概况 (1)二、施工管理组织机构框图 (1)三、主要工程数量 (1)四.截水沟施工总体部署 (2)五.截水沟的主要施工方法 (3)六、保证工程质量的技术组织措施 (5)七、雨季的施工安排 (6)八.安全保证措施 (6)九. 文明施工措施 (8)十. 环境保护措施 (8)十一、附件资料 (9)一、工程概况马头塘隧道右洞截水沟分进口、出口两部分。
进口三水端左、右线截水沟连成一体共长124m,其中右线截水沟处外接洞外排水沟74m,出口怀集端右洞截水沟自成一体,长170m。
二、施工管理组织机构框图注:隧道工程师为——刘光才三、主要工程数量隧道截水沟主要工程数量为截水沟土方开挖及浆砌片石砌筑。
右洞进口三水端截水沟与左线部分共计开挖硬土298m3。
浆砌片石砌筑方量为163m3(其中右洞右侧排水沟长以50m 计)。
截水沟开挖尺寸90×120cm,过流面断面净空尺寸为60×60cm,浆砌片石厚度30cm,右线右侧为梯形排水沟,基槽底宽187cm,过流面断面净空尺寸底宽150cm,顶宽250cm,净高100cm,砌体厚度30cm。
右洞出口怀集端截水沟开挖261.8m3。
浆砌片石砌筑方量为153m3。
截水沟开挖尺寸(宽×高)140×110cm,浆砌砌筑后结构过流面净空断面尺寸为80×80cm,结构厚度30cm。
四.截水沟施工总体部署1、截水沟施工方案根据测量放样定出刷坡线,后退不少于5m做截水沟,截水沟开挖主要以下几点:1.1、结构线形美观,适应地形要求,顺畅排水。
1.2、浆砌片石截水沟施工,砂浆均匀,勾缝饱满密实。
1.3、土沟边坡必须平整、稳定。
1.4、沟底平顺整齐,不得有松散土和其他杂物,排水畅通。
2、施工总进度计划安排马头塘隧道进口端:计划开工日期为2007.5.19;完工日期为2007.7.10。
马头塘隧道出口端:计划开工日期为2007.6.25;完工日期为2007.8.15。
截水沟施工技术方案一、工程概述合同段内存在多处碎落台排水沟、挡墙带排水沟、填方脚排水沟、护坡道排水沟等等地段路基排水,按照路基排水的目的是将影响路基稳定的地面水或地下水加以拦截和引排,排出路基范围之外。
对于影响路基稳定的地下水,应加强现场调查,注意予以截断,降低并引导到路基范围之外,在地下水丰富路段设置了纵、横向排水盲沟、渗沟等措施,把地下水位降低并引排出路基,以保证路基的稳定。
各施工管理人员及施工机械已就位,已具备开工条件。
二、施工准备及施工测量①施工前应全面校核全线排水系统的设计是否完备和妥善,必要时报监理工程师进行补充及修改。
使全线的沟渠、管道、桥涵构成完整的排水体系。
②按设计图纸钉出排水沟的具体走向及基坑宽度,以便进行开挖。
③设置相适应的施工机械,并作好保修准备。
三、技术控制措施1、基坑开挖:排水沟开挖方法采用人工开挖及机械开挖。
开挖前,沿测量放样的木桩标高,再用人工及挖掘机沿线开挖,以控制线形和深度。
然后按照放样线和水准测量进行人工修整基坑。
2、排水沟施工时注意事项①为了保持路基能处于干燥、坚固和稳定状态,并防止四周的水冲刷边坡,必须将影响路基稳定的地面水予以拦截,并排除到路基范围之外,防止漫流、聚集和下渗。
对于影响路基稳定的地下水,应予以截断,疏干,降低水位,并引导到路基范围外。
②路基排水设施应有合适的泻水断面和纵坡。
如泻水断面不满足排水要求时,可报监理工程师,适当的增加泻水断面。
排水设施的进出水口,应根据土质、水文、地形条件及筑路材料等情况,适当加固。
③路基施工中,必须按设计要求首先做好排水工程以及施工场附近的临时排水设施。
④路基施工期间,不得任意破坏地表植被或堵塞水路;各类排水设施应及时维修和清理,保持其完好状态,使流水畅通不产生冲刷和淤塞;临时性排水设施应尽量与永久性排水设施结合起来。
⑤路基排水设施的施工质量应符合下列要求:a各类排水设施的位置、断面、尺寸、坡度、标高及使用材料应符合设计图纸要求。
本合同段开挖边坡较多,汇水面积较大,根据合同需要设置截水沟。
根据业主提供的典型横断面和实际情况,截水沟为梯形土水沟,尺寸如附图。
施工方案具体如下:一、施工工器具及材料推土机一台,反铲一台,十字镐、铁锹、手推车、翻斗车、洒水壶、施工标志牌、石块。
二、施工方法2.1确定施工桩号将施工截水沟的桩号上报监理组批复。
2.2测量放线在确定需要设置截水沟的桩号后,2.2.1根据施工设计图纸或者监理要求,现场进行截水沟的开挖边线放样2.2.2 修整平台。
从最上台边坡开口线到截水沟边缘平台宽度为5.5m,横向坡度为5%,纵向坡度根据实际地形确定,以便于排水为准。
如果边坡已经完成,无法使用设备的,需要人工修整。
2.2.3 根据测量放样,加密测量桩,并使用施工线确定基坑开挖的范围。
2.3 水沟开挖2.3.1根据现场地形设备可以驶上边坡的,用反铲开挖,无法使用设备的,进行人工开挖,水沟深度为0.5m。
两侧碎落平台1m范围内应进行夯实,2.3.2 根据现场地形确定出水口,出水口处设置抛石防止侵蚀性冲刷。
三、施工注意事项:3.1按照测量放线桩进行基坑开挖,保证水沟线型美观;3.2平台必须平整、水沟边缘1m范围内夯实,避免造成水沟坍塌;3.3排水口排出水流尽量远离公路,自然排出或排至排水结构物;如果排水口排出水流不能远离公路,采用叠水方式将水流引至混凝土排水沟内。
四、安全环保注意事项:4.1 严禁山坡上滚、堆石料,工作面石块放置稳当,防止滑动伤人4.2 设备施工时需要有专门的安全员在施工路段指挥交通,防止滚落的土料石块损伤过往车辆4.3保证施工便道通常,确保施工人员安全附:截水沟图纸。

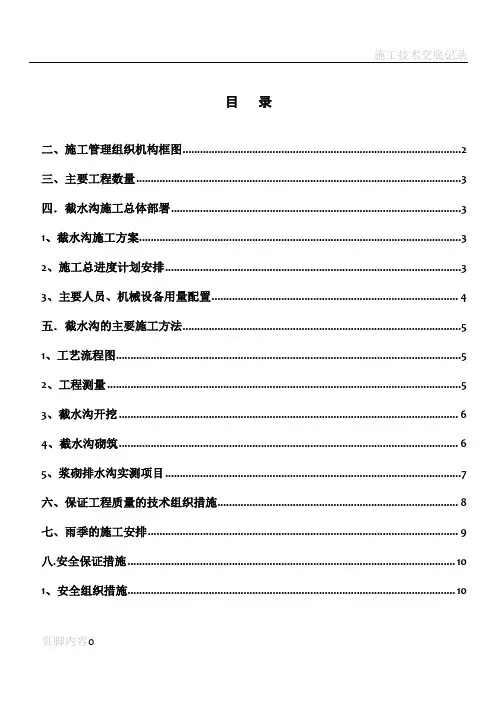

目录二、施工管理组织机构框图 (2)三、主要工程数量 (3)四.截水沟施工总体部署 (3)1、截水沟施工方案 (3)2、施工总进度计划安排 (3)3、主要人员、机械设备用量配置 (4)五.截水沟的主要施工方法 (5)1、工艺流程图 (5)2、工程测量 (5)3、截水沟开挖 (6)4、截水沟砌筑 (6)5、浆砌排水沟实测项目 (7)六、保证工程质量的技术组织措施 (8)七、雨季的施工安排 (9)八.安全保证措施 (10)1、安全组织措施 (10)2、安全技术措施 (11)九. 文明施工措施 (12)十. 环境保护措施 (13)十一、附件资料 (13)一、工程概况马头塘隧道右洞截水沟分进口、出口两部分。
进口三水端左、右线截水沟连成一体共长124m,其中右线截水沟处外接洞外排水沟74m,出口怀集端右洞截水沟自成一体,长170m。
二、施工管理组织机构框图(钮小祥)注:隧道工程师为——刘光才三、主要工程数量隧道截水沟主要工程数量为截水沟土方开挖及浆砌片石砌筑。
右洞进口三水端截水沟与左线部分共计开挖硬土298m3。
浆砌片石砌筑方量为163m3(其中右洞右侧排水沟长以50m 计)。
截水沟开挖尺寸90×120cm,过流面断面净空尺寸为60×60cm,浆砌片石厚度30cm,右线右侧为梯形排水沟,基槽底宽187cm,过流面断面净空尺寸底宽150cm,顶宽250cm,净高100cm,砌体厚度30cm。
右洞出口怀集端截水沟开挖261.8m3。
浆砌片石砌筑方量为153m3。
截水沟开挖尺寸(宽×高)140×110cm,浆砌砌筑后结构过流面净空断面尺寸为80×80cm,结构厚度30cm。
四.截水沟施工总体部署1、截水沟施工方案根据测量放样定出刷坡线,后退不少于5m做截水沟,截水沟开挖主要以下几点:1.1、结构线形美观,适应地形要求,顺畅排水。
1.2、浆砌片石截水沟施工,砂浆均匀,勾缝饱满密实。
货运项目截水沟施工技术方案一、项目概述本项目位于某地区,是一处截水沟的施工项目。
截水沟是为了将雨水从山坡上引导出来,防止雨水过多积累造成山体滑坡、泥石流等自然灾害。
本项目的施工对象是一条长约1.5千米、宽约2米深约1.5米的截水沟。
二、施工方案1.岩石爆破本项目需要进行岩石爆破,以便开挖出截水沟的沟槽。
在爆破前,必须在附近进行安全警示。
爆破前必须做好以下工作:(1)对炸药和起爆器进行仔细检查和验收。
(2)对爆破现场的区域进行封闭,禁止所有人员和交通进入,并向周围居民进行告知。
(3)对爆破现场进行清理,排除任何易燃、易爆物品。
(4)对爆破现场进行检查,确保没有任何漏洞。
2.挖掘截水沟本项目需要挖掘出一条长约1.5千米、宽约2米深约1.5米的沟槽。
在挖掘过程中,需要注意以下事项:(1)根据截水沟的需求和地形地貌进行挖掘。
(2)挖掘时避免使用鹿角锤等机械设备,以免损坏沟壁。
(3)沟槽内必须保持干净,避免碎石和裂缝等被残留下来。
(4)在挖掘过程中,必须对支撑和排水进行妥善安排。
3.边坡保护本项目所在区域比较陡峭,需要在建造截水沟过程中进行边坡保护。
具体方案如下:在边坡区域,首先需要进行清理和排除杂物。
然后根据边坡情况进行设计,并选用符合要求的材料进行固定和支撑沟壁。
同时,可以在边坡上覆盖一层植草毯,以防止水土流失。
4.铺设管道在截水沟的沟底,需要进行铺设管道来引导雨水的流动,具体方案如下:(1)首先需要挖掘一条槽,以便铺设管道。
(2)选择适当的材料和规格的管道进行铺设。
(3)对管道进行连接和固定,确保其稳定不动。
(4)完成铺设后,对管道进行检查,确保其无漏洞,水流通畅。
5.挡土墙的建造在某些区域,可能需要建造挡土墙来防止土石流等自然灾害。
具体方案如下:(1)根据挡土墙的高度和长度进行规划和设计。
(2)选择适当的材料(如混凝土等)进行建造。
(3)将挡土墙与周围土壤进行良好的连接和支撑。
(4)建成后,对挡土墙进行检查和评估,确保其稳定性和保护作用。
截排水沟施工方案1、施工放样截水沟工程分段施工,分段放样,根据路基中线及护坡道高程放出坡角线,再根据边沟流水高程坡比及护坡道宽度,放出截水沟中线及边线,线位设好以后请监理检测,符合要求再进行下道工序。
2、沟槽开挖放好边沟沟底沟沿边线,并用白灰在地上画出,利用人工配合挖掘机械开挖,自卸汽车运输,开挖至距设计尺寸10~15cm时,改以人工挖掘。
人工修整至设计尺寸,不能扰动沟底及坡面原土层,不允许超挖。
开挖清理完毕后,然后请监理检验。
3、截水沟施工方案(1)材料要求○1石料选用厚度不小于15cm具有一定长度和宽度的片状石料,石料质地强韧、密实,无风化剥落、裂纹和结构缺陷,表面清洁无污染。
○2砂浆使用强制式拌和机现场拌和,材料使用中(粗)砂,且为河砂,过筛后机拌3~5min后使用。
砂浆随拌随用,保持适宜稠度;在拌和3~5h使用完毕;运输过程或存贮过程中发生离析、泌水砂浆,砌筑前重新拌和;已凝结的砂浆不得使用。
○3施工现场不堆放不合格材料,废弃的材料及时清理出场。
(2)沟体片石砌筑截水沟采用挤浆法分层砌筑每分层高度10~15cm(2层卧片石)分层与分层间的砌筑砌缝应大致找平,各工作层应相互错开,不得贯通。
较大的片石使用于下层且大面朝下,砌筑时选取形状及尺寸较为合适的片石,尖锐突出部分敲除,竖缝较宽时,在砂浆中塞以小石块,砌缝宽度不大于2cm,砌筑过程中要注意选用较大、较平整的石块为外露面和坡顶、边口,石块使用时应洒水湿润,若表面有泥土、水锈先冲洗干净,尤其下层砌及角隅石不能偏小,砂浆要饱满,石缝以砂浆和小碎石充填,片石不能竖立使用,石料挤浆要符合要求,不能紧贴无砂浆,宽度要一致,不能有假缝,当分几段同时砌筑时,相邻高差不大于 1.2m,各段水平砌缝一致。
砌筑中的三角缝不得大于20mm;各工作缝相互错开。
若石块松动或砌缝开裂,要将石块提起,将垫层砂浆与砌缝砂浆清扫干净,然后将石块重铺砌在新砂浆上。
在砂浆凝固前将外露缝勾好,勾缝深度不小于20mm,若不能及时勾缝,则将砌缝砂浆刮深20mm为以后勾缝做准备。
截水沟施工技术方案集团企业公司编码:(LL3698-KKI1269-TM2483-LUI12689-ITT289-截水沟施工技术方案一、工程概述合同段内存在多处碎落台排水沟、挡墙带排水沟、填方脚排水沟、护坡道排水沟等等地段路基排水,按照“路基排水的目的是将影响路基稳定的地面水或地下水加以拦截和引排,排出路基范围之外。
对于影响路基稳定的地下水,应加强现场调查,注意予以截断,降低并引导到路基范围之外,在地下水丰富路段设置了纵、横向排水盲沟、渗沟等措施,把地下水位降低并引排出路基,以保证路基的稳定。
各施工管理人员及施工机械已就位,已具备开工条件。
二、施工准备及施工测量①施工前应全面校核全线排水系统的设计是否完备和妥善,必要时报监理工程师进行补充及修改。
使全线的沟渠、管道、桥涵构成完整的排水体系。
②按设计图纸钉出排水沟的具体走向及基坑宽度,以便进行开挖。
③设置相适应的施工机械,并作好保修准备。
三、技术控制措施1、基坑开挖:排水沟开挖方法采用人工开挖及机械开挖。
开挖前,沿测量放样的木桩标高,再用人工及挖掘机沿线开挖,以控制线形和深度。
然后按照放样线和水准测量进行人工修整基坑。
2、排水沟施工时注意事项①为了保持路基能处于干燥、坚固和稳定状态,并防止四周的水冲刷边坡,必须将影响路基稳定的地面水予以拦截,并排除到路基范围之外,防止漫流、聚集和下渗。
对于影响路基稳定的地下水,应予以截断,疏干,降低水位,并引导到路基范围外。
②路基排水设施应有合适的泻水断面和纵坡。
如泻水断面不满足排水要求时,可报监理工程师,适当的增加泻水断面。
排水设施的进出水口,应根据土质、水文、地形条件及筑路材料等情况,适当加固。
③路基施工中,必须按设计要求首先做好排水工程以及施工场附近的临时排水设施。
④路基施工期间,不得任意破坏地表植被或堵塞水路;各类排水设施应及时维修和清理,保持其完好状态,使流水畅通不产生冲刷和淤塞;临时性排水设施应尽量与永久性排水设施结合起来。

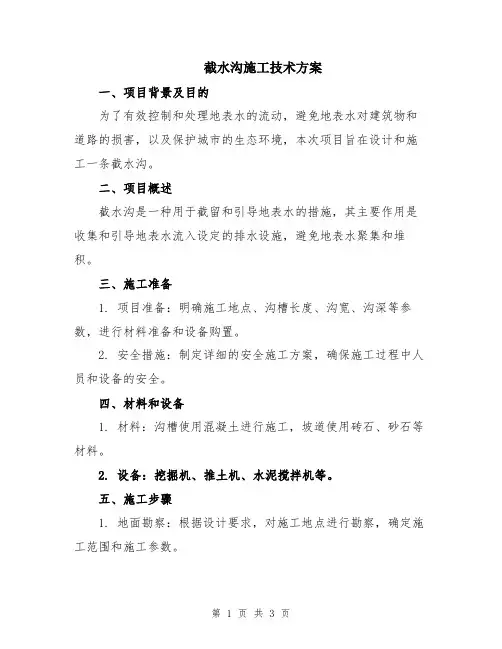

截水沟施工技术方案一、项目背景及目的为了有效控制和处理地表水的流动,避免地表水对建筑物和道路的损害,以及保护城市的生态环境,本次项目旨在设计和施工一条截水沟。
二、项目概述截水沟是一种用于截留和引导地表水的措施,其主要作用是收集和引导地表水流入设定的排水设施,避免地表水聚集和堆积。
三、施工准备1. 项目准备:明确施工地点、沟槽长度、沟宽、沟深等参数,进行材料准备和设备购置。
2. 安全措施:制定详细的安全施工方案,确保施工过程中人员和设备的安全。
四、材料和设备1. 材料:沟槽使用混凝土进行施工,坡道使用砖石、砂石等材料。
2. 设备:挖掘机、推土机、水泥搅拌机等。
五、施工步骤1. 地面勘察:根据设计要求,对施工地点进行勘察,确定施工范围和施工参数。
2. 地表准备:清理施工地点的垃圾和障碍物,保证施工地点的平整。
3. 沟槽挖掘:使用挖掘机在地面上挖掘出符合设计要求的沟槽。
4. 沟槽修整与清理:使用推土机对挖掘好的沟槽进行修整,保持沟槽的坡度和平整度,并对沟槽进行清理,清除多余的泥土和杂物。
5. 支撑工程:根据沟槽的深度和宽度,进行沟槽的支撑工程,防止沟槽坍塌。
6. 抹灰和养护:对沟槽内外进行抹灰处理,增强沟槽的结实性,然后进行养护,确保沟槽的稳定性。
7. 安装坡道:对于需要进入或越过截水沟的地方,安装砖石或砂石的坡道,以便有效地引导地表水流入截水沟。
8. 检查和验收:对施工完成的截水沟进行检查和验收,确保截水沟符合设计和施工要求。
六、施工注意事项1. 施工前应进行详细的施工方案及材料清单编制。
2. 在施工过程中,要根据实际情况进行调整,并对施工质量进行检查和测量。
3. 严格遵守施工安全规范,确保施工过程安全,并采取相应的安全措施。
4. 根据当地的气候条件来安排施工时间和计划,避免在恶劣气候条件下施工。
5. 随时清理施工现场,保持施工环境整洁,防止施工过程中的安全事故发生。
七、质量控制1. 严格按照设计要求进行施工,保证沟槽的尺寸和坡度符合要求。

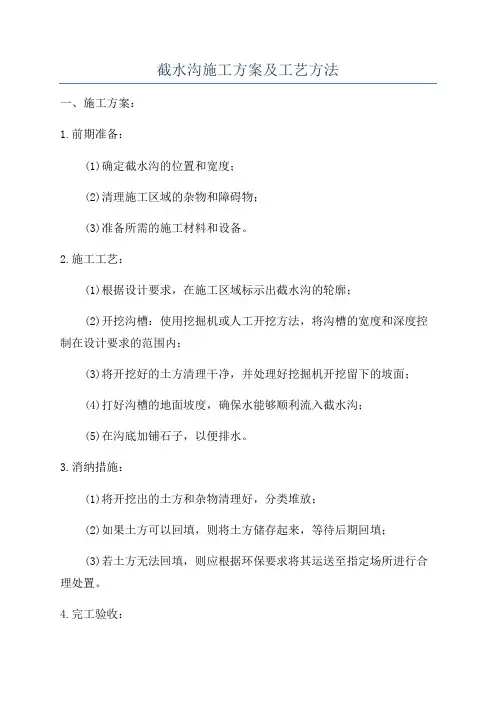

截水沟施工方案及工艺方法一、施工方案:1.前期准备:(1)确定截水沟的位置和宽度;(2)清理施工区域的杂物和障碍物;(3)准备所需的施工材料和设备。
2.施工工艺:(1)根据设计要求,在施工区域标示出截水沟的轮廓;(2)开挖沟槽:使用挖掘机或人工开挖方法,将沟槽的宽度和深度控制在设计要求的范围内;(3)将开挖好的土方清理干净,并处理好挖掘机开挖留下的坡面;(4)打好沟槽的地面坡度,确保水能够顺利流入截水沟;(5)在沟底加铺石子,以便排水。
3.消纳措施:(1)将开挖出的土方和杂物清理好,分类堆放;(2)如果土方可以回填,则将土方储存起来,等待后期回填;(3)若土方无法回填,则应根据环保要求将其运送至指定场所进行合理处置。
4.完工验收:(1)检查截水沟是否按照设计要求施工;(2)检查沟底是否平整,坡度是否合理;(3)检查附近区域是否没有堆放任何杂物;(4)检查施工现场是否干净整洁。
二、工艺方法:1.挖沟槽:(1)使用挖掘机进行开挖:根据设计要求,使用挖掘机开挖出截水沟的轨迹,控制好沟槽的宽度和深度;(2)人工开挖:如果施工区域有限,无法使用挖掘机进行开挖,可以使用手工工具进行开挖。
2.处理土方:(1)回填土方:将挖掘出的土方清理干净,分类储存,在后期施工中,根据需要进行回填;(2)处理土方:如果土方无法回填,应根据环保要求,将其运输至指定场所进行处理。
3.打坡:(1)对于截水沟的沟底,必须要达到一定的坡度,以保证水能够顺利流入沟槽;(2)使用工具对沟底进行打坡,使其达到设计要求的坡度。
4.加铺石子:(1)在沟底铺设一层石子,以增加排水能力,并且保证沟底的平整;(2)石子应根据设计要求的尺寸进行选用,以保证石子的排水性能。
5.消纳措施:(1)将挖掘出的土方和杂物进行分类储存,等待后续处理;(2)如果土方可以回填,则储存土方,在后续施工中进行回填;(3)若土方无法回填,则必须按照环保要求将其运送至指定场所进行处理。

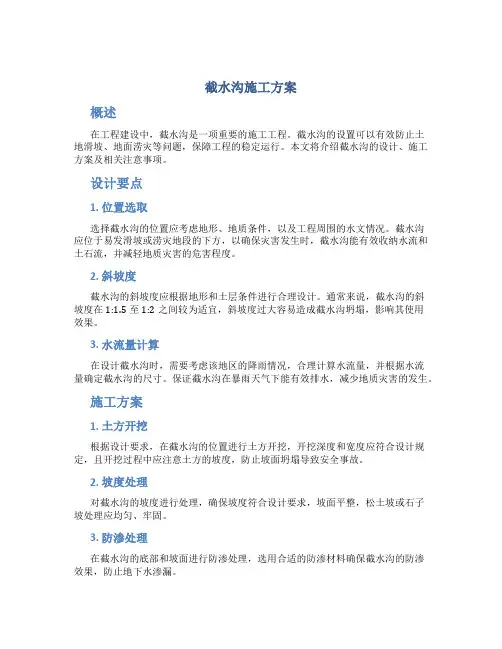

截水沟施工方案概述在工程建设中,截水沟是一项重要的施工工程。
截水沟的设置可以有效防止土地滑坡、地面涝灾等问题,保障工程的稳定运行。
本文将介绍截水沟的设计、施工方案及相关注意事项。
设计要点1. 位置选取选择截水沟的位置应考虑地形、地质条件,以及工程周围的水文情况。
截水沟应位于易发滑坡或涝灾地段的下方,以确保灾害发生时,截水沟能有效收纳水流和土石流,并减轻地质灾害的危害程度。
2. 斜坡度截水沟的斜坡度应根据地形和土层条件进行合理设计。
通常来说,截水沟的斜坡度在1:1.5至1:2之间较为适宜,斜坡度过大容易造成截水沟坍塌,影响其使用效果。
3. 水流量计算在设计截水沟时,需要考虑该地区的降雨情况,合理计算水流量,并根据水流量确定截水沟的尺寸。
保证截水沟在暴雨天气下能有效排水,减少地质灾害的发生。
施工方案1. 土方开挖根据设计要求,在截水沟的位置进行土方开挖,开挖深度和宽度应符合设计规定,且开挖过程中应注意土方的坡度,防止坡面坍塌导致安全事故。
2. 坡度处理对截水沟的坡度进行处理,确保坡度符合设计要求,坡面平整,松土坡或石子坡处理应均匀、牢固。
3. 防渗处理在截水沟的底部和坡面进行防渗处理,选用合适的防渗材料确保截水沟的防渗效果,防止地下水渗漏。
4. 边沟和截水坝建设根据设计要求,对截水沟的两侧进行边沟和截水坝的建设,加强截水沟的稳定性,防止坍塌和水流外溢。
5. 固结草袋加固对截水沟进行固结草袋加固,提高截水沟的抗冲刷能力,延长使用寿命。
注意事项1.施工过程中要对周边环境和交通进行合理管理,确保施工安全。
2.施工时要使用符合规范要求的施工材料和设备,保证工程质量。
3.施工完毕后要及时清理现场,确保周边环境整洁。
总之,截水沟的施工是一项复杂而重要的工程。
只有严格按照设计要求和施工规范进行施工,才能确保截水沟的稳定性和使用效果,为工程的顺利进行提供保障。

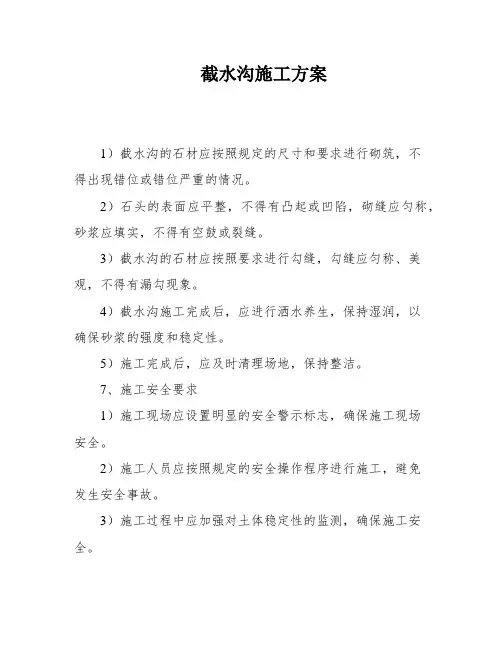

截水沟施工方案1)截水沟的石材应按照规定的尺寸和要求进行砌筑,不得出现错位或错位严重的情况。
2)石头的表面应平整,不得有凸起或凹陷,砌缝应匀称,砂浆应填实,不得有空鼓或裂缝。
3)截水沟的石材应按照要求进行勾缝,勾缝应匀称、美观,不得有漏勾现象。
4)截水沟施工完成后,应进行洒水养生,保持湿润,以确保砂浆的强度和稳定性。
5)施工完成后,应及时清理场地,保持整洁。
7、施工安全要求1)施工现场应设置明显的安全警示标志,确保施工现场安全。
2)施工人员应按照规定的安全操作程序进行施工,避免发生安全事故。
3)施工过程中应加强对土体稳定性的监测,确保施工安全。
4)施工过程中应注意环境保护,避免对周围环境造成污染。
1.在砌筑时,需要严格控制平面位置和高度,并且必须使用立杆或样板挂线来保证外部线条的顺直整齐。
在砌筑过程中,需要经常校正线杆以确保砌体的各个部分尺寸符合图纸要求。
同时,砌筑过程中需要注意逐层收坡内侧线条的适顺程度。
2.各层的片石应该被安放稳固,并且砌筑的片石之间需要使用饱满的砂浆进行粘结,以确保牢固性。
片石之间不得直接贴靠或脱空。
3.在砌筑时,需要先铺满底浆。
竖缝砂浆应该先在已砌好的石块侧面铺放一部分,然后在片石放好后填满并捣实。
4.在砌筑上层片石时,应尽量避免振动下层片石。
5.在砌筑工作中断后恢复施工时,需要对已砌筑的片石表面进行清扫和湿润处理。
6.线型需要平顺,尽可能采用直线形,转弯处宜做成弧形,其半径不宜小于10米。
7.勾缝采用平缝,勾缝砂浆一般采用M10号。
如果缝槽深度不足,应先凿够深度再进行勾缝。
在浆砌砌体时,需要在砂浆初凝后,洒水覆盖养护7-14天。
在养护期间,需要避免碰撞、振动或承重。
8.截水沟砌体的砂浆配合比需要准确,砌体咬扣紧密。
截水沟砌体内侧应平顺整齐,无裂缝及空鼓现象。
截水沟沟底需要平整,纵坡顺适,排水畅通,无冲刷及阻水现象。
砌缝砂浆需要均匀饱满,勾缝平顺无脱落,缝宽大体一致。
弓家沟隧道截水沟施工方案(一)一.施工前准备情况1、测量放样:全线已完成导线点、水准点测量数据的复测,并在线路附近增设了导线点与水准基点。
截水沟应结合地形和地质条件沿等高线布置,将拦截的水顺畅地排向自然沟谷或水道。
2、人员(具体见后附表格)3、施工进度计划本工程计划于3月28日开工,于4月8日完工,总工期为11天。
二、施工工艺及施工方法1、基坑开挖采取人工开挖。
人工整平基坑并夯实,基槽底面应夯实到图纸规定的压实度,对于基槽底面土质不符要求的,应及时开挖换填土,进行加固。
2、截水沟边坡必须平整、稳定,在基坑开挖后人工拍紧。
纵坡严格按图纸施工,沟底保持平整,使排水畅通,无阻水现象。
并按图纸所示将水引入排水系统,截水沟浆砌片石工程应嵌缝饱满、密实,勾缝平顺无脱落,缝宽大体一致。
浆砌截水沟施工技术见表1。
3、无弃土的情况下,截水沟的边缘离开挖方路基坡顶的距离视具体情况而定,以不影响边坡稳定为原则,一般不小于5m,截水沟挖出的土在路堑与截水沟之间修成土台,并进行夯实,台顶筑成2%倾向截水沟的横坡。
选择适当地点将水引至山坡侧的自然沟中或桥涵进水口,出水口设置要牢靠,一般设置急流槽与其它排水设施平顺衔接。
为防止水流下渗和冲刷,截水沟应进行严密的防渗和加固处理。
地质不良地段和土质松软、透水性较大或裂隙较多的岩石路段,对沟底纵坡较大的土质截水沟及截水沟的出水口,均应采取措施防止渗漏和冲刷沟底及沟壁。
4、砌石工程石料取自成品质量符合规范要求的采石场,石料应强韧、密实、坚固与耐久,质地细致,色泽均匀,无风化剥落和裂纹及结构缺陷。
不得含有妨碍砂浆的正常粘结或有损于外露面外观的污泥、油质或其它有害物质。
石料的运输、储存和处理不得有过量的损坏。
5、砌石排水工程在砌筑前每一石块均应用干净水洗净,垫层应干净并湿润。
所有石块均应座于新拌砂浆之上,在砂浆凝固前,所有缝应满浆,石块固定就位。
垂直缝的满浆系先将已砌好的石块侧面拌浆。
所有石料均应按层砌筑,当砌体较长时,应分为几段,段与段之间设伸缩缝或沉降缝,各段水平砌缝应一致。
第1篇一、工程概况1. 工程名称:某地区截排水沟施工工程2. 工程地点:某地区3. 工程规模:本工程主要针对某地区内主要排水沟进行截流改造,全长约10公里。
4. 工程内容:主要包括截排水沟的施工、排水管道的安装、检查井及雨水口的设置等。
5. 工程期限:60天二、施工组织与管理1. 施工组织机构(1)项目经理部:负责整个工程的施工组织、协调、指挥和管理工作。
(2)工程技术部:负责工程的技术指导、设计变更、施工方案编制、施工图纸会审等工作。
(3)施工部:负责现场施工的具体实施、施工进度、质量、安全、文明施工等工作。
(4)材料部:负责工程所需材料的采购、验收、储存、发放等工作。
(5)财务部:负责工程资金的筹集、使用、结算等工作。
2. 施工管理(1)建立健全施工管理制度,确保施工质量和进度。
(2)严格执行国家有关法律法规,确保工程安全、文明施工。
(3)加强施工过程中的质量控制,确保工程质量符合设计要求。
(4)加强施工现场管理,确保施工现场整洁、有序。
三、施工准备1. 技术准备(1)组织施工人员学习图纸,熟悉施工工艺,掌握施工技术要求。
(2)编制详细的施工方案,明确施工工艺、质量要求、进度安排等。
(3)对施工人员进行技术培训,提高施工人员的业务水平。
2. 材料准备(1)根据工程量,采购所需的各种材料,如混凝土、钢筋、管道等。
(2)对采购的材料进行验收,确保材料质量符合设计要求。
(3)对材料进行储存、保管,确保材料在施工过程中不受损坏。
3. 施工设备准备(1)根据工程需要,租赁或购置施工设备,如挖掘机、搅拌机、混凝土泵等。
(2)对施工设备进行检查、调试,确保设备正常运行。
(3)对施工设备进行维护、保养,延长设备使用寿命。
四、施工工艺1. 施工流程(1)场地平整:对施工场地进行平整,确保施工顺利进行。
(2)沟槽开挖:按照设计要求开挖沟槽,确保沟槽尺寸符合要求。
(3)基础处理:对沟槽底部进行处理,确保基础稳定。
1、施工工艺流程测量放线清理岩面沟槽开挖验槽块石砌筑砂浆抹面、勾缝洒水养护交工验收a、施工放样测量工程师根据图纸设计,采用拉尺法进行截水沟线型测设,并结合实际地形和排水需要,标定沟槽开挖线,并对截水沟线型进行适当调整,以保证水沟线型的直顺。
b、清理岩面在开挖沟槽之前,应沿截水沟走向清理周围浮石,以防止手风钻施工及浮石滑落,造成不必要的安全事故。
c、沟槽开挖根据现场施工测量放线位置采用手风钻凿岩开挖沟槽,进行开挖石方,控制好平面开挖尺寸及深度,避免沟槽超挖及欠挖。
①截水沟的开挖采用手风钻分段由上而下进行。
②截水沟开挖石方沿倒渣沟弃下,弃渣时派专人警戒。
③截水沟出水口与倒渣沟、奔牛沟相连,以便于排水。
④当采用手风钻开挖沟槽时,每侧的工作边不应小于10cm,严格控制截水沟沟底高程,以保证水流通畅及防破坏基底和两邦。
⑤截水沟的平纵转角处需设置半径不小于5m的圆曲线。
⑥经监理检查工序后方可进行块石的砌筑。
d、块石砌筑:①浆砌块石必须使用经自检和监理抽检合格的块石。
块石要求外观各向尺寸不小于15cm,且最少有一个平整面的石块。
②座浆砌筑:所有石块应座于新拌和砂浆上。
砌第一层石块时,基底要坐浆。
石块大面向外,选择比较方正的石块,砌在各伸缩缝处或截水沟上沿,以保证截水沟线形。
根据石块自然形状交错放置,尽量使石块间缝隙最小,然后再将砂浆填在空隙中,再根据各缝隙形状和大小选择合适的小石块放入,用小锤轻击,使石块全部挤入缝隙中。
禁止先放小石块后灌浆的方法。
③砂浆拌和:严格按配合比计量,拌和现场必备台秤,砂子每车均应过秤,且必须用机械拌和,搅拌要均匀,砂浆从拌和到使用完毕不能超过2个小时。
砂浆必须放在料桶或铁板上,不允许直接倒在地上。
④块石在砌筑前,应浇水使块石湿润,在每班砌筑前,也应使下层砌体浇水湿润。
⑤不能在已砌好的砌体上改石料,或从高处往砌体上扔石块、砂浆等,以免扰动下层砌体。
⑥截水沟砌筑时,应按截水沟的内轮廓尺寸,每砌筑段最少加工两个检查尺(断面架),并挂线施工,随时校验沟槽砌筑线形质量。
平台截、排水沟施工技术方案一、工程概况第14合同段K120+000~K120+701.974设计平台截、排水沟,其主要工程数量及其型号如下:1、K120+420~K120+450L,计30 m长,M7.5浆砌片石砌筑。
2、K120+450L,15.2m长急流槽Φ315mmPVC-U管,外面用1.1m3 C20浇筑。
二、施工工期安排本段排水沟自2006年10月31日开工,至2006年11月20日完工,工期21天。
三、施工人员安排项目经理部组织了一批经验丰富、责任心强的人员,从事本工程的施工及管理工作,本工程施工人员安排如下:四、设备、仪器准备试验、测量检测仪器表五、施工材料平台截水沟沟体采用M7.5浆砌片石砌筑,河砂采用沅陵砂,碎石用马底驿附近生产的合格石料,水泥用p.o.32.5水泥。
六、施工方法1、测量放样准确放出沟的中线和开挖边线,根据线形圆顺的原则将开挖线稍做调整。
做到线形美观。
2、开挖沟槽先按断面尺寸做一个样架,用人工按设计尺寸开挖沟槽,边挖边用样架检查开挖断面,沟槽挖好后,将底面、侧面修理平整,松散的部分拍紧。
3、截水沟砌筑在铺好的砂砾层上挂好砌筑线,线的高度比块件厚度略高一点,然后挨线安放预制块,预制块与砂砾垫层贴合紧密,每块间距1cm,缝间用砂浆填紧,要保持底面与侧面的平整及整体的线形。
每隔10~15m设置一条伸缩缝,缝间距为2cm ,缝间用沥青麻絮填塞。
下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!毕业论文致谢词我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意!感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工作的支持和关心。
2024年截水沟施工技术方案____年截水沟施工技术方案一、引言截水沟是一种用于截流和引导降水的人工水沟工程。
在城市建设和水资源管理中,截水沟的作用日益凸显。
本文将探讨____年截水沟施工技术方案,以适应未来城市发展和环境变化的需求。
二、背景分析随着城市化进程的加快,城市面积的扩大和土地的开发利用,城市地表的雨水排放问题日益突出。
在降雨过程中,大量的降水无法迅速渗透进地下,而形成地表径流,导致城市内涝和水环境的污染。
因此,建设截水沟是解决这一问题的有效手段。
未来的城市发展将对截水沟施工技术提出更高的要求。
三、技术方案1. 社会参与与政府支持未来的截水沟施工需要充分发挥社会的力量,并得到政府的支持。
可以通过举办各类宣传活动,提高公众对截水沟施工工作的了解和认可,并通过政府的财政支持,提供项目资金和技术指导。
2. 高效、低成本的施工技术未来的截水沟施工需要采用高效、低成本的施工技术。
例如,可以引入机械化设备,如挖掘机、灌浆机、导流器等,提高施工效率并降低劳动力成本。
同时,可以采用新型材料,如玻璃纤维增强塑料、混凝土等,提高截水沟的耐久性和防腐性。
3. 全生命周期管理未来的截水沟施工需要进行全生命周期管理。
从规划、设计、施工到使用阶段,都要进行定期的检测和维护。
利用无人机和遥感技术定期对截水沟进行巡检,及时发现并修复问题,保证截水沟的正常使用。
4. 智能化和自动化技术未来的截水沟施工需要引入智能化和自动化技术。
可以使用传感器和监测设备,实时监测截水沟的流量、水位和水质等参数,及时预警和处理水沟问题。
同时,可以利用人工智能和自动控制技术,优化截水沟的工作效率和节能减排。
5. 生态环境保护未来的截水沟施工应注重生态环境保护。
在设计阶段要充分考虑生态因素,减少对自然环境的破坏。
可以采用生态绿化技术,在截水沟两侧种植适应当地气候的植物,提高土壤保水能力和水体净化效果。
6. 综合管理和协同创新未来的截水沟施工需要进行综合管理和协同创新。
截水沟施工技术方案根据本标段的设计要求,进行了截水沟施工工艺流程与施工方法的编制。
1、截水沟砌筑的施工工艺流程路基截水沟工程的施工:采用M7、5#浆砌片石,用坐浆法进行施工,具体施工工艺流程如下:22、1施工准备 2、1、1施工管理人员、工人已进场,人数能够满足施工要求。
2、1、2用于施工的材料如水泥、片石已进场,并检验合格,数量满足施工要求,配合比试验已报监理工程师批准。
2、1、3砂浆拌与场地已平整、硬化,拌与机运行良好,施工便道已修通。
2、1、4技术准备工作,首先进行图纸会审与技术交底工作,经施工放样后,与现场地形符合,且与桥涵、结构物及线外排水系统或自然水系能平顺衔接;施工技术交底已经落实到每个工人,用于指导施工。
2、1、5施工用机械已进场,见下表:2、1、6砂浆配合比已设计,并报监理审报,可以用于施工。
2、1、7劳动力进场情况2、2施工放样根据现场实际情况路基截水沟需要分段施工,分段放样,放样一般以两个结构物之间的长度为一个单元,以确保水沟与结构物的进出水口顺畅连接;并且根据路基宽度与边沟流水高程放出边沟中线,线位设好以后请监理检测,符合要求后再进行下道工序。
2、3沟槽开挖放好路基截水沟内外轮廓线,并用白灰在地上画出,利用人工配合挖掘机械开挖,自卸汽车运输,开挖至距设计尺寸10-15cm时,改以人工挖掘。
人工修整至设计尺寸,不能扰动沟底及坡面原土层,不允许欠挖。
基坑开挖后,需进行沟底高程复测。
基坑开挖土方应堆起集中运出场外,禁止堆放在水沟外侧,避免路基施工以及路基的排水。
开挖清理完毕后,请监理检验合格后进行下道工序。
2、4片石砌筑浆砌施工前,应对浆砌片石进行检验,石料强度应符合设计要求。
形状应大致方正,上下面大致平整,厚度150-300mm,宽度约为厚度的1、0-1、5倍,长度约为厚度的1、5-3、0倍(如有锋棱锐角,应敲掉)。
使用做镶面时,应由外露面四周向内稍加修凿,后部可不修凿,但应约小于修凿部分。
截水沟施工技术方案截水沟施工技术方案根据本标段的设计要求,进行了截水沟施工工艺流程和施工方法的编制。
1.截水沟砌筑的施工工艺流程路基截水沟工程的施工:采用M7.5#浆砌片石,用坐浆法进行施工,具体施工工艺流程如下:2.施工方法2.1施工准备2.1.1施工管理人员、工人已进场,人数能够满足施工要求。
2.1.2用于施工的材料如水泥、片石已进场,并检验合格,数量满足施工要求,配合比试验已报监理工程师批准。
2.1.3砂浆拌和场地已平整、硬化,拌和机运行良好,施工便道已修通。
2.1.4技术准备工作,首先进行图纸会审和技术交底工作,经施工放样后,与现场地形符合,且与桥涵、结构物及线外排水系统或自然水系能平顺衔接;施工技术交底已经落实到每个工人,用于指导施工。
2.1.5施工用机械已进场,见下表:工槽量2.1.6砂浆配合比已设计,并报监理审报,可以用于施工。
2.1.7劳动力进场情况2.2施工放样根据现场实际情况路基截水沟需要分段施工,分段放样,放样一般以两个结构物之间的长度为一个单元,以确保水沟与结构物的进出水口顺畅连接;并且根据路基宽度和边沟流水高程放出边沟中线,线位设好以后请监理检测,符合要求后再进行下道工序。
2.3沟槽开挖放好路基截水沟内外轮廓线,并用白灰在地上画出,利用人工配合挖掘机械开挖,自卸汽车运输,开挖至距设计尺寸10-15cm时,改以人工挖掘。
人工修整至设计尺寸,不能扰动沟底及坡面原土层,不允许欠挖。
基坑开挖后,需进行沟底高程复测。
基坑开挖土方应堆起集中运出场外,禁止堆放在水沟外侧,避免路基施工以及路基的排水。
开挖清理完毕后,请监理检验合格后进行下道工序。
2.4片石砌筑浆砌施工前,应对浆砌片石进行检验,石料强度应符合设计要求。
形状应大致方正,上下面大致平整,厚度150-300mm,宽度约为厚度的1.0-1.5倍,长度约为厚度的1.5-3.0倍(如有锋棱锐角,应敲掉)。
使用做镶面时,应由外露面四周向内稍加修凿,后部可不修凿,但应约小于修凿部分。
砌筑时根据设计坡度,两面立杆接线或样板挂线,在砌筑过程中,随时校正线杆,以保证各部尺寸符合图纸要求。
砌体施工时,分层砌筑,各砌层的砌块应安放稳固,砌块间应砂浆饱满,粘结牢固,不得脱空。
砌筑时底浆应铺满,竖缝砂浆应先在已砌石块侧面铺放一部分,然后于石块放好后填满捣实。
砌筑上层石块时,应避免振动下层砌块。
砌筑中断后恢复砌筑前,已砌筑表面应清扫干净并洒水湿润。
砌筑时采用坐浆法施工,严禁先铺石后灌浆,砌块应平砌,即大面朝下。
砌缝宽度控制在20mm以内,上下层竖缝错开距离不小于100mm,同时砌体的上、下层不应有通缝。
砌筑砂浆应随拌随用,保持适当的稠度,一般宜在2~3小时用完,气温超过30℃时宜在1~2小时内用完,对已初凝的砂浆严禁使用。
砂浆拌和必须采用拌和机拌和。
施工时准确计量,严格控制配合比,保证工程质量。
2.5勾缝及养生砌体的勾缝砌浆采用10#砂浆,勾缝前用钢丝刷清除缝内泥砂,洒水湿润后再进行,以防砂浆凝固后空鼓脱落,。
勾缝一律采用平缝,砌体勾缝嵌入砌缝10-16mm深,缝槽深度不足时应凿够深度后再勾缝。
每砌好一段,待浆砌砂浆初凝后,用湿草帘覆盖定时洒水养护,覆盖养生7-14d。
养护期间避免外力碰撞、振动或承重。
2.6回填夯实完成了砌筑和砼浇筑后,要按要求分层回填土,每层松铺厚度不大于20cm,用打夯机夯实,并通知监理工程师验收。
2.7质量控制和验收为保证边沟施工质量,及时修正施工现场出现的问题,确保工程进度,我们在现场配专职职检人员,以便及时进行检验。
施工过程中的质量检查项目、检查标准、检查频率按交通部2004年颁发《公路工程质量检验评定标准》(JTGF80/1-2004)进行检查验收。
本段边沟完成并验收通过,进入下一工序的施工。
浆砌排水沟实测项目(1)砌体砂浆配合比准确,砌缝内砂浆均匀饱满,勾缝密实。
(2)浆砌片(块)石质量和规格应符合设计要求。
(3)基础中缩缝应与墙身缩缝对齐。
(4)砌体抹面应平整、压光、直顺,不得有裂缝、空鼓现象(5)砌体内侧及沟底应平顺。
(6)沟底不得有杂物。
3.边沟砌筑质量控制3.1材料要求(1)石料选用厚度不小于15cm具有一定长度和宽度的片状石料,石料质地强韧、密实,无风化剥落、裂纹和结构缺陷,表面清洁无污染。
(2)砂浆使用强制式拌和机现场拌和,材料使用中(粗)砂。
砂浆随拌随用,保持适宜稠度;在拌和2-4h内使用完毕;已凝结的砂浆不得使用。
3.2沟体砌筑质量控制(1)边沟采用坐浆法分层砌筑每分层高度10-15cm(2层卧片石)分层与分层间的砌筑砌缝应大致找平,各工作层应相互错开,不得出现通缝。
(2)砂浆要饱满,石缝以砂浆和小碎石充填,片石不能竖立使用,石料坐浆要符合要求,不能紧贴无砂浆,宽度要一致,不能有假缝,各段水平砌缝一致。
(3)砌筑中的三角缝不得大于20mm;各工作缝相互错开。
若石块松动或砌缝开裂,要将石块提起,将垫层砂浆与砌缝砂浆清扫干净,然后将石块重铺砌在新砂浆上。
(4)砌体的外观质量应达到美观、整洁,表面无泥浆等污染。
勾缝坚固、整齐、深度,型式符合要求,无脱落空鼓现象。
伸缩缝上下一致,垂直贯通。
砌体位置、尺寸不超过规范允许偏差。
整个外观形象要达到要求。
3.2沟体砌筑质量控制(1)要对所有材料进行检测。
水泥必须有出厂合格证,并严格控制其质量规格符合施工要求。
对砂、石料等地材进行材质、强度试验,并严格控制砂子粒径及含泥量等指标不超过设计要求,石料强度符合设计要求。
(2)坚持施工过程中的试验制度。
保证砂浆强度试验的频数、试件组数达到规定要求。
(3)及时请监理和业主进行有关项目的质量检测,如有缺陷达不到设计要求,应及时进行处理。
(4)基础施工前要精确定出基础的平面位置。
地基承载力必须符合设计及规范要求。
(5)在施工过程中,做好地表的防排水工作,基坑开挖后及时施工,防止雨水浸泡。
石料使用前应洒水,确保砌筑质量。
(6)严格控制施工配合比,施工中砌缝砂浆饱满,不得有空洞现象。
(7)选派熟练的技术工人进行施工作业,严格按技术规范做好各项记录、试验并及时进行养生。
(8)排水沟纵坡顺适,沟底平顺,伸缩缝应采用防水材料填塞。
4.职业健康安全保证措施(1)建立健全职业健康安全管理体系。
并设立专职安全员并建立24小时旁站制度,及时纠正和消除施工中出现的不安全苗头。
(2)工程开工前,首先组织全体管理人员进行安全培训,确保每个管理人员具备安全生产管理能力。
项目在进行工程技术交底的同时要进行安全技术交底。
(3)坚持做好工人入场三级安全教育。
(4)加强特殊工种的培训教育,确保持证上岗率达到100%。
(5)拌和设备在开始运转前要进行一次全面检查,注意联结的紧固情况,检查搅拌器内有无积存余料,注意检查电气系统。
对于机械传动部分,还要检查传动链的张紧度。
场内的电路布置要规范化,电器开关设在防雨防晒的电器箱柜内,距离地面不小于1.5m。
(6)操作人员在工作中不得擅离岗位。
操作人员严禁酒后上班。
(7)在道路和施工现场周围设立、配备必要的交通标志、警示牌,保证过往的施工人员、机械、车辆的安全通行。
(8)施工人员进入现场要正确佩带安全帽,不得穿拖鞋、凉鞋、裙子、背心等不符合要求的服装。
(9)卸料车要有专人负责指挥,卸料时,卸料车附近严禁站人。
(10)装卸、洒铺及翻动粉状材料时,操作人员应站在上风侧,装卸尽量避免在大风天气下进行。
(11)严格按照施工规范和各种机械的操作规程施工,在作业地点挂警告牌,严禁违章作业,严禁非施工人员进入施工现场。
(12)闲杂人等不得进入施工作业区。
5.文明施工及环保控制措施(1)组织全体职工认真学习相关法律、法规,使每个参与建设的职工都懂法、守法、依法施工。
同时,自觉接受当地环保及其它相关行政部门的监督和管理。
(2)加强环境管理,全面推行污染物排放控制原则,将污染降低到最低限度。
弃渣堆放点应统筹安排,堆放点应远离河道,不覆盖原有植被,按规定对弃渣场进行绿化。
在施工中应尽量减少对原有自然环境的破坏。
(3)在施工现场,以及其它地方必须有反映公司项目意识、企业精神、时代风貌的标志标语,工地内要设宣传栏,黑板报等宣传阵地,及时反映工地内外各类动态。
(4)加强环境监测与事故预防,避免污染事故的发生。
必要时,邀请有关环保科研部门来工地现场监测,以确定是否发生环境污染。
(5)施工现场临时设施必须严格按方案布置搭设,保证设施的牢固、整齐、美观。
(6)加强对施工技术的改造,积极推广清洁生产,减少污染源。
各种材料要随用随清,不留料底。
工人操作做到活完料净脚下清。
(7)根据施工现场的实际情况,特别是施工场地地处居民密集区,要采取有效的技术措施,防止因施工对大气、水源污染和噪声扰民。
(8)施工现场设专人管理车辆物料运输,防止遗散。
(9)要节水减污,提高施工用水重复率,降低废水排放量。
(10)继续加强施工污染的终端处理,控制污染物排放总量,降低污染。
(11)工程完工后,及时进行现场彻底清理,并按设计要求采用植被覆盖或其它处理措施。
