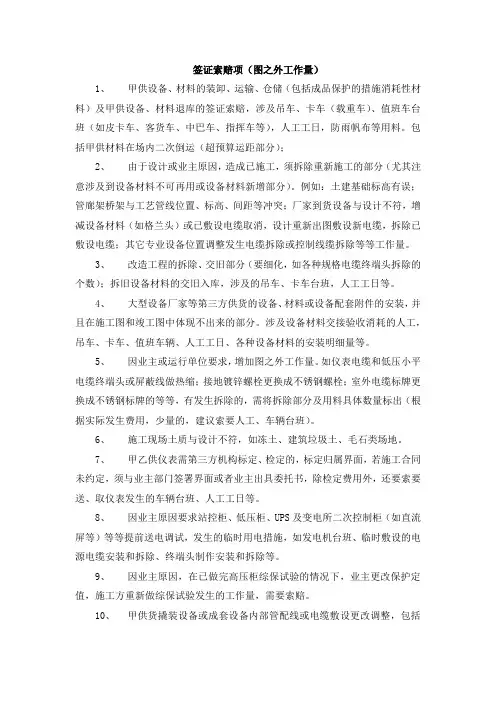

签证索赔项(图之外工作量)1、甲供设备、材料的装卸、运输、仓储(包括成品保护的措施消耗性材料)及甲供设备、材料退库的签证索赔,涉及吊车、卡车(载重车)、值班车台班(如皮卡车、客货车、中巴车、指挥车等),人工工日,防雨帆布等用料。
包括甲供材料在场内二次倒运(超预算运距部分);2、由于设计或业主原因,造成已施工,须拆除重新施工的部分(尤其注意涉及到设备材料不可再用或设备材料新增部分)。
例如:土建基础标高有误;管廊架桥架与工艺管线位置、标高、间距等冲突;厂家到货设备与设计不符,增减设备材料(如格兰头)或已敷设电缆取消,设计重新出图敷设新电缆,拆除已敷设电缆;其它专业设备位置调整发生电缆拆除或控制线缆拆除等等工作量。
3、改造工程的拆除、交旧部分(要细化,如各种规格电缆终端头拆除的个数);拆旧设备材料的交旧入库,涉及的吊车、卡车台班,人工工日等。
4、大型设备厂家等第三方供货的设备、材料或设备配套附件的安装,并且在施工图和竣工图中体现不出来的部分。
涉及设备材料交接验收消耗的人工,吊车、卡车、值班车辆、人工工日、各种设备材料的安装明细量等。
5、因业主或运行单位要求,增加图之外工作量。
如仪表电缆和低压小平电缆终端头或屏蔽线做热缩;接地镀锌螺栓更换成不锈钢螺栓;室外电缆标牌更换成不锈钢标牌的等等,有发生拆除的,需将拆除部分及用料具体数量标出(根据实际发生费用,少量的,建议索要人工、车辆台班)。
6、施工现场土质与设计不符,如冻土、建筑垃圾土、毛石类场地。
7、甲乙供仪表需第三方机构标定、检定的,标定归属界面,若施工合同未约定,须与业主部门签署界面或者业主出具委托书,除检定费用外,还要索要送、取仪表发生的车辆台班、人工工日等。
8、因业主原因要求站控柜、低压柜、UPS及变电所二次控制柜(如直流屏等)等等提前送电调试,发生的临时用电措施,如发电机台班、临时敷设的电源电缆安装和拆除、终端头制作安装和拆除等。
9、因业主原因,在已做完高压柜综保试验的情况下,业主更改保护定值,施工方重新做综保试验发生的工作量,需要索赔。
