技术核定单

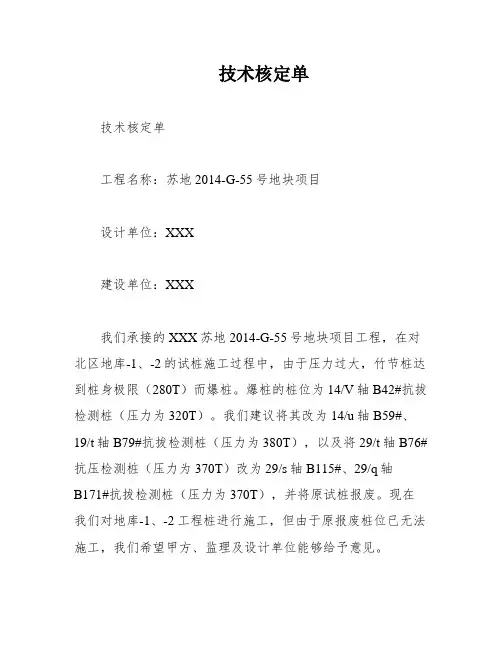

技术核定单
工程名称:苏地2014-G-55号地块项目
设计单位:XXX
建设单位:XXX
我们承接的XXX苏地2014-G-55号地块项目工程,在对北区地库-1、-2的试桩施工过程中,由于压力过大,竹节桩达到桩身极限(280T)而爆桩。
爆桩的桩位为14/V轴B42#抗拔检测桩(压力为320T)。
我们建议将其改为14/u轴B59#、19/t轴B79#抗拔检测桩(压力为380T),以及将29/t轴B76#抗压检测桩(压力为370T)改为29/s轴B115#、29/q轴
B171#抗拔检测桩(压力为370T),并将原试桩报废。
现在我们对地库-1、-2工程桩进行施工,但由于原报废桩位已无法施工,我们希望甲方、监理及设计单位能够给予意见。
施工单位:XXX
日期:2015年6月11日核定意见:
监理单位:
日期:
设计单位:
日期:
建设单位:XXX。
工程技术核定单模板一、引言工程技术核定单是对工程技术方案进行审核和核定的文件,旨在确保工程技术方案的合理性、可行性和安全性。
本文档是按照像关标准制定的工程技术核定单模板,用于规范工程技术核定单的编写和使用。
二、核定单基本信息1. 工程名称:XXXX工程2. 工程编号:XXXX-20223. 核定单编号:XXXX-HD-20224. 核定日期:2022年X月X日三、工程概述1. 工程背景本工程是为了满足XXXX需求,通过建设XXXX设施来实现XXXX目标。
2. 工程目标本工程的目标是XXXX,包括但不限于XXXX。
3. 工程范围本工程的范围包括XXXX,具体包括但不限于XXXX。
四、工程技术方案1. 技术方案概述本工程采用XXXX技术方案,该方案具有以下特点和优势:XXXX。
2. 技术方案内容技术方案包括但不限于以下内容:(1)XXXX(2)XXXX(3)XXXX五、核定依据1. 相关法律法规本工程技术核定单依据国家相关法律法规进行核定,包括但不限于XXXX。
2. 相关标准本工程技术核定单依据以下相关标准进行核定:(1)XXXX标准(2)XXXX标准(3)XXXX标准六、核定内容1. 技术方案的可行性评估(1)XXXX(2)XXXX(3)XXXX2. 技术方案的安全性评估(1)XXXX(2)XXXX(3)XXXX3. 技术方案的合理性评估(1)XXXX(2)XXXX(3)XXXX七、核定结论1. 技术方案核定结果经对工程技术方案进行审核和核定,结论如下:(1)技术方案可行性评估结果:XXXX(2)技术方案安全性评估结果:XXXX(3)技术方案合理性评估结果:XXXX2. 核定意见和建议核定人员对技术方案提出的意见和建议如下:(1)XXXX(2)XXXX(3)XXXX八、附件1. 技术方案文件(1)XXXX文件(2)XXXX文件(3)XXXX文件2. 相关资料(1)XXXX资料(2)XXXX资料(3)XXXX资料以上是按照任务名称提供的工程技术核定单模板,该模板可根据具体项目的需求进行调整和修改。
工程技术核定单模板一、概述工程技术核定单是对工程项目进行技术核定的文档,旨在确保工程项目的设计、施工、验收等环节符合相关技术标准和规范要求。
本文档旨在提供一个标准格式的工程技术核定单模板,以便于各类工程项目的技术核定工作。
二、项目信息1. 项目名称:XXX工程项目2. 项目地点:XXX地区3. 项目类型:XXX类型(如建筑工程、水利工程等)4. 项目规模:XXX平方米/立方米/公里等5. 项目起止时间:XXXX年XX月XX日至XXXX年XX月XX日三、技术核定内容1. 设计核定1.1 设计文件:根据设计文件进行核定,包括设计图纸、设计说明书等。
1.2 设计标准:核对设计文件中所使用的设计标准是否符合相关规范和标准要求。
1.3 设计参数:核对设计文件中的参数设置是否合理、准确,并与相关规范和标准相符。
1.4 设计计算:核对设计文件中的计算公式、计算方法是否正确,并与相关规范和标准相符。
2. 施工核定2.1 施工方案:核对施工方案是否符合设计要求,包括施工工艺、施工流程等。
2.2 施工材料:核对施工材料的选择、使用是否符合相关规范和标准要求。
2.3 施工工艺:核对施工工艺是否符合相关规范和标准要求,包括施工方法、施工顺序等。
2.4 施工质量:核对施工过程中的质量控制措施是否有效,确保施工质量符合要求。
3. 验收核定3.1 验收标准:核对验收标准是否符合相关规范和标准要求。
3.2 验收方法:核对验收方法是否符合相关规范和标准要求。
3.3 验收结果:核对验收结果是否符合相关规范和标准要求,包括验收报告、验收记录等。
四、数据分析与评估1. 数据收集:收集与工程项目相关的数据,包括设计数据、施工数据、验收数据等。
2. 数据分析:对收集到的数据进行分析,评估工程项目的技术状况。
3. 评估结果:根据数据分析结果,评估工程项目的技术符合性,提出改进建议。
五、技术核定结论根据对工程项目的技术核定工作,得出以下结论:1. 设计核定结论:设计文件符合相关规范和标准要求,设计参数准确合理。
注:本表一式五份,建设单位、监理单位、设计单位、施工单位、城建档案馆各一份。
注:本表一式五份,建设单位、监理单位、设计单位、施工单位、城建档案馆各一份。
技 术 核 定 单注:本表一式五份,建设单位、监理单位、设计单位、施工单位、城建档案馆各一份。

四川省建设厅监制技术核定单内容:1、结施-16图1#主楼,柱子箍筋、剪力墙水平筋及垂直筋原图12改为12间距,按原图尺寸。
2、结施0-4图1A-2及1A-C轴旁,增设一个集水坑。
3、结施-06图11-11剖面及其它剖面的受力钢筋,按筏板或抗水板的基础钢筋,以相近位置的受力钢筋为准。
4、集水坑及电梯坑建施标高与结施标高不符时,以结施标高为准,平面尺寸以建施为准。
5、结施-05图墙下条形基础详图①、②的配筋,按结施-05图柱基础配筋的表的TJ1、TJ2中的①、②配筋。
注册建造师(项目经理):技术负责人:注:本表一式五份,建设单位、监理单位、设计单位、施工单位、城建档案馆各一份。
四川省建设厅监制技 术 核 定 单注:本表一式五份,建设单位、监理单位、设计单位、施工单位、城建档案馆各一份。
技术核定单内容:1、1#主楼6层~20层构造柱、卫生间止水带、腰带C20砼改为C20细石砼;2、设计(咨询)变更通知单:设变-建-01第11条φ8双向@200改为8@200双向;3、设计(咨询)变更通知单:设变-建-03第一条,60厚C25细石砼保护层,内配φ6@200双向配筋,6000*6000设分格缝,改为80厚C25细石砼保护层,内配8@200双向配筋;注册建造师(项目经理):技术负责人:注:本表一式五份,建设单位、监理单位、设计单位、施工单位、城建档案馆各一份。
四川省建设厅监制。

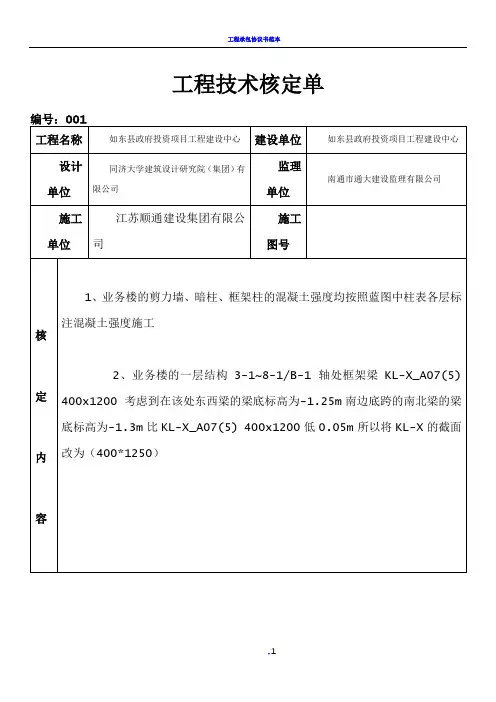

工程联系单编号:工程名称江苏清陶能源科技有限公司新建厂区建设单位江苏清陶能源科技有限公司施工单位江苏坤源建设工程有限公司监理单位淮安市正中工程建设监理有限公司新建厂区厂房A因建设单位提供图纸中,没有电梯基础图,设计院二次出图。
从4-20日至4-28日。
故厂房A需延长工期9天,请贵公司领导给予批准!建设单位:项目负责人签字:年月日监理单位:项目负责人签字:年月日施工单位:项目负责人签字:年月日工程联系单编号:工程名称江苏清陶能源科技有限公司新建厂区建设单位江苏清陶能源科技有限公司施工单位江苏坤源建设工程有限公司监理单位淮安市正中工程建设监理有限公司因筹备6月27日建设单位在工地现场召开工程竣工仪式,从6月17日至6月27日停工整顿现场,故需要延长工期11天,请贵公司领导给予批准!!建设单位:项目负责人签字:年月日监理单位:项目负责人签字:年月日施工单位:项目负责人签字:年月日工程联系单编号:工程名称江苏清陶能源科技有限公司新建厂区建设单位江苏清陶能源科技有限公司施工单位江苏坤源建设工程有限公司监理单位淮安市正中工程建设监理有限公司因建设单位未及时对消防工程进行招投标,土建工程涉及消防过多的隐蔽工程。
许多工序无法正常施工,因此从3月25日至4月2日我单位无法施工。
故需延长工期8天。
请贵公司领导给予批准!!建设单位:项目负责人签字:年月日监理单位:项目负责人签字:年月日施工单位:项目负责人签字:年月日工程联系单编号:工程名称江苏清陶能源科技有限公司新建厂区建设单位江苏清陶能源科技有限公司施工单位江苏坤源建设工程有限公司监理单位淮安市正中工程建设监理有限公司根据国家有关规定,连续高温三天在35°,建筑工地应停止室外工作。
因此从7月16日至7月30日整个施工现场没有正常施工,故需延长工期15天,请贵公司领导给予批准。
建设单位:项目负责人签字:年月日监理单位:项目负责人签字:年月日施工单位:项目负责人签字:年月日工程联系单编号:工程名称江苏清陶能源科技有限公司新建厂区建设单位江苏清陶能源科技有限公司施工单位江苏坤源建设工程有限公司监理单位淮安市正中工程建设监理有限公司新建厂区因建设单位提供图纸中,没有电力管网图,道路工程涉及过多的电网过路隐蔽工程。
