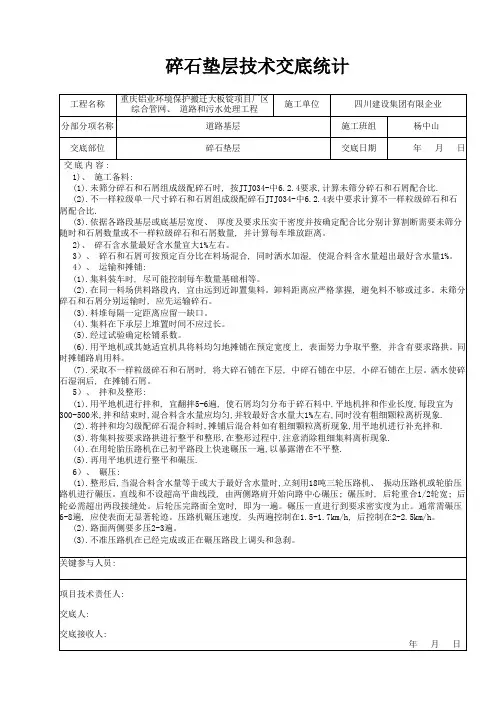

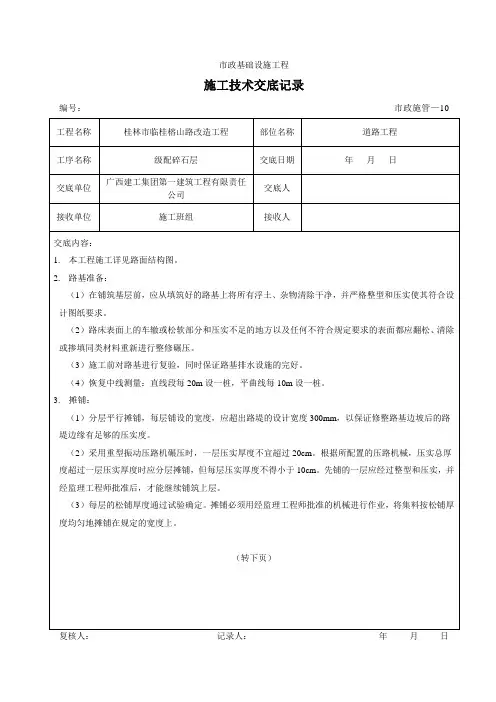

碎石垫层技术交底书

  • 格式:doc
  • 大小:37.50 KB
  • 文档页数:3

技术交底书

工程名称 S104济微线微山留庄至微山北环路口段大修工程(路基、小桥涵) 施工项目 碎石垫层施工

施工部位 K221+650-K222+050

K228+300-K228+950

K231+650-K232+350 编

号 日期 2020.5.10

根据施工计划,项目部近期将安排进行碎石垫层施工,现将碎石垫层施工工艺及注意事项交底如下:

1、施工准备

(1)原地面处理

依据施工图设计,按设计上原地面整平标高对原地面整平,整平后的地基调拱成2%。

(2)材料的选择

碎石:要求用自然级配,含泥量小于10%。

2、碎石垫层施工工序

(1)测量人员对施工区进行放样,测量原地面高程,并测放出各控制桩两侧边沟位置;

(2)推土机粗平场地后,平地机精平。平整后的地基调拱成2%横坡。

(3)报监理工程师复测原地面标高,确定施工长宽度范围。

(4)每断面找3-5个点测宽度横坡。

(5)按每台自卸车定量装碎石,用石灰打方格网,以保证碎石摊铺均匀。

(6)每台自卸车上满一格,并人工配合机械按格摊铺均匀;用推土机进行粗平稳压,后用平地机进行精平。压实厚度20cm。

(7)整形后,用振动压路机进行碾压。碾压时,先静压,后振动压,遵循先轻后重、先慢后快的原则。直线段由两侧路肩向路基中心碾压,曲线段由内侧路肩向外侧路肩进行碾压。直线和不设超高的平曲线段,由两侧路肩开始向路中心碾压;在设超高的平曲线段,由内侧路肩向外侧路肩进行碾压。碾压时,后轮应重叠1/2轮宽;后轮必须超过两段的接缝处。后轮压完路面全宽时,即为一遍。碾压一直进行到要求的密实度为止。一般需碾压6~8遍,应使表面无明显轮迹。压路机的碾压速度,头两遍以采用1.5~1.7km/h为宜,以后用2.0~2.5km/h。两侧应多压2~3遍。严禁压路机在己完成的或正在碾压的路段上调头或急刹车。

(8)人工修整:

机械施工完毕,尤其是平地机摊铺时,难免有局部凹坑,需用人工进行补平。由人工用铁锨抛撒补平,然后用压路机进行补压密实即可。另外,路基两外侧边线需用人工进行修整顺接,左、右半幅衔接处也需人工进行修整补平。

(8)报监理工程师测量验收;

实体质量检测,按照《公路工程质量检验评定标准》进行检验,各种技术指标必须符合相关要求,现场检查项目主要有:厚度、平整度、宽度、纵断高程、横坡度、中线偏位、等指标。

(9)开始下道工序

3、施工注意事项

(1)碎石垫层摊铺必须均匀;

(2)碎石垫层必须分层摊铺压实,尽量减少对地基的扰动避免泥土等杂物混入碎石垫层;

(3)施工期间必须注意排水,碎石垫层施工区内不允许积水;

(4)碎石垫层厚度必须满足设计要求,随即检查合格率100%。

交底人 接收人
