第一章、编制依据1. 工程相关文件,设计图纸;2。
设计院关于“XX项目地下室防水涂料品种“确认联系函;3.《地下工程防水技术规范》、《地下防水工程质量验收规范》(GB50208—2002)、《建筑防水工程手册》、《新型建筑材料实用手册》及江苏质量通病控制措施;4.《中华人民共和国国家标准》建筑防水材料.第二章、工程概况本子分部工程为XX地下室防水工程,由XX投资兴建、XX总承包、XX设监理有限公司实施监理,工程地点位于XX地下室防水等级为二级,种植顶板防水等级为一级。
本次施工为地下室内、外墙,其中地下车库、汽车剖道外墙及消防水池内墙防水涂料采用JSA-101聚合物水泥基防水涂料;01#楼自行车库外墙防水涂料采用聚氨酯防水涂料;地下室竖井及楼梯高出地下室顶板部分侧墙采用普通防水水泥砂浆.注:本施工防水方案仅针对地下室内、外墙,地下室顶板部位另行编制.第三章、施工组织1.质量目标质量标准:符合《地下防水工程质量验收规范》(GB50208—2002)要求及建筑工程质量验收统一标准。
2.工期目标20日历天.3。
安全目标争创江苏省安全文明工地。
4.施工人员组织安排项目部将组织过硬的施工人员,以确保地下室工程防水质量达到要求。
确保所有施工人员都能按有关操作规程,规范及有关工艺要求施工。
人员安排如下:5.主要材料选择和供应本工程地下车库及汽车坡道外墙为2mmJSA101聚合物水泥基防水涂料做法,自行车库外墙为1。
5mm聚氨酯防水涂料做法。
JSA101聚合物水泥基防水涂料此材料为Ⅱ型号,专业用于长期浸水环境下的防水工程,是水泥基聚合物改性的防水涂料。
该产品采用聚合物树脂液料(A组份)和干粉料(B组份)配套而成,两者混合使用,将极大改善涂层粘合力、柔韧性,同时提高了防水层的耐磨性,干固后不会产生收缩,并且可以抵制霉菌的生长和防止盐份的污染具有一定柔韧性,能够覆盖发丝般的裂痕、抵御轻微的震荡。
该产品具有如下特点:●聚合物改性:加强对各种基底的粘结力;●透气不渗水:表面透气,可以阻止水蒸气压力的形成,同时又不渗水防水性能好;●柔韧性好:能承受轻微震动及位移(柔韧性防水);●耐候性强:适用范围广,可以用于曝露的环境,如天面等;●施工简单:可在潮湿基面上施工,防水层之上可直接铺贴瓷砖,抹灰或油漆;●绿色环保:无毒无害,可以直接涂刷至饮水的水池里;●危险性:非易燃材料、无腐蚀性。

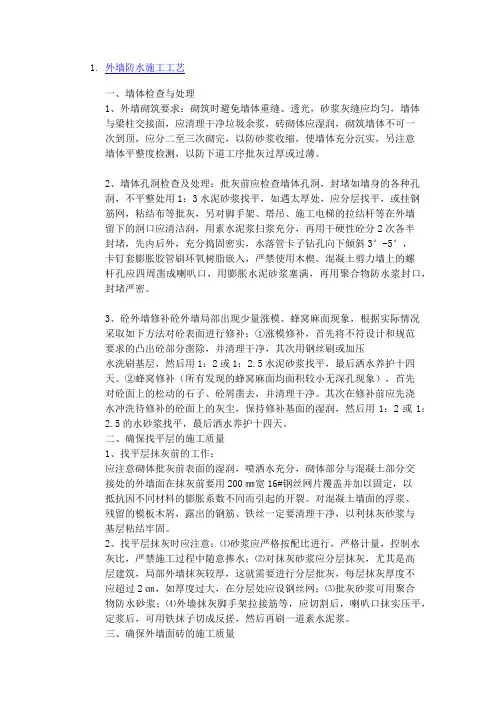

1.外墙防水施工工艺一、墙体检查与处理1、外墙砌筑要求:砌筑时避免墙体重缝、透光,砂浆灰缝应均匀,墙体与梁柱交接面,应清理干净垃圾余浆,砖砌体应湿润,砌筑墙体不可一次到顶,应分二至三次砌完,以防砂浆收缩,使墙体充分沉实,另注意墙体平整度检测,以防下道工序批灰过厚或过薄。
2、墙体孔洞检查及处理:批灰前应检查墙体孔洞,封堵如墙身的各种孔洞,不平整处用1:3水泥砂浆找平,如遇太厚处,应分层找平,或挂钢筋网,粘结布等批灰,另对脚手架、塔吊、施工电梯的拉结杆等在外墙留下的洞口应清洁润,用素水泥浆扫浆充分,再用干硬性砼分2次各半封堵,先内后外,充分捣固密实,水落管卡子钻孔向下倾斜3°-5°,卡钉套膨胀胶管刷环氧树脂嵌入,严禁使用木楔。
混凝土剪力墙上的螺杆孔应四周凿成喇叭口,用膨胀水泥砂浆塞满,再用聚合物防水浆封口,封堵严密。
3、砼外墙修补砼外墙局部出现少量涨模、蜂窝麻面现象,根据实际情况采取如下方法对砼表面进行修补:①涨模修补,首先将不符设计和规范要求的凸出砼部分凿除,并清理干净,其次用钢丝刷或加压水洗刷基层,然后用1:2或1:2.5水泥砂浆找平,最后洒水养护十四天。
②蜂窝修补(所有发现的蜂窝麻面均面积较小无深孔现象),首先对砼面上的松动的石子、砼屑凿去,并清理干净。
其次在修补前应先浇水冲洗待修补的砼面上的灰尘,保持修补基面的湿润,然后用1:2或1:2.5的水砂浆找平,最后洒水养护十四天。
二、确保找平层的施工质量1、找平层抹灰前的工作:应注意砌体批灰前表面的湿润,喷洒水充分,砌体部分与混凝土部分交接处的外墙面在抹灰前要用200㎜宽16#钢丝网片覆盖并加以固定,以抵抗因不同材料的膨胀系数不同而引起的开裂。
对混凝土墙面的浮浆、残留的模板木屑,露出的钢筋、铁丝一定要清理干净,以利抹灰砂浆与基层粘结牢固。
2、找平层抹灰时应注意:⑴砂浆应严格按配比进行,严格计量,控制水灰比,严禁施工过程中随意掺水;⑵对抹灰砂浆应分层抹灰,尤其是高层建筑,局部外墙抹灰较厚,这就需要进行分层批灰,每层抹灰厚度不应超过2㎝,如厚度过大,在分层处应设钢丝网;⑶批灰砂浆可用聚合物防水砂浆;⑷外墙抹灰脚手架拉接筋等,应切割后,喇叭口抹实压平,定浆后,可用铁抹子切成反搓,然后再刷一道素水泥浆。

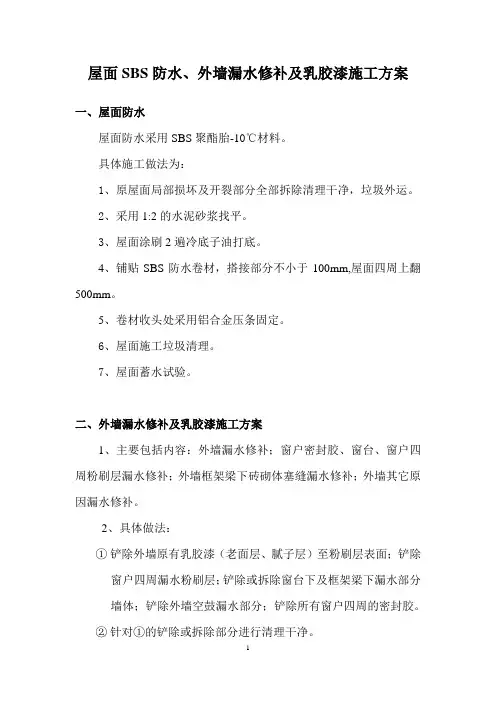

屋面SBS防水、外墙漏水修补及乳胶漆施工方案一、屋面防水
屋面防水采用SBS聚酯胎-10℃材料。
具体施工做法为:
1、原屋面局部损坏及开裂部分全部拆除清理干净,垃圾外运。
2、采用1:2的水泥砂浆找平。
3、屋面涂刷2遍冷底子油打底。
4、铺贴SBS防水卷材,搭接部分不小于100mm,屋面四周上翻500mm。
5、卷材收头处采用铝合金压条固定。
6、屋面施工垃圾清理。
7、屋面蓄水试验。
二、外墙漏水修补及乳胶漆施工方案
1、主要包括内容:外墙漏水修补;窗户密封胶、窗台、窗户四周粉刷层漏水修补;外墙框架梁下砖砌体塞缝漏水修补;外墙其它原因漏水修补。
2、具体做法:
①铲除外墙原有乳胶漆(老面层、腻子层)至粉刷层表面;铲除
窗户四周漏水粉刷层;铲除或拆除窗台下及框架梁下漏水部分
墙体;铲除外墙空鼓漏水部分;铲除所有窗户四周的密封胶。
②针对①的铲除或拆除部分进行清理干净。
③对墙体和窗户的缝隙用微膨胀混凝土进行堵塞。
④用高级防水乳液对窗户及外墙渗水所有部位进行涂刷处理。
⑤外墙批两遍腻子打底。
⑥外墙重新涂刷弹性涂料(要求高弹)。
其中封底底漆一遍,面
漆两遍。
⑦外墙黑色分隔线条及腰带涂刷分色。
⑧垃圾外运。
连云港美通科技发展有限公司
2011年12月14日。

外墙防水保护层做法 外墙防水保护层施工工艺流程:浇筑混凝土——对拉螺杆处理——缺陷修补——防水附加层——防水层——防水保护层——室外回填土。 外墙防水保护层施工技术环节: 1、浇筑混凝土:地下室外墙模板必须采用一次性止水螺杆紧固。地下室外墙按要求留置施工缝、后浇带。施工缝或后浇带处须用钢板网临时封堵,并按规定设置止水带。模板留出清扫口,合模前对墙体内垃圾及时清理。养护结束后,及时割除一次性止水螺杆,并用聚合物水泥砂浆将螺杆端头封闭。 2、对拉螺杆处理:按后续”一次性止水螺杆节点处理”执行。 3、缺陷修补:防水层施工前应对混凝土外墙缺陷认真修补,确保基层满足防水层施工要求。对一般缺陷和裂缝宽度小于0.2mm 的混凝土表面裂缝、气孔和一般缺陷,先用混凝土修补胶填充补平,待干燥后打磨平整。 当裂缝宽度超过0.2mm 时,可在混凝土表面开槽埋管,采用压力灌浆的方法对混凝土裂缝进行修补。 4、防水附加层:防水附加施工前,应对外墙基层打磨平整,对缺陷修补完成,螺杆凹槽已处理平整。在外墙施工缝、后浇带、底板与外墙转接处、螺杆等位置按要求施工防水附加层。 5、防水层:防水附加层验收合格后,施工不小于2mm 非固化橡胶沥青防水涂料,或不小于4mm 厚卷材防水层。 6、防水保护层:施工30 厚聚苯板防水保护层。当地下室水位较高,同时验收允许时,可采用砌120 厚的非粘土砖墙做防水保护层。 7、室外回填土:回填土时应注意保护好防水保护层,不得对防水保护层造成损坏。回填土土质必须符合回填需要,不得将建筑垃圾作为回填土使用。

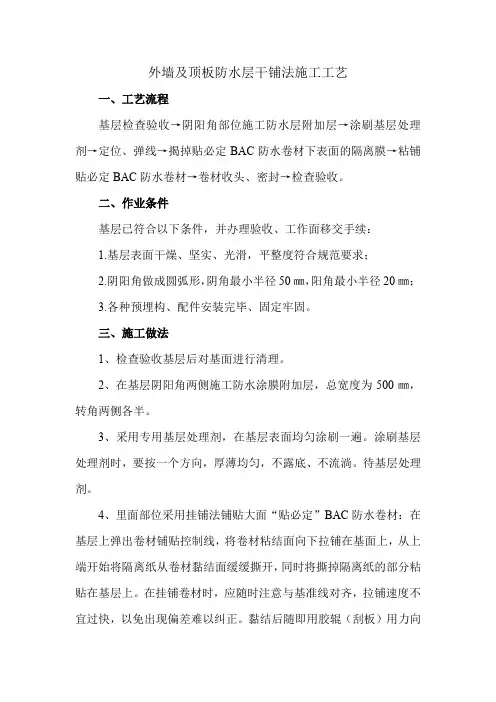

外墙及顶板防水层干铺法施工工艺 一、工艺流程 基层检查验收→阴阳角部位施工防水层附加层→涂刷基层处理剂→定位、弹线→揭掉贴必定BAC防水卷材下表面的隔离膜→粘铺贴必定BAC防水卷材→卷材收头、密封→检查验收。 二、作业条件 基层已符合以下条件,并办理验收、工作面移交手续: 1.基层表面干燥、坚实、光滑,平整度符合规范要求; 2.阴阳角做成圆弧形,阴角最小半径50㎜,阳角最小半径20㎜; 3.各种预埋构、配件安装完毕、固定牢固。 三、施工做法 1、检查验收基层后对基面进行清理。 2、在基层阴阳角两侧施工防水涂膜附加层,总宽度为500㎜,转角两侧各半。 3、采用专用基层处理剂,在基层表面均匀涂刷一遍。涂刷基层处理剂时,要按一个方向,厚薄均匀,不露底、不流淌。待基层处理剂。 4、里面部位采用挂铺法铺贴大面“贴必定”BAC防水卷材:在基层上弹出卷材铺贴控制线,将卷材粘结面向下拉铺在基面上,从上端开始将隔离纸从卷材黏结面缓缓撕开,同时将撕掉隔离纸的部分粘贴在基层上。在挂铺卷材时,应随时注意与基准线对齐,拉铺速度不宜过快,以免出现偏差难以纠正。黏结后随即用胶辊(刮板)用力向前、向外侧滚压,排出空气,使卷材牢固黏结在基层上,相邻卷材之间为搭接连接,卷材搭接宽度长,短边均为100㎜,搭接边要特别注意滚压(赶压)黏结严密。 5、平面部位采用滚铺法铺贴大面“贴必定”BAC防水卷材:在基层弹出卷材铺贴控制线,将卷材对准基准线,用裁纸刀将隔离纸轻轻划开,注意不要划伤卷材,从卷材黏结面缓缓撕开隔离纸,并将卷材沿基准线慢慢向前滚铺。黏结后随即用胶辊(刮板)用力向前、向外侧滚压(赶压),排出空气,使卷材牢固黏结在基层上,相邻卷材之间为搭接连接,卷材搭接宽度长、短边均为100㎜,搭接边要特别注意滚压(赶压)黏结严密。 6、卷材立面收头、管道包裹等相对薄弱的部位用密封膏密封严密。(其中管道包裹部位也可采用密封膏两布三涂密封处理) 7、防水层施工完毕应尽快进行下道工序的施工。 四、施工注意事项 1、施工防水层之前,须将各种管道及预埋件安装固定好,以避免在防水层施工好后,打洞凿孔,破坏防水层,留下渗漏隐患。 2、温度较低施工时,可用喷灯将卷材黏结面稍稍加热后再黏结,以保证卷材与基层牢固。 3、防水卷材立面铺贴时,应上下多人配合严格按粘贴控制线试铺及实际粘铺卷材。根据现场及材料特点,确定弹线密度,以便确保卷材黏结顺直,不会因累积误差而出现黏结歪斜难以纠正或搭接宽度不够的现象。 4、相邻两排卷材的短边接头应相互错开1/3幅度以上,以免多层接头重叠而使得卷材粘贴不平服。 5、注意天气的影响,尽量避免恶劣天气条件施工。 五、质量要求 1、卷材接缝严密,无破损、断裂、异状黏结等缺陷。 2、节点部位加强处理按规范要求施工。 3、卷材搭接宽度的允许偏差为-10㎜

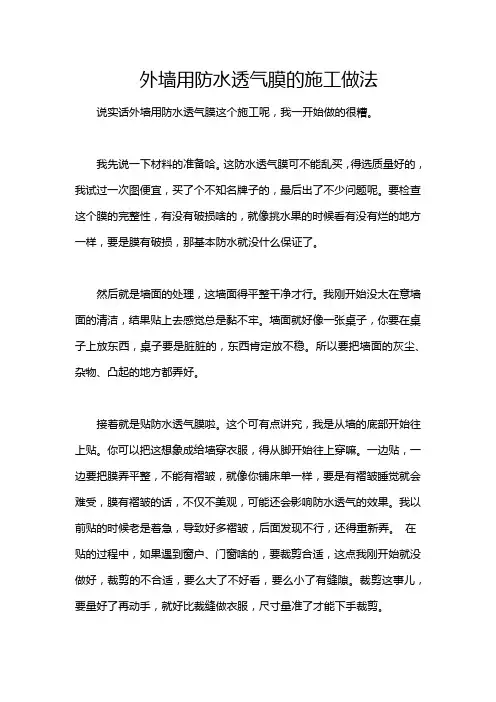

外墙用防水透气膜的施工做法说实话外墙用防水透气膜这个施工呢,我一开始做的很糟。
我先说一下材料的准备哈。
这防水透气膜可不能乱买,得选质量好的,我试过一次图便宜,买了个不知名牌子的,最后出了不少问题呢。
要检查这个膜的完整性,有没有破损啥的,就像挑水果的时候看有没有烂的地方一样,要是膜有破损,那基本防水就没什么保证了。
然后就是墙面的处理,这墙面得平整干净才行。
我刚开始没太在意墙面的清洁,结果贴上去感觉总是黏不牢。
墙面就好像一张桌子,你要在桌子上放东西,桌子要是脏脏的,东西肯定放不稳。
所以要把墙面的灰尘、杂物、凸起的地方都弄好。
接着就是贴防水透气膜啦。
这个可有点讲究,我是从墙的底部开始往上贴。
你可以把这想象成给墙穿衣服,得从脚开始往上穿嘛。
一边贴,一边要把膜弄平整,不能有褶皱,就像你铺床单一样,要是有褶皱睡觉就会难受,膜有褶皱的话,不仅不美观,可能还会影响防水透气的效果。
我以前贴的时候老是着急,导致好多褶皱,后面发现不行,还得重新弄。
在贴的过程中,如果遇到窗户、门窗啥的,要裁剪合适,这点我刚开始就没做好,裁剪的不合适,要么大了不好看,要么小了有缝隙。
裁剪这事儿,要量好了再动手,就好比裁缝做衣服,尺寸量准了才能下手裁剪。
还有啊,膜与膜之间的拼接非常关键。
我试过一种做法是直接重叠一点,然后用胶带粘住,但感觉不太牢固。
后来换了一种专门的密封胶,效果就好多了。
就像是缝衣服用线缝比用胶水粘要牢固的道理一样。
固定贴纸也很重要。
要用专门的工具,像滚子之类的,把膜压实贴在墙面上,如果不用滚子压实,可能风一吹膜就容易松动。
这就好比你给信封贴邮票,要是不压实,邮票很容易掉是一个道理。
另外呢,我在施工的时候,天气也要考虑。
我试过在特别潮湿的天气做,感觉膜晾干的速度很慢,而且还担心会影响后面的效果,所以晴天施工最好。
施工完成后,还要检查一下。
看看有没有没贴好的地方,尤其是边角的地方,就像是检查一幅画有没有装裱好,看得全面点才能保证质量。
外墙防水施工工艺外墙防水施工工艺及标准要求在进行外墙防水施工时,可以使用毛刷、滚筒或浆机将混合浆料均匀涂喷于潮湿的底材。
在涂抹过程中,需要仔细检查是否存在任何瑕疵和漏洞。
一般来说,需要涂抹二层及以上。
第一层涂抹后,可以在1-2小时左右进行第二层。
如果第一层仍未完全干透,但手触不会脱落,此时涂抹第二层可以达到最好的结合效果。
如果第一层已经完全干透后才进行第二层,则需要在完成前喷洒少量清水。
单遍涂刷厚度不得超过2mm,以利于养护固化。
在进行第二层时,毛刷的走向应与第一层成90度角,以达到最好的覆盖效果。
外墙防水施工方案预防外墙渗漏是一个系统工程,需要从主体施工阶段就采取措施,形成多点设防。
外墙防渗漏部位主要集中于混凝土墙体与砖墙交接部位、窗框与墙体交接处、爬架预留孔,以及外墙配电箱薄弱部位。
在外墙砖砌体控制方面,需要注意以下几点:一是在砌块分二次以上完成后,至梁或顶板时,需要用砂浆塞缝,确保砌体充分沉降;二是砌体要求双面勾缝水平及竖上缝控制在15mm,不形成盲缝,隔断渗水通道;三是在各层构造柱位置的砖砌体留马牙槎,保证砖砌体与混凝土的咬合力。
在结构柱浇注混凝土时,采用三道丁字螺栓加固,混凝土必须振捣密实。
在装修阶段,需要采取以下控制措施:一是在外墙面装修时,需要先进行找平层,然后使用聚合物防水砂浆和聚合物防水涂膜进行防水处理,并使用外墙涂料进行涂刷;二是在混凝土柱面清洗干净后,需要使用水泥基聚合物砂浆作为结合层;三是在混凝土墙面与砖墙交界处,需要加钉200mm宽、网眼10-12 mm的钢丝网一道,沿缝居中,用150 mm射钉钉紧;四是在披荡墙面前,需要通过对第一层砂浆的抹平、压实来实现切断抹灰层的毛细管,并通过砂浆中掺加适量的杜拉纤维提高砂浆拉结力,使外墙具有拒水、防渗、防漏性能。
抹灰后及时养护。
在进行底层面的防水涂层时,需要确保找平层和底层接合平整,色泽一致,无明显接合缝隙。
并在底层砂浆有6-7成干时,批第二度聚合物防水砂浆8厚;将表面收光。
地梁与地下室外墙相接的防水做法下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!地梁与地下室外墙相接的防水做法地梁与地下室外墙相接的防水是建筑工程中至关重要的一环。
地下室外墙固定式穿墙管道防水构造做法LELE was finally revised on the morning of December 16, 2020地下室外墙固定式穿墙管道防水构造做法是什么?做法说明:结构变形或管道伸缩量较小时,穿墙管可采用主管直接埋入混凝土内的固定埋管防水做法。
主管须加焊止水环。
穿墙管应在浇筑墙体混凝土时预埋在墙体混凝土内,止水环须放在墙的中间。
穿墙管与内墙角、凹凸部位的距离应大于250mm。
相邻穿墙管间的间距应大于300 mm。
工艺流程:穿墙管安装固定——浇筑混凝土——拆模及基层清理——打密封胶——防水附加层——防水层及保护——内饰面节点图:构造做法:1、穿墙管安装固定穿墙管两端出墙长度根据管道安装方式确定,在穿墙管中部双面焊2mm 厚100mm 宽止水环。
在模板上准确确定预留穿墙管位置并在模板上开洞,外墙合模前将穿墙管插入模板孔洞中并固定牢固,合模后密封穿墙管与模板间的缝隙。
2、浇筑混凝土浇筑混凝土时穿墙管道位置混凝土要加强振捣,确保混凝土密实。
3、拆模及基层清理拆除墙体模板时应注意不要损坏穿墙管,拆模后将墙体表面清理干净。
4、打密封胶在墙体混凝土养护结束后,在穿墙管周边与墙相交处打密封胶。
5、防水附加层在迎水面一侧,沿穿墙管周边施工防水附加层。
防水材料及做法同防水层。
防水附加层沿穿墙管及外墙周边宽度均为250mm。
6、防水层及保护防水附加层验收合格后,在迎水面施工不小于2mm 厚聚氨酯防水涂膜,或不小于4mm厚卷材防水。
卷材防水层在穿墙管收口处打密封胶。
防水层外做防水保护层。
7、内饰面墙外侧防水层等施工完成后施工内饰面。
8、安装管道管道安装时间可在防水/饰面施工前也可在其后,应根据施工方便而定。
但是,无论两者谁先谁后都不得给上道工序造成破坏或对下道工序造成妨碍。
质量控制点:1、钢管与止水环双面满焊2、穿墙管定位安装3、防水附加层范围、厚度控制4、防水层施工5、设备安装与防水/饰面施工顺序。
地下室外墙防水及回填土施工方案一、聚氨酯防水涂料施工方案根据工程设计要求地下室外墙及基础上部平面,选用单组分聚氨酯防水涂料,本产品可在任何复杂的基层表面防水施工,尤其适合地下、隧道,含水率较大的基面施工,使用寿命长,耐老化、耐酸碱、无接缝、粘结力强。
地下室外墙分三次涂抹,厚度为2mm o为了确保该防水工程质量,特制定如下施工方案:(—)施工工艺流程:清理基层表面一细部处理(打磨、找平)一细部附加层施工—第一度涂膜—第二度涂膜一第三度涂膜一商品细石混凝土保护层施工(基础平面)外墙采用50厚聚苯乙烯板保护层。
(二)基层要求及处理;1.防水基层表面要平整,不允许有不平、松动和起砂掉灰等缺陷存在。
阴阳角部位应做成半径IOmm的小圆角,以便涂料施工。
2、施工时防水基层应基本呈干燥状态,含水率小于9%为宜,其简单测定方法是将面积为Im2、厚度为1.5-2.1mm的橡胶板覆盖在基层面上,放置2-3小时,如果覆盖的基层表面无水印紧贴基层一侧的橡胶板又无凝结水印,根据经验说明其含水率已小于9%,符合施工要求。
3、施工前先以铲刀和扫帚将基层表面的突起物、砂浆疙瘩等异物铲除,并将尘土杂物彻底清理干净。
对阴阳角、排水沟等部位更应认真清理,如发现有油污、铁锈等要用钢丝刷、砂纸和有机溶剂等将其彻底清除干净。
(三)涂布防水层1.在大面积施工前先做阴、阳角附加层,一布两油用化纤无纺布加强。
2、第一度涂层施工:先用电动工具将防水涂料搅拌均匀后用塑料或橡胶刮板均匀涂刮一层涂料,涂刮时要求均匀一致,不得过厚或过薄,涂刮厚度一般以0∙5mm左右为宜(即涂布量0.5kg∕m2)β涂刮时应考虑施工退路和涂刮顺序。
2、第二度涂层施工:在第一度涂层固化后,再在其表面刮涂第二度涂层,涂刮方法同第一度涂层。
为了确保防水工程质量,涂刮的方向必须与第一度的涂刮的方向垂直。
重涂时间的间隔由施工时的环境温度和涂膜固化的程度(以手触不粘为准)来确定。
3、第三度涂层施工:施工要求同第二度涂层施工(四)保护层施工当涂膜完全固化后即可进行保护层的施工,在施工时注意防水层的保护。
-- 1 / 9-- 外墙防水施工工艺及标准要求 *使用毛刷、滚筒或浆机将混合浆料均匀涂喷于潮湿的底材,仔细检杳有无任何瑕疵、漏洞。 *一般均需涂二层以上.第一层涂后可以1-2小时左右进行第二层,当第一层仍未完全干透,但手触不会脱落,此时二层之间将有最好的结合.如果第一层己经完全干透后才进行第二层,完成前喷洒少量清水。 *单遍涂刷厚度不得超过2mm,以利于养护固化。 *当进行第二层时,其毛刷的走向应与第一层成90度角,以达到最好的覆盖。 --
2 / 9-- 外墙防水施工方案
外墙防渗漏部位主要集中于混凝土墙体与砖墙交接部位、窗框与墙体交接处、爬架预留孔,以及外墙配电箱薄弱部位。预防渗漏是一个系统工程,从主体施工阶段就必须采取措施,形成多点设防。 一、外墙砖砌体控制措施 ﻫ 1、外墙加气混凝土砌块分二次以上完成,至梁或顶板时,砌体充分沉降后用砂浆塞缝。 2、砌体要求双面勾缝水平及竖上缝控制在15mm,不形成盲缝,隔断渗水通道。 3、构造柱做法及施工措施:各层构造柱位置的砖砌体留马牙槎,保证砖砌体与混凝土的咬合力。在结构柱浇注混凝土时,采用三道丁字螺栓加固,混凝土必须振捣密实。 ﻫ 二、装修阶段控制措施 ﻫ 1、外墙面装修做法 a 找平层:杜拉纤维防水砂浆12厚 ﻫ b 底层:聚合物防水砂浆8厚 c 防水涂层:聚合物防水涂膜1mm ﻫ d 外墙涂料 ﻫ 2、混凝土柱面清洗干净后,用1:1:1水泥基聚合物砂浆(水泥、107胶、细砂)机械喷浆作为结合层。 3、在混凝土墙面与砖墙交界处(内外两侧加钉200mm宽、网眼10-12 mm的钢丝网一道,沿缝居中,用@150 mm射钉钉紧。 ﻫ 4、在披荡墙面前,将墙面清扫干净,防止空鼓,墙面抹灰是墙面防漏的关键工序,要通过对第一层砂浆的抹平、压实来实现切断抹灰层的毛细管,并通过砂浆中掺加适量的杜拉纤维提高砂浆拉结力,使外墙具有拒水、防渗、防漏性能。抹灰后及时养护。 ﻫ 找平层及底层应做到-- 3 / 9-- 接合平整,色泽一致,无明显接合缝隙。并在底层砂浆有6-7成干时,批第二度聚合物防水砂浆8厚;将表面收光。检查中如有空鼓、干缩裂缝、明显砂眼、干浆脱离等必须立即凿除,冲淋干净后用同标号砂浆补抹。 完工并验收合格的底层面上做防水涂层,涂层要求平整干净,刷层均匀,光泽一致。 ﻫ 5、外砖墙内侧的配电箱、线盒安装时必须检查到位,凡墙体伤裂形成盲缝的,必须将伤裂的砖体拆除清洗干净,另外砌筑密实。对已安装的线盒、箱体、单向管路的空隙孔洞,必须用1:2水泥砂浆填塞捣实。严禁用碎砖、余渣填塞,大于200×200mm的孔洞要求用细石混凝土填堵,检查使用小棒敲击发出哑声,则撬开返工,另补密实。 ﻫ 6、外墙面的临时用脚手架穿墙孔洞,有挂网、抹灰之前,用大于孔洞1-2mm的冲击钻对准孔洞钻拉,清除孔洞内塑料管及杂物,再于孔洞外侧凿出大于孔洞直径1倍以上,深度20mm的喇叭口,水冲冼干净后以1:2防水砂浆加入膨胀剂填塞全孔洞至浆溢出抹平,迎水面做成凸圆形,涂抹大黑豹或505防水涂膜。 7、对于露出墙面的铁件预埋件,割平后靠外墙面位置用1:1的水泥砂浆掺入防水粉抹平。 ﻫ 8、按设计图纸留置分割条,抹灰完成后,用手持锯机切缝,缝宽10mm,深为5mm,然后用拌107胶细砂水泥砂浆勾缝,缝宽和深度要求一致,要求线条平整一致。 ﻫ 9、外墙施工完成后,采用高压喷淋方式进行试验,如发现渗水,应查明原因及时处理。 三、防水层施工: ﻫ 1、材料 ﻫ 根据设计屋面防水采用聚胺脂防水-- 4 / 9-- 涂膜。聚胺脂防水涂料有着良好的防水性能,可以较好的保证各防水部位的防水质量。 ﻫ 聚胺脂防水涂膜可以满足一定变形而不被破坏,具有延伸性能好、粘接力强、耐热、耐火、耐老化等特点。 ﻫ 使用聚胺脂防水涂料时,必须具有产品出厂合格证,并在进场后复验有关技术性能。 2、作业条件: ﻫ (1)、基层要求抹平、压光、坚实平整、不起砂并具有一定的强度,阴阳角处抹成极小圆弧角; ﻫ (2)、基层要求干燥,含水率不超过9%; (3)、将基层面上的灰尘、杂物、残留的灰浆硬块清理干净,突出的部位凿平清净; (4)、不得在淋雨条件下施工; ﻫ (5)、施工的环境温度不得过底; (6)、操作时严禁烟火。 ﻫ 3、原料配置: ﻫ 聚胺脂防水涂料以甲、乙组份桶装形式出厂,甲组份为黄褐色胶体,乙组份为黑色粘稠液。 甲、乙二料混合时配合比的准确与否对聚胺脂涂膜防水层的质量有很大的影响,因此在使用前一定要严格按照说明配置。一般将甲、乙料按照甲料:乙料=1:2的比例,经充分搅拌配置成为具有光泽发亮的液体后即可涂抹使用。 ﻫ 3、施工工艺 ﻫ 1、施工工艺 ﻫ 基层处理→涂刷底层涂料→涂刷涂膜防水层→外墙涂料层→闭水试验; 2、涂刷防水涂膜注意事项: ﻫ (1)、涂刷涂膜防水层时,涂刷的顺序应地先垂直面,后水平面;先阴阳角,细部后大面,而且每一道涂膜防水的涂刷顺序都应相互垂直; (2)、在需要重点处理的阴阳角等细部,考虑增加一道增强涂布或玻-- 5 / 9-- 璃丝布,做聚合物水泥砂浆小圆弧,再做附加防水层,宽度为300mm; (3)、涂刷涂膜防水层时要待前一层涂膜固化干燥后进行,并应先检查其上有无残留的气孔或气泡; (4)、在底胶干燥固化后,用塑料或橡皮刮板均匀涂刷一层厚约为0.8mm的涂料,涂刮时用力要均匀一致。控制防水层的总厚度为1.0mm;对局部气泡或气孔和其它缺陷加以补强。或铲除后重新涂刷防水层。 3、施工中如遇下列问题要及时处理: ﻫ (1)、当涂料粘度过大不宜涂刷时,加入少量乙料或二甲苯稀释; ﻫ (2)、当发生涂料固化太快,影响施工时,可以加入少量磷酸或苯黄酸等缓凝剂,其加入量不大于甲料的0.5%; ﻫ (3)、当涂料固化太慢,加入少量二月桂酸二丁基锡做促凝剂,其加入量不大于甲料的0.3%; ﻫ 4、最不利位置处的防水处理: 针对本工程的特点及设计要求,在特殊部位及细部做增强涂布和玻璃丝布加强带。 ﻫ其中增强涂布的做法:在涂布增强涂膜中铺设玻璃纤维布,用板刷涂刮驱除气泡,将玻璃纤维紧密地粘贴在基层上,不出现空鼓或折皱,一般作成条形。对于工程中的细部和特殊部位在施工过程中首先要严格按照设计要求的做法进行施工,当设计中未明确表示的参照以下细部及特殊部位的防水做法进行施工。 ﻫ (1)、穿柱螺栓防水做法: 外围的墙、栏板上的穿墙螺杆在抹灰前堵塞采取以下做法: ①首先在内外面将螺杆洞凿城内凹喇叭口,喇叭口外宽约5cm,深-- 6 / 9-- 约2cm,并将喇叭口外露PVC管剪切掉。 ﻫ ②用干硬性水泥砂浆(内掺适量膨胀剂和防水剂)堵塞PVC套管洞。 ﻫ ③在两端往PVC套管内打塞相应直径的圆钢(外包止水胶带)长约5cm。 ④在PVC套管剪切面用防水材料封口,后用水泥砂浆(内掺适量膨胀剂和防水剂)将喇叭口补平。 ﻫ 3、用掺适量微膨胀剂的防水砼或防水砂浆,堵实外墙上预留的设备孔洞、外架的孔洞等所有孔洞。对于砖墙上专为分体式空调预埋的PVC管,也是外墙渗水的薄弱环节,因此需采取以下措施:先在PVC管外壁上套上直径略小的止水圈,然后在管外壁满涂一遍PVC专用胶水,再滚上一层中砂,待砖墙砌至管下口5公分处时先铺上5公分厚的防水砂浆,然后再把PVC管安装上去,要保证PVC管四周均有5公分厚的防水砂浆包裹。外墙打底用砂浆的强度要够,并应掺加适量防水剂,对于抹灰超厚的地方,还应加挂钢丝网分层抹灰。 ﻫ (2)、外墙窗框周边防渗漏。 外墙窗框边渗漏现象较为普遍,是外墙防渗漏的重点和难点,对此采取以下做法和措施: 1、构造设计时建议设计单位予以考虑内窗边、内窗台主体施工时凸出外窗边、外窗台10cm左右。 ﻫ 2、管理上予以足够重视:项目成立专门的堵缝班组,派专人负责,实行严厉奖罚制度。 ﻫ 3、严格按施工工艺和施工规范施工。 ①考虑到窗下框很难塞缝密实,因此,窗框在安装前必须先用掺有膨胀剂的防水砂浆填塞下框凹槽,但不能填满,应预留约10mm左右空隙,待砂浆有一定强度后方可安装窗框。门窗框与墙空隙要保证在-- 7 / 9-- 2.0—2.5cm之间,待框洞口四周冲洗干净后方可用掺有适量膨胀剂的干硬性防水砂浆分两层挤实、压光,不得用落地灰赌缝;然后在外侧涂刷防水胶两道。门窗框与墙的严格填堵密实,这是防治渗水的关键。 ﻫ ②窗台抹灰内高外低,外窗台保证有20%的坡度。外墙窗楣、雨蓬、阳台、压顶和突出腰线等,均在上面做流水坡度,下面做滴水槽或鹰嘴,滴水槽的宽度和深度均不小于10cm。 ③加强对铝合金门窗自身质量的检查,所有接缝、螺丝腿均要涂玻璃胶,认真封闭,消除一切可能导致渗水的缝隙。 ﻫ 4、本工程窗台板、空调板等飘出部分均应做1cm高30度鹰嘴,防止反坡进水。 5、建立和严格执行检查验收制度 ﻫ ①加强对窗框四周堵缝工作的交接检验,每个窗堵缝完后均应由专职质检员验收,合格后质检员签字方可进入下一道程序。 ﻫ ②每个窗边用高压喷枪做压力冲水试验检查抗渗能力,如果出现渗漏的必须返工质直到不渗漏为止。 ﻫ 四、防水工程质量标准 1、保证项目: ﻫ (1)、所有涂膜防水材料的品种、牌号剂配合比,必须符合设计要求和施工规范规定,准用证、出厂合格证、现场抽样送检报告等符合要求; (2)、涂膜防水层在特殊部位及细部的做法必须符合设计要求和施工规范规定; (3)、聚胺脂防水涂料以同一厂、同一品种、同一进场时间的甲组份,每5吨为一验收批次;不足5吨的也作为一验收批次,乙组份按照产品重量配比相应增加。涂料要进行拉伸强度、断裂时的延伸率、低温柔
地下室外墙防水做法知多少施工工艺详细解析地下室是我们储存杂物的地方,但长期的不着阳光使得地下室很阴暗,一旦漏水渗水,就会很长时间不能散去,所以做好地下室防水工作至关重要。
今天下边就来告诉大家地下室外墙防水的施工方法。
一、进行防水设计应明确建筑地下室防水工程的目的:(1)确保地下水和滞留水不渗入室内,给予室内正常的生产、工作、生活和储藏环境。
(2)防水层保护好地下结构,不能让地下水浸泡钢筋混凝土结构。
一旦结构渗水,会导致钢筋锈蚀、断截面减小、膨胀,混凝土裂缝增大、抗压强度减弱,建筑基础受损,建筑寿命降低,最终危及安全。
二、施工准备,包含材料准备和作业条件两方面。
1.材料准备:(1)防水卷材:聚合物改性沥青SBS防水卷材Ⅲ型(3毫米厚),防水材料应出具合格证书和性能检测报告,材料的品种、规格、性能等应符合现行国家产品标准和设计要求。
(2)胶结材料:冷底子油。
2.作业条件:(1)必须将突出基层表面的异物、砂浆疙瘩等铲除,并将尘土杂物清除干净,最好用高压空气进行清理。
阴阳角、管道根部等处更应仔细清理,若有油污、铁锈等,应以砂纸、钢丝刷、溶剂等予以清除干净。
止水螺杆的外漏部分用气割切除后,用手持砂轮机切磨到距砼表面0.5厘米处,用1:3水泥砂浆抹平。
2、基层表面应保持干燥,含水率不大于9%,并要平整牢固,阴阳角处应做成圆弧角。
3、防水层所用卷材、冷底子油、应单独存放,远离火源,操作时应通风,夜间有足够的照明。
三、工艺流程:清理基层——细部处理——涂刷基层处理剂——弹线——铺贴SBS防水卷材——检测验收四、实际操作1.底板部位铺贴于砼垫层上的SBS卷材采用空铺法施工,仅在需要固定定位的周边、几何形状在三维空间变化部位、附加层、以及承台与基坑等部位,卷材与基层之间采用热熔满粘。
2.卷材的搭接拼接均采用热熔满粘,卷材长边搭接宽度为100mm,短边搭接宽度为100mm。
3.阴阳角、转角处及细部节点部位加设雨虹专用卷材(与主材同材质)附加层及预制件。
台1 混凝土台阶1、60厚C15混凝土(厚度不包括踏步三角部分)随打随抹,上撒1:1水泥砂子压光,台阶面向外坡1%2、300厚3:7灰土垫层分两层夯实3、素土夯实厚度:360台2 水泥砂浆面层台阶1、20厚1:2.5水泥砂浆抹面压光2、素水泥浆一道(内掺建筑胶)3、60厚C15混凝土(厚度不包括踏步三角部分)台阶面向外坡1%4、300厚3:7灰土垫层分两层夯实,宽出面层1005、素土夯实厚度:380台3 地砖面层台阶1、10厚铺地砖面层1:1水泥细砂浆勾缝2、撒素水泥面(洒适量清水)3、20厚1:3干硬性水泥砂浆粘结层4、素水泥浆一道(内掺建筑胶)5、60厚C15混凝土(厚度不包括踏步三角部分)台阶面向外坡1%6、300厚3:7灰土垫层分两层夯实7、素土夯实厚度:395台4 剁斧石面层台阶1、10厚1:1.25水泥白石子(小八厘内掺30%石屑)用斧剁毛两遍成活,台阶边沿留20宽不剁2、素水泥浆一道(内掺建筑胶)3、15厚1:3水泥砂浆找平层向外坡1%4、素水泥浆一道(内掺建筑胶)5、60厚C15混凝土(厚度不包括踏步三角部分)台阶向外坡1%6、300厚3:7灰土垫层分两层夯实7、素土夯实厚度:385台5 花岗岩面层台阶1、20厚花岗石板铺面,正、背面及四周边满涂防污剂,稀水泥浆擦缝2、撒素水泥面(洒适量清水)3、30厚1:3干硬性水泥砂浆粘结层4、素水泥浆一道(内掺建筑胶)5、60厚C15混凝土(厚度不包括踏步三角部分)台阶面向外坡1%6、300厚3:7灰土垫层分两层夯实7、素土夯实厚度:410台6 条石台阶1、100~120厚毛面花岗岩(或青石)条石面层,稀水泥浆擦缝2、撒素水泥面(洒适量清水)3、30厚1:3干硬性水泥砂浆粘结层4、素水泥浆一道(内掺建筑胶)5、100厚C15现浇钢筋混凝土φ6双向钢筋中距150(厚度不包括踏步三角部分)台阶面向外坡1%6、300厚3:7灰土垫层分两层夯实7、素土夯实厚度:530~550坡道做法需要复制选取需要的部分CTRL+C坡1 水泥面层坡道(有防滑条)1、20(25)厚1:2水泥砂浆抹面,15宽金刚砂(或铁屑)水泥防滑条,中距80(160)突出坡面3~42、素水泥浆一道(内掺建筑胶)3、100(150)厚C15混凝土4、300厚3:7灰土垫层分两层夯实5、素土夯实(坡度按工程设计)厚度:420~475坡6条石面层坡道1、100厚毛面花岗岩(或青石)条石面层,稀水泥浆灌缝2、素水泥面(洒适量清水)3、30厚1:3干硬性水泥砂浆粘结层4、素水泥浆一道(内掺建筑胶)5、60(100)厚C15混凝土6、300厚3:7灰土垫层分两层夯实7、素土夯实(坡度按工程设计)厚度:490~530坡2 水泥面层坡道(无防滑条)1、20(25)厚1:2水泥砂浆抹面,表面扫毛2、素水泥浆一道(内掺粘胶)3、100(150)厚C15混凝土4、300厚3:7灰土垫层分两层夯实5、素土夯实(坡度按工程设计)厚度:420~475坡7 剁斧石面层坡道1、20厚1:1.25水泥白石子(小八厘内掺30%石屑)用斧剁毛两遍成活2、素水泥浆一道(内掺建筑胶)3、100(150)厚C15混凝土4、300厚3:7灰土垫层分两层夯实5、素土夯实(坡度按工程设计)厚度:420~470坡3 水泥面层锯齿坡道1、30厚1:2水泥砂浆抹面,做出60(100)宽6深锯齿(齿朝上坡)2、素水泥浆一道(内掺粘胶)3、100(150)厚C15混凝土4、300厚3:7灰土垫层分两层夯实坡8 金刚砂耐磨地坪面层(适用于小汽车坡道)1、20厚C20细混凝土、金刚砂耐磨地坪面层2、素水泥浆一道(内掺建筑胶)3、100厚C20混凝土(如为钢筋混凝土架空板则3、4、5取消)5、素土夯实(坡度按工程设计)厚度:430~480 4、300厚3:7灰土垫层分两层夯实5、素土夯实(坡度按工程设计)厚度:420坡4 细石混泥土面层坡道1、50厚C20细石混凝土面层,随捣抹成粗麻面2、素水泥浆一道(内掺粘胶)3、100(150)厚C15混凝土4、300厚3:7灰土垫层分两层夯实5、素土夯实(坡度按工程设计)厚度:450~500坡9地砖面层坡道1、8~12地砖铺面,横向抹15宽1:2水泥金刚砂粒防滑条,凸出于坡道表面3,中距300,纵向砖缝6~82、素水泥面(洒适量清水)3、20厚1:3干硬性水泥砂浆粘结层4、水泥浆一道(内掺建筑胶)5、100(150)厚C15混凝土6、300厚3:7灰土垫层分两层夯实7、素土夯实(坡度按工程设计)厚度:428~432坡5 花岗石板面层坡道1、20厚花岗石板铺面,正、背面及四周满涂防污剂,灌水泥浆擦缝2、素水泥面(洒适量清水)3、30厚1:3干硬性水泥砂浆粘结层4、素水泥浆一道(内掺建筑胶)5、100(150)厚C15混凝土6、300厚3:7灰土垫层分两层夯实7、素土夯实(坡度按工程设计)厚度:450~500坡10 广场砖面层坡道1、18厚、广场砖铺面,1:1水泥砂浆勾缝2、素水泥面(洒适量清水)3、25厚1:3干硬性水泥砂浆粘结层4、素水泥浆一道(内掺建筑胶)5、100(150)厚C15混凝土6、300厚3:7灰土垫层分两层夯实7、素土夯实(坡度按工程设计)厚度:443~493散水做法需要复制选取需要的部分CTRL+C散1 块石灌浆散水1、100厚块石1:2.5水泥砂浆灌缝2、30厚粗砂垫层3、素土夯实向外坡4%厚度:130散2 水泥砂浆面层散水1、20厚1:2水泥砂浆抹面2、素水泥浆一道(内掺建筑胶)3、60厚C15混凝土4、150厚3:7灰土垫层,宽出面层3005、素土夯实向外坡4%厚度:230散3 混凝土散水1、60厚C15混凝土撒1:1水泥砂子压光2、150厚3:7灰土垫层,宽出面层3003、素土夯实向外坡4%厚度:210散4 细石混凝土散水1、50厚C20细石混凝土撒1:1水泥砂子压光2、150厚3:7灰土垫层,宽出面层3003、素土夯实向外坡4%厚度:200散5 花岗岩铺面散水1、20厚花岗岩板铺面,正、背面及四周边满涂防污剂,灌稀水泥浆擦缝2、素水泥面(洒适量清水)3、30厚1:3干硬性水泥砂浆粘结层4、素水泥浆一道(内掺建筑胶)5、60厚C15混凝土6、150厚3:7灰土垫层,宽出面层3007、素土夯实,向外坡4%厚度:260散6 暗埋式混凝土散水(适用于沿建筑物外需做绿化的散水)1、绿化种植土(256~300厚,种植土接触的墙做防水层及保护层)2、60厚C20混凝土随打随抹平3、100厚C15混凝土垫层,宽出面层300,下皮标高低于室外地面500(或由设计人定)4、素土夯实厚度:160潮1 防水砂浆防潮层(掺防水剂)20厚1:2.5水泥砂浆掺防水剂抹平厚度:20潮2 钢筋混凝土防潮层60厚C15混凝土内配2φ10厚度:60外墙面做法需要复制选取需要的部分CTRL+C 外1 清水砖勾缝墙面清水砖墙1:1水泥砂浆勾缝,缝宽10,凹入3外2 石墙勾缝墙面(A平凸缝B凹缝)1、1:2水泥砂浆勾缝2、平凸缝,缝宽20,凸出30~4(适用于虎皮墙)3,凹缝,缝宽10~15,凹入4~6(适用于整石墙)外3 清水混凝土墙面(清水模板)1、涂刷丙烯酸共聚物基混凝土保护剂两遍2、聚合物水泥砂浆局部修补基层3、用喷砂或水枪清除混凝土基层表面浮浆、油污、泛碱及表面残留物外4 水泥砂浆墙面(A砖墙)(B大模混凝土墙、混凝土墙、混凝土空心砌块墙、轻集料混凝土空心砌块墙)1、8厚1:2.5水泥砂浆抹面2、12厚1:3水泥砂浆打底扫毛3、刷聚合物水泥砂浆一道(砖墙无此道工序)厚度:20外5 水泥砂浆墙面(蒸压加气混凝土砌块墙)1、10厚1:2.5水泥砂浆面层2、9厚1:3专用砂浆打底扫毛3、3厚专用聚合物水泥砂浆底面刮糙4、喷湿墙面厚度:22外6 剁斧石墙面(A 承重砖墙大模板混凝土墙、混凝土墙)1、剁斧斩毛两遍成活2、10厚1:2水泥石子(米粒石内掺30%石屑)罩面压平3、刷水泥浆一道(内掺水重5%的建筑胶)4、12厚1:3水泥砂浆打底扫毛5、刷聚合物水泥砂浆一道(砖墙无此道工序)厚度:22外7 干粘石墙面(砖墙)1、刮1厚建筑胶素水泥浆粘结层,干粘石面层拍平压实(与6mm水泥砂浆层连续操作)2、6厚1:3水泥砂浆3、12厚1:3水泥砂浆打底扫毛厚度:20外8 干粘石墙面(大模混凝土墙、混凝土墙、混凝土空心砌块墙、轻集料混凝土空心砌块墙)1、刮1厚建筑胶素水泥浆粘结层,干粘石面层拍平压实(与6mm水泥砂浆层连续操作)2、6厚1:3水泥砂浆3、6厚1:3水泥砂浆打底扫毛4、刷聚合物水泥砂浆一道厚度:14外9 干粘石墙面(蒸压加气混凝土砌块墙)1、刮1厚建筑胶素水泥浆粘结层,干粘石面层拍平压实(与6mm水泥砂浆层连续操作)2、6厚1:3水泥砂浆3、8厚1:3水泥砂浆打底扫毛4、专用界面处理剂甩毛5、喷湿墙面厚度:16外10 外墙涂料墙面(砖墙)1、外墙涂料2、6厚1:2.5水泥砂浆抹平3、12厚1:3水泥砂浆打底扫毛厚度:18外11 外墙涂料墙面(大模混凝土墙)1、外墙涂料2、聚合物砂浆修补平整外12 外墙涂料墙面(混凝土墙、混凝土空心砌块墙、轻集料混凝土空心砌块墙)1、外墙涂料2、12厚1:2.5水泥砂浆抹平3、5厚1:3水泥砂浆打底扫毛4、刷聚合物水泥浆一道厚度:17外13外墙涂料墙面(蒸压加气混凝土砌块墙)1、外墙涂料2、6厚1:2.5水泥砂浆找平3、9厚1:2.5水泥砂浆打底扫毛4、3厚专用聚合物水泥砂浆底面刮糙5、喷湿墙面厚度:18外14 外墙涂料墙面(外保温系统抗裂层完成面)1、外墙涂料2、外保温系统抗裂层完成面外15 仿幕墙涂料墙面(砖墙)1、仿幕墙涂料2、6厚1:2.5水泥砂浆抹平,要求高级抹灰3、12厚1:3水泥砂浆打底扫毛厚度:18外16 仿幕墙涂料墙面(大模混凝土墙)1、仿幕墙涂料2、聚合物水泥砂浆修补平整外17 仿幕墙涂料墙面(混凝土墙、混凝土空心砌块墙、轻集料混凝土空心砌块墙)1、仿幕墙涂料2、12厚1:2.5水泥砂浆找平3、5厚1:3水泥砂浆打底扫毛4、刷聚合物水泥浆一道厚度:17外18 仿幕墙涂料墙面(蒸压加气混凝土砌块墙)1、仿幕墙涂料2、6厚1:2水泥砂浆找平3、9厚1:3专用水泥砂浆抹平扫毛4、3厚专用聚合物水泥砂浆5、喷湿墙面厚度:18外19 仿幕墙涂料墙面(外保温系统抗裂层完成面)1、仿幕墙涂料2、外保温系统抗裂层完成面厚度:3外20 饰面砖墙面(砖墙)1、1:1专用水泥砂浆(细砂)勾缝2、粘贴6~10厚外墙饰面砖,在砖背面满涂5厚1:2专用水泥粘接砂浆3、6厚1:2.5水泥砂浆找平层(掺建筑胶)4、12厚1:3水泥砂浆打底扫毛厚度:29~33外21 饰面砖墙面(大模混凝土墙)1、1:1专用水泥砂浆(细砂)勾缝2、粘贴6~10厚外墙饰面砖,在砖背面满涂5厚1:2专用水泥粘接砂浆3、聚合物水泥砂浆修补平整厚度:11~15外22 饰面砖墙面(混凝土墙、混凝土空心砌块墙、轻集料混凝土空心砌块墙)1、1:1专用水泥砂浆(细砂)勾缝2、粘贴6~10厚外墙饰面砖,在砖背面满涂5厚1:2专用水泥粘接砂浆3、9厚1:3水泥砂浆抹平扫毛4、刷聚合物水泥浆一道厚度:20~24外23 饰面砖墙面(蒸压加气混凝土砌块墙)1、1:1专用水泥砂浆(细砂)勾缝2、粘贴6~10厚外墙饰面砖,在砖背面满涂5厚1:2专用水泥粘接砂浆3、9厚1:3水泥砂浆抹平扫毛4、3厚专用聚合物水泥砂浆底面刮糙5、喷湿墙面厚度:23~27外24 饰面砖墙面(外保温系统抗裂层完成面)1、1:1专用水泥砂浆(细砂)勾缝2、粘贴6~8厚外墙饰面砖,在砖背面满涂5厚1:2专用水泥粘接砂浆3、外保温系统抗裂层完成面厚度:11~13外25 粘贴石材墙面(砖墙)A 石材板B 碎拼石板1、1:1专用水泥砂浆(细砂)勾缝2、粘贴10~16厚薄型石材,石材背面满涂5厚1:2专用水泥粘接砂浆3、12厚1:3水泥砂浆打底扫毛厚度:27~33外26 粘贴石材墙面(大模混凝土墙、混凝土墙、混凝土空心砌块墙、轻集料混凝土空心砌块墙)A 石材板1、1:1专用水泥砂浆(细砂)勾缝2、粘贴10~16厚薄型石材,石材面满涂5厚1:2专用水泥粘接砂浆3、5厚1:2.5水泥砂浆结合层,内掺5%建筑胶,表面扫毛4、5厚1:3水泥砂浆打底扫毛5、刷混凝土界面处理剂一道厚度:26~32B 碎拼石板外27 挂贴花岗石墙面(承重砖墙、混凝土墙)A 20厚 B 25厚 C 30厚毛面板D 25厚E30厚1、稀水泥擦缝(密缝)或1:1水泥砂浆(细砂)勾缝2、20~30厚花岗石石板,由板背面预留穿孔(或沟槽)穿18号铜丝(或φ4不锈钢挂钩)与双向钢筋网固定,花岗石板与混凝土墙之间的20厚空隙层内用1:2.5水泥砂浆灌实3、φ6双向钢筋网(中距按板材尺寸)与墙内预埋钢筋(伸出墙面50)电焊(或18号低碳镀锌钢丝绑扎)4、墙内预埋φ8钢筋,伸出墙面50,或预埋50×50×4钢板,双向中距700,(采用预埋钢板时,由钢板上焊φ8钢筋与双向钢筋网固定)厚度:70~80外涂1 无机建筑涂料1、涂饰面层涂料二遍2、涂饰底涂料3、填补缝隙、局部腻子磨平4、清理基层厚度:1外涂2 合成树脂乳液外墙涂料(薄型) A 苯丙涂料 B 纯丙涂料C 硅丙涂料D 水性聚氨酯涂料E 水性氟碳涂料1、涂饰面层涂料二遍2、涂饰底涂料3、涂抹腻子、磨平4、填补缝隙、局部腻子磨平5、清理基层厚度:1外涂3 合成树脂乳液真石涂料 A 丙烯酸真石涂料B 硅丙真石涂料1、罩面涂料一遍2、涂饰第二遍面层涂料(透明)3、涂饰面层涂料(透明)4、喷主层涂料5、辊、刷或喷底层涂料6、填补缝隙、局部腻子7、清理基层厚度:3~4外涂4 合成树脂乳液复层弹性外墙涂料(砂壁状、桔皮状、水波状) A 苯丙涂料 B 纯丙涂料 C 硅丙涂料 D 水性聚氨酯涂料E水性氟碳涂料1、涂饰面层涂料二遍2、涂饰弹性中层料并作表面造型3、涂饰耐碱性弹性封底涂料4、刮柔性耐水腻子5、外保温系统抗裂层完成面(如无外保温系统,则清理基层,且中层料造型亦可作成浮雕状,即凹凸花纹允许起伏较大)厚度:2~3仿幕墙涂1 仿金属幕墙涂料 A 氟树脂 B 聚酯树脂C 硅树脂1、仿金属面层2、实色着色填充中层共二遍3、抛光腻子层4、防水腻子层5、找平腻子层、耐碱玻纤网、第二遍找平腻子层,共2厚6、清理基层(或外保温系统抗裂完成面)厚度:5仿幕墙涂2 仿实色幕墙涂料 A 氟树脂 B 聚酯树脂C 硅树脂1、实色面层2、实色着色填充中层共二遍3、抛光腻子层4、防水腻子层5、找平腻子层、耐碱玻纤网、第二遍找平腻子层,共2厚6、清理基层(或外保温系统抗裂完成面)厚度:5仿幕墙涂3 仿石材幕墙涂料 A 氟树脂 B 聚酯树脂C 硅树脂1、透明保护面层2、花纹造型层3、实色着色填充中层共二遍4、抛光腻子层5、防水腻子层6、找平腻子层、耐碱玻纤网、第二遍找平腻子层,共2厚7、清理基层(或外保温系统抗裂完成面)厚度:5。
外墙防水做法
外墙防水是保护建筑物墙面免受雨水和潮湿的一种措施。
以下是一些常见的外墙防水做法。
1. 表面涂料防水:使用耐水性较好的涂料或油漆,将其涂在墙面上,形成一层防水层。
这种方法简单易行,适用于一般的建筑。
2. 粘贴防水卷材:将防水卷材粘贴在墙面上,形成一层防水膜。
这种方法具有较好的防水效果,适用于高层建筑或特殊环境。
3. 密封胶条防水:在墙面缝隙处或接缝处使用防水密封胶条进行密封,阻止水分渗透。
这种方法适用于墙体内部较为密封的建筑。
4. 渗透结晶防水:使用渗透结晶材料涂刷在墙面上,通过渗透和结晶反应形成一层防水层。
这种方法对于墙体砖石较为透水的建筑效果较好。
5. 喷涂防水涂料:使用专用的喷涂机将防水涂料均匀喷涂在墙面上。
这种方法施工快速,适用于大面积的防水需求。
6. 外墙隔热防水一体化系统:采用外墙外保温材料和防水层的一体化系统,既提供了隔热效果,又实现了防水功能。
以上是常见的外墙防水做法,具体应根据建筑物实际情况选择合适的方法,并在施工过程中严格按照相关技术要求进行操作。
记住,外墙防水工作很重要,务必保证施工质量,以确保建筑物的长期使用安全。
