布袋除尘器安装专项施工方案
- 格式:docx
- 大小:15.31 KB
- 文档页数:6
徐州华美热电二期2×350MW级超临界循环流化床机组工程配套布袋除尘器施工组织设计编制:审核:审定:江苏新中环保股份有限公司2014年11月11日目录1.工程概况2.编制依据3.施工准备及条件4.综合进度和配合要求5.施工主要机具及材料6.主要施工方法和步骤7.安全质量保证体系8.成品保护要求9.施工中主要危险点与安全技术措施10.环境保护及文明施工措施和要求11.布袋除尘器危险源辨识与评价一览表布袋除尘器本体安装施工方案一.工程概况本工程为徐州华美热电二期2×350MW级超临界循环流化床机组工程配套布袋除尘器安装。
布袋除尘器本体布置在脱硝后侧与引风机室之间,该布袋除尘器本体横向布置4条轴线:1、2、3、4;纵向布置条轴线:A、B、C、D、E、F、G、H;横向宽度18.6米,纵向深度38.4米;本体标高20.9米。
本体由框架、箱体、离线系统、配吹系统、梯子平台、布袋几部分组成。
布袋除尘器本体构件最大重量约为5t.柱脚:采用地脚螺栓连接方式,布袋除尘器本体构件的接头采用焊接连接(例如框架梁、柱上的支撑连接)。
二.编制依据江苏新中环保股份有限公司提供的图纸:低压脉冲布袋除尘器安装工程资料。
1)《火电厂大气污染物排放标准》(GB13223-2003)2)《锅炉大气污染物排放标准》(GWPB3-1999)3)《锅炉烟尘测试方法》(GB/T5468-1991)4)《工业企业噪声控制设计规范》(GBJ87-1985)5)《电力建设施工质量验收及验评规范第七部分:焊接》6)《火力发电厂焊接技术规范》(DL/T869-Z012)7)《袋式除尘器安装要求验收规范》(JB/T8471-1996)8)《袋式除尘器性能测试方法》(GB12138-1989)9)《除尘机组技术性能及测试方法》(GB/T11653-1989)10)《工程建设标准强制性条文》(电力工程部分) 2006年版11)《建筑抗震设计规范》(GB50011-2001)12)《固定式钢斜梯》(GB4053.4-1993)13)《固定式工业钢平台》(GB4053.4-1993)14)《火力发电厂热力设备和管道保温油漆设计技术规定》(DL/T 776-2001;DL/T5071-1997)15)《袋式除尘器用滤袋框架技术条件》(JB/T5917-1991)16)《袋式除尘器用电磁脉冲阀》(JB/T5916-2004)17)《低压分配和电路设计规范》(SDJ26-1989)三.施工准备及条件1).图纸、资料齐全,要求施工人员认真熟悉图纸、掌握规范。

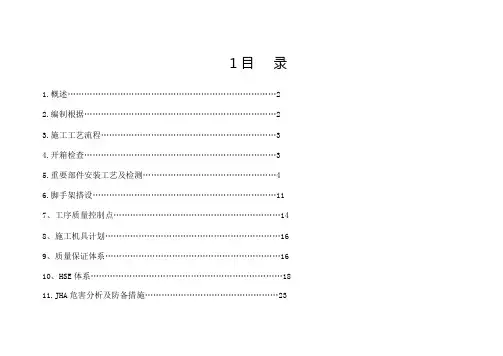

1目录1.概述 (2)2.编制根据 (2)3.施工工艺流程 (3)4.开箱检查 (3)5.重要部件安装工艺及检测 (4)6.脚手架搭设 (11)7、工序质量控制点 (14)8、施工机具计划 (16)9、质量保证体系 (16)10、HSE体系 (18)11.JHA危害分析及防备措施 (23)一、概述为保证中石化九江分企业煤焦代油改造项目布袋除尘器施工安装保质保量、准期完毕, 我企业从认真、负责、严厉旳态度出发, 特编写该除尘系统旳施工方案, 规范除尘系统旳施工程序。
九江分企业煤焦代油改造项目布袋除尘器施工旳重要工作量包括九江分企业输送系统除尘设备DC040000 LJD-3输送布袋除尘系统1套、DC0400002, DC0400003 输送布袋除尘系统2套、DC0400006, DC0400007 LB输送布袋除尘系统2套、DC0400004, DC0400005, DC0400008, DC0400009 LJD-3输送布袋除尘系统2套、DC0400010~DC0400021犁煤器布袋除尘系统12套旳安装。
二、编制根据●除尘器技术文献及施工图纸。
●《电力建设施工及验收技术规范》锅炉机组篇DL/T5047-2023。
●《火电施工质量检查及评估原则》锅炉篇2023年版。
●《火力发电厂焊接技术规程》DL/T869-2023●《电力建设施工及验收技术规范》(第五部分:热工自动化) DL/T5190.5-2023●《电力建设施工及验收技术规范》(管道篇) DL 5031-2023●《自动化仪表施工规范》GB 50093-2023●《机械设备安装工程施工及验收通用规范》GB50231-2023●中华人民共和国行业原则《门式钢管脚手架》JG13-1999●《焊接构造旳一般尺寸公差和形位公差》GB/T 19804-2023●《通风空调工程施工和验收规范》GB 50243-2023●《石油化工企业采暖通风与空气调整设计规范》SH 3004-1999 ●《石油化工企业设计防火规范》GB 50160-2023●《采暖通风与空气调整设计规范》GB50019-2023三、施工工艺流程3.1 动工条件满足安装规定, 并已办理交接手续。

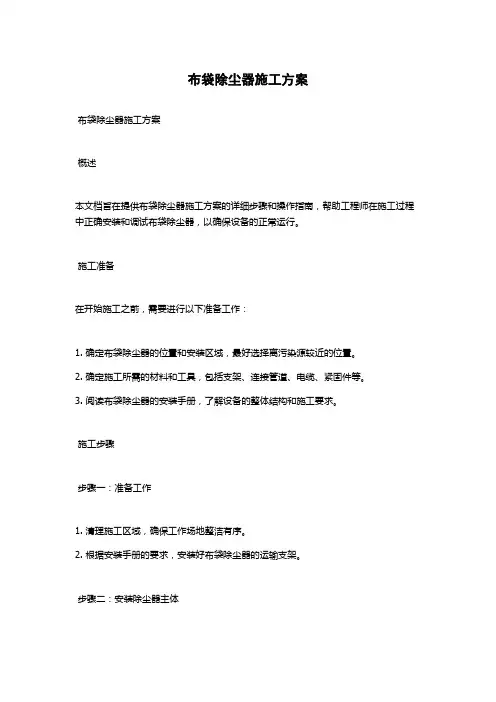

布袋除尘器施工方案布袋除尘器施工方案一、施工准备工作1. 对布袋除尘器设备进行检查和保养,确保设备运行正常。
2. 确定施工现场的布袋除尘器设备位置,通过测量来确定设备的安装位置和尺寸。
3. 清理施工现场,清除杂物和灰尘,并采取防尘措施,确保施工环境整洁。
二、设备安装和连接1. 按照布袋除尘器设备的安装图纸和要求进行设备的安装。
2. 安装主体部分,包括设备的机体、过滤室、风机等。
3. 将风管和管道连接到布袋除尘器设备上,并确保连接密封良好,避免漏风。
4. 安装控制系统和操作面板,确保设备的操作和控制正常。
三、布袋安装和布置1. 根据现场情况和除尘效果要求,选择合适的布袋材料,并按照要求将布袋安装到设备上。
2. 检查布袋的安装质量,确保布袋连接牢固,没有破损和漏气现象。
3. 布袋的布置要合理,保证每个布袋的通风面积均匀分布,避免死角和堵塞现象。
四、设备调试和运行1. 进行设备的调试和功能测试,确保设备的各项功能正常。
2. 检查管道和连接件是否漏风,是否需要进行补漏处理。
3. 启动设备进行试运行,观察设备的工作状态和除尘效果,进行必要的调整和优化。
五、施工验收和文档整理1. 进行设备的验收工作,检查设备安装和除尘效果是否符合合同要求。
2. 编写施工记录和施工总结,整理相关的施工文件和资料。
3. 完成施工报告和相关技术档案的提交,确保施工过程的规范和信息的完整。
以上是布袋除尘器施工方案的基本内容,具体的施工过程和细节要根据实际情况进行调整和完善。
在施工过程中要注重安全和质量,确保施工的顺利进行和设备的正常运行。
同时,要注意与相关单位和人员进行沟通和协调,保持良好的施工合作关系。

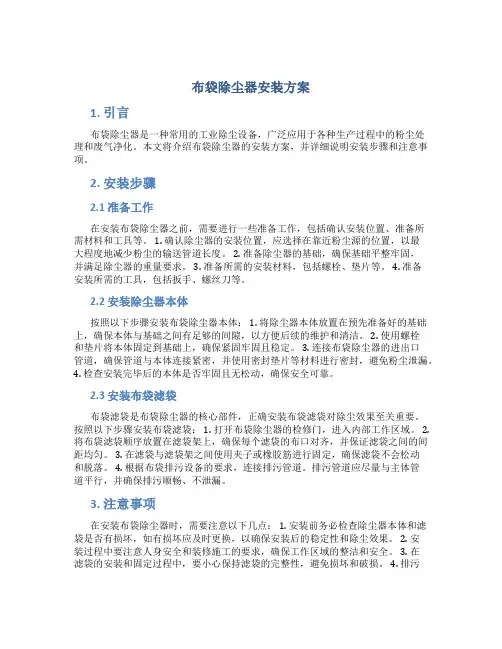

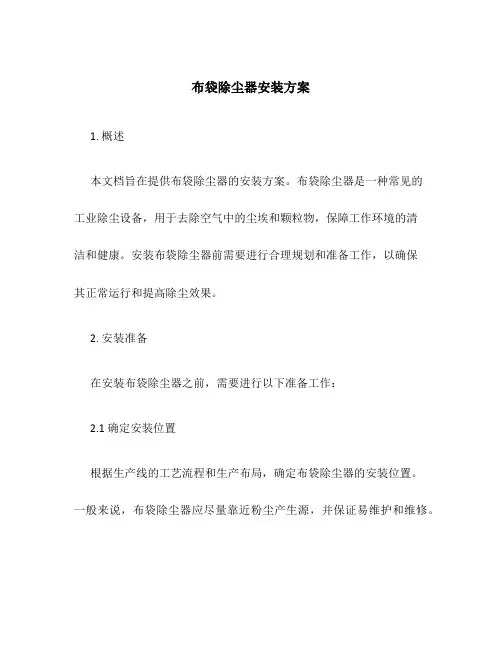

布袋除尘器安装方案1. 概述本文档旨在提供布袋除尘器的安装方案。
布袋除尘器是一种常见的工业除尘设备,用于去除空气中的尘埃和颗粒物,保障工作环境的清洁和健康。
安装布袋除尘器前需要进行合理规划和准备工作,以确保其正常运行和提高除尘效果。
2. 安装准备在安装布袋除尘器之前,需要进行以下准备工作:2.1 确定安装位置根据生产线的工艺流程和生产布局,确定布袋除尘器的安装位置。
一般来说,布袋除尘器应尽量靠近粉尘产生源,并保证易维护和维修。
2.2 测算风量和风压根据粉尘产生源的类型和工艺要求,测算出所需处理的风量和风压。
这是选择合适布袋除尘器型号和安装布局的关键因素。
2.3 确定管道布局根据生产线的布局和布袋除尘器的安装位置,确定合理的管道布局。
管道布局的合理性直接影响到布袋除尘器的除尘效果和系统的运行效率。
2.4 选择合适的布袋除尘器型号根据测算的风量和风压,并考虑到粉尘的性质和产生量,选择合适的布袋除尘器型号。
3. 安装步骤在进行布袋除尘器的安装时,需要按照以下步骤进行:3.1 安装支架和基础根据安装位置和布袋除尘器的重量,安装支架和基础。
确保支架和基础的稳固可靠,能够承受布袋除尘器的重量和运行时的震动。
3.2 安装布袋和骨架将布袋安装在骨架上,并确保布袋的平整和紧密。
注意不要破坏布袋的结构和过滤效果。
3.3 连接管道和风机根据管道布局,连接管道和布袋除尘器的进、出口。
确保连接口的密封性和牢固性。
3.4 安装控制系统安装布袋除尘器的控制系统,包括启停控制、风量调节等功能。
确保控制系统的正常运行和与生产线的配套。
3.5 调试和检测完成布袋除尘器的安装后,进行调试和检测工作。
包括风量、风压、温度等参数的调节和监测,确保布袋除尘器的正常运行和除尘效果。
4. 安装注意事项在进行布袋除尘器的安装过程中,需要注意以下事项:•安全第一:在安装过程中,注意安全措施,避免发生人身和设备伤害。
•操作规范:按照布袋除尘器的安装图纸和说明书进行安装,避免错误操作和损坏设备。
布袋除尘器施工方案布袋除尘器施工方案概述本文档旨在提供布袋除尘器施工方案的详细步骤和操作指南,帮助工程师在施工过程中正确安装和调试布袋除尘器,以确保设备的正常运行。
施工准备在开始施工之前,需要进行以下准备工作:1. 确定布袋除尘器的位置和安装区域,最好选择离污染源较近的位置。
2. 确定施工所需的材料和工具,包括支架、连接管道、电缆、紧固件等。
3. 阅读布袋除尘器的安装手册,了解设备的整体结构和施工要求。
施工步骤步骤一:准备工作1. 清理施工区域,确保工作场地整洁有序。
2. 根据安装手册的要求,安装好布袋除尘器的运输支架。
步骤二:安装除尘器主体1. 使用起重设备将布袋除尘器的主体部分安装到运输支架上。
2. 按照安装手册的指引,连接布袋除尘器和运输支架,并使用紧固件固定。
步骤三:连接管道1. 安装好除尘器主体后,根据施工现场的布局和要求,安装连接管道,以便与污染源和排放口连接。
2. 在连接管道中加装接头,确保连接紧密可靠。
步骤四:电缆连接1. 进行布袋除尘器的电气连接,根据电气图纸连接主电源和控制系统。
2. 检查和测试电缆连接是否正确,并确保所有连接紧固可靠。
步骤五:调试和测试1. 施工完成后,对布袋除尘器进行调试和测试。
2. 检查主要部件的运行状态,如风机、控制系统、压力传感器等。
3. 根据安装手册的要求,调整和校准布袋除尘器的工作参数,确保设备能够正常运行。
4. 进行系统的漏风测试,确保管道连接处无漏气现象。
步骤六:施工验收1. 施工完成后,进行布袋除尘器的验收工作。
2. 检查施工质量,确认各部件和连接是否安装正确,并进行必要的调整和修复。
3. 进行设备的功能测试,检查除尘效果和系统的运行稳定性。
4. 准备施工报告和验收报告,记录所有工作过程和结果。
安全注意事项在布袋除尘器施工过程中,需要特别注意以下安全事项:1. 施工人员必须佩戴个人防护设备,如安全帽、防护眼镜、防尘口罩等。
2. 严禁在设备运行时进行任何施工操作,以免发生意外。
布袋除尘器安装方案1. 引言布袋除尘器是一种常用的工业除尘设备,广泛应用于各种生产过程中的粉尘处理和废气净化。
本文将介绍布袋除尘器的安装方案,并详细说明安装步骤和注意事项。
2. 安装步骤2.1 准备工作在安装布袋除尘器之前,需要进行一些准备工作,包括确认安装位置、准备所需材料和工具等。
1. 确认除尘器的安装位置,应选择在靠近粉尘源的位置,以最大程度地减少粉尘的输送管道长度。
2. 准备除尘器的基础,确保基础平整牢固,并满足除尘器的重量要求。
3. 准备所需的安装材料,包括螺栓、垫片等。
4. 准备安装所需的工具,包括扳手、螺丝刀等。
2.2 安装除尘器本体按照以下步骤安装布袋除尘器本体: 1. 将除尘器本体放置在预先准备好的基础上,确保本体与基础之间有足够的间隙,以方便后续的维护和清洁。
2. 使用螺栓和垫片将本体固定到基础上,确保紧固牢固且稳定。
3. 连接布袋除尘器的进出口管道,确保管道与本体连接紧密,并使用密封垫片等材料进行密封,避免粉尘泄漏。
4. 检查安装完毕后的本体是否牢固且无松动,确保安全可靠。
2.3 安装布袋滤袋布袋滤袋是布袋除尘器的核心部件,正确安装布袋滤袋对除尘效果至关重要。
按照以下步骤安装布袋滤袋: 1. 打开布袋除尘器的检修门,进入内部工作区域。
2. 将布袋滤袋顺序放置在滤袋架上,确保每个滤袋的布口对齐,并保证滤袋之间的间距均匀。
3. 在滤袋与滤袋架之间使用夹子或橡胶筋进行固定,确保滤袋不会松动和脱落。
4. 根据布袋排污设备的要求,连接排污管道。
排污管道应尽量与主体管道平行,并确保排污顺畅、不泄漏。
3. 注意事项在安装布袋除尘器时,需要注意以下几点: 1. 安装前务必检查除尘器本体和滤袋是否有损坏,如有损坏应及时更换,以确保安装后的稳定性和除尘效果。
2. 安装过程中要注意人身安全和装修施工的要求,确保工作区域的整洁和安全。
3. 在滤袋的安装和固定过程中,要小心保持滤袋的完整性,避免损坏和破损。

重大施工技术方案1.1.1框架结构施工拟采用“组合法”安装工艺。
将框架设备的零部件在施工现场(近路侧)组合现场,预先组合成片状吊装就位。
1.1.1.1 框架组对前的准备工作a. 根据图纸和设备清单检查数量是否齐全,外观无裂纹、重皮、严重锈蚀、厂家焊缝缺陷,并进行编号。
b. 搭设组对平台,组对平台平整度≤3/1000,平台大小满足最大组对框架的施工要求。
1.1.1.2立柱对接a. 将对接的立柱放置在组对平台上,对各段进行检查,核对其长度、托架等尺寸是否符合设计。
b. 调整接口位置、检查立柱各部尺寸,总长度应比设计长•5mm作为焊接收缩余量,各项尺寸符合要求后点焊固定。
对接质量要求如下:柱中心线允许编差≤1.5mm;横梁标高允许偏差为±5mm。
c. 复查立柱各部尺寸有无变化,然后进行正式焊接。
为避免受热变形应采取双人对焊。
1.1.1.3框架组合a. 调整立柱相对位置使每根立柱彼此平行,同时各立柱基准点标高线应处在同一直线上(用拉对角线方法校正)。
柱间距应比图纸尺寸大5mm(取上、中、下三点测量)。
b. 在各项校正结束后可将横梁与立柱点焊固定,复查无误后进行正式焊接。
1.1.1.4框架组合件的质量要求如下:立柱弯曲度≤10mm 立柱扭曲度≤10mm1.1.1.5框架组合件允许偏差见下表框架组合件允许偏差单位:mm┏━━┯━━━━━━━━━━━━┯━━━━━━━━━━━━━━┓┃序号│检查项目│允许偏差┃┠──┼────────────┼──────────────┨┃ 1 │各立柱间距离│间距的1/1000最大不大于10┃┠──┼────────────┼──────────────┨┃ 2 │各立柱间的平行度│长度的1/1000最大不大于10┃┠──┼────────────┼──────────────┨┃ 3 │横梁标高│±5 ┃┠──┼────────────┼──────────────┨┃ 4 │横梁间平行度│长度的1/1000最大不大于 5┃┠──┼────────────┼──────────────┨┃ 5 │组合件相应对角线│长度的1.5/1000最大不大于15┃┠──┼────────────┼──────────────┨┃ 6 │横梁与立柱中心线相对错位│± 5 ┃┠──┼────────────┼─────1.1.2灰斗施工灰斗在预制场组装成片,在能满足运输要求的前提下,尽可能大的组对,运至施工现场后在组对现场组装成形后,用塔机吊装就位。
布袋除尘施工方案1. 引言布袋除尘是一种常用的空气污染治理技术,广泛应用于工业生产过程中的粉尘治理。
本文将详细介绍布袋除尘的施工方案,包括前期准备工作、施工过程和后期维护等内容。
2. 前期准备工作2.1 设计方案确定在进行布袋除尘施工之前,需要根据实际情况确定设计方案。
设计方案应考虑工业生产过程中产生的粉尘类型、粉尘浓度、设备布局等因素,确定合适的布袋除尘设备型号和参数。
2.2 材料准备在开始施工前,需要准备好各种所需材料,包括布袋除尘设备、布袋、滤料、连接件等。
材料的选择应考虑其耐高温、抗腐蚀等性能,并确保所选材料符合相关标准和规范。
2.3 施工人员培训为了保证施工质量和安全,施工人员需要经过专业培训,了解布袋除尘设备的工作原理、操作方法和安全注意事项等。
培训内容包括设备的组装、安装、调试等方面的知识。
3. 施工过程3.1 设备组装在施工现场,首先需要进行设备组装。
按照设计方案的要求,将各个部件组装在一起,包括滤袋骨架、滤袋、气箱、除尘风机等。
在组装过程中,需要注意各个部件的安装位置、连接方式等细节。
3.2 设备安装设备组装完成后,将其安装在指定位置。
安装时,需注意设备与周围设备、管道的连接,确保接口紧密、无泄漏。
同时,还需注意设备与地面的固定,可采用螺栓固定或焊接等方式。
3.3 调试和运行设备安装完成后,需要进行调试和运行。
首先进行设备的静态调试,检查各个部件连接是否正常,排除故障。
然后进行设备的动态调试,通过启动设备,观察其运行情况,调整合适的风速和排放浓度。
4. 后期维护4.1 定期维护布袋除尘设备在使用过程中,需要进行定期维护,包括清洁滤袋、更换损坏的滤袋等。
定期维护的频率和方法应根据实际情况进行调整,通常情况下,可按照制定的维护计划进行。
4.2 故障排除在使用过程中,如果出现设备故障,需要及时进行排除。
故障排除的方法包括检查设备各个部件的连接是否松动、损坏,检查电气元件是否正常工作等。

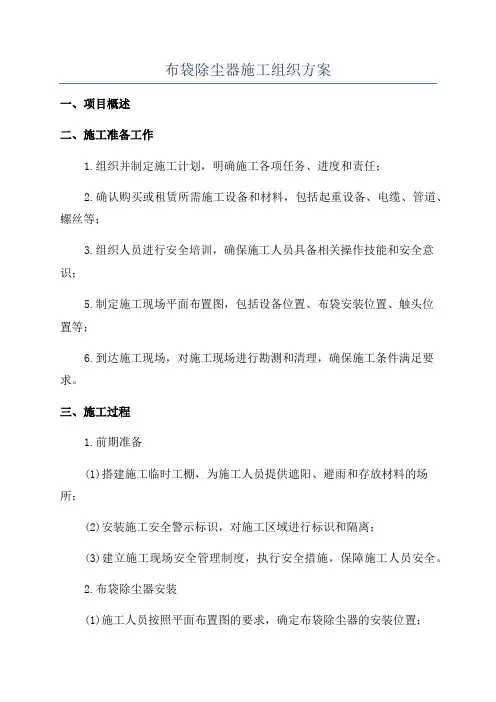

布袋除尘器施工组织方案一、项目概述二、施工准备工作1.组织并制定施工计划,明确施工各项任务、进度和责任;2.确认购买或租赁所需施工设备和材料,包括起重设备、电缆、管道、螺丝等;3.组织人员进行安全培训,确保施工人员具备相关操作技能和安全意识;5.制定施工现场平面布置图,包括设备位置、布袋安装位置、触头位置等;6.到达施工现场,对施工现场进行勘测和清理,确保施工条件满足要求。
三、施工过程1.前期准备(1)搭建施工临时工棚,为施工人员提供遮阳、避雨和存放材料的场所;(2)安装施工安全警示标识,对施工区域进行标识和隔离;(3)建立施工现场安全管理制度,执行安全措施,保障施工人员安全。
2.布袋除尘器安装(1)施工人员按照平面布置图的要求,确定布袋除尘器的安装位置;(2)使用起重设备将布袋除尘器吊装到安装位置,注意保持设备稳定;(3)固定布袋除尘器,根据设备要求进行焊接或螺栓连接;(4)连接管道和电缆,确保布袋除尘器与其他设备的联通。
3.布袋安装(1)准备布袋和配件,检查是否存在损坏或缺陷;(2)将布袋按照布袋安装图的要求进行安装,确保每个布袋安装位置正确;(3)使用工具和螺栓将布袋和支撑架固定在一起,保证布袋的稳定性和密封性;(4)安装触头,将触头与布袋连接。
4.设备调试(1)检查所有连接是否牢固,无漏气现象,如有问题及时进行修复;(2)检查电气系统是否正常运行,各个触头和电缆是否连接正确;(3)打开电源,按照设备操作手册进行调试,包括压力控制、风速控制等;(4)检查布袋除尘器的运行效果,确认除尘效果符合要求。
五、施工验收(1)对施工质量进行检查,包括布袋安装、管道连接等;(2)对设备性能进行测试,包括压力控制、风速控制等;(3)整理施工文件和资料,编写施工验收报告;(4)安排相关人员进行施工验收,确保施工质量符合要求。
六、安全措施(1)施工现场要设置警示标志,指示施工区域,避免其他人员进入工地;(2)给施工人员佩戴安全帽、安全鞋、防护服等个人防护用品;(3)使用起重设备时,要注意安全距离和操作规程;(4)施工过程中,定期检查设备和脚手架的稳定性,防止意外发生;(5)使用电气设备时,严格按照操作规程操作,并确保接地良好。
第1篇一、工程概况本工程为某工厂布袋除尘器安装工程,旨在改善工厂内部及周边环境,减少粉尘污染。
布袋除尘器是工业生产中常用的除尘设备,适用于收集粒径较大的粉尘。
本次施工内容包括布袋除尘器的设备安装、管道连接、电气控制系统的调试等。
二、施工准备1. 施工组织设计- 成立施工项目组,明确各岗位责任;- 制定详细的施工进度计划;- 编制安全、文明施工方案。
2. 材料设备准备- 布袋除尘器主体设备;- 风机、电机等辅助设备;- 管道、阀门、法兰等管道配件;- 螺丝、焊条等紧固件;- 安全防护用品。
3. 人员准备- 安排具有相关资质的施工人员;- 对施工人员进行技术交底和安全教育。
4. 施工现场准备- 清理施工场地,确保施工环境整洁;- 设置施工标志,确保施工安全;- 准备施工所需的临时设施。
三、施工工艺1. 布袋除尘器设备安装- 根据设备基础图纸,进行基础施工;- 安装布袋除尘器主体设备,确保设备水平;- 安装支座、支架等辅助结构;- 连接风机、电机等辅助设备。
2. 管道连接- 根据设计图纸,确定管道走向和连接方式;- 安装管道、阀门、法兰等配件;- 进行管道的焊接或法兰连接;- 对管道进行试压,确保管道强度。
3. 电气控制系统调试- 安装电气控制系统;- 连接电缆、线路;- 进行电气系统的调试;- 进行设备试运行,确保电气控制系统正常。
4. 布袋安装- 选择合适的布袋;- 将布袋安装在滤袋仓内;- 检查布袋的安装质量,确保布袋平整、无褶皱。
5. 系统调试- 进行空载试运行,检查设备运行状态;- 进行负载试运行,检查设备性能;- 调整设备参数,确保除尘效果。
四、施工质量控制1. 材料质量控制- 严格检查设备、材料的质量,确保符合设计要求; - 对不合格的材料进行退换。
2. 施工过程控制- 严格按照施工规范和工艺要求进行施工;- 定期进行质量检查,确保施工质量。
3. 安全控制- 严格执行安全操作规程,确保施工安全;- 设置安全警示标志,防止安全事故发生。
浙江华海药业股份有限公司工业废物处理项目
布袋除尘器安装专项施工方案
编制:
审核:
批准:
江苏唐电建设有限公司
二○一五年六月
目录
一、工程概况
二、施工机具及劳动力计划
三、工程质量及主要技术措施
四、设备安装及工艺要求
五、安全保证措施
一、工程概况:
除尘布袋系统是焚烧工程的配套项目,布袋除尘器壳体安装可分成3段。
即第一段为下锥体及与之相接的第一段箱体,第二段为过滤喷吹系统以下的箱体,以上为第三段。
二、施工机具及劳动力计划
⒈施工人员组织:
组建专项安装施工小组
施工员刘计生
专职安全员司庆民
⒉施工机械:
三、工程质量及主要技术措施:
工程质量应符合下列标准:
1、主材Q235A,应符合现行国家《碳素结构钢》的规定;
2、焊材E4301,应符合GB5117-85及GB1300-77之规定;
3、除尘器壳体制作应符合《钢结构工程施工及验收规范》GB50205-95
及《钢制压力容器》GB150-89的规定;
4、框架及钢平台制安符合《钢结构工程施工及验收规范》GB50205-95
的规定。
5、工程所用所有钢材、焊材、油漆等均有出厂质量证明书,且符合国家
标准和设计要求。
6、参加施工的电焊工都必须有考试合格证,且施焊范围不超出考试合格
项目。
四、设备安装及工艺要求
⒈基础验收及复测:
钢结构安装前应与土建队就基础进行中间交验,土建应有完整的文字资料,包括中心线偏移,基础实际标高,基础强度等。
基础交付后,安装队应进行对标高中心线等进行复测,确认无误后方可安装。
安装工艺:
布袋除尘框架平台安装用25t吊车吊装,除尘器壳体用100t吊车吊装,安装时,框架组装成“门”字形,用吊车吊起,底脚螺栓固定,用水平仪测1m线,用经纬仪测两个方向垂直度。
找正后随即紧固螺栓,然后每吊装一品,随即把两品之间的联系梁安装就位。
布袋除尘器支座固定在框架梁上,在布袋除尘器吊装前可把两层平台安装完善。
在框架梁上划出除尘器的“十”中心线。
布袋除尘器第一段吊装就位后,找平找正,然后用螺栓与梁固定。
随后直下而上依次吊装。
平台与栏杆安装应与布袋除尘器壳体安装保持基本同步。
2.1、安装步骤
2.1.1、先检查基础,按常规清理,找平、放线。
2.1.2、将支柱就位,并用拖拉绳临时找正、固定。
2.1.3、先组装灰斗将灰斗吊装到支柱上,找正、固定,并安装附件。
2.1.4、吊装箱体,由于厂家发货散件,箱体全部现场拼装后整体吊装。
2.1.5、安装平台、栏杆及爬梯。
先安装中部平台,再安装上部平台及栏杆,最后安装爬梯(爬梯可根据现场情况在任一侧)
2.1.6、安装脉冲阀气路、气缸气路。
2.1.7、安装滤袋和袋笼(设备发运时,预先将袋笼装入袋室内,安装时先将其取出,再整理进行安装)。
2.2 、要求事项
2.2.1、安装前必须仔细阅读说明书及随设备提供的图纸资料,并按装箱发运清单检查全部零件的数量和质量,如发现有问题应及时与供方联系。
2.2.2、灰斗、箱体安装时,全部联接处应保证密闭不漏气,要求焊接密封的应密焊,用紧固件联接的,必须加密封垫。
焊缝应做20%的煤油渗透试验,试验合格后进行除锈刷漆,刷漆总厚度180um.
2.2.3、组装气路部分时,主气管(接电磁脉冲阀)在厂内已分别装配制作好,现场只要组对,控制气管(接蝶阀气缸)要现场下料、套口、安装。
要求气管内无杂质、铁屑,经试压不漏气。
2.2.4、安装袋笼和滤袋、文氏管是全部安装中最仔细的工作,因此放在最后安装。
首先将文氏管用铆钉连接在袋笼端口护盖上,然后将滤袋由箱体花板孔中放入袋室,将袋口上部弹簧捏成凹型,放入花板孔中,再使弹簧卷复原,使其紧压在花板孔圆周上,最后将袋笼从袋口轻轻插入,直到护盖确定压在花板孔上为止。
滤袋搬运、安装时不能硬物划、碰和踩坏。
2.3.安装质量标准:
柱子底板标高±3.0mm
柱子纵、横向中心线 3.0mm
柱子垂直度1H/1000、但不大于20mm. H柱子高度
钢平台标高±10mm
横梁标高±5.0mm
横梁中心距1L/1000
灰斗纵、横向中心线±5.0mm
进、出口法兰端面垂直度 2.0/1000
五、安全保证措施:
1、所有施工人员必须遵守安全操作规程和安全规章制度。
2、正确使用各种劳动防护用品,进入现场必须戴安全帽,2m以上高空作
业必须挂安全带、安全带必须高挂低用。
3、施工用电必须符合规范要求,做到三相五线制,一机一闸,手持电动
工具必须装漏电保护器。
容器内使用12V安全电压。
4、根据吊装重量、正确选用吊具、索具,吊耳必须由持证电焊工焊接牢固。
5吊装要由专人指挥,信号要准确无误,悬空的构件严禁从人员上方经过。
6安装用脚手架要牢固可靠,要有防护栏杆,使用材料符合标准。
7脚手架上不许堆放其他物品、工具不用时要放入工具袋内。
严禁上下抛掷物品、防止坠物伤人。
8氧气、乙炔放置要有安全距离,要远离明火。
要有防爆晒措施、搬运时不许碰撞。
9暑天电焊工在筒内焊接时要有通风措施,要有专人监护。
10项目部要组织定期安全检查,发现安全隐患、限期整改。
11夜间施工要有足够照明灯具,照明用电和施工用电要分开。
12所有电器设备要有防雨措施。
13教育职工严格遵守建设单位厂规厂纪。
