塔吊操作方案、垂直运输方案塔吊垂直运输方案本工程主要垂直运输物件为施工人员和材料、构件、设备等。
在主体结构施工阶段,框架结构的钢筋、钢木模板、钢管有关设备及部分砂浆、混凝土等。
经研究:本工程采用以下运输机械组合:4台塔吊加1台输送泵(包括布料杆设备)+4台施工电梯。
混凝土泵和布料杆用来输送混凝土,塔机承担吊装和大件材料运输,电梯运输人员和零星材料。
塔吊采用两台QTZ5515和两台QTZ2015型,主要承担吊装和大件材料运输,如钢筋、模板、砂浆、混凝土、脚手架钢管等材料的运输。
施工电梯采用SCD200型,主要作为装饰砂浆、人员、其他零星材料的运输。
施工电梯每层留置出料口,砂浆水平运输采用手推小车,施工电梯每个料斗可装两个小车,配合塔吊可以满足施工要求,施工电梯在地下室回填后主体到了12层开始安装。
混凝土泵和布料杆用于混凝土的垂直运输,采用HBT80型,布料机采用BL-15型,覆盖半径为15米,在混凝土施工过程中只要移动一次,即可满足施工要求。
一、塔吊保养和操作及安装要求(一)、安装时应注意事项:1、塔机的安装工作应在塔机最高处风速不大于13m/s时进行。
2、必须严格遵循塔机的安装程序。
3、必须严格遵循塔机的安装注意事项。
4、根据建筑物的布局决定基础的铺设位置,按基础图上所规定的技术要求进行地基设置。
5、本机供电电源为三相四线制,采用接地保护,零线不接塔身,接地电阻不得大于4欧。
6、安装前应测量各部分对地绝缘电阻,电动机的绝缘电阻值不低于0.2MΩ,导线对地绝缘电阻不低于1MΩ。
7、塔机的臂长范围以外的为5—米不应有高、低压电线杆(低压5米,高压10米)。
8、准备吊装机器、和足量的铁丝、麻绳、钢丝绳扣、手锤、板手等常常利用工具。
9、必须安装并利用保护和安全装配,加护栏等。
110、必须根据起重臂的臂长精确配置平衡重的重量,安装起重臂前必须在乎衡臂最根部安装一块2.2吨配重,注意严禁不按装或超过此数目。
(十三)垂直运输方案1.施工安排根据施工条件,垂直运输采用塔吊和人货两用电梯完成。
塔吊主要负责结构施工阶段的大型材料如:模板、脚手架、钢筋等材料的运输,至结构封顶后拆除。
结构施工至五层时,安装人货两用电梯,作为施工人员上下及小型材料的垂直运输,至装修工程完毕后拆除。
结构施工阶段,设出料钢平台,下一楼层内的脚手架、模板等周转材料均通过卸料平台、塔吊运送至上层使用,待楼层内的周转材料清理完毕,卸料平台移至上层,连续两层错位设置。
2.塔式起重机1)3)、4)6)、8)10)2)10m 处)后卸下支座与标准节相连的8个高强度连接螺栓。
3)、将塔机套架顶升,使塔身上方恰好出现一个能装一标准节的空间。
4)、拉动引进小车,把标准节引到塔身的正上方,对准连结螺栓孔,缩回油缸使之与下部标准节压紧,并用螺栓连接起来。
5)、以上为一次顶升加节过程,当需连续加节时,可重复上述步骤,但在安装完3个标准节后,必须安装下部4根加强斜撑,并调整使4根撑杆均匀受力,方可继续升塔和吊装。
6)、在加节过程中,严禁起重臂回转,塔机下支座与标准节之间的螺栓应连结,但可不拧紧,有异常情况应立即停止顶升。
待升塔完毕后,调试好塔机小车限位、吊钩高度限位、力矩限位、起重限位、回转限位,保证各限位灵敏、可靠,具体由电工负责调试。
塔吊拆除1)、调整爬升架导轮与塔身立柱的间隙为3-5mm为宜,吊一节标准节移动小车位置至大约离塔机中心10m处,使塔吊的重心落在项升油缸上的铰点位置,然后卸下支座与塔身连接的8个高强度螺栓。
2)、将活塞杆全部伸出,当顶升横梁挂在塔身的下一级踏步上,卸下塔身与塔身的连接螺栓,稍升活塞杆,使上、下支座与塔身脱离,推出标准节至引进横梁外端,接着缩会全部活塞杆,使爬爪搁在塔身的踏步上,然后再伸出全部活塞杆,重新将顶升横梁挂在塔身的上一级踏步上,缩回全部活塞,使上、下支座与塔身连接,并插上螺栓。
3)、以上为一次塔身下降过程,连续降塔时,重复以上过程。
垂直运输施工方案一、塔吊1、根据施工现场,场地的条件及施工特点,该工程采用QTZ60二台,分别布置在(平面方案里面)。
塔吊承台土方与主体结构土方同时开挖,承台板厚为1.5M,承台尺寸为6.00×6.00M,混凝土强度等级标号C30。
2、塔吊安装要求(1)基础底座采用标准件固定,其标高误差控制在2mm之内。
(2)标准件与底层钢筋之间焊接牢固。
(3)做两组防雷接地:接地电阻值不大于4Ω,提供80KW塔机专用。
电源、防雷接地做法:用1m2的钢板立埋与基础旁边用镀锌扁铁与塔基基础节连接。
(4)承台边砌窨井,井内净宽1.00×1.00m,深1.2m,井壁为370厚砖墙,用水泥砂浆砌筑、粉刷,井内设良好的排水措施。
(5)混凝土浇筑前对钢筋和标准件基脚安装尺寸进行隐检,确认合格后进行下一道工序。
3、注意事项(1)塔机安装按说明书进行,必须符合安全要求,禁止声违章作业。
(2)塔机使用前必须经检查验收。
(3)塔机司机必须遵守“十不吊”要求。
(4)塔机吊物时要避免吊物从居民楼楼面越过。
(5)立塔、顶升时必须设安全区,并有专人指挥。
(6)任何情况下禁止地塔机进行油漆作业。
(7)风速超过60km/h,禁止吊物、顶升。
(8)需要更换或排放塔机上的油料时必须在无风条件下进行,并将油料排放到容器内回收。
(9)禁止将各种废弃物丢在工地。
4、塔机计算(1)QTZ60t·m塔吊安装高度为40m1)风荷载计算ω=βz·μz·μs·μr·ω0合肥地区:ω0=0.35μz=1.6塔吊挡风系数φ=0.2 d=121mmω0·d2=0.4×0.1212=0.0060.002<ω0·d2<0.015 取μs=0.7×2.5=1.75μr=1.1 βz=1.0ω=1.0×1.75×1.6×1.1×0.35=1.08KN/m2风荷载产生的水平力:ω=ω·φ·b·H=1.08×0.2×1.8×40=15.55KN风荷载产生的倾覆力矩:M1=1/2ω·H=0.5×15.55×40=311KN·m2)塔基下采用钢筋砼独立基:f a=260KPa3)塔基资料:塔基竖向荷载:D1=485.3KN塔底倾覆力矩:M2=1527KN·m塔基竖向荷载:P1=485.3KN塔基下采用钢筋砼独立基础取基底面积A=6.0×6.0m 基础厚度1.5m基础自重: G=6.0×6.0×1.5×22=1188KNQ=P1+G=485.83+1188=1674KNM=N1×1.5+M2+0.7M1=106.2×1.5+1527+0.7×377=1950KN·me=M/Q=1950/1674=1.165m<L/4=1.5m 可以P max=2Q/3l a a=l/2-e=3.0-1.165=1.835m =(2×1674)/(3×6×1.835)=101.4KN/m2<1.2f a P=Q/A=1674/(6×6)=46.5KN/m2<f a地基承载力满足要求3)抗倾覆验算:倾覆力矩:M=1950×1.4=2730KM·m抗倾覆力矩:M ’=Q ×3.0×0.9=1674×3.0×0.9=4519KN ·m 满足要求。
垂直运输设备施工方案一、塔吊垂直运输简述:本工程垂直运输采用2台QTZ80A(5613)附着式塔吊,覆盖建筑施工范围。
当塔楼楼板施工达到7层时再立1部施工电梯。
混凝土输送设备采用固定式混凝土输送泵和汽车泵相结合。
(一)施工方案1、施工安排。
结构施工材料的水平及垂直运输主要依据塔式起重机进行运输,本工程根据现场情况,现场设置2台塔式起重机,塔式起重机在土方施前进行立塔并达到使用条件。
塔式起重机在塔楼的外架拆除完成后进行拆塔,拆塔时先拆高度低的,后拆高度高的。
塔吊拆除先自身下降拆除标准节,随之将附加锚固件拆除,当降低至裙楼屋面高度时用汽车吊拆除。
塔吊的安装、运转、维修、拆除和进出场等事项由塔吊分包单位负责,立塔前要现场了解情况,立塔位置要严格选择,立塔位置要满足好安装、好拆卸、好锚固的原则,对放在基础的塔基要仔细测算,防止对上部结构施工产生影响,塔吊回转半径范围以下临时建筑及道路均要搭设防护棚。
2、塔吊型号及高度的选择。
为满足吊装要求,需要选择塔臂长的塔式起重机,综上考虑塔吊选用QTZ80A。
(二)主要施工方法及要求1、塔吊基础施工准备,塔吊安装前与安装公司取得联系,以书面的方式通知安装队伍进场,要求安装公司做好机械材料和安装人员的准备。
2、塔吊基础施工。
(1)、建筑物定位测量完成后,立即按照塔吊方案定出塔吊基础位置。
土方开挖时首先开挖塔吊基础基坑,经有关技术人员验槽后,施工钢筋混凝土塔吊基础。
(2)、由人工将塔基基坑内的土方清出,进行垫层浇筑,垫层厚度为100,混凝土标号为C20,待垫层强度达到能上人后,有测量工放出塔吊中心线及塔基四周边线。
(3)、钢筋绑扎放线完毕后即可上人进行塔吊基础钢筋绑扎,下铁钢筋垫块采用强度较高的大理石碎块,厚度为50mm。
绑扎钢筋时必须严格按照相应的施工规范进行作业,同时做好塔吊固定支腿的的预埋,支腿埋设时需搭设钢管架,并用U托托着定位节,U托下方钢管下垫50cm长、30cm宽脚手板,保证在浇混凝土过程中随时能够抄平支腿标高。
超高层建筑施工垂直施工运输方案及管理摘要:目前,在我国诞生了大量超高层建筑,而且这一类型建筑的建设规模正在不断扩大。
超高层建筑的施工难度比较高,要保证材料和人员在垂直方向上获得高效运输,这样才能进一步提高工程的质量,确保工程在工期内顺利完成。
需结合超高层建筑的实际情况,制定合理的垂直施工运输方案,并做好相应的管理工作,才能确保施工高效进行。
关键词:超高层建筑;垂直施工运输;管理引言:在超高层建筑施工中,会涉及到材料和人员的运输,这就对相关设备和运输方案提出严格的要求。
本文主要对超高层建筑施工的垂直施工运输方案和管理进行探讨,并进一步分析大型动臂式塔机优势和技术要点。
一、垂直施工运输常见方案1、塔吊垂直运输在应用塔吊进行垂直运输时,通常会对常见的钢结构进行吊装。
要根据项目的实际情况,对不同专业的吊装比例进行考虑,选择数量合理的塔吊。
在进行大体积混凝土垂直运输时,需考虑到项目的混凝土使用量、施工时间和运行安全等因素,设定完善的混凝土施工方案。
结合超高层建筑的泵送混凝土施工经验制定运输计划。
由于超高层的施工任务量比较大,施工时间比较长,工程在施工期间会受到多种因素的影响,因此,在选择泵时,要结合泵送混凝土的实际情况,为其留出足够的余量,还要对泵的性能进行优化,保证混凝土运输顺利进行。
建筑工程的支撑结构大多是以钢制为主,重量比较大,不能过多占用大塔吊,否则就会对施工进度带来不利影响。
工作人员会采用批量运输的方式,确保其从下部运输至顶部,完成以后再逐件安装。
轨道式悬臂吊机将支撑设置在外幕墙的不同区域,在施工结束以后,再进行不同功能区的幕墙板块施工,运输方案为:吊装设备首先将设备从下部运输至建筑的顶层,在建筑的内部通过门轴型吊机进行转运,通过轨道类型的悬吊设备进行吊装。
将几台轨道型的悬臂吊机布置在设备层中间位置,吊车可以顺着楼梯边道运行,能够实现吊壁的拉伸和收缩,以实现单元板的拉进和输出。
2、电梯垂直运输由于超高层建筑的工程任务比较大,高度高,因此,必须要制定合理的电梯垂直运输方案,考虑到在运输过程中所涉及到的工程量,安排专业的人员负责运输,保证施工人员和材料得到安全顺利的运输。
建筑工程垂直和水平运输方案1、总体方案1.1、本标段配备塔吊作为垂直运输工具,最终吊钩高度必须满足施工要求,塔吊高低搭配,并保证塔吊间安全距离。
塔吊负责钢筋、砌块及施工机械设备等的运输,施工周转材料下层向上层运输,亦利用塔吊通过搭设的受料平台提升。
1.2、高层楼主体各楼各安装一部施工电梯供人员、装修材料及其它轻型材料、零星材料的垂直运输,布置详见施工总平面布置图。
1.3、配备砼输送泵专供各部位砼的输送,布置见施工总平面布置图。
2、塔吊的安装、使用与拆除2.1、塔吊的基础处理:由于本标段住宅楼基坑开挖比较深,塔吊基础随基坑一块儿开挖到位,基础初步设计为1500厚,平面尺寸为4800×4800,配筋为双层双向27根φ20钢筋网。
基础施工时按要求埋设镙杆。
塔吊基础验收时应提交的资料:地基钎探记录、地基承载力报告、塔吊基础施工记录。
2.2、塔吊的安装调试:塔吊安装在承台砼达到一定强度后进行,采用两台吊车配合进行,安装过程中要有专业人员负责指挥,一次安装到塔吊的直立高度为止。
安装完毕后接通电源进行调试,调试满足要求经有关检验部门验收合格后方可投入使用。
2.3、塔吊的附着:当主体施工到第五层时,开始附着。
附着前必须附着楼层的梁上预埋钢板和螺栓。
连接件采用厂家专用构件。
以后每上升20m后附着一次,直到结构施工完毕为止。
2.4、塔吊的使用:塔吊必须派专人使用,并持证上岗。
起吊作业时必须有专人负责指挥。
塔吊在使用过程中,必须定期进行保养和维修。
在大风、雷雨天气严禁使用塔吊。
2.5、塔吊的拆除:当塔吊需要拆除时,先将塔臂转到和主楼平行位置,然后自降到合适高度,最后用50吨汽车吊配合拆除。
3、施工电梯的安装、使用和拆除3.1、施工电梯的安装:施工电梯在主体结构施工二层时开始安装。
在地下室外土方回填时施工电梯底座处全部用3:7灰土分层夯击密实。
然后在灰土上施工电梯砼底座,并同时预埋连接件。
安装顺序为将部件运至安装地点→装底笼和二层标准节→装梯笼→接高标准节并随设附墙支撑→安配重。
建筑施工垂直运输方案建筑施工过程中,垂直运输是不可或缺的环节。
它涉及到材料、设备和工人的上下运输,对整个施工过程的效率和安全性有着重要的影响。
为了保证施工的顺利进行,需制定有效的垂直运输方案。
本文将就建筑施工中常见的垂直运输方式进行分析,并提出合理的方案。
1. 塔吊运输塔吊是建筑施工中最常见的起重设备之一。
通过调节塔吊的起重臂,可以实现对材料和设备的垂直运输。
该方式适用于建筑物较高、施工进度较快的情况下。
优点:- 塔吊的起重能力强,可以承载较大重量的材料和设备。
- 塔吊操作灵活,可以根据需要进行360度旋转,覆盖范围广。
缺点:- 塔吊的安装和拆卸比较复杂,需要额外的时间和费用。
- 对塔吊操作人员的技术要求较高,安全风险稍高。
2. 升降机运输升降机也是常用的垂直运输方式之一。
它可以在建筑物的立体空间内上下运输人员、材料和设备。
该方式适用于高层建筑和大型工地。
优点:- 升降机的运行速度较快,能够快速将人员和物资输送到目标楼层。
- 升降机的承载能力大,适合运输较重的材料和设备。
缺点:- 升降机的固定场所较多,不适用于建筑网点分散的情况。
- 升降机的维护和保养成本较高。
3. 施工升降机运输施工升降机与普通升降机相比,更适用于建筑施工现场。
它能够满足施工工人、材料和设备的垂直运输需求。
优点:- 施工升降机可在多个楼层之间运输,适应建筑工地的高差要求。
- 施工升降机的运行平稳,对货物的保护性较好。
缺点:- 施工升降机的数量有限,需要根据具体工地情况进行规划。
- 设备成本较高,需要投入较大的资金。
4. 手工运输在一些小型建筑工地或无法使用大型起重设备的场合,手工运输是常见的垂直运输方式。
工人通过携带材料的方式,一步步从底层向上运送。
优点:- 手工运输无需额外设备和投资,适用于资源有限的工地。
- 工人直接参与运输,可以更好地掌握材料运输的速度和质量。
缺点:- 手工运输效率较低,不适用于大规模、高楼层的建筑施工。
垂直运输专项施工方案XXXXXXXXXXXXXXXXXXXXXX专项施工方案编制单位:XXXXXXXXXXXXXXXXXXXXXX编制人:审核人:批准人:编制日期:年月日目录第一章塔吊施工方案2一、编制依据2二、工程概况2三、塔机安装平面布置图2四、塔机安装、拆除方案2五、塔机操作安全规程8第二章施工电梯施工方案11一、编制依据11二、工程概况11三、升降机平面布置图:12四、升降机安装、拆除方案:12五、升降机操作安全规程15第一章塔吊施工方案一、编制依据1、峨眉高磷医院综合大楼设计图纸2、施工现场条件3、JGJ59建筑施工安全检查标准4、GB/19001;GB/T24001;GB/T28001环境管理标准。
二、工程概况峨眉高磷医院综合大楼项目,为框剪结构,地上12层医院综合楼带一层地下室,工程位于峨眉山市高桥镇,建筑物高度:附楼17.45米,主楼49.25米,室内外高差0.45米,层高负一层为3.9米,一层为5.4米,二三层为3.9米,四至十层为3.8米,十一层为3.6米,手术室部份为5.1米,十二层为3.9米,机房层高为3.3米。
基底平面状态:北侧为弧形,南侧为近似长方形,总用地面积约10000㎡,建筑占地面积2621.4㎡,总建筑面积23567㎡。
为了满足施工进度及物资调配需求计划在主体施工时设置QTZ-5010塔吊机一台,保证物资的垂直和水平运输。
三、塔机安装平面布置图塔机安装在附楼的中部,紧临主楼,距主楼距离3.5米,能保证覆盖面各供应面,使全部作业面均处于垂直运输设施的覆盖面和供应面范围之内。
塔机的布置原则还应考虑供应能力,提升高度,水平运输手段,装设条件,设备效能的发挥等指标。
四、塔机安装、拆除方案(一)安装前的准备工作:1、由专业具备安装资质单位队员充分熟悉本机的出厂说明书。
2、选择安装位置:根据施工要求及现场条件,确定安装位置3、塔机基础土层地耐力不得小于20吨每平方米,基础设计为C20扩大基础,比地下室基础低-1.5m,基础顶标高同地下室底板标高;混凝土浇筑后混凝土的强度达到100%后方可安装。
建筑工程垂直运输专项方案建筑工程垂直运输方案一、垂直运输机械总布置考虑到工程特点、施工条件、工期和质量等因素,我们公司制定了以下施工机械设备计划:1.塔吊布置本工程计划使用4台ZJ5710塔吊作为结构施工垂直运输的主要设备。
根据现场情况,我们会进行相应的调整以满足施工需求。
经过计算,这些塔吊可以满足本工程吊运量的要求。
塔吊基础设有四根钻孔灌注桩,持力层以勘察报告为准。
具体平面布置见施工平面布置图。
在塔吊施工中,我们会安排专人指挥,避免碰撞,保持安全距离。
主体完工后,塔吊将被拆除。
2.人货电梯布置本工程计划使用8台人货两用施工电梯。
根据现场情况,我们会进行相应的调整以满足施工需求。
具体位置详见附图。
在人货电梯施工中,我们会安排专职司机。
装饰装修完工后,人货电梯将被拆除。
二、塔吊基础及安拆方法2.1 塔吊基础的设计我们将在施工图纸和地质报告出来后,进行详细的分析计算。
2.2 塔式垂直运输机械安装1)安装前准备工作1.塔机使用单位对施工现场的道路进行铺设与平整,并清除障碍等。
2.塔机使用单位与塔机安装技术负责人按基础制作的技术要求共同对塔机混凝土基础进行验收,基础表面的平整度应不大于1/500.3.塔吊司机对塔机进行检查,检查内容如下:钢结构件有无开裂与脱焊;钢丝绳是否牢固可靠,是否合乎要求,绳扎头是否可靠;各部电路及电气元件是否正常;爬升机构导向轮是否转动灵活,与塔机间隙是否合乎要求;顶升液压装置是否正常;对需拆卸的螺栓及销进行浸油除锈处理,埋在地下部分要清除泥土。
2)塔式起重机安装塔吊安装时采用25t•m汽车起重机。
在安装时准备好常用工具及经纬仪等测量仪器,并配备塔吊司机2名,安装钳工2名,安装电工1名,起重1人,指挥1人。
各人员必须技术熟练,持证上岗。
安装步骤:首先将底架十字架吊装在专用混凝土基础上,然后装好四根水平拉杆,校正水平并拧紧螺栓,最后将底架固定在混凝土基础上。
接下来,在十字梁上安装基础节,并装上四根斜撑杆。

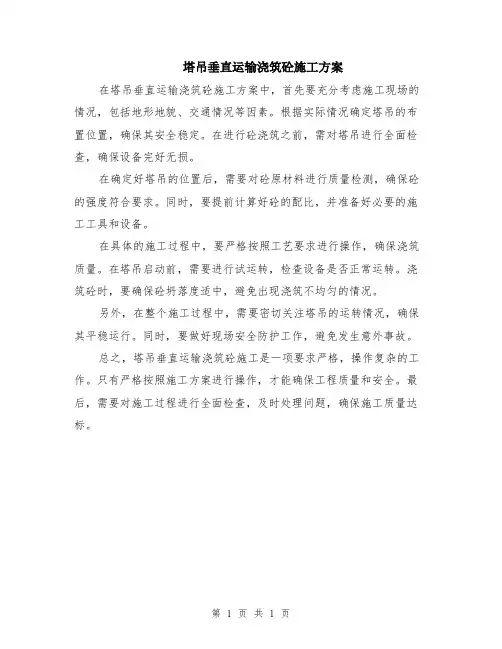

塔吊垂直运输浇筑砼施工方案
在塔吊垂直运输浇筑砼施工方案中,首先要充分考虑施工现场的情况,包括地形地貌、交通情况等因素。
根据实际情况确定塔吊的布置位置,确保其安全稳定。
在进行砼浇筑之前,需对塔吊进行全面检查,确保设备完好无损。
在确定好塔吊的位置后,需要对砼原材料进行质量检测,确保砼的强度符合要求。
同时,要提前计算好砼的配比,并准备好必要的施工工具和设备。
在具体的施工过程中,要严格按照工艺要求进行操作,确保浇筑质量。
在塔吊启动前,需要进行试运转,检查设备是否正常运转。
浇筑砼时,要确保砼坍落度适中,避免出现浇筑不均匀的情况。
另外,在整个施工过程中,需要密切关注塔吊的运转情况,确保其平稳运行。
同时,要做好现场安全防护工作,避免发生意外事故。
总之,塔吊垂直运输浇筑砼施工是一项要求严格,操作复杂的工作。
只有严格按照施工方案进行操作,才能确保工程质量和安全。
最后,需要对施工过程进行全面检查,及时处理问题,确保施工质量达标。
第 1 页共 1 页。
塔吊垂直运输方案
A
1
2020年4月19日
沈抚新城金管家养老服务中心项目
塔吊垂直运输专项方案
(仅适用于内爬塔)
编制人:
审核人:
审批人:
中国京冶工程技术有限公司
3月
文档仅供参考,不当之处,请联系改正。
目录
第一章塔吊选型方案 (1)
第一节编制说明 (1)
第二节编制依据 (1)
第三节项目概况 (1)
第四节现场概况 (2)
第五节塔吊配置方案 (2)
1、塔吊配置主要考虑因素 (2)
2、现场地貌 (3)
3、要求施工进度 (3)
4、本期塔吊使时部位 (3)
5、塔吊配置 (3)
第二章塔吊安装与拆除方案 (6)
第一节内爬塔安装 (6)
1.、塔基 (6)
2、塔身安装及吊装 (7)
3、顶升高度控制 (7)
第二节塔吊拆除 (8)
第三节塔吊保养及操作要求 (8)
1、安全保障 (8)
2、塔吊的保养 (10)
3
2020年4月19日
第一章塔吊部署
第一节编制说明
1、本方案仅适用于A塔楼-2层~4层施工阶段;
2、因-1F层以上设计未出图,现有楼层层数和建筑高度仅依据当前设计信息考虑;
第二节编制依据
1、建筑物各角点坐标位置。
2、施工现场实测地貌。
3、地勘报告
4、 9月30日之前的设计图纸及相关设计资料。
5、《建筑施工塔式起重机安装使用,拆卸安全技术规程》JGJ196- 。
6、《抚顺市建设工程施工现场文明安全施工标准》。
7、中冶集团施工现场布置标准。
第三节项目概况
1、本项目位于沈抚新城经济开发区核心区南湖,集商业、老人公寓、医院、停车等多种功能为一体的超高层建筑群。
地上共包含单体
建筑A、B、C、D四栋,其中A栋为主塔楼,B、C、D为环绕裙楼。
总建筑面积264015平方米,其中:地上240775平方米,地下23240
平方米。
2、建筑形式为三塔合体,平面呈三叶草状;结构形式为钢筋混凝土
内筒外框;基础形式,塔楼为厚筏型基础,裙楼为独立柱基础。
文档仅供参考,不当之处,请联系改正。
第四节现场概况
1、场地南侧现有2台315kVA的变压器,考虑不能够满足施工需要,
计划另外加设一台315kVA变压器,其中一台供应办公区、生活区,
其余两台供应施工现场。
2、项目四周环湖以围堰相隔,致使现场作业区场地狭窄,临设布置、机械设备的设置、材料加工、材料的堆放以及运输车辆的调度等
都相当困难。
第五节塔吊配置方案
1、塔吊配置主要考虑因素
1.1 设计概况
1.1.1 A栋主楼
1)4层以上为标准层,层高3.15米;以下共6层,两层地下室,最
高楼层5.4米;建筑物总高度约180米,单层建筑面积3816m2,内筒
外框结构。
2)19层以下设钢结构劲性柱。
框架柱内为¢600*30钢管柱,核心
2
