高速公路工程量清单 单价
- 格式:doc
- 大小:29.50 KB
- 文档页数:2
高速公路工程清单计价规范工程清单计价规范是在进行高速公路工程施工前,对工程项目进行细致分项计价的规程。
它对工程项目的计价单价、单位工程量、计量规定等方面进行了详细规定,旨在实现合理、准确、公正的计价结果。
本文将围绕清单计价规范进行讨论,重点介绍其中的几个关键要素。
1. 工程项目计价单价在工程清单计价规范中,工程项目计价单价是指单位工程量的单价,常用符号表示为P。
计价单价是衡量工程项目成本的重要指标,它直接影响着工程的投入和工程款项的支付。
计价单价的确定需要根据工程项目的具体情况,包括材料价格、劳务费用、机械设备使用费等因素,进行综合考虑计算得出。
2. 单位工程量单位工程量是指工程项目中各项工作的计量单位,常用符号表示为Q。
单位工程量是将工程项目进行标准化分项,以便于计算和比较不同工程项目之间的成本差异。
在工程清单计价规范中,单位工程量需要明确具体的计量方法和计量标准,以确保计价的准确性和公正性。
3. 计量规定计量规定是工程清单计价规范中对计量工作的具体要求和标准。
计量规定包括计量方法、计量设备要求、计量精度要求等内容。
其中,计量设备的要求是确保计量过程的准确性和可靠性的基础,计量精度要求是保证计量结果准确无误的重要保障。
4. 清单编制要求清单编制要求是工程清单计价规范中对清单编制工作的规定和指导。
清单编制是进行工程项目计价的重要环节,它需要根据实际施工情况,将工程项目细化、分类、标准化,以便于计价的进行和比较。
清单编制要求包括清晰的项目名称、明确的计量单位、详细的计价单价等,以确保计价结果与实际工程项目相符。
5. 控制措施在工程清单计价规范中,还需要明确相应的控制措施,以确保计价的可控性和公正性。
控制措施包括对工程实际施工过程的监督、检查和核算等,通过对工程进度、材料使用、人员安全等方面的控制,确保工程计价符合规范,并避免计价过程中的浪费和误差。
总结:高速公路工程清单计价规范对于工程项目的计价具有重要的作用,它能够保证计价结果的准确性和公正性,为工程的投资提供科学依据。

高速公路路基工程工程量清单计价规则1.1 一般规定1.1.1 本章为路基工程,主要包括通则、施工场地清理、挖方、填方、特殊地区路基处理、路基整修、路基排水、边坡防护、挡土墙、锚杆挡土墙、加筋土挡土墙、喷射混凝土和喷浆边坡、边坡加固、混凝土抗滑桩和河塘防护等内容。
1.1.2 为路基土石方工程的实施而进行的施工测量、放样、调查与试验、施工期间的防水、排水工作及冬季、雨季施工措施等,应符合《公路工程国内招标文件范本(2003年版)》201.03中的有关规定。
上述工作所涉及的费用应包括在相关工程项目的价格或费率中,不另行计量。
1.1.3 在公路工程项目施工之前进行的原地面标高复测工作、隐蔽工程测量等,其测量成果是工程计量的重要基础性依据。
此类关键性基础测量工作一般应按照计量管理办法有关规定,由发包人、承包人、监理工程师、设计单位代表和纪检、审计等人员同时到场,进行多方联测。
1.1.4 本章项目未明确指出的工程内容,如:养护、场地清理、脚手架的搭拆、模板的安装、拆除及场地运输等均包含在相应的工程项目中,不另行计量。
1.2计价规则1.2.1 第202节“场地清理”的工程量清单项目设置、工程量计算规则、计价内容及计量规则,应按表2-1的规定执行。
1.2.2 本节场地清理中所列全部清单项目的一切挖方、压实,以及适用材料的移运、堆放和废料的移运处理等作业均不另行计量。
1.2.3 清理现场项目中,对于挖式边沟,路基清表范围指公路两侧排水沟内侧上口之间的区域;对于填式边沟,清表范围应计至护坡道的坡脚。
路基清表范围内的河塘、结构物以及需拆除的旧路面和结构物所占面积,应予扣除。
取土场的场地清理与拆除(包括临时工程)均应列入土方单价之内,不另行计量。
1.2.4 砍伐树木包括砍伐后的截锯、移运(移运至监理工程师指定的地点)、堆放等一切有关的作业;挖除树根包括挖除、移运、堆放等一切有关的作业。
1.2.5 挖除旧路面与地坪项目中,面层的平均厚度≤300mm的在202-2有关项目中计量,面层的平均厚度大于300mm的,应视为结构物,在202-3有关项目中计量。

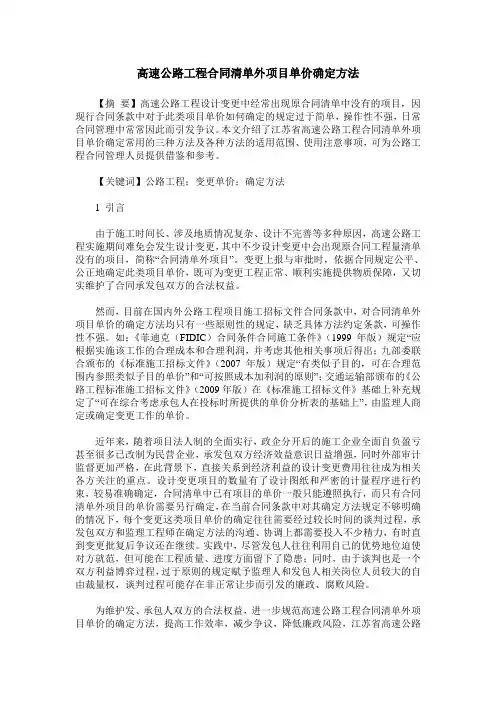

高速公路工程合同清单外项目单价确定方法【摘要】高速公路工程设计变更中经常出现原合同清单中没有的项目,因现行合同条款中对于此类项目单价如何确定的规定过于简单,操作性不强,日常合同管理中常常因此而引发争议。
本文介绍了江苏省高速公路工程合同清单外项目单价确定常用的三种方法及各种方法的适用范围、使用注意事项,可为公路工程合同管理人员提供借鉴和参考。
【关键词】公路工程;变更单价;确定方法1 引言由于施工时间长、涉及地质情况复杂、设计不完善等多种原因,高速公路工程实施期间难免会发生设计变更,其中不少设计变更中会出现原合同工程量清单没有的项目,简称“合同清单外项目”。
变更上报与审批时,依据合同规定公平、公正地确定此类项目单价,既可为变更工程正常、顺利实施提供物质保障,又切实维护了合同承发包双方的合法权益。
然而,目前在国内外公路工程项目施工招标文件合同条款中,对合同清单外项目单价的确定方法均只有一些原则性的规定,缺乏具体方法约定条款,可操作性不强。
如:《菲迪克(FIDIC)合同条件合同施工条件》(1999年版)规定“应根据实施该工作的合理成本和合理利润,并考虑其他相关事项后得出;九部委联合颁布的《标准施工招标文件》(2007年版)规定“有类似子目的,可在合理范围内参照类似子目的单价”和“可按照成本加利润的原则”;交通运输部颁布的《公路工程标准施工招标文件》(2009年版)在《标准施工招标文件》基础上补充规定了“可在综合考虑承包人在投标时所提供的单价分析表的基础上”,由监理人商定或确定变更工作的单价。
近年来,随着项目法人制的全面实行,政企分开后的施工企业全面自负盈亏甚至很多已改制为民营企业,承发包双方经济效益意识日益增强,同时外部审计监督更加严格,在此背景下,直接关系到经济利益的设计变更费用往往成为相关各方关注的重点。
设计变更项目的数量有了设计图纸和严密的计量程序进行约束,较易准确确定,合同清单中已有项目的单价一般只能遵照执行,而只有合同清单外项目的单价需要另行确定,在当前合同条款中对其确定方法规定不够明确的情况下,每个变更这类项目单价的确定往往需要经过较长时间的谈判过程,承发包双方和监理工程师在确定方法的沟通、协调上都需要投入不少精力,有时直到变更批复后争议还在继续。

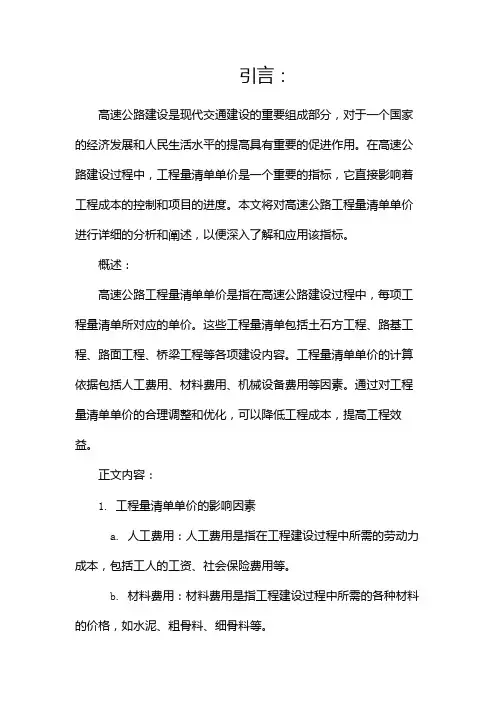

引言:高速公路建设是现代交通建设的重要组成部分,对于一个国家的经济发展和人民生活水平的提高具有重要的促进作用。
在高速公路建设过程中,工程量清单单价是一个重要的指标,它直接影响着工程成本的控制和项目的进度。
本文将对高速公路工程量清单单价进行详细的分析和阐述,以便深入了解和应用该指标。
概述:高速公路工程量清单单价是指在高速公路建设过程中,每项工程量清单所对应的单价。
这些工程量清单包括土石方工程、路基工程、路面工程、桥梁工程等各项建设内容。
工程量清单单价的计算依据包括人工费用、材料费用、机械设备费用等因素。
通过对工程量清单单价的合理调整和优化,可以降低工程成本,提高工程效益。
正文内容:1. 工程量清单单价的影响因素a. 人工费用:人工费用是指在工程建设过程中所需的劳动力成本,包括工人的工资、社会保险费用等。
b. 材料费用:材料费用是指工程建设过程中所需的各种材料的价格,如水泥、粗骨料、细骨料等。
c. 机械设备费用:机械设备费用是指工程建设过程中所需的各种机械设备的租赁费用或购买费用。
d. 环境条件:不同地区的环境条件会对工程量清单单价产生影响,如地质条件、气候条件等。
2. 工程量清单单价的计算方法a. 标准单价法:根据国家或地方发布的工程量清单标准单价表,将工程量清单的数量乘以对应的标准单价,得到工程量清单单价。
b. 市场调查法:通过市场调查了解当地工程建设的实际情况,参考类似工程的报价,从而确定工程量清单单价。
c. 成本分析法:将人工费用、材料费用、机械设备费用等因素进行详细分析,并进行综合考虑,得出工程量清单单价。
d. 经验估算法:根据过去类似项目的实际数据和经验,结合当前的市场情况,估算工程量清单单价。
3. 工程量清单单价的调整方法a. 定额调整法:根据实际工程量清单的情况,对标准单价进行适当调整。
b. 指数调整法:根据物价指数或劳动力指数的变化情况,对工程量清单单价进行调整。
c. 成本控制法:通过控制工程建设中的实际成本,对工程量清单单价进行调整。
ICS91.010.01P09备案号:56893-2017DB32江苏省地方标准DB32/T1553—2017代替DB32/T1553-2009高速公路工程工程量清单计价规范Code of bills of quantities and valuation for highway engineering2017-09-25发布2017-10-25实施目 次前 言 (IV)1范围 (1)2规范性引用文件 (1)3术语和定义 (1)4工程量清单编制 (5)4.1一般规定 (5)4.2招标子目工程量清单 (5)4.3其他项目清单 (6)5工程量清单计价 (7)5.1一般规定 (7)5.2最高投标限价 (7)5.3投标报价 (8)5.4合同价款的约定 (9)5.5工程计量与价款结算 (10)5.6合同价款调整 (10)5.7竣工结算 (12)6工程量清单计价表格 (12)6.1计价表格组成 (12)6.2计价表格使用规定 (13)附录A(规范性附录)总则 (27)附录B(规范性附录)路基工程计量规则 (36)附录C(规范性附录)路面工程计量规则 (72)附录D(规范性附录)桥梁、涵洞工程计量规则 (90)附录E(规范性附录)隧道工程计量规则 (138)附录F(规范性附录)交通工程及预埋(预留)管线工程计量规则 (163)附录G(规范性附录)景观绿化及环境保护工程计量规则 (183)前 言本标准代替DB32/T1553-2009《江苏省高速公路工程工程量清单计价规范》。
本标准按照GB/T1.1-2009《标准化工作导则第1部分:标准的结构和编写》给出的规则起草。
本标准参照GB50500-2013《建设工程工程量清单计价规范》等规范进行修订。
本标准与DB32/T1553-2009的主要差异如下:——调整了不再符合现行法律法规的规定;——增补了改扩建工程及养护改善工程的计量子目和计量规则;——增补了新材料、新技术、新工艺的计量子目和计量规则;——细化、完善了原有计量规则;——规范了体例格式。
