面包砖专项施工方案
- 格式:docx
- 大小:19.36 KB
- 文档页数:5
面包砖专项施工方案文档编制序号:[KKIDT-LLE0828-LLETD298-POI08]1.便道铺装施工施工工艺流程:下承层准备→施工放样→砂垫层铺设→面包砖铺设→自检→监理抽检→检测评定本工程施工工艺流程是施工准备、砂浆摊铺、路面砖铺贴、整型、灌缝。
⑴清理基层:将基层的积灰及杂物等清理干净。
如局部凹凸不平,应将凸处凿平,凹处补平。
⑵找平、弹线:按照设计好标高控制点内近引标高及平面轴线。
每个5m*5m方格开始铺砌前,先根据位置和高程在四角各铺一块基准石材,在此甚础上在两侧各铺一条基准石材。
经测量检查,高程与位置无误后,再进行大面积铺砌。
⑶试拼和试排:铺设前对每一块石材,按方位、角度进行试拼。
试拼后按两个方向编号排列,然后按编号排放整齐。
为检验板块之间的缝隙,核对板块位置与设计图纸是否相符合。
在正式铺装前,要进行一次试排。
⑷砂浆:3cm厚1:3水泥砂浆垫层。
按水平线定出砂浆虚铺厚度,经试验确定。
拉好十字线,即可铺筑砂浆。
用1:3水泥砂浆,铺好后刮大杠、拍实、用抹子找平,其厚度适当高出水平线2-3mm。
⑷面包砖铺贴:铺贴前预先将面包砖除尘,浸湿后阴干后备用。
在板块试铺时,放在铺贴位置上的板块对好纵横缝后用预制锤轻轻敲击板块中间,使砂浆振密实,锤到铺贴高度。
板块试铺合格后,翻开板块,检查砂浆结合层是否平整、密实。
增补砂浆,在水泥砂浆层上浇一层水灰比为左右的素水泥浆,然后将板块轻轻地对准原位放下,用橡皮锤轻击放于板块上的木垫板使板平实,根据水平线用水平尺找平,接着向两侧和后退方向顺序铺贴。
铺装时随时检查,如发现有空隙,应将板材掀起用砂浆补实后再进行铺设。
⑸灌缝、擦缝:铺砌完后按面包砖的颜色用白水泥和颜料与板材色调相近的1:1稀水泥浆,装入小嘴浆壶徐徐灌入板块之间的缝隙内,流在缝边的浆液用牛角刮刀喂入缝内,至基本饱满为止,缝宽为2mm。
1-2h后,再用棉纱团蘸浆擦缝至平实光滑。
粘附在石面上的浆液随手用湿纱团擦净。
面包砖铺设施工方案1. 砖种选择面包砖是由粘土等原料经过高温烧制而成的一种砖块,具有较高的强度和耐久性,常用于建筑物的地面铺设。
在选择面包砖时,需要考虑以下几个因素:•强度和耐久性:选用耐磨性高、抗压强度符合要求的面包砖;•颜色和质感:选择与建筑物整体风格相协调的砖块;•尺寸和规格:根据铺设区域的要求选择适当的砖块尺寸。
2. 施工准备在进行面包砖铺设之前,需要进行以下准备工作:2.1 材料准备•面包砖:根据实际需要购买足够数量的面包砖;•水泥:用于砖与地面的粘结;•砂浆:用于填充砖缝。
2.2 工具准备•铺砖工具:包括砖切割机、勾缝刀、扫帚等;•量具:用于测量铺设区域的尺寸;•平整工具:如水平仪、建筑钢尺等。
3. 施工步骤3.1 准备施工场地首先,需要清理施工区域,确保地面平整干净,清除杂物和尘土。
如果地面不平整,需要进行修整和填充。
3.2 铺设基础层在施工区域上铺设一层水泥砂浆,厚度约为2-3厘米,用抹光板将其压实并抹平。
待砂浆凝固后,可以进行下一步操作。
3.3 砖块铺设根据铺设方案和实际需求,在基础层上开始铺设面包砖。
先使用量具测量好砖块的位置和间距,然后涂抹适量的水泥砂浆于基础层上,将砖块按照预定的方案依次放置在上面。
使用橡胶锤轻轻敲击砖块,确保其与基础层之间充分粘合。
3.4 填缝当所有砖块放置完毕后,使用砂浆将砖缝填充平整。
这一步骤可以使用勾缝刀进行,将砂浆均匀地填充在缝隙中,并用刮刀进行刮平。
3.5 清理和养护等待砂浆干燥后,用扫帚清理施工区域,清除砂浆残留物。
然后进行面包砖地面的养护工作,涂抹保护剂可增强地面的防水和耐磨性。
4. 施工注意事项•施工前确定施工区域的尺寸和方案,避免临时调整导致砖块浪费;•注意砖块的平整度和间距,保持整体美观和稳固性;•施工完成后及时清理施工区域,防止杂物和砂浆对地面造成损害。
5. 施工质量验收在完成面包砖铺设后,需要进行质量验收。
主要检查铺砖是否平整、间距是否均匀、填缝是否牢固。
第1篇一、项目背景随着城市化进程的加快,城市道路、广场、公园等公共设施的建设日益增多。
面包砖作为一种新型环保建材,因其美观、耐用、易于施工等特点,被广泛应用于各类工程中。
本方案旨在为面包砖铺装施工提供一套科学、合理的施工方案,以确保工程质量,提高施工效率。
二、施工准备1. 施工图纸及资料施工前,需熟悉施工图纸及相关资料,了解工程的具体要求、设计意图、施工工艺等。
2. 施工材料(1)面包砖:选择符合国家标准的面包砖,确保砖体尺寸、色泽、强度等符合要求。
(2)水泥:选用普通硅酸盐水泥,强度等级不低于32.5MPa。
(3)砂:中粗砂,含泥量不大于3%。
(4)水:符合生活饮用水的标准。
(5)其他材料:砂浆、钢筋网、排水管、模板等。
3. 施工设备(1)混凝土搅拌机、砂浆搅拌机。
(2)平板振动器、插入式振动器。
(3)切割机、切割台。
(4)水平尺、线锤、墨斗等测量工具。
(5)运输车辆、吊车等。
4. 人员组织根据工程规模,组建专业施工队伍,明确各岗位人员职责,确保施工顺利进行。
三、施工工艺1. 施工前准备(1)清理场地:将施工现场的杂物、垃圾等清理干净,确保场地平整、坚实。
(2)放样:根据设计图纸,放样出砖块铺设位置,标记出每个砖块的尺寸、间距等。
(3)铺设基层:根据设计要求,铺设水泥混凝土基层,确保基层平整、坚实。
2. 面包砖铺设(1)砂浆配制:根据设计要求,配制砂浆,确保砂浆稠度、强度等符合要求。
(2)铺砖:按照放样位置,将面包砖铺设在基层上,确保砖块平稳、垂直。
(3)砂浆填充:将砂浆均匀填充在砖块之间的缝隙中,确保砂浆饱满、密实。
(4)振捣:使用平板振动器或插入式振动器,对砂浆进行振捣,排除气泡,提高砂浆密实度。
(5)养护:铺设完成后,对面包砖进行养护,防止砂浆过早硬化,影响施工质量。
3. 面包砖切割(1)测量:根据设计要求,测量切割尺寸,确保切割尺寸准确。
(2)切割:使用切割机进行切割,确保切割面平整、垂直。
第1篇一、前言面包砖,又称面包石、面包砖石等,是一种新型的环保建筑材料。
它具有重量轻、强度高、防火、防水、保温、隔音等优点,广泛应用于建筑工程、市政工程、道路工程等领域。
为了确保面包砖施工质量,提高施工效率,特制定本施工方案。
二、工程概况1. 工程名称:某住宅小区面包砖施工工程2. 工程地点:某住宅小区3. 工程规模:建筑面积10000平方米4. 施工周期:60天三、施工准备1. 人员准备(1)项目经理1名,负责整个工程的施工组织、协调、监督和管理。
(2)技术负责人1名,负责技术指导、质量控制、进度控制等。
(3)施工员、技术员、质检员、安全员等若干名,负责具体施工、技术支持、质量检查、安全监督等工作。
2. 材料准备(1)面包砖:按照设计要求选择符合国家标准的面包砖,确保质量。
(2)水泥:选用符合国家标准的硅酸盐水泥,强度等级不低于32.5MPa。
(3)砂子:选用中粗砂,含泥量不大于3%。
(4)钢筋:选用符合国家标准的钢筋,强度等级不低于HRB400。
(5)防水剂:选用环保型防水剂,提高面包砖的防水性能。
3. 工具准备(1)切割机:用于切割面包砖。
(2)振捣器:用于振捣混凝土。
(3)水准仪:用于测量标高。
(4)钢卷尺:用于测量尺寸。
(5)电钻:用于钻孔。
(6)搅拌机:用于搅拌混凝土。
四、施工工艺1. 施工顺序(1)基础处理:清除基面杂物,确保基面平整、干净。
(2)铺设面包砖:按照设计要求进行铺设。
(3)混凝土浇筑:按照设计要求进行混凝土浇筑。
(4)养护:混凝土浇筑完成后,进行养护。
(5)防水处理:在面包砖表面涂刷防水剂。
2. 施工工艺(1)基础处理1)清除基面杂物,确保基面平整、干净。
2)对基面进行打磨、清洁,确保基面无油污、灰尘等。
(2)铺设面包砖1)按照设计要求,将面包砖按照规格、颜色等进行分类。
2)在基面上弹线,确保面包砖铺设整齐。
3)将面包砖按照弹线进行铺设,确保面包砖与基面接触紧密。
(3)混凝土浇筑1)按照设计要求,配制混凝土。
面包砖的施工方案面包砖是一种新型的砖块材料,由于具有良好的保温隔热性能和满足环境保护要求的特点,在建筑行业中越来越受到青睐。
下面是面包砖的施工方案。
一、材料准备1. 面包砖:选择质量好、规格统一的面包砖。
2. 砂浆:选用适宜的砂浆,常用的有水泥砂浆和搅拌细砂浆。
3. 工具:平整度尺、切割工具、铲子、扫帚、水桶等。
二、施工步骤1. 准备工作:在施工现场搭建脚手架,并清理和修整基层。
确保基层平整、牢固。
2. 基层处理:用扫帚清理基层表面的灰尘和碎屑,并打湿基层。
如果基层不平整,可用砂浆进行修补。
3. 确定基准点:根据设计要求,使用水平仪确定墙面的水平和垂直方向的基准点。
4. 涂刷砂浆:将适量的砂浆涂刷在墙面上,厚度一般为6-10mm。
5. 粘贴面包砖:在涂刷砂浆的墙面上粘贴面包砖,并用水平仪进行调整,使其保持水平。
6. 整齐排列:粘贴第一行面包砖后,按照设计要求进行整齐排列,注意砖与砖之间的间距一致。
7. 接缝处理:粘贴完一层后,使用切割工具将砖块进行修整,使其与墙角或门窗等部位相衔接。
8. 砖缝处理:将砂浆填充到砖缝中,使用批刀将其压实,并抹平,确保砂浆与面砖表面齐平。
注意及时清理砖面上的砂浆渍,以免对美观产生影响。
9. 清理整理:工程完成后,清理工地及周围环境,并对施工过程中产生的废弃物进行集中处理。
三、施工注意事项1. 面包砖在施工前需要进行水洗处理,以提高粘贴效果。
2. 在粘贴面包砖时,需使用专用的砂浆,确保粘贴牢固。
3. 在施工过程中,要使用平整度尺进行检验,确保墙面平整。
4. 进行面砖的粘贴时,可采用适当的夹持工具进行辅助,以确保粘贴效果。
5. 在进行砖缝处理时,要确保砂浆填充齐平,并及时清理砂浆渍,以免对面砖美观产生影响。
6. 在工程完成后,要对整个工地进行彻底清理,并对废弃物进行集中处理,保持施工现场的整洁。
通过以上施工方案和施工注意事项,可以确保面包砖的施工质量,并实现建筑材料的良好效果。

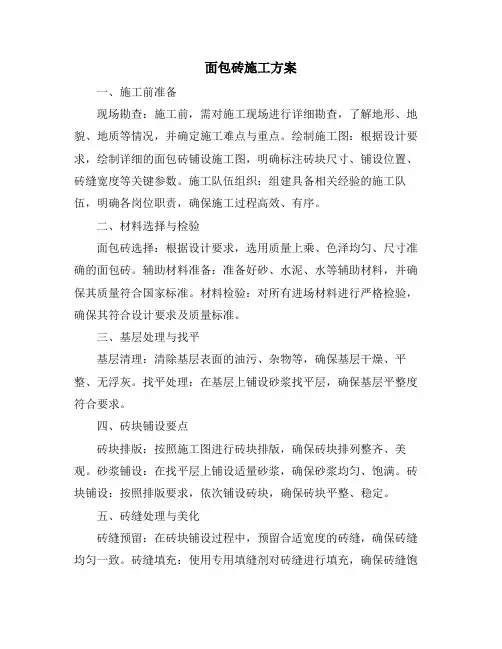

面包砖施工方案一、施工前准备现场勘查:施工前,需对施工现场进行详细勘查,了解地形、地貌、地质等情况,并确定施工难点与重点。
绘制施工图:根据设计要求,绘制详细的面包砖铺设施工图,明确标注砖块尺寸、铺设位置、砖缝宽度等关键参数。
施工队伍组织:组建具备相关经验的施工队伍,明确各岗位职责,确保施工过程高效、有序。
二、材料选择与检验面包砖选择:根据设计要求,选用质量上乘、色泽均匀、尺寸准确的面包砖。
辅助材料准备:准备好砂、水泥、水等辅助材料,并确保其质量符合国家标准。
材料检验:对所有进场材料进行严格检验,确保其符合设计要求及质量标准。
三、基层处理与找平基层清理:清除基层表面的油污、杂物等,确保基层干燥、平整、无浮灰。
找平处理:在基层上铺设砂浆找平层,确保基层平整度符合要求。
四、砖块铺设要点砖块排版:按照施工图进行砖块排版,确保砖块排列整齐、美观。
砂浆铺设:在找平层上铺设适量砂浆,确保砂浆均匀、饱满。
砖块铺设:按照排版要求,依次铺设砖块,确保砖块平整、稳定。
五、砖缝处理与美化砖缝预留:在砖块铺设过程中,预留合适宽度的砖缝,确保砖缝均匀一致。
砖缝填充:使用专用填缝剂对砖缝进行填充,确保砖缝饱满、平滑。
砖面清洁:在砖缝填充完成后,及时清洁砖面,确保砖面干净、无杂物。
六、特殊部位处理墙角处理:墙角处采用专用角砖进行铺设,确保墙角整齐、美观。
井盖、管道处理:对于井盖、管道等特殊部位,采用定制砖块进行铺设,确保整体效果协调一致。
七、质量检查与验收过程检查:在施工过程中,定期对施工质量进行检查,确保各道工序符合设计要求及质量标准。
竣工验收:在施工完成后,组织专业人员进行竣工验收,确保整体施工质量符合设计要求及验收标准。
八、施工安全与环保施工现场设置安全警示标志,确保施工人员及过往行人安全。
施工人员需佩戴安全帽、手套等防护用品,确保施工过程中的人身安全。
施工现场需设置防尘措施,如洒水降尘等,减少对周边环境的影响。
施工废料需及时清理、分类处理,确保施工现场整洁、有序。

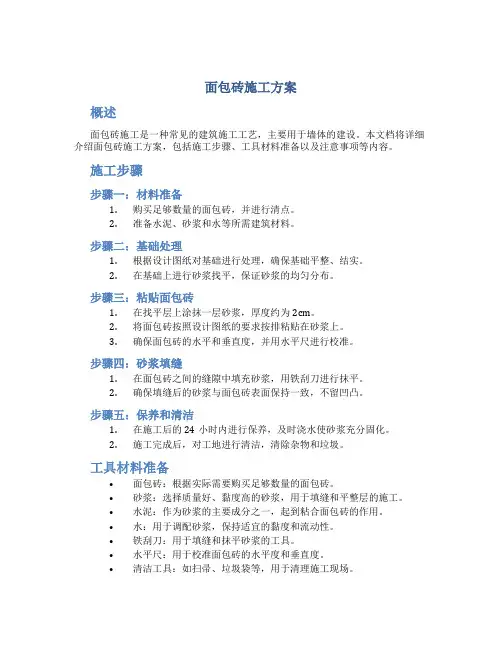

面包砖施工方案概述面包砖施工是一种常见的建筑施工工艺,主要用于墙体的建设。
本文档将详细介绍面包砖施工方案,包括施工步骤、工具材料准备以及注意事项等内容。
施工步骤步骤一:材料准备1.购买足够数量的面包砖,并进行清点。
2.准备水泥、砂浆和水等所需建筑材料。
步骤二:基础处理1.根据设计图纸对基础进行处理,确保基础平整、结实。
2.在基础上进行砂浆找平,保证砂浆的均匀分布。
步骤三:粘贴面包砖1.在找平层上涂抹一层砂浆,厚度约为2cm。
2.将面包砖按照设计图纸的要求按排粘贴在砂浆上。
3.确保面包砖的水平和垂直度,并用水平尺进行校准。
步骤四:砂浆填缝1.在面包砖之间的缝隙中填充砂浆,用铁刮刀进行抹平。
2.确保填缝后的砂浆与面包砖表面保持一致,不留凹凸。
步骤五:保养和清洁1.在施工后的24小时内进行保养,及时浇水使砂浆充分固化。
2.施工完成后,对工地进行清洁,清除杂物和垃圾。
工具材料准备•面包砖:根据实际需要购买足够数量的面包砖。
•砂浆:选择质量好、黏度高的砂浆,用于填缝和平整层的施工。
•水泥:作为砂浆的主要成分之一,起到粘合面包砖的作用。
•水:用于调配砂浆,保持适宜的黏度和流动性。
•铁刮刀:用于填缝和抹平砂浆的工具。
•水平尺:用于校准面包砖的水平度和垂直度。
•清洁工具:如扫帚、垃圾袋等,用于清理施工现场。
注意事项1.施工前仔细查看设计图纸和施工要求,确保施工符合要求。
2.施工过程中要保持施工现场的整洁,及时清理施工杂物和垃圾。
3.在施工过程中,注意安全措施,佩戴安全帽和手套。
4.施工完成后,对工地进行清洁,保持周边环境整洁。
5.面包砖施工需要一定的技术和经验,如没有相关经验,建议请专业人士施工或至少咨询专业人士的意见。
结论面包砖施工方案是一种常用的建筑施工工艺,通过合理的施工步骤和注意事项的实施,可以确保面包砖施工质量和工程进度。
在施工过程中,需要合理选择工具和材料,并注意安全和环境保护。
建议在施工前充分了解面包砖施工的相关要求和技术,以保证施工的质量和效果。

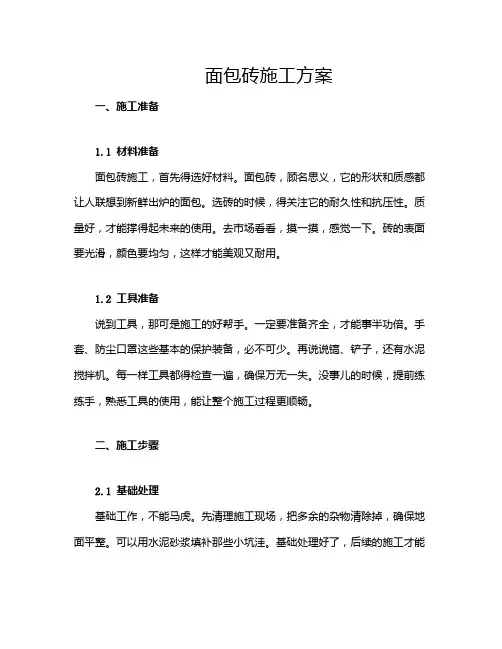

面包砖施工方案一、施工准备1.1 材料准备面包砖施工,首先得选好材料。
面包砖,顾名思义,它的形状和质感都让人联想到新鲜出炉的面包。
选砖的时候,得关注它的耐久性和抗压性。
质量好,才能撑得起未来的使用。
去市场看看,摸一摸,感觉一下。
砖的表面要光滑,颜色要均匀,这样才能美观又耐用。
1.2 工具准备说到工具,那可是施工的好帮手。
一定要准备齐全,才能事半功倍。
手套、防尘口罩这些基本的保护装备,必不可少。
再说说镐、铲子,还有水泥搅拌机。
每一样工具都得检查一遍,确保万无一失。
没事儿的时候,提前练练手,熟悉工具的使用,能让整个施工过程更顺畅。
二、施工步骤2.1 基础处理基础工作,不能马虎。
先清理施工现场,把多余的杂物清除掉,确保地面平整。
可以用水泥砂浆填补那些小坑洼。
基础处理好了,后续的施工才能稳稳当当。
试试用水平仪量一下,确保一切在同一水平线,别让后面的砖铺得歪歪扭扭,影响美观。
2.2 砖的铺设铺砖的时候,要讲究顺序。
先从一角开始,按顺序往外铺。
每一块砖之间要留出适当的缝隙,避免后期收缩。
用泥浆把砖粘牢,记得压实。
用橡胶锤轻轻敲打砖面,让它更好地和底层结合。
铺砖这一步,要有耐心,细心,别让自己的手抖了。
砖铺好后,检查一下,确保没有错位。
2.3 接缝处理接缝处理可不能忽视。
这一步直接关系到整体的美观。
用专用的接缝工具,把缝隙里的泥浆填满。
填缝要做到均匀,不能出现高低不平的情况。
接缝的颜色最好和砖的颜色相近,这样能让整个施工看起来更和谐。
最后,别忘了用清水擦拭砖面,去掉多余的泥浆,给人一个干净整洁的视觉效果。
三、施工注意事项3.1 天气因素天气变化无常,这对施工有很大影响。
尽量选择在晴天施工,避免雨天影响砖的粘合度。
如果真的遇到突如其来的降雨,要迅速采取措施,保护好施工现场。
温度过高,也要适当调整施工进度,避免水泥干得太快,影响强度。
3.2 现场管理施工现场要有专人负责,确保每个环节都能顺利进行。
管理者要对材料的使用进行监控,避免浪费。
住宅小区面包砖铺装施工方案一、工程概述本施工方案旨在为住宅小区面包砖铺装工程提供详细的施工指导,确保工程质量和施工进度。
本次铺装工程范围包括小区内的人行道、休闲广场等区域,总面积约为_____平方米。
二、施工准备1、技术准备熟悉施工图纸和相关技术规范,明确面包砖铺装的设计要求和质量标准。
进行现场勘察,了解施工现场的地形、地貌和地下管线等情况。
制定施工工艺流程和质量控制要点。
2、材料准备面包砖:选择质量合格、规格统一、颜色均匀的面包砖,其抗压强度、抗折强度等性能指标应符合设计要求。
砂:选用中砂,含泥量不超过 3%,砂的颗粒级配应符合要求。
水泥:采用普通硅酸盐水泥,强度等级不低于 325 级,水泥应有出厂合格证和质量检验报告。
其他材料:如填缝剂、水等。
3、工具准备运输工具:如手推车、装载机等。
铺装工具:如橡皮锤、水平尺、靠尺、抹子等。
测量工具:如水准仪、全站仪、钢尺等。
4、场地准备清理施工现场的杂物、垃圾和障碍物,保证施工场地平整、干净。
对基层进行处理,使其达到设计要求的平整度和压实度。
三、施工工艺流程1、测量放线根据设计图纸,使用全站仪或水准仪进行测量放线,确定铺装区域的边界和控制线。
在控制线上每隔 5 米设置一个桩点,并在桩点上标记出铺装面的高程。
2、基层处理对基层进行清理,去除表面的浮土、杂物和松散的基层材料。
对基层进行平整和压实,压实度应达到 95%以上。
如果基层存在凹凸不平或裂缝等缺陷,应采用水泥砂浆进行修补。
3、铺设砂垫层在基层上铺设一层厚度为 30mm 的中砂垫层,砂垫层应平整、均匀。
使用平板振动器对砂垫层进行振动压实,使其达到设计要求的密实度。
4、铺装面包砖从控制线的一端开始,按照设计图案和排版顺序进行面包砖的铺装。
将面包砖轻轻放置在砂垫层上,用橡皮锤敲打使其平整、牢固。
相邻面包砖之间应留有 3-5mm 的缝隙,以保证填缝效果。
在铺装过程中,应随时使用水平尺和靠尺检查铺装面的平整度和坡度,及时调整。
村面包砖工程实施方案一、项目概述村面包砖工程是指在农村地区开展面包砖生产和使用工作,利用当地的土壤和材料,在加工生产过程中,结合科学技术和丰富的非物质文化遗产,通过传统手工艺制作生产一种新型环保材料——面包砖,以解决农村地区建筑材料短缺和环保问题,提高当地居民的生活质量和环保意识。
二、项目建设内容1. 技术培训对当地农村村民进行面包砖手工制作的技术培训,提高他们的生产技能和素质,提供相关培训教材和设备。
2. 生产设备购置购置面包砖生产所需的原料筛选机、搅拌机、成型机等设备,为村民提供生产所需的工具和设备。
3. 原材料采购购置及调查场地、黏土、水泥等材料,确保生产原料的供应与质量。
4. 市场推广进行面包砖的市场调研,制定相应的市场推广方案,宣传面包砖的环保、健康优势,扩大面包砖的市场份额。
三、项目实施方案1. 场地选择在当地农村地区选址,建立面包砖生产基地,选取交通便利、水电设施齐全的场地,以便后期生产及物资调度。
2. 技术培训邀请专业技术人员对当地村民进行面包砖生产及使用技术培训,提高他们的生产技能,提供面包砖的生产原理和制作流程的详细介绍,提高他们的生产技能。
3. 生产设备购置购置所需的原料筛选机、搅拌机、成型机等设备,以确保生产设备的质量和效率。
4. 原材料采购购置及调查场地、黏土、水泥等材料,确保生产原料的供应与质量。
通过与当地村民的合作,采取购销一体化方式,购买当地农民生产的土壤,增加当地农民的收入。
5. 市场推广进行面包砖的市场调研,制定相应的市场推广方案,宣传面包砖的环保、健康优势,扩大面包砖的市场份额。
通过与建筑公司、政府合作,推广面包砖的应用范围,逐步提高面包砖的市场份额。
四、项目实施进度安排1. 技术培训第一阶段:邀请专业技术人员进行面包砖生产及使用技术培训,提高当地村民的生产技能第二阶段:对已经掌握了面包砖生产技术的村民进行技术水平再提高。
2. 生产设备购置第一阶段:采购设备,保证设备质量,建设完善的生产体系。
面包砖施工组织方案(二)【引言概述】本文旨在提出面包砖施工的组织方案,并对其进行详细的解析和说明。
该方案旨在确保施工过程的高效顺利进行,提高施工质量并确保工程的安全可靠。
本文将依次介绍施工前的准备工作、施工流程、人员组织、材料准备以及施工后的清理整理工作。
【正文】一、施工前的准备工作1. 完善设计方案:深入了解设计方案,对施工图纸进行仔细研究和分析,确保理解设计意图,明确施工要求和细节。
2. 工地准备:对施工地点进行清理和平整处理,确保施工场地没有障碍物和垃圾。
3. 材料准备:根据设计方案和施工要求,准备好面包砖、沙子、水泥等施工所需材料,并进行验收和分类储存。
二、施工流程1. 布置工地:根据设计方案,确定施工现场的布置方案,确定好施工起始点和参考线,为施工人员提供明确的施工方向和坐标。
2. 砖墙安装:根据施工图纸和设计要求,按照合理的顺序将面包砖进行安装,确保砖墙的垂直度和水平度。
3. 粘结砖缝:使用适当的建筑胶粘剂,粘结砖缝,确保砖墙的稳固性和整体装饰效果。
4. 砖墙打磨:在砖墙施工完成后,进行打磨处理,使其表面平整光滑,并进行检查和修复,确保达到设计要求和美观效果。
5. 完工验收:施工结束后,对面包砖的施工质量进行全面验收和检查,确保符合施工要求并通过相关验收标准。
三、人员组织1. 项目经理:负责整个施工流程的监督和管理,协调各方工作,确保施工进度和质量。
2. 工程师:负责解读设计图纸、规范施工流程,并指导现场人员进行施工操作。
3. 施工人员:根据施工图纸和指导,进行面包砖施工工作。
4. 安全员:负责施工现场的安全管理工作,确保施工人员的工作环境和作业方式符合相关安全规范。
5. 质检员:负责对施工过程中的质量进行监督和检查,确保施工质量符合标准要求。
四、材料准备1. 面包砖:采购符合质量标准的面包砖,确保其质地坚固,色泽一致,无明显瑕疵。
2. 沙子和水泥:根据设计要求和施工量计算,准备好足够的沙子和水泥,并进行质量验收和储存。
面包砖专项施工方案1. 引言面包砖是一种常用的建筑材料,广泛应用于建筑工程中的墙壁、地面和室内装饰等方面。
为了确保面包砖在施工过程中的质量和安全,特定的施工方案是必要的。
本文将介绍面包砖专项施工方案,包括前期准备工作、材料选用、施工工序和施工安全等内容。
2. 前期准备工作在进行面包砖施工前,必须进行详细的前期准备工作,以确保施工顺利进行。
以下是前期准备工作的详细步骤:2.1 工地清理在施工前,需要清理工地,包括清除垃圾、雜物、植被等。
确保施工场地干净整洁,并确保施工区域没有障碍物。
2.2 建筑设计图纸根据建筑设计图纸和施工要求,了解需要使用面包砖的位置、数量和尺寸等细节信息。
2.3 材料准备确认面包砖的种类、规格和数量,并进行材料采购。
同时,准备好施工所需的工具和设备,如砂浆搅拌机、砖锤、水平仪等。
2.4 线框划定根据建筑设计图纸,在施工区域划定面包砖的线框,以作为施工的参考。
3. 材料选用合适的材料选用是面包砖施工的关键,以下是常用的材料选用建议:3.1 面包砖选择质量好、大小一致的面包砖,确保砖块之间的连接密实坚固。
根据建筑设计要求选择正确尺寸的面包砖。
3.2 砂浆材料选用适合的砂浆材料,如水泥、石膏和砂。
根据需要将砂浆调配到合适的黏度,以确保面包砖与砂浆之间的粘结力。
3.3 基础材料根据建筑结构和设计要求,选择适合的基础材料,如砼基座或基础墙体。
确保基础材料具有足够的承重能力和稳定性。
4. 施工工序面包砖施工需要按照一定的工序进行,以下是一般的施工工序:4.1 基础处理在进行面包砖施工前,需要对基础进行处理。
这包括清洁基础表面、填充砂浆等,以确保砖块与基础之间的黏结牢固。
4.2 砌筑砌筑是面包砖施工的核心工序,需要按照设计图纸的要求,将面包砖逐层逐行砌到位,同时使用水平仪和砖锤进行调整。
4.3 砂浆填缝在完成面包砖的砌筑后,需要使用砂浆对砖缝进行填充,以确保面包砖之间的连接牢固。
4.4 表面整平等待砂浆干燥后,使用刮刀或抹刀将表面砂浆整平,以获得平整的墙面。
1。
便道铺装施工施工工艺流程:下承层准备→施工放样→砂垫层铺设→面包砖铺设→自检→监理抽检→检测评定本工程施工工艺流程是施工准备、砂浆摊铺、路面砖铺贴、整型、灌缝。
⑴清理基层:将基层的积灰及杂物等清理干净。
如局部凹凸不平,应将凸处凿平,凹处补平。
⑵找平、弹线:按照设计好标高控制点内近引标高及平面轴线。
每个5m*5m方格开始铺砌前,先根据位置和高程在四角各铺一块基准石材,在此甚础上在两侧各铺一条基准石材。
经测量检查,高程与位置无误后,再进行大面积铺砌。
⑶试拼和试排:铺设前对每一块石材,按方位、角度进行试拼.试拼后按两个方向编号排列,然后按编号排放整齐。
为检验板块之间的缝隙,核对板块位置与设计图纸是否相符合.在正式铺装前,要进行一次试排。
⑷砂浆:3cm厚1:3水泥砂浆垫层.按水平线定出砂浆虚铺厚度,经试验确定。
拉好十字线,即可铺筑砂浆。
用1:3水泥砂浆,铺好后刮大杠、拍实、用抹子找平,其厚度适当高出水平线2—3mm。
⑷面包砖铺贴:铺贴前预先将面包砖除尘,浸湿后阴干后备用。
在板块试铺时,放在铺贴位置上的板块对好纵横缝后用预制锤轻轻敲击板块中间,使砂浆振密实,锤到铺贴高度.板块试铺合格后,翻开板块,检查砂浆结合层是否平整、密实。
增补砂浆,在水泥砂浆层上浇一层水灰比为0。
5左右的素水泥浆,然后将板块轻轻地对准原位放下,用橡皮锤轻击放于板块上的木垫板使板平实,根据水平线用水平尺找平,接着向两侧和后退方向顺序铺贴。
铺装时随时检查,如发现有空隙,应将板材掀起用砂浆补实后再进行铺设。
⑸灌缝、擦缝:铺砌完后按面包砖的颜色用白水泥和颜料与板材色调相近的1:1稀水泥浆,装入小嘴浆壶徐徐灌入板块之间的缝隙内,流在缝边的浆液用牛角刮刀喂入缝内,至基本饱满为止,缝宽为2mm.1—2h后,再用棉纱团蘸浆擦缝至平实光滑。
粘附在石面上的浆液随手用湿纱团擦净。
⑹覆盖养护:灌浆擦缝完24h后,应用土工布或干净的细砂覆盖,喷水养护不少于7d.2、工艺说明2.1、施工准备1、材料准备应符合下列要求:根据设计要求及规范规定对所用材料应进行质量检验合格后方可进场,面包砖放时应轻拿轻放码放,整齐并按批量、颜色、块形、厚度、抗压强度分别堆放.垫砂层及接缝用砂应分别堆放,并应采取防止雨淋的措施。
面包砖简要施工方案一、施工前准备现场勘查:详细了解施工现场的地形、地貌、土壤状况以及周边环境,评估施工难度和风险。
清理现场:确保施工场地干净整洁,无障碍物,为后续施工创造条件。
设计确认:根据现场勘查结果,确定面包砖铺设的设计方案,包括颜色、规格、图案等。
制定施工计划:根据设计方案和现场条件,制定详细的施工计划,明确施工时间、人员、设备等需求。
二、材料检查与选购砖块检查:选购符合设计要求的面包砖,检查砖块质量,确保无破损、无裂纹、无色差。
砂浆材料:选择优质水泥、砂子等材料,按照设计要求配合比例,制备出合格的砂浆。
其他材料:如嵌缝剂、防水剂等,需符合国家标准和设计要求。
三、地面处理与找平地面清理:清除地面上的杂物、油污等,确保地面干净、平整。
地面找平:如有凹凸不平的地面,需进行找平处理,以保证砖块铺设的平整度。
防水处理:在铺设砖块前,进行地面防水处理,防止日后渗水问题。
四、砖块铺设规划绘制铺设图纸:根据设计方案和现场条件,绘制详细的砖块铺设图纸。
确定铺设顺序:根据图纸和现场情况,确定砖块的铺设顺序和方向。
标记定位线:在地面上标记出砖块的定位线,确保铺设位置准确。
五、砂浆制备与应用砂浆制备:按照设计要求,将水泥、砂子等材料按比例混合,制备出合格的砂浆。
砂浆涂抹:在铺设砖块前,将砂浆涂抹在地面上,确保砖块与地面紧密结合。
六、砖块铺设步骤铺设第一层砖块:按照定位线和设计图纸,铺设第一层砖块,确保位置准确、平整。
使用皮锤轻敲砖块:铺设后,使用皮锤轻敲砖块,使其与砂浆紧密结合。
铺设后续层砖块:按照相同方法,铺设后续层砖块,确保每层砖块平整、紧密。
七、砖缝处理与美化砖缝清理:在砖块铺设完成后,清理砖缝中的杂物,确保砖缝干净、整洁。
嵌缝处理:使用嵌缝剂对砖缝进行填充,确保砖缝饱满、平整。
砖面美化:根据设计要求,对砖面进行美化处理,如涂刷防水剂、防污剂等。
八、施工后保养与维护定期清洁:定期对砖面进行清洁,去除污渍、杂物等,保持砖面干净整洁。
花岗岩面包砖铺装施工方案一、施工前准备1.确定施工区域和施工图纸,明确铺装范围和路径。
2.采购所需的花岗岩面包砖和辅助材料,如胶粘剂、填缝剂、清洁剂等。
3.准备施工所需的工具和设备,如水平仪、抹板、橡皮锤、锯等。
4.确保施工区域没有残留物,清理干净。
二、施工步骤1.根据施工图纸确定铺装起点和方向,然后使用水平仪在起点处进行测量和标记,确保铺装线的水平度。
2.根据测量结果,在起点处涂抹一层胶粘剂,然后将第一块花岗岩面包砖按照预定的位置放置在胶粘剂上。
3.使用橡皮锤轻轻敲击花岗岩面包砖,使其与胶粘剂紧密结合。
4.将剩余的花岗岩面包砖按照施工图纸上的路径逐一放置在胶粘剂上,确保位置准确、排列整齐。
5.在铺装过程中,使用水平仪和抹板对花岗岩面包砖进行调整,保持水平度和整体线条的平直。
6.待所有花岗岩面包砖铺装完成后,等待一段时间让胶粘剂完全干燥。
7.干燥后,在花岗岩面包砖之间填充填缝剂,确保填缝完整、均匀。
8.填缝剂干燥后,使用清洁剂清洗表面,去除砖缝和砖面上的污垢和残留物。
9.对砖面进行打磨和抛光,使其光滑平整。
三、质量控制1.在施工过程中,及时进行检查和修正,确保花岗岩面包砖的位置准确、水平度和整体线条的平直。
2.检查填缝剂是否填充完整、均匀,确保填缝质量。
3.检查表面是否清洁干净,无污垢和残留物。
4.对铺装的花岗岩面包砖进行打磨和抛光,确保表面光滑平整。
四、安全保障1.在施工现场设置明显的安全警示标志,确保工人和周围人员的安全。
2.工人在施工过程中要注意个人防护,戴好安全帽、手套等。
3.确保使用的工具和设备符合安全要求,定期检查和维修。
4.强调施工队伍的安全意识和施工操作的规范性,避免事故发生。
五、清理与交接1.施工完成后,清理施工现场,将废弃的包装材料和残留物及时清理。
2.准备施工过程中的记录和相关文件,包括施工图纸、测量数据等。
3.对施工质量进行评估和验收,确保达到预期效果。
4.进行项目的交接,与业主进行沟通和确认,确保客户满意。
厂区面包砖施工方案一、施工前准备现场勘查:详细勘查施工场地,了解地质条件、排水情况、周边环境等,确保施工条件符合设计要求。
施工图纸会审:组织相关人员对施工图纸进行会审,明确施工内容、技术要求及质量标准。
制定施工计划:根据现场实际情况,合理安排施工进度,确保工程按期完成。
人员培训与动员:对施工人员进行技术培训和安全教育,确保施工过程中的人员素质和操作技能。
二、材料要求与选择面包砖选择:选用质量稳定、规格统一的面包砖,确保铺设效果。
砂浆选择:选用符合规范要求的砂浆,确保砖缝的饱满度和强度。
其它材料:根据设计要求,选用合适的辅助材料,如勾缝剂、养护剂等。
三、施工现场布置道路布置:确保施工现场道路畅通,方便材料和设备的运输。
临时设施:合理布置临时设施,如搅拌机、材料堆放区、工人休息区等。
排水设施:设置临时排水设施,确保施工现场的排水畅通。
四、砖块铺设方法基层处理:清理基层,确保平整、无杂物。
弹线定位:根据设计图纸,弹出砖块的铺设线和控制线。
铺设砂浆:铺设适量砂浆,确保砖块与基层的粘结力。
砖块铺设:按照设计图纸要求,依次铺设砖块,确保砖块平整、美观。
五、砖缝处理与美化砖缝勾缝:采用专用勾缝剂,对砖缝进行勾缝处理,确保砖缝的饱满度和美观度。
砖面清洗:在砖面干燥前,及时清洗砖面,确保砖面干净整洁。
砖面美化:根据设计要求,对砖面进行美化处理,如涂抹养护剂、喷涂保护漆等。
六、质量控制与检测过程控制:施工过程中,加强对各道工序的质量控制,确保施工质量符合要求。
质量检测:对施工完成的面包砖进行质量检测,包括平整度、砖缝宽度、砖面质量等,确保工程质量达标。
七、后期维护与保养保养措施:施工完成后,采取必要的保养措施,如浇水养护、覆盖保护等,确保面包砖的正常使用。
定期检查:定期对已铺设的面包砖进行检查,发现问题及时处理,确保使用寿命和美观度。
八、安全文明施工要求安全生产:施工过程中,严格遵守安全生产规定,确保施工人员的人身安全。
1.便道铺装施工
施工工艺流程:
下承层准备→施工放样→砂垫层铺设→面包砖铺设→自检→监理抽检→检测评定
本工程施工工艺流程是施工准备、砂浆摊铺、路面砖铺贴、整型、灌缝。
⑴清理基层:将基层的积灰及杂物等清理干净。
如局部凹凸不平,应将凸处凿平,凹处补平。
⑵找平、弹线:按照设计好标高控制点内近引标高及平面轴线。
每个5m*5m方格开始铺砌前,先根据位置和高程在四角各铺一块基准石材,在此甚础上在两侧各铺一条基准石材。
经测量检查,高程与位置无误后,再进行大面积铺砌。
⑶试拼和试排:铺设前对每一块石材,按方位、角度进行试拼。
试拼后按两个方向编号排列,然后按编号排放整齐。
为检验板块之间的缝隙,核对板块位置与设计图纸是否相符合。
在正式铺装前,要进行一次试排。
⑷砂浆:3cm厚1:3水泥砂浆垫层。
按水平线定出砂浆虚铺厚度,经试验确定。
拉好十字线,即可铺筑砂浆。
用1:3水泥砂浆,铺好后刮大杠、拍实、用抹子找平,其厚度适当高出水平线2-3mm。
⑷面包砖铺贴:铺贴前预先将面包砖除尘,浸湿后阴干后备用。
在板块试铺时,放在铺贴位置上的板块对好纵横缝后用预制锤轻轻敲击板块中间,使砂浆振密实,锤到铺贴高度。
板块试铺合格后,翻开板块,检查砂浆结合层是否平整、密实。
增补砂浆,在水泥砂浆层上浇一层水灰比为0.5左右的素水泥浆,然后将板块轻轻地对准原位放下,用橡皮锤轻击放于板块上的木垫板使板平实,根据水平线用水平尺找平,接着向两侧和后退方向顺序铺贴。
铺装时随时检查,如发现有空隙,应将板材掀起用砂浆补实后再进行铺设。
⑸灌缝、擦缝:铺砌完后按面包砖的颜色用白水泥和颜料与板材色调相近的1:1稀水泥浆,装入小嘴浆壶徐徐灌入板块之间的缝隙内,流在缝边的浆液用牛角刮刀喂入缝内,至基本饱满为止,缝宽为2mm。
1-2h后,再用棉纱团蘸浆擦缝至平实光滑。
粘附在石面上的浆液随手用湿纱团擦净。
⑹覆盖养护:灌浆擦缝完24h后,应用土工布或干净的细砂覆盖,喷水养护不少于7d。
2、工艺说明
2.1、施工准备
1、材料准备应符合下列要求:
根据设计要求及规范规定对所用材料应进行质量检验合格后方可进场,面包砖放时应轻拿轻放码放,整齐并按批量、颜色、块形、厚度、抗压强度分别堆放。
垫砂层及接缝用砂应分别堆放,并应采取防止雨淋的措施。
2、定位标定高程及基层复查
根据设计图纸应进行路面的定位及标定高程。
应对基层表面进行复查,不符合要求,应进行修整。
路面砖基准点和基准线的设定,根据铺筑平面设计图,在路缘石边应设定面包砖基准点。
通过面包砖基准点,应设置两条相互垂直的面包砖基准线,其中一条基准线与路缘石基准线的夹角宜为0度或45度。
设置两个及以上面包砖基准点同时铺筑面包砖时,根据工程规模及面包砖块形尺寸,宜设间距为5-10m的纵横平行路面砖基准线。
2.2、砂浆垫层的摊铺
砂浆垫层的虚铺厚度应由设计和试验确定。
根据工程量的大小,摊铺垫层的方法采用刮板法施工。
在已摊铺好的垫层上,不得有任何扰动。
2.3、面包砖的铺筑
根据施工组织设计,面包砖的铺筑应从路面砖基准点开始,并应以路面砖基准线为基准,按设计规定的图案铺筑路面砖。
铺筑路面砖时,不得站在垫砂层上作业,可在刚铺筑的路面砖上垫上,一块大于0.3m2的木板站在木板上铺筑。
面包砖的接缝宽度应符合CJJ79-98的要求,铺筑到路边产生不大于20mm的缝隙时可适当调整面包砖之间的接缝宽度来弥补,不宜使用水泥砂浆填补。
需用细石混凝土填补的地方,应在当日用规定强度等级的细石混凝土填补。
接缝应确定两条相互垂直的面包砖基准线为基准拉线进行调整。
铺完面包砖后,应采用小型振动碾压机由路边缘向中间路面碾压2-3次,一字型铺筑时,振动碾压机前进方向应与面包砖的长度方向垂直,前进速度应与步行速度相当,并不宜使面包砖受到扰动。
2.4、面包砖灌缝
面包砖之间的接缝中应采用砂灌满填实,接缝灌砂的方法应符合下列要求:
在便道表面均匀撒薄薄一层接缝用砂,用苕帚或板刷等工具将路面上的砂子扫入接缝中,用振动碾压机按本规程中所示的方法碾压使砂灌入接缝,接缝灌砂与振压要反复进行,直至接缝灌满填实为止。
面包砖路面施工完后,路面上砂子应清扫干净。
2.5、特殊部位的施工
路面设施周围的施工应符合下列要求:检查井、污水井等周围突出部位应予清除,并用基层材料修整至基层顶面标高,检查井等周围的面包砖,不得使用切断块。
未铺筑部分,应及时用细石混凝土填补好。
平面弯曲便道的施工可采用调整面包砖接缝宽度进行其接缝宽度应符合下列要求:
弯道外周面包砖的接缝宽度不应大于6mm,弯道内周面包砖的接缝宽度不应小于2mm,竖向弯曲便道的施工应将便道基层及垫砂层采用竖向曲线过度,其接缝宽度宜为2-6mm。
一字形铺筑的便道砖,转角处面包砖的铺筑方法可采用一字形或
人字形的形式。
人字形铺筑的便道,转角处面包砖可采用端部专用面包砖切断块或细石混凝土铺筑。
在便道的边界或交界处不能使用端部专用面包砖时,可将面包砖切断后使用。
面包砖的切断可采用切割机切割。
切断块的最小尺寸应大于等于20mm。
(四)路牙石施工方案
1、路牙石要求表面无裂纹,色泽一致,棱角完整,装卸时不准摔、砸、撞、碰,以免造成破损。
2、安砌时,按侧石顶面标高挂线绷紧,按线砌筑侧石,侧石要安正,切忌前仰后合,侧面顶线应顺直、圆滑、平整,无高低错落现象,平面无上下错合、内外错合现象。
3、侧平石保证尺寸和光洁度满足设计要求,外型美观,对弯道部分侧石应按设计半径专门加工弯道石,砌筑时保证线型流畅、圆顺,拼缝紧密。
4、勾缝时必须再挂线,把侧石缝内的杂物剔除干净,用水润湿,然后用砂浆灌缝填实勾平。
安砌、勾缝完毕后适当洒水养护,养护期满后再按要求进行倒角。
