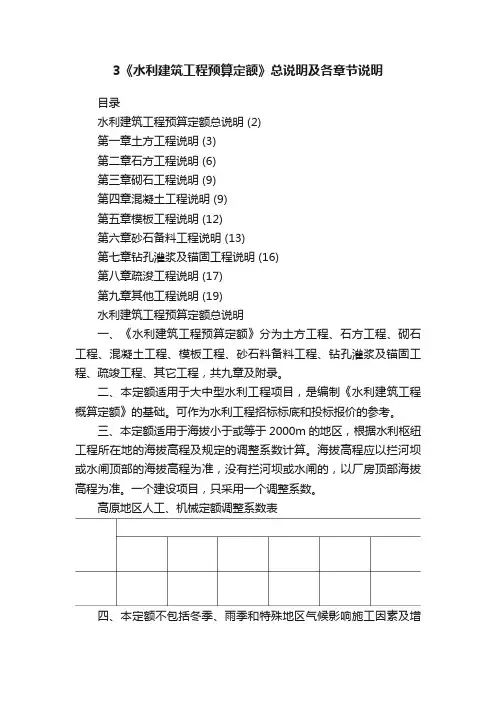

3《水利建筑工程预算定额》总说明及各章节说明目录水利建筑工程预算定额总说明 (2)第一章土方工程说明 (3)第二章石方工程说明 (6)第三章砌石工程说明 (9)第四章混凝土工程说明 (9)第五章模板工程说明 (12)第六章砂石备料工程说明 (13)第七章钻孔灌浆及锚固工程说明 (16)第八章疏浚工程说明 (17)第九章其他工程说明 (19)水利建筑工程预算定额总说明一、《水利建筑工程预算定额》分为土方工程、石方工程、砌石工程、混凝土工程、模板工程、砂石料备料工程、钻孔灌浆及锚固工程、疏竣工程、其它工程,共九章及附录。
二、本定额适用于大中型水利工程项目,是编制《水利建筑工程概算定额》的基础。
可作为水利工程招标标底和投标报价的参考。
三、本定额适用于海拔小于或等于2000m的地区,根据水利枢纽工程所在地的海拔高程及规定的调整系数计算。
海拔高程应以拦河坝或水闸顶部的海拔高程为准,没有拦河坝或水闸的,以厂房顶部海拔高程为准。
一个建设项目,只采用一个调整系数。
高原地区人工、机械定额调整系数表四、本定额不包括冬季、雨季和特殊地区气候影响施工因素及增加的设施费用。
五、本定额按一日三班作业施工、第班八小时工作制拟定。
若部分工程项目采用一日一班或两班制的,定额不作调整。
六、本定额的“工作内容”,仅扼要说明各章节的主要施工过程及工序。
次要的施工过程及必要的辅助工作所需的人工、材料、机械也已包括在定额内。
七、定额中人工、机械用量是指完成一个定额子目内容,所需的全部人工和机械。
包括基本工作、准备与结束、辅助生产、不可避免的中断、必要的休息、工作检查、交接班、班内工作干扰、夜间施工工效影响、常用工具和机械的维修、保养、加油、加水等全部工作。
八、定额中人工是指完成该定额子目工作内容所需的人工耗用量。
包括基本用工,其按其所需技术等级,分别列示出工长、高级工、中级工、初级工的工时及其合计数。
九、材料消耗定额(含其他材料费、零星材料费),是指完成一个定额子目内容所需的全部材料耗用量。
2000~25002500~3000人工 1.1 1.15机械1.251.35三、本定额适用于海拔高程小于或等于2000m 地区的工程项目。
海拔高程大于2000m 的地区,根据水利枢纽工程所。
海拔高程应以拦河坝或水闸顶部的海拔高程为准,没有拦河坝或水闸的,以厂房顶部海拔高程为准。
一个建设二、本定额适用于大中型水利工程项目,是编制《水利建筑工程概算定额》的七、定额中人工、机械用量是指完成一个定额子目内容,所需的全部人工和机、工程检查、交接班、班内工作干扰、夜间施工工效影响、常用工具和机械维修、保养、加油、加水等全部工作八、定额中人工是指完成该定额子目工作内容所需的人工耗用量。
包括基本用初级工的工时及其合计数。
九、材料消耗定额(含其他材料费、零星材料费),是指完成一个定额子目内1.材料定额中,未列示品种、规格的,可根据设计选定的品种、规格计算,但定额数量不得调整。
凡材料已列示调整。
一、《水利建筑工程预算定额》分为土方工程、石方工程、砌石工程、混凝土程,共九章及附录。
四、本定额不包括冬季、雨季和特殊地区气候影响施工的因素及增加的设施费五、本定额按一日三班作业施工、每班八小时工作拟定。
若部分工程项目采用六、本定额的“工作内容”,仅扼要说明各章节的主要施工过程及工序。
次要额内。
项目十、机械台时定额(含其他机械费),是指完成一个定额子目工作内容所需的1.机械定额中,凡数量以“组时”表示的,其机械数量等,均按设计选定计算,定额数量不予调整。
2.机械定额中,凡一种机械名称之后,同时并列几种型号规格的,如运输定额中的自卸汽车等,表示这种机械只计价。
3.机械定额中,凡一种机械分几种型号规格与机械名称同时并列的,表示这些名称相同规格不同的机械定额都应2.材料定额中,一种材料名称之后,同时并列了几种不同型号规格的,如石方工程导线的火线和电线,表示这种进行计价。
3.材料定额中,凡一种材料分几种型号规格与材料名称同时并列的,如石方工程中同时并列导火线和导电线,则应同时计价。
模板工程概述模板工程是混凝土施工中的重要工序,它不仅影响混凝土工程外观质量,制约混凝土施工进度,而且对混凝土工程造价影响也很大。
模板一般包括平面模板、曲面模板、异形模板、滑模、钢模台车等。
模板工程定额适用于各种水工建筑物的现浇混凝土。
模板工程包括模板制作、运输、安装及拆除。
模板定额计量单位为立模面面积,即混凝土与模板的接触面积。
立模面面积的计量,一般应按满足建筑物体形及施工分缝要求所需的立模面计算。
当缺乏实测资料时,可参考概预算定额附录“水利工程混凝土建筑物立模面系数参考表”,根据混凝土结构部位的工程量计算立模面面积。
1)模板定额的工作内容(1)模板制作的主要工作内容模板制作主要包括:木模板制作,木桁(排)架制作,木立柱、围令制作,钢架制作,预埋铁件制作等,以及模板的运输。
各工作包含的内容如下:(1)木模板制作:板条锯断、刨光、裁口,骨架(或圆弧板带)锯断、刨光,板条骨架拼钉,板面刨光、修整。
(2)木桁(排)架制作:枋木锯断、凿榫、打孔,砍刨拼装,上螺栓、夹板。
(3)木立柱、围令制作:枋木锯断、刨平、打孔。
(4)钢架制作:型材下料、切断、打孔、组装、焊接。
(5)预埋铁件制作:拉筋切断、弯曲、套扣,型材下料、切割、组装、焊接。
(6)模板运输:包括模板、立柱、围令及桁(排)架等,自工地加工厂或存放场运输至安装工作面。
(2)模板安装、拆除工作内容定额的主要工作内容有模板(包括模板、排架、钢架、预埋件等)的安装、拆除、除灰、刷脱模剂、维修、倒仓、拉筋割断等。
模板工程单价编制1)模板制作单价按混凝土结构部位的不同,可选择不同类型的模板制作定额,编制模板制作单价。
如悬臂组合钢模板、普通标准钢模板、普通平面木模板、蜗壳模板、滑升式模板等。
在编制模板制作单价时,要注意各节定额的适用范围和工作内容,特别是各节定额下面的“注”,应仔细阅读,以便对定额作出正确的调整。
模板属周转性材料,其费用应进行摊销。
模板制作定额的人工、材料、机械用量是考虑多次周转和回收后使用一次的摊销量,也就是说,按模板制作定额计算的模板制作单价是模板使用一次的摊销价格。

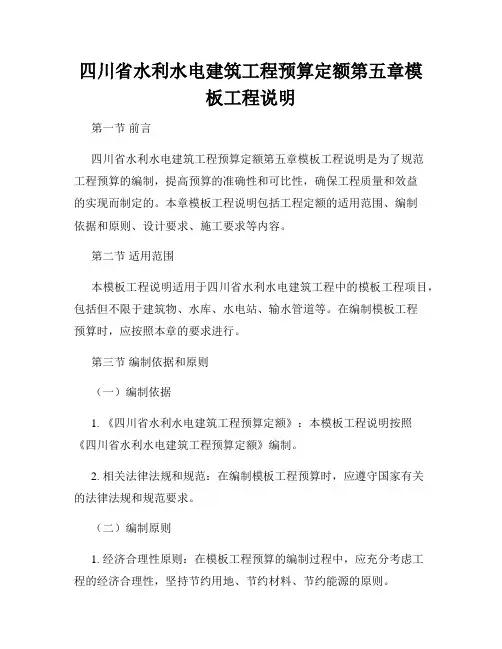

四川省水利水电建筑工程预算定额第五章模板工程说明第一节前言四川省水利水电建筑工程预算定额第五章模板工程说明是为了规范工程预算的编制,提高预算的准确性和可比性,确保工程质量和效益的实现而制定的。
本章模板工程说明包括工程定额的适用范围、编制依据和原则、设计要求、施工要求等内容。
第二节适用范围本模板工程说明适用于四川省水利水电建筑工程中的模板工程项目,包括但不限于建筑物、水库、水电站、输水管道等。
在编制模板工程预算时,应按照本章的要求进行。
第三节编制依据和原则(一)编制依据1. 《四川省水利水电建筑工程预算定额》:本模板工程说明按照《四川省水利水电建筑工程预算定额》编制。
2. 相关法律法规和规范:在编制模板工程预算时,应遵守国家有关的法律法规和规范要求。
(二)编制原则1. 经济合理性原则:在模板工程预算的编制过程中,应充分考虑工程的经济合理性,坚持节约用地、节约材料、节约能源的原则。
2. 适用性原则:在编制模板工程预算时,应根据实际情况,合理确定工程的适用范围和适用条件,确保预算的准确性和可靠性。
第四节设计要求(一)建筑物模板工程的设计要求1. 结构设计:建筑物模板工程的结构设计应符合国家有关的规范要求,确保工程的安全性和稳定性。
2. 施工工艺:建筑物模板工程的施工工艺应符合国家有关的规范要求,确保工程的施工质量和进度。
3. 材料选用:建筑物模板工程的材料选用应符合国家有关的规范要求,确保工程的耐久性和经济性。
(二)水利水电工程的设计要求1. 结构设计:水利水电工程的结构设计应符合国家有关的规范要求,确保工程的安全性和稳定性。
2. 施工工艺:水利水电工程的施工工艺应符合国家有关的规范要求,确保工程的施工质量和进度。
3. 材料选用:水利水电工程的材料选用应符合国家有关的规范要求,确保工程的耐久性和经济性。
第五节施工要求(一)建筑物模板工程的施工要求1. 施工安全:建筑物模板工程的施工过程中应符合国家有关的安全生产标准,确保施工人员的安全。
水利工程预算表土方开挖单价分析定额编号:10015+10017 定额单位:100m³土方填筑(夯实)单价分析定额编号:10467 定额单位:100m³砂砾石垫层(厚15cm)单价分析定额编号:30002 定额单位:100m³水泥稳定砂砾基层(厚15cm)单价分析定额编号:补1 定额单位:1000㎡砼路面(厚20cm)单价分析定额编号:90020 定额单位:1000㎡模板制安(平面钢模板)单价分析定额编号:50003+50004 定额单位:100㎡定额编号:40289 定额单位:t定额编号:90160 定额单位:1km沥青砂填缝单价分析定额编号:40266 定额单位:100m³干砌块石护坡拆除单价分析定额编号:30054 定额单位:100m³φ75mmPVC管单价分析定额编号:补2 定额单位:10m抛石固脚单价分析定额编号:30003 定额单位:100m³(抛头方)砂软石垫层清除单价分析定额编号:10015+10017 定额单位:100m³固脚土方开挖单价分析定额编号:10016+10017 定额单位:100m³砂砾石垫层(厚100mm)单价分析定额编号:30002 定额单位:100m³排水孔土工织物反滤(300g/㎡)单价分析定额编号:90192 定额单位:100㎡草皮护坡(植草)单价分析定额编号:90194 定额单位:100㎡φ50mmPVC管排水单价分析定额编号:补3 定额单位:10m定额编号:30048+30051 定额单位:100㎡定额编号:30049+30051 定额单位:100㎡定额编号: 30048+30049+30051 定额单位:100㎡M7.5水泥砂浆浆砌台阶单价分析定额编号: 30030 定额单位:100m³C15砼预制块护坡(厚120mm,勾凸缝)单价分析定额编号: 30044 定额单位:100㎡坡面排水沟土方开挖单价分析定额编号:10055 定额单位:100m³坝坡导渗沟开挖单价分析定额编号:10054 定额单位:100m³坝面整修单价分析定额编号:10008 定额单位:100m³C15砼路缘石单价分析定额编号:补4 定额单位:1m导渗沟风化料回填单价分析定额编号: 10465 定额单位:100m³沥青杉板填缝(厚20mm)单价分析定额编号:40288 定额单位:100㎡坡面培土单价分析定额编号:10008 定额单位:100m³M7.5水泥砂浆砖砌排水沟单价分析定额编号: 补5 定额单位:100m³C15砼固脚单价分析定额编号: 40099 定额单位:100m³坝脚平台土石堆筑单价分析定额编号:10468 定额单位:100m³柔毡拆除单价分析定额编号:补8 定额单位:100㎡工长人工预算单价计算表高级工人工预算单价计算表中级工人工预算单价计算表初级工人工预算单价计算表施工机械台时费计算表主要材料价格表工 时 计 算 表材 料 用 量 计 算 表(一)材 料 用 量 计 算 表(七)。

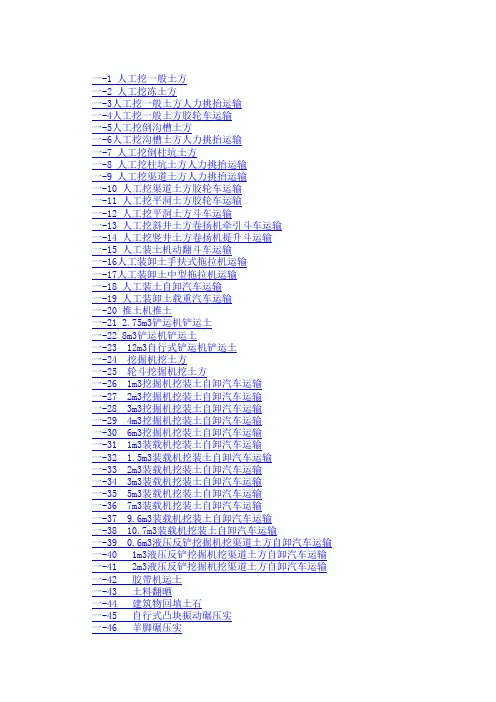

一-1 人工挖一般土方一-2 人工挖冻土方一-3人工挖一般土方人力挑抬运输一-4人工挖一般土方胶轮车运输一-5人工挖倒沟槽土方一-6人工挖沟槽土方人力挑抬运输一-7 人工挖倒柱坑土方一-8 人工挖柱坑土方人力挑抬运输一-9 人工挖渠道土方人力挑抬运输一-10 人工挖渠道土方胶轮车运输一-11 人工挖平洞土方胶轮车运输一-12 人工挖平洞土方斗车运输一-13 人工挖斜井土方卷扬机牵引斗车运输一-14 人工挖竖井土方卷扬机提升斗运输一-15 人工装土机动翻斗车运输一-16人工装卸土手扶式拖拉机运输一-17人工装卸土中型拖拉机运输一-18 人工装土自卸汽车运输一-19 人工装卸土载重汽车运输一-20 推土机推土一-21 2.75m3铲运机铲运土一-22 8m3铲运机铲运土一-23 12m3自行式铲运机铲运土一-24 挖掘机挖土方一-25 轮斗挖掘机挖土方一-26 1m3挖掘机挖装土自卸汽车运输一-27 2m3挖掘机挖装土自卸汽车运输一-28 3m3挖掘机挖装土自卸汽车运输一-29 4m3挖掘机挖装土自卸汽车运输一-30 6m3挖掘机挖装土自卸汽车运输一-31 1m3装载机挖装土自卸汽车运输一-32 1.5m3装载机挖装土自卸汽车运输一-33 2m3装载机挖装土自卸汽车运输一-34 3m3装载机挖装土自卸汽车运输一-35 5m3装载机挖装土自卸汽车运输一-36 7m3装载机挖装土自卸汽车运输一-37 9.6m3装载机挖装土自卸汽车运输一-38 10.7m3装载机挖装土自卸汽车运输一-39 0.6m3液压反铲挖掘机挖渠道土方自卸汽车运输一-40 1m3液压反铲挖掘机挖渠道土方自卸汽车运输一-41 2m3液压反铲挖掘机挖渠道土方自卸汽车运输一-42 胶带机运土一-43 土料翻晒一-44 建筑物回填土石一-45 自行式凸块振动碾压实一-47 轮胎碾压实一-48 拖拉机压实一-49 土隧洞木支撑二-1 一般石方开挖——风钻钻孔二-2 一般石方开挖——风钻钻孔二-3 一般石方开挖——风钻钻孔二-4 一般石方开挖——150型潜孔钻钻孔二-5 一般石方开挖——∮64~76mm二-6 一般石方开挖——∮89~102mm二-7 一般坡面石方开挖二-8 底部保护层石方开挖二-9 坡面保护层石方开挖二-10 沟槽石方开挖二-11 坡面沟槽石方开挖二-12 坑石方开挖二-13 预裂爆破——100型潜孔钻钻孔二-14 预裂爆破——150型潜孔钻钻孔二-15 预裂爆破——液压钻钻孔二-16 平洞石方开挖——风钻钻孔二-17 平洞石方开挖——二臂液压凿岩台车二-18 平洞石方开挖——三臂液压凿岩台车二-19 斜井石方开挖——风钻钻孔(下行)二-20 斜井石方开挖——风钻钻孔(上行)二-21 斜井石方开挖——爬罐开导井二-22 斜井石方开挖——反井钻机开导井二-23 竖井石方开挖——风钻钻孔(下行)二-24 竖井石方开挖——风钻钻孔(上行)二-25 竖井石方开挖——爬罐开导井二-26 竖井石方开挖——反井钻机开导井二-27 地下厂房石方开挖——潜孔钻钻孔二-28 地下厂房石方开挖——液压钻钻孔二-29 平洞超挖石方(机械装渣)二-30 斜、竖井超挖石方(先导后扩)二-31 平洞、斜井、竖井超挖石方(不含翻渣)二-32 1m3挖掘机装石渣汽车运输二-33 2m3挖掘机装石渣汽车运输二-34 3m3挖掘机装石渣汽车运输二-35 4m3挖掘机露天装石渣汽车运输二-36 6m3挖掘机露天装石渣汽车运输二-37 1m3装载机装石渣汽车运输二-38 1.5m3装载机装石渣汽车运输二-39 2m3装载机装石渣汽车运输二-40 3m3装载机装石渣汽车运输二-42 7m3装载机露天装石渣汽车运输二-43 9.6m3装载机露天装石渣汽车运输二-44 10.7m3装载机露天装石渣汽车运输二-45 推土机推运石渣二-46 平洞石渣运输二-47 斜井石渣运输二-48 竖井石渣运输二-49 人工装胶轮车运石渣二-50 人工装机动翻斗车运石渣二-51 隧洞钢支撑二-52 隧洞木支撑二-53 防震孔、插筋孔——风钻钻孔二-54 防震孔、插筋孔——80型潜孔钻钻孔二-55 防震孔、插筋孔——100型潜孔钻钻孔二-56 防震孔、插筋孔——液压履带钻钻孔三-1 人工铺筑砂石垫层三-2 人工抛石护底护岸三-3 100m3自行式石驳抛石护底护岸三-4 120m3底开式石驳抛石护底护岸三-5 干砌块石三-6 浆砌块石三-8 浆砌条料石三-9 浆砌石拱圈三-10 浆砌石衬砌三-11 浆砌混凝土预制块三-12 浆砌辉绿岩铸石三-13 砌体砂浆抹面三-14 砌体拆除三-16 拖拉机压实三-16 拖拉机压实三-17 振动碾压实三-18 斜坡碾压四-1 坝四-2 碾压混凝土四-3 厂房四-3 厂房四-5 地下厂房衬砌四-6 隧洞衬砌四-7 竖井衬砌四-8 混凝土面板四-9 溢流面四-11 明渠四-12 暗渠四-13 墩四-14 墙四-15 渡槽槽身四-16 混凝土管四-17 拱四-18 排架四-19 回填混凝土四-20 二期混凝土四-21 其他混凝土四-22 预制渡槽槽身四-23 预制混凝土拱、拱波、横系梁及排架四-24 预制混凝土块四-18 混凝土板预制及砌筑四-26 缆索吊装预制混凝土槽身、排架、拱助、梁四-27 混凝土管安装四-28 搅拌机拌制混凝土四-2 搅拌楼拌制混凝土四-30 强制式搅拌楼拌制混凝土四-31 胶轮车运混凝土四-32 斗车运混凝土四-33 机动翻斗车运混凝土四-34 内燃机车运混凝土四-35 自卸汽车运混凝土四-36 泻槽运送混凝土四-37 胶带机运送混凝土四-38 搅拌车运混凝土四-39 塔、胎带机运送混凝土四-40 缆索起重机吊运混凝土四-41 门座式起重机吊运混凝土四-42 塔式起重机吊运混凝土四-43 控制机吊运混凝土、块石四-44 平洞衬砌混凝土运输四-45 斜、竖井衬砌混凝土运输四-46 斜坡道吊运混凝土四-47 胶轮车运混凝土预制板四-48 人工装手扶拖拉机运混凝土预制板四-49 简易龙门式起重机吊运预制混凝土构件四-50 汽车运预制混凝土构件四-51 胶轮车运沥青混凝土四-52 斗车运沥青混凝土四-53 机动翻斗车运沥青混凝土四-54 止水四-55 沥青砂柱止水四-56 渡槽止水及支座四-58 防水层四-59 伸缩缝四-60 钢筋制作与安装四-61 沥青混凝土面板四-62 沥青混凝土心墙四-61 沥青混凝土面板四-63 无砂混凝土垫层铺筑四-65 斜墙碎石垫层面涂层五-1 悬臂组合钢模板五-2 普通标准钢模板五-3 普通平面木模板五-4 普通曲面模板五-5 尾水肘管模板五-6 蜗壳模板五-7 进水口上收缩曲面模板五-8 坝体孔洞顶面模板五-9 键槽模板五-10 牛腿模板五-11 矩形渡槽槽身模板五-12 箱形渡槽槽身模板五-13 U形渡槽槽身模板五-14 圆形隧洞衬砌木模板五-15 圆形隧洞衬砌钢模板五-16 圆形隧洞衬砌针梁模板五-17 直墙圆拱形隧洞衬砌钢模板五-18 直墙圆拱形隧洞衬砌钢模台车五-19 直墙圆拱形涵洞模板五-20 矩形涵洞模板五-21 圆形涵洞模板五-22 明渠衬砌模板五-23 竖井滑模五-24 溢流面滑模五-25 混凝土面板滑模六-1 人工开采砂砾料六-2 人工筛分砂石料六-3 人工溜洗骨料六-4 人工运砂石料六-5 人工装砂石料胶轮车运输六-6 人工装砂石料斗车运输六-7 索式挖掘机挖砂砾料六-8 液压反铲控制机挖砂砾料六-9 采砂船挖砂砾料六-11 超径石破碎六-12 碎石原料开采六-13 含泥碎石预选六-14 制碎石六-15 制砂六-16 制碎石和砂六-17 拖轮运骨料六-18 胶带输送机运砂石料六-19 胶带输送机装骨料自卸汽车运输六-20 胶带输送机装砂砾料自卸汽车运输六-21 人工装砂石料自卸汽车运输六-22 1m3挖掘机装砂石料自卸汽车运输六-23 2m3挖掘机装砂石料自卸汽车运输六-24 3m3挖掘机装砂石料自卸汽车运输六-25 4m3挖掘机装砂石料自卸汽车运输六-26 6m3挖掘机装砂石料自卸汽车运输六-27 1m3装载机装砂石料自卸汽车运输六-28 1.5m3装载机装砂石料自卸汽车运输六-29 2m3装载机装砂石料自卸汽车运输六-30 3m3装载机装砂石料自卸汽车运输六-31 5m3装载机装砂石料自卸汽车运输六-32 7m3装载机装砂石料自卸汽车运输六-33 9.6m3装载机装砂石料自卸汽车运输六-34 10.7m3装载机装砂石料自卸汽车运输六-35 骨料二次筛分六-36 块片石开采六-37 人工开采条、料石六-38 人工捡集块片石六-39 胶轮车运石料六-40 V型斗车运石料六-41 人工装车自卸汽车运块石七-1 钻机钻岩石层灌浆孔—自下而上灌浆法七-2 钻机钻岩石层灌浆孔—自上而下灌浆法七-3 风钻钻灌浆孔七-4 坝基岩石帷幕灌浆—自下而上灌浆法七-5 坝基岩石帷幕灌浆—自上而下灌浆法七-6 孔口封闭灌浆七-7 基础固结灌浆七-8 隧洞固结灌浆七-9 回填灌浆七-10 压水试验七-11 压浆检查七-12 钻机钻土坝(堤)灌浆孔七-14 钻机钻(高压喷射)灌浆孔七-14 高压摆喷灌浆七-16 坝基砂砾石帷幕灌浆七-17 灌注孔口管七-18 地下连续墙成槽——冲击钻机成槽法七-19 地下连续墙成槽——冲击反循环钻机成槽法七-20 地下连续墙成槽——液压开槽机开槽法七-21 地下连续墙成槽——射水成槽机成槽法七-22 混凝土防渗墙浇筑七-23 预裂爆破七-24 振冲碎石桩七-25 振冲水泥碎石桩七-26 冲击钻造灌注桩孔七-27 灌注混凝土桩七-28 坝体接缝灌浆七-29 预埋骨料灌浆七-30 垂线孔钻孔及工作管制作安装七-31 水位观测孔工程七-32 水位观测孔工程七-33 地面砂浆锚杆——风钻钻孔七-34 地面药卷锚杆——风钻钻孔七-35 地面砂浆锚杆——履带钻钻孔七-36 地面长砂浆锚杆——锚杆钻机钻孔七-37 地面砂浆锚杆(利用灌浆孔)七-38 加强长砂浆锚杆束——地质钻机钻孔七-39 地下砂浆锚杆——风钻钻孔七-40 地下药卷锚杆——风钻钻孔七-41 地下砂浆锚杆——锚杆台车钻孔七-42 地下砂浆锚杆——凿岩台车钻孔七-43 岩体预应力锚索——无粘结型七-44 岩体预应力锚索——粘结型七-45 混凝土预应力锚索七-46 岩石面喷浆七-47 混凝土面喷浆七-48 喷混凝土七-49 钢筋网制作及安装八-1 绞吸式挖泥船八-1 绞吸式挖泥船八-3 抓斗式、铲斗式挖泥船八-4 吹泥船八-5 水力冲挖土方八-6 其他九-2 钢板桩围堰九-3 石笼九-4 围堰水下混凝土九-5 截流体填筑九-6 公路基础九-7 公路路面九-8 简易公路九-9 桥梁九-10 起重码头九-11 水塔九-12 铁道铺设九-13 铁道移设九-14 铁道拆除九-15 管道铺设九-16 管道移设九-17 卷扬机道铺设九-18 卷扬机道拆除九-19 钢管脚手架九-20 380V供电线路工程九-21 10kV供电线路工程九-22 照明线路工程九-23 通讯线路工程九-24 临时房屋九-25 塑料薄膜铺设九-26 复合柔毡铺设九-27 土工膜铺设九-28 土工布铺设九-29鞋 人工铺草皮。
水利建筑工程预算定额第一节土方工程说明一、本章包括土方开挖、运输、压实等定额共49节,适用于水利建筑工程的土方工程。
二、土方定额的计量单位,除注明外,均按自然方计算。
三、土方定额的名称自然方:指未经扰动的自然状态的土方。
松方:指自然方经人工或机械开挖而松动过的土方。
实方:指填筑(回填)并经过压实后的成品方。
四、土类级别划分,除冻土外,均按土石十六级分类法的前四级划分土类级别。
五、土方开挖和填筑工程,除定额规定的工作内容外,还包括挖小排水沟、修坡、清除场地草皮杂物、交通指挥、安全设施及取土场和卸土场的小路修筑与维护等工作。
六、一般土方开挖定额,适用于一般明挖土方工程和上口宽超过16m的渠道及上口面积大于80m2柱坑土方工程。
七、渠道土方开挖定额,适用于上口宽小于或等于16m的梯形断面、长条形、底边需要修整的渠道土方工程。
八、沟槽土方开挖定额,适用于上口宽小于或等于4m的矩形断面或边坡陡于1∶0.5的梯形断面,长度大于宽度3倍的长条形,只修底不修边坡的土方工程,如截水墙、齿墙等各类墙基和电缆沟等。
九、柱坑土方开挖定额,适用于上口面积小于或等于80m2、长度小于宽度3倍、深度小于上口短边长度或直径、四侧垂直或边坡陡于1∶0.5、不修边坡只修底的坑挖工程,如集水坑、柱坑、机座等工程。
十、平洞土方开挖定额,适用于水平夹角小于或等于6°,断面积大于 2.5 m2的各型隧洞洞挖工程。
十一、斜井土方开挖定额,适用于水平夹角为6°至75°,断面积大于2.5m 2的洞挖工程。
十二、竖井土方开挖定额,适用于水平夹角大于75°,断面积大于 2.5m 2,深度大于上口短边长度或直径的洞挖工程,如抽水井、闸门井、交通井、通风井等。
十三、砂砾(卵)石开挖和运输,按Ⅳ类土定额计算。
十四、采用一-39、40、41节定额,不需要修边修底时,每100m3减少人工14工时。
十五、推土机的推土距离和铲运机的铲运距离是指取土中心至卸土中心的平均距离。
水利部2002年颁布实施《水利建筑工程预算定额》总说明及各章节说明水利建筑工程预算定额总说明 (3)第一章土方工程说明 (6)第二章石方工程说明 (11)第三章砌石工程说明 (16)第四章混凝土工程说明 (17)第五章模板工程说明 (23)第六章砂石备料工程说明 (24)第七章钻孔灌浆及锚固工程说明 (31)第八章疏浚工程说明 (33)第九章其他工程说明 (35)水利建筑工程预算定额总说明一、《水利建筑工程预算定额》分为土方工程、石方工程、砌石工程、混凝土工程、模板工程、砂石料备料工程、钻孔灌浆及锚固工程、疏竣工程、其它工程,共九章及附录。

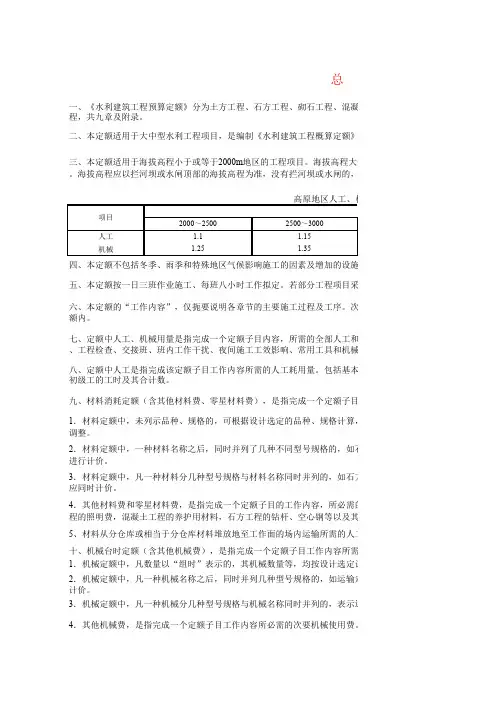

二、本定额适用于大中型水利工程项目,是编制《水利建筑工程概算定额》的基础。
可作为水利工程招标标底和投标报价的参考。
三、本定额适用于海拔小于或等于2000m的地区,根据水利枢纽工程所在地的海拔高程及规定的调整系数计算。
海拔高程应以拦河坝或水闸顶部的海拔高程为准,没有拦河坝或水闸的,以厂房顶部海拔高程为准。
一个建设项目,只采用一个调整系数。
高原地区人工、机械定额调整系数表四、本定额不包括冬季、雨季和特殊地区气候影响施工因素及增加的设施费用。
五、本定额按一日三班作业施工、第班八小时工作制拟定。
若部分工程项目采用一日一班或两班制的,定额不作调整六、本定额的“工作内容”,仅扼要说明各章节的主要施工过程及工序。
次要的施工过程及必要的辅助工作所需的人工、材料、机械也已包括在定额内。
七、定额中人工、机械用量是指完成一个定额子目内容,所需的全部人工和机械。
包括基本工作、准备与结束、辅助生产、不可避免的中断、必要的休息、工作检查、交接班、班内工作干扰、夜间施工工效影响、常用工具和机械的维修、保养、加油、加水等全部工作。
八、定额中人工是指完成该定额子目工作内容所需的人工耗用量。
包括基本用工,其按其所需技术等级,分别列示出工长、高级工、中级工、初级工的工时及其合计数。
九、材料消耗定额(含其他材料费、零星材料费)是指完成一个定额子目内容所需的全部材料耗用量。
目录水利建筑工程预算定额总说明 (2)第一章土方工程说明 (3)第二章石方工程说明 (6)第三章砌石工程说明 (9)第四章混凝土工程说明 (9)第五章模板工程说明 (12)第六章砂石备料工程说明 (13)第七章钻孔灌浆及锚固工程说明 (16)第八章疏浚工程说明 (17)第九章其他工程说明 (19)水利建筑工程预算定额总说明一、《水利建筑工程预算定额》分为土方工程、石方工程、砌石工程、混凝土工程、模板工程、砂石料备料工程、钻孔灌浆及锚固工程、疏竣工程、其它工程,共九章及附录。
二、本定额适用于大中型水利工程项目,是编制《水利建筑工程概算定额》的基础。
可作为水利工程招标标底和投标报价的参考。
三、本定额适用于海拔小于或等于2000m的地区,根据水利枢纽工程所在地的海拔高程及规定的调整系数计算。
海拔高程应以拦河坝或水闸顶部的海拔高程为准,没有拦河坝或水闸的,以厂房顶部海拔高程为准。
一个建设项目,只采用一个调整系数。
高原地区人工、机械定额调整系数表四、本定额不包括冬季、雨季和特殊地区气候影响施工因素及增加的设施费用。
五、本定额按一日三班作业施工、第班八小时工作制拟定。
若部分工程项目采用一日一班或两班制的,定额不作调整。
六、本定额的“工作内容”,仅扼要说明各章节的主要施工过程及工序。
次要的施工过程及必要的辅助工作所需的人工、材料、机械也已包括在定额内。
七、定额中人工、机械用量是指完成一个定额子目内容,所需的全部人工和机械。
包括基本工作、准备与结束、辅助生产、不可避免的中断、必要的休息、工作检查、交接班、班内工作干扰、夜间施工工效影响、常用工具和机械的维修、保养、加油、加水等全部工作。
八、定额中人工是指完成该定额子目工作内容所需的人工耗用量。
包括基本用工,其按其所需技术等级,分别列示出工长、高级工、中级工、初级工的工时及其合计数。
九、材料消耗定额(含其他材料费、零星材料费),是指完成一个定额子目内容所需的全部材料耗用量。
水利建筑工程预算定额第一节土方工程说明一、本章包括土方开挖、运输、压实等定额共49节,适用于水利建筑工程的土方工程。
二、土方定额的计量单位,除注明外,均按自然方计算。
三、土方定额的名称自然方:指未经扰动的自然状态的土方。
松方:指自然方经人工或机械开挖而松动过的土方。
实方:指填筑(回填)并经过压实后的成品方。
四、土类级别划分,除冻土外,均按土石十六级分类法的前四级划分土类级别。
五、土方开挖和填筑工程,除定额规定的工作内容外,还包括挖小排水沟、修坡、去除场地草皮杂物、交通指挥、平安设施及取土场和卸土场的小路修筑与维护等工作。
六、一般土方开挖定额,适用于一般明挖土方工程和上口宽超过16m的渠道及上口面积大于80m2柱坑土方工程。
七、渠道土方开挖定额,适用于上口宽小于或等于16m的梯形断面、长条形、底边需要修整的渠道土方工程。
八、沟槽土方开挖定额,适用于上口宽小于或等于4m的矩形断面或边坡陡于1∶0.5的梯形断面,长度大于宽度3倍的长条形,只修底不修边坡的土方工程,如截水墙、齿墙等各类墙基和电缆沟等。
九、柱坑土方开挖定额,适用于上口面积小于或等于80m2、长度小于宽度3倍、深度小于上口短边长度或直径、四侧垂直或边坡陡于1∶0.5、不修边坡只修底的坑挖工程,如集水坑、柱坑、机座等工程。
十、平洞土方开挖定额,适用于水平夹角小于或等于6°,断面积大于2.5m 2的各型隧洞洞挖工程。
十一、斜井土方开挖定额,适用于水平夹角为6°至75°,断面积大于2.5m2的洞挖工程。
十二、竖井土方开挖定额,适用于水平夹角大于75°,断面积大于2.5m2,深度大于上口短边长度或直径的洞挖工程,如抽水井、闸门井、交通井、通风井等。
十三、砂砾〔卵〕石开挖和运输,按Ⅳ类土定额计算。
十四、采用一-39、40、41节定额,不需要修边修底时,每100m3减少人工14工时。
十五、推土机的推土距离和铲运机的铲运距离是指取土中心至卸土中心的平均距离。
水利建筑工程预算定额第一节土方工程说明一、本章包括土方开挖、运输、压实等定额共49节,适用于水利建筑工程的土方工程.二、土方定额的计量单位,除注明外,均按自然方计算。
三、土方定额的名称自然方:指未经扰动的自然状态的土方.松方:指自然方经人工或机械开挖而松动过的土方。
实方:指填筑(回填)并经过压实后的成品方.四、土类级别划分,除冻土外,均按土石十六级分类法的前四级划分土类级别。
五、土方开挖和填筑工程,除定额规定的工作内容外,还包括挖小排水沟、修坡、清除场地草皮杂物、交通指挥、安全设施及取土场和卸土场的小路修筑与维护等工作。
六、一般土方开挖定额,适用于一般明挖土方工程和上口宽超过16m的渠道及上口面积大于80m2柱坑土方工程.七、渠道土方开挖定额,适用于上口宽小于或等于16m的梯形断面、长条形、底边需要修整的渠道土方工程.八、沟槽土方开挖定额,适用于上口宽小于或等于4m的矩形断面或边坡陡于1∶0.5的梯形断面,长度大于宽度3倍的长条形,只修底不修边坡的土方工程,如截水墙、齿墙等各类墙基和电缆沟等。
九、柱坑土方开挖定额,适用于上口面积小于或等于80m2、长度小于宽度3倍、深度小于上口短边长度或直径、四侧垂直或边坡陡于1∶0.5、不修边坡只修底的坑挖工程,如集水坑、柱坑、机座等工程.十、平洞土方开挖定额,适用于水平夹角小于或等于6°,断面积大于2.5m2的各型隧洞洞挖工程。
十一、斜井土方开挖定额,适用于水平夹角为6°至75°,断面积大于2.5m2的洞挖工程。
十二、竖井土方开挖定额,适用于水平夹角大于75°,断面积大于2。
5m2,深度大于上口短边长度或直径的洞挖工程,如抽水井、闸门井、交通井、通风井等。
十三、砂砾(卵)石开挖和运输,按Ⅳ类土定额计算。
十四、采用一—39、40、41节定额,不需要修边修底时,每100m3减少人工14工时。
十五、推土机的推土距离和铲运机的铲运距离是指取土中心至卸土中心的平均距离。
水利建筑工程预算定额
第一节土方工程
说明
一、本章包括土方开挖、运输、压实等定额共49节, 适用于水利建筑工程的土方工程。
二、土方定额的计量单位, 除注明外, 均按自然方计算。
三、土方定额的名称
自然方: 指未经扰动的自然状态的土方。
松方: 指自然方经人工或机械开挖而松动过的土方。
实方: 指填筑(回填)并经过压实后的成品方。
四、土类级别划分, 除冻土外, 均按土石十六级分类法的前四级划分土类级别。
五、土方开挖和填筑工程, 除定额规定的工作内容外, 还包括挖小排水沟、修坡、清除场地草皮杂物、交通指挥、安全设施及取土场和卸土场的小路修筑与维护等工作。
六、一般土方开挖定额, 适用于一般明挖土方工程和上口宽超过16m的渠道及上口面积大于80m2柱坑土方工程。
七、渠道土方开挖定额, 适用于上口宽小于或等于16m的梯形断面、长条形、底边需要修整的渠道土方工程。
八、沟槽土方开挖定额, 适用于上口宽小于或等于4m的矩形断面或边坡陡于1∶0.5的梯形断面, 长度大于宽度3倍的长条形, 只修底不修边坡的土方工程, 如截水墙、齿墙等各类墙基和电缆沟等。
九、柱坑土方开挖定额, 适用于上口面积小于或等于80m2、长度小于宽度3倍、深度小于上口短边长度或直径、四侧垂直或边坡陡于1∶0.5、不修边坡只修底的坑挖工程, 如集水坑、柱坑、机座等工程。
十、平洞土方开挖定额, 适用于水平夹角小于或等于6°, 断面积大于2.5m2的各型隧洞洞挖工程。
十一、斜井土方开挖定额, 适用于水平夹角为6°至75°, 断面积大于2.5m2的洞挖工程。
十二、竖井土方开挖定额, 适用于水平夹角大于75°, 断面积大于2.5m2, 深度大于上口短边长度或直径的洞挖工程, 如抽水井、闸门井、交通井、通风井等。
十三、砂砾( 卵) 石开挖和运输, 按Ⅳ类土定额计算。
十四、采用一-39、40、41节定额, 不需要修边修底时, 每1 00m3减少人工14工时。
十五、推土机的推土距离和铲运机的铲运距离是指取土中心至卸土中心的平均距离。
推土机推松土时, 定额乘以0.8的系数。
十六、挖掘机、轮斗挖掘机或装载机挖装土(含渠道土方)自卸汽车运输各节, 适用于Ⅲ类土。
Ⅰ、Ⅱ类土和Ⅳ类土按表1-1所列系数进行调整。
表1-1
十七、人工装土, 机动翻斗车、手扶拖拉机、中型拖拉机、自卸汽车、载重汽车运输各节若要考虑挖土, 挖土按一─1节定额计算。
十八、挖掘机或装载机挖土(含渠道土方)汽车运输各节已包括卸料场配备的推土机定额在内。
十九、挖掘机、装载机挖土料自卸汽车运输定额, 系按挖装自然方拟定。
如挖装松土时, 其中人工及挖装机械乘0.85系数。
二十、压实定额适用于水利筑坝工程和堤、堰填筑工程。
压实定额均按压实成品方计。
根据技术要求和施工必须增加的损耗, 在计算压实工程的备料量和运输量时, 按下式计算:
实工程的备料量和运输量时, 按下式计算:每100压实成品方需要的自然方量=(100+A)设计干密度/天然干密度,综合系数A,包括开挖、上坝运输、雨后清理、边坡削坡、接缝削坡、施工沉陷、取土坑、实验坑和不可避免的压坏等损失因素。
根据不同的施工方法和坝料按表1-2选取A值, 使用时不再调整。
表1-2
二十一、土方洞挖定额中轴流通风机台时数量, 是按一个工作面长200m拟定的, 如超过200m, 定额乘表1-3系数。
表1-3
第二节石方工程
说明
一、本章包括一般石方、保护层、沟槽、坑挖、平洞、斜井、竖井、预裂爆破等石方开挖和石渣运输定额共56节。
二、本章计量单位, 除注明外, 均按自然方计。
三、一般石方开挖定额, 适用于一般明挖石方工程; 底宽超过7 m的沟槽; 上口大于160m2的石方坑挖工程; 倾角小于或等于20°, 开挖厚度大于5m(垂直于设计面的平均厚度)的坡面石方开挖。
四、一般坡面石方开挖定额, 适用于设计倾角大于20°和厚度5 m以内的石方开挖。
五、保护层石方开挖定额, 适用于设计规定不允许破坏岩层结构的石方开挖工程, 如河床坝基、两岸坝基、发电厂基础、消能池、廊道等工程连接岩基部分, 厚度按设计规定计算。
六、沟槽石方开挖定额, 适用于底宽小于或等于7m、两侧垂直或有边坡的长条形石方开挖工程。
如渠道、截水槽、排水沟、。
