湖北省土石方工程消耗量定额及统一基价
- 格式:ppt
- 大小:1.06 MB
- 文档页数:127
湖北省土石方定额(2008年)说明及计算规则小结一、现场施工工艺改进,技术创新,仍可按照定额规定计取费用,此规定施工单位应加以充分利用,使之成为一个利润点。
见总说明中:本定额规定应计取的项目,由于施工单位采取了技术措施,改变了生产工艺又能按照工程质量要求完成任务,保证安全操作,其项目仍按本定额计算。
二、土石方工程及运输工程和回填土工程中,遇到以下情形应按规定调整相关系数:1.1人工挖土、沟槽、基坑定额深度超过6M,按6M以内的相应项目基价,每加深1M乘以1.25(如7M以内采用6M以内的项目基价乘系数1.25;8M以内的采用7M以内的项目基价乘系数1.25,以此类推)。
1.2干湿土的划分,应根据地质勘查资料以地下常水位为准划分,地下常水位以上为干土,以下为湿土,含水率≥25%为湿土,如挖湿土时,人工和机械乘系数1.18。
若含水率>40%,则另行计算。
1.3 在支撑下挖土,按实挖体积人工乘以系数1.43,机械乘系数1.2。
先开挖后支撑的不属于支撑下挖土。
1.4 挖桩间土方时,按实挖体积(扣除桩体所占体积),人工乘以系数1.5。
破除砼桩头区域土方开挖需考虑此系数。
1.5机械挖土方量按施工组织设计分别计算机械和人工土方工程量。
无施工组织设计时可按机械土方90%,人工挖土方10%来计算。
(人工挖土部分按相应定额项目人工乘系数2.0)实际人工开挖过程中也需要机械配合,可按照机械土方100%,人工挖土方10%来计算向业主申报此费用。
1.6 推土机推土或铲运机铲土土层平均厚度小于30CM时,推土机台班用量乘以系数1.25;铲运机台班用量乘以系数1.17。
1.7 挖密实的钢渣,按挖四类土人工乘2.5,机械乘系数1.5。
1.8 0.2M3抓斗挖土机挖土、淤泥,流砂,按0.5M3抓铲挖掘机挖土、淤泥,流砂定额消耗量乘以系数2.5计算。
2.1人工装土汽车运土时,汽车运土定额乘以系数1.1。
2.2自卸汽车运土,如系反铲挖掘机装土,则自卸汽车运土台班数量乘以系数1.1;拉铲挖掘机装车,自卸汽车运土台班数量乘以系数1.2 2.3 自卸汽车运淤泥、流砂,按自卸汽车运土台班数量乘以系数1.23.1 人力及人力车运土石方上坡坡度在15%以上,推土机推土、推石渣,铲运机铲运土重车上坡时,如果坡度大于5%时,其运距按坡度区段斜长乘以以下系数计算。
湖北省土石方工程消耗量定额及统一基价表总说明一、本定额适用于湖北省境内工业与民用建筑的新建、扩建、改建工程、市政工程及园林绿化工程中的土石方工程。
二、本定额是依据现行国家国家建设工程劳动定额、湖北省建筑、安装、市政及园林绿化工程消耗量定额编制的。
三、本定额的工作内容中,已说明了主要施工工序,次要工序虽未说明,均已包含在定额内。
四、本定额中消耗量和价格的确定:1、人工工日:(1)本定额中的人工工日按普工表示。
内容包括基本用工、辅助用工、超运距用工、人工幅度差。
(2)本定额中的人工工日的单价取定为:42元/工日。
2、施工机械台班:(1)本定额中的机械类型、规格采用我省常用机械类型,按正常合理的机械配备综合取定。
(2)机械台班消耗量中包括了机械幅度差。
(3)机械台班单价按《湖北省施工机械台班价格》(2008年)计取。
五、执行定额计价方法时:1、本定额说明、工程量计算规则、附注等条款注明允许调整、换算者外,一般不得因具体工程的人工、材料、机械消耗与定额不同而调整。
2、本定额规定应计取的项目,由于施工单位采取了技术措施,改变了生产工艺又能按工程质量要求完成任务,保证安全操作,其项目仍按本定额计算。
3、山上施工,运输车不能直接到达施工现场而发生的运输,根据发生的数量另作补充,按实计算。
4、定额中的人工工日及单价,各地不得自行变更。
5、定额中的机械类别、名称、规格型号、机型为统一划分,实际采用机械费与定额不同时,不允许换算。
六、本定额中为满足环保保要求而配备了洒水汽车在施工现场降尘,若实际施工中未采用洒水汽车降尘的,在结算中应扣除洒水汽车和水的费用。
七、沟槽、基坑、石方平基的划分:建筑、安装、园林林工程凡图示沟槽底宽在3m以内,且沟槽长大于槽宽三倍以上的为沟槽。
凡图示基坑底面积在20m2以内,且坑底的长与宽之比小于或等于3倍的为基坑。
凡图示沟槽底宽3m以外,坑底面积20m2以外,平整场地挖土方厚度在30cm以外,均按挖土方计算。

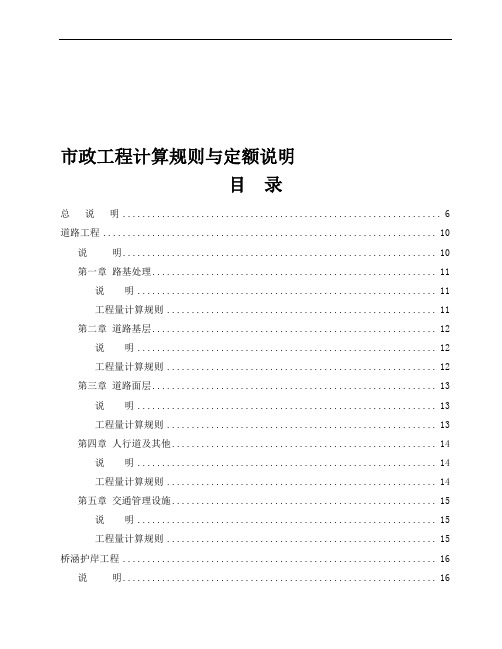

市政工程计算规则与定额说明目录总说明 (6)道路工程 (10)说明 (10)第一章路基处理 (11)说明 (11)工程量计算规则 (11)第二章道路基层 (12)说明 (12)工程量计算规则 (12)第三章道路面层 (13)说明 (13)工程量计算规则 (13)第四章人行道及其他 (14)说明 (14)工程量计算规则 (14)第五章交通管理设施 (15)说明 (15)工程量计算规则 (15)桥涵护岸工程 (16)说明 (16)第一章桩基工程 (17)说明 (17)工程量计算规则 (20)第二章混凝工程 (21)说明 (21)第三章砌筑工程 (23)说明 (23)工程量计算规则 (23)第四章挡墙、护坡 (23)说明 (23)工程量计算规则 (23)第五章立交箱涵工程 (24)说明 (24)工程量计算规则 (24)第六章装饰工程 (25)说明 (25)工程量计算规则 (25)第七章其他 (26)工程量计算规则 (26)隧道工程 (27)说明 (27)第一章遂道岩石开挖 (28)说明 (28)工程量计算规则 (29)第二章岩石遂道衬砌说明 (30)工程量计算规则 (30)第三章盾构掘进 (32)说明 (32)工程量计算规则 (33)第四章管节顶升 (34)说明 (34)工程量计算规则 (35)第五章遂道沉井 (35)说明 (35)工程量计算规则 (35)第六章地下连续墙 (36)说明 (36)工程量计算规则 (37)第七章混凝土结构 (37)说明 (37)工程量计算规则 (38)第八章地基监测 (38)说明 (38)市政管网 (39)说明 (39)第一章管道铺设 (40)说明 (40)工程量计算规则 (42)第二章管件、钢支架制作、安装及新旧管连接 (43)说明 (43)工程量计算规则 (43)第三章阀门、水表、消火栓安装 (44)说明 (44)第四章井类、设备基础及出水口 (44)说明 (44)工程量计算规则 (45)第五章顶管 (46)说明 (46)工程量计算规则 (47)第六章构筑物 (48)说明 (48)工程量计算规则 (51)第七章设备安装 (52)说明 (52)工程量计算规则 (56)第八章试验、检验、除锈、防腐刷油 (57)说明 (57)工程量计算规则 (57)钢筋工程 (58)说明 (58)工程量计算规则 (60)拆除工程 (62)说明 (62)工程量计算规则 (62)施工技术措施项目 (63)说明 (63)第一章排水、降水工程 (63)说明 (63)工程量计算规则 (64)第二章混凝土模板工程 (64)说明 (64)工程量计算规则 (65)第三章脚手架、平台、支架、万能杆件、挂篮 (66)说明 (66)第四章打拔工具桩、支撑 (69)说明 (69)工程量计算规则 (70)第五章围堰、筑岛、船上抛石工程 (71)说明 (71)工程量计算规则 (72)第六章洞内施工通风、供水、拱气、供电、照明及通讯设施 (73)说明 (73)第七章常用大型机械安拆和场外运输费用表 (74)说明 (74)附录 (75)说明 (75)总说明一、《湖北省市政工程消耗量定额及统一基价表》(以下简称“本定额”)是在中华人民共和国标准GB50500-2008《建设工程工程量清单计价规范》(以下简称“《规范》”)和2004年《湖北省市政工程消耗量及定额统一基价表》基础上进行修编的,既适用工程量清单计价,同时也适用定额计价。
(2008) 湖北省建筑工程消耗量定额及统一基价表土石方一、本定额适用于湖北省境内工业与民用建筑的新建、扩建、改建工程、市政工程及园林绿化工程中的土石方工程二、本定额是依据现行国家建设工程劳动定额、湖北省建筑、安装、市政及园林绿化工程消耗量定额编制的。
三、本定额的工作内容中,已说明了主要施工工序,次要工序虽未说明,均已包含在定额内。
四、本定额中消耗量和价格的确定:1. 人工工日:(1) 本定额中的人工工日按普工表示。
内容包括基本用工、辅助用工、超运距用工、人工幅度差。
(2) 本定额中的人工工日的单价取定为:42.00 元/ 工日。
2. 施工机械台班:(1) 本定额中的机械类型、规格采用我省常用机械类型,按正常合理的机械配备综合取定。
(2) 机械台班消耗量中包括了机械幅度差。
(3) 机械台班单价按《湖北省施工机械台班价格》(2008 年) 计取。
五、执行定额计价方法时:1. 本定额说明、工程量计算规则、附注等条款注明允许调整、换算者外,一般不得因具体工程的人工、材料、机械消耗与定额规定不同而调整。
2. 本定额规定应计取的项目,由于施工单位采取了技术措施,改变了生产工艺又能按工程质量要求完成任务,保证安全操作,其项目仍按本定额计算。
3. 山上施工,运输车不能直接到达施工现场而发生的运输,根据发生的数量另作补充,按实计算。
4. 定额中的人工工日及单价,各地不得自行变更。
5. 定额中的机械类别、名称、规格型号、机型为统一划分,实际采用机械与定额不同时,不允许换算。
六、本定额中为满足环保要求而配备了洒水汽车在施工现场降尘,若实际施工中未采用洒水汽车降尘的,在结算中应扣除洒水汽车和水的费用。
七、沟槽、基坑、石方平基的划分:建筑、安装、园林工程凡图示沟槽底宽在3m以内,且沟槽长大于沟槽宽3倍以上的为沟槽。
凡图示基坑底面积在20m2以内,且坑底的长与宽之比小于或等于3倍的为基坑。
凡图示沟槽底宽3m以外,坑底面积20m2以外,平整场地挖土方厚度在30cm以外,均按挖土方计算。
湖北省建设厅关于发布《湖北省建设工程概算定额统
一基价表》的通知
文章属性
•【制定机关】湖北省建设厅
•【公布日期】2006.07.31
•【字号】鄂建文[2006]122号
•【施行日期】2006.10.01
•【效力等级】地方规范性文件
•【时效性】现行有效
•【主题分类】城乡建设综合规定
正文
湖北省建设厅关于发布《湖北省建设工程概算定额统一基价
表》的通知
(鄂建文[2006]122号)
各市、州、直管市、神农架林区建委(建设局),各有关建设、设计、施工、造价咨询等单位:
为了合理确定建设项目的投资,规范投资估算和设计概算的编制,我厅组织编制了《湖北省建筑工程概算定额统一基价表》(以下简称“本定额”),本定额是以我省现行的建筑和装饰装修工程消耗量定额为基础,结合设计阶段工程造价的特点进行编制的,以本通知下发之日起正式发布。
现就本定额实施过程中的有关规定通知如下:
一、本定额适用于我省范围内新建、扩改建项目的一般工业与民用建筑工程。
二、本定额的基价是计算相关费用的基础。
定额中所列的人工、主要材料、主要机械与实际价格不同时,可按有关规定及各地造价管理部门发布的市场价格调整价差。
三、本定额从二○○六年十月一日起实施,鄂建[1995]243号文发布的《湖北省建筑工程概算定额统一基价表》和鄂建[1995]16号文发布的《湖北省建筑工程概算定额取费标准及价差调整指数》同时停止执行。
四、本定额在执行中有什么问题,请及时与省建设工程造价管理总站联系。
二〇〇六年七月三十一日。
总说明一、2013年《湖北省建设工程公共专业消耗量定额及基价表(土石方·地基处理·桩基础·预拌砂浆)》(以下简称本定额)是按照国家标准《建设工程工程量清单计价规范》(GB50500-2013)的有关要求,在《湖北省土石方工程消耗量定额及统一基价表》、《湖北省建筑工程消耗量定额及统一基价表》(2008年)、《湖北省市政工程消耗量定额及统一基价表》(2008年)的基础上,结合本省实际情况进行修编的。
二、本定额适用于湖北省境内房屋建筑工程和市政基础设施工程的新建、扩建、改建。
三、本定额既是实行工程量清单计价时配套的消耗量定额,也是实行定额计价时的全省基价表。
本定额是编制招标控制价、施工图预算、工程竣工结算、设计概算及投资估算的依据;是企业投标报价、内部管理和核算的重要参考。
四、本定额是依据现行有关国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的,并参考了行业、地方标准以及有代表性的工程设计、施工资料和其他资料。
五、本定额消耗量是完成规定计量单位的合格产品所需的人工、材料、机械台班的数量标准。
是按照正常的施工条件,机械装备程度,合理的施工工期、施工工艺、劳动组织为基础编制的,反映了社会平均消耗量水平。
六、本定额的工作内容中,已说明了主要施工工序,次要工序虽未说明,均已包含在消耗量内。
七、本定额中消耗量和价格的确定:1.人工工日。
人工工日消耗量不分工种,按普工、技工、高级技工分为三个技术等级。
内容包括基本用工、辅助用工、超运距用工和人工幅度差。
人工工日单价取定:普工60.00元,工日;技工92.00元/工日;高级技工138.00元/工日。
2.材料。
材料消耗量包括施工中所需的主要材料、辅助材料和其他材料。
凡能计量的材料、成品、半成品均按品种、规格逐一列出数量,并计入了相应损耗,其内容包括:从工地仓库、现场集中堆放地点(或现场加工地点)至操作(或安装)地点的施工现场堆放损耗、运输损耗、施工操作损耗。
第一章土(石)方工程一,人工土(石)方1.人工挖土方、淤泥、流沙2.人工挖沟槽、基坑3.山坡切土4.人工挖老墙角5.回填土、打夯、基地钎探、平整场地、支挡土板6.土方运输7.人工凿石8.人工打眼爆破石方9. 机械打眼爆破石方10. 机械拆除砼障碍物、人工凿钢筋砼桩头11. 石方运输工程量计算规则一、土石方工程量计算一般规则:1、土方体积均以挖掘前的天然密实体积为准计算。
如虚方体积、夯实体积和松填土体积必须折算成天然密实体积时,可按下列数值换算:二、平整场地及碾压工程量按下列规定计算:1、人工平整场地是指建筑场地以设计室外地坪为准+30cm以内挖、填土方及找平。
挖、填土厚度超过+30cm以外时,按场地土方平衡竖向布置图另行计算。
2、平整场地工程量按建筑物外墙外边线每边各加2m,以平方米计算。
3、建筑场地原土碾压以平方米计算,填土碾压按图示填土厚度以立方米计算。
三、挖沟槽、基坑土方工程量按下列规定计算:1、沟槽、基坑划分:凡图示沟槽底宽在3m以内,且沟槽长大于沟槽宽三倍以上的为沟槽。
凡图示基坑底面积在20m2以内,且坑底的长与宽之比小于或等于3的为基坑。
凡图示沟槽底宽3m以外,坑底面积20m2以外,平整场地挖土方厚度在30cm以外,均按挖土方计算。
2、计算挖沟槽、基坑土方工程量需放坡时,放坡系数按下表计算放坡系数表注:1.沟槽、基坑中土壤类别不同时,分别按其放坡起点、放坡系数,依不同土壤厚度加权平均计算。
2.计算放坡时,在交接处的重复工程量不予扣除。
原槽、坑作基础垫层时,放坡自垫层上表面开始计算。
3、挖沟槽、基坑需支挡土板时,其宽度按图示沟槽、基坑底宽,每边各加10cm.挡土板面积按槽、坑垂直支撑面计算。
双面支撑亦按单面垂直面积计算,套用双面支挡土板定额,不论连续或断续均执行本定额。
凡放坡部分不得再计算挡土板,支挡土板后,不得再计算放坡。
4、基础施工所需工作面按下表计算5、挖沟槽长度:外墙按图示中心线长度计算;内墙按图示基础底面之间净长度计算;内外突出部分(垛、附墙烟囱)体积并与沟槽土方工程量内计算。
